分层审核培训简明教程(QSB)
- 格式:pdf
- 大小:1.25 MB
- 文档页数:26
培训记录
操作项目和编号:
被培训者签名 培训师签名
月/年状态
(
)年
日/
月状态()月
()月
()月
(
)月
()月
(
)月
验证栏填写要求:在()内填入验证的年份和月份,当天/当月验证状态由验证人在对应格子内涂绿色或划“v”表示没有接受/制造/传递缺陷、没有引发异常情况;涂红色或划“X”表示接受/制造/传递了缺陷或引发异常情况。
未生产不做如何标记。
操作工各工位培训验证表
区域Section:工段Group:
注:1、列入工段柔性图表的人员应是本工段班组长及班组长以下的所有员工。
2、工段进行岗位培训考核时应遵循一级考核一级的原则。
3、请在备注的空格里填写从其他工段轮/转岗过来的员工调入新岗位的日期、原岗位掌握的岗位数以及原工段的名称!同时调出的员工也要注明调出的日期及新岗位名称!
员工岗位柔性评估表。
QSBQuality Systems Basics质量体系基础(QSB包含旨在改进产品质量的10大策略。
质量体系基础的成功实施可以提高利润、降低低劣质量的成本、并增加商业机会。
2000年创立的质量体系基础是GM支持与开发的培训计划。
原来在Powertrain开发的这9项矢键质量策略在企业内得到了发扬光大,目前可能已成为北美受控发货(CS2任务的退出策略。
这10项矢键策略是1.0快速响应■标准化的应对重大的内/外部质量问题的反应流程■通过例会加强交流和加强纪律••用可视化的方法展现重要问题必须找出过去24小时发生的重大质量事故,包括:•夕卜部问题:■客户矢注的问题(PRRs,客户抱怨,客户电话等)•分供方矢注的问题・内部问题:•验证岗位★发现的问题•过程分层审核*中发现的问题■停线问题■其他的内部质量问题(码头审核,产品遏制行动等)20不合格产品的控制・建立一个方法确保不符合规范的产品应:u采用一致的标识(标签)明确标识出来U防止不合格品误用或误安装(遏制)・建立一个统一的采用目视方法进行标识的程序•必须通过遏制来防止不合格产品被误用或误安装。
・领导层必须建立,组织并维护一个体系来控制不合格产品。
・所有可疑产品和不合格产品必须被隔离°3.0验证岗位验证岗位就是检查过程是否提供你所要的产品验证岗位也对频发的,低严重度不合格品提醒注意。
验证岗位最终减少缺陷零件数量,改善厂内一次合格率(FTQFirst time quality),直通率(Direct Run),从而在为顾客提供更好产品的同时也降低了成本。
•提供一个系统的方法减少过程变差。
・改善一次合格率(FTQ和提高过程能力:•迅速识别特殊原因变差。
•以数据做决定。
•系统地减少普通原因变差。
・警示操作员过程有变化。
•存在以下状况的任何过程或作业点:■高风险■PRR (顾客抱怨)•高RPN■低过程能力(Ppk, Cpk, FTQ)任何Cpk或Ppk低于1.33的工序必须100%检验。
QSB标准理解一、不良品对于不良品呢,我们要坚决的采取围堵和遏制措施,任何一种物料都需要进行标识(合格品,转序品,不合格品),且标识不容易掉落。
物料存储区域采用红绿黄进行区域标识,很明显的,当我们看到红色时,就会立即想到这是不良品,减少不良品错拿流转的风险。
在不良品隔离区,需要进行封闭上锁,无关人员不得进入,这也是一种控制不良品错拿流转的手段。
所有的产品都不得混装,产品和各类物资等都必须定置定位摆放二、分层审核①我们的分层审核必须要确保我们的领导层参与,不能浮于形式,在八大质量管理原则中,明确的提到领导的带头作用,只有领导重视质量,亲力亲为,基层员工就会逐渐养成质量意识,自主加强品质控制。
②我们的分层审核不仅要包括一般性检查,工位上的人机料法环测啊,还要从客户的角度增加客户要求(就是顾客关注项),例如PRR里面的问题反馈,客户的特殊要求等等。
③分层审核发现的问题要上升到快速反应会议,立即解决。
分层审核是一个最简单的基础,我们的要求就是做到不接受,不制造,不传递不良品的三不原则。
三、四过程失效模式及其后果分析PFMEA降低风险和年度复查①必须按照AIAG美国汽车工业协会第四版PFMEA的内容和要求进行我们的过程失效模式及后果分析,PFMEA的格式文本结构正确,符合要求。
②要关注SOD评分,S为严重度,O为发生频度,D为探测度,每一项的打分都必须符合具体给分原则,例如在涉及到人的探测度打分时,只能给7分。
③对RPN风险降低活动进程,我们需要进行一个月度评审。
④PFMEA呢是一种用来持续改进,减少风险的工具,还不是当问题发生后才记录进去。
⑤RPN现在不为GM采用,GM现在现在采用一种图表的表示方法,GM要求对PFMEA进行更新,但仍可以保留RPN的判断方式。
925744五、设备、设施更换管理①在所有生产GM产品的设备中,我们要事先识别哪一台机器可能停机并导致影响生产GM产品,要时时掌控设备的情况,并列出一个清单,识别这些机器设备的情况②要指定哪些设备可以进行代替生产GM产品,要有一个替代预案。
过程分层审核
领导层执行过程分层审核了吗?
过程分层审核
目录
7.0) 导言: 目的, 范围, 职责
7.1) 益处
7.2) 流程说明
7.2.1) 计划与跟踪
7.2.2) 开发用于审核的高风险项目
7.2.3) 过程分层审核检查表的概念
7.2.4) 过程分层审核检查表的评估
7.2.5) 对策措施表
7.2.6) 管理层评审的要求
7.3) 总结,必须
过程分层审核
目的:
•确保始终严格遵守和执行标准。
•提高制造质量,并通过领导层和操作工之间言传身教的互动来加
强彼此间的相互理解认知。
范围:
•装配区域•制造工位•发运/ 收料区•所有操作
7.0 –导言
•其他辅助职能
职责:
•责任人
ü工厂/生产经理
•针对各种状况的应急计划
e
7.1 –益处
•过程分层审核提供了一套系统:
–验证过程是否符合文件的规定
–逐步建立纪律
–促进沟通
–改善总体质量
•通过识别和控制高风险/重要的过程要素,确保高水平的过程控制。
•通过作业准备过程来确保既定标准的正确实施。
•识别持续改进的机会,提供一个有效跟踪的流程
7.2 –流程说明
•过程分层审核(LPA)是由组织的各个级别定期、频繁进行的一种标准化的审核,用来确认组织内操作标准的符合情况。
d
•过程分层审核是一个行业标准。
•过程分层审核完善了现行的控制计划审核和作业指导书审核。
•过程分层审核应由负责生产的领导层负责。
(班组长--工厂经理/运营经理)
•质量及其他职能部门要参与并支持过程分层审核系统。
7.2 –流程说明(续)
•过程分层审核包括:
–计划和跟踪审核。
–确定过程分层审核的高风险项目。
–建立用于评估现有流程是否符合标准的检查表。
–识别改善计划要求和对策措施。
–高层管理者定期对审核的结果和改善行动进行评估。
Ø基于过程分层审核计划,选择待审工位
Ø按照分层审核检查表
Ø立即将审核结果通知所有组员
选择工位
执行审核
给出反馈7.2 –流程说明(续)
Ø在检查表上记录所有的不符合项,并完成相应的对策措施表
Ø指定负责人和完成日期Ø尽快执行对策措施
Ø跟踪未关闭的项目,确保在目标完成日期前关闭Ø如问题未如期关闭,向上级管理者汇报Ø管理层定期评估
记录结果
跟踪
7.2.1 –计划和跟踪
•确定执行审核的组织层级。
•确定组织中,各层级的审核频次。
过程分层审核的层级和频次:
•每日一次,生产主管必须执行审核。
•每周一次,生产区域经理必须执行审核并确认生产主管是否完成了审核工作。
•每月一次,工厂领导层必须执行审核并评估审核结果和纠正措施。
(例)
7.2.1 –计划和跟踪(续)
Plant Manager 1 time / month Executive Managers / Directors Quarterly /minimum 工厂经理每月一次
执行经理/ 执行总监至少每季一次Supervisor / Team Leader Daily / Weekly Manager / Engineers 1 time/week 领班/团队组长每日
一般经理/工程师每周一次
右边的实例是另一种跟踪方法,确保每个工位每月最少被评审一次。
这个表格可使所有的审核者确定哪些工位站尚未进行评审,并要求审
核者在其选定的审核工位中写下他们的姓名、审核日期和班次。
目的在于保证每个工位被组员每月7.2.1 –计划和跟踪(续)
审核一次。
(例)
U
n R
e g i s t e r
e d
绿色表示审
核已完成红色表示审

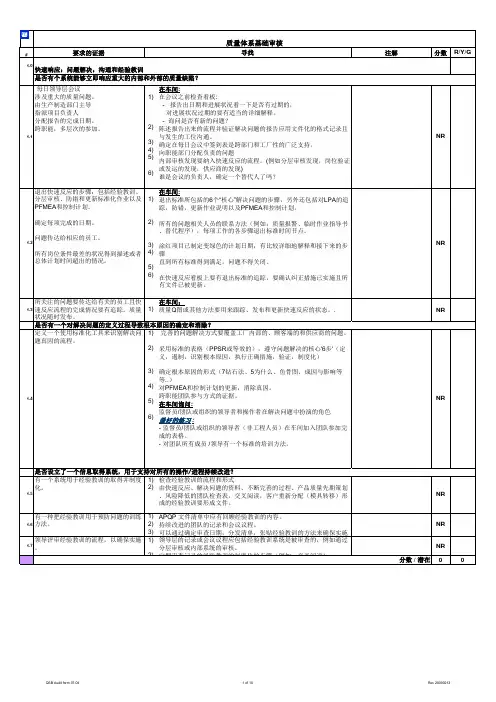

审核必须识别并包含高风险项目。
这些项目可分成三个部分:
•工位问题—基本的检查项目,适用于所有工位。
•质量关注点—由工厂依据质量反馈、过程知识和问题解决所制定7.2.2 -开发用于审核的高风险项目
的,针对具体工位的特定检查内容。
•生产系统问题—系统检查项目,针对工厂生产符合情况。
工位问题举例:
•确保操作工遵守安全规定和佩戴个人防护装置。
•
确保操作工使用正确的工具、量检具和材料。
•
确保操作工理解和遵守标准化操作和质量标准。
•
7.2.2 -开发用于审核的高风险项目(续)
确保Andon 按灯系统正常工作。
•
确保执行工作现场管理和可视化管理标准(例如根据工厂的现场管理标准和可视化管理规定)。
•确保符合物料管理的要求–如FIFO 先进先出/最低-最高库存e d
质量关注点举例:
•特定生产线或工厂区域
•针对客户关注而采取纠正措施的特定项目(比如,防错验证, 用于标准化作业的夹具)
•7.2.2 -开发用于审核的高风险项目(续)
确保防错装置功能正常,高风险项目/工序的关键因素都已受控,以防止问题再次发生。
•确保必要的质检和/或文件记录已完成。
生产系统问题举例:
•是否完成安全训导和巡视
•是否符合过程控制计划
•是否符合工厂布局标准
•是否正确使用Andon“按灯”系统•7.2.2 -开发用于审核的高风险项目(续)是否有效的解决问题和实施对策•是否有效使用分层审核进行控制和跟踪
•是否完成了所适用的特殊工序的审核(比如,CQI -9, 11, 12)。
