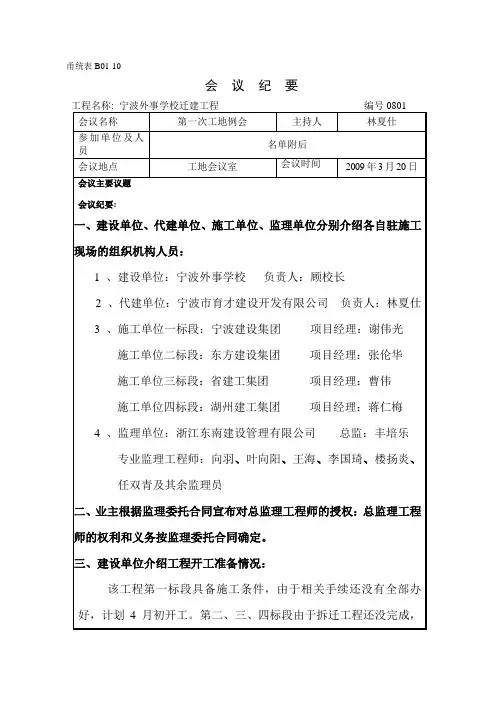

甬统表B01-10会议纪要工程名称: 宁波外事学校迁建工程编号0801 会议名称第一次工地例会主持人林夏仕参加单位及人名单附后员会议地点工地会议室会议时间2009年3月20日会议主要议题会议纪要:一、建设单位、代建单位、施工单位、监理单位分别介绍各自驻施工现场的组织机构人员:1 1 、建设单位:宁波外事学校负责人:顾校长2 、代建单位:宁波市育才建设开发有限公司负责人:林夏仕3 、施工单位一标段:宁波建设集团项目经理:谢伟光1、施工单位二标段:东方建设集团项目经理:张伦华2、施工单位三标段:省建工集团项目经理:曹伟3、施工单位四标段:湖州建工集团项目经理:蒋仁梅4 、监理单位:浙江东南建设管理有限公司总监:丰培乐专业监理工程师:向羽、叶向阳、王海、李国琦、楼扬炎、任双青及其余监理员二、业主根据监理委托合同宣布对总监理工程师的授权:总监理工程师的权利和义务按监理委托合同确定。
三、建设单位介绍工程开工准备情况:该工程第一标段具备施工条件,由于相关手续还没有全部办好,计划4月初开工。
第二、三、四标段由于拆迁工程还没完成,暂时还不能开工。
建设单位正在积极落实,最迟4月底完成拆迁工作,拆迁工作完成后就可以开工,在这段时间,要做好临设等准备工作。
四、施工单位介绍施工准备情况:一标段桩基施工机械已进场,管理人员及施工人员已经到位,现场管理体系已落实,已对施工现场定位点进行测量复核,准备工作基本就绪。
二、三、四标段做进场前相关准备工作。
五、总监理工程师对施工准备工作提出建议和要求:1、建议业主在开工前办理好有关批准文件;建议业主组织有关单位进行设计交底及图纸会审,提供有关资料。
2、要求施工单位开工前做好准备工作:1)、对施工机械进行安全检查及保审;2)、开工前的施工前期资料报项目监理部审批;3)、编制施工总进度计划;4)、落实好施工现场质量安全管理体系,并报项目监理部审批。
六、总监丰陪乐介绍监理规划的主要内容(详见编制好的监理规划)。

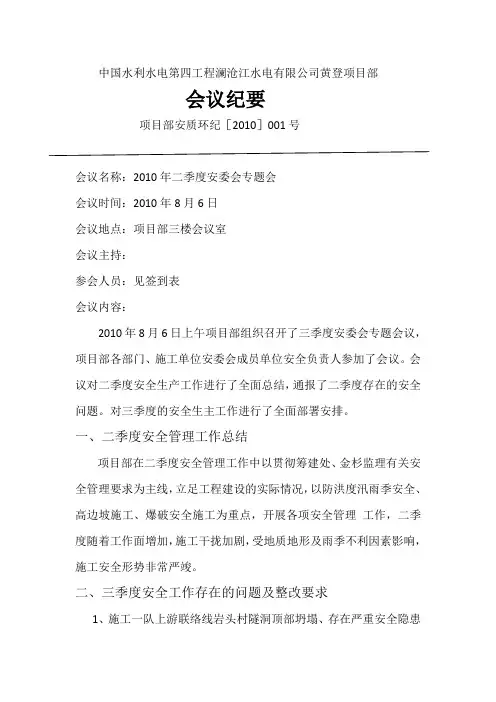

中国水利水电第四工程澜沧江水电有限公司黄登项目部会议纪要项目部安质环纪[2010]001号会议名称:2010年二季度安委会专题会会议时间:2010年8月6日会议地点:项目部三楼会议室会议主持:参会人员:见签到表会议内容:2010年8月6日上午项目部组织召开了三季度安委会专题会议,项目部各部门、施工单位安委会成员单位安全负责人参加了会议。
会议对二季度安全生产工作进行了全面总结,通报了二季度存在的安全问题。
对三季度的安全生主工作进行了全面部署安排。
一、二季度安全管理工作总结项目部在二季度安全管理工作中以贯彻筹建处、金杉监理有关安全管理要求为主线,立足工程建设的实际情况,以防洪度汛雨季安全、高边坡施工、爆破安全施工为重点,开展各项安全管理工作,二季度随着工作面增加,施工干拢加剧,受地质地形及雨季不利因素影响,施工安全形势非常严竣。
二、三季度安全工作存在的问题及整改要求1、施工一队上游联络线岩头村隧洞顶部坍塌、存在严重安全隐患2、施工三队罗松场河弃渣场公路K0+370-K0+440边坡滑塌给罗松场河弃渣场公路车辆、人员交通造成隐患。
3、施工二队缆机支线爆破下边中水十四局造成威协隐患。
4、施工单位普遍存在习惯性违章严重,安全管理教育不严现象。
三、对以上施工隐患整改要求1、施工一队上游联络线岩头村隧洞塌方段技术办与筹建处、金杉监理联系,制定安全支护处理方案,在未有处理之前,该部位暂行施工。
2、施工三队罗松场河弃渣场公路K0+370-K0+440滑坡体施工三队派人24小时现场安全监护,做好交通指挥,按照筹建处、金杉监理安全支护方案抓紧对坡底进行基础处理,准备浇筑抗滑挡墙施工,解决该部位滑塌问题。
3、施工二队缆机支线爆破下边十四局施工区下边做好人员安全警戒,和隐患排查、并控制单孔药量。
4、其各单位共性问题习惯性违章较严重,各施工队加强职工安全教育,项目部安监部门加大管理、处罚力度,加强整改。
四、三季度安全生产需要落实的具体事项安全会主任强调三季度安全生产需要落实的具体事项:1、加强新入场人员的安全教育工作,对习惯性违章加大管理力度。

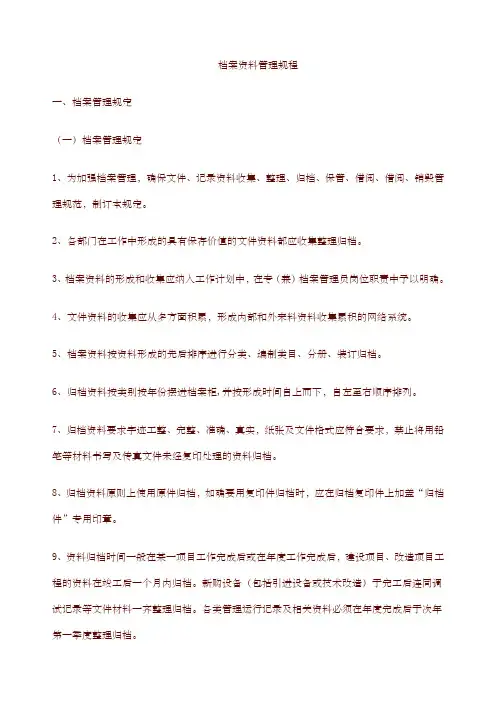

档案资料管理规程一、档案管理规定(一)档案管理规定1、为加强档案管理,确保文件、记录资料收集、整理、归档、保管、借阅、借阅、销毁管理规范,制订本规定。
2、各部门在工作中形成的具有保存价值的文件资料都应收集整理归档。
3、档案资料的形成和收集应纳入工作计划中,在专(兼)档案管理员岗位职责中予以明确。
4、文件资料的收集应从多方面积累,形成内部和外来料资料收集累积的网络系统。
5、档案资料按资料形成的先后排序进行分类、编制类目、分册、装订归档。
6、归档资料按类别按年份摆进档案柜,并按形成时间自上而下,自左至右顺序排列。
7、归档资料要求字迹工整、完整、准确、真实,纸张及文件格式应符合要求,禁止将用铅笔等材料书写及传真文件未经复印处理的资料归档。
8、归档资料原则上使用原件归档,如确要用复印件归档时,应在归档复印件上加盖“归档件”专用印章。
9、资料归档时间一般在某一项目工作完成后或在年度工作完成后,建设项目、改造项目工程的资料在竣工后一个月内归档。
新购设备(包括引进设备或技术改造)于完工后连同调试记录等文件材料一齐整理归档。
各类管理运行记录及相关资料必须在年度完成后于次年第一季度整理归档。
10、归档份数一般要求一式一份,主要的或使用频繁的文件材料可根据需要增加备份。
11、档案必须严格按规定要求保管,档案保存的地方要严格做到“七防”(防火、防盗、防潮、防高温、防虫、防尘、防腐蚀)工作;档案管理人员严格遵守档案保管保密制度,借阅必须有借阅登记手续。
(二)档案借阅制度1、重视档案的保护,借阅档案必须办理借阅登记手续。
重要档案只阅不借。
一般档案借出后15天内归还,如需延长借用期,需归还后办理续借手续。
2、借阅者要爱护档案,不得丢失、损坏。
所借档案不得随意折叠和拆散,严禁对档案资料随意更改、涂写。
3、档案资料只允许在借阅范围内借阅,仅供阅览的档案只能在档案室查阅,保密档案不供查阅。
4、在确保档案资料不泄密的前提下,可对内对外交流档案目录。
2011年1月份公司安全办公会议纪要第一篇:2011年1月份公司安全办公会议纪要2011年1月份公司安全办公会议纪要2011年1月26日上午,公司副经理彭国亮在二楼会议室主持召开了1月份安全办公会议,会议传达贯彻了集团2011年安全工作会议精神,重点学习了集团董事长、党委书记梁铁山和集团总经理杨建国在会上的重要讲话精神,安全“八条线”有关部门布置了下一步的工作,彭经理对公司2月份的安全工作进行了全面的安排部署。
现纪要如下:一、会议指出,1月份,公司各单位各部门认真学习宣传和贯彻落实集团2011年安全工作会议精神,严格执行公司各项安全工作部署,积极履行各级安全生产责任制,加强现场安全管理和隐患排查,认真抓好各项措施落实,强化监督检查,实现了安全工作开门红。
但是,我们还必须反思过去一年安全工作存在的问题与差距:一是安全第一思想意识是否到位;二是各项管理制度是否健全,现场管理及操作规范是否到位;三是上级各项安全会议及文件精神是否传达到位,职工群众能否认识形势,有无棚架现象;四是安全监督管理工作是否到位,各部门作用能否真正发挥,个别单位查出的问题为何屡次出现;五是部分安全管理干部素质不高,工作不知如何开展,有无应付现象等等,以上这些问题必须引起我们的高度重视,并在今后的工作中认真加以解决。
二、关于公司下一步及2月份的安全工作,会议要求:一要继续深入贯彻落实集团安全工作会议精神及公司工作会议有关安全工作部署精神。
各单位各部门要认真组织广大干部职工学习以上会议精神,深刻领会精神实质,把握整体工作要求,切实把思想和行动统一到会议精神上来,进一步加大工作力度,切实增强抓好安全工作的责任感和紧迫感,结合本单位本部门实际,完善安全工作措施,创新安全管理,确保工作成效,为实现全年安全生产目标奠定基础。
二要进一步明确责任。
各单位各部门要进一步落实国发[2010]23号文件精神,明确各级人员安全责任,责任要细化,界定要清晰,在什么岗位负什么责任,出现问题一定要进行责任追究,决不能推卸责任。
