地下管线、地上设施、周围建筑物保护措施组织各有关人员实地勘察,搞清施工沿线基础设施建设工程现状的地上建筑和地下障碍物:地下的自来水、煤气、电力、通讯的位置,地上的未拆迁的房屋、构筑物、电杆等相关障碍的位置,必要处进行地下物探工作和拿出迁改或保护方案。
待施工进场后,还须与有关管理部门协商、研究,进一步摸清地下管线的情况,做好管线位置标志,并刨验以确定其准确位置,在此基础上,与有关部门研究制定更为具体、完善、切实可行的改移及防护措施,施工过程中,采取精巧的施工方式,并辅以科学严密的管线施工监测,确保施工区各管线完好,运行通畅,管线露出后,密切配合有关单位和部门安全、完整无缺地迁移、保护管线,为后续工程施工创造条件。
1. 摸清管线的功能作用,依这些功能作用计算出管线的重量和管线本身固有的缺点(如怕碰撞、怕挤压和怕冻、怕滚等等),因地制宜进行加固和防护措施。
2. 自来水,煤气等管线,横向过沟槽的可采用钢丝绳、木桩上部吊固的办法进行加固。
如沿路方向管道应进行加固,用钢丝索套牢后布置地锚进行加固,以防止滚管,自来水管线应有保温措施。
3. 电缆管线由人工挖探沟并立牌标注于上以警示工人和机械防碰撞或挤压。
4. 电缆杆用沙镐或型钢先撑住后并在危险方向上设置斜撑加以保护。
5. 砼排水管道可采用下部砌砖基的方法,对其加固。
防止沉降措施因降低地下水位,正确估计对周围建筑物的影响,计划好补救和加固措施。
设一定数量的沉降和位移观测孔,专人负责昼夜连续观测,并做好记录,分析对周围建筑物的影响,发生情况随时采取措施。
施工监测本工程基础设施建设处于地下水位高的软土层中,地质条件差,施工时必须降水,降水时对周围环境的影响较大,为了安全起见,项目部派专人负责,对施工全过程进行监测,并根据监测成果,及时反馈,以确保构、建筑物的安全和工程施工的安全。
(一)槽顶面地表及地下管线的水平位移、沉降监测通过该项目的量测更好地掌握施工过程中基坑周边土体的沉降、水平位移的变形规律,保护周围环境。
临时设施搭建一、临时设施布置:1、施工用的办公、生活、生产临时设施布置在红线内无建筑物的空地上将办公、生活、生产区分开布置,以便管理。
2、料场尽可能布置在新建楼号的作用半径内。
3、现场设置木工加工间、钢筋加工场等。
4、临时设置布置详见施工组织设计施工布置总平面图。
二、临时设施施工1、按照施工布置总平面图的情况施工现场在场区道路一侧设置一个进出口,作为施工材料,施工人员进出之用,并设有一个门卫室,对进出人员进行有效管理。
管理人员办公区设置在施工现场西侧原有二层建筑物内,配置有食堂、厕所。
2、水系统如下:污、废水通过设置沉淀池、化粪池,污水通过污水管排入化粪池,然后排入污水管道内,生活废水通过生活废水管道直接排入污水管道。
污、废水管道每隔30米设置一个沉淀池。
雨水通过场地内排水明沟排入污水管道。
3、现场围墙采用钢架钢板,根据现场总平面布置图放出建筑范围用地线,围墙基础采用砖基础,围墙高2.5米,每隔4米设置240*240墙垛一个。
4、现场大门采用钢门,旁边设置门卫室。
5、施工供水设施施工区选用直径为DN50的给水管线,沿场地北侧施工道路外大门入口处的自来水公司水井内接至施工现场,并在供水干管的适当位增设接水管的接水口(即在干管上增设多接口的钢管接口),确保基础施工阶段和主体结构施工的用水要求。
6、施工供电设施(详《临时用电施工组织设计方案》略)毗邻建筑物及地下管线专项防护措施1、现场地下管线保护措施为确保工程质量和工程进度,施工前一定要与有关部门取得联系。
取得施工范围内原有地下各种线路的详细资料。
并在施工平面图中予以明确标出,设明显标志牌。
基坑开挖时,对于有地下障碍的区域采用人工开挖,以防损坏原有线路,并对其进行有效的防护。
如原有地下障碍物的位置与在建工程相抵触时,必须与业主和设计单位取得联系,以获得最佳的施工方法。
对于钢管线:基槽开挖时,视其计算重量(含内容物),计算出此管线需要多少支架来支撑,才能保持其位置不变。

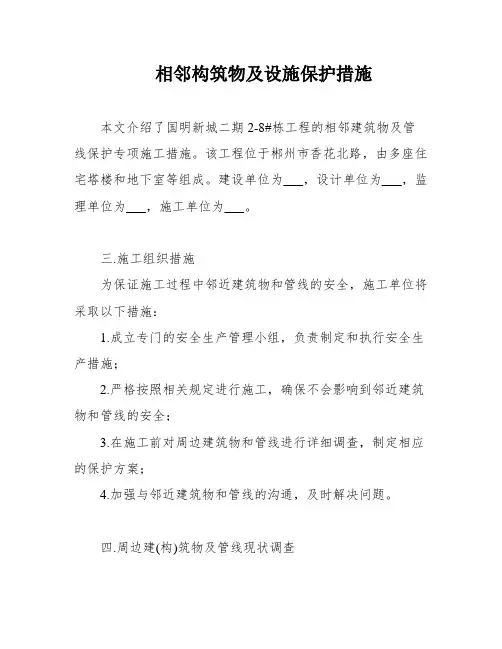

相邻构筑物及设施保护措施本文介绍了国明新城二期2-8#栋工程的相邻建筑物及管线保护专项施工措施。
该工程位于郴州市香花北路,由多座住宅塔楼和地下室等组成。
建设单位为___,设计单位为___,监理单位为___,施工单位为___。
三.施工组织措施为保证施工过程中邻近建筑物和管线的安全,施工单位将采取以下措施:1.成立专门的安全生产管理小组,负责制定和执行安全生产措施;2.严格按照相关规定进行施工,确保不会影响到邻近建筑物和管线的安全;3.在施工前对周边建筑物和管线进行详细调查,制定相应的保护方案;4.加强与邻近建筑物和管线的沟通,及时解决问题。
四.周边建(构)筑物及管线现状调查施工前,施工单位将对周边建筑物和管线进行详细的现状调查,包括建筑物的结构、管线的类型和走向等信息。
并根据调查结果制定相应的保护方案,确保施工不会对周边建筑物和管线造成影响。
五.施工前准备工作施工前,施工单位将进行以下准备工作:1.对施工人员进行安全生产培训,确保施工人员具备安全意识;2.制定详细的施工计划和施工方案,明确施工过程中需要注意的事项;3.对施工现场进行清理和整理,确保施工现场整洁有序。
六.施工控制措施为保证施工过程中邻近建筑物和管线的安全,施工单位将采取以下控制措施:1.在施工现场设置警示标志,提醒施工人员注意安全;2.在施工现场设置防护措施,避免施工过程中产生的噪音、震动、粉尘等影响到邻近建筑物和管线;3.对施工现场进行定期检查,及时发现和解决问题。
七.地下管线保护方案针对施工过程中可能影响到地下管线的情况,施工单位将采取以下保护措施:1.在施工前对管线进行标记,避免施工过程中损坏管线;2.在管线周围设置防护措施,避免施工过程中对管线的影响;3.对管线进行定期检查,及时发现和解决问题。
八.地上架空线及电杆的保护方案针对施工过程中可能影响到地上架空线及电杆的情况,施工单位将采取以下保护措施:1.在施工前对架空线及电杆进行标记,避免施工过程中损坏架空线及电杆;2.在架空线及电杆周围设置防护措施,避免施工过程中对架空线及电杆的影响;3.对架空线及电杆进行定期检查,及时发现和解决问题。

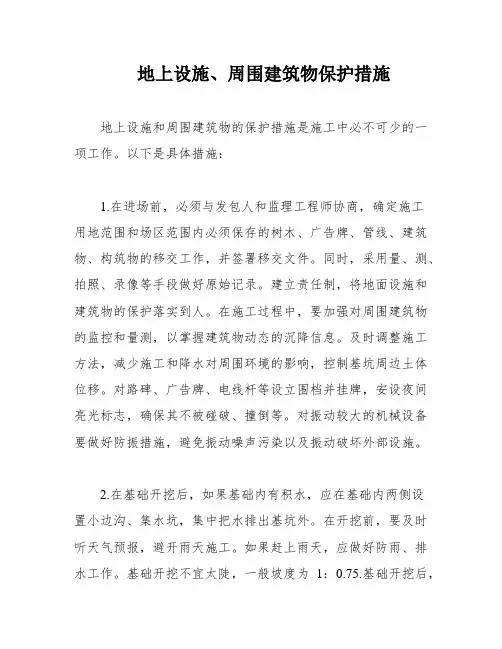

地上设施、周围建筑物保护措施地上设施和周围建筑物的保护措施是施工中必不可少的一项工作。
以下是具体措施:1.在进场前,必须与发包人和监理工程师协商,确定施工用地范围和场区范围内必须保存的树木、广告牌、管线、建筑物、构筑物的移交工作,并签署移交文件。
同时,采用量、测、拍照、录像等手段做好原始记录。
建立责任制,将地面设施和建筑物的保护落实到人。
在施工过程中,要加强对周围建筑物的监控和量测,以掌握建筑物动态的沉降信息。
及时调整施工方法,减少施工和降水对周围环境的影响,控制基坑周边土体位移。
对路碑、广告牌、电线杆等设立围档并挂牌,安设夜间亮光标志,确保其不被碰破、撞倒等。
对振动较大的机械设备要做好防振措施,避免振动噪声污染以及振动破坏外部设施。
2.在基础开挖后,如果基础内有积水,应在基础内两侧设置小边沟、集水坑,集中把水排出基坑外。
在开挖前,要及时听天气预报,避开雨天施工。
如果赶上雨天,应做好防雨、排水工作。
基础开挖不宜太陡,一般坡度为1:0.75.基础开挖后,要及时按设计要求回填,并夯填密实。
对于工程影响范围内的各种管线,要根据管线的材质规格和种类,拟采取相应的加固、改移方案。
对变形控制要求严格的刚性管线,如煤气、雨水、污水、上水和中水等,采用简支组合钢梁支托。
对变形控制要求不严的柔性管线,如路灯、电力等,采用型钢简支梁支托。
在施工现场发掘出文物、古迹及具有地质研究或考古价值的其它遗迹、化石、钱币或物品时,采取一切必要的措施保护现场,防止任何人员移动或损坏任何该类物品,并立即将此发现通知监理工程师,抄报业主,执行监理工程师关于处理此事的指令。
3.对施工现场内的绿化采取必要的保护措施。
如果有对本工程有影响的绿化,应立即通知监理工程师抄报业主,执行监理工程师关于处理此事的指令。
对工程无影响,不需要处理的应加以围护,围护结构采用钢管骨架、篱笆围护。
遇到工程基础土方施工边坡处的绿化带应采用木桩支护措施以防土方施工引起边坡塌陷造成树木破坏,对破坏的及时修复。
邻近建筑物构筑物及地下管线保护措施本工程邻近建筑物及地下管线较少,但仍需做好保护措施。
一、地下管线安全保护措施(一)、管线复查核实根据设计提供的资料,对基坑开挖范围内、钻孔桩施工范围各种管线,在施工准备前,会同甲方、监理和相关的管线单位进行调查和复核,对某些必要的地段将采用地下管线探测仪和探地雷达,来探测未知管线和对重要管线进行校对、复核和确认。
核实后按设计要求进行拆迁、改移,改迁工作(除自来水管道外)由业主组织实施,我单位对改迁的管线在本次施工过程中采取措施进行悬吊保护、板桩支护或在施工过程中采取监测等必要措施进行保护。
当发现与设计所提供地下管线现状图不符的管线,及时报告有关单位,并请其进行复核,核对后才能进行加固方案设计或采取其他必要的处理措施。
在调查清楚后,编写详细地下管线保护方案报监理工程师批准,施工时施工人员严格按照设计图纸和方案进行施工。
(二)、管线保护主要几种情况新建的雨水管道与原有管道相临或相交;钻孔桩的桩位与管道比较近;承台施工时承台的基坑与管道比较近。
1、雨水管在下面,自来水钢管在上面。
上面自来水管道已改迁,要进行下面雨水管道的施工。
①、管线位置处的土方开挖。
自来水管线上部的土方,采用人工开挖。
在管线按要求处理好后,才开始进行管线下部的土方开挖。
管线边和下部的土方开挖仍采用人工开挖。
②、施工要点及注意事项:沿已建自来水钢管开挖至管底,沿钢管底埋设吊架梁,并将管子吊好,注意随时调整吊线,不允许管口移动。
继续开挖并施工下面雨水管道。
在雨水管槽底上砌支墩,支墩支撑自来水管道。
再回填雨水管沟槽,拆除吊架。
③、桁架悬吊形式采用悬吊法保护。
对自来水管道通过钢丝绳悬吊在型钢焊制桁架(或者贝雷桁架)上跨越,桁架的刚度和强度应满足自来水管道的荷载要求。
桁架悬吊保护见“桁架悬吊法保护示意图”。
钢丝绳方木砼基础贝雷桁架管 道桁架悬吊法保护示意图2、雨水管在下面,通信管在上面。
上面的通信管道已改迁,要进行下面雨水管道的施工。

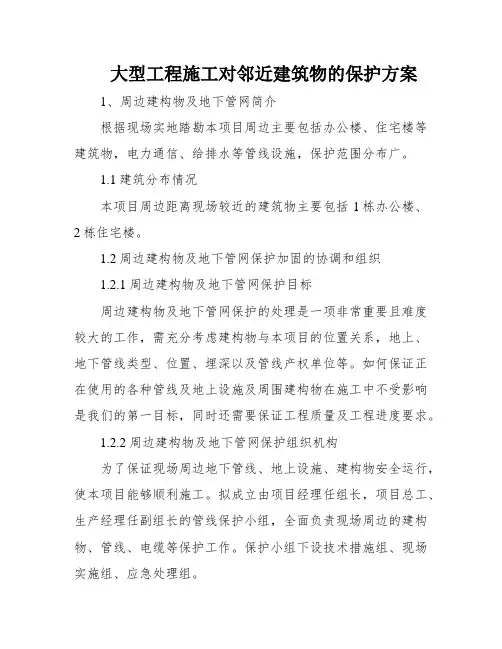

大型工程施工对邻近建筑物的保护方案1、周边建构物及地下管网简介根据现场实地踏勘本项目周边主要包括办公楼、住宅楼等建筑物,电力通信、给排水等管线设施,保护范围分布广。
1.1建筑分布情况本项目周边距离现场较近的建筑物主要包括1栋办公楼、2栋住宅楼。
1.2周边建构物及地下管网保护加固的协调和组织1.2.1周边建构物及地下管网保护目标周边建构物及地下管网保护的处理是一项非常重要且难度较大的工作,需充分考虑建构物与本项目的位置关系,地上、地下管线类型、位置、埋深以及管线产权单位等。
如何保证正在使用的各种管线及地上设施及周围建构物在施工中不受影响是我们的第一目标,同时还需要保证工程质量及工程进度要求。
1.2.2周边建构物及地下管网保护组织机构为了保证现场周边地下管线、地上设施、建构物安全运行,使本项目能够顺利施工。
拟成立由项目经理任组长,项目总工、生产经理任副组长的管线保护小组,全面负责现场周边的建构物、管线、电缆等保护工作。
保护小组下设技术措施组、现场实施组、应急处理组。
1)职责分工①技术措施小组:负责编制现场预见、遇到的各类管线技术措施、方案;②现场实施小组:负责按照手艺步伐、方案及时处置惩罚现场各类管线保护问题,并反馈现场信息;③应急处置惩罚小组:及时获取周边相关信息,对紧要情况,作出应急回响反映,以防止或减少丧失,并对应急成效进行反馈;④协调管理小组:对外单位、部门做及时的相同协调,获取外部资源的撑持。
2、周边建构物及地下管线保护专项措施2.1周边建构物保护步伐2.1.1进场前,配合业主作好已有管线、建筑物、构筑物的移交工作,并签署移交文件。
做好地上设施、周边建构物的保护方案。
根据地上设施、周边建构物的保护方案及移交前沉降观测记录,做好地上设施、周边建构物的沉降观测及补充预埋工作。
2.1.2在地上设施、周围建筑物附近不进行有较大震动的作业。
进场后将维护好现有围挡设施,不足处再行补充搭设围挡。
2.1.3本项目北侧距离办公楼项目较近,一方面要预防办公楼高空坠落物对本项目的破坏,一方面要防止塔吊或构件运输车辆对办公楼造成的影响。
地下管线、地上设施、周围建筑物保护措施一、地下管线加固措施按设计要求对工程范围内的地下管线加固,要求各管线单位出示地下管网图,并进行旁站指导。
实行拆改和悬吊两种措施。
(一)、拆除改移措施对需拆除改移的管线,由专业部门担当,我们将遵照业主及有关部门的指示,乐观协作帮助。
(二)、悬吊措施1.施工前应调查全部施工影响范围内的管线,着重查明悬吊管线种类、规格、埋深、材质、接头型式、节长和管线基础等资料。
2.管线悬吊必需事先制定出具体的施工方案,并获得甲方、监理认可,同时与管线主管单位共同商讨,并达成全都看法。
3.支托结构必需座落在坚实的、稳定牢靠的支墩上。
4.管线应在其下面的原状土开挖前支吊坚固,并经检查合格后,再采纳人工开挖其下部土方。
5.在施工过程中,应对刚性悬托管线进行监测,管线上观测点的数量,应征求管线主管单位的看法,一般应在每节管线上设一观测点,观测标志可用抱箍直接固定在管线上。
6.工程施工时,不得碰撞管道悬吊系统或利用其做起重架、脚手架或模板支撑。
7.悬吊管线应依据管线的类型分别设立肯定的平安爱护区域,严禁机械设备靠近。
8.基坑回填土前,悬吊的刚性管线下应砌筑支墩加固,防止下沉,并按设计要求恢复管道和回填土。
9.在详细施工阶段,加强施工监测,并通过与管线基准值的对比分析来把握管线的实际状况,并反馈信息,准时、敏捷地调整施工工艺。
10.管道四周禁止停放各种机械及堆放杂物。
二、地上设施、四周建筑物爱护措施(一)、进场前,乐观协作发包人和监理工程师做好施工用地范围及场区范围内必需保存的树木、广告牌、管线、建筑物、构筑物的移交工作,并签署移交文件,采纳量、测、拍照、录像等手段做好原始记录。
(二)、建立责任制、将地面设施、建筑物的爱护落实到人。
(三)、施工中加强对四周建筑物的监控量测,以把握建筑物动态的沉降信息,准时调整施工方法,削减施工和降水对四周环境的影响,掌握基坑周边土体位移。
(四)、对树木、路碑、广告牌、电线杆等设立围档并挂牌,安设夜间亮光标志,确保其不被碰破、撞倒等。

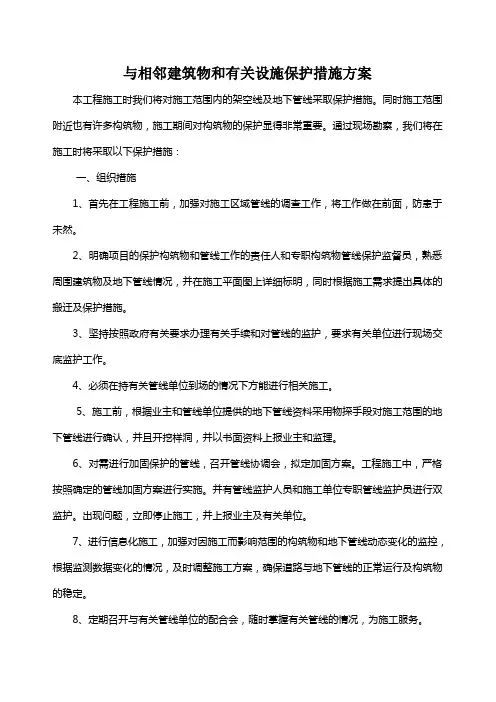

与相邻建筑物和有关设施保护措施方案本工程施工时我们将对施工范围内的架空线及地下管线采取保护措施。
同时施工范围附近也有许多构筑物,施工期间对构筑物的保护显得非常重要。
通过现场勘察,我们将在施工时将采取以下保护措施:一、组织措施1、首先在工程施工前,加强对施工区域管线的调查工作,将工作做在前面,防患于未然。
2、明确项目的保护构筑物和管线工作的责任人和专职构筑物管线保护监督员,熟悉周围建筑物及地下管线情况,并在施工平面图上详细标明,同时根据施工需求提出具体的搬迁及保护措施。
3、坚持按照政府有关要求办理有关手续和对管线的监护,要求有关单位进行现场交底监护工作。
4、必须在持有关管线单位到场的情况下方能进行相关施工。
5、施工前,根据业主和管线单位提供的地下管线资料采用物探手段对施工范围的地下管线进行确认,并且开挖样洞,并以书面资料上报业主和监理。
6、对需进行加固保护的管线,召开管线协调会,拟定加固方案。
工程施工中,严格按照确定的管线加固方案进行实施。
并有管线监护人员和施工单位专职管线监护员进行双监护。
出现问题,立即停止施工,并上报业主及有关单位。
7、进行信息化施工,加强对因施工而影响范围的构筑物和地下管线动态变化的监控,根据监测数据变化的情况,及时调整施工方案,确保道路与地下管线的正常运行及构筑物的稳定。
8、定期召开与有关管线单位的配合会,随时掌握有关管线的情况,为施工服务。
9、施工中发现管线有异常现象或管位有差异,可能对地下管线的安全和维修产生影响时应立即停止施工,同时与相关管线单位联系,落实保护管线的措施后方可继续施工。
10、施工过程中发生意外情况,应事先制订好应急措施,配备好抢修器材,以便在管线出现险兆时及时抢修,做到防患于未然。
11、一旦出现管线损坏事故,在24小时内报上级部门和建设单位,特殊管线立即上报,并立即通知有关管线单位要求抢修,组织力量协助抢修。
对人为损坏事故,要吸取教训并按“三不放过”的原则进行处理。
一、施工中对相邻建筑、构筑物的安全保护措施1、已建成的轻型建筑物周围,不宜堆放大量的建筑材料或土方等,以免地面堆载引起建筑物附加沉降。
拟建的密集建筑群内如有桩基建筑物,应先施工桩基础。
如开挖深基坑及降水工程,应做好基坑支护,采取相应措施防止土体变形与地下水位变化对邻近建筑物可能产生的不良影响。
2、对原有邻近建筑物,为保证施工期间及其以后的安全和正常使用,一般情况新设计的基础埋深不宜大于原有相邻建筑的基础埋深。
当必须深于原有建筑物的基础时,两基础间应保持一定净距。
根据荷载大小及土质情况,一般取相邻两基础底面高差的1-2倍。
否则应采取分段施工,设临时加固支撑、打板桩、地下连续墙等施工措施,或加固原有建筑物地基,以免开挖基坑时,原有建筑物的地基松动。
3、根据建设单位提供的施工现场及毗邻区域内供水、排水、供电、供气、供热、通信、广播电视等地下管线资料,气象和水文观测资料,相邻建筑物和构筑物、地下工程的有关资料,充分掌握相关资料,熟悉地下管线情况,做好对相邻建筑和有关设施的保护措施。
4、基坑开挖之前,要按照土质情况、基坑深度以及周边环境确定支护方案,其内容应包括;放坡要求、支护结构设计、机械选择、开挖时间、开挖顺序、分层开挖深度、坡道位置、车辆进出道路、降水措施及监测要求等。
5、施工方案的制定必须针对施工工艺结合作业条件,对施工过程中可能造成的坍塌因素和作业条件的安全及防止周边建筑、道路等产生不均匀沉降,设计制定具体可行措施,并在施工中付诸实施。
1)工程场地狭窄,邻近建筑物多,大面积基坑的开挖,常使这些旧建筑物发生裂缝或不均匀沉降;2)基坑的深度不同,主楼较深,裙房较浅,因而需仔细进行施工程序安排,有时先挖一部分浅坑,再加支撑或采用悬臂板桩;3)合理采用降水措施,以减少桩上的土压力;4)除降低地下水位外,基坑内还需设置明沟和集水井排除暴雨突然而来的明水:5)大面积基坑应考虑配两路电源,当一路电源发生故障时,可以及时采取另一路电源,防止停止降水而发生事故。
地下管线、地上设施、周围建筑物保护措施第一节各种管道、线路的安全保证措施施工前,再次对施工区域及其周围的地下、地上管线进行调查,会同其产权、维护单位共同确认地下管线位置、走向,制定详细的处理方案和迁移、悬吊等保护措施,划定需要施工防护的范围,确保施工期间各种管线、设施不受破坏。
需要拆迁的地上、地下管线,及时与产权单位签订拆迁协议,并尽早拆迁。
需保留的地上、地下管线,与产权单位商定加固防护方案,采取切实可行的措施,保证施工中正常使用及以后的使用维修。
开挖施工前,在已查明的地下管线路径上设立标志,并向施工人员技术交底。
地下管线路径两侧各2.0m范围内不用机械开挖,人工作业时,禁止使用铁镐和齿类尖耙,做到逐层轻插浅挖,同时请产权单位或维护单位人员到现场监护,一旦发生损坏,及时组织抢修。
挖出的电缆、管线按监护人员的要求进行保护或拆移,保证既有设备的正常使用。
基坑管线悬吊事先设计,并对支撑结构强度、刚度、稳定性等进行验算。
管道漏气(水)时,先修理好后悬吊。
跨基坑的管道较长或接口有断裂危险时,更换钢管或直接架设在钢梁上。
悬吊或架设管道的钢梁,连接牢固,保持吊杆受力均匀,兜拌或钢梁与管底密贴并保持管道应有的坡度。
管线悬吊在其下方的原状土开挖前进行,经检查合格后,人工开挖其下部土方。
种类不同的管线,单独悬吊架设,同时悬吊或架设时,取得有关部门同意后实施,并采取可靠措施。
跨越基坑的悬吊管线两端伸出基坑边缘的距离不小于1.5m,其附近基坑支护予以加强,防止地面水流入基坑,悬吊的给排水管线如渗漏水要及时处理。
基坑悬吊两侧设防护,拒绝行人通行。
基坑两侧正在使用的地下管线设置标志,不在其上堆土或材料、机械,不修改临时设施。
施工期间加强对施工影响范围内各种管线和悬吊的巡视,监测及管理,发现问题及时解决。
基坑回填前,悬吊管线下砌简支墩加固,并按设计要求恢复管道和回填土。
第二节地上建筑物、构筑物的安全保证措施施工前,对施工区周围建筑物、构筑物基础全面普查,需要加固的,采取措施予以加固,不须加固的,根据监测结果,随时掌握变形情况,一旦建筑物、构筑物发生不均匀沉降,及时采用基底注浆予以纠正。

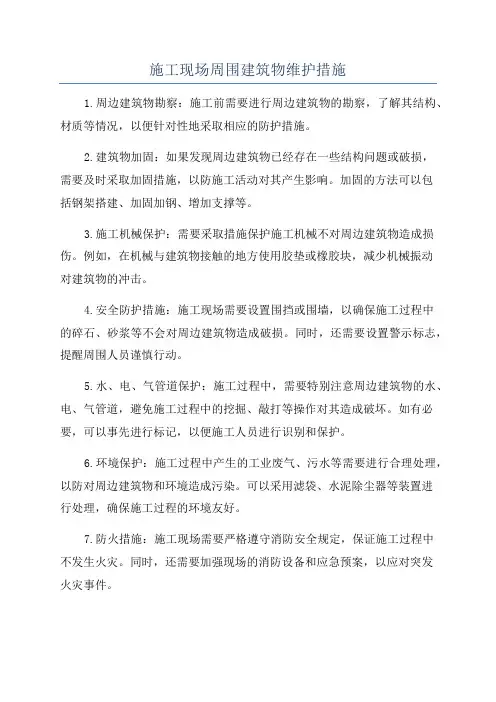

施工现场周围建筑物维护措施1.周边建筑物勘察:施工前需要进行周边建筑物的勘察,了解其结构、材质等情况,以便针对性地采取相应的防护措施。
2.建筑物加固:如果发现周边建筑物已经存在一些结构问题或破损,需要及时采取加固措施,以防施工活动对其产生影响。
加固的方法可以包括钢架搭建、加固加钢、增加支撑等。
3.施工机械保护:需要采取措施保护施工机械不对周边建筑物造成损伤。
例如,在机械与建筑物接触的地方使用胶垫或橡胶块,减少机械振动对建筑物的冲击。
4.安全防护措施:施工现场需要设置围挡或围墙,以确保施工过程中的碎石、砂浆等不会对周边建筑物造成破损。
同时,还需要设置警示标志,提醒周围人员谨慎行动。
5.水、电、气管道保护:施工过程中,需要特别注意周边建筑物的水、电、气管道,避免施工过程中的挖掘、敲打等操作对其造成破坏。
如有必要,可以事先进行标记,以便施工人员进行识别和保护。
6.环境保护:施工过程中产生的工业废气、污水等需要进行合理处理,以防对周边建筑物和环境造成污染。
可以采用滤袋、水泥除尘器等装置进行处理,确保施工过程的环境友好。
7.防火措施:施工现场需要严格遵守消防安全规定,保证施工过程中不发生火灾。
同时,还需要加强现场的消防设备和应急预案,以应对突发火灾事件。
8.清洁卫生:施工现场需要及时清理工地碎石、垃圾等杂物,保持整洁。
施工人员需要采取相应的卫生措施,避免污物进入周边建筑物。
9.监测:对周边建筑物进行定期监测,以及时发现可能的问题。
可以采用监测仪器和设备进行监测,并记录监测数据,以备后续分析和处理。
总之,施工现场周围建筑物的维护措施是确保施工过程中周边建筑物安全的重要手段。
只有充分考虑到周边建筑物的特点和情况,采取相应的防护措施,才能有效地保护建筑物的完整性和安全。
工程施工对建筑物、文物等保护措施一、总体措施进场施工前,首先对施工现场需要保留的构造物和公用设施进行摸底调查,并由专人进行登记造册。
同时对施工区周边的公用设施也进行了解,调查周边的道路情况的承载能力,并制定相应的保护措施。
对施工中采购的成品、半成品构件、建筑材料要建立保护措施,对施工完的各分项工程建立养护和保护措施。
二、周边构筑物和公用设施的保护措施1、在重点保护的构造物和公用设施周围设置围栏,围栏外挂上“禁止通行”、“危险”等明显标志,夜间设红灯警示。
2、保护建筑半径20m范围,不允许堆物、行驶卡车、小平车等,搅拌机、砂浆机应远离50m以上。
3、测设一下保护建筑的地势,如果保护建筑的地势较低,则应在其周围开挖适当的排水沟,避免施工中的污水、废水流入建筑物附近。
4、如果施工地点距建筑较近,则应在保护建筑接近处,严禁振动较大的施工作业。
5、在保护建筑的合适地方设置沉降、位移观察点,在邻近建筑施工过程中,要隔一周或二周或根据工程情况进行建筑物的沉降、位移观察,如果有异常情况,则应暂停施工。
6、根据工程施工情况,经常观察保护建筑的墙面、地面、门窗等,以及建筑周围的情况,是否有开裂、变形、沉降、移位等,如果有异常,则应暂停施工。
7、教育施工人员爱护公物、保护公物,不允许破坏,损坏公物,如果有意破坏,则严加处理。
三、周边道路设施及施工成品、半成品保护措施1、工程施工时,材料、机械、人员进出场众多,所以要制定适合的进出场路线,报经甲方和有关部门同意。
2、特殊路段通行,确因施工需要,要经甲方同意,同时采取有力的保护措施,施工完毕,对损坏部分要整修复原。
3、工程施工中采购成品要建立专用仓库保存,派专人管理并登记造册,如采购的交通工程设施等。
4、工程施工预制品要加强养护和保护,预制成品按规范规定进行养护,养护期到后没及时使用的,落实专要管理并看守,防止损环。
5、工程施工各种材料如水泥、碎石、砂等要建立材料堆施场,并分类堆码并标识,做好排水设施,预防暴雨、洪水袭击。
地下管线、地上设施、周围建筑物保护措施
一、地下、地上及周围建筑物保护
在工程施工过程中,由于开挖会可能对既有地下管线、电缆及地上构筑物产生影响,施工时采取如下措施:
1、详细阅读和熟悉掌握设计•、建设单位提供的地下管线、电缆资料,并在工程实施前组织各管线、电缆等管理单位的协调配合会,进一步收集资料。
在此基础上,对影响施工的地下管线、电缆等开挖不要的样洞,核对弄清地下设施的确切情况,做好记录。
2、在编制施工组织设计时,保护现有设施工作列为施工组织设计的主要内容之一,并在施工图纸上标明影响施工和受施工影响的地下设施情况。
3、工程实施时,严格按照施工组织设计和地下设施保护技术措施的要求进行施工,各级负责人深入施工现场监护地下管线,督促操作人员遵守技术规程,制止违章操作、违章指挥和违章施工。
4、开挖过程中,遇有电缆、管道或其它构筑物时,及时与有关单位联系,会同处理地下管线和各种构筑物,尽量临时迁移;如无法迁移,必须挖出使其外露,并采取吊、托等加固措施。
二、地下工程桩的保护
本工程池体下部为预制力碎管桩,开挖时,应对其进行保护,避免碰撞预制桩。
1、开挖过程中,由技术人员放出工程桩位置,开挖时根据工程桩位置进行开挖。
2、采取合理的开挖顺序,并且当预制桩间距较小时,反铲挖掘机改为小斗挖掘机进行开挖。
3、开挖前,技术人员提前掌握预制桩的深度。
开挖时,测量人员随时用水准仪控制开挖深度,严禁超挖。
开挖过程中对需要进行截桩的,提前与监理、甲方、设计沟通、协调,允许后,方能进行截桩。
施工中可能造成损害的周边建筑物专项防护措施在施工中,对可能造成损害的周边建筑物采取专项防护措施是非常重要的。
根据《建设工程安全生产管理条例》第三十条的规定,施工单位对因建设工程施工可能造成损害的毗邻建筑物、构筑物和地下管线等,应当采取专项防护措施。
这些措施旨在防止或减少对周边环境的潜在损害,确保施工活动的安全进行。
具体来说,专项防护措施可以包括以下几个方面:
1. 预先评估:在施工开始前,对周边建筑物进行全面的预先评估,识别可能受到影响的区域和结构。
2. 结构设计:在设计阶段,考虑周边建筑物的结构和稳定性,确保施工活动不会对其造成损害。
3. 支撑和加固:在需要的情况下,对周边建筑物进行支撑和加固,以增加其稳定性,防止因施工活动引起的损害。
4. 隔离措施:采取适当的隔离措施,如设置隔离墙、挡板等,以防止施工活动产生的噪音、尘土等对周边建筑物造成影响。
5. 监控和监测:在施工过程中,对周边建筑物进行持续的监控和监测,及时发现并处理可能出现的问题。
6. 应急响应计划:制定应急响应计划,以应对可能发生的突发事件,确保周边建筑物的安全。
总的来说,采取专项防护措施是为了保护周边建筑物的安全,减少施工活动对其可能造成的损害。
这些措施应根据具体情况进行定制,并在施工过程中严格执行,以确保施工活动的顺利进行和周边建筑物的安全。
地上设施周围建筑物保护措施首先,建筑物的周围应该设立必要的防护设施。
这些设施可以包括围墙、栏杆、护栏等。
围墙可以限制外界的入侵,保护建筑物内部设施的安全,同时也能起到装饰作用。
栏杆和护栏可以防止人们误入危险区域,确保人员的安全。
其次,公共场所和建筑物周边应该配备适当的摄像监控设备。
摄像监控可以实时监测周围环境,一旦发生突发事件,及时采取措施并提供证据。
同时,也可以起到预防犯罪和监督施工过程的作用,保障公共安全。
第三,应加强公共场所和建筑物周边的安保力量。
增加安保人员的数量和警力的部署,加强巡逻和监督力度,确保公共场所的安全。
安保人员应具备相关技能和知识,能够应对突发事件,并及时报警和处理。
第四,对于特定场所和建筑物,可以考虑采用科技手段进行保护。
比如,利用智能化系统、无人机和无人值守监控等技术手段,实现对建筑物周围的全方位监测和保护。
这些技术手段可以提前预警,防范事故和犯罪行为的发生。
此外,建筑物周围的绿化和景观设计也是保护措施的重要组成部分。
增加植被的种植,可以改善周围环境的质量,吸收空气中的污染物质,净化空气,并提供人们放松休闲的场所。
景观设计可以提高人们对周围环境的满意度,使他们更愿意保护和使用周围的建筑物和设施。
最后,需要加强宣传和教育工作,提高人们对于建筑物周围环境保护的意识。
通过举办宣传活动、开展教育讲座等方式,向公众普及环境保护的重要性和方法,引导人们养成良好的环境保护习惯。
总之,地上设施周围建筑物的保护措施是保障城市可持续发展和居民安全的重要举措。
加强防护设施的建设,配备适当的监控设备,加强安保力量,采用科技手段进行保护,进行绿化和景观设计,加强宣传和教育工作,是实施保护措施的关键。
只有全面加强保护措施的建设和落实,才能有效地提高地上设施和建筑物的安全性和保护水平。
地下管线、地上设施、周围建筑物保护措施及成品保护地下管线、地上设施、周围建筑物保护措施及成品保护在施工过程中,需要注意不侵占和妨害毗邻的财产、土地、街道、和他们下面的土壤和空间,不对他们的所有者、使用者或其它任何人引起不便。
此外,还需要保护周围的建筑物、桥梁、工程物、树林、道路、栅栏、护墙和挡土墙、电缆、通讯管、给排水、供热管、煤气管等设施,避免因工程施工引致上述项目有所损坏。
在施工前,需要详细了解周边市政管线分布情况,采取相应措施保护。
针对现有的图纸等资料,进行现场踏勘,对施工范围内的标明管线和建筑物采用人工挖槽的形式进行挖探实际核查,进一步明确其分布、埋置深度、规格、材质、权属单位等,绘制详尽的地下管线、地上设施及周围建筑物布置图。
在施工过程中,需要进行水平垂直位移的量测,观测边坡顶、围护结构顶、地下管线、邻近建筑物及周边道路的水平位移及沉降。
同时对施工重点部位进行物探,确保该处无管线,避免因勘查遗漏挖出不明管线影响工程进度。
钻孔、开挖施工前必须仔细阅读地下管线设施布置图,核实无误后方可进行。
建立技术全面、经验丰富、管理有力的项目班子,组建专家顾问小组,建立完善的工程、环境监控量测体系,对工程、环境的任何变化能清楚掌握,正确应对,措施及时。
同时,制定合理有效的支吊保护、改迁、加固方案,并报相关单位审批。
监测要求:每栋建筑物应设置不少于3个监测点,特别是在开挖卸荷急剧阶段和不良天气时,应加密观测。
观测资料应在24小时内整理并提交。
施工单位应每天巡视基坑四周,及时汇报异常情况。
监测预警值汇总表:项目特征值容许值预警值备注边坡土体和支护结构位移(mm) 40 32或连续三天速率大于5mm/d周边房屋、构筑物沉降(mm) 20 10或连续三天速率大于2mm/d 倾斜率不大于5/1000煤气管道沉降或水平位移(mm) 10 连续三天速率大于2mm/d供水管道变形沉降或水平位移(mm) 30 连续三天速率大于5mm/d应急抢险措施:出现险情征兆时,应及时与设计联系,采取加支撑、回填土料(砂)等措施。
1 地下管线、地上设施、周围建筑物保护措施1.1地下管线的保护措施如中标本工程,在进场后我们即对场内地下管线进行探测,并按照以下措施进行:1、根据业主提供的地下管线敷设图,制定相关的保护措施。
2、对于挖土可能碰到的管线,提前试挖,并做保护和标识。
3、土方工程影响不到的地下管线,在现场平面布置时,不得占压,如有特殊要求,则按实际情况采取以下措施。
⑴悬吊法一些暴露于基坑内的管线或因土体可能产生较大位移的管线采用悬吊法固定,注意吊索的变形伸长以及吊索固定点位置应不受土体变形的影响。
悬吊法中,管线受力、位移明确,并可以通过吊索不断调整管线的位移和受力点。
⑵支撑法对于土体可能产生较大沉降而造成管线悬空的,沿线设置若干支撑点支撑管线。
支撑体可考虑是临时的,如打设支撑桩、砖支墩等;也可以是永久性的。
对于前者,设置时要考虑拆除时的方便和安全;对于后者结合永久性建筑物进行。
⑶土体加固法由于土体开挖或坍塌而导致地面沉降和土体位移的,采取注浆加固土体的方法,一是施工前对地下管线与施工区之间的土体进行注浆加固;二是施工结束后对管壁或井壁松散土和空隙进行注浆加固。
⑷对管线进行搬迁、加固处理对便于改道搬迁,且费用不大的管线,可在基础工程施工之前先行临时搬迁改造,或者通过改善、加固原管线材料、接头方式。
设置伸缩节等措施,增大管线的抗变形能力,确保土体位移时也不失去使用功能。
⑸卸载保护施工期间,卸去管线周围、尤其是上部的荷载、或通过设置卸荷板等方式,使作用在管线上及周围土体上的荷载减弱,以减少土体的变形和管线的受力,达到保护管线的目的。
以上各种管线保护方案视现场具体情况具体实施。
1.2地上设施、周围建筑物的保护措施1、进场前,配合业主作好施工用地范围及场区范围内必须保存的树木、广告牌、管线、建筑物、构筑物的移交工作,并签署移交文件,做好原始记录。
2、在开挖土方前做好地上设施、周围建筑物的保护方案。
3、根据地上设施、周围建筑物的保护方案,在挖土前做好地上设施、周围建筑物的沉降观测预埋工作。
地下管线、地上设施、周围建筑物保护措施根据施工现场平面布置图,进行实际场地布置,我方将采取对原设施严加保护,以保证原有地上设施和周围建筑物不被破坏和学校教学正常进行。
一、地下管线的保护措施1、进入现场前,对现场进行认真勘察,并同业主一起确认地下管网与地下设施的具体位置,管网或其他地下设施的用途。
以便针对不同位置及不同的用途采取相应有效的技术措施进行处理。
2、根据现场实际情况,对现场所需的办公、生产临建进行合理布置,行车路线布置在无管网或无地下设施的区域。
3、与基坑开挖可能暴露的管线,提前试挖,并做保护和标识。
基坑开挖影响不到的管线,在现场平面布置时不得占压,如有特殊要求,则按实际情况采取相关措施。
施工范围内的各种地下管线包括上水、下水、煤气、通讯缆、电缆等隐蔽设施,必须按设计图纸标注的种类和位置,在施工前与有关单位联系,弄清具体管线种类、尺寸、位置、覆土深度,重要管线应插牌标记。
4、在土方开挖过程中派专人进行跟踪观察,若发现与地下管网或设施相碰,且不能避开,用型钢在管道或地下设施上方制作桥架,局部跨过管网,但型钢桥架必须要做专门设计。
5、在上水管、雨水管、污水管、煤气管等地下管线上面不得堆放重物,施工现场临设水电管埋设必须严格按照临时水电施工组织设计进行施工。
地下管线上面,不可搭建生活设施,如工棚等。
施工现场材料堆放整齐。
按照施工总平面设计统一布置。
严禁现场各种材料、设备乱堆乱放。
确保地上设施整洁划一,临时道路畅通无阻。
对各种地下管线、检查井、收水井、各种人孔等,应妥善保护,不得损坏,对地下管网种类、尺寸、位置、高程要了解清楚,施工时除应向全体施工人员、班组交底、插牌标志外,必须请所属主管单位派人员现场监督,防止出现意外事故。
6、对施工现场清洗搅拌车、土方车、导管及施工临时通道等所产生的污水必须经过沉淀后排入市政排水管道,以防止排水管道堵塞。
7、对于管线图上未标明的管道,应作积极防备措施。
8、如在施工中发现机械损坏管道或意想不到的管道损坏情况,应及时会同业主通知有关部门,以便尽早采取补救措施。
毗邻建筑物、构筑物和地下管线防护措施1、地下管线的调查与保护措施1.1 地下管线的调查核实施工准备期间. 应会同业主、监理工程师和相关单位一起对施工影响范围内的各种管线调查复核. 核实地下管线的平面位置、类型、规格、埋深. 并经有关部门或单位确认。
当发现与业主提供地下管线现状不符的管线. 应及时报告有关单位.并请其进行复核. 地下管线核查的主要内容包括:1、制定详尽细致的核查计划和核查方案。
2、对相关单位及业主提供的管线资料进行认真整理和确认。
3、走访施工辖区影响范围内所有管线的业主及产权或主管单位. 搜集相关的管线资料. 对地下所有管线进行探查和确认。
4、准确探查和测定出施工区域内所有管线的种类位置埋深形状尺寸等. 并将核查结果报相应部门确认。
5、向有关部门确认各类管线的容许变形量。
6、将经过确认的所有地下管线资料标注到车站平面及剖面上。
1.2 地下管线的保护1、地下管线的保护原则(1)施工前调查所有与施工有关及基坑开挖影响范围内的各种管线. 查明管线的类型规格材质位置及走向等基础资料。
(2)根据查明的管线资料. 针对各种管线的不同控制要求.对基坑开挖中不需拆迁和改移的管线. 作出具体的设计方案和保护措施。
3)管线保护的设计方案及其技术措施在得到业主和监理的认可. 使用时要和管线主管部门共同商讨. 并达成一致意见. 如设计图纸有详细保护措施. 则严格按图纸执行。
(4)支吊结构必须坐落在坚实稳定可靠的支墩上。
在施工期间保证支撑、悬吊的材料具有足够的刚度和强度.结构设计合理. 确保管线在悬吊期间的变形与位移值控制在允许范围内。
在主体工程完工后管线下方回填密实. 并有密实检测记录。
(5)管线应在其下的原状土开挖前支吊牢固. 并经检查合格后再采用人工方法开挖下部土方。
(6)管线漏水(气)时. 必须修理好后方可进行支吊.对跨越基坑较长或接口有断裂危险的管线.应先采取加固措施在进行悬吊。
在施工过程中. 必须对支吊的刚性管线进行监测。
相邻构筑物及设施保护措施YUKI was compiled on the morning of December 16, 2020国明新城二期2-8#栋工程相邻建筑物及管线保护专项施工措施编制:审核:福建成森建设集团有限公司2016年11月目录一.工程概况----------------------------------- 错误!未定义书签。
二.工程管理目标------------------------------- 错误!未定义书签。
三.施工组织措施------------------------------- 错误!未定义书签。
四.周边建(构)筑物及管线现状调查 --------------- 错误!未定义书签。
五.施工前准备工作----------------------------- 错误!未定义书签。
六.施工控制措施------------------------------- 错误!未定义书签。
七.地下管线保护方案--------------------------- 错误!未定义书签。
八.地上架空线及电杆的保护方案 ----------------- 错误!未定义书签。
九.公用管线的保护方案------------------------- 错误!未定义书签。
十.邻近建筑物的保护方案----------------------- 错误!未定义书签。
十一.施工过程安全控制------------------------- 错误!未定义书签。
一.工程概况该工程为郴州国明新城二期2-8#栋工程,位于郴州市香花北路。
本工程为一类高层商住楼,由6座住宅塔楼、1座四层住宅以及两层地下室(车库、设备用房)组成,2#楼23+1层和26+1层(建筑高度和),3#楼27+1层(建筑高度),4#楼至7#楼四栋31+1层(建筑高度),8#楼4+1层(建筑高度米),总建筑面积。
建设单位:郴州国明房地产开发有限公司设计单位:中机国际工程设计研究院有限责任公司监理单位:郴州市民众城建监理有限责任公司施工单位:福建成森建设集团有限公司二.工程管理目标1.质量目标: 符合《工程施工质量验收规范》合格标准2.工期目标:按《建设工程施工合同》工期约定120日历天内竣工。
3.安全目标:实现“五无”(即无残疾、无重伤、无火灾、无中毒、无坍塌)事故,轻伤频率控制在%以内,重大伤亡事故为零。
实现安全施工达标工地。
4.文明施工目标:创立企业CI形象,施工现场按《福建省建筑工地文明施工指南》实施。
实现文明施工达标工地。
三.施工组织措施1.明确项目的保护构筑物和管线工作的责任人和专职构筑物管线保护监督员,熟悉周围建筑物及地下管线情况,并在施工平面图上详细标明,同时根据施工需求提出具体的搬迁及保护措施。
2.坚持按照政府有关要求办理有关手续和对管线的监护,要求有关单位进行现场交底监护工作。
3.必须在持有关管线单位到场的情况下方能进行相关施工。
4.施工前,根据业主和管线单位提供的地下管线资料采用物探手段对施工范围的地下管线进行确认,并且开挖样洞,并以书面资料上报业主和监理。
5.对需进行加固保护的管线,召开管线协调会,拟定加固方案。
工程施工中,严格按照确定的管线加固方案进行实施。
并有管线监护人员和施工单位专职管线监护员进行双监护。
出现问题,立即停止施工,并上报业主及有关单位。
6.进行信息化施工,加强对因施工而影响范围的构筑物和地下管线动态变化的监控,根据监测数据变化的情况,及时调整施工方案,确保道路与地下管线的正常运行及构筑物的稳定。
7.定期召开与有关管线单位的配合会,随时掌握有关管线的情况,为施工服务。
8.施工中发现管线有异常现象或管位有差异,可能对地下管线的安全和维修产生影响时应立即停止施工,同时与相关管线单位联系,落实保护管线的措施后方可继续施工。
9.施工时,施工管理人员必须向一线直接操作人员作好保护地下管线的交底工作,如因管理不善,措施不当而造成管线事故的有关人员,公司将进行严格处理,以确保地下管线和构筑物的安全。
四.周边建(构)筑物及管线现状调查1.现状概述:本工程施工范围内为老砖厂,现已废弃。
少量场地被农民利用作为菜地,西门场地原山体未被破坏。
2.管线调查:(1)调查范围与重点:施工前,对沿线的地上、地下管线进行详细调查,特别是对高压水管、高压电缆、通信管道、砼管抹口管等对沉降特别敏感的管线作尽可能详实的调查。
(2)调查方法与内容:施工前组织专门的管线调查小组,配合业主进行地下管线调查工作。
对照业主提供的管线图,确定在工程影响范围内但未显示的现有管线分布情况。
进一步收集在管道基础施工范围内的所有管线图纸和管线竣工资料,结合地质情况和周围环境及管道的试验结果,分析、确定现有管线的种类、位置、形状、尺寸、材料、入孔位置、接口状况,并将分析情况、结论递交有关部门确认。
最后报工程师和业主存档。
五.施工前准备工作1.本工程周边有已建建筑物、公用设施,距离施工区域较近,施工过程中应树立保护意识。
2.在制订基坑开挖和结构施工方案前,详尽查阅地下管线图纸资料,了解交叉路口和纵向布设的地上及地下管线分布情况,走访地下管线主管单位,勘测地下管线的精确位置接头情况等,并收集整理成册,以备查用。
3.施工及基坑开挖前,做好安全技术交底,成立保护地下管线小组。
4.施工及基坑开挖前,开挖样沟和样洞,具体确定管线的位置和埋深,并做好标志。
5.在编制工程施工组织设计时,把保护地下管线工作列为施工组织设计的主要内容之一,并在施工总平面布置图上标明影响施工和受施工影响的地下管线。
6.工程实施前,向有关管线单位提出监护的书面申请,办妥《地下管线监护交底卡》手续。
7.工程实施前,把施工现场地下管线的详细情况和制定的管线保护措施向现场施工技术负责人、工地主管、班组长直至每一位操作工人作层层安全交底,随即填写《管线交底卡》,并建立“保护公用事业管线责任制”,明确各级人员的职责。
8.工程实施前,落实保护本工程地下管线的组织措施,委派管线保护专职人员负责本工程地下管线的监护和保护工作,项经部、施工队和各班组设兼职管线保护负责人,组织成地下管线监护体系,严格按照经公司总工程师审定批准的施工组织设计和经管线单位认定的保护地下管线技术措施的要求落实到现场,并设置必要的管线安全牌,悬挂“地下管线无事故日数牌”和保护地下管线安全的《十个不准》。
9.工程实施前,对参与本工程施工的全体职工(包括外包工)进行“保护公用事业管线重要性及损坏公用管线危害性”的宣传教育,组织职工学习市、局、公司颁布的关于保护地下管线的文件,并要求职工在施工中严格遵守有关文件的规定。
10.工程实施前,对受施工影响的地下管线设置若干数量的沉降观测点,工程实施时,定期观测管线的沉降量,及时向建设单位和有关管线管理单位提供观测点布置图与沉降观测资料。
11.成立由建设单位、各管线单位和施工单位的有关人员参加的现场管线保护领导小组,定期开展活动,检查管线保护措施的落实情况及保护措施的可靠性,研究施工中出现的新情况、新问题,及时采取措施完善保护方案。
六.施工控制措施1.工程实施时,严格按照经公司总工程师审定的施工组织设计和地下管线保护技术措施的要求进行施工,各级管线保护负责人深入施工现场监护地下管线,督促操作(指挥)人员遵守操作规程,制止违章操作、违章指挥和违章施工。
2.在煤气管区域施工之前,事先按动火作业审批制度提出“动用明火报告”,办妥审批手续,并落实放火设备,否则不准施工。
3.施工过程中发现管线现状与交底内容、样洞资料不符或出现直接危机管线安全等异常情况时,立即通知建设单位和有关管线单位到场研究,商议补救措施,在未作出统一结论前,不擅自处理或继续施工。
4.施工过程中对可能发生意外情况的地下管线,事线制订应急措施,配合好抢修器材,以便在管线出现险兆时及时抢修,做到防患于未然。
5.在沟槽开挖前必须挖好样洞,尤其在路口,要摸清周围管线的走向、埋深、管名等分布情况,对于地下管线情况不明的地段,应当采取人工进行沟槽开挖,严禁机械挖掘,杜绝野蛮施工。
在管线部位,应做好醒目的标志,以免遭到破坏。
6.在遇到管线的施工地段,每道工序施工前项目部技术管理人员必须对施工操作人员、机械驾驶员进行管线交底,并派专人在施工过程中,对各种管线的保护进行监督巡查,发现问题,要及时处理解决。
7.在施工过程中若发现现状管线与交底内容、样洞资料不符或直接危及管线安全等异常情况时,应立即通知业主管线部和有关管线单位到场研究、保护,未有结论前,不得擅自操作处理。
8.管线暴露后,采用悬吊、支撑加固保护,分别采用外包草袋或其他保护物,对管线进行保护,防止外击碰伤管线,重要管线必须派人监护,跟踪观测。
9.一旦发生管线损坏事故,在第一时间报上级部门和建设单位,特殊管线立即上报,并立即通知有关管线单位要求抢修,积极组织力量协助抢修工作。
10.对人为原因造成损坏地下管线事故,要认真吸取教训,并按“三不放过”的原则进行处理。
11.一旦公用管线发生损坏事故,施工单位必须立即通知项目监理,并上报业主,应立即通知有关管线单位,组织力量抢修,公用管线的修复工作应使有关管线单位满意。
在重要管线埋设处,根据其埋置深浅,设置限制相应吨位车辆通行的标志。
12.绘制临时管线位置图,在重要管线管节两侧预埋跟踪注浆管,必要时进行跟踪注浆的措施来调整控制管节的沉降量,从而保证其安全。
13.对重要管线拟采用树根桩或用高压旋喷桩进行加固,并加密监测点对其进行监控,如有异常立即采取相应保护措施。
七.地下管线保护方案1.平行管线的保护:当老管线处于开挖边缘外并与开挖基线平行时,首先探明管线确切的位置,再于开挖一侧打入密排钢板桩,桩的上端用钢丝绳和锚桩锚固,并用花兰螺丝拉紧,钢板桩的下部需打入基坑底线以下至少,具体长度与入土深度,根据现场资料计算制定,确保一侧基坑开挖土层减压以后,管线周围土层不产生扰动,以有效保护管线。
2.横穿或相交管线的保护:当老管线与开挖基坑横穿或相交时,在基坑开挖前,放样定出基坑位置,用人工开挖到老管线外露,再于开挖上边线外设支架点,支点处用混凝土加固处理,并打入钢板桩,保护支点下土层。
当开挖上边线小于5m 时,上支架采用工字钢,固定于支点处;如开挖上边线大于5m时,采用贝雷桁架作支架,立于支点上,上斜向拉钢丝绳风缆,使支架稳固;再用钢丝绳分段吊紧固,如果被护管线有接头时,在悬挂时,下衬托槽钢或采用捆绑钢板,当确认稳固后再开挖下层基坑土,下部作业时严禁机械碰撞管线及护架。
3.地下电力、电信管线的保护:当地下电力、电信管线处于开挖边缘时,采用以上1方案保护,当地下电信、电力管线与基坑相交时,支架搭设与以上2相同。
当支架搭设完毕,需对穿线空心砖进行破除后,外包裹PVC塑料管加以保护,再于支架下悬吊衬托槽钢,槽钢通过吊杆悬挂于支架上,管线用软带包捆于槽钢上。
