土石方详细调配表土石方详细调配表一、背景介绍土石方调配是建造工程中常用的一项工作,它涉及到土地开辟、基础工程、道路建设等方面。
土石方调配的目的是根据建设工程的具体需求,合理安排土石方的开挖、运输、运用等工作,以保证施工进度和质量的要求。
二、调配计划1. 土石方调查在开始土石方调配之前,首先需要进行调查工作,包括现场勘察、测量和数据采集等,以了解工程地质情况、土壤类型、土石方量等信息。
2. 土石方计算根据调查所得的数据,进行土石方的计算,包括开挖量、回填量、运输量等。
计算时要考虑工程用地的形状、地面高差、平均厚度等因素。
3. 土石方分析对计算得到的土石方量进行分析,比较实际情况和设计要求的差异,确定调配方案,以进行合理的土石方运输和使用。
分析过程中需要考虑土石方的质量、稳定性等因素。
4. 土石方调配方案根据土石方分析的结果,制定土石方调配方案。
包括土地开挖的顺序、开挖深度、回填顺序、回填材料等细节安排,以确保施工的顺利进行。
三、调配过程1. 土地开挖根据调配方案,按照一定的顺序和进度进行土地开挖工作。
要注意施工过程中的安全和环境保护,确保土地开挖的质量。
2. 土石方运输将开挖得到的土石方运输到指定的地点,可以采用机械运输或者人工运输等方式。
运输过程中要注意路况和土石方的保护,以避免破坏。
3. 土石方回填将土石方回填到指定的地点,按照一定的顺序和层次进行回填工作。
回填过程中要注意土石方的压实、平整和质量控制,以确保工程的稳定性。
四、调配效果评估1. 施工进度评估根据土石方调配方案的执行情况,对施工进度进行评估。
评估结果可以用来调整土石方调配方案,以适应实际情况。
2. 工程质量评估对土石方调配过程中的工程质量进行评估。
包括土壤的稳定性、回填的均匀性、压实度等。
评估结果可以用来改进土石方调配工作,以提高工程质量。
五、本文档所涉及的附件如下:附件1:土石方调查报告附件2:土石方计算表附件3:土石方调配方案附件4:土石方调配进度表附件5:土石方调配效果评估报告六、本文档所涉及的法律名词及注释:1. 土地开挖:指针对建造工程和土地开辟项目,在地表进行挖掘工作,以获取所需的土石方量。

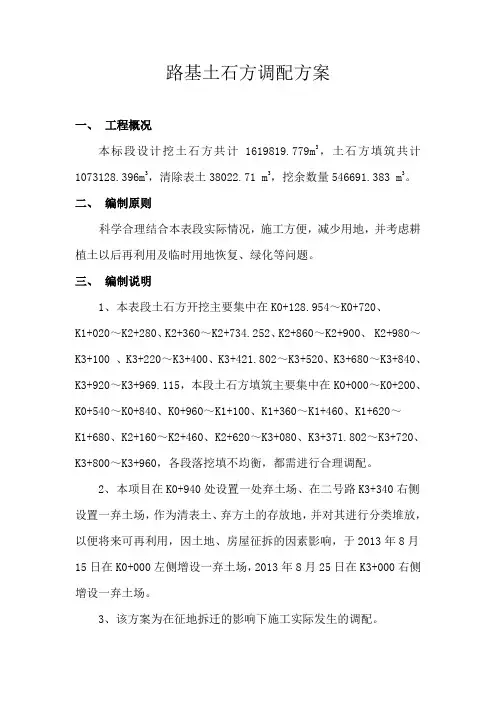

路基土石方调配方案一、工程概况本标段设计挖土石方共计1619819.779m3,土石方填筑共计1073128.396m3,清除表土38022.71 m3,挖余数量546691.383 m3。
二、编制原则科学合理结合本表段实际情况,施工方便,减少用地,并考虑耕植土以后再利用及临时用地恢复、绿化等问题。
三、编制说明1、本表段土石方开挖主要集中在K0+128.954~K0+720、K1+020~K2+280、K2+360~K2+734.252、K2+860~K2+900、 K2+980~K3+100 、K3+220~K3+400、K3+421.802~K3+520、K3+680~K3+840、K3+920~K3+969.115,本段土石方填筑主要集中在K0+000~K0+200、K0+540~K0+840、K0+960~K1+100、K1+360~K1+460、K1+620~K1+680、K2+160~K2+460、K2+620~K3+080、K3+371.802~K3+720、K3+800~K3+960,各段落挖填不均衡,都需进行合理调配。
2、本项目在K0+940处设置一处弃土场、在二号路K3+340右侧设置一弃土场,作为清表土、弃方土的存放地,并对其进行分类堆放,以便将来可再利用,因土地、房屋征拆的因素影响,于2013年8月15日在K0+000左侧增设一弃土场,2013年8月25日在K3+000右侧增设一弃土场。
3、该方案为在征地拆迁的影响下施工实际发生的调配。
四、编制方案1、天然密实方与压实方的体积换算由于常规路基土石方数量计算中是指天然密实方,填方是指压实方,而天然密实方经压路机压实后体积会产生变化,且各种土质的压实变化率均不同。
我部采用《公路工程预算定额》中的相关系数进行计算,换算计算表见下表。
路基土石方天然密实方与压实方间的体积换算系数2、路基土石方的计算说明(1)利用路基土石方计算表,计算好挖方数量填方数量,挖方按松土、普通土、硬土、软石、次坚石、坚石分类计算。
