资料顺序1、挖土的时候要报土方开挖报验表,后附土方开挖检验批。
2、垫层施工先报浇灌申请单,后附浇筑令,还要有商砼站提供的质量证明书。
砼原材料报验申请表,附件砼原材料及配合比设计的检验批(可有可无)。
砼打完之后,报砼施工报验申请表,后附砼施工检验批。
3、防水:防水卷材报验申请表,后附防水卷材检验批,外加细部构造检验批,防水隐蔽。
防水保护层和垫层的资料一样。
4、基础筏板:钢筋加工与安装的报验申请表,钢筋加工检验批,钢筋安装检验批,隐蔽。
模板安装报验申请表,模板安装检验批。
砼浇筑同上,打多少灰报多少。
模板拆除,基础筏板砼凝固就可以拆除,墙柱的模板过一两天即可拆除,顶板的模板拆除最少得七天(要送拆模试块)。
5、砌墙时填充墙报验申请表,后附填充墙检验批。
实验:1、垫层开始:防水卷材,10000平方送一组(根据实验室要求),一组送一米,工程材料报验表,后附检验报告(需盖红章)和合格证。
2、钢筋进场时要质量证明书,要报验申请表,钢筋取样,最大批量为60T(同一规格的钢筋),60T取一组,一组为4根(35公分2根45公分2根),报验申请表的报验总量不能超过质量证明书中单一批号的最大量。
钢筋工程材料报验表+见证取样+质量证明书+实验报告。
每进一次钢筋,要报钢筋原材报验表+检验批。
(与工程材料报验表不同)。
3、试件:闪光对焊、单面搭接焊、双面、直螺纹等,正式施工前,每一样做一组送实验室,叫班前焊或试焊。
现场正在施工时,每一样取一组(搭接方式不同取的根数不同)。
4、地下室止水条也需要实验。
5、屋面:涂膜防水,最大批量可以咨询实验室。
屋面保温板,保温板要做节能检验。
阻燃性要单独做实验。
屋面广场砖,实验自选。
6、外墙保温板,需用粘接砂浆,保温板,钢丝网片,网格布(转角处用),抹面砂浆,这五样都得送检,如要求节能,都得送到节能实验室。
抹面砂浆和外墙砖粘接剂,如不是同一厂家,要做相溶性实验,除了原材实验以外。
外墙砖粘接剂、外墙砖也得做原材实验。
施工资料各流程报验顺序及填写教程范本1:施工资料各流程报验顺序及填写教程1. 施工资料报验流程1.1 资料准备阶段1.1.1 审查施工图纸- 施工单位需提供施工图纸,由设计单位审查确认后准备报验。
1.1.2 准备施工计划- 施工单位根据施工图纸准备施工计划,包括工期安排、人力资源、材料需求等。
1.1.3 准备施工方案- 施工单位根据施工计划准备施工方案,包括施工工艺、质量控制措施等。
1.2 报验申请阶段1.2.1 填写报验申请表- 施工单位填写报验申请表,包括项目名称、报验内容、报验时间等。
1.2.2 提交报验申请材料- 施工单位将填写好的报验申请表及相关资料提交给监理单位或建设单位。
1.3 报验审核阶段1.3.1 监理单位或建设单位审核报验申请材料- 监理单位或建设单位对报验申请材料进行审核,确认是否符合要求。
1.3.2 提出修改意见或通过审核- 监理单位或建设单位根据审核结果,提出修改意见或通过审核。
1.4 报验过程1.4.1 召开报验会议- 监理单位或建设单位召开报验会议,邀请施工单位及相关人员参加。
1.4.2 施工单位进行报验演示- 施工单位进行报验演示,展示施工过程及质量控制措施。
1.4.3 监理单位或建设单位及评议- 监理单位或建设单位对施工单位的报验演示进行及评议。
1.5 审核报验结果1.5.1 监理单位或建设单位对报验结果进行审核- 监理单位或建设单位对施工单位的报验结果进行审核,确认是否符合要求。
1.5.2 审核意见及处理- 监理单位或建设单位根据审核结果提出意见及处理方式。
2. 填写教程2.1 报验申请表填写教程- 在报验申请表中准确填写项目名称、报验内容、报验时间等信息。
2.2 提交报验申请材料注意事项- 确保报验申请材料的完整性,包括施工图纸、施工计划、施工方案等。
2.3 报验演示注意事项- 在报验演示过程中,要清晰展示施工过程及质量控制措施。
2.4 审核报验结果的处理方式- 根据审核结果,及时处理报验结果,按照监理单位或建设单位的意见进行调整。
报批报验方案1. 引言本报批报验方案旨在确保项目进展顺利进行,并保证相关工程质量符合相关标准和要求。
本方案涵盖了报批和报验的流程、程序和要点。
2. 报批流程报批流程分为申请、审批和备案三个阶段。
2.1 申请阶段申请阶段的主要步骤如下:1.填写项目报批申请表格,并附上相关的文件和资料。
2.将申请表格提交给项目部门负责人审核。
3.项目部门负责人审核通过后,将申请表格传递给相关部门负责人审核。
4.相关部门负责人审核通过后,将申请表格提交给项目总监审核。
5.项目总监审核通过后,将申请表格传递给公司领导审核。
6.公司领导审核通过后,将申请表格交给相关部门备案。
2.2 审批阶段审批阶段的主要步骤如下:1.相关部门负责人对申请表格进行审批,包括审核相关文件和资料的准确性和完整性。
2.项目总监对申请表格进行审批,包括审核项目进展情况和工程质量。
3.公司领导对申请表格进行最终审批,包括审核项目的合规性和可行性。
2.3 备案阶段备案阶段的主要步骤如下:1.相关部门负责人将已审批通过的申请表格提交给相关部门备案。
2.相关部门负责人对备案材料进行审查,确保准确完整。
3.完成备案手续,将备案材料存档备查。
3. 报验流程报验流程分为准备、实施和记录三个阶段。
3.1 准备阶段准备阶段的主要步骤如下:1.调查项目工程进度,确定报验的范围和内容。
2.编制报验计划,确定报验的时间和地点。
3.准备报验所需的设备和工具。
4.安排相关人员参与报验工作。
3.2 实施阶段实施阶段的主要步骤如下:1.按照报验计划进行报验工作,包括对工程质量、安全措施和合规性进行检查和验证。
2.记录报验过程中的问题和发现,并及时报告相关部门负责人。
3.如发现问题和不符合要求的情况,及时采取纠正措施并记录。
3.3 记录阶段记录阶段的主要步骤如下:1.汇总报验结果和问题记录,并编制报验报告。
2.报告中要包括报验的范围、时间和地点,报验过程中发现的问题和不符合要求的情况,以及采取的纠正措施和改进措施。
材料、构配件、设备进场报验流程材料、构配件、设备资质报审流程一、施工单位填写“成品、半成品供应单位资质报审单”,报审单后所附的资质证明资料有(不仅限于以下内容):(1)营业执照、组织机构代码、企业资质证书、安全生产许可证和生产许可证(实行生产许可证制的)、拟选用产品的认证书或型式检验检测报告等复印件,以上复印件必须加盖公章。
(2)还可以提供生产商的资质证明及产品的彩色宣传图册。
(3)甲供材料还需要提供供货合同。
(4)有经销商还需提供其营业执照、组织机构代码、销售授权书。
(5)对消防产品还需提供所在地的备案证明或消防产品网可查证明。
二、专业监理工程师审核供货商是否符合要求:首先,品牌库有的,采用品牌库的;其次,品牌库没有的合同有约定的,采用合同约定的;最后,上述两者都没约定的,施工单位拟选择三家报监理与建设单位确定经审核品牌及资质证明材料符合要求后,报建设单位审核、确定。
成品、半成品供应单位资质报审单本表由施工单位填写一式三份,建设、监理、施工单位各留一份。
材料、构配件、设备进场报验流程一、资质审批流程完成后,施工单位方可订货、进场。
货物抵达现场时,施工单位通知监理工程师现场检验,同时监理工程师通知建设单位工程师到场共同验货。
二、施工单位填报浙建监A10 “工程材料/构配件/设备报审表”的表格,报审表后所附的相关表格与质量证明资料有(不仅限于以下内容):1、“材料、构配件进场检验记录”;2、“设备开箱检验记录”;3、“设备及管道附件试验记录”;4、“材料试验报告(通用)”。
5、所附的质保资料有:合格证、出厂检验检测报告、有效期内的型式检验检测报告、主要配件或元器件的合格证及出厂检验检测报告。
工程材料/构配件/设备报审表工程名称:编号:包单位(章)目经理日期审查意见:经检查上述工程材料/构配件/设备,符合/不符合设计文件和规范的要求,准许/不准许进场,同意/不同意使用于拟定部位。
设备开箱检查记录共页第页万达消控材料、设备进场报验流程一、资质报审与材料进场报验即在货物到场时同期进行,即在完成“材料、构配件、设备资质报审”和“材料、构配件、设备进场报验”后,还需按照万达集团的“消防安全材料设备使用管理规定”走审批程序。
施工单位报审、报验程序(1)隐蔽工程验收①隐蔽工程施工完毕,施工单位自检合格,填写《隐蔽工程报审、报验表》,附《隐蔽工程验收记录》和有关分项(检验批)工程质量验收及测试资料等向项目监理机构报验。
②施工单位应在隐蔽验收前48h以书面形式(《工作联系单》)通知监理隐蔽验收内容、验收时间和地点。
③专业监理工程师应准时参加隐蔽工程验收,审核其自检结果和有关资料,现场实物检查、检测,符合要求的予以签认。
否则,专业监理工程师应签发《监理通知单》,指出不符合之处,要求施工单位整改。
(2)检验批工程质量验收①检验批施工完毕,施工单位自检合格,填写《检验批报审、报验表》,附《检验批质量验收记录》和施工操作依据、质量检查记录等向项目监理机构报验。
②施工单位应在检验批验收前48h以书面形式(《工作联系单》)通知监理检验批验收内容、验收时间和地点。
③专业监理工程师应按时组织施工单位项目专业质量检查员、专业工长等进行验收,现场实物检查、检测,审核其有关资料,主控项目和一般项目的质量经抽样检查合格;施工操作依据、质量检查记录完整、符合要求,专业监理工程师应予以签认。
否则,专业监理工程师应签发《监理通知单》,指出不符合之处,要求施工单位整改。
④施工单位按《监理通知单》要求整改完毕,自检合格后用《监理通知回复单》报项目监理机构复核,符合要求后予以确认。
⑤对未经监理人员验收或验收不合格的、需旁站而未旁站或没有旁站记录、或旁站记录签字不全的隐蔽工程、检验批,监理工程师不得签认,施工单位严禁进行下一道工序的施工。
(3)分项工程质量验收①分项工程所含的检验批全部通过验收,施工单位整理验收资料,在自检评定合格后填写《分项工程报审、报验表》,附《分项工程质量验收记录》报项目监理机构。
②专业监理工程师组织施工单位项目专业技术负责人等进行验收,对施工单位所报资料和该分项工程的所有检验批质量检查记录进行审查,构成分项工程的各检验批的验收资料文件完整,并且均已验收合格,专业监理工程师予以签认。
市政道路工程报验资料全过程程序及要求前期工作1、申请监督登记(报监)流程:到监督站拿办理指南或者上网下载,然后按办理指南收集相关资料及填写相关资料,资料收集齐全签章齐全后就提交监督站,受理后如果没有问题就会发出:工程质量安全监督注册(登记)表。
2、申请施工许可证(报建)流程:到建设局办理指南,然后按办理指南收集相关资料及填写相关资料,资料收集齐全签章齐全后就提交建设局,受理通过后如果没有问题就会发出:建设工程施工许可证。
3、工程开工报告报审4、施工组织设计方案编制及报审5、组织现场测量交接桩记录6、组织施工图会审记录7、施工图交底记录8、施工组织设计(方案)交底记录9、技术交底10、安全专项方案、相关前期资料11、施工单位资质及人员报审12、仪器送检定中心检测施工过程用表与检测情况一路基回填1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、隐蔽工程质量验收记录4、回填施工记录5、土方路基检验批质量检验记录检测:土工击实、承载比(CBR)、(液限、塑限)、压实度、弯沉值二4%水泥稳定石屑下基层1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、隐蔽工程质量验收记录4、水泥稳定土类基层及底基层检验批质量验收记录检测:送检所需要的原材料、配合比、标准击实、水泥剂量、送检无侧限抗压试件、压实度、弯沉值三AC-20C中粒式沥青砼1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、隐蔽工程质量验收记录4、沥青混合料摊铺记录5、热拌沥青混合料检验批质量检验记录6、沥青混合料面层透层检验批质量检验记录7、热拌沥青混合料面层检验批质量检验记录检测:送检所需要的原材料、配合比、沥青混合料、压实度、弯沉值、抽芯四AC-13C细粒式沥青砼面层1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、沥青混合料摊铺记录4、隐蔽工程质量验收记录5、热拌沥青混合料检验批质量检验记录6、沥青混合料面层粘层检验批质量验收记录7、热拌沥青混合料面层检验批质量检验记录检测:送检所需要的原材料、配合比、沥青混合料、压实度、弯沉值、抽芯、抗滑五水泥混凝土面层1、水准测量(复核)记录2、控制桩测量(复核)记录/放线测量3、水泥混凝土面层钢筋加工及安装检验批质量验收记录4、隐蔽工程质量验收记录5、水泥混凝土面层模板制作检验批质量验收检验记录6、水泥混凝土面层模板安装检验批质量验收检验记录7、普通混凝土浇注记录8、混凝土面层检验批质量验收记录检测:送检所需要的原材料、配合比、混凝土试件、抽芯、抗滑六人行道4%水泥石屑稳定层1、隐蔽工程质量验收记录2、水泥稳定土类基层及底基层检验批质量验收记录检测:送检所需要的原材料、配合比、压实度、无侧限抗压试件七人行道铺砌1、隐蔽工程质量验收记录2、混凝土预制铺砌人行道(含盲道)面层检验批质量检验记录检测:送检所需要的原材料、配合比、砂浆试件八侧平石1、混凝土浇注记录2、隐蔽工程质量验收记录3、路缘石检验批质量检验记录检测:送检所需要的原材料、配合比、砂浆试件九路基护坡1、隐蔽工程质量验收记录2、护坡检验批质量验收记录检测:送检所需要的原材料验收阶段相关用表各分部分项验收:1、分项工程质量验收记录2、分部(子分部)工程质量验收记录竣工验收前相关试验报告汇总评定1、压实度检验汇总表2、试验汇总表3、混凝土或砂浆试块留置情况及强度检查汇总表4、混凝土试块抗压强度检验评定表5、砌筑砂浆试块抗压强度检验评定表竣工验收1、工程质量验收计划书2、质量评估报告3、道路工程外观质量检查记录4、道路工程实体质量检查记录5、道路工程安全和功能检验资料核查及主要功能抽查记录6、道路单位(子单位)工程质量控制资料核查记录7、勘察文件质量检查报告8、设计文件质量检查报告9、单位工程施工安全评价书10、市政基础设施工程质量保修书11、单位(子单位)工程质量竣工验收记录12、工程竣工验收报告15、竣工报告16、施工总结相关验收程序1、分部验收:指本分部按图纸施工完成后组织对本分部工程进行验收2、规划验收:到规划局拿办理验收指南,按指南步骤走即可3、环评验收:到环保局拿办理验收指南,按指南步骤走即可(有些工程不一定有环评)4、竣工验收:指工程项目按图纸及合同约定项目施工完成后组织对本工程进行验收5、竣工验收备案(档案预验收合格后,即可到备案机关申请备案)。

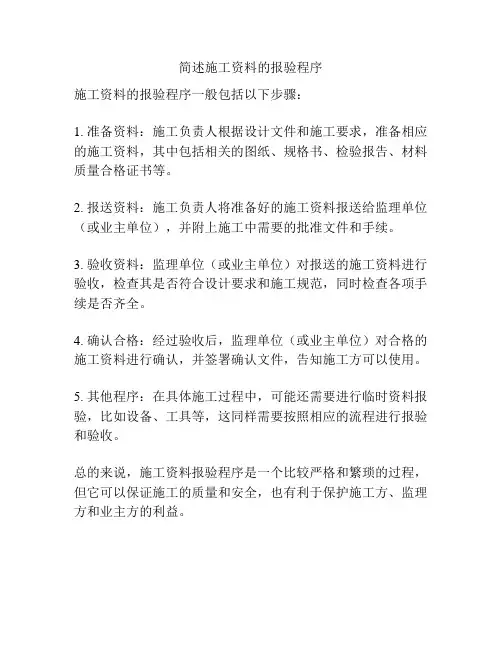

简述施工资料的报验程序
施工资料的报验程序一般包括以下步骤:
1. 准备资料:施工负责人根据设计文件和施工要求,准备相应的施工资料,其中包括相关的图纸、规格书、检验报告、材料质量合格证书等。
2. 报送资料:施工负责人将准备好的施工资料报送给监理单位(或业主单位),并附上施工中需要的批准文件和手续。
3. 验收资料:监理单位(或业主单位)对报送的施工资料进行验收,检查其是否符合设计要求和施工规范,同时检查各项手续是否齐全。
4. 确认合格:经过验收后,监理单位(或业主单位)对合格的施工资料进行确认,并签署确认文件,告知施工方可以使用。
5. 其他程序:在具体施工过程中,可能还需要进行临时资料报验,比如设备、工具等,这同样需要按照相应的流程进行报验和验收。
总的来说,施工资料报验程序是一个比较严格和繁琐的过程,但它可以保证施工的质量和安全,也有利于保护施工方、监理方和业主方的利益。
1、施工组织设计:施工组织设计报审表报验(时间填开工之前一两天)附技术文件报审表(里面两个单位要盖公章)(时间填:开工之前一两天)附:编制好的施工组织设计,施工组织设计中编制人就是施工员或者工地技术人员,审核人就是公司总工(总技术负责人),名字要手签不能打印,编制单位要盖公章。
(时间填:开工之前一两天)2、开工报告:工程开工报验申请表报验(时间填开工当天或者头一天)附工程开工报告报验,可以盖项目章。
(时间填:开工当天或者头天)3、资质报验:通用报验申请表报验(时间填:开工当天或头一天)附:企业资质、安全施工许可证、工程施工许可证、三类人员证件(三类人员指:公司总工、公司总技术负责人、总安全负责人)、另附:项目经理、技术负责人、质检员、安全员、施工员、资料员、等人员资质证件,电工、机械操作工、架子工等特殊工种人员证件。
4、工程定位:(时间填:开工当天)施工测量放线报验申请表报验附:工程定位测量记录报验。
注意:定位记录要盖施工方和监理方的项目章。
5、工程概况:通用报验申请表报验(时间填:开工当天或后一两天)附:工程概况。
附:施工现场质量管理检查记录。
(时间填:开工当天或后一两天)开工材料进场填委托单送检,要送检的材料有:中砂:(代表批量400m3,取样送半袋砂)、碎石:(代表批量400m3,取样送半袋石);钢筋:(一般规格有¢6.5、¢8.0、¢10.0、Φ12.0、Φ14.0、Φ16.0、Φ18.0、Φ20.0、Φ22.0、Φ25.0、….等最大代表批量各60T,属于热扎带肋钢筋,R¢7、R¢9、R¢11、属于冷扎带肋钢筋专用于多层或高层的二层楼面以上的板筋,最大代表批量各60T),每种钢筋取样送四根(两根300长,两根500长的钢筋)。
每种合格证和钢筋规格配套。
合格证时间要在送检之前才行。
水泥:最大代表批量200T,每批水泥间隔进场时间不能超过3个月必须送检,取样送半袋水泥。
水泥有3天和28天的强度报告,竣工时资料里面只放28天的强度报告。
材料进场报验制度范文一、目的严格控制工程材料的进场,确保材料质量达标,保证施工质量和工程安全。
二、适用范围适用于所有工程项目,包括新建、改建、扩建及维修。
三、报验内容1. 根据工程材料验收规程,对进场材料进行检查和验收;2. 材料进场需要填写材料进场报验单,并加盖施工单位和监理单位的公章;3. 报验单包括材料名称、规格、批号、数量、生产日期、生产厂家、质量证明等基本信息;4. 将材料进场报验单及材料合格证明文件提交给监理单位,并在监理单位的监督下进行材料的堆放和存放;5. 在施工过程中,随时保留材料进场报验单和合格证明文件备查。
四、报验流程1. 施工单位从供应商处接收材料,并对材料进行初步检查;2. 确认无任何质量问题后,填写材料进场报验单,并加盖公章;3. 将报验单及合格证明文件提交监理单位;4. 监理单位对材料进行检查,并收取报验单和合格证明文件;5. 监理单位根据验收结果,决定是否允许材料的进一步使用。
五、责任分工1. 施工单位负责材料的接收、初步检查和填写报验单;2. 监理单位负责材料的检查、验收和决定是否允许进一步使用。
六、监督检查1. 监理单位随时对材料进行抽检,确保材料质量的稳定性;2. 监理单位对施工单位报验单和合格证明文件进行抽查,确保报验程序的严格执行。
七、违规处理1. 如发现施工单位故意填报虚假材料信息或使用不合格材料,监理单位有权立即停工并追究责任;2. 如发现监理单位对材料验收不严格或存在不正当行为,施工单位有权向上级主管部门投诉,并要求其追究监理单位的责任。
八、附则1. 报验单和合格证明文件应妥善保管,查验时应随时提供;2. 材料进场报验制度应作为施工单位的内部管理规定,在施工现场广泛宣传和贯彻实施。
以上为材料进场报验制度的范文供参考,具体实施要根据工程项目的实际情况进行调整和完善。
材料进场报验制度范文(二)材料进场时,先由施工单位自检,并填写《材料、设备报验单》,自检完成后报监理和开发办,由三方人员共同检验。
原材料进场报验送检
1、现场类,不需要进行报验(例如混凝土、机械连接与钢筋焊接等)
2、需要进场报验送检的原材料(例如钢筋、水泥、钢板等需要进行进场复试的原材料资料)
工作流程:根据物资提供的进场资料做好报审资料,登记台账→同监理一起对进场原材进行验收→原材的取样、送检(监理见证)→取回报告,更新台账信息,闭合报审资料→资料的整理、归档.
3、只需要进行进场报验,不需要复试检验的物资、构配件(工字钢、套筒、焊条、焊丝等)
这些材料、构配件等不需要进行复试检验,直接进行资料报审就行.
工作流程:根据物资提供的进场资料做好报审资料,登记台账→同监理一起对进
场原材、构配件等进行验收→签字盖章后,将完整资料整理、归档.
完整资料:报审表、原材料进场清单、合格证、材质单、原材料检测报告(厂家提供)等。
单位工程材料报验制度范本一、总则为确保工程质量,规范材料进场验收程序,根据《建设工程质量管理条例》及有关规定,结合本工程实际情况,制定本材料报验制度。
二、材料报验范围1. 工程所需主要材料、构配件、设备等。
2. 工程质量检测报告、合格证、质保书等。
3. 工程隐蔽工程验收、分部分项工程验收等相关资料。
三、材料报验程序1. 材料进场前,施工单位应将材料清单、质量证明文件、检验报告等资料提交给项目监理机构进行审核。
2. 项目监理机构对施工单位提交的资料进行审核,必要时进行现场抽检。
审核合格后,项目监理机构签署材料报验单。
3. 施工单位根据材料报验单进行施工,确保工程质量。
四、材料报验要求1. 施工单位应按照工程设计文件和施工方案要求,选用符合质量标准的材料。
2. 施工单位应建立健全材料验收制度,确保进场材料符合要求。
3. 项目监理机构应严格按照有关规定进行材料审核和现场抽检,确保工程质量。
五、材料报验期限1. 施工单位应在材料进场前完成材料报验工作。
2. 项目监理机构应在收到材料报验资料后3个工作日内完成审核工作。
六、材料报验责任1. 施工单位对进场材料的质量负责,如有质量问题,应承担相应责任。
2. 项目监理机构对材料报验过程进行监督,对审核结果负责。
七、材料报验变更1. 如施工过程中需更换材料,施工单位应重新进行材料报验。
2. 项目监理机构应重新对更换的材料进行审核。
八、材料报验记录1. 施工单位应建立材料报验记录,记录材料报验过程及相关资料。
2. 项目监理机构应建立材料报验档案,保存审核过的材料报验资料。
九、附则1. 本制度自发布之日起实施。
2. 本制度的解释权归项目监理机构所有。
注:本范本仅供参考,具体内容需根据工程实际情况进行调整。
房建施工资料各流程报验顺序及签署日期填写1、施工组织设计:施工组织设计报审表报验(时间填:开工之前一两天)附:技术文件报审表(里面两个单位要盖公章)(时间填:开工之前一两天)附:编制好的施工组织设计,施工组织设计中编制人就是施工员或工地技术人员,审核人就是公司总工(总技术负责人),名字要手签,不能打印,编制单位要盖公章。
(时间填:开工之前一两天)2、开工报告:工程开工报验申请表报验(时间填:开工当天或头一天)附:工程开工报告报验,可以盖项目章。
(时间填:开工当天或头一天)3、资质报验:通用报验申请表报验(时间填:开工当天或头一天)附:企业资质、安全施工许可证、工程施工许可证、三类人员证件(三类人员指:公司总工、公司总技术负责人、总安全负责人)、另附:项目经理、技术负责人、质检员、安全员、施工员、资料员、等人员资质证件,电工、机械操作工、架子工等特殊工种人员证件。
4、工程定位:(时间填:开工当天)施工测量放线报验申请表报验附:工程定位测量记录报验。
注意:定位记录要盖施工方和监理方的项目章。
5、工程概况:通用报验申请表报验(时间填:开工当天或后一两天)附:工程概况。
附:施工现场质量管理检查记录。
(时间填:开工当天或后一两天)开工材料进场填委托单送检,要送检的材料有:中砂:(代表批量400m3,取样送半袋砂)、碎石:(代表批量400m3,取样送半袋石);钢筋:(一般规格有¢6.5、¢8.0、¢10.0、Φ12.0、Φ14.0、Φ16.0、Φ18.0、Φ20.0、Φ22.0、Φ25.0、….等最大代表批量各60T,属于热扎带肋钢筋,R¢7、R¢9、R¢11、属于冷扎带肋钢筋专用于多层或高层的二层楼面以上的板筋,最大代表批量各60T),每种钢筋取样送四根(两根300长,两根500长的钢筋)。
每种合格证和钢筋规格配套。
合格证时间要在送检之前才行。
水泥:最大代表批量200T,每批水泥间隔进场时间不能超过3个月必须送检,取样送半袋水泥。
资料整编目录一、定位放线1、(C1201)规划部门的定位坐标、高程控制摘录2、(C1202)施工放线控制网记录3、(C1203)施工放线验收记录4、附图二、土方开挖1、(A1001)土方开挖工程检验批质量验收记录表2、(04-B1024)工序交接、中间交接、单位之间交接记录三、定桩放线1、桩位放线测量记录2、施工放线验收记录四、试桩、桩基工程{(桩施工记录+桩检验批,根据实际情况定)+隐蔽}五、二次破桩头1、(A1001)土方开挖工程检验批质量验收记录表2、(B1023)隐蔽工程验收记录六、地基验槽工程:1、(C1106) 地基验槽记录2、(B1060)工程质量责任单位地基验槽验收记录3、B1024) 工序交接记录(地基验槽→砂石回填)4、C1107)问题坑及局部软弱填土地基处理记录(看具体情况)5、(B1023)隐蔽工程验收记录6、验槽示意图七、砂石垫层或灰土垫层1、(A1011)灰土地基工程检验批质量验收记录2、(A1012)砂和砂石地基工程检验批质量验收记录3、(C1101)土及灰土地基(垫层)回填现场试验记录4、(C1102) 砂及砂石垫层地基分层回填现场试验记录5、(C1104)分层回填现场抽样试验点位示意图6、(B1023)隐蔽工程验收记录{C1101/C1102+C1104+A1011/A1012+B1023}八、砂石垫层上放线1、(C1203)施工放线验收记录2、(C1204)多层高层的各层放线测量记录3、附图九、基础混凝土垫层1、(C1210)砼浇筑申请表2、(A2006)砼原材料及配合比设计检验批质量验收记录3、(A2007)砼施工检验批质量验收记录表4、(C1212)砼配合比及浇筑施工记录5、(C1213)现浇砼全过程施工记录6、(C1216)冬期混凝土搅拌及灌溉测温记录6、(C1217)砼坍落度检查记录7、(B1024)工序交接记录8、商混质量保证资料及浇筑砼当天或前一天报告{商混质量保证资料+(砼申请表C1210)浇筑混凝土当天或前一天报验}混凝土施工资料:{B1024+C1217+C1212+A2006+A2007+(C1216冬季填写)+C1213}十、基础垫层防水1、材料报验:防水材料合格证+复试试验报告(材料进场后填写试验委托单做试验)2、(A1035)卷材防水层检验批质量验收记录表3、(A1036) 涂料防水层检验批质量验收记录表4、(A1039)细部构造检验批质量验收记录表5、(B1023)隐蔽工程验收记录防水资料:{隐蔽B1023+A1035/A1036+A1039}十一、砂浆找平层1、(A1034)水泥砂浆防水层检验批质量验收记录表2、(B1023)隐蔽工程验收记录十二、保护层细石混凝土1、(A1033)防水混凝土检验批质量验收记录表十三、细石混凝土上放线1、(C1203)施工放线验收记录2、(C1204)多层高层的各层放线测量记录3、附图十四、基础梁或基础筏板材料报审+钢材质保书+复试试验报告(材料进场后填写试验委托单做试验)随进随报(一)钢筋工程资料报验:1、(A2004)钢筋加工检验批质量验收记录表2、(A2005)钢筋安装工程检验批质量验收记录表3、(B1023)工程隐蔽验收记录4、(B1024)工序交接记录(二)模板工程资料报验:1、(A2001)模板安装工程检验批质量验收记录表2、(C1214)现浇混凝土模板安装、拆除施工记录3、(B1024)工序交接记录(三)混凝土工程资料报验:1、(C1210)砼浇筑申请表2、(A2006)砼原材料及配合比设计检验批质量验收记录3、(A2007)砼施工检验批质量验收记录表4、(C1212)砼配合比及浇筑施工记录5、(C1213)现浇砼全过程施工记录6、(C1216)冬期混凝土搅拌及灌溉测温记录6、(C1217)砼坍落度检查记录7、(B1024)工序交接记录8、商混质量保证资料及浇筑砼当天或前一天报告{商混质量保证资料+(砼申请表C1210)浇筑混凝土当天或前一天报验}混凝土施工资料:{B1024+C1217+C1212+A2006+A2007+(C1216冬季填写)+C1213}(四)模板拆除工程资料报验:1、(A2003)模板拆除工程检验批质量验收记录表2、(A2011)现浇结构外观及尺寸偏差检验批质量验收记录表3、(A1033)防水混凝土检验批质量验收记录表4、(B1024)工序交接记录{A2003+A2011+( A1033抗渗要求的填写)+B1024}十五、地下室钢筋混凝土结构(同基础筏板程序相同)十六、地下室防水工程材料报验:防水材料合格证+复试试验报告(材料进场后填写试验委托单做试验)(一)防水资料:{隐蔽B1023+A1035/A1036+A1039}1、(A1035)卷材防水层检验批质量验收记录表2、(A1036) 涂料防水层检验批质量验收记录表3、(A1039)细部构造检验批质量验收记录表4、(B1023)工程隐蔽验收记录(二)防水检查:{地下室防水效果检查记录(D1002)防水完成后}1、地下室防水效果检查记录(三)外墙保温:{B1023+A4001}1、(A4001)屋面保温层检验批质量验收记录表2、(B1023)工程隐蔽验收记录17、主体工程一、各层放线:{C1203+C1204}及附图1、(C1203)施工放线验收记录2、(C1204)多层高层的各层放线测量记录二、材料报审+钢材质保书+复试试验报告(材料进场后填写试验委托单做试验)随进随报三、钢筋工程资料报验:{B1024+A2004+A2005+B1023}1、(A2004)钢筋加工检验批质量验收记录表2、(A2005)钢筋安装工程检验批质量验收记录表3、(B1023)工程隐蔽验收记录4、(B1024)工序交接记录四、模板工程资料报验:{B1024+C1214+A2001}1、(A2001)模板安装工程检验批质量验收记录表2、(C1214)现浇混凝土模板安装、拆除施工记录3、(B1024)工序交接记录五、混凝土工程资料报验:{商混质量保证资料+C1210浇筑混凝土当天或前一天报验}六、混凝土施工资料:{B1024+C1217+C1212+A2006+A2007+(C1216冬季填写)+C1213}1、(C1210)砼浇筑申请表2、(A2006)砼原材料及配合比设计检验批质量验收记录3、(A2007)砼施工检验批质量验收记录表4、(C1212)砼配合比及浇筑施工记录5、(C1213)现浇砼全过程施工记录6、(C1216)冬期混凝土搅拌及灌溉测温记录6、(C1217)砼坍落度检查记录7、(B1024)工序交接记录8、商混质量保证资料及浇筑砼当天或前一天报告{商混质量保证资料+(砼申请表C1210)浇筑混凝土当天或前一天报验}混凝土施工资料:{B1024+C1217+C1212+A2006+A2007+(C1216冬季填写)+C1213}七、模板拆除工程资料报验:{A2003+A2011+B1024}1、(A2003)模板拆除工程检验批质量验收记录表2、(A2011)现浇结构外观及尺寸偏差检验批质量验收记录表3、(B1024)工序交接记录十八、砖砌体材料报审:砖、水泥出场合格证+普通砖、多孔砖、空心砖、水泥、砂复试报告+砂浆配合比报告(一)测量放线:{C1203}及附图1、(C1203)施工放线验收记录2、附图(二)砖砌体资料报验:{A2020/A2017+C1227+C1228+B1023}1、(A2017)砖砌体工程检验批质量验收记录表2、(A2020)填充墙砌体工程检验批质量验收记录表3、(C1227) 砌体质量控制施工记录4、(C1228)构造柱配筋砌体配筋、拉结筋施工记录5、(B1023)工程隐蔽验收记录十九、抹灰工程〔A3027+B1023(防裂措施钢丝网) 〕材料报审:水泥出场合格证+水泥、砂复试报告,1、(A3027) 一般抹灰工程检验批质量验收记录表2、(B1023)工程隐蔽验收记录二十、室外回填土【资料C1101/C1102+C1104+A1011/A1012+B1023】材料报审:素土、灰土、砂石等击石报告1、(A1011)灰土地基工程检验批质量验收记录表2、(A1012) 砂和砂石地基工程检验批质量验收记录表3、(C1101)土及灰土地基(垫层)回填现场试验记录4、(C1102)砂及砂石垫层地基分层回填现场试验记录5、(C1104)分层回填现场抽样试验点位示意图6、(B1023)工程隐蔽验收记录二十一、屋面工程材料报审:保温、防水等材料试验(一)屋面工程资料:{B1023+A4001+A4002+A4003+A4004+A4005+A4006+4010+A4011}1、(A4001) 屋面保温层检验批质量验收记录表2、(A4002)屋面找平层检验批质量验收记录表3、(A4003)卷材防水层检验批质量验收记录表4、(A4004)涂膜防水层检验批质量验收记录表5、(A4005)细石混凝土防水层检验批质量验收记录表6、(A4006)密封材料嵌缝检验批质量验收记录表7、(A4010)细部构造检验批质量验收记录表8、(A4011)架空屋面检验批质量验收记录表9、(B1023)工程隐蔽验收记录(二)屋面淋水试验:{D1001+C1232}1、(D1001)屋面淋水蓄水试验记录2、(C1232)屋面防水工程质量检查施工记录二十二、装饰工程(以下各类资料根据实际情况填写)材料报审水泥、墙地面砖、涂料等出厂合格证+水泥、砂、墙地面砖、涂料等复试报告(一)内墙资料:{A3027、A3028、A3054、A3055等}(二)外墙资料:{A3027、A3045、A3050、A3051、A3054、A3055}(三)内外门窗资料:{A3030、A3031、A3032、A3035、A3037、C1226}门窗须做“三性”试验(四)楼地面资料:{A3007、A3011、A3016、A3017}二十三、基础/主体验收(以下各类资料根据实际情况填写)1、(C1001)统一标准(GB50300~2001)强文检查记录表2、(C1002)地基基础工程各规范强文检查记录表(一)、(二)3、(C1003)混凝土结构工程各规范强文检查记录表(一)、(二)、(三)4、(C1005)砌体结构工程各规范强文检查记录表5、(C1223)±0.000以上主体结构检查记录6、(C1224)地下室结构工程检查记录7、(C1225)基础结构工程检查记录8、(B1027)9、(B1040)分项工程质量验收记录10、(B1041)分部(子分部)工程质量验收记录二十四、外墙外保温资料材料报验检验报告、合格证及复试报告{A3027+B1023}1、(A3027)一般抹灰工程检验批质量验收记录表2、(B1023)工程隐蔽验收记录。
高层建筑主体资料(附实验及委托单)一、施工测量放线报验1、施工测量放线报验单(A11)2、多层高层各层放线测量记录(C1204)3、施工放线控制网记录(C1202)(只做一次)4、施工放线验收记录(C1203)5.放线平面图。
6、技术复核记录二、土方开挖报验1.土方开挖工程检验批质量验收记录表(A1001)2.工序交接检查记录(B1024)3. 施工记录(检查记录) (B1063-04)三、地下室外墙防水报验1.卷材防水层检验批质量验收记录表(A1035)涂料防水层检验批质量验收记录表(A1036)金属板防水层检验批质量验收记录表(A1037)塑料板防水层检验批质量验收记录表(A1038)注:根据施工图纸设计而选用相关的表格2.细部构造检验批质量验收记录(A1039)3.隐蔽工程验收记录(B1023)4.工序交接检查记录(B1024)四、土方回填报验1.土方回填工程检验批质量验收记录(A1002)2.土层回填现场抽样实验点位示意图(C1004)3.土及灰土地基(垫层)回填现场试验记录(C1101)4.土方回填隐蔽验收记录(B1023)五、钢筋报验1.钢筋加工工程检验批质量验收记录(A2004)2.钢筋安装工程检验批质量验收记录(A2005)3.工序交接检查记录(B1024)4.钢筋隐蔽验收记录(B1023)六、模板安装报验1.模板安装工程检验批质量验收记录(A2001)2.现浇砼模板安装、拆除施工记录(C1214)3.工序交接检查记录(B1024)七、砼浇注报审1.砼浇注报审表2.砼浇注申请表(C1210)3.附;商品砼出厂合格资料4.混凝土原材料及配合比设计检验批质量验收记录表(A2006)注:A2006表商砼厂提供,如商砼厂不提供时,按照商品砼控制资料填写八、砼施工报验1.砼配合比及浇注施工记录(C1212)2.砼坍落度检查记录(C1217)3.现浇砼全过程施工记录(C1213)4.混凝土施工检验批质量验收记录(A2007)防水混凝土检验批质量验收记录(A1033)注:有抗渗、防水要求时用(A1033){一般在地下室时用}5.砼试件同条件养护记录(六百度日)6.冬期砼搅拌及浇灌测量记录(C1216)7.工序交接记录(B1024)九、模板拆除报验1.模板拆除工程检验批质量验收记录(A2003)2.现浇砼模板安装、拆除施工记录(C1214)3.现浇结构外观及尺寸偏差检验批质量验收记录(A2011)。
十、填充墙报验1.砖砌体工程检验批质量验收记录(A2017)注:砖混楼时使用填充墙砌体工程检验批质量验收记录(A2020)混凝土小型空心砌块砌体工程检验批质量验收记录(A2018)石砌体工程检验批质量验收记录(A2019)注:用于挡土墙基础、河坝等时使用注:以上表格A2017~A2020根据施工图纸设计要求选用表格2. 砌体质量控制记录(C1227)3.构造柱配筋砌体配筋、拉结筋施工记录(C1228)4.隐蔽工程检验记录(B1023)十一.屋面报验(1) 1.水泥焦渣屋面找平层检验质量验收记录表 (A4002)2. 隐蔽工程验收记录表(B1023)1.憎水珍珠岩板屋面保温层检验批质量验收记录表 (A4001)2. 隐蔽工程验收记录表(B1023)(2) 1. 卷材防水层检验批质量验收记录表(A4003)2. 屋面防水工程质量检查施工记录(C1232)3.屋面淋水蓄水试验记录表(D1001)4. 隐蔽工程验收记录表(B1023)十二.装饰装修报验1. 一般抹灰工程检验批质量验收记录表 (A3027)找平层检验批质量验收记录 (A3008)水泥混凝土面层检验批质量验收记录 (A3011)大理石和花岗石面层检验批质量验收记录 (A3017)2. 隐蔽工程验收记录表(B1023)十四、厨房、、卫生间水泥沙浆找平层报验1. 找平层检验质量验收记录表(A3008)2. 隐蔽工程验收记录表(B1023)十五、厨房、卫生间涂膜防水层报验1. 涂膜防水层检验质量验收记录表(A4004)2. 卫生间、厨房、阳台及其它有防水要求的地面泼水、蓄水试验记录(D1003)3. 隐蔽工程验收记录表(B1023)十六、厨房、卫生间水泥沙浆防水保护层报验1. 找平层检验质量验收记录表(A3008)2. 隐蔽工程验收记录表(B1023)十七、屋面广场砖粘贴1.饰面砖粘贴工程检验批质量验收记录表(A3045)2.隐蔽工程验收记录表(B1023)原材料汇总(实验室出报告)钢材;钢材出厂合格证、进场抽样复试报告汇总表(C1401)钢材材质证明文件注:厂家材质单钢材物物性能试验报告(C1402)注:实验室复试报告钢筋焊接;钢筋焊接性能检验报告汇总表(C1423)钢材焊接性能检验报告(C1403)注:实验室复试报告后附:焊接用料资料(包括供货商资质、检验报告及合格证)钢筋机械连接;钢筋机械连接性能检验报告汇总表(C1424)钢材机械连接性能检验报告(C1402)注:实验室复试报告后附:机械连接用料资料(包括供货商资质、检验报告及合格证)水泥;水泥、外加剂、掺合料出厂合格证进厂试验报告汇总表(C1405)出厂检验报告3d、28d 注:粘于B1015表上水泥安定性试验报告(C1407)注:实验室复试报告水泥复检报告3d、28d(C1406)注:实验室复试报告砖、砌块;烧结砖、多孔砖、砌块出厂合格证复试报告汇总表(C1408)出厂资料(包括供货商资质、检验报告及合格证)多孔砖检验报告(C1409-04)注:实验室复试报告砖检验报告(C1410-04)注:实验室复试报告普通砼砌块(C1411)注:实验室复试报告烧结空心砖和空心砌块(C1428-04)注:实验室复试报告砂子;水泥、外加剂、掺合料出厂合格证进厂试验报告汇总表(C1405)砂子检验报告(C1412)注:实验室复试报告石子;水泥、外加剂、掺合料出厂合格证进厂试验报告汇总表(C1405)石子检验报告(C1413)注:实验室复试报告防水材料;防水材料出厂合格证、进场复试汇总表(C1419)出厂资料(包括供货商资质、检验报告及合格证)防水卷材试验报告(C1420)注:实验室复试报告防水涂料试验报告(C1421)注:实验室复试报告混凝土试件;(标养)砼试件统计分析评定汇总记录(C1205)现场施工砼试件强度统计分析评定表(C1206)标准养护砼试件抗压强度试验报告数据汇总表(B1425-04)附:(标养)混凝土抗压强度检验报告(C1415)注:实验室复试报告混凝土试件;(同条件)同条件养护砼试件抗压强度试验报告数据汇总表(B1426-04)附:(同条件)混凝土抗压强度检验报告(C1415)注:实验室复试报告混凝土试件;(抗渗)防水砼试件抗渗试件试验报告数据汇总表(B1427-04)附:防水混凝土抗渗试验报告(C1416)注:实验室复试报告砂浆;砂浆试件抗压强度试验报告数据汇总表(B1425-04)附:砂浆抗压强度检验报告(C1418)注:实验室复试报告砼、砂浆配合比报告;预拌砼、现场拌制砼配合比报告(C1414)注:实验室出报告砂浆配合比试验报告(C1417)注:实验室出报告给排水及采暖、消防报验一、雨水管道安装1.雨水管道及配件安装检验批质量验收记录表(A5005)2.排水管灌水、通水试验记录(C2010)3.排水管通球试验记录(C2010)二、空调冷凝水管道安装1.雨水管道及配件安装检验批质量验收记录表(A5005)2.排水管灌水、通水试验记录(C2010)3.排水管通球试验记录(C2010)三、排水管道安装1.室内排水管道及配件安装检验批质量验收记录表(A5004)2.管道工程隐蔽验收记录表(C2009)3.排水管灌水、通水试验记录(C2010)4.排水管通球试验记录(C2010)四、室内给水系统安装1.室内给水管道及配件安装检验批质量验收记录表(A5001)2.管道工程隐蔽验收记录(C2009)3.管道系统、强度和严密性试验记录表(C2002)4.管道、设备清洗(吹洗、脱脂)记录(C2010)5.生活给水管道冲洗消毒记录(C2013)6.管道及设备保温检查记录(C2006)五、采暖系统安装报验申请表1.室内采暖管道及配件安装工程检验批质量验收记录表(A5010)2.室内采暖辅助设备及散热器及金属辐射板安装工程检验批质量验收记录表(A5011)3.管道系统、强度和严密性试验记录表(C2002)4.管道工程隐蔽验收记录(C2009)5.管道、设备清洗(吹洗、脱脂)记录(C2010)6.管道及设备保温检查记录(C2006)六、卫生器具及给水配件安装1.卫生器具及给水配件安装工程检验批质量验收记录表(A5008)2.卫生器具排水管道安装工程检验批质量验收记录表(A5009)3.排水管灌水、通水试验记录(C2010)4.卫生器具蓄水试验记录(C2011)七、消防系统安装1.室内给水管道及配件安装检验批质量验收记录表(A5001)2.消防水泵结合器及消火栓安装工程检验批质量验收记录表(A5014)3.室内消火栓系统安装检验批质量验收记录表(A5002)4.管道系统、强度和严密性试验记录表(C2002)5.管道焊口检查记录(如消防管道为焊接钢管时用)(C2005)6.管道及设备保温检查记录(C2006)7.管道工程隐蔽验收记录(只在地沟内填)(C2009)8.管道、设备清洗(吹洗、脱脂)记录(C2010)9.消火栓系统试射试验记录(C2008)10.消防系统检验试验记录(消防验收时填)(C2007)八、隐蔽工程汇总1.隐蔽工程验收记录汇总表(B1064-04)注:是B1064-04所有隐蔽工程资料的汇总,这张表放在所有管道隐蔽资料的最前面。
原材料报验给排水、采暖及消防材料1.工程材料/构配件/设备报审表(A9)2.出厂资料(厂家资料或供货商资料)出厂资料包括(营业执照、税务登记证、组织机构代码、CCC认证证书等)3.检验报告及合格证4.材料、成品、半成品、构件、器具、设备进厂检查验收记录(B1065-04)5.数量清单注:以上与材料相关的资料如是复印件时必须加盖厂家或供货商红章阀门及散热器报验1.工程材料/构配件/设备报审表(A9)2.出厂资料(厂家资料或供货商资料)出厂资料包括(营业执照、税务登记证、组织机构代码、CCC认证证书等)3.检验报告及合格证4.材料、成品、半成品、构件、器具、设备进厂检查验收记录(B1065-04)5.阀门及散热器安装前强度严密性试验记录(C2004)6.数量清单注:以上与材料相关的资料如是复印件时必须加盖厂家或供货商红章材料汇总1.管道材料、设备出厂合格证汇总表(C2001)注:当所有给排水、采暖、消防材料、构配件、设备全部进场并已报监理后,才能汇总。
