沟槽回填土施工记录
- 格式:xls
- 大小:27.00 KB
- 文档页数:2

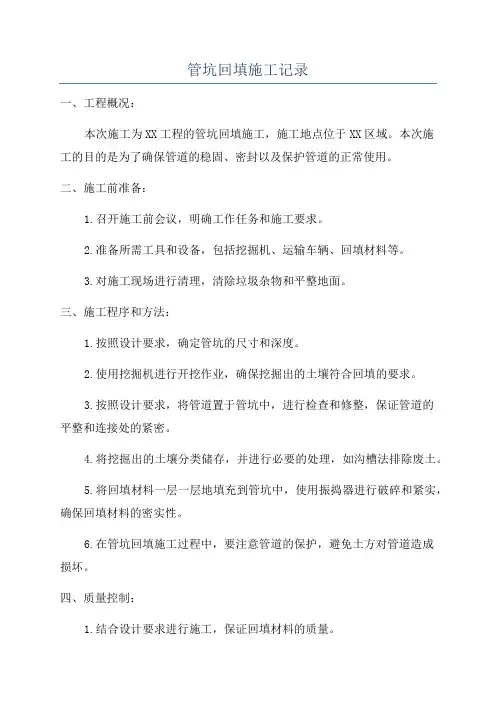

管坑回填施工记录一、工程概况:本次施工为XX工程的管坑回填施工,施工地点位于XX区域。
本次施工的目的是为了确保管道的稳固、密封以及保护管道的正常使用。
二、施工前准备:1.召开施工前会议,明确工作任务和施工要求。
2.准备所需工具和设备,包括挖掘机、运输车辆、回填材料等。
3.对施工现场进行清理,清除垃圾杂物和平整地面。
三、施工程序和方法:1.按照设计要求,确定管坑的尺寸和深度。
2.使用挖掘机进行开挖作业,确保挖掘出的土壤符合回填的要求。
3.按照设计要求,将管道置于管坑中,进行检查和修整,保证管道的平整和连接处的紧密。
4.将挖掘出的土壤分类储存,并进行必要的处理,如沟槽法排除废土。
5.将回填材料一层一层地填充到管坑中,使用振捣器进行破碎和紧实,确保回填材料的密实性。
6.在管坑回填施工过程中,要注意管道的保护,避免土方对管道造成损坏。
四、质量控制:1.结合设计要求进行施工,保证回填材料的质量。
2.对回填材料进行质量把关,检查回填材料的含水率、颗粒级配等指标是否符合要求。
3.在回填材料的填充过程中,对回填层进行振捣,确保回填材料的密实性和稳定性。
4.检查管道的安装质量,包括管道的平整度、连接处的紧密性等。
5.维护施工现场的整洁,防止杂物和水泥渣污染回填层。
五、安全措施:1.对施工现场进行警示标识,保持施工现场的秩序和安全。
2.施工人员必须佩戴安全帽、安全鞋等个人防护用具,严禁在施工现场吸烟。
3.重型设备操作人员必须持证上岗,严禁未经培训和考核的人员操作设备。
4.进行施工现场巡视,及时排除施工现场的隐患,保障施工人员的安全。
六、施工后处理:1.完成工程后,对施工现场进行清理,清除施工垃圾和杂物。
2.对回填层进行检查和整修,确保回填层的平整和稳定。
3.验收工程,对施工质量进行评估和记录,确保施工质量符合要求。
七、收尾工作:1.提供施工记录和相关文件,对施工过程进行备案。
2.归还借用的工具和设备,做好设备的维护保养工作。

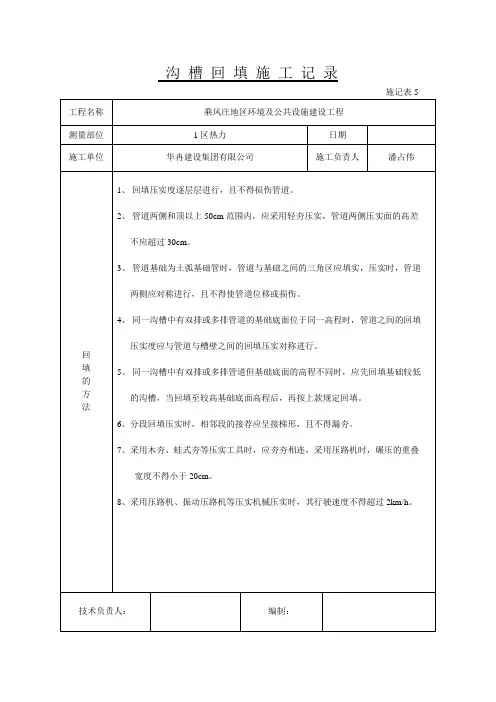

施工技术交底(土方回填)一、沟槽回填1.管道、检查井经检查合格,排水管道做闭水试验,给水管道做压力试验合格后方可进行沟槽回填。
2.沟槽回填用土用现场挖出的砂砾等原状土,严禁回填垃圾、淤泥等含有杂质的土壤,管顶50cm以内部分的回填土不得含有砖、石等大块,防止破坏管道。
3.沟槽回填应分层夯实进行,每层厚度不超过30cm。
管顶50cm以下部分用人工在管道两侧对称分层回填,管顶50cm以上至路基底可用机械分层回填。
4.每层回填都必须做压实度试验,两井之间每层抽取3个点,具体压实度要求如下:管道胸腔部分≥90%,管顶50cm以内≥85%,管顶50cm以上至路基分为:地面下0~80cm范围≥95%,地面下80cm~150cm范围≥92%,地面下150cm~管顶50cm范围≥90%。
二、路基回填1.路基回填用土用现场挖出的砂砾等原状土,严禁回填垃圾、淤泥等含有杂质的土壤。
2.路基回填每30cm一层,层层用压路机压实,压实度要求同管道回填管顶50cm以上至路基的回填要求。
3.根据甲方提供的坐标控制点及设计图纸放出填方路段的道路中心线、车行道、隔离带、人行道等位置边线,合同总承包测出原始地面标高,对挖填方土量进行平衡,道路红线外设50cm路肩,填方段按1:1.5放坡。
4.填方路基和挖方路基基本成型后(高程偏差允许控制在±50以内)用推土机整平,压路机碾压,直至达到路基要求的质量标准。
三、其他事宜1.完成施工合同内的所有内容,施工技术交底中未涉及到的有关内容,依据合同完成,可与交底单位联系,进行补充交底。
2.分包单位应听从总包单位的协调、安排,按照总包单位的计划施工,对总包单位、甲方及监理等有关上级单位提出的问题应积极配合,不允许野蛮施工,对不按以上要求施工者,不予计取工程量。
施工技术交底(路基工程)1.根据甲方提供的坐标控制点及设计图纸道路中心线,再以此中心线分别放出车行道、隔离带、人行道的位置,测出原始地面标高,对挖、填方土方量进行平衡,剩余的土方按甲方的要求外运,道路红线外设50cm路肩,填方段按1:1.5放坡,挖方段根据排水要求设排水边沟,石方段按1:0.5放坡,土方段按1:1放坡。
沟槽回填施工工法方案沟槽回填施工工法是指在工程建设中进行土方回填的一种施工方法。
沟槽回填工法广泛应用于各类基础工程、道路工程、水利工程等中,具有施工简便、效率高、成本低等优点。
下面是一种沟槽回填施工工法方案的详细介绍,供参考:一、施工前准备工作1.根据设计要求,确定回填土方的种类和质量要求。
3.制定施工组织设计和施工计划,确定施工队伍和施工设备的配备计划。
二、现场准备工作1.在施工区域进行基础处理,清理现场杂物并平整地表。
2.按设计要求测量标定放线,并在沟槽两侧标明回填深度和勾画回填线。
3.搭建合适的安全围栏和警示标志牌,确保施工区域的安全。
三、土方回填工艺1.开挖沟槽根据设计要求,在沟槽两侧进行挖土作业,保证沟槽的宽度、深度和坡度符合设计要求。
挖土作业可采用手工作业或者机械作业,具体方式取决于工程的规模和条件。
2.土方运输将挖出的土方运输至回填场地,可采用人工运输、机械运输或者汽车运输等方式,具体根据工地的具体情况来选择。
3.土方填筑根据设计要求,将运输到回填场地的土方进行适量的填筑,并严格掌握回填层的厚度和均匀性。
填筑可以采用人工或者机械,保证土方的均匀分布,并保持回填土方与原土的紧密接触。
4.土方压实在土方填筑完成后,对回填土方进行压实作业。
压实可以采用静压或者动压的方法,具体方式取决于所处地区的土质和工程的要求。
5.松土处理在土方压实后,对回填土方进行松土处理。
松土可以采用机械设备作业或者人工作业,保证回填土方的松散度和密实度符合设计要求。
6.表面处理对压实和松土后的回填土方进行表面处理,主要是为了提高回填土方的平整度和美观度。
表面处理可以采用人工或者机械进行,具体方式取决于工程要求和经济条件。
四、施工质量控制1.对回填土方进行质量检测,确保回填土方的种类、质量和线宽符合设计要求。
2.对施工过程中的环境和安全进行监控,确保施工过程的安全和环境保护。
3.进行施工记录和施工质量验收,确保施工质量和施工效果符合设计要求。

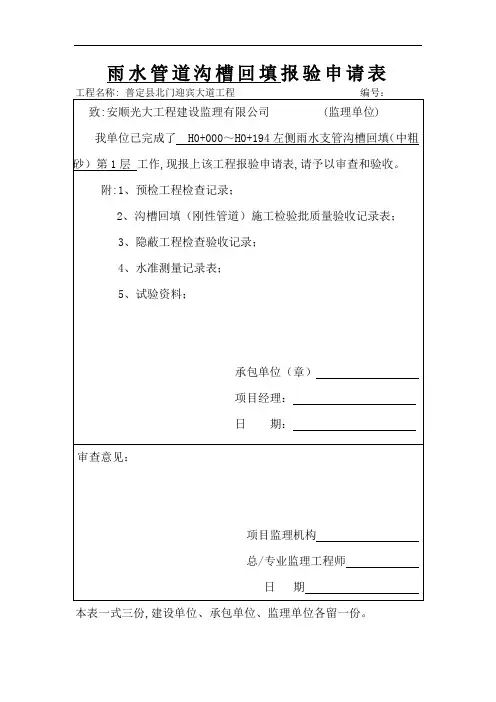

雨水管道沟槽回填报验申请表本表一式三份,建设单位、承包单位、监理单位各留一份。
普定县北门迎宾大道工程预检工程检查记录G2-129-1 沟槽回填(刚性管道)施工检验批质量验收记录表GB 50268-2008雨水管道沟槽回填报验申请表本表一式三份,建设单位、承包单位、监理单位各留一份。
普定县北门迎宾大道工程预检工程检查记录G2-129-1 沟槽回填(刚性管道)施工检验批质量验收记录表GB 50268-2008雨水管道沟槽回填报验申请表本表一式三份,建设单位、承包单位、监理单位各留一份。
普定县北门迎宾大道工程预检工程检查记录G2-129-1 沟槽回填(刚性管道)施工检验批质量验收记录表GB 50268-2008雨水管道沟槽回填报验申请表本表一式三份,建设单位、承包单位、监理单位各留一份。
普定县北门迎宾大道工程预检工程检查记录G2-129-1 沟槽回填(刚性管道)施工检验批质量验收记录表GB 50268-2008雨水管道沟槽回填报验申请表本表一式三份,建设单位、承包单位、监理单位各留一份。
普定县北门迎宾大道工程预检工程检查记录G2-129-1 沟槽回填(刚性管道)施工检验批质量验收记录表GB 50268-2008雨水管道沟槽回填报验申请表本表一式三份,建设单位、承包单位、监理单位各留一份。
普定县北门迎宾大道工程预检工程检查记录G2-129-1 沟槽回填(刚性管道)施工检验批质量验收记录表GB 50268-2008雨水管道沟槽回填报验申请表本表一式三份,建设单位、承包单位、监理单位各留一份。
普定县北门迎宾大道工程预检工程检查记录G2-129-1 沟槽回填(刚性管道)施工检验批质量验收记录表GB 50268-2008。
工程名称环东干道七京津塘高速公路跨线桥工程施工单位中铁十三局集团有限公司分部分项工程名称沟槽回填交底日期交底内容:一、施工要求1、回填前预制管节现场铺设管的现浇混凝土基础强度、接口抹带或预制构件现场装配的接缝水泥砂浆强度不小于5N/mm²。
现浇混凝土强度达到规范要求。
2、无压管道在闭水、闭气试验合格后应及时回填。
3、管道沟槽回填应符合下列规定:(1)沟槽内砖、石、木块等杂物清除干净;(2)沟槽内不得有积水;(3)保持降排水系统正常运行,不得带水回填。
4、井室、雨水口及其他附属构筑物周围回填应符合下列规定:(1)井室周围的回填,应与管道沟槽回填同时进行;不便同时进行时,应留台阶形接茬;(2)井室周围回填压实时应沿井室中心对称进行,且不得漏夯;(3)回填材料压实后应与井壁紧贴;(4)严禁在槽壁取土回填。
5、每层回填土的虚铺厚度,应根据所采用的压实机具按下表规定选取。
压实机具虚铺厚度(mm)木夯、铁夯≤200轻型压实设备200~250压路机200~300振动压路机≤4006、回填土或其他回填材料运入槽内时不得损伤管道及其接口,并应符合下列规定:(1)根据每层虚铺厚度的用量将回填材料运至槽底,且不得在影响压实的范围内堆料;(2)管道两侧和管顶以上500mm范围内的回填材料,应由沟槽两侧对称运入槽内,不得直接回填在官道上;回填其他部位时,应均匀运入槽内,不得集中推入;(3)需要拌和的回填材料,应在运入槽内前拌和,不得在槽内拌和。
7、回填作业每层土的压实遍数,按压实度要求、压实工具、虚铺厚度和含水量,应经现场试验确定,并经项目部技术人员及监理工程师同意后方可进行。
8、采用重型压实机械压实或较重车辆在回填土上行驶时,管道顶部以上应有一定厚度的压实回填土,其最小厚度应按压实机械的规格和管道的设计承载力,通过计算确定。
交底人参加人工程名称环东干道七京津塘高速公路跨线桥工程施工单位中铁十三局集团有限公司分部分项工程名称沟槽回填交底日期交底内容:9、刚性管道沟槽回填的压实作业应符合下列规定:(1)回填压实应逐层进行,且不得损伤管道;(2)管道两侧和管顶以上500mm范围内胸腔夯实,应采用轻型压实机具,管道两侧压实面的高差不应超过300mm;(3)管道基础为土狐基础时,应填实管道支撑角范围内腋角部位;压实时,管道两侧应对称进行,且不得使管道位移或损伤;(4)同一沟槽中有双排或多排管道但基础底面的高程不同时,应先回填基础较低的沟槽;回填至较高基础底面高程后,再按上一款规定回填;(5)分段回填压实时,相邻段的接茬应呈台阶形,且不得漏夯;(6)采用轻型压实设备时,应夯夯相连;采用压路机时,碾压的重叠宽度不得小于200mm;(7)采用压路机、振动压路机等压实机械压实时,其行驶速度不得超过2km/h;(8)接口工作坑回填时底部凹坑应先回填压实至管底,然后与沟槽同步回填。
