浅谈供水户表改造工程实施方案
- 格式:docx
- 大小:29.15 KB
- 文档页数:5

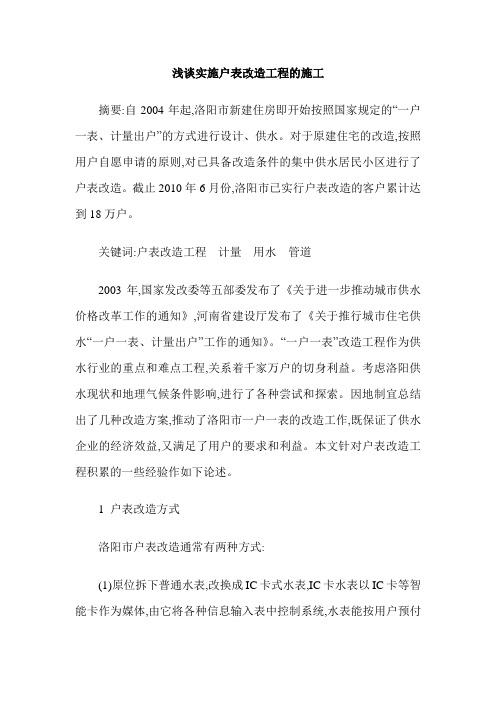

浅谈实施户表改造工程的施工摘要:自2004年起,洛阳市新建住房即开始按照国家规定的“一户一表、计量出户”的方式进行设计、供水。
对于原建住宅的改造,按照用户自愿申请的原则,对已具备改造条件的集中供水居民小区进行了户表改造。
截止2010年6月份,洛阳市已实行户表改造的客户累计达到18万户。
关键词:户表改造工程计量用水管道2003年,国家发改委等五部委发布了《关于进一步推动城市供水价格改革工作的通知》,河南省建设厅发布了《关于推行城市住宅供水“一户一表、计量出户”工作的通知》。
“一户一表”改造工程作为供水行业的重点和难点工程,关系着千家万户的切身利益。
考虑洛阳供水现状和地理气候条件影响,进行了各种尝试和探索。
因地制宜总结出了几种改造方案,推动了洛阳市一户一表的改造工作,既保证了供水企业的经济效益,又满足了用户的要求和利益。
本文针对户表改造工程积累的一些经验作如下论述。
1 户表改造方式洛阳市户表改造通常有两种方式:(1)原位拆下普通水表,改换成IC卡式水表,IC卡水表以IC卡等智能卡作为媒体,由它将各种信息输入表中控制系统,水表能按用户预付费购得的水量自动开阀供水,水量低于报警值或用尽时可自动关阀停止供水。
此种水表改造方式不必进行楼房内部给水系统改造,安装方便、形式美观、不受建筑形式、室内管道安装方式的影响。
但新型水表在使用中不乏存在一定的缺陷,总的来看仍不成熟:首先价格昂贵,几乎是普通水表的十倍,且品种繁多,互不兼容;其次,水表的精确度、稳定性都有待提高,如人为破坏,电气干扰等都能导致计量不准;再次,电源备电时间不可能很长;另外防盗功能不完善,在电源故障情况下水表不能正常工作或计量不准,用户仍照常用水,有些还需要人工入户对水表重新设置初始值;因此目前不推荐采用。
(2)移表出户.通过管道改造,将原来居民室内的水表统一迁移出户。
该方案通过改造楼房内部管线,将各户分表迁出室外,出户计量。
原则是尽量不破坏建筑体,并使水表便于抄收和维修管理。

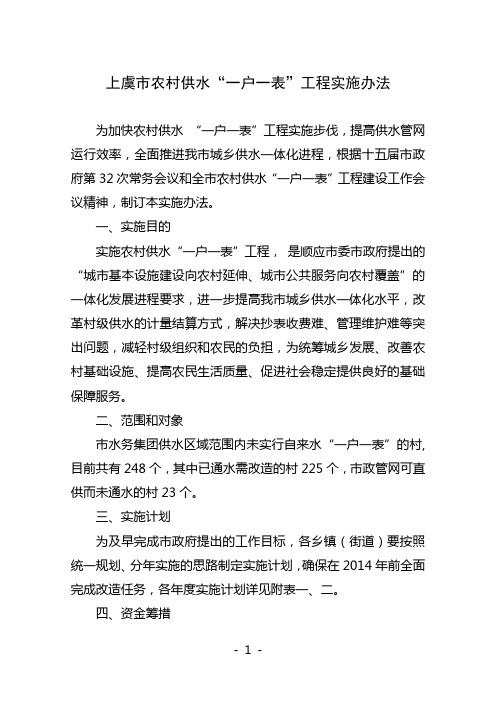

上虞市农村供水“一户一表”工程实施办法为加快农村供水“一户一表”工程实施步伐,提高供水管网运行效率,全面推进我市城乡供水一体化进程,根据十五届市政府第32次常务会议和全市农村供水“一户一表”工程建设工作会议精神,制订本实施办法。
一、实施目的实施农村供水“一户一表”工程,是顺应市委市政府提出的“城市基本设施建设向农村延伸、城市公共服务向农村覆盖”的一体化发展进程要求,进一步提高我市城乡供水一体化水平,改革村级供水的计量结算方式,解决抄表收费难、管理维护难等突出问题,减轻村级组织和农民的负担,为统筹城乡发展、改善农村基础设施、提高农民生活质量、促进社会稳定提供良好的基础保障服务。
二、范围和对象市水务集团供水区域范围内未实行自来水“一户一表”的村,目前共有248个,其中已通水需改造的村225个,市政管网可直供而未通水的村23个。
三、实施计划为及早完成市政府提出的工作目标,各乡镇(街道)要按照统一规划、分年实施的思路制定实施计划,确保在2014年前全面完成改造任务,各年度实施计划详见附表一、二。
四、资金筹措为减轻农户、村及乡镇政府负担,市政府决定市财政每年安排1000万元资金,保障实施农村供水“一户一表”工程,具体采取“用户交纳一部分,镇村拨出一部分,财政补助一部分,水务集团承担一部分”的办法筹集资金,具体安排为:1、对整体改造村的工程费用由用户承担1000元/户,市财政承担400元/户,镇村承担500元/户,其余不足部分由水务集团自筹解决。
2、对局部改造村的工程费用由用户承担400元/户,市财政承担200元/户,镇村承担100元/户,其余不足部分由水务集团自筹解决。
3、对工程建设中的政策协调、补偿、道路修复等工作及所需资金由所属镇村负责。
4、对新建的农村供水工程,村内部工程参照整体改造筹资办法筹集,村外供水总管及部分因市政供水管网未能直接供水而设置的增压设施(包括今后运行管理)等相关费用按实另行结算。
户表改造工程施工方案一、前言随着社会发展和经济进步,人们对生活质量和环境保护的要求越来越高。
作为建筑工程中的一个重要组成部分,户表改造工程的施工方案在提高工程质量和促进可持续发展方面起着非常重要的作用。
本文将结合具体的户表改造工程实施情况,对户表改造工程的施工方案进行详细阐述,力求做到质量保障、安全可靠、环保健康。
二、工程概况户表改造工程是指对现有建筑的水表、电表、天然气表等进行更换或改造,以适应新的使用需求或提高使用体验。
通常情况下,户表改造工程需要考虑两个方面的问题:一是现有户表是否满足新的使用需求,例如是否需要更换为智能表;二是户表的安装位置是否合理,是否符合相关规范和标准。
本次施工的户表改造工程是针对某个小区的住宅楼进行的,包括水表、电表和天然气表的更换和重新布置。
在进行施工前,我们需要充分了解小区的整体情况,并与业主、物业等相关方进行沟通,以便制定出合理可行的施工方案。
三、施工前准备1. 调查研究:首先需要对小区的整体情况进行调查研究,包括建筑结构、管线布置、业主的使用需求等。
根据调查结果,确定户表改造的具体范围和施工方案。
2. 沟通协调:与小区的业主委员会、物业公司等相关方进行充分沟通,征求他们的意见和建议。
确定施工方案后,发布施工通知并征得业主的同意。
3. 设计方案:根据实际情况制定出户表改造的详细设计方案,包括改造后的户表布置图、管线连接图等。
需要保证设计方案符合相关规范和标准,以确保施工质量和安全性。
4. 施工人员培训:组织施工人员进行相关培训,包括安全操作规程、施工工艺、材料使用等内容。
保证施工人员对整个施工过程有清晰的认识和了解,并能够熟练操作施工设备和工具。
5. 采购材料:根据设计方案确定所需的施工材料和设备,并进行采购。
需要保证所采购的材料符合质量标准,且数量充足。
6. 安排施工计划:根据实际情况制定出施工计划,包括施工时间表、人员调配、材料配送等内容。
确保施工过程有条不紊地进行,并能够按时完成。
改造小区水表工程方案背景目前,许多老小区的水表老化严重,很难进行水表抄表,给业主和物业公司带来了非常大的不便。
因此,许多小区都在考虑改造水表系统,以提高水表使用效率,方便水表抄表,降低管理成本。
本文将介绍一种改造小区水表的方案。
方案综述这种方案是通过增加一个集中计量箱,重新布置水管线路,安装智能水表,实现水表集中管理和抄表。
将水表从各住户内部转移到小区公共区域,增加一个计量箱,将小区内所有水管线路都接入到计量箱内部,集中进行水量测量和计费。
该方案的核心是智能水表,通过智能水表能够实现自动抄表和远程监控。
智能水表通过可靠的通信技术(如NB-IoT、LoRaWAN等)与数据中心进行数据交互,实现全天候数据记录和分析,满足物业公司、业主以及其他相关方的数据需求。
方案实现细节集中计量箱集中计量箱是该方案的重要组成部分,通常需要选用具有良好密封性和稳定性的设备。
在小区不同区域中设置分支箱,从分支箱引出的每一根支管都连接到计量箱内的计量设备上。
通过计量设备对水流量进行监测和记录,实现水费的计量。
计量设备选用高精度流量计,如CZ-B磁性流量计、LZB涡轮流量计或LPT液体柱塞流量计等,保证读数的准确性。
新水管线路为了实现水表集中管理,需要重新布置水管线路。
新的管线应当便于管理和维护,并能够满足智能水表的需求。
为了最大限度降低工程成本,建议利用已有的管线,进行增量改造,即将原有管线维护并利用,同时在必要的地方加装新的管件。
根据现场情况,应选用符合国家标准的PE水管或PVC-U水管。
智能水表智能水表是改造方案的核心,通过智能水表能够进行远程数据传输和自动化管理。
与传统水表不同,智能水表具有更高的精度、更长的使用寿命、更小的占地面积、更低的能耗和更高效的数据传输等诸多优点。
智能水表可通过NB-IoT、LoRaWAN等通信技术与云端服务器交互,实现自动抄表、信息管理、数据汇总、监控控制等功能。
操作效果改造小区水表系统可以提高水表使用效率,方便水表抄表,降低管理成本。
户表改造工程施工组织方案1.1 工程名称:户表改造工程1.2 工程地点:某市某区1.3 业主单位:某市自来水公司1.4 施工单位:某建筑工程有限公司二、工程内容2.1 工程范围:本工程主要包括对某市某区的居民住宅区的户表进行改造,主要包括更换老旧户表、增加水表传感器、安装远程抄表系统等内容。
2.2 工程技术要求:根据业主单位要求和相关技术规范,施工单位需要进行水表改造工程,并确保施工质量和进度。
三、施工组织和管理3.1 组织机构:本项目施工组织结构包括总指挥部、办公室、技术质量部、安全生产部、设备管理部、材料管理部、劳务管理部等部门,各部门的责任和职能如下:3.1.1 总指挥部:负责全面领导、指挥和协调施工工作,落实项目的各项管理措施。
3.1.2 办公室:负责协调各部门间的交流沟通,收发文件、会议管理等工作。
3.1.3 技术质量部:负责施工技术和质量管理,组织制定技术方案和质量检查标准,并指导施工过程的技术操作。
3.1.4 安全生产部:负责组织制定安全生产管理方案、安全技术措施,抓好施工现场的安全生产管理。
3.1.5 设备管理部:负责施工所需设备的管理、维护和调配工作。
3.1.6 材料管理部:负责对施工所需材料进行需求分析、采购、调配、验收和库存管理。
3.1.7 劳务管理部:负责组织劳动力的招聘、培训及管理工作。
3.2 管理要求:3.2.1 严格按照法律法规和标准规范要求,确保施工过程的合法合规;3.2.2 加强对工程质量和工作进度的管理,确保工程按时、按质完成;3.2.3 加强对现场安全生产的管理,规范化安全操作,确保施工现场的安全生产;3.2.4 加强对设备、材料的管理,确保施工所需物资的充足,有效保障施工进度;3.2.5 加强对劳动力的管理,保障施工所需劳动力的合理配置和使用。
四、施工方案4.1 施工工艺:根据工程要求和施工现场情况,采用切割、焊接、安装、调试等施工工艺;4.2 施工步骤:根据工程的实际情况,制定详细的施工步骤和工程进度计划,确保施工进度;4.3 施工措施:制定施工的环境保护措施、文明施工措施等,确保施工现场环境整洁,降低对周边环境的影响;4.4 施工流程:根据施工步骤和要求,制定详细的施工流程图和施工方案,包括人员配置、材料调配、设备使用等内容。
XX区自来水一户一表改造工程实施方案XX区自来水一户一表改造工程实施方案为进一步提升供水服务水平,提高供水管网运行效率,全面推进供水一体化管理进程,根据区委、区政府工作部署和要求,特制定本方案。
一、工作目标按照“统一规划、科学实施,先易后难、分步推进”的原则,积极稳妥、规范有序地组织实施自来水一户一表改造,切实解决居民供水设施管理维护、管网漏失、供水水质、水费收缴等问题,真正实现收费、管理、服务到户,提高供水质量与服务水平。
二、工作任务计划用两年时间对全区440个楼座、1.74万户居民供水主管网、入户管网和计量水表实施一户一表改造。
根据全区供水实际情况,区自来水公司负责其供水范围内1.53万户居民一户一表改造工作;XX自来水公司负责其供水范围内0.17万户居民一户一表改造工作;XX自来水公司负责其供水范围内0.04万户居民一户一表改造工作。
三、责任分工区城市管理局:负责牵头制定工作方案,编制年度改造计划,进行工程项目建议书、可行性研究报告、初步设计、施工图设计等前期有关工作,制定管材、水表等材料的采购标准及施工方案,组织督查考核、竣工验收和资产移交,协调解决改造中存在的问题;区发展改革局:负责做好工程立项等审批工作;区财政局:负责工程预算评审、资金筹集和拨付工作;区审计局:负责工程资金审计监督工作;区行政执法局:负责协调解决改造小区内工程违章建筑等拆除工作;区卫生和计生局:负责工程水质监测工作;各街道办事处:负责协调、指导辖区内社区、居委会、物业公司、业委会及房屋产权单位做好前期基本情况调查、申报登记、水费清缴,做好相关政策的宣传解释,配合供水单位做好工程施工各项工作;XX国土资源分局:负责做好小区物业协调工作;XX广电中心:负责组织改造工作的宣传和报道工作。
四、资金筹措经测算,我区自来水一户一表改造工程计划总投资约 5200万元,全部为区财政资金。
五、时间安排(一)组织动员阶段(2017年1月至3月)。
整理水表改造工程施工方案一、工程概述水表改造工程是对现有水表进行升级和替换,以提高水表的计量精度和数据传输能力,以适应现代化水务管理的需要。
本工程包含水表更换、管网改造、数据传输系统的建设等内容。
二、施工准备1.组织人员:成立工程施工小组,明确各负责人的职责,制定施工计划和安全措施。
2.采购设备:购买水表、相关工具和设备,确保施工的顺利进行。
3.准备材料:根据施工计划,采购所需的管材、配件等材料。
4.与相关部门协调:与供水公司和相关建设单位进行沟通,并取得必要的施工许可和技术指导。
三、水表更换1.拆卸旧水表:首先,确认旧水表的型号和安装位置,根据相应规范操作,逐一将旧水表进行拆卸工作。
2.安装新水表:根据新水表的规格和要求,将新水表连接到原有管道上,并进行必要的调整和修正。
3.检验和测试:安装完成后,对新水表进行检测和测试,确认计量精度和功能正常。
四、管网改造1.方案设计:根据现有管网的情况,设计合理的管道布局,包括进水口、出水口、流向控制等。
2.施工准备:清理工作区域,确保施工顺利进行,如清理管道内污物、修复管道漏损等。
3.管道连接:根据设计方案,将新的管道按照正确的位置、方向和角度进行连接,采用合适的连接方法和材料。
4.测试和验收:整个管网改造完成后,进行测试和验收工作,确保管道的质量和功能正常。
五、数据传输系统建设1.设备安装:根据工程设计,安装数据传输设备,包括数据采集器、无线传输设备等。
2.联网调试:对安装的设备进行互联调试和数据传输测试,确保数据准确传输并接入水务管理系统。
3.系统整合:将数据传输系统与水务管理系统进行整合,确保数据能够实时、准确地在管理系统中进行展示和记录。
4.培训和运维:对使用人员进行培训,确保他们能够熟练操作和维护数据传输系统。
六、安全措施1.施工现场安全:在施工现场设置警示标志和安全提示,确保施工人员的安全。
2.物资储存安全:将工程所需的材料和设备储存在安全的地方,避免被损坏或丢失。
户表改造工程方案一、工程背景随着社会经济的不断发展,人们对生活品质的要求越来越高,对能源的利用也越来越重视。
然而在能源利用方面,许多家庭存在着能源浪费的现象,尤其是在家庭用水、用电方面。
因此,对于家庭用水用电的监测和管理显得尤为重要。
户表改造工程就是针对这一问题而提出的。
二、工程目标1. 提高家庭用水用电的监测和管理水平,节约能源资源,降低家庭用水用电成本。
2. 提高家庭用水用电的安全性和稳定性,减少用电用水隐患。
3. 提高能源利用的效率,更好地保护环境和可持续发展。
三、工程内容1. 安装智能水表和智能电表在户表改造工程中,首先要进行的工作就是将传统的水表和电表改造成智能水表和智能电表。
智能水表和智能电表不仅可以实现自动读数和远程抄表,还可以实现用水用电实时监测、用水用电报警和用水用电分析等功能。
这样一来,就可以更加方便地对家庭用水用电情况进行监测和管理。
2. 安装家庭用水用电监测系统在智能水表和智能电表的基础上,还可以安装家庭用水用电监测系统。
该系统可以实现用水用电情况的实时监测和远程管理,还可以实现用水用电数据的记录和分析,为家庭用水用电的节约提供依据。
3. 安装用水用电报警系统除了监测系统之外,还可以安装用水用电报警系统。
该系统可以实时监测家庭用水用电情况,一旦发现异常情况就会立即报警,及时提醒家庭成员,避免用水用电的损失和安全隐患。
4. 安装能源管理系统针对能源利用的效率问题,可以安装能源管理系统。
该系统可以对家庭用水用电情况进行分析,找出用水用电的瓶颈和潜在问题,为家庭用水用电的节约提供支持。
四、工程方案1. 选择合适的智能水表和智能电表在户表改造工程中,要选择适合家庭用水用电的智能水表和智能电表。
智能水表和智能电表的选择要考虑其稳定性、准确性、安全性和可靠性等因素,保证其长期运行。
2. 选择合适的家庭用水用电监测系统针对家庭用水用电监测系统,也要选择适合家庭的监测设备。
监测系统要能够实现用水用电情况的实时监测和远程管理,还要能够支持用水用电数据的记录和分析,保证用水用电的节约和安全。
水表改造工程施工方案一、工程概述二、工程准备1.施工前,组织对需要更换的水表进行准确的统计和调查,编制水表改造计划。
2.选用质量可靠、性能稳定的新型水表,提前备货。
3.安排专业技术队伍进行技能培训,并核实其水表维修和更换操作的技术能力。
三、施工准备1.与相关部门协商,准确了解施工区域,确定施工时间,并在施工期间告知用户正常用水时间和应对策略。
2.按照施工区域进行编组,组织施工队伍,分配相关工作任务和人员需要的材料和设备。
3.对施工区域进行全面查勘,熟悉施工现场环境,并制定施工方案和安全措施。
4.对施工现场进行临时疏导和标识,确保施工现场的安全。
四、施工步骤1.施工前,对需要更换水表的用户停水,待施工完毕后恢复供水。
尽量选择非用水高峰期进行施工,减少用户的不便。
2.施工人员进入用户家庭,先与用户进行沟通并解释施工内容和流程。
3.拆除原有水表,清理管道内杂物和水垢。
4.安装新水表,并做好密封防漏。
确保新水表与水管连接紧密,无漏水现象。
5.对新装水表进行功能测试,确保其计量准确无误。
6.恢复用户用水,确保水表安装完毕后无渗漏现象。
五、工程验收1.施工队在完成施工任务后,移交给相关部门进行验收。
2.验收单位对施工现场进行验收,检查水表更换情况、水表计量准确性和新安装水表的密封性等。
3.验收合格的,填写验收报告,并导入相关数据库。
4.验收不合格的,要求施工队进行整改,并进行再次验收。
六、施工安全措施1.施工人员必须具备相应资格证书,熟悉水表更换和维修操作,严禁无证施工。
2.施工现场悬挂施工标志,设置警示标识,防止外人进入施工区域。
3.施工人员必须佩戴安全帽、护目镜等个人防护用品,并接受相关安全培训。
4.施工过程中,尽量减少对用户用水影响,及时通知用户停水和恢复供水时间。
5.施工区域必须保持通风良好,防止积水和有害气体的聚集。
6.施工过程中,要严格按照操作规程和安全规定进行,严禁违章操作。
七、环境保护和清理1.施工过程中,严禁乱丢杂物和污水,保持施工现场的清洁和整洁。
浅谈供水户表改造工程实施方案
摘要:供水户表改造是国家对于供水行业的基本需求,也是完成终端收费与
阶梯化管理水价的重要前提条件,可以有效解决计划经济时代的总表收费、用户
平摊等问题,有效避免邻里纠纷问题的出现,节约生活用水,提高供水企业的经
济效益与社会效益,实现双赢的目标。
本文主要阐述了供水户表改造工程的具体
实施方案。
关键词:供水户表改造;改造模式;施工要点;
引言:供水户表改造模式需要根据施工现场情况确定,明确施工要点,提高
施工质量。
一户一表工程关系千家万户,是政府外在形象的重要体现,也是构建
社会主义和谐社会的关键所在。
施工企业需要根据施工现场状况进行部署,及时
发现施工过程的不合理之处,在运行过程中摸索施工方案,为居民生活提供便利,提高居民生活质量。
一、供水一户一表改造模式分析
(一)供水户表改造原因分析
北方城市的昼夜温差较大,仍然使用总表结算的收费方式,需要用户自查之
后平分费用。
户内管道存在着锈蚀严重、水表使用时间超期等问题,导致总分表
差额较大。
居民用户通常要求到户抄表,对于消费的呼声越来越高。
不同居民楼
的结构不同,往往将水表设置在室内环境中,管网安排不合理,管材氧化较为严重,漏水事故频发,影响了水费回收过程,降低了供水效率。
为了解决上述问题,需要进行一户一表调研工作,寻找解决问题的关键所在,改造一户一表可以提高
居民消费的清晰性,简化双方使用流程,做到换表不扰民、有效抄表。
在此过程中,需要严格遵守政策原则,简化工作流程。
(二)供水户表改造模式分析
在传统一户一表的改造过程中,可以得出供水户表工作模式主要有以下几种。
第一,楼房用户的资金较少,可以将住宅小区的总表改造成为楼表、单元表、立
柱表等,缩小计算单位,有效完成一户一表改造目标。
第二,高层住户没有管道井,可以在楼层内部安装管道井,随时更换水表,实现查表到户,利用移动终端
收取费用。
第三,在新建居民楼区域,需要严格执行一户一表、水表出户的原则,详细规划住宅建设项目,提高建设价值。
第四,多层楼房用户需要以户为单位改造,一户一表,彻底改造总表计量,实现终端收费目标。
二、供水一户一表改造手续办理过程分析
首先,可以实行一站式服务体系,给用户提供最便捷的服务。
供水市政单位
在设计、改造施工过程时,需要严格遵守供水行业规定,规范施工流程。
其次,
需要规范工作流程。
在用户提出申请之后,需要勘查现场工作情况,制定改造计划,及时通知符合改造条件的用户,审查工程预算开支,签订改造协议,缴纳改
造费用,监督工程实施,验收工程质量,实现查表到户。
最后,资产划分是管网
运行过程中的关键环节。
在完成一户一表改造之后,需要保证新建住宅供水管网
符合国家规定,选择合理的计量器具位置,给用户提供更加简便的服务。
三、供水户表改造工程施工要点分析
(一)打墙洞
在供水户表改造流程中,需要根据实际施工状况选择合适的打洞位置,综合
考虑居民想法、装潢布置等情况。
在打洞之前,需要在外墙上做好标记,保证各
点自上而下位于相同铅垂线上,降低施工误差。
在做好对准标记之后,可以开始
打墙洞工作,尽量保证室内一侧向上倾斜。
(二)安装爬墙护套管、PE爬墙进户立管
首先,在安装钢塑保温矩形护套立管时,需要遵守自上而下的安装原则,确
定基准线位置,测量各层次立管的长度,将立管上的异型管件临时组装起来,确
定组合管件所在的位置及合适尺寸,提高立管组合施工效率。
其次,安装立管时,需要保证进户三通口位置对准墙洞口,将其固定在墙面上,避免出现缝隙,保证安装质量。
进户三通口外部需要设置两道止水密封圈,
保证进户管安插到位,降低施工误差。
另外,在整理及添加护套立管槽内部的海绵时,需要保证其被全部填满,在
上面铺设PE进户管,盖上保温海绵及套管等,使用抱箍将矩形盖板固定在直板上。
需要在盖板之间建立搭接,使得上部盖板搭接在下部盖板上,使用螺丝固定
不锈钢自攻螺丝,保证雨水沿着钢塑保温矩形护套立管的外部流入到护套管内部。
最后,在安装立管与支管时,需要保证其相互垂直,提高工程施工的稳定性。
(三)挂表接近PE进户管及砌表井
第一,需要保证埋地管道底部的平整性,保证其没有突出的坚硬物质。
若沟
底出现凹凸不平的情况时,需要先修正沟槽基础后再下管。
第二,在安装水表时,需要根据现场实际状况尽量选择出户的位置。
计量水
表安装,水表部前使用锁闭阀。
水表后部安装闸阀。
第三,在砌筑表井时,需要严格按照相关比例搅拌石灰,在表井底部铺设沙基,保证施工质量。
第四,对于开沟之后的沟槽、闸井及表井,需要及时回填,
在开挖位置处设立安全保护标志,避免给进出居民带来安全隐患。
第四,需要及
时清理开挖过程中产生的渣块垃圾,引发不必要的伤亡事故。
(四)PE进户管与室内管接拢
首先,需要根据居民住户室内安装布置状况,严格遵守施工规范及供水条例,选择合适的接拢点,使得PE进户管与室内管道连接起来。
其次,需要保证P E进户管在居民家中的长度,避免过长。
最后,在进行进户管及室内管接拢施工过程中,需要保证住户家中有人,提
前通知住户,保证工程进度,避免不必要的纠纷与矛盾。
四、供水户表改造工程水表选用分析
在施行供水户表改造过程中,选择适宜的水表能够有效节约供水企业成本,
为其创造更高经济效益,缓解工程改造所需数量较多水表导致漏失率较大的问题。
因此,从降低供水企业成本开支、缓解漏失率较大、提高供水效率等方面而言,
应选择国家指定型号、灵敏度较高、给水流量较大、具有科技效益的水表。
若改
造工程较为集中,可采用远传物联网水表,在普通水表的基础上增加电子通讯模块,模块需要收集信息、整合处理、传递信息,能够实时记录用户所用水的质量
进行精确读取。
远传水表灵敏度较高,但使用过程中会受到外界因素的影响,如
气流推动、振动等导致水表在未使用水资源的情况下读数增加,会引起用户与供
水企业的经济矛盾。
通过实验验证,可通过安装止回阀阻止介质倒流在减少水表
受外界因素导致的读数增加,保持水表运行稳定。
还需要选择质量较好的管道材料,保障供水稳定性,较大程度满足居民需求,避免管道发生生锈或结块现象,
影响出水水质。
结束语:
综上所述,供水户表改造工程是一项基础性施工项目,属于利民、便民的范畴,能够给居民带来生活便利。
改造工程施工现场位于居民区内部,管线布置十
分复杂,用户协调难度较大。
需要按照有关规定申请改造手续,并以节约供水企
业经济成本,提高经济收益为目的进行水表选用,安装过程中注意水表的回转现象,避免造成用户与供水企业的矛盾。
因此,需要掌握施工要点,选择高灵敏度、安装止回阀的具有高科技的水表,有效降低因气流或振动导致水表漏失率较大的
问题,树立便民服务意识与观念,推动供水事业的顺利发展。
参考文献:
[1]王继增,邓岚,郭新波.开发建设项目水保监测中土壤侵蚀模数监测方法探讨——以“东深供水改造工程水土保持监测”项目为例[J].水土保持研
究,2006(01):21-23.
[2]王虎.关于运用价格手段助推城市自来水户表改造的思考——四川省绵阳
市“一户一表”改造的实践及启示[J].价格理论与实践,2008(04):39-40.
[3]周翠英,刘祚秋,尚伟,谭祥韶.膨胀土和软岩边坡加固优化设计的几个关键问题——以东深供水改造工程中BⅢ_2边坡为例[J].中山大学学报(自然科学版),2003(03):127-128.。
