贯 通 测 量 总 结 报 告
- 格式:doc
- 大小:30.50 KB
- 文档页数:3
贯通测量总结报告标题:贯通测量总结报告一、引言贯通测量是指项目实施过程中的各个阶段和环节之间的沟通与流程的衔接,是确保项目高效顺利进行和达成预期目标的关键因素。
为了评估贯通测量对项目进展的影响以及发现问题并加以改进,我们进行了全面的测量总结,现将相关情况进行报告。
二、测量结果及分析1. 测量目标的达成情况通过对测量目标的分析,我们发现,在整个项目周期内,贯通测量方面的工作较为顺利。
项目相关方之间的沟通畅通,项目各阶段工作流程衔接紧密,沟通形式多样,包括例会、会议通知、报告等多种形式。
这些有力地推动了项目的进展以及各项工作的开展。
2. 问题及改进意见然而,在贯通测量的具体实施过程中,我们也发现了一些问题。
首先,沟通内容与实际需要不完全匹配,导致有时信息传递不准确或不明确;其次,沟通渠道选择不当,有时会因为信息传递渠道的限制而导致沟通效果不佳;最后,部分项目成员参与度不高,造成项目整体沟通效果的损失。
针对上述问题,我们提出了以下改进意见。
(1)提高沟通内容的针对性和准确性,制定具体的沟通计划和内容,确保信息一致性和准确性。
(2)优化沟通渠道,尽可能选择更加高效、便捷的沟通渠道,例如通过平台工具、移动应用等进行沟通。
(3)加强项目团队的培训与学习,提高项目成员的专业素质和参与度。
三、改进措施建议为了改善贯通测量工作,我们提出了以下具体措施建议。
1. 定期召开例会项目成员之间定期召开例会,分享工作进展、问题和解决方案,增进理解和沟通,确保项目整体的进展情况。
2. 沟通数据的可视化展示通过制作简洁明了、直观易懂的数据展示图表,将项目进展情况和相关数据呈现给参与方,提高信息传递的效果和吸引力。
3. 加强团队沟通培训定期组织专业培训,提高项目成员的沟通技巧和能力,确保他们能更好地理解和执行项目相关任务。
同时,鼓励积极参与项目讨论,并提出自己的思考和建议。
4. 制定明确的沟通流程和规范建立一套明确的沟通流程和规范,确保信息传递的准确性和及时性。
269井下测量是煤矿生产中的关键一环,确保测量数据真实准确对于合理制定生产计划、安全生产、提高开采效率、提高产量等都具有极为重要的作用。
但在实际煤矿井下测量过程当中,因主客观原因,会出现种种测量失误,得到的测量数据偏差较大,从而引起后续计算、分析错误,影响煤矿实际开采工作,直接造成经济损失,严重情况下甚至因错误数据引发煤矿安全事故,威胁工人生命安全。
随着矿井大型机械化设备的推广应用,回采工作面圈定范围不断增大,甚至部分矿井回采巷道长度超过3000 m,超前距离采煤工作面给巷道掘进、围岩支护以及贯通测量等工作开展带来新的挑战。
贯通测量会直接影响矿井煤炭开采效率,给巷道贯通带来一定影响。
文中以斜沟矿23108工作面回采巷道贯通为工程背景,制定贯通测量方案并给出辅助测量及安全保障措施,采用的贯通测量方案满足了采面回采巷道高质量贯通需求[1]。
1 贯通工程概况斜沟矿位于山西省吕梁兴县北50km处,矿区南北长约22km,东西宽约3-4km,矿井面积约88.6km 2,矿井设计生产能力1500mt/a。
23108工作面位于斜沟矿井田南部,工作面南北布置,北邻皮带巷,切眼紧邻井田南部边界。
23108工作面由材料巷、运输巷和切眼构成,巷道掘进总长度为3813m,其中23108材料巷、运输巷设计长度分别为1870 m、1753m,采用综掘工艺施工,围岩采用锚网索支护;23108切眼设计长度190m,采用综掘工艺施工,使用锚网索+单体支柱+π梁联合支护。
23108工作面预计贯通导线总长度约4050m,属大型贯通。
2 贯通测量方案确定根据《煤矿测量规程》该贯通属大型贯通,文中根据2205工作面贯通测量需求制定测量方案。
2.1 测量方案设计根据以往的贯通测量经验,采用7″级导线测量可以满足贯通精度要求,本次贯通设计选用 7″级导线施测。
利用现有巷道和待掘巷道分别在轨道巷、23106运输联巷、23108材料巷、23106材料联巷、23108运输巷及23108切眼布设测量导线,已有巷道按实际测量导线点,待掘巷道一般(平均)每 90 m 布设一点,贯通施测导线全长约4050 m,预计共施测导线点50个。

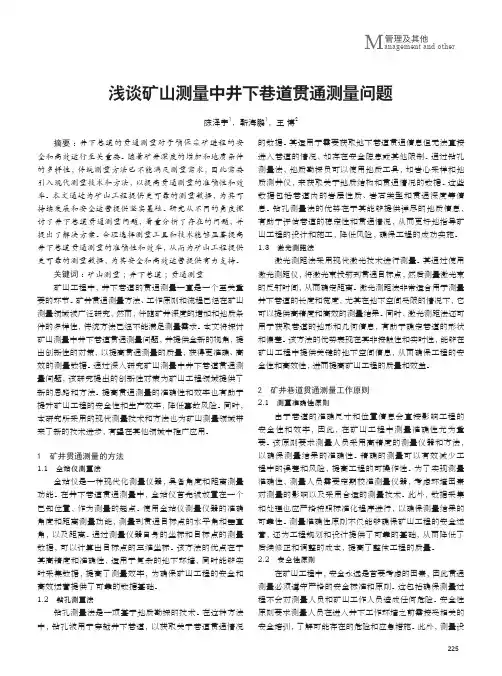

管理及其他M anagement and other 浅谈矿山测量中井下巷道贯通测量问题陈泽宇1,靳海鹏1,王 博2摘要:井下巷道的贯通测量对于确保采矿进程的安全和高效运行至关重要。
随着矿井深度的增加和地质条件的多样性,传统测量方法已不能满足测量需求,因此需要引入现代测量技术和方法,以提高贯通测量的准确性和效率。
本文通过为矿山工程提供更可靠的测量数据,为其可持续发展和安全运营提供坚实基础。
研究从不同的角度探讨了井下巷道贯通测量问题,着重分析了存在的问题,并提出了解决方案。
合理选择测量工具和技术能够显著提高井下巷道贯通测量的准确性和效率,从而为矿山工程提供更可靠的测量数据,为其安全和高效运营提供有力支持。
关键词:矿山测量;井下巷道;贯通测量矿山工程中,井下巷道的贯通测量一直是一个至关重要的环节。
矿井贯通测量方法、工作原则和流程已经在矿山测量领域被广泛研究,然而,伴随矿井深度的增加和地质条件的多样性,传统方法已经不能满足测量需求。
本文将探讨矿山测量中井下巷道贯通测量问题,并提供全新的视角,提出创新性的对策,以提高贯通测量的质量,获得更准确、高效的测量数据。
通过深入研究矿山测量中井下巷道贯通测量问题,该研究提出的创新性对策为矿山工程领域提供了新的思路和方法。
提高贯通测量的准确性和效率也有助于提升矿山工程的安全性和生产效率,降低事故风险。
同时,本研究所采用的现代测量技术和方法也为矿山测量领域带来了新的技术进步,有望在其他领域中推广应用。
1 矿井贯通测量的方法1.1 全站仪测量法全站仪是一种现代化测量仪器,具备角度和距离测量功能。
在井下巷道贯通测量中,全站仪首先被放置在一个已知位置,作为测量的起点。
使用全站仪测量仪器的准确角度和距离测量功能,测量到贯通目标点的水平角和垂直角,以及距离。
通过测量仪器自身的坐标和目标点的测量数据,可以计算出目标点的三维坐标。
该方法的优点在于其高精度和准确性,适用于复杂的地下环境,同时能够实时采集数据,提高了测量效率,为确保矿山工程的安全和高效运营提供了可靠的数据基础。
XXXXXXXXX 专线工程TJ-3标段XXXX隧道贯通测量方案编制:______________复核:______________审定:______________XXXXXX有限公司XXXXXXXX工区二。
一二年十一月一、工程概况 (4)二、编制依据 (4)三、人员安排及拟投入的仪器设备、软件 (4)四、隧道贯通方案内容及技术要求 (5)(一)洞外控制测量 (5)1、平面控制网技术要求 (5)2、外业要求 (7)3、洞外(GPS测量)横向贯通误差估算 (7)(二)洞内控制测量 (8)1、洞内导线布设要求 (9)2、平面控制网技术要求 (9)3、贯通中误差估算 (9)(三)高程控制测量 (10)1、二等水准技术要求 (10)2、洞外二等水准复测 (10)3、洞外高程贯通误差估算 (12)4、洞内高程控制网布设及要求 (12)5、贯通中误差估算 (13)佛爷沟2号隧道贯通测量方案(四)隧道贯通误差测量及调整 (13)1、贯通误差的测量 (13)(1)平面贯通误差测量 (13)(2)高程贯通误差的测量 (14)2、贯通误差的调整 (14)(1)平面贯通误差的调整 (14)(2)高程贯通误差的调整 (14)佛爷沟2号隧道贯通测量方案一、工程概况XXX隧道位于辽宁省凤城市境内穿越辽东低山区。
隧道为单洞双线隧道,隧道最大埋深为213m。
隧道进口里程为DK179+395,出口里程为DK181+435,隧道全长2040m。
隧道进口至DK180+486.5436段位于半径为7000的右偏曲线上,DK180+486.5436至出口段位于直线上,隧道内线间距4.6m,隧道内纵坡为3%。
的单面下坡。
DK179+395〜DK179+430、DK181+255 〜DK181+435 为V 级围岩,DK179+430 〜DK179+570、DK181+175 〜DK181+255 为W 级围岩,DK179+570 〜DK180+730、DK180+840〜DK181+175 为H级围岩,DK180+730〜DK180+840 为W级围 ^岩0为确保线路平纵曲线线型顺畅,管段内不出现断差现象。
贯通测量验收总结贯穿测量验收总结**矿**工作面贯穿测量验收报告**矿**科*年*月*日**矿**工作面贯穿测量验收报告一、工程概况**工作面位于北三采区上部,工作面走向长*m,**工作面轨顺由开拓工区于201*年7月开头施工,**工作面皮顺由掘一工区于201*年4月施工,并于201*年11月实现了对向贯穿。
为了保证该巷道的精确贯穿,**科测量组担当了**工作面工作面的贯穿测量工作。
完成工作量:1.**工作面皮顺和轨顺的中线标定,2.**工作面工作面贯穿测量的误差估计,3.**工作面皮顺和轨顺支导线的联测。
二、检查验收工作的主要技术依据1.执行《煤矿测量规程》,简称“规程”,2.执行《煤矿地质测量图例》,简称“图例”,3.执行《1:500、1:1000、1:201*地图图式》,简称“图式”4.参照执行《测绘产品检查验收规定》,简称“规定”5.参照执行《测绘产品质量评定标准》,简称“标准”三、检查验收工作概况检查验收工作按《规程》要求严格执行,现将检查验收状况总结如下:1.上交资料完成,内容规范,2.仪器检验项目齐全,检查结果符合《规程》要求。
3.导线掌握测量满意《规程》要求,观测方法正确,贯穿误差估计合理有效。
贯穿误差满意限差要求,满意了贯穿工程的需要。
四、结论本次贯穿测量作业方法正确,手段先进,误差估计合理,成果资料齐全,测量成果综合质量符合《规程》要求,贯穿精度符合要求。
**矿**科****扩展阅读:贯通测量总结报告贯穿测量总结报告贯穿巷道名称:+50联络道回风川编号:GTI-1006201*年12月11日(一)贯穿工程概况:+50联络道回风川与+50疏水道的贯穿是经由+50大巷、+50联络道、+50石门、+50材料道,最终与+50疏水道贯穿。
为保证贯穿精度,从+50大巷的基本掌握导线a3、a4、a5一组导线点作为整个贯穿系统的基准点,此项贯穿工程贯穿距离为18米,导线全长为332.012米。

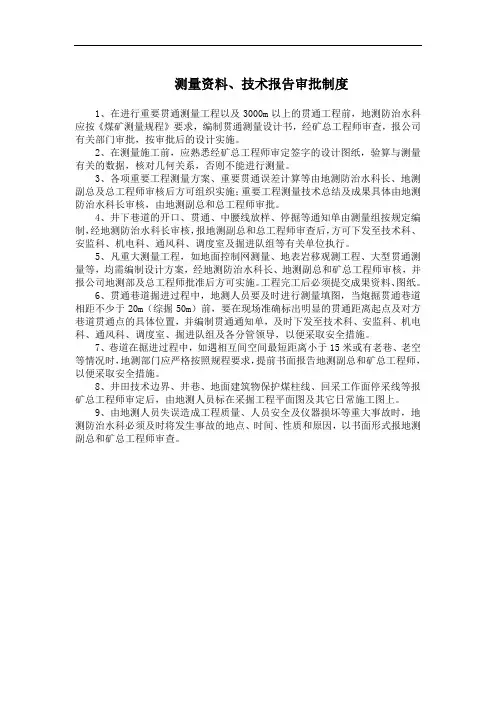

测量资料、技术报告审批制度1、在进行重要贯通测量工程以及3000m以上的贯通工程前,地测防治水科应按《煤矿测量规程》要求,编制贯通测量设计书,经矿总工程师审查,报公司有关部门审批,按审批后的设计实施。
2、在测量施工前,应熟悉经矿总工程师审定签字的设计图纸,验算与测量有关的数据,核对几何关系,否则不能进行测量。
3、各项重要工程测量方案、重要贯通误差计算等由地测防治水科长、地测副总及总工程师审核后方可组织实施;重要工程测量技术总结及成果具体由地测防治水科长审核,由地测副总和总工程师审批。
4、井下巷道的开口、贯通、中腰线放样、停掘等通知单由测量组按规定编制,经地测防治水科长审核,报地测副总和总工程师审查后,方可下发至技术科、安监科、机电科、通风科、调度室及掘进队组等有关单位执行。
5、凡重大测量工程,如地面控制网测量、地表岩移观测工程、大型贯通测量等,均需编制设计方案,经地测防治水科长、地测副总和矿总工程师审核,并报公司地测部及总工程师批准后方可实施。
工程完工后必须提交成果资料、图纸。
6、贯通巷道掘进过程中,地测人员要及时进行测量填图,当炮掘贯通巷道相距不少于20m(综掘50m)前,要在现场准确标出明显的贯通距离起点及对方巷道贯通点的具体位置,并编制贯通通知单,及时下发至技术科、安监科、机电科、通风科、调度室、掘进队组及各分管领导,以便采取安全措施。
7、巷道在掘进过程中,如遇相互间空间最短距离小于15米或有老巷、老空等情况时,地测部门应严格按照规程要求,提前书面报告地测副总和矿总工程师,以便采取安全措施。
8、井田技术边界、井巷、地面建筑物保护煤柱线、回采工作面停采线等报矿总工程师审定后,由地测人员标在采掘工程平面图及其它日常施工图上。
9、由地测人员失误造成工程质量、人员安全及仪器损坏等重大事故时,地测防治水科必须及时将发生事故的地点、时间、性质和原因,以书面形式报地测副总和矿总工程师审查。
大广南高速公路湖北黄石至通山某标段东方山隧道贯通测量误差分析某集团有限公司大广南高速公路某合同段某年某月某日东方山隧道贯通测量误差分析1、说明由于测量过程中不可避免地带有误差,因此贯通实际上总是存在偏差的。
隧道贯通接合处的偏差可能发生在空间的三个方向中,即沿隧道中心线的长度偏差,垂直于隧道中心线的左右偏差(水平面内)和上下的偏差(竖直面内)。
第一种偏差只对贯通在距离上有影响,对隧道的质量没有影响,而后两种方向上的偏差对隧道质量有着直接影响,所以这后两种方向上的偏差又称为贯通重要方向的偏差。
贯通的容许偏差是针对重要方向而言的。
2、工程概述大广南高速公路东方山隧道位于鄂州市汀祖镇与黄石市下陆区东方山街道办。
隧道进口位于鄂州市汀祖镇上张村东方朔纪念馆北西侧山坡;隧道出口位于黄石市下陆区东方山街道办陆柏林村,设计为分离式隧道,大致由北东往南西向展布。
起终点对应里程桩号ZK165+303~ZK168+202(YK165+308~YK168+239)全长2899m(右幅2931m),进出口均采用削竹式洞门,整个隧道采用机械通风,电光照明。
3、选择贯通测量方案为了加快施工速度,改善通风状况及劳动条件,我们决定采用进、出口两个工作面相向掘进。
为了保证各掘进工作面沿着设计的方向掘进,使贯通后接合处的偏差不超过《工程测量规范》允许的限差要求,满足隧道贯通的精度,所以它的贯通测量的方案选择及误差预计都是必要的。
贯通测量方案和测量方法选用的是否合理,一方面要看它们在实地施测时是否切实可行,另一方面还要看贯通测量的精度是否能满足隧道贯通的设计容许偏差要求。
进行误差预计的目的就是帮助我们选择合理的测量方案和测量方法,做到隧道贯通心中有数,既不应由于精度不够而造成工程损失,也不盲目追求高的精度,而增加测量工作量,尤其对长大隧道的贯通有着十分重要的意义。
3.1选择贯通测量方案:3.1.1工地调查收集资料,初步确定贯通测量方案。
轨道交通贯通测量方案区间贯通后,地下导线由支导线经与另一端基线边联测变成了附合导线,支水准变成了附合水准,当闭合差不超过限差规定时,进行平差计算。
按导线点平差后的坐标值调整线路中线点,调整后再进行中线点的检测,高程应用平差后的成果。
1 贯通精度预计的意义镇龙站〜中新站区间左右线各设置两个双向开挖面,区间中间右线一处施工竖井,左线通过联络通道进入开挖施工。
因此必需严格保证各开挖面的贯通质量。
由于本隧道施工是在洞内、外控制测量的基础上,以联系测量和竖井投点定向法结合,因此必须根据控制测量的设计精度或实测精度,在隧道施工前或施工中对其未来的贯通质量进行预计,以确保准确贯通,避免重大事故的发生,对于长隧道尤其如此。
2 贯通误差预计概述在进行隧道测量任务前,应先了解隧道设计的意图和要求,收集有关资料,进行实地勘测,然后提出若干测量方案,经比较、筛选后,确定出一种方案(即确定布网形式、观测方法、仪器设备类型、控制网的等级、误差参数等) 。
根据确定的方案进行贯通误差预计,若预计误差在工程设计要求范围之内,即可按此方案实施;否则,需对原方案进行修改调整,重新预计,直到符合要求为止。
在施工过程中,根据洞内、外控制测量的实际精度,进行贯通误差预计。
3 贯通误差预计影响横向贯通误差的因素有:洞外平面控制测量误差、洞外与洞内之间的联系测量误差、洞内平面控制测量误差,而洞内、外的联系测量可以作为洞内控制的一部分来处理。
洞内平面控制测量误差对横向贯通精度影响的估算方法与洞外导线测量完全相同,但需注意两点:一是两洞口和施工竖井处的控制点,在引入洞内导线时需要测角,因此这个测角误差算入洞内测量误差,即计算洞外导线测角误差时,不包括始终点的值。
两洞口引入导线时不必单独计算,可以将贯通点当作一个导线点。
把从一侧洞口控制点到另一端洞口控制点的连线(A-a-b-c…-F )当成一条导线来估算。
把贯通点作为导线上的一点来进行估算。
3.1平面贯通误差预计3.1.1平面贯通误差的主要来源由于本标段主要是盾构施工,其贯通误差是指盾构机头中心与预留门洞中心的偏差值。
贯通测量总结报告
贯通巷道名称:+50联络道回风川
编号:GTI-1006
2010年12月11日
(一)贯通工程概况:
+50联络道回风川与+50疏水道的贯通是经由+50大巷、+50联
络道、+50石门、+50材料道,最后与+50疏水道贯通。
为保证贯通
精度,从+50大巷的基本控制导线a3、a4 、a5一组导线点作为整个
贯通系统的基准点,此项贯通工程贯通距离为18米,导线全长为332.012米。
该区地质构造复杂,施工难度较大。
为保证工程贯通的
准确性,确保采区能按时顺利开采,采用闭合导线复测法的方式进行
施工测量。
该区从12月1日开始施工,于2010年12月7日零点班
准确贯通。
贯通后及时进行导线闭合连结,然后作贯通精度分析,各
项误差均在规程规定限差之内。
(二)贯通测量的施测方法:
施测方法:闭合导线复测法导线总长:332.012米
测站数:12 仪器类型:J6
最小读数:6″测角方法:测回法
对中次数:2次测回互差:40″
角中误差:±15″采用钢尺:50米
量边方法:错动两次丈量量边互差:±3mm
高程测量:
采用J6经纬仪进行三角高程测量,竖盘指标差不大于1ˊ,
丈量边长互差不大于4毫米,相邻两点返测不大于10mm+0.3mm×L.
(三)贯通后导线精度分析:
导线长度L =332.012米
测站数=12
∑B理论=18000
∑β实测=1800-01-030
fβ允许=104″
fβ=90″
fX=-0.094米
fY=0.088米
f=√f2X+f2Y=0.129米
f/L允许=1/2000
f/L=0.129/332.012=1/2574
z允许=0.2米
fz=-0.105米
(四)贯通总结:
通过这次贯通,再次证明了我们测绘组作为一个整体完成采区局部贯通的能力。
顺利贯通后,我们及时进行导线闭合联测,然后作导线精度分析,实践证明,我们的测量成果完全满足规程规定,各项指标均在限差之内。
多次实践证明,在井区内进行采区局部贯通,我们所采用的闭合导线复测法的方式进行测量是正确的,完全能够满足生产需要。
2010年12月11日。
