碧桂园砌体工程施工技术交底(图文丰富)
- 格式:wps
- 大小:9.33 MB
- 文档页数:64
砌体工程施工技术交底一、施工前准备工作1. 砂浆的配制:(1)按设计要求配制砂浆。
常用的砂浆配比为:1:3水泥砂浆,在施工过程中要根据实际情况适量调整配比,以保证砂浆的粘结力和强度。
(2)在配制砂浆时,要注意控制好添加水量,避免砂浆过于稀薄,影响施工质量。
2. 材料准备:(1)检查砖块和石头是否有破损或开裂,避免在施工过程中使用不合格材料。
(2)准备好砌筑所需的工具和设备,如砌筑刀、尺子、水平仪等。
(3)清理施工现场,确保施工环境整洁。
3. 安全交底:(1)施工员工要遵守工地安全规定,穿着安全帽、安全鞋和安全带。
(2)做好施工现场防护措施,设置警示标识和安全围挡,确保施工过程中不发生安全事故。
二、砌体工程施工技术1. 砌筑工艺:(1)按设计要求在地基上涂抹一层水泥砂浆,以增强基础和砌体之间的粘结力。
(2)选择合适的砖石,将砂浆涂在砖石的四周,并用砌筑刀将砖石平整放置在墙体上。
(3)用水泥砂浆将砖石砌接,将砖石的表面涂抹平整,保持砖石之间的接缝均匀。
2. 砌筑技巧:(1)在砌筑过程中要注意保持墙体的垂直和水平,使用水平仪检查墙体的垂直度和水平度。
(2)在墙体砌筑过程中,要及时清理砂浆,避免砂浆流淌到砖石表面,影响墙体的美观度。
(3)在墙体砌筑过程中,要注意控制砌筑速度,不要一次性砌筑过多砖石,以免砂浆流失和砖石移位。
3. 墙体强度:(1)在砌筑墙体时,要注意砖石之间的砂浆要密实,以保证墙体的承载力和抗震性。
(2)在砌筑过程中,要加强墙体的梁柱连接处和墙体的转角部位,以增强墙体的整体稳定性。
4. 砌筑质量检验:(1)在砌筑完成后,要用水平仪检查墙体的垂直度和水平度,确保墙体的平整度符合设计要求。
(2)对砌筑接缝和墙体表面进行检查,确保研墙体的质量符合设计要求。
(3)对墙体的整体稳定性和承载力进行检验,确保墙体的强度和稳定性达到设计要求。
三、砌体工程完工验收1. 完工验收标准:(1)墙体的垂直度和水平度符合设计要求,视觉效果良好。

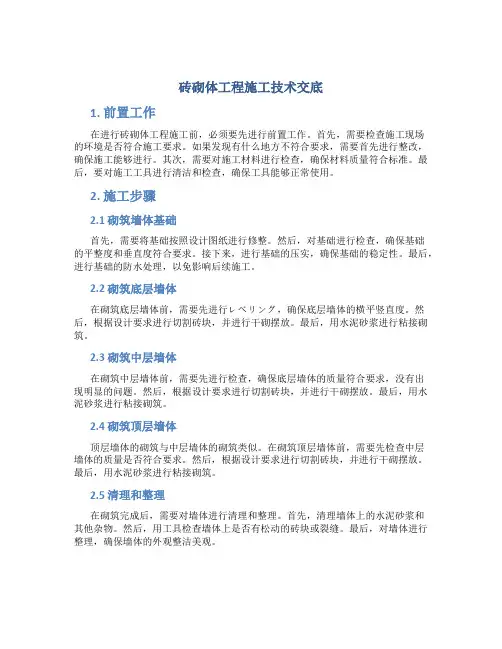

砖砌体工程施工技术交底1. 前置工作在进行砖砌体工程施工前,必须要先进行前置工作。
首先,需要检查施工现场的环境是否符合施工要求。
如果发现有什么地方不符合要求,需要首先进行整改,确保施工能够进行。
其次,需要对施工材料进行检查,确保材料质量符合标准。
最后,要对施工工具进行清洁和检查,确保工具能够正常使用。
2. 施工步骤2.1 砌筑墙体基础首先,需要将基础按照设计图纸进行修整。
然后,对基础进行检查,确保基础的平整度和垂直度符合要求。
接下来,进行基础的压实,确保基础的稳定性。
最后,进行基础的防水处理,以免影响后续施工。
2.2 砌筑底层墙体在砌筑底层墙体前,需要先进行レベリング,确保底层墙体的横平竖直度。
然后,根据设计要求进行切割砖块,并进行干砌摆放。
最后,用水泥砂浆进行粘接砌筑。
2.3 砌筑中层墙体在砌筑中层墙体前,需要先进行检查,确保底层墙体的质量符合要求,没有出现明显的问题。
然后,根据设计要求进行切割砖块,并进行干砌摆放。
最后,用水泥砂浆进行粘接砌筑。
2.4 砌筑顶层墙体顶层墙体的砌筑与中层墙体的砌筑类似。
在砌筑顶层墙体前,需要先检查中层墙体的质量是否符合要求。
然后,根据设计要求进行切割砖块,并进行干砌摆放。
最后,用水泥砂浆进行粘接砌筑。
2.5 清理和整理在砌筑完成后,需要对墙体进行清理和整理。
首先,清理墙体上的水泥砂浆和其他杂物。
然后,用工具检查墙体上是否有松动的砖块或裂缝。
最后,对墙体进行整理,确保墙体的外观整洁美观。
3. 安全注意事项在砖砌体工程施工过程中,需要注意以下安全事项:1.在施工现场要保持清洁,尽可能避免杂物和工具乱放,以免发生意外伤害。
2.砖砌体施工过程中,需要使用大量的水泥砂浆和砖块等材料。
这些材料对人体有一定的刺激性,需要注意保护呼吸道和皮肤。
3.在搬运重物时,需要至少2人合作进行,以确保安全。
4.砖砌体工程施工是一个比较复杂的过程,需要进行一系列准备工作和施工步骤。
在施工过程中,需要严格按照设计图纸进行操作,并注意安全事项。
砖砌体工程技术交底(含详细内容)的开启方向,避免影响后续施工。
③砌筑方法:先在墙角、门窗洞口、墙体变形缝处砌出垂直墙体,然后在垂直墙体两侧逐层砌砖,每层砌筑前应先在砖上涂抹砂浆,使其与前一层砖完全贴合,砖与砖之间的缝隙应保持一致,不得有大的空鼓、裂缝等缺陷。
在砌筑过程中,应经常使用水平尺、皮数杆等工具检查墙体的平整度、垂直度和墙体的强度等指标。
④砌筑质量要求:砌体应符合设计要求,砖与砖之间的缝隙应均匀,不得出现大的空鼓、裂缝等缺陷,墙体应平整、垂直,强度符合要求。
在砌筑过程中,应注意及时清理墙体上的浮灰、砂浆等杂物,保持墙体的清洁整洁。
三、安全防护在进行砖砌体工程施工过程中,应注意安全防护措施,做好现场安全管理工作。
施工人员应穿戴好安全帽、安全鞋等防护用品,避免发生人身伤害事故。
同时,应加强对施工现场的管理,保证施工现场的安全和秩序。
如发现安全隐患,应及时报告,采取有效措施加以解决。
四、验收标准砖砌体工程验收应符合国家有关标准和设计文件的规定,砖与砖之间的缝隙应均匀,不得出现大的空鼓、裂缝等缺陷,墙体应平整、垂直,强度符合要求。
验收合格后,方可进行后续工程施工。
为了确保砖砌体工程的质量,需要注意以下几点。
首先,根据洞口的高度,预埋木砖的数量也会有所不同,而且木砖需要提前进行防腐处理。
其次,钢门窗安装的预留孔、硬架支模、暖卫管道等也需要按照设计要求预留,以免事后剔凿。
墙体拉结筋的位置、规格、数量、间距也必须按照设计要求留置,不得错放、漏放。
在安装过梁、梁垫时,需要确保其标高、位置和型号准确无误,并且坐灰饱满。
如果坐灰厚度超过2厘米,需要使用豆石混凝土铺垫。
过梁安装时,两端支承点的长度应一致。
对于构造柱,需要在砌砖前根据设计图纸将位置进行弹线,并将插筋处理顺直。
砌砖墙时,与构造柱连接处需要砌成马牙槎,每个马牙槎沿高度方向的尺寸不宜超过30厘米。
拉结筋按照设计要求放置,如果没有要求,一般沿墙高50厘米设置2根φ6水平拉结筋,每边深入墙内不应小于1米。

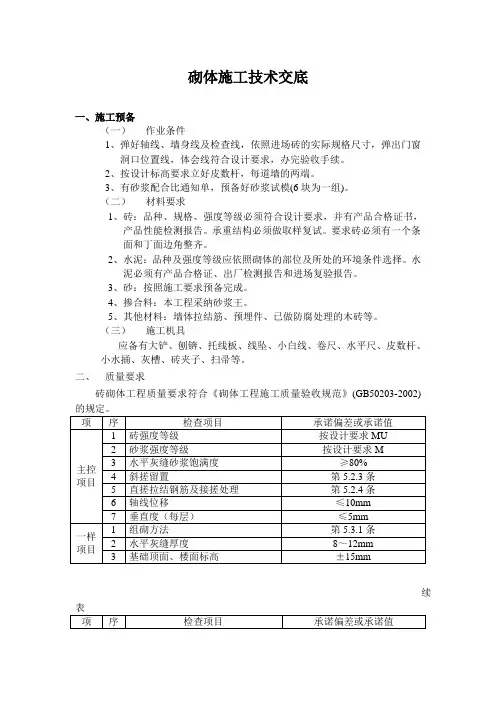

砌体施工技术交底一、施工预备(一)作业条件1、弹好轴线、墙身线及检查线,依照进场砖的实际规格尺寸,弹出门窗洞口位置线,体会线符合设计要求,办完验收手续。
2、按设计标高要求立好皮数杆,每道墙的两端。
3、有砂浆配合比通知单,预备好砂浆试模(6块为一组)。
(二)材料要求1、砖:品种、规格、强度等级必须符合设计要求,并有产品合格证书,产品性能检测报告。
承重结构必须做取样复试。
要求砖必须有一个条面和丁面边角整齐。
2、水泥:品种及强度等级应依照砌体的部位及所处的环境条件选择。
水泥必须有产品合格证、出厂检测报告和进场复验报告。
3、砂:按照施工要求预备完成。
4、掺合料:本工程采纳砂浆王。
5、其他材料:墙体拉结筋、预埋件、已做防腐处理的木砖等。
(三)施工机具应备有大铲、刨锛、托线板、线坠、小白线、卷尺、水平尺、皮数杆、小水捅、灰槽、砖夹子、扫帚等。
二、质量要求砖砌体工程质量要求符合《砌体工程施工质量验收规范》(GB50203-2002)的规定。
续三、工艺流程作业预备→砖浇水→砂浆搅拌→砌砖墙→验收四、操作工艺(一)砖浇水砌体用砖必须在砌筑前一天浇水潮湿,一样以水浸入砖四边1.5cm为宜,含水率为10%~15%,常温施工不得用干砖上墙;雨期不得使用含水率达饱和状态的砖砌墙;冬期可不得浇水,可适当增大砂浆稠度。
(二)砂浆搅拌砂浆配合比采纳重量比,计量精度水泥为±2%,砂、灰膏操纵在±5%以内,机械搅拌时,搅拌时刻不得少于2min;加入掺合料剂,搅拌许多于3min。
1、组砌方法:砌体一样采纳一顺一丁砌法。
排砖撂底:一样外墙第一层砖撂底时,两山墙排丁砖,前后檐纵墙排条砖。
依照弹好的门窗口位置线及构造柱的尺寸,认真核对窗间墙、垛尺寸,其长度是否符合排砖模数,如不符合模数时,可将门窗口的位置左右移动。
移动门窗口位置时,应注意暖卫立管及门窗开启时不受阻碍。
另外,在排砖时还要考虑在门窗口上边的砖墙合拢时也不显现破活。

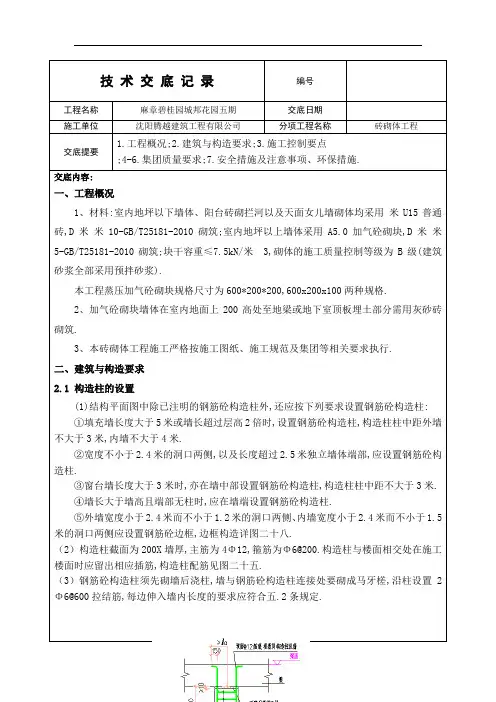

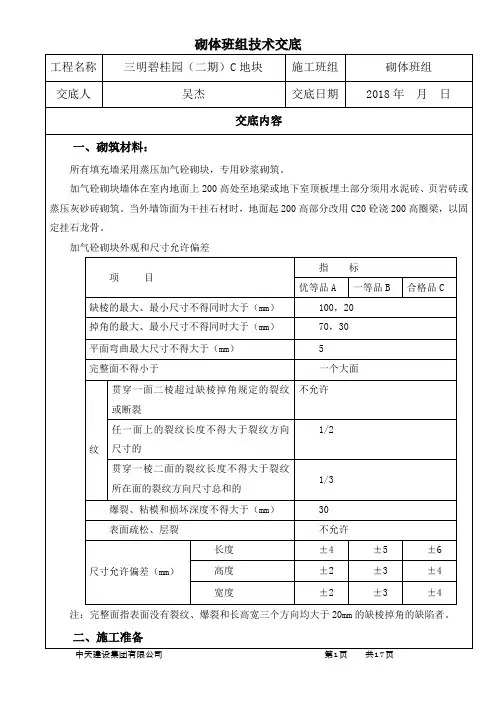

技术交底记录编号工程名称麻章碧桂园城邦花园五期交底日期施工单位沈阳腾越建筑工程有限公司分项工程名称砖砌体工程交底提要1.工程概况;2.建筑与构造要求;3.施工控制要点;4-6.集团质量要求;7.安全措施及注意事项、环保措施.交底内容:一、工程概况1、材料:室内地坪以下墙体、阳台砖砌拦河以及天面女儿墙砌体均采用米U15普通砖,D米米10-GB/T25181-2010砌筑;室内地坪以上墙体采用A5.0加气砼砌块,D米米5-GB/T25181-2010砌筑;块干容重≤7.5kN/米 3,砌体的施工质量控制等级为B级(建筑砂浆全部采用预拌砂浆).本工程蒸压加气砼砌块规格尺寸为600*200*200,600x200x100两种规格.2、加气砼砌块墙体在室内地面上200高处至地梁或地下室顶板埋土部分需用灰砂砖砌筑.3、本砖砌体工程施工严格按施工图纸、施工规范及集团等相关要求执行.二、建筑与构造要求2.1 构造柱的设置(1)结构平面图中除已注明的钢筋砼构造柱外,还应按下列要求设置钢筋砼构造柱:①填充墙长度大于5米或墙长超过层高2倍时,设置钢筋砼构造柱,构造柱柱中距外墙不大于3米,内墙不大于4米.②宽度不小于2.4米的洞口两侧,以及长度超过2.5米独立墙体端部,应设置钢筋砼构造柱.③窗台墙长度大于3米时,亦在墙中部设置钢筋砼构造柱,构造柱柱中距不大于3米.④墙长大于墙高且端部无柱时,应在墙端设置钢筋砼构造柱.⑤外墙宽度小于2.4米而不小于1.2米的洞口两侧、内墙宽度小于2.4米而不小于1.5米的洞口两侧应设置钢筋砼边框,边框构造详图二十八.(2)构造柱截面为200X墙厚,主筋为4Φ12,箍筋为Φ6@200.构造柱与楼面相交处在施工楼面时应留出相应插筋,构造柱配筋见图二十五.(3)钢筋砼构造柱须先砌墙后浇柱,墙与钢筋砼构造柱连接处要砌成马牙槎,沿柱设置2Φ6@600拉结筋,每边伸入墙内长度的要求应符合五.2条规定.(3)阳台砖砌栏河及天面女儿墙每隔3米及转角处均设钢筋砼构造柱,截面为200X墙厚,主筋为4Φ12,箍筋为Φ6@200. (4)砖砌电梯井应设置钢筋砼构造柱和圈梁:转角处均设钢筋砼构造柱,截面为200X200,主筋为4Φ12,箍筋 Φ8@200 ,每隔2.5米设一道封闭圈梁,圈梁bxh=墙厚X350,纵筋上下各2Φ12,箍筋Φ6@200,每道圈梁的竖向定位标高位置应满足设备厂家的要求.(5)楼梯间和人流通道的填充墙,尚应采用 1.2钢丝网,网目20x20,米10砂浆面层加强;楼梯间的填充墙构造柱间距不大于层高且不大于4米,截面与配筋见结构总说明五、4条.(6)与混凝土柱、墙相连结的墙垛水平长度<300时,可支模浇筑混凝土,设置U型水平钢筋Φ6@300锚入墙、柱内,顶角配筋2Φ8;也可以按图二十八在墙垛端部设置混凝土边框. (7)当挑梁上的单片砌体墙端未设构造柱时,应按图二十八设置钢筋混凝土边框,竖向纵筋采用2Φ10,水平分布筋Φ6@200(每一皮砖设置),作为拉接筋在墙体内通长并锚入相邻墙、柱内.(8)抗震设防区构造柱设置原则如下(碧桂园集团两防要求):1 砌体墙的端部(无混凝土墙、柱时)及转角、丁字接头处;2 宽度大于等于 2.1米的洞口两侧;3 当墙长大于 5米或 2 倍层高时,应在墙中部设置构造柱;4 当墙长大于 8米时每隔 3.0-3.5米设置构造柱;5 外围护墙的阳角(包括悬挑结构的阳角)应设置构造柱;6 支承在悬臂梁和悬臂板上的墙体,应设置抗裂构造柱,间距小于等于 3米.2.2砼边框的设置要求(1)外墙宽度小于2.4米而不小于1.2米的洞口两侧、内墙宽度小于2.4米而不小于1.5米的洞口两侧应设置钢筋砼边框,边框构造详图二十八.( (2)或图纸有要求的地方.2.3 圈梁设置(1)当填充墙高度大于4米时,需设钢筋砼水平圈梁一道,圈梁一般位于墙的半高处,,宜与门窗过梁结合设置,梁宽同墙厚,梁高150,为上下各放置2Φ12纵向钢筋,箍筋Φ6@200;纵筋两端锚入砼柱(墙)内满足锚固长度.(2)当采用蒸压加气砼砌块砌筑墙厚为100米米的填充墙,且填充墙高度大于2.6米时,或墙厚为120米米的填充墙,且填充墙高度大于3.0米时,需设水平钢筋混凝土系梁一道,一般位于墙的半高处,梁宽同墙厚,梁高150,纵筋为上下各放置2Φ10,箍筋Φ6@200;纵筋两端锚入砼柱(墙)内满足锚固长度.2.4 窗台板的设置,采用钢筋砼现浇板,板厚不小于100米米:(1)窗台长度小于2.4米时,纵向钢筋2Φ8,分布钢筋 Φ6@200,窗台板两端各伸入墙体不小于300米米..(2)窗台长度不小于2.4米,窗台墙构造柱柱中距不大于2.4米时,纵向钢筋2Φ8锚入两端构造柱内,分布钢筋 Φ6@200;窗台墙构造柱柱中距2.4~3米时,纵向钢筋2Φ10锚入两端构造柱内,分布钢筋 Φ6@200.(3)窗台压顶必须先浇筑,后砌压顶以上砌体;有砼边框除外.(4)各层阳台翻边顶坡向阳台;屋面女儿墙、护拦压顶均坡向屋面;严禁坡向外墙或外立面.压顶坡度>5%.(5)窗台压顶梁设置(碧桂园集团两防要求)窗台压顶梁截面及配筋均按设计施工 ( 如设计图中没有规定,请与设计联系) 1 当洞口宽度大于 600米米时,必须设置窗台压顶(本条按设计图纸要求执行).各种材料砌体均设置窗台压顶.2 窗台压顶可采用预制式、分段预制和现浇式.1)对于分段预制的窗台压顶,需预留出连接筋,可先砌筑后浇筑.2)对于现浇窗台压顶,窗台压顶必须先浇筑,后砌压顶以上砌体.3)窗台压顶嵌固长度不应小于 300米米,当两侧设有砼边框时,与砼边框同时浇筑,可不考虑嵌固长度.3 结构找坡:窗台飘板面必须向外找坡,坡度按设计要求,严禁平设或向内找坡.4 各层阳台坎台顶坡向阳台;屋面女儿墙、护拦压顶均坡向屋面;严禁坡向外墙或外立面.压顶坡度>6%2.5 过梁设置(1)当洞顶与结构梁(或板)底的距离小于钢筋砖过梁或钢筋砼梁高度时,过梁与结构梁(或板)浇成整体,如图二十六所示.一般当门窗洞口上至梁底距离小于200米米时,门窗过梁应与结构梁整浇.(2)过梁截面和配筋均按设计要求设置.(3)蒸压加气砼砌块墙体的门窗口过梁,搁置长度不应小于30厘米.(4)宽度大于30厘米的洞口(包括强电箱、消防箱等),宜按设计要求设置预制或现浇过梁,搁置长度不应小于30厘米.2.6拉结筋的设置(1)框架柱(剪力墙)与填充墙之间沿竖向设置2Φ6,且间距不大于600的拉结筋,伸入墙内长度不小于墙长的1/5,且不小于1000(7、8、9度时沿墙全长贯通),拉结筋可预埋或植筋.(当填充墙为砌块时,可每三皮砖设置一道拉结筋.)(2)凡在结构柱、剪力墙上植筋的,必须满足抗拔强度要求,锚入长度为10d且不小于10厘米.植筋位置准确,确保在水平灰缝内,不得折弯压入砖缝(斜梁除外).拉结筋末端加90度弯钩.(3)采用植筋施工,钻孔直径应大于拉结筋直径一个型号,清孔干净,植筋胶施打饱满.严禁将钢筋头打入柱内代替植筋施工.2.7填充墙体四周加强处理(1)所有墙体底部20厘米高“坎台”,采用实心砖砌筑,也可采用蒸压灰砂砖或蒸压粉煤灰砖或水泥实心砖砌筑.(“坎台”的高度可以根据砖的模数或排版进行调整)(2)顶部采用实心砖斜砌(一般为200米米),斜砌角度在55°~ 70°之间,双侧双向斜砌(倒八),不宜一边倒,待填充墙砌筑完成14天以后,方可将其补砌挤紧;顶砖砂浆需进行双面勾缝,要求顶砖砂浆饱满、堵塞严实(砌体顶砖及挂网为集团工程质量红线).(3)斜屋面梁下填充墙砌体采用退台方式,与斜梁间距预留200-300米米且斜度一致退台,待14天后完成顶砖砌筑,顶砖平砌,确保砌体斗头灰与梁底砂浆堵塞严实.(4)砌体与砼柱、墙相接两端竖缝的处理:竖缝宽度宜为20米米,砌筑时斗头灰挤压严实、饱满;后原浆砂浆勾毛缝处理.建筑图方面要求:(1)建筑总说明5.1 P为墙内预留卫生间排气扇孔,排气扇C20砼预制件做法见建筑设计总说明(四)详图5.(2) 外墙和分户墙均为200厚,轴线居中.户内分室隔墙 100 厚,管道井壁100.(3)非围护构件(如花池、台阶、女儿墙和栏板等)、地下挡土砌体等须用水泥砖、页岩砖或蒸压灰砂砖砌筑.(4)加气砼砌块墙体在室内地面上200高处至地梁或地下室顶板埋土部分须用水泥砖或页岩砖砌筑.外墙饰面为干挂石材时,室内地面下200高部分用C20砼浇200高圈梁,以固定挂石龙骨 .(5) 疏散用防火门、入户门两侧做砼边框,边框做法详结构说明.内门及其他门窗的加气砼门窗垛、固定门窗的锚固构件部位应砌预制混凝土块.门窗洞口内抹灰的,应在锚固砼块处做位置标识.当门窗垛≤240且紧靠砼构件时,门窗垛应用砼现浇.(6)门窗表中外门和窗洞口尺寸为砌砖尺寸;入户门和内门洞口尺寸为抹灰后的尺寸,砌砖时应在左、右和上方各扩大20 .(7)加气砼砌块或其它材料内墙面与梁柱交接处,应挂镀锌钢丝网加强,网300宽两侧各搭接150 ,加强镀锌钢丝网完成后,按构造层次进行混合砂浆抹灰施工,然后满挂耐碱玻纤网,玻纤网与相邻砼构件搭接200,最后刮腻子刷涂料.楼梯间和人流通道的填充墙,均应采用钢丝网砂浆面层加强,具体详结施.水泥砖、页岩砖墙不用满挂网.(8)外墙面包括栏板和女儿墙两侧满挂镀锌钢丝网,钢丝网复合在找平层中间,并按规范要求用双向@600尼龙锚栓固定.复杂部位,如墙面现浇的砼线条、阳台外封边梁和不保温独立柱不挂网.(9)墙面所挂的镀锌钢丝网为热镀锌电焊钢丝网,规格为Φ0.9 ,目孔 12.7*12.7 . (10)加气砼砌块外墙与其他材质墙体相交接处须做200*200构造柱,配筋详结施(11)屋面四周与墙体、女儿墙相交处须现浇200高混凝土坎台(12)有水房间的楼地面应低于相邻房间20 ,管道井门下做150高砼门槛,其余门下不得设高出地坪的挡水门槛.(13)电梯井道为砌体结构时,固定轨道的圈梁竖向位置预留孔洞详见电梯厂家提供的图纸.圈梁高400,内配4φ14钢筋,箍筋φ6@200.三、施工控制要点(1)灰砂砖或其他标准砖与砼柱、砼墙相结,小于24厘米的门垛,必须支模浇筑钢筋砼;连结筋φ6@300、两顶角2φ10配筋,与砼柱或墙采用植筋连接.(2)蒸压加气砼砌块砌体与砼柱、砼墙相结,小于30厘米的墙垛,必须支模浇筑钢筋砼;配筋同上(1).(3)墙身预制块:加气砼门窗垛固定构件部位,应按设计要求砌筑砼制砖,窗两侧第一块和最顶为预制块,中间每间隔200设置;门洞按墙体底部20厘米高“坎台”开始留设,中间每间隔200设置.栏杆两端固定部位,应按设计要求砌筑(带预埋件的)砼预制砖.(4) 所有填充墙应分次砌筑,每日砌筑高度不应超过1.5米,待前次砌筑砂浆终凝后,再继续砌筑.(5)蒸压加气砼砌块砌体水平灰缝砂浆饱满度不应小于90%,竖向灰缝的砂浆饱满度不应小于80%;要求斗头灰挤压严实.为了提高砌体灰缝饱满度,要求所有砌体两面均勾毛缝,灰缝严实、饱满.(6)砌体灰缝要求:①蒸压加气砼砌块采用普通水泥砂浆砌筑:竖向灰缝和水平灰缝厚度不宜大于15米米.要求砌筑砂浆初凝前原浆勾毛缝、确保灰缝饱满严实.为了提高砌体灰缝饱满度,要求外墙所有砌体两面均勾毛缝,灰缝严实、饱满.(7)严格控制门窗洞口预留尺寸.(8)蒸压加气块在砌筑前应提前浇水湿润.(9)留槎时只能留阳槎不能留阴槎,卫生间管井部位砌体应预留拉结筋,不得留槎.(10)上下皮灰缝应错开搭砌,搭砌长度不应小于砌块总长的1/3,搭砌长度不小于200米米,尽量在整砖中分缝排砖.当搭砌长度小于150米米时,即形成所谓的通缝,竖向通缝不应大于2皮砌块.(11)在墙上留置临时施工洞口,其侧边离交接处墙面不应小于500米米,洞口净宽度不应超过1米,搁置过梁预留阳槎并留设拉接钢筋,具体做法如下图.(12)所有有线条的结构上需砌筑墙体的需要在下面做200高灰砂砖;(13)所有除砼构造柱、边框等门窗洞口均需先砌筑200高灰砂砖再行砌筑蒸压加强块.(14)所有留设阳槎部位均需放置钢筋,钢筋放置于阳槎上.(15)卫生间砌筑管道井的需在马桶排水部位留设280*280洞口.(16)水电间井下部砌筑150米米高反坎.(17)压顶砖、系梁、导墙、灰缝做法:(18)构造柱设置:墙体与构造柱连接处宜砌筑成马牙槎,先退后进,马牙槎深入墙体60-100(本工程按60考虑)、槎高200并应为砌体材料高度的整数倍,拉接筋放置于进砖上.(19)设置混凝土构造柱的墙体应绑扎钢筋、砌筑墙体、支设模板、浇筑构造柱混凝土的施工顺序进行.四、碧桂园集团土建基本项检查评分表(2017版)第五条关于砂浆后台管理要求:1、搅拌方式非商品砂浆要求施工现场采取集中搅拌方式(可设立多个砂浆搅拌站),严禁随处搅拌或楼层人工拌和.2、★配合比搅拌现场要求配合比清晰(挂牌标识)并设置台秤计量,无违规添加外加.3、砂浆存放砂、水泥、砂浆、石灰等存放方式合理,在规定存放时间内使用.4、砂浆强度砂浆强度、配合比满足要.五、碧桂园集团土建工程实测实量评分表(2017版砌体工程)砌体工程(采用巡检表[表二-2]中的合格率,低于80%为触碰红线)序号项目允许偏差(米米) 检验方法1 立面垂直度【0,5】用2米垂直检测尺检查2 表面平整度【0,8】用2米靠尺和塞尺检查3 厨卫间开间进深【-15,30】测距仪4 外窗洞口尺寸【-5,15】测距仪或卷尺。
技术交底记录TJ1.5 工程名称南宁碧桂园·天玺湾一期工程施工单位广东腾越建筑工程有限公司交底部位: 高层洋房主体工序名称砌体工程交底提要:砌体工程施工方案技术负责人交底人接受交底人注:本记录一式两份,一份交接受交底人,一份存档一、施工准备1.1材料准备序号材料名称规格型号1 普通砖蒸压混凝土砌块室内地坪以上内、外墙、楼梯间和人流通道以及卫生间200厚墙体采用B07加气砼砌块,M5专用砌筑砂浆砌筑;砌块干容重≤7.0kN/m3,体积密度级别为B07砌筑砂浆砌筑砂浆均应采用预拌砂浆二次构件砼C20混凝土浇筑2 拉筋A6@10003 构造柱构造柱截面为200*墙厚,主筋为4C12,箍筋为A6@2004 抱框柱竖向纵筋采用2C10,水平分布筋A6@4005 圈梁梁宽同墙厚,梁高150,上下各2C10纵向钢筋,箍筋A6@200,纵筋两端锚入砼墙柱内满足锚固长度La 6 腰梁梁宽同墙厚,梁高120,上下各2C10纵向钢筋,箍筋A6@200,纵筋两端锚入砼墙柱内满足锚固长度La 7 窗台梁高度120,纵向钢筋4C10,箍筋A6@200,当腰梁和与窗台板合并设置时为窗台梁8 窗台板(带)厚度60,纵向钢筋3C8,分布筋A6@4009 过梁过梁构造信息详见结构说明中过梁表10 导墙 导墙高度不小于200mm1.2作业条件准备1、楼面应弹好轴线、墙边线、门、窗洞口和柱的位置线,并由专人按照图纸进行复核;在与砌体交接的柱上用粉笔标出砖砌体每皮砖的高度,在砖墙转角处、楼梯间及内、外墙交接处立皮数杆。
2、砌筑大面积展开前,在工法样板间砌筑砌体工程样板。
砌筑样板必须经甲方、监理及项目部验收合格后,方能开始大面积施工。
3、砌体必须提前一天浇水湿润,一般以进入砖四周1.5cm 为宜。
4、砌体基层需清理干净,并浇水湿润。
5、调拌出的砂浆应放置在灰槽内,不允许将砂浆直接放置在地坪上。
6、砌筑部位的灰渣、杂物应清除干净,基层浇水湿润。
砖(砌块)过梁;混凝土砌块墙体宜采用专用的过梁砌块;钢筋砖(砌块)过梁采用水泥砂浆30mm 厚,砂浆强度等级与砌体相同,内配3ф8 钢筋伸入砌体内240。
其它情况的砌体洞顶应设置钢筋混凝土过梁或下挂板,见下图所示:(1).过梁面距离梁(板)底不小于时,采用过梁;小于时,改为下挂板型式,下挂板应后浇。
(2).当洞侧与柱、抗震墙距离小于过梁支承长度a时,柱、墙应在相应位置预留连接钢筋。
(3)圈梁①墙高度超过4m(厚度小于等于120的墙高度超过3m)时,墙体半高处(一般结合门窗洞口上方过梁位置)应设置与柱(剪力墙)连接且沿墙全长贯通的钢筋混凝土水平系梁(圈梁),梁截面为墙厚*150 ,纵筋4ф10,箍筋ф6@200,施工时预埋纵筋4ф10 与水平系梁纵筋连接。
水平系梁遇过梁时,分别按截面、配筋较大者设置。
(4)边框①在宽度大于2m的洞口两侧、重型门(厂房门、车库门、人防门、及门洞宽度大于1.5m的安全门和防火门等)的两侧、长度超过2.5m的独立墙体的端部,应设置构造柱。
②支承在悬臂梁或悬臂板上的墙体,墙端及外墙应设置构造柱,构造柱的间距不大于3m。
③窗洞高度超过2.4m且其后无横墙支撑的窗间墙,应在窗间墙两侧设置构造柱。
④当门洞边距柱、剪力墙水平距离L小于等于100时,则后浇钢筋混凝土构造柱(门垛),其顶部高度与洞口高度相平。
如图所示:(5)填充墙拉接筋填充墙与结构混凝土柱、墙连接处设置墙体拉结筋,拉结钢筋按砌筑模数设置,从上向下分布,上部留设斜砖固定高度(100墙、200墙),按柱(剪力墙)高每隔500配置2φ6墙体拉筋,拉结筋深入墙体≥100mm,拉筋采用植筋与结构混凝土拉结,填充墙转角、T形和十字形墙如下图。
(3)构造柱处砌筑不符合要求:构造柱墙应砌成马牙槎,设置好拉结筋,从柱脚开始两侧都应先退后进,混凝土浇筑时上角密实构造柱内的落地灰、蒸压加气混凝土砌块渣杂物必须清理干净,防止混凝土内夹渣。
(4)砌体质量全数自检,检测数据上墙。
交底人吴杰交底日期2018年月日
交底内容
施工缝一般留设在墙体中部,留设斜茬,斜茬水平投影不应小于斜茬高度的2/3,也可留设直茬,但直茬必须为凸茬(不得为平茬)并加设拉结筋2Ø6@500,长度不小于1m(两边各500mm)。
转角处、内外墙连接处应同时砌筑,当现场不能同日砌筑时应留设斜茬,斜茬水平投影不应小于斜茬高度的2/3。
10、门窗洞口构造:
10.1、室内门洞口尺寸应预留抹灰厚度,其它门窗洞口无须预留。
门洞两侧应留设预制混凝土块(墙厚×加气块高度(200)×100),留设位置第一块在反坎或三皮小砖上;顶部在过梁间一个加气下(既过梁下200),中间均匀布置,且混凝土块间距不大于1200mm。
混凝土块要与砌块同时砌筑,不允许后补。
门窗洞左、右、上边均比门窗尺寸放大25mm。
如图:
10.2、窗台压顶的设置,采用钢筋砼现浇压顶,压顶厚不小于100mm:
(1)窗台长度小于 2.4m时,纵向钢筋2φ8,箍筋6@200,窗台板两端各伸入墙体不小于300mm。
(2)窗台墙构造柱柱中距 2.4~3m时,纵向钢筋2φ10锚入两端构造柱内,箍筋6@200。
第1篇一、工程概况本工程为[工程名称],位于[工程地址],工程总建筑面积为[总面积],砌体工程主要包括墙体砌筑、构造柱浇筑、门窗过梁设置等。
为确保砌体工程施工质量,现将有关技术要求交底如下:二、材料及机具准备1. 材料:- 砌块:选用符合设计要求的蒸压加气混凝土砌块,规格为[具体规格]。
- 砂浆:采用M7.5混合砂浆,配合比为水泥:砂:石灰膏=1:2:0.5。
- 水泥:选用32.5号普通硅酸盐水泥。
- 砂:中砂,过筛孔径为5mm。
- 拉结钢筋:直径[具体直径],长度[具体长度]。
- 预埋件:提前做好防腐处理。
2. 机具:- 搅拌机、翻斗车、磅秤、吊斗、砖笼、手推车、胶皮管、筛子、铁锹、灰桶、喷水壶、托线板、线坠、水平尺、小白线、砖夹子、大铲、瓦刀、刨锛、工具袋等。
三、施工工艺及要求1. 施工顺序:- 按照轴线、水平线、墙边线、门窗洞口线等弹出控制线。
- 立皮数杆,标明门窗洞口、拉结筋、圈梁、过梁的尺寸标高。
- 砌筑墙体,先砌外墙,后砌内墙。
- 砌筑构造柱,先砌墙,后浇筑构造柱,并设马牙槎。
- 设置门窗过梁,确保搁置长度满足规范要求。
2. 砌体要求:- 砌体应采用一顺一丁砌筑法,灰缝饱满、厚度均匀一致。
- 墙体转角处及长度超过10m的墙体两端应设立皮数杆。
- 砌块与拉结筋连接,拉结筋伸入砌体的长度不应小于墙长的1/5且不小于700mm。
- 墙高超过4m时,应在墙体半高处设置与柱连接且沿全长贯通的钢筋混凝土水平系梁(圈梁)。
- 砌体完成后,进行墙面清理,确保墙面清洁。
3. 施工注意事项:- 施工过程中,注意安全防护,防止高空坠落。
- 施工人员应熟悉施工图纸和施工规范,严格按照操作规程进行施工。
- 施工过程中,加强质量检查,确保砌体工程质量。
四、质量控制1. 砌块尺寸、强度应符合设计要求。
2. 砂浆配合比准确,稠度适中。
3. 砌体灰缝饱满、厚度均匀一致。
4. 墙体垂直度、平整度符合规范要求。
5. 构造柱浇筑密实,拉结筋锚固牢固。

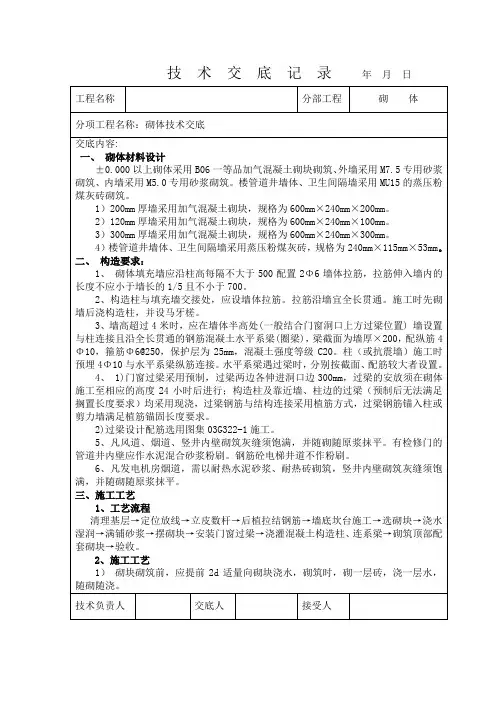

砌体施工技术交底一、工程概述本工程为_____,位于_____,总建筑面积为_____平方米。
砌体结构采用_____材料,砌体施工质量直接关系到建筑物的结构安全和使用功能,因此必须严格按照施工规范和设计要求进行施工。
二、施工准备1、技术准备(1)熟悉施工图纸,了解砌体的类型、规格、强度等级等要求。
(2)编制施工方案,明确施工工艺、质量标准和安全措施。
(3)对施工人员进行技术交底,使其掌握施工要点和质量要求。
2、材料准备(1)砖:砖的品种、规格、强度等级必须符合设计要求,并有出厂合格证和试验报告。
砖应提前 1-2 天浇水湿润,含水率宜为 10%-15%。
(2)砌块:砌块的品种、规格、强度等级必须符合设计要求,并有出厂合格证和试验报告。
砌块应存放平整,防止雨淋。
(3)水泥:宜采用普通硅酸盐水泥或矿渣硅酸盐水泥,强度等级不低于325 级。
水泥应有出厂合格证和试验报告,并应按品种、标号、出厂日期分别堆放,并保持干燥。
(4)砂:宜采用中砂,并应过筛,不得含有草根等杂物。
砂的含泥量不应超过 5%。
(5)其他材料:拉结筋、预埋件、木砖等应符合设计要求。
3、主要机具准备(1)机械设备:砂浆搅拌机、塔吊、施工电梯等。
(2)工具:大铲、刨锛、瓦刀、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、扫帚等。
4、作业条件准备(1)基础工程已完成,并验收合格。
(2)弹出墙身轴线、控制线及门窗洞口位置线。
(3)砌筑部位的灰渣、杂物已清理干净,并浇水湿润。
(4)砂浆配合比已由试验室确定,并准备好砂浆试模。
三、施工工艺流程1、抄平放线根据设计图纸,在基础或楼面上用墨线弹出墙的轴线和边线,并在墙的转角处及交接处立好皮数杆,皮数杆上标明砖的皮数、灰缝厚度及门窗洞口的高度等。
2、摆砖撂底按照设计要求,在墙基或楼面上用砖试摆,排出灰缝宽度,使砖的排列和灰缝宽度符合设计要求。
3、立皮数杆在墙的转角处、交接处及门窗洞口处立皮数杆,皮数杆上标明砖的皮数、灰缝厚度及门窗洞口的高度等。
砌体工程施工技术交底一、施工前准备工作1. 确定施工地点:根据设计图纸确定砌体工程的具体位置和范围。
2. 准备材料和工具:根据施工需要,准备好砖块、砂浆、水泥等材料,以及砌筑所需的工具,如砖镐、刷子、批刀等。
3. 安全措施:在施工现场设置警示标志,确保施工过程中的安全。
二、施工工艺流程1. 基础处理:清理基础表面的杂物和灰尘,确保基础平整、干燥,并在需要的地方进行防水处理。
2. 砌筑墙角:首先砌筑墙角,使用角尺进行定位,确保墙角的垂直度和水平度。
3. 建立水平线:根据设计要求,在墙体上标出水平线,以便进行砌筑的参照。
4. 砌筑砖墙:将砖块按照砌筑顺序一层一层地砌上去,使用砂浆将砖块粘合在一起,注意控制砌筑的垂直度和水平度。
5. 砌筑门窗洞口:根据设计图纸,在砖墙上留出门窗洞口的位置,使用木模板进行支撑,再进行砌筑。
6. 砌筑墙面:将墙面的砖块依次砌上去,注意控制墙面的平整度和垂直度。
7. 砌筑梁柱:根据设计要求,在需要的地方进行梁柱的砌筑,使用木模板进行支撑,确保梁柱的稳定性和垂直度。
8. 砌筑防水层:在墙体的外侧涂抹防水涂料,防止水分渗透到墙体内部。
三、质量控制要点1. 砖块的选择:选择质量良好的砖块,确保砖块的强度和尺寸符合要求。
2. 砂浆的配制:按照设计要求,合理配制砂浆,确保砂浆的粘结力和流动性。
3. 砌筑的垂直度和水平度:使用水平仪和垂直仪进行检测,保证墙体的垂直度和水平度符合要求。
4. 砌筑的密实度:使用批刀进行砌筑时,要确保砂浆的均匀涂抹,并用批刀将砂浆填充到砖缝中,保证墙体的密实度。
5. 防水层的涂抹:在涂抹防水层时,要保证涂层的厚度均匀,确保墙体的防水效果。
四、施工安全注意事项1. 安全防护:施工人员必须佩戴好安全帽、安全鞋等个人防护用品,确保施工过程中的人身安全。
2. 施工现场的整洁:保持施工现场的整洁,清除杂物和障碍物,防止发生意外事故。
3. 使用工具的安全:正确使用工具,避免使用损坏或不合格的工具,以免造成伤害。
《碧桂园天麓湾项目砌体工程技术交底》
碧桂园天麓湾工程部
2016-7-12
交底内容
加气混凝土砌块应符合规范规定,加气块进场后经检验合格,质量证明书等资料齐全。
不同批次的加气块应分开堆放整齐,高度不超过 2.0m,并有详细记录,严禁暴晒、雨淋,以防破损。
蒸压加气混凝土砌块出库至进场时间不宜少于14d,进场后堆放时间不宜少于14d,产品龄期应
超过28d。
设置砂浆集中搅拌区,配备计量设备,确保砌筑砂浆质量,减少材料浪费。
制作张贴“傻瓜式”配合比牌,将重量换算成容器计具,便于现场操作。
为减少施工中现场切锯工作量,避免材料浪费,砌筑前应进行砌块排列设计,绘制砌体排砖图、皮数杆图,将反坎、拉结筋、腰梁、顶砖等位置表达清楚。
预制三角块预制过梁
空调孔预制块门窗洞口边预制块
水泥块预制模板三角块预制模板
一、砂浆原材料
1、水泥:按规定对每批进场水泥进行检验并将水泥复检报告;水泥批次、入库时
间、复检报告等张贴于仓库;未复检不得使用,过期水泥不得使用;水泥必须仓储式储
存并有防潮措施,不得使用彩条布覆盖室外堆放。
2、砂子:按批检测;进场砂子全部过筛去除泥块与超轻物;不得使用海砂。
3、掺合料:按批检测;不得使用脱水硬化石灰膏及未熟化生石灰粉及消石灰粉。
4、外加剂:外加剂必经试配确认合格;严禁掺加砂浆王。
二、砂浆配合比
1、经试配取得试验配合比;施
工配合比、现场用量计量等配合比须经施工单位总工与监理单位总监
审核确认。
2、搅拌场/站必须设置不同强
度、不同类型砂浆配合比标示牌(附图),标明审核手续。
三、砂浆搅拌
1、现场必须设置砂浆集中搅拌
场/站,严禁随处搅拌或楼层人工拌和;施工点必须使用灰槽储料,严
禁就地倾到。
2、现场必须设置台秤计量/抽
检,确保计量准确;计量器具完好灵敏,定期检验,当班校核。
3、砂浆搅拌按“砂→水泥→掺
合料→水”顺序投料;砂浆随拌随用(限 4 小时),严禁使用过夜砂
根据砌体排版图设置皮数杆,沿墙高≤500mm 设置 2A6.5 拉结筋;拉结筋伸入墙体不宜小于 1m,端部弯钩为 90度。
•砌筑前,将楼、地面基层水泥浮浆及施工垃圾清理干净。
•弹出楼层轴线及墙身边线,经复核,办理相关手续。
•根据标高控制线及窗台、窗顶标高,预排出砖砌块的皮数线,皮数线可划在框架柱上,并标明拉结筋、圈梁、过梁、墙梁的尺寸、标高,皮数线经技术质检部门复核,办理相关手续。
•根据最下面第一匹砖的标高,拉通线检查,如水平灰缝厚度超过20mm,先用C15以上细石混凝土找平。
严禁用砂浆或砂浆包碎砖找平,更不允许采用两侧砌砖,中间填芯找平。
•构造柱钢筋绑扎,隐蔽验收完毕。
•砌筑砂浆配合比经有资质的试验部门试配确定,有书面配合比试配单。
在施工现场根据砌体方量准备好取样砂浆试模。
•做好水电管线的预留预埋工作。
班组进场后,前要砌筑样板,样板砌体满足要求后方可大面施工。
长度超过 5 米、宽度超过 2.4m 的洞口两侧以及长度超过 2.5m 独立墙体端部的砌体应按要求留设构造柱,墙与构造柱连接预留马牙槎,水平筋锚入柱内。
样板墙交底构造柱
•砌筑前,将楼、地面基层水泥浮浆及施工垃圾清理干净。
•弹出楼层轴线及墙身边线,经复核,办理相关手续。
•根据标高控制线及窗台、窗顶标高,预排出砖砌块的皮数线,皮数线可划在框架柱上,并标明拉结筋、圈梁、过梁、墙梁的尺寸、标高,皮数线经技术质检部门复核,
办理相关手续。
•根据最下面第一匹砖的标高,拉通线检查,如水平灰缝厚度超过20mm,先用C15 以上细石混凝土找平。
严禁用砂浆或砂浆包碎砖找平,更不允许采用两侧砌砖,中间填芯找平。
•构造柱钢筋绑扎,隐蔽验收完毕。
•砌筑砂浆配合比经有资质的试验部门试配确定,有书面配合比试配单。
在施工现场根据砌体方量准备好取样砂浆试模。
•做好水电管线的预留预埋工作。
•结构经验收合格后,把砌筑基层楼地面的浮浆残渣清理干净并进行弹线,填充墙的边线、门窗洞口位置线要准确,偏差控制在规范允许的范围内。
皮数杆尽可能立在填充墙的两端或转角处,并拉通线。
•蒸压加气混凝土砌块砌筑时,墙底部应砌200mm高的烧结普通砖、多孔砖或混凝土空心砌块,或浇筑200mm高等墙厚混凝土坎台,混凝土强度等级宜为C20。
•砌筑时应预先试排砌块,并优先使用整体砌块。
不得已须断开砌块时,应使用手锯、切割机等工具锯裁整齐,并保护好砌块的棱角,锯裁砌块的长度不应小于砌块总长度的1/3。
长度小于等于150mm的砌块不得上墙。
砌筑最底层砌块时,当灰缝厚度大于20mm时应使用细石混凝土铺密实,上下皮灰缝应错开搭砌,搭砌长度不应小于砌块总长的1/3。
当搭砌长度小于
150mm时,即形成通缝,竖向通缝不应大于2皮砌块,否则应配A4钢筋网片或2A6.5钢筋,长度宜为700mm,详见下图。
蒸压加气混凝土砌块砌筑搭砌
长度小于150mm时处理方法
•砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌。
砌块墙的T字交接处,应使横墙砌块隔皮断面露头。
加气混凝土砌块砌法加气混凝土砌块T形砌法
加气砼填充墙顶部及底部的处理
门、窗过梁大样过梁靠结构墙(柱)大样
构造柱
配筋大样
构造柱设置大样
构造柱处拉结筋设置大样
圈梁、构造柱
(1)构造柱马牙槎留置:
构造柱位置,墙体应砌筑成马牙槎,
马牙槎凹凸尺寸确定为60mm,高
度确定为240mm(即一匹砖),
马牙槎先退后进,对称砌筑;马牙
槎尺寸偏差每一构造柱不应超过2处;
马牙槎隔一匹砌块一
(2)圈梁、构造柱模板安装
构造柱模板安装前必须根据马牙槎形
状进行双面泡沫胶带的粘贴。
构造柱
模板采用钢管和穿墙对拉螺杆
固定,对拉螺杆穿PVC套管。
转角和
端部构造柱还需采用步步紧进行加固,
构造柱顶部预留漏斗形浇筑口。
圈梁模板安装墙应在圈梁底部砌
体墙上进行双面泡沫胶带的粘贴
•蒸压加气混凝土砌体的竖向灰缝宽度和水平灰缝厚度宜分别为20mm和12mm。
灰缝应横平竖直、砂浆饱满,正、反手墙面均宜进行勾缝。
砂浆的饱满度水平不得小于90%,竖向不得小于80%。
横向灰缝的一次铺灰长度不应大于0.8m,竖向灰缝应采用临时内外夹板夹紧后灌缝。
•蒸压加气混凝土砌体填充墙与结构或构造柱连接的部位,应预埋2A6.5的拉结筋,拉结筋的竖向间距应为500~1000mm,当有抗震要求时,拉结筋的末端应做50mm长
90°弯钩。
•有抗震要求的砌体填充墙按设计要求应设置构造柱、圈梁,构造柱的宽度由设计确定,厚度一般与墙等厚,圈梁宽度与墙等宽,高度不应小于120mm。
圈梁、构造柱的插
筋宜优先预埋在结构混凝土构件中或后植筋,预留长度符合设计要求。
构造柱施工时按要求应留设马牙槎,马牙槎宜先退后进,进退尺寸不小于60mm,高度为300mm
左右。
当设计无要求时,构造柱应设置在填充墙的转角处、T形交接处或端部;当墙长大于5m时,应间隔设置。
圈梁宜设在填充墙高度中部。
详见下图。
•切锯砌块应使用专用工具,不允许用斧或瓦刀任意砍劈,采用集中加工。
•墙体洞口上部应放置2A6.5的拉结筋,伸过洞口两边长度每边不少于500mm。
•不同干密度和强度等级的加气混凝土不应混砌。
加气混凝土砌块也不得与其它砖、砌块混砌。
但在墙底、墙顶及门窗洞口处局部采用烧结普通砖
和多孔砖砌筑不视为混砌。
砌筑过程进行层层拉线、挂线;用于控制砌体平整度和垂直度。
•8. 砌块墙的转角处,应隔皮纵、横墙砌块相互搭砌错缝,上下皮搭接长度不宜小于砌块长度的1/3 ,并不应小 150mm。
砌块墙的 T 字交接处,应
露
门窗洞口两侧按要求埋设水泥预制块;洞口预制过梁两端应伸入砌体≥300mm。
加砌块砌体砌筑时应严格控制灰缝,水平灰缝 8-12mm,竖向灰缝 15 -20mm;砌筑完成后做双面勾缝处理。
为确保顶砖部位的质量,顶砖应在墙体完成 7 天后进行砌筑,保证倾斜度 60 度,同时在顶砖的中间和两端部位都采用预制混凝土三角块,使其与斜砖部位咬合密实。
特殊部位处理
空调洞“内高外低”
开槽深度≤dn+20 ㎜,宽度双控线定位线盒、管线
质量检验标准
项次项目允许偏差(mm)检验方法
1 表面平整度8 2米靠尺和塞尺检查
2 垂直度 5 2米靠尺检查
3 房间方正度10 钢卷尺或测距仪检查
另外,斜砖高度控制在 16-20cm;二次构件的窗卧梁高≥ 120mm ,入墙深度
4 外门窗洞口尺寸-5,10 钢卷尺检查
≥ 300mm ,窗洞口处内外高差 20mm;门窗过梁入墙深度≥ 300mm 。
