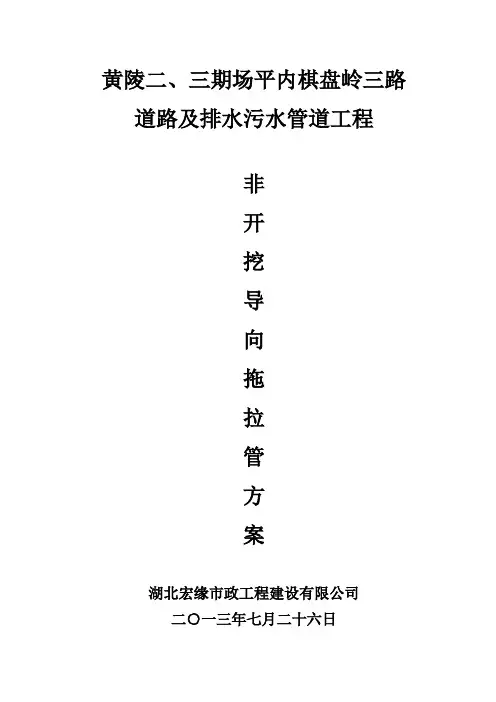

黄陵二、三期场平内棋盘岭三路道路及排水污水管道工程非开挖导向拖拉管方案湖北宏缘市政工程建设有限公司二○一三年七月二十六日第一章:工程概况第一章:施工概况排水工程本工程排水体制采用雨、污水分流制,雨、污水管网分别自成体系。
1.雨水系统雨水属于官莲湖系统,区域内雨水经过湖泊调蓄后通过泵站和自排闸排往东荆河。
本次雨水设计沿棋盘岭三路在设计道路西侧敷设d1200管道,自北向南收集沿线地块及路面雨水,同时承接门站路设计d1500雨水管道来水及规划黄陵三路、黄陵四路雨水管道来水。
雨水管位于设计道路中线西侧15.5~16米,该工程3.0m*2.0m箱涵自K0+052-K0+654,2.2m*2.0m箱涵自K0+0654-K1+199,污水管道位于设计道路中线东侧15.5米。
2.污水系统污水属于黄陵污水处理厂收集系统。
本次污水工程沿棋盘岭三路在设计道路东侧敷设d500~d800污水管道。
自北向南收集沿线地块污水,同时承接门站路设计d500污水管道来水及规划黄陵三路、黄陵四路污水管道来水,经官莲湖路已设计d1000污水管道。
接入规划黄陵污水泵站,最终排至黄陵污水处理厂。
3.管材、管基及接口设计排水管覆土深1.0<h<6.0m,且D<800mm时采用HDPE缠绕结构壁管,承插接口或电热熔连接。
基础采用180度中粗砂基础。
其它情况采用钢筋混凝土管,橡胶圈接口,180底砂石基础。
污水管道埋深较大采用非开挖法施工,管材采用聚乙烯PE管,电热熔连接。
气象与水文武汉市属亚热带湿润季风气候区,一年四季分明,雨量充沛,日照充足。
多年平均气温16.9℃,极端最高气温42.2℃,以6-8月份气温最高;极端最低气温-18.1℃,以12月至次年1月最低。
多年平均降雨量1280.9mm,4-8月降水量最大,12月至次年1月降水量最小,历年平均雨日119天,多年平均蒸发量1494.0mm,年平均相对湿度为80%。
工程地形地质特征全路段分为填方区和挖方区。
第1篇一、项目背景随着我国城市化进程的加快,城市基础设施建设和改造项目日益增多。
顶托管作为一种新型建筑结构,具有施工简便、安全可靠、经济合理等优点,广泛应用于桥梁、隧道、地铁等工程中。
为确保顶托管施工质量,提高施工效率,特制定本施工方案。
二、工程概况1. 工程名称:XX项目顶托管施工2. 工程地点:XX市XX区3. 工程规模:XX座桥梁、XX座隧道4. 施工工期:XX个月三、施工组织1. 施工单位:XX建设集团有限公司2. 施工项目经理:XX3. 施工队伍:根据工程规模和施工要求,组建专业施工队伍,确保施工质量。
四、施工准备1. 技术准备:熟悉设计图纸,了解工程特点,掌握顶托管施工工艺及质量控制要点。
2. 材料准备:确保顶托管构件、钢筋、混凝土等原材料符合设计要求,质量合格。
3. 施工设备准备:准备足够的施工设备,如钢筋加工设备、混凝土搅拌运输车、模板支架等。
4. 施工人员准备:对施工人员进行技术交底和安全教育,确保施工人员具备相应的施工技能和安全意识。
五、施工工艺1. 施工顺序:测量放线→钢筋加工→模板安装→混凝土浇筑→养护→拆除模板2. 施工步骤:(1)测量放线:根据设计图纸,进行现场测量放线,确保顶托管位置准确。
(2)钢筋加工:根据设计要求,加工钢筋,确保钢筋规格、间距、保护层厚度等符合设计要求。
(3)模板安装:根据设计图纸,安装模板,确保模板平整、牢固,满足混凝土浇筑要求。
(4)混凝土浇筑:按照混凝土配合比,浇筑混凝土,确保混凝土强度、密实度等指标达到设计要求。
(5)养护:混凝土浇筑完成后,进行养护,确保混凝土强度逐渐提高。
(6)拆除模板:在混凝土强度达到设计要求后,拆除模板,清理现场。
六、质量控制1. 材料质量:确保顶托管构件、钢筋、混凝土等原材料质量合格,符合设计要求。
2. 施工质量:严格按照施工工艺进行施工,确保顶托管结构安全、可靠。
3. 混凝土强度:按照混凝土配合比,控制混凝土强度,确保混凝土质量。
托管班施工方案1. 背景介绍托管班是指由第三方机构或机构合作伙伴承接学校部分或全部课后服务的形式。
在现代社会中,托管班受到了越来越多家长的青睐,因为它可以为孩子提供一个安全、有益的学习和成长环境。
本文将介绍托管班的施工方案,以提供给机构和学校参考,帮助他们更好地组织和管理托管班。
2. 施工方案概述托管班的施工方案包括以下几个方面:2.1 托管班环境设计•空间规划:根据托管班的规模和需要,进行空间的规划和划分。
确保每个孩子都能有足够的学习和活动空间。
•家具布局:根据托管班的需求,选择合适的家具,并合理布局,确保孩子们的学习和活动能够顺利进行。
•安全设施:为保证孩子们的安全,托管班需要配备相应的安全设施,如防滑地板、防撞边角等。
•教具设备:为了提供更好的教育和学习环境,托管班还应配备一定数量且合适的教具设备,如书籍、玩具等。
2.2 托管班教学管理•教学目标:制定明确的教学目标,根据不同年龄段的孩子,确定相应的教学内容和方法。
•课程设置:根据教学目标,制定具体的课程设置,包括学科课程、兴趣课程等,确保托管班的教学内容能够全面覆盖。
•教师配备:为保证托管班的教学质量,需要配备一定数量且具备专业教育背景的教师,他们能够引导孩子积极学习和发展。
•教学评估:对孩子的学习情况进行评估和跟踪,及时发现问题并进行针对性的辅导。
2.3 托管班日常管理•作息时间:合理安排孩子的作息时间,确保他们有足够的时间进行学习、休息和娱乐活动。
•饮食管理:托管班需要提供健康均衡的饮食,确保孩子们的营养需求得到满足。
•卫生管理:保持托管班的卫生清洁,定期进行清扫和消毒,提供一个安全和卫生的学习环境。
•安全管理:建立健全的安全管理制度,确保每位孩子的安全,避免事故的发生。
2.4 家长沟通与反馈•家长会议:定期组织家长会议,与家长交流孩子的学习和进步情况,共同讨论和解决问题。
•家长反馈:定期向家长征求意见和建议,及时了解家长的需求和意见,进一步优化托管班的管理和服务。
托管工程施工方案一、施工准备1.1 施工前期准备在施工前期,施工单位需与委托方沟通了解工程要求和规范,明确工程范围和施工任务。
同时,要对施工场地进行认真勘察,了解场地环境和地质条件,进行施工风险评估并制定应对方案。
还要积极与相关部门联系,办理相关手续,确保施工符合法律法规要求。
1.2 施工组织设计根据工程特点和要求,施工单位设计合理的施工组织方案,包括施工进度计划、安全生产计划、质量控制计划等。
在方案中要明确施工人员的职责和分工,确保施工有序进行。
1.3 施工人员培训为了提高施工人员的技术水平和安全意识,对施工人员进行技术培训和安全教育。
培训内容包括施工工艺、材料使用、安全操作规程等,确保施工人员具备必要的技术和安全意识。
1.4 施工设备准备根据施工方案确定所需的施工设备,对设备进行检查和维护,确保施工设备的正常运行。
同时,要及时采购所需的材料和器具,做好施工设备和物资的储备工作。
二、施工工程管理2.1 施工进度管理制定施工进度计划,按照计划进行施工,并及时调整进度计划,确保施工按时完成。
在工程进度方面,要与委托方进行及时沟通,及时报告工程进展情况,确保工程顺利进行。
2.2 质量控制管理严格按照施工方案进行施工,控制施工质量,防止施工过程中出现质量问题。
实施全程质量控制,对施工过程中的各个环节进行质量监管,确保工程质量符合要求。
2.3 安全生产管理制定安全生产计划,明确安全生产责任和安全防范措施,加强对施工现场的安全监管。
要对施工人员进行安全教育,加强安全培训,确保施工过程中安全生产。
2.4 施工现场管理对施工现场进行管理,确保施工现场秩序井然,杜绝安全隐患。
要加强对施工人员的管理,严格遵守安全操作规程,做好现场卫生保洁工作。
2.5 施工质量验收在施工过程中,要对施工质量进行全程监督和抽查,及时发现和纠正施工质量问题。
在工程完工后,要进行全面的施工质量验收,确保工程质量符合要求。
三、施工技术措施3.1 地基处理对工程所在地基进行充分的勘察,在施工前制定合理的地基处理方案,确保地基稳定,适合工程施工。
托管施工方案托管施工是指业主将整个项目的施工工作全部委托给施工方进行管理和实施。
相比于传统的施工方式,托管施工更加高效、节省时间和成本,并具有较好的风险控制能力。
下面是一个托管施工方案的简要说明。
一、项目整体概况本项目是一座 xxx 建筑的施工项目,项目总建筑面积为 xxx 平方米,包括主体建筑及其它辅助设施。
项目地处 xxx 地区,具有便捷的交通和完善的基础设施。
本项目的目标是按照 xxx 标准和质量要求,确保施工工作按时完成,并保证工程质量和安全。
二、项目托管方案1. 施工队伍的筛选和组织:根据项目的需求,我们将找寻一支经验丰富、技术过硬的施工团队来负责本项目的全过程施工工作。
施工队伍将由项目经理、工程师、技术员等多个职位组成,以确保施工质量和进度控制。
2. 项目进度管理:我们将按照项目计划,对施工进度进行细致的管理和控制。
项目经理将制定详细的施工计划,并组织施工人员按照计划进行工作。
同时,将建立项目进度监控机制,及时调整和协调各项工作,确保按时完成施工任务。
3. 质量控制:为了保证施工质量,我们将制定严格的质量控制措施。
首先,从施工材料的采购开始,我们将选择质量良好的供应商,并进行检测和质量认证。
其次,施工过程中,我们将加强对各项施工工艺的监督和检查,确保符合技术标准。
最后,在工程竣工前,我们将进行全面的质量验收,确保施工质量达到预期要求。
4. 安全管理:安全是施工过程中的首要任务。
我们将制定完善的安全管理措施,并组织相关人员进行安全培训。
借助现代化的安全监控设备和工器具,我们将严格落实施工现场的安全管理要求,确保员工的人身安全。
5. 成本控制:我们将进行严格的成本控制,确保项目在预算范围内进行施工。
在施工过程中,我们将密切关注材料和劳务的使用情况,及时调整和优化工程进度,通过提高效率和节省资源,降低项目的施工成本。
6. 风险管理:我们将在项目开始前进行全面的风险评估,并制定相应的风险应对方案。
托管施工方案摘要:本文旨在介绍托管施工方案的基本概念和实施步骤。
托管施工是一种常见的工程承包模式,通过委托专业施工公司管理项目的设计、采购、施工和监督等环节,以实现优质、高效、安全和经济的工程建设。
本文将从托管施工方案的优势、实施步骤和注意事项等方面进行详细介绍。
关键词:托管施工、工程建设、施工方案一、引言随着社会发展和经济进步,越来越多的建筑工程项目需要高效、规范的施工来保证工程质量和进度。
托管施工作为一种常见的工程承包模式,得到了广泛应用和认可。
托管施工模式通过委托专业施工公司来管理项目的设计、采购、施工和监督等环节,以实现优质、高效、安全和经济的工程建设。
二、托管施工方案的优势1. 专业施工队伍:托管施工方案能够借助专业施工公司的优秀队伍,确保施工工作高效、规范进行。
这些专业施工人员经验丰富,能够熟练运用最先进的施工技术和设备,提高工程的质量和进度。
2. 资源优势:托管施工方案能够充分利用施工公司的资源优势,包括供应链管理、采购渠道和物流配送等。
这有助于优化工程的成本和时间,并提供更好的服务。
3. 专业管理能力:托管施工方案能够将工程项目的管理委托给专业的施工公司,确保项目能够按照规划顺利进行。
施工公司会负责设计管理、质量控制、安全监督和进度管控等工作,从而提高项目管理水平。
4. 风险分担:托管施工方案能够将工程项目的风险与施工公司进行共同分担。
施工公司对工程质量、进度和安全都有相应的承诺和责任,这有助于降低项目方的风险和压力。
三、托管施工方案的实施步骤1. 招标与评选:项目方需要通过招标的方式寻找合适的施工公司进行托管施工。
招标文件需要明确工程的基本信息、施工要求和评选标准等。
然后根据提交的施工方案和资质进行评选,选择最具实力和信誉的施工公司。
2. 合同签订:项目方与施工公司签订托管施工合同,明确双方的权责和义务。
合同内容包括工程范围、施工进度、质量控制要求、支付方式等。
同时,合同还应该规定变更管理、索赔和争议解决等事项,以保障项目的顺利进行。
管道托管施工方案模板1. 引言本文档旨在提供管道托管施工方案的模板,以便工程师能够按照标准的方法和流程进行施工。
管道托管是指将管道系统的运行交给第三方专业承包商进行管理和维护,以确保管道系统的运行安全和高效。
本方案模板将包括施工前的准备工作、施工过程的安排和施工后的验收和交接等内容。
2. 施工前准备工作在进行管道托管施工之前,需要进行一系列的准备工作,以确保施工的顺利进行。
以下是施工前准备工作的主要步骤:2.1 确定施工所需资源在施工前,需要确定所需的人力、设备和材料资源,以确保施工过程中能够顺利进行。
这些资源包括但不限于施工人员、施工设备、管道材料等。
根据工程要求和现场条件,制定施工计划,明确施工的目标、进度和里程碑等重要节点。
施工计划应包括施工工作的安排和任务分配,以及工期和进度控制等内容。
2.3 进行现场勘察和测量在施工前,需要进行现场勘察和测量,以了解现场的土地情况、地下管道的布局和管道的尺寸等信息。
这些信息对于施工的安排和管道的设计都具有重要的参考价值。
2.4 确定施工方案根据项目要求和工程实际情况,确定管道托管施工的具体方案。
施工方案应考虑到安全性、经济性和可行性等因素,以确保施工的质量和效率。
在进行管道托管施工时,需要按照事先确定的施工方案和计划进行施工。
以下是施工过程的基本安排:3.1 施工场地准备在施工前,需要对施工场地进行准备。
这包括清理施工区域、搭建临时设施、设置施工标志和警示等。
3.2 施工过程控制根据施工计划和施工方案,安排施工人员和设备进行施工。
在施工过程中,应严格按照施工要求和施工技术规范进行作业,确保施工质量和安全。
3.3 施工过程监督和检查在施工过程中,需要对施工质量进行监督和检查,以确保施工过程中的质量控制。
监督和检查的内容包括施工工艺、施工技术和施工材料等。
在施工过程中,应及时记录施工情况和施工进展,并定期提交施工报告。
施工记录和报告可用于施工质量的评估和后期的追溯。
PE管道工程托管施工方案一、前置工作1.项目准备在开始进行PE管道工程托管施工之前,需要进行充分的项目准备工作,包括但不限于:•召开项目启动会议,明确项目目标、任务、进度等相关事宜;•制定项目管理计划,确定项目的组织、管理、质量、安全等方面的管理规划和措施;•开展项目前期勘察和设计工作,确定工程的设计、材料、设备等技术要求,编制施工图纸和施工方案等;•确定项目的合同范围、数量、价值等,并签订合同。
2.人员培训为了确保托管施工人员的专业技能和操作水平能够满足工程要求,在进行托管施工之前,还需要进行相应的人员培训,包括但不限于:•对托管施工人员进行专业知识和技能培训,强化托管施工人员的安全意识和质量意识;•对托管施工人员进行现场操作指导,提高托管施工人员的操作技能和操作水平。
二、托管施工方案1.施工前准备在进行PE管道工程托管施工之前,需要对施工区域进行清理、排水,检查人员、工具、设备、材料等准备工作是否完备,为托管施工做好充分的准备。
2.施工步骤PE管道的托管施工可以按照以下步骤进行:•第一步:开挖工程开挖施工是PIPE工程的重要步骤,在开挖施工前应进行周边环境的措施。
主要的措施有:控制地面上无关人员,封锁开挖工地;将易坍塌的土壤提前清除并进行支护;检查现场环境是否有积水,需在现地消除积水;确定开挖至所需深度的范围,在土方开挖前应按设计图纸要求交管机构及周边业主处理相关事宜;清理好开挖工地,方便后续步骤顺利实施。
•第二步:埋管在开挖结束后,可以进行PE管道的埋设。
如下图所示,摆放好PE管道,然后对PE管道进行连接。
image1image1•第三步:连接管道进行PE管道安装前,应对PE管道及所有附件进行必要检查。
检查后的管道即可进行连接操作,连接不同的管道即完成了PE管道的安装。
如下图所示:image2image2•第四步:植草管道安装完成后,需要对施工现场进行清理,对剩余土壤、草皮和植物进行处理,进行环境的改善,使施工现场变得更加美观。
托管专项施工方案一、背景与目标随着经济的快速发展,城市建设规模不断扩大,各类工程项目层出不穷。
为了保证工程的质量和进度,许多项目业主选择将施工任务托管给专业的施工公司。
本方案旨在介绍托管专项施工的工作内容、流程和实施策略,以确保项目顺利完成。
二、工作内容1.施工前准备(1)与业主进行沟通,明确项目需求和目标;(2)进行资源调度和优化,确定所需人员、设备和材料,加强供应链管理;(3)制定施工计划,明确工期和里程碑节点。
2.施工实施(1)组织施工人员,明确职责和任务,制定工作计划;(2)进行现场勘测和测量,编制详细的施工方案和工程图纸;(3)组织施工材料的采购和运输,确保物资供应充足;(4)全面落实安全生产措施,保障施工人员的安全和健康;(5)建立施工日志和工程档案,记录施工过程和相关数据。
3.质量控制(1)制定施工质量管理体系和操作规程;(2)进行施工现场质量检查与监控,及时发现和纠正问题;(3)进行关键节点的质量把关,加强质量验收工作;(4)建立质量档案和记录,为工程的后期维护提供依据。
4.进度管理(1)建立施工进度计划,确保各项任务按时完成;(2)进行进度监测与控制,及时发现并解决施工延误或进度偏差;(3)加强施工过程的协调和配合,确保施工流程的顺利进行。
三、流程与策略1.流程(1)项目招标与评审:由业主组织招标并评审各家施工公司,选择合适的托管施工方。
(2)合同签订与落实:制定详细的施工合同,并明确施工方责任、工期、质量要求等条款。
(3)施工准备:进行项目准备工作,包括资源调度、施工计划制定、材料采购等。
(4)施工实施:按照施工计划进行施工,全面负责施工现场的管理和协调工作。
(5)质量与进度控制:建立质量管理和进度控制机制,确保项目按时、保质地完成。
(6)竣工验收与交接:完成施工任务后,进行竣工验收并与业主交接,解决余留问题。
2.策略(1)科学管理:依靠现代化的管理手段和信息化技术,提高施工过程的效率和质量。
土地托管工程施工方案设计一、工程背景随着我国农业现代化的推进和农村土地改革的深入,土地托管模式应运而生,这是一种将土地集中起来,由专业的农业服务公司进行统一管理和种植,提高农业生产效率和农产品质量,增加农民收入的新型农业经营方式。
本方案旨在为土地托管工程提供一套全面、详细的施工方案,以确保工程的高效、顺利进行。
二、工程目标1. 提高土地利用率,实现规模化经营。
2. 提高农业生产效率,降低农业生产成本。
3. 提高农产品质量,满足市场需求。
4. 增加农民收入,助力农村经济发展。
三、工程内容1. 土地整理:包括土地翻耕、土地平整、土壤改良等。
2. 农业设施建设:包括灌溉系统、排水系统、温室大棚等。
3. 种植管理:包括作物选种、播种、施肥、病虫害防治、收割等。
4. 农业技术服务:包括农业技术培训、农业咨询、农产品销售等。
四、施工方案设计1. 土地整理(1)土地翻耕:采用大中型拖拉机进行翻耕,翻耕深度达到25cm以上,确保土壤松软,有利于作物生长。
(2)土地平整:利用推土机、挖掘机等设备对土地进行平整,确保土地水平度达到要求,便于灌溉和排水。
(3)土壤改良:根据土壤检测结果,采取相应的土壤改良措施,如增施有机肥、调整pH值等,提高土壤肥力。
2. 农业设施建设(1)灌溉系统:采用滴灌、喷灌等高效节水灌溉技术,根据作物需水规律进行定时定量灌溉。
(2)排水系统:根据地形地貌和土壤性质,设计合理的排水系统,防止土壤水分过多,影响作物生长。
(3)温室大棚:根据作物生长需求,搭建适宜的温室大棚,提高作物生长环境。
3. 种植管理(1)作物选种:根据当地气候条件、土壤肥力和市场需求,选择高产、优质、抗病虫害的作物品种。
(2)播种:采用机械化播种,确保播种深度、密度和均匀度。
(3)施肥:根据作物需肥规律和土壤肥力状况,实施科学施肥,提高作物产量和品质。
(4)病虫害防治:采用生物防治、物理防治和化学防治相结合的方法,减少农药使用,保障农产品安全。
黄陵二、三期场平内棋盘岭三路道路及排水污水管道工程非开挖导向拖拉管方案湖北宏缘市政工程建设有限公司二○一三年七月二十六日第一章:工程概况第一章:施工概况排水工程本工程排水体制采用雨、污水分流制,雨、污水管网分别自成体系。
1.雨水系统雨水属于官莲湖系统,区域内雨水经过湖泊调蓄后通过泵站和自排闸排往东荆河。
本次雨水设计沿棋盘岭三路在设计道路西侧敷设d1200管道,自北向南收集沿线地块及路面雨水,同时承接门站路设计d1500雨水管道来水及规划黄陵三路、黄陵四路雨水管道来水。
雨水管位于设计道路中线西侧15.5~16米,该工程3.0m*2.0m箱涵自K0+052-K0+654,2.2m*2.0m箱涵自K0+0654-K1+199,污水管道位于设计道路中线东侧15.5米。
2.污水系统污水属于黄陵污水处理厂收集系统。
本次污水工程沿棋盘岭三路在设计道路东侧敷设d500~d800污水管道。
自北向南收集沿线地块污水,同时承接门站路设计d500污水管道来水及规划黄陵三路、黄陵四路污水管道来水,经官莲湖路已设计d1000污水管道。
接入规划黄陵污水泵站,最终排至黄陵污水处理厂。
3.管材、管基及接口设计排水管覆土深1.0<h<6.0m,且D<800mm时采用HDPE缠绕结构壁管,承插接口或电热熔连接。
基础采用180度中粗砂基础。
其它情况采用钢筋混凝土管,橡胶圈接口,180底砂石基础。
污水管道埋深较大采用非开挖法施工,管材采用聚乙烯PE管,电热熔连接。
气象与水文武汉市属亚热带湿润季风气候区,一年四季分明,雨量充沛,日照充足。
多年平均气温16.9℃,极端最高气温42.2℃,以6-8月份气温最高;极端最低气温-18.1℃,以12月至次年1月最低。
多年平均降雨量1280.9mm,4-8月降水量最大,12月至次年1月降水量最小,历年平均雨日119天,多年平均蒸发量1494.0mm,年平均相对湿度为80%。
工程地形地质特征全路段分为填方区和挖方区。
场地自然地面与设计路面高差较大。
本区内地层自上而下依次为素填土①层、淤泥质粘土层②-1层、粉质粘土②-2层及粉质粘土层③层。
除粉质粘土②-2层、粉质粘土③层可直接作持力层外,素填土层及淤泥质粘土层需进行换填处理才能作道路及管涵基础持力层。
拟建道路管线采用天然地基不能满足要求地段(如②层软土分布厚度较大地段QPS0+880~QPS1+030段),进行加固处理,采用重锤夯实压密处理后再进行管道基础开挖,开挖深度在设计管底标高以下0.8米左右,在底部采用砂砾石进行换土垫层处理,砂砾石回填至管底设计标高后再进行雨、污水管道铺设。
地表水和地下水场地内地表水主要分布于道路周边湖塘、沟渠,分布较广,在勘探深度范围内地下水类型主要为上层滞水、孔隙水,主要赋存于①素填土层,②-1、②-2层土层中,无统一地下水位,主要受大气降水渗透及湖塘侧渗补给。
勘察期间测得地下水位埋深为0.8-5.0米(相应高程为22.54-37.33m),水位埋深随地形起伏和随季节而变化,路基周围无污染源。
工程特点、重点、难点分析及解决方案(1)工程涉及专业多,合理安排施工顺序是关键本标段涵盖了道路、雨污水、电缆沟、管群工程等专业,各类管线布置密集交错,施工交叉结点多。
因此,工程规模大、涉及专业多是本工程最显著的特点。
主要对策:在施工安排上必须按照“先深后浅、先干后支、有压让无压”等原则合理安排施工顺序,避免因安排不当致使工期延误或成本增加。
总体施工部署必须抓住重点,抓住主线,统筹安排各项施工任务,通过科学、周密、合理地施工组织,确保各项工作能够有条不紊地展开。
(2)搞好安全文明施工和环境保护工作主要对策:根据武汉市建委有关安全文明施工、环境保护和绿色施工文件精神,针对南方地区气候干燥,容易产生沙尘的特点,在施工期间必须控制扬尘,施工过程中设立专职洒水车辆负责沿线施工运输道路和场地洒水工作,减少扬尘污染;我单位将投入骨干力量实施本工程的安全文明施工和环保工作,将重点做好环保工作和施工扰民问题。
施工中要按标准做好施工区封闭围挡施工,减少施工噪声,降低环境污染,杜绝施工遗撒,防止扬尘,合理节约使用水、电,避免水资源的浪费,加强绿化工作,增强改善生态环境意识,将保护环境卫生作为本工程环境保护工作重点。
我公司将做好文明施工与环境保护工作,合理安排施工进度计划,减少对周围单位、居民出行的影响,最大限度减少扰民与民扰现象,保证施工顺利进行。
施工中争创“绿色工地”、“市级文明工地”。
(3)本工程经历冬季及雨季,以季节性施工为重点本工程施工正赶上整个雨期及冬期,做好季节性施工是本工程的重点,尤其是解决好雨期的土方回填,路面基层和面层铺筑及施工区域内的排水工作。
主要对策:安排好冬期和雨期施工,处理好施工个要素之间的关系,技术保障措施要求考虑详细周全,现场措施及时有效。
在雨期来临之前,路基土方填筑和雨污水管线基本完成,完善施工区域及周边区域排水系统,确保汛期排水畅通。
我单位将成立专门的雨期施工领导小组,有效落实防汛计划,确保现有雨水系统的正常运行,同时对雨水口、雨水管加强保护,减少工程对道路正常排汛的影响,保证施工进度和质量。
冬期施工期间做好防寒、防冻等工作准备工作。
(4)地上、地下障碍物较多,施工中需要加强保护A、地上、地下障碍物及现况管线调查及分析根据招标图纸及现场实际管线调查,施工区地上障碍物主要是高压铁塔等,地下天然气管线较多,与拟建规划管线多处交叉。
进场后,对现况管线进行详细的调查和物探、坑探,将现况管线类型、位置、埋深等标识在地面上,并绘制详细的地下管线图,同时根据设计图纸,放出规划管线位置,对规划管线和现况管线交叉点,核算现况管线和规划管线高程,若有冲突,及时联系设计单位、业主或作洽商变更设计高程或积极与管线管理单位联系,编制详细的拆改移现况管线方案,待业主和管线管理单位批准后实施;若高程不冲突,则编制详细的管线保护方案报业主、管线管理单位和监理,审批后对管线进行加固、悬吊等保护措施。
B、地上设施加固地面上需要加固的设施主要包括沟槽附近的电线杆、灯杆以及绿化树木。
对于开槽后距槽边较近的线杆、树木、建筑物等设施需进行加固,防倾倒或滑入槽中,一般采用拉纤或支撑两种方式。
开槽前,先对沟槽附近的设施进行可靠的加固处理。
首先从地表面高度用两根工字钢将被加固线杆或树木夹住,工字钢间用螺栓对拉,将被加固线杆或树木紧紧夹住;然后用两根工字钢在与扫地工字钢相垂直的方向,给被加固物打斜撑,确保线杆或树木不发生倾倒。
开槽后,注意观察加固线杆或树木的位移情况,发现问题,及时处理。
由于本工程树木较多,除伐移树木外,其余树木施工期间,要定期进行洒水浇注。
起重设备避免磕碰树干和树冠,离施工设备较近的树木可用草绳将树干缠裹保护或设围挡保护。
C、地下现况管线的保护施工区域存在大量的现况管线,我单位将把对现况管线的保护作为施工重点,在沟槽开挖前,投入一定力量进行现况管线的调查摸底工作,制定切实可行的管线保护措施,开槽前在现场作出明显标识,防止意外损坏,保证各条现况管线在施工期间正常运行。
根据设计要求需要进行改移的管线,提前与管线所属单位联系,及早向业主、监理及管线所属单位上报管线改移方案,争取尽快得到批复,保证工程顺利进行。
开槽施工时,在接近现况管线的位置,禁止使用机械开挖,采取人工开挖,避免损坏管线。
施工区段划分根据武汉市黄陵区棋盘岭三路市政工程实际情况,总长约1796米,根据道路中间B 线天然气管线施工要求划分为二个施工段,分别为:一区段:官莲湖大道至B线天然气管线(桩号QPS0+052- QPS0+373.458)。
二区段:B线天然气管线至檀军公路(QPS0+373.458-QPS1+848.385)仅分设道路施工队,雨、污水等管线施工队二个施工队;道路施工队施工包括土方的挖、填方工程,行车道路基及面层,步道路基及铺装施工等。
雨、污水管线施工队主要施工雨、污水及电信管线等施工,包括电缆沟、管群及雨污排水等施工。
施工顺序根据武汉市黄陵区棋盘岭三路道路及管线与现况路相对位置、拟建管线与规划道路的关系以及本标段工程工程量、工期和本工程特点,编制本工程总体施工顺序。
总体施工顺序优先安排现况道路路基平整,雨、污水管线施工,最后安排道路、步道施工和附属工程施工。
第二章:施工设备进场本次施工使用钻通36型钻机组织施工,设备进场之前由甲方提供施工路由,地质报告,乙方组织施工技术人员提前进场,现场勘查地貌,然后设备进场(见图):第二章:编制主要依据2.1、设计图纸2.2、施工地区的水文、地质勘查资料2.3、埋地高密度聚乙烯(PE)管道工程施工及验收规程2.4、水平定向钻进管线铺设工程技术规范第三章:施工计划一、施工进度计划根据实际情况拟一段牵引长度为二至三个井段,控制在90米之内。
每段作业时间约两至三天。
采用一台牵引设备进行施工,整个工程为流水作业,完成一段牵引后马上进行下一段牵引,并开始进行完成牵引段底检查井施工,和恢复路面施工。
第四章:施工工艺4.1、工作原理:水平导向钻进法,它的主要特点是,可根据预先设计好的牵引线路驱动装有契形钻头的钻杆从地面钻入,地面仪器接收由地下钻头内传送器发出的信息,控制钻头按照预定的方向绕过地下障碍物直达目的地,然后卸下钻头换装适当尺寸和特殊类型的回程扩大器,使之能够在拉回钻杆的同时将钻孔扩大至所需直径,并将需要铺装的管线同时返程牵回钻孔入口处。
在整个工作中,特别的混合机组提供的钻孔混合液不断地从钻头的钻口嘴喷出,用以润滑钻头,钻杆和加固钻道,以提高整个工程的工作效率。
4.2 工艺流程施工前准备测量放线确定穿越路线设备就位1、准备工作前期调查:进场后调查施工范围内地下管线情况,摸查清楚后才能进行施工。
方位定位:根据施工图纸,进行测量放样。
并根据施工范围的地质情况、埋深、管径确定管材和一次牵引的管道长度,并设计好钻杆轨迹。
2、打导向孔定向钻机采用钻进液辅助碎岩钻头钻压从钻杆尾部施加。
钻头通常都带有一个斜面,所以钻头连续回转时则钻出一个直孔,而保持钻头朝某个方向不回转加压时,则使钻孔发生偏斜。
探测器或探头可以安装在钻头内,也可安装在紧靠钻头的地方,探头发出信号,被地面接收器接收或跟踪,从而可以监测钻孔的方位、深度和其它参数。
在那些从地表不能稳定跟踪钻孔轨迹的地方,或因钻孔深度太大,用无线电频率方法难以保证定位精度的地方,也可采用有缆式导向系统,其缆线通过钻杆连接。
首先将探测棒插入导向头内,导向头后端与钢管连接,然后用顶管机给钢管施加压力,推进导向头,将导向头打入地下;导向仪可随时接收导向头的方位与深度,顶管机可根据此信息及时旋转导向头,使导向头随时改变深度和方向,在地下形成一条直径为100mm的圆孔通道,孔道中心线即为所需敷设管道的中心线。
