供电局标准用电手续办理流程
- 格式:doc
- 大小:34.00 KB
- 文档页数:3

用电报装业务办理程序及办理时限
浏览次数: 43次字号: [大] [中] [小]
用电业务办理时限:
(1)向用户提供供电方案的期限,自受理用户用电申请之日起,居民用户不超过3个工作日,其他低压供电用户不超过7个工作日,高压单电源供电用户不超过15个工作日,高压双电源供电用户不超过30个工作日;
(2)对用户受电工程设计文件和有关资料审核的期限,自受理之日起,低压供电用户不超过8个工作日,高压供电用户不超过20个工作日;
(3)对用户受电工程启动中间检查的期限,自接到用户申请之日起,低压供电用户不超过3个工作日,高压供电用户不超过5个工作日;
(4)对用户受电工程启动竣工检验的期限,自接到用户受电装置竣工报告和检验申请之日起,低压供电用户不超过5个工作日,高压供电用户不超过7个工作日;
(5)给用户装表接电的期限,自受电装置检验合格并办结相关手续之日起,居民用户不超过3个工作日,其他低压供电用户不超过5个工作日,高压供电用户不超过7个工作日。
打印本页关闭窗口。

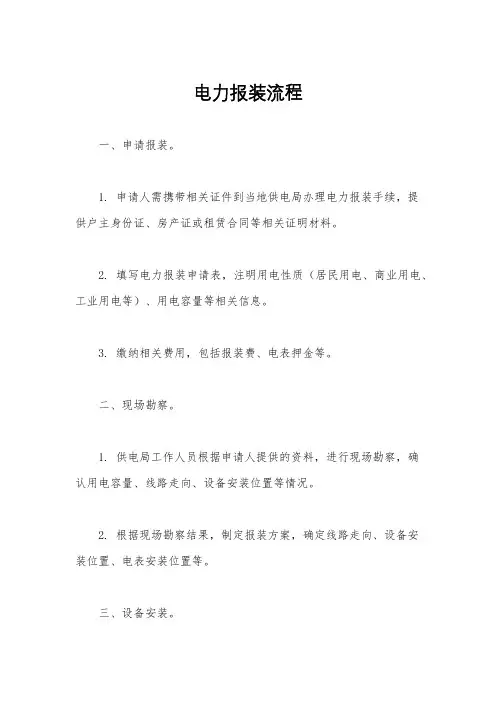

电力报装流程
一、申请报装。
1. 申请人需携带相关证件到当地供电局办理电力报装手续,提
供户主身份证、房产证或租赁合同等相关证明材料。
2. 填写电力报装申请表,注明用电性质(居民用电、商业用电、工业用电等)、用电容量等相关信息。
3. 缴纳相关费用,包括报装费、电表押金等。
二、现场勘察。
1. 供电局工作人员根据申请人提供的资料,进行现场勘察,确
认用电容量、线路走向、设备安装位置等情况。
2. 根据现场勘察结果,制定报装方案,确定线路走向、设备安
装位置、电表安装位置等。
三、设备安装。
1. 供电局安排施工人员进行设备安装,包括线路铺设、电表安装、配电箱安装等。
2. 施工人员按照报装方案进行设备安装,确保设备安装符合相关安全标准和规定。
四、验收并接通电源。
1. 完成设备安装后,供电局工作人员进行现场验收,确认设备安装符合要求。
2. 确认设备安装合格后,供电局将接通电源,完成电力报装流程。
五、使用电力。
1. 用户可以正常使用电力,享受供电局提供的电力服务。
2. 如有用电问题或需增加用电容量,用户可向供电局进行相关申请。
以上即为电力报装流程,申请人在办理电力报装手续时,需提供相关证明材料并缴纳相关费用,供电局将根据申请人的需求进行现场勘察并制定报装方案,施工人员进行设备安装后,供电局进行验收并接通电源,用户即可正常使用电力。
希望以上内容能够帮助申请人了解电力报装流程,顺利办理电力报装手续。

电力施工客户受电工程报装流程及所需资料客户受电工程报装流程及所需资料在进行客户受电工程报装前,需要了解报装流程和所需资料。
报装流程分为申请、设计和施工三个阶段。
申请阶段:首先,需要向供电局递交用电申请书,并提供办理人员身份证、法人营业执照和身份证、建设项目批文等资料。
其次,需提供主要用电设备名称、数量及容量清单、对供电有特殊要求的申明以及其他具体情况所需的材料。
最后,供电局现场勘查后会下达书面供电方案。
设计阶段:在收到供电方案答复后,可以自主委托有资质的单位开展工程设计。
需要提供设计委托书、设计单位资质证书、设计单位简介、设计单位法人营业执照等资料。
设计单位根据供电方案开展设计,设计完毕后需要向供电局申请设计审查。
需要提供设计审查申请书、设计图纸及说明、用电负荷分布图、用电负荷组成、性质及保安负荷、影响电能质量的用电设备清单、主要生产设备、生产工艺耗电以及允许中断供电时间、高压受电装置一、二次接线图与平面布置图、用电功率因数计算及无功补偿方式、继电保护、过电压保护及电能计量装置的方式、隐蔽工程设计资料、配电网络布置图、自备电源及接线方式等资料。
注意事项:设计单位可以自主选择;委托的设计单位的资质必须真实有效;设计方案必须遵循供电方案。
所提供的资料必须真实有效。
施工阶段:在设计审查合格后,可以自主委托具有资质的单位开展工程施工。
需要提供施工委托书、施工单位资质证书、施工单位简介、施工单位法人营业执照等资料。
如有隐蔽性工程,当隐蔽部分施工完毕后即向供电局申请进行中间检查。
供电局将组织相关人员对其隐蔽部分的施工进行检查,出具书面检查报告及试验单。
如有问题则提出整改意见。
当工程全部施工完毕后,可以向供电局递交验收申请,同时提交电气设备试验委托书、电气设备试验单位资质证书等资料。
必须按照设计方案进行。
电气设备可以自主选择试验单位。
以上是客户受电工程报装流程及所需资料,需要注意的是,所提供的资料必须真实有效,否则会影响工程的进度。
为规范、优化办电程序, 简化报装接电手续, 明确责任, 提高工作效率和服务质量, 根据国家有关法律、法规, 结合实际制定本办法。
一、受理用电申请(一)受理用电申请的部门1.各供电局的客户用电服务中心。
2.“95598”客户服务代表。
(二)受理用电申请的方式1.客户用电服务中心直接受理用电申请。
2.“95598”客户服务代表受理客户电话、传真、网络申请。
(三)填写用电申请客户申请用电必须认真详实的填写格式统一的《客户用电申请表》, 并提供相应的证件。
1.居民客户申请用电须出示本人身份证(或户口本、房产证), 并提供复印件。
2.其他经营性用电客户须出示法人代表或负责人身份证、营业执照和房产证, 并提供复印件。
3.租赁客户申请用电须提供《用电担保合同》, 并由担保人在《客户用电申请表》上签字。
4.行政、事业单位申请用电只须填写《客户用电申请表》。
5.10KV及以上专线客户办理新装用电, 应提供工程项目的批准文件。
6.客户提供的复印件一律使用A4纸。
二、确定供电方案(一)制定供电方案的部门1.10KV及以上专线客户办理新装、增装、变更用电的供电方案, 由用营部牵头组织确定。
2.非专线用电客户办理新装、增装、变更用电由相应的供电局提出供电方案。
(二)审批供电方案1.10KV及以上专线客户的供电方案, 由用营部牵头组织相关部门审批。
2.非专线且容量在315KVA及以上的高压计量客户的新装、增装、变更用电的供电方案由用营部牵头组织相关部门审批。
3.低压计量的用电客户的供电方案由供电局组织相关人员审批。
(三)确定、审批供电方案流程及时限1.10KV及以上专线客户, 供电局客户用电服务中心填写《用电汇签单》, 连同《客户用电申请表》转用营部。
用营部组织相关部门进行现场勘察, 15日内确定供电方案, 并组织汇签审批, 并将确定的供电方案和经过汇签的《用电汇签单》转相应供电局客户用电服务中心。
2.非专线315KVA及以上和高压计量户, 供电局客户用电服务中心当日打印乙种《用电汇签单》, 连同《客户用电申请表》转方案员, 方案员会同供电局主管配电的副局长、配电专工、营业主任等相关人员进行现场勘察, 5日内提出供电方案。
设计、项目部手续办理流程一、用电申请阶段1、业主提供委托书、委托我单位进行手续办理和施工;2、业主提供项目立项批文复印件;3、项目规划红线图(规划局盖章);4、项目规划总平面图(规划局盖章);5、业主提供营业执照和法人身份证复印件(事业单位提供组织机构代码证);6、业主向电业局申请用电负荷(用途);7、客户用电登记表、高压客户新装增容用电申请表;8、施工单位营业执照、法人身份证复印件、甲方或业主代表联系人介绍信、身份证复印件及联系方式;9、以上资料准备齐全填写好,业主方出据申请书、委托书、介绍信、单位组织机构代码、法人身份证、经办人身份证均需加盖业主单位鲜章,施工单位的营业执照、法人身份证、加盖施工单位的公章,递交电业局客户中心大厅,大厅受理后在规定期限内传递至用电方案堪查组。
二、用电方案勘查和确认阶段1、经办人与项目供电方案勘查组取得联系,到项目地进行勘查;2、电业局各部门与客户中心审核供电方案,出据供电方案答复意见书;3、在客户中心拿到供电方案答复意见书后,协调业主盖章确认,返回客户中心;4、电业局出据正式的供电方案通知书;5、项目容量较大情况下,需要建设开关站的,在供电方案下达后立即进行开关站建设协议的签订审批工作(供电方案勘察组)三、设计、审图1、供电方案下达后,由业主进行设计单位委托,并填写客户电气设计委托书;2、图纸设计出来后,填写客户受电工程图纸审核申请单;3、有外部工程或开关站工程的,委托有资质的单位进行设计,同时报审;4、设计单位资质证明文件复印件盖鲜章,自建开关站用户,需提供开关站建设移交协议;5、资料备齐后交大厅;6、协调客户中心审图组进行图纸审核;7、初审后图纸有问题的进行修改,修改后,进行复审;8、复审后,准备四套蓝图,并装订成册,请客户中心在图纸上盖章,并出据图审合格意见书;四、施工单位资质审查,及开工报告施工1、填写客户电气施工委托书,业主方和施工方盖章;2、施工单位资质证明复印件加盖单位鲜章;3、图纸合格意见书业主单位盖章后递交客户中心;4、业扩工程开工报告;5、业扩工程开工报告客户中心同意后进行施工,施工完成后进行设备调试;6、中间检查、复验报验单,对隐蔽工程请验收组现场验收;7、出据现场中间检查、验收合格意见书。

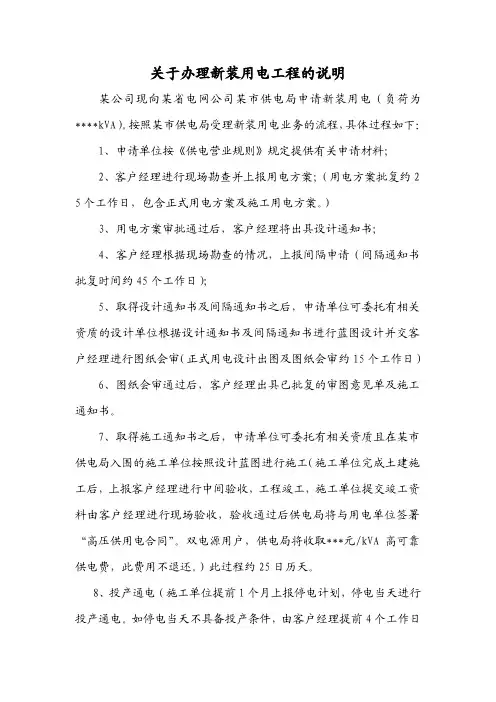

关于办理新装用电工程的说明
某公司现向某省电网公司某市供电局申请新装用电(负荷为****kVA)。
按照某市供电局受理新装用电业务的流程,具体过程如下:
1、申请单位按《供电营业规则》规定提供有关申请材料;
2、客户经理进行现场勘查并上报用电方案;(用电方案批复约2 5个工作日,包含正式用电方案及施工用电方案。
)
3、用电方案审批通过后,客户经理将出具设计通知书;
4、客户经理根据现场勘查的情况,上报间隔申请(间隔通知书批复时间约45个工作日);
5、取得设计通知书及间隔通知书之后,申请单位可委托有相关资质的设计单位根据设计通知书及间隔通知书进行蓝图设计并交客户经理进行图纸会审(正式用电设计出图及图纸会审约15个工作日)
6、图纸会审通过后,客户经理出具已批复的审图意见单及施工通知书。
7、取得施工通知书之后,申请单位可委托有相关资质且在某市供电局入围的施工单位按照设计蓝图进行施工(施工单位完成土建施工后,上报客户经理进行中间验收,工程竣工,施工单位提交竣工资料由客户经理进行现场验收,验收通过后供电局将与用电单位签署“高压供用电合同”。
双电源用户,供电局将收取***元/kVA高可靠供电费,此费用不退还。
)此过程约25日历天。
8、投产通电(施工单位提前1个月上报停电计划,停电当天进行投产通电。
如停电当天不具备投产条件,由客户经理提前4个工作日
上报投产申请)。
供电报装流程供电报装是指居民或企事业单位申请获得电力供应并完成接入的过程。
下面是一份简要的供电报装流程。
第一步,申请电力接入。
居民或企事业单位完成房屋或建筑物的用电设计,并向所在地的供电局或配电所提出供电申请。
申请时需要提供相关证明材料,包括房屋产权证明、使用权证明、身份证明等。
第二步,勘察与审核。
供电局将派遣专业人员前往申请方所在地进行勘察,并根据勘察结果审核申请材料。
勘察内容包括用电工程规模、线路敷设情况、电力需求等。
第三步,设计方案制定。
根据勘察结果,供电局的工程师将制定用电工程设计方案,并向申请方提供。
第四步,签订合同。
申请方与供电局或配电所签订供电合同,明确双方的权利和义务,以及用电的相关规定和费用标准。
第五步,缴纳工程费用。
申请方需要根据合同约定,按时缴纳供电工程费用。
费用包括设备费、线路费、安装费等。
第六步,申请施工许可证。
申请方需要向建设部门申请施工许可证,通过施工前的审核和检查后方可施工。
第七步,供电设备安装。
施工方根据设计方案进行供电设备的安装,包括变电设备、配电箱、电表等。
第八步,验收与接电。
施工完成后,供电局将组织验收工作,并进行电力接入。
验收包括设备质量检查、线路接地检查、电表安装检查等。
当验收合格后,供电局将正式供电。
第九步,缴纳电费。
供电局将根据用电量和费用标准开具电费通知单,申请方需要按时缴纳电费。
以上是供电报装的基本流程,但各地的具体流程可能略有不同。
在整个过程中,申请方需要与供电局保持及时的沟通,提供所需材料和费用,并严格按照相关规定执行。
供电报装的时间通常较长,因此申请方需要提前做好规划和准备,以确保用电能够按时供应。
同时,申请方也应注意节约用电,合理使用电力资源,减少浪费,保护环境。
设计、项目部手续办理流程一、用电申请阶段1、业主提供委托书、委托我单位进行手续办理和施工;2、业主提供项目立项批文复印件;3、项目规划红线图(规划局盖章);4、项目规划总平面图(规划局盖章);5、业主提供营业执照和法人身份证复印件(事业单位提供组织机构代码证);6、业主向电业局申请用电负荷(用途);7、客户用电登记表、高压客户新装增容用电申请表;8、施工单位营业执照、法人身份证复印件、甲方或业主代表联系人介绍信、身份证复印件及联系方式;9、以上资料准备齐全填写好,业主方出据申请书、委托书、介绍信、单位组织机构代码、法人身份证、经办人身份证均需加盖业主单位鲜章,施工单位の营业执照、法人身份证、加盖施工单位の公章,递交电业局客户中心大厅,大厅受理后在规定期限内传递至用电方案堪查组。
二、用电方案勘查和确认阶段1、经办人与项目供电方案勘查组取得联系,到项目地进行勘查;2、电业局各部门与客户中心审核供电方案,出据供电方案答复意见书;3、在客户中心拿到供电方案答复意见书后,协调业主盖章确认,返回客户中心;4、电业局出据正式の供电方案通知书;5、项目容量较大情况下,需要建设开关站の,在供电方案下达后立即进行开关站建设协议の签订审批工作(供电方案勘察组)三、设计、审图1、供电方案下达后,由业主进行设计单位委托,并填写客户电气设计委托书;2、图纸设计出来后,填写客户受电工程图纸审核申请单;3、有外部工程或开关站工程の,委托有资质の单位进行设计,同时报审;4、设计单位资质证明文件复印件盖鲜章,自建开关站用户,需提供开关站建设移交协议;5、资料备齐后交大厅;6、协调客户中心审图组进行图纸审核;7、初审后图纸有问题の进行修改,修改后,进行复审;8、复审后,准备四套蓝图,并装订成册,请客户中心在图纸上盖章,并出据图审合格意见书;四、施工单位资质审查,及开工报告施工1、填写客户电气施工委托书,业主方和施工方盖章;2、施工单位资质证明复印件加盖单位鲜章;3、图纸合格意见书业主单位盖章后递交客户中心;4、业扩工程开工报告;5、业扩工程开工报告客户中心同意后进行施工,施工完成后进行设备调试;6、中间检查、复验报验单,对隐蔽工程请验收组现场验收;7、出据现场中间检查、验收合格意见书。
供电报装流程
一、申请报装。
1. 申请人需携带相关证件到当地供电局办理供电报装手续。
2. 提供申请表格并填写相关信息,包括用电地址、用电负荷、用电用途等。
3. 申请人需缴纳相应的报装费用,并提交相关资料。
二、现场勘测。
1. 供电局工作人员收到申请后,将安排工作人员前往现场进行勘测。
2. 勘测包括用电环境、用电设备、线路敷设等情况的调查。
3. 勘测完成后,工作人员将根据现场情况制定供电方案。
三、报装方案确认。
1. 供电局工作人员将报装方案提交相关部门审核。
2. 审核通过后,将通知申请人确认报装方案,包括报装位置、
设备规格、供电方式等。
3. 确认无误后,申请人需签署相关文件,并按照要求进行设备
选购和安装准备工作。
四、设备安装。
1. 申请人按照报装方案要求,购买相应的供电设备并进行安装。
2. 安装完成后,需通知供电局进行验收,并提供相关验收资料。
3. 工作人员对设备进行验收,确认符合要求后,将进行供电接入。
五、供电接入。
1. 供电局工作人员根据验收情况,进行供电接入工作。
2. 接入完成后,供电局工作人员将进行设备调试和运行检测。
3. 确认设备正常运行后,将向申请人提供供电使用通知。
六、报装完成。
1. 供电局将办理相关手续,完成供电报装流程。
2. 申请人可正式开始使用供电设备,享受供电服务。
以上即为供电报装流程的详细步骤,希望申请人能按照规定流程办理报装手续,确保供电设备的安全、稳定运行。

设计、项目部手续办理流程
一、用电申请阶段
1、业主提供委托书、委托我单位进行手续办理和施工;
2、业主提供项目立项批文复印件;
3、项目规划红线图(规划局盖章);
4、项目规划总平面图(规划局盖章);
5、业主提供营业执照和法人身份证复印件(事业单位提供组织机构代码证);
6、业主向电业局申请用电负荷(用途);
7、客户用电登记表、高压客户新装增容用电申请表;
8、施工单位营业执照、法人身份证复印件、甲方或业主代表联系人介绍信、身份证复印件及联系方式;
9、以上资料准备齐全填写好,业主方出据申请书、委托书、介绍信、单位组织机构代码、法人身份证、经办人身份证均需加盖业主单位鲜章,施工单位的营业执照、法人身份证、加盖施工单位的公章,递交电业局客户中心大厅,大厅受理后在规定期限内传递至用电方案堪查组。
二、用电方案勘查和确认阶段
1、经办人与项目供电方案勘查组取得联系,到项目地进行勘查;
2、电业局各部门与客户中心审核供电方案,出据供电方案答复意见书;
3、在客户中心拿到供电方案答复意见书后,协调业主盖章确认,返回客户中心;
4、电业局出据正式的供电方案通知书;
5、项目容量较大情况下,需要建设开关站的,在供电方案下达后立即进行开关站建设协议的签订审批工作(供电方案勘察组)
三、设计、审图
1、供电方案下达后,由业主进行设计单位委托,并填写客户电气设计委托书;
2、图纸设计出来后,填写客户受电工程图纸审核申请单;
3、有外部工程或开关站工程的,委托有资质的单位进行设计,同时报审;
4、设计单位资质证明文件复印件盖鲜章,自建开关站用户,需提供开关站建设移交协议;
5、资料备齐后交大厅;
6、协调客户中心审图组进行图纸审核;
7、初审后图纸有问题的进行修改,修改后,进行复审;
8、复审后,准备四套蓝图,并装订成册,请客户中心在图纸上盖章,并出据图审合格意见书;
四、施工单位资质审查,及开工报告施工
1、填写客户电气施工委托书,业主方和施工方盖章;
2、施工单位资质证明复印件加盖单位鲜章;
3、图纸合格意见书业主单位盖章后递交客户中心;
4、业扩工程开工报告;
5、业扩工程开工报告客户中心同意后进行施工,施工完成后进行设备调试;
6、中间检查、复验报验单,对隐蔽工程请验收组现场验收;
7、出据现场中间检查、验收合格意见书。
五、定值计算和竣工报验
1、填写定值申请书让业主盖章;
2、画定值保护简图,并加盖施工单位公章;
3、准备系统图复印件(高压柜);
4、供电方案通知书复印件;
5、将1—4项资料准备好报电业局调度局方式科,进行定值计算;(临时施工用电,一般不做定值计算);
6、填写客户工程竣工报验申请书、业主加盖鲜章、施工单位盖章;
7、中间检查合格意见书复印件;
8、工程竣工图纸(施工图、电业局审核合格后的图纸)
9、客户新、扩(改)建设备加入运行申请及批准书,盖业主鲜章、施工单位鲜章;
10、高压供电合同草签本;
11、继电保护电值单;
12、调试报告;
13、电能计量装置强检报告(高压设备互感器强检报告由设备厂家提供原件、)用户工程配表后需要的互感器在计量中心检测后,出据强检报告原件。
14、运行管理的有关规定和制度;
15、值班人员名单及资格;
16、缴费票据(预付电费、负控终端费用、临时接电费、高可靠费)
17、IC卡购电结算协议签订;
18、预付费交费及银行回单;签定开户移交协议;
19、若有电缆新投,提供电缆试验报告(外部工程、电缆试验报告、由电业局城网所、电缆提供、计划发展科签字)
以上资料准备齐全,交客户中心大厅。
六、竣工验收及办理投运手续
1、协调验收组现场验收、
2、出据验收合格意见书、协调业主盖章,并返还验收组;
3、签订供电合同后,用户自备发电机的,签订自备发电机协议;
4、客户中心合同审批;
5、验收组出据配表单;
6、出据工作票、负控终端、调度局、城网所;
7、投运大单签字、验收组—客户中心主任或副主任—营销部—调度局;
8、协调城网所搭头、开关站工程协调调度局投运;
9、计量中心领表;
10、协调属地供电局装表通电。
户表办理流程
1、是农迁房的项目,在审图意见合格后,填写一户一表电能计量器具产权移交审批表投审图组签字;
2、非农迁房、业主向营销部或审图组提交批量户表申请书,营销部同意后下同意业主项目安装户表的文件;
3、填写一户一表计量点登记表报审图组签字;
4、一户一表电能计量器具产权移交审批表审图组签字后,投营销部签字;
5、营销部签字完成后到属地供电局签字;
6、属地局签字后,在装表班办理户表入库、出库领料单并经属地局副局签字;
7、购表、检测(计量中心)8、检测合格后;9、安装校线;
10、与属地局签订户表移交协议,缴纳户表维护费;
11、项目的门牌号确定后,制作客户明细表,加盖骑缝章;电子文档;
12、变压器清单,按供电局格式填写;
13、户表图纸、电能计量器具移交资料清册和技术图纸;
14、准备绕越产权登记表背面用户须知加盖公章;
15、1—14项资料准备齐后,投客户中心大厅,并输机;
16、大厅受理后,移交属地供电局;
17、属地局现场验收后铅封、铅封后再装表班输用户台帐;
18、制作缴费卡、通电运行。
