桥梁加固改造建设项目施工组织设计方案
- 格式:docx
- 大小:167.61 KB
- 文档页数:58

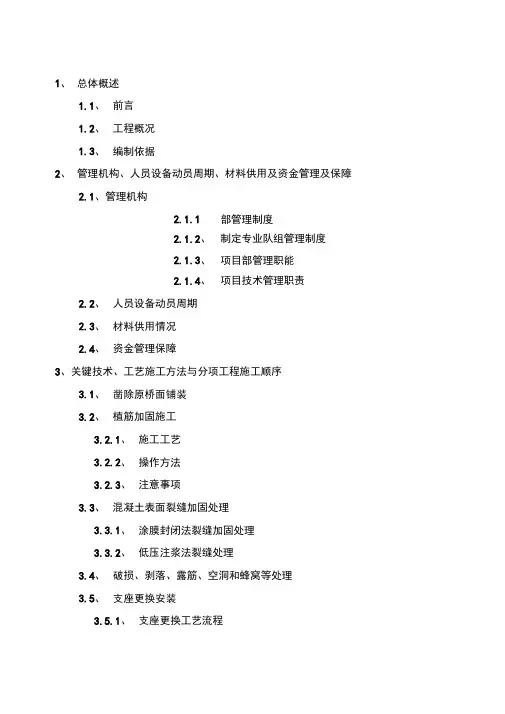

1、总体概述1.1、前言1.2、工程概况1.3、编制依据2、管理机构、人员设备动员周期、材料供用及资金管理及保障2.1、管理机构2.1.1 、部管理制度2.1.2、制定专业队组管理制度2.1.3、项目部管理职能2.1.4、项目技术管理职责2.2、人员设备动员周期2.3、材料供用情况2.4、资金管理保障3、关键技术、工艺施工方法与分项工程施工顺序3.1、凿除原桥面铺装3.2、植筋加固施工3.2.1、施工工艺3.2.2、操作方法3.2.3、注意事项3.3、混凝土表面裂缝加固处理3.3.1、涂膜封闭法裂缝加固处理3.3.2、低压注浆法裂缝处理3.4、破损、剥落、露筋、空洞和蜂窝等处理3.5、支座更换安装3.5.1、支座更换工艺流程3.5.2、支座更换准备工作3.5.3、顶升设备的就位安装3.5.4、顶升施工3.5.5、取出旧支座3.5.6、安装新支座3.5.7、落顶3.6、绞缝施工3.6.1、绞缝施工的工艺流程3.6.2、绞缝施工的方法3.7、除锈及防腐涂装施工3.7.1、工艺要求3.7.2、质量要求3.8、桥面层施工3.8.1、施工工艺3.8.2、结合面处理3.8.3、安设模板3.8.4、钢筋网安装3.8.5、浇筑混凝土3.8.6、表面整修和防滑处理3.8.7、养生及拆模3.9、伸缩缝处理4、项目重点、难点解决方法4.1.1 、影响工期的重点、难点和解决方案4.1.2、伸缩缝实施防治重、难点及解决方法5、冬季、雨季等恶劣气候条件施工安排6、质量、安全保证、环保措施及进度保证措施6.1、质量保证措施与承诺6.1.1 、质量保证体系6.1.2、质量管理体系6.1.3、质量保证措施6.1.4、质量控制阶段6.1.5、施工技术质量控制措施6.1.6、质量保证承诺6.2、安全施工621、施工安全保证体系6.2.2、安全保证措施6.2.3、安全管理制度6.3、文明施工6.3.1、文明施工目标6.3.2、文明施工及工地标准化管理6.3.3、安全文明施工承诺6.4、环保措施6.4.1、工程环境管理6.4.2、扬尘、噪声、污水、废弃物等管理措施6.5、工期目标及进度保证措施6.5.1、工期目标6.5.2、进度计划的保证措施6.5.3、进度计划保证体系6.5.4、各阶段保证措施6.5.5、施工进度保证措施6.5.6、施工进度计划事前控制措施6.5.7、违约承诺7、工程项目沟通、信息资料及合同管理7.1、工程项目沟通7.2、工程项目信息资料管理7.3、合同管理1、总体概述1.1、前言金马河中桥已投入使用多年。

桥梁加固工程施工组织设计方案一、工程背景及目标本次桥梁加固工程施工旨在提高桥梁的承载能力和结构稳定性,确保桥梁的安全运行。
具体工程目标如下:1.提高桥梁的荷载承载能力,满足未来交通运输的需求;2.修复和加固桥梁受损部位,确保桥梁结构的完整性;3.保证施工过程安全,防止事故发生。
二、施工组织方案1.施工前期准备1.1 开展现场勘测:通过对桥梁现场的勘测,了解桥梁结构、材料和损坏情况,为后续方案制定提供依据。
1.2 制定施工计划:根据现场调查结果,制定详细的施工计划,包括各项施工任务、施工时间和施工顺序等。
1.3 确保施工材料供应:根据施工需要,保证所需材料及设备及时供应,以避免施工进度延误。
2.加固方案设计2.1 结构分析及评估:对桥梁结构进行全面的力学计算和结构分析,评估桥梁强度和稳定性,为加固方案设计提供技术支持。
2.2 加固方案设计:根据桥梁结构分析结果,设计合理有效的加固方案,包括加固构造、材料选择和施工方法等。
2.3 安全预警措施规划:针对可能出现的风险和问题制定相应安全预警措施,确保施工过程中的人员和设备安全。
3.施工方案确定3.1 施工工艺流程:根据加固方案,制定详细的施工工艺流程,包括施工工序、工艺参数和环境保护措施等。
3.2 施工进度计划:根据工艺流程,制定具体的施工进度计划,明确各个施工阶段的时间节点和施工工序的顺序关系。
3.3 施工人员组织:确定施工人员数量和职责划分,并安排培训,确保施工人员具备必要的技能和专业知识。
4.施工实施4.1 施工现场布置:按照施工计划,在施工现场进行临时设施搭建和材料存放区域规划,并设置合理的安全警示标志。
4.2 施工质量控制:建立质量控制体系,严格把控施工过程中的质量,确保工程符合相关标准和规范要求。
4.3 安全管理与监督:制定安全管理制度,加强施工现场的安全监督,确保施工过程中的安全问题及时发现和解决。
5. 施工结束及验收5.1 工程竣工:在完成施工任务后,进行现场清理和设备撤离,并组织施工方进行验收。
市政施工组织设计市政桥梁加固工程实施方案一、项目概述市政桥梁在使用过程中,由于长时间的自然风化和交通载荷等原因,会出现不同程度的病害和结构损伤。
为了确保桥梁的安全稳定运行,本次施工计划针对市政桥梁的加固工程进行组织设计,保障桥梁的使用寿命和承载能力,同时提升市民交通出行的便利性。
二、技术方案1. 桥梁检测与评估在施工前,对市政桥梁进行全面的检测与评估,以确定桥梁受损程度和需要加固的具体位置。
同时,根据评估结果制定针对性的加固措施,确保施工方案的科学性和可行性。
2. 加固材料的选择根据桥梁的实际情况,选用合适的加固材料。
常见的加固材料包括钢筋混凝土、炭纤维布和碳纤维板等,这些材料具有高强度、耐久性好等特点,能够有效提升桥梁的承载能力和抗震性能。
3. 加固措施的设计根据加固材料的选择和桥梁的具体损伤情况,设计有效的加固措施。
常用的加固措施包括增加梁柱的截面尺寸、设置加固钢板、加固衬砌等。
通过这些措施,能够增加桥梁的受力面积和刚度,提高桥梁的承载能力和整体稳定性。
4. 施工流程安排根据桥梁的具体情况和加固措施的设计,合理安排施工流程。
施工过程中,应注重施工方法的合理性和安全性,确保施工人员的安全,并且不对交通产生过大的影响。
5. 施工质量控制在施工过程中,严格按照设计要求进行操作,确保施工质量。
对加固材料和施工工艺进行检测和监控,及时发现和解决问题,避免施工过程中出现差错,确保加固工程的质量和稳定性。
三、施工组织1. 组织架构建立施工组织架构,明确各个层级的职责和权限,确保施工过程的有序进行。
同时,根据工程的规模和复杂程度,合理配置施工人员和设备,保障施工的高效性和质量。
2. 安全保障制定安全施工规范,加强安全管理和监督,确保施工过程中的安全。
设立安全警示标志,设置警示线,严格执行安全操作要求,确保施工人员的人身安全。
3. 环境保护在施工过程中,注重环境保护,合理处理废弃材料和废水,减少对环境的污染。

钢结构桥梁加固工程施工组织设计方案介绍本文档旨在针对某钢结构桥梁加固工程进行施工组织设计方案,以确保工程实施顺利,达到预期效果。
工程概况本工程为一座跨越江河的钢结构桥梁,长约500米,宽度25米。
由于其年代久远,存在一些安全隐患,因此需要进行加固工程。
设计方案1. 前期准备在正式开始施工前,需要进行细致的前期准备工作,包括:制定施工方案、制定危险源辨识及风险评估、拟定安全生产责任状、落实工程保险、现场勘查及测量、采购材料、制定临时交通管理方案等。
2. 基础处理由于桥梁存在一些基础方面的问题,因此在加固工程前,需要进行基础处理工作。
具体包括:清理基础、钻孔、混凝土喷射补强等。
3. 足底增强为了确保桥梁稳定性,需要对其足底进行增强。
具体工作包括:在足底基础上打钢板、焊接连接板等。
4. 主体结构加固主体结构加固是本工程的重点,需要针对桥梁主体结构进行加固处理。
具体加固措施包括:梁下加劲肋加固、主梁侧受压板加固等。
5. 防护措施为了延长桥梁使用寿命,需要对其进行防护措施。
具体措施包括:涂刷防腐漆、安装防撞护栏等。
安全措施1. 施工现场必须设立安全管理机构;2. 严格按照危险作业安全操作规程进行操作;3. 加强对高处作业和吊装作业的管理与监督;4. 定期进行安全检查,并落实整改措施;5. 施工现场应设置喷淋降尘、降噪、排风等设施。
总结本文档针对某钢结构桥梁加固工程进行了施工组织设计方案,从前期准备、基础处理、主体结构加固、防护措施以及安全措施等方面进行了详细介绍。
希望该方案可以为工程实施提供指导,确保加固工程顺利实施,并取得预期效果。

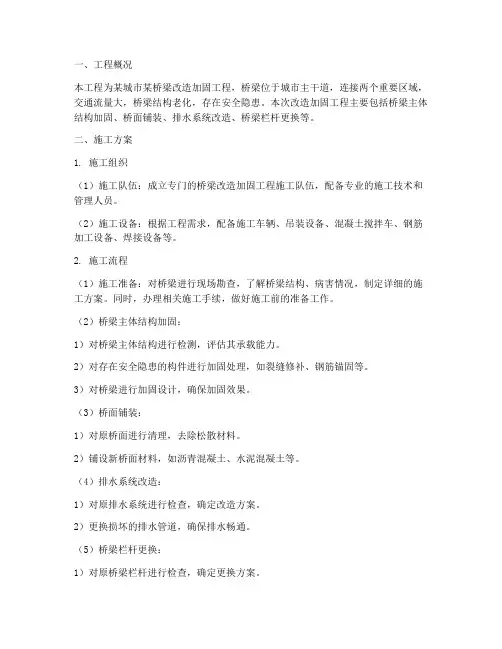

一、工程概况本工程为某城市某桥梁改造加固工程,桥梁位于城市主干道,连接两个重要区域,交通流量大,桥梁结构老化,存在安全隐患。
本次改造加固工程主要包括桥梁主体结构加固、桥面铺装、排水系统改造、桥梁栏杆更换等。
二、施工方案1. 施工组织(1)施工队伍:成立专门的桥梁改造加固工程施工队伍,配备专业的施工技术和管理人员。
(2)施工设备:根据工程需求,配备施工车辆、吊装设备、混凝土搅拌车、钢筋加工设备、焊接设备等。
2. 施工流程(1)施工准备:对桥梁进行现场勘查,了解桥梁结构、病害情况,制定详细的施工方案。
同时,办理相关施工手续,做好施工前的准备工作。
(2)桥梁主体结构加固:1)对桥梁主体结构进行检测,评估其承载能力。
2)对存在安全隐患的构件进行加固处理,如裂缝修补、钢筋锚固等。
3)对桥梁进行加固设计,确保加固效果。
(3)桥面铺装:1)对原桥面进行清理,去除松散材料。
2)铺设新桥面材料,如沥青混凝土、水泥混凝土等。
(4)排水系统改造:1)对原排水系统进行检查,确定改造方案。
2)更换损坏的排水管道,确保排水畅通。
(5)桥梁栏杆更换:1)对原桥梁栏杆进行检查,确定更换方案。
2)拆除损坏的栏杆,安装新栏杆。
3. 施工技术措施(1)施工前,对施工人员进行技术交底,确保施工质量。
(2)采用先进的施工工艺,如高强螺栓连接、预应力张拉等,提高施工效率。
(3)严格控制施工过程中的材料质量,确保工程质量。
(4)加强施工过程中的安全监管,确保施工安全。
(5)施工过程中,密切关注桥梁结构变化,及时调整施工方案。
4. 施工进度安排(1)施工准备阶段:1个月。
(2)桥梁主体结构加固:2个月。
(3)桥面铺装:1个月。
(4)排水系统改造:1个月。
(5)桥梁栏杆更换:1个月。
总计:6个月。
三、施工质量控制1. 施工前,对施工人员进行质量意识教育,确保施工质量。
2. 施工过程中,严格执行质量检验制度,确保施工质量。
3. 施工结束后,对桥梁进行质量验收,确保工程质量。
某桥梁加固维修工程施工组织设计1.项目概况桥梁加固维修工程是一项对已经有一定使用年限的桥梁进行加固和维修的工程项目。
该桥梁位于城市主干道上,是连接两个城区的重要交通枢纽,通行量较大。
桥梁由混凝土材料构成,存在一定的老化和损伤现象,需要进行加固和维修。
2.施工组织目标(1)确保施工安全。
在施工过程中,要严格执行相关安全操作规程,加强安全教育培训,提高工人的安全意识,确保施工安全。
(2)保证施工质量。
在施工过程中,要严格按照设计要求进行加固和维修,确保施工质量。
(3)保证施工进度。
合理安排施工工期,高效组织施工队伍和施工作业,确保工程按时完成。
3.施工组织方案(1)项目组织项目由项目经理负责统筹协调,项目经理下设施工队,分工合作,确保施工按照计划进行。
(2)人员组织项目需要配备项目经理、施工队长、工程师、技术员、普工等人员。
其中,项目经理负责项目统筹、施工进度控制等工作;施工队长负责具体施工安排和指导;工程师负责技术指导和质量控制;技术员负责测量、记录和验收工作;普工负责具体施工操作。
(3)材料及设备组织根据施工需求,提前计划所需材料及设备,并与供应商进行合作。
在施工现场设置材料和设备仓库,统一管理和使用。
(4)施工方案根据桥梁加固维修的实际情况,制定详细的施工方案。
包括施工步骤、施工工艺、施工要求等,并根据具体情况确定施工工期和任务。
4.施工流程(1)准备工作。
包括项目启动、人员招募、材料准备、设备调试等。
确保施工前的一切准备工作就绪。
(2)加固工程施工。
根据施工方案,按照工艺要求进行加固工作。
包括材料混凝土的拆除、钢筋的加固、混凝土的浇筑等。
(3)维修工程施工。
根据施工方案,按照工艺要求进行维修工作。
包括损坏部位的修复、腐蚀部位的处理等。
(4)验收工作。
完成施工后,对加固和维修后的桥梁进行验收。
包括结构安全性、施工质量等方面的检查,确保工程质量。
(5)整理交接。
完成验收后,对施工现场进行整理和清理,交接给相关部门。

桥梁加固施工组织施工方案1. 引言本文档旨在为桥梁加固施工提供一个组织施工的方案。
桥梁加固是为了确保桥梁的稳定性和安全性,提高桥梁的承载能力和使用寿命。
2. 施工前准备工作在施工前,需要进行以下准备工作: - 获得所有必要的许可和批准文件; - 进行现场勘察,评估桥梁的状况和加固需求; - 制定详细的施工计划和进度安排; -确定施工所需的材料和设备,并提前采购和储备; - 组织人力资源,包括工程师、技术人员和施工人员; - 搭建施工场地,并确保施工场地符合施工要求和安全标准。
3. 施工方案基于桥梁的实际状况和加固需求,本文提供以下施工方案:3.1. 桥面加固桥面加固是为了提高桥梁的荷载能力和防止桥面损坏。
施工步骤如下: 1. 清理桥面,将所有杂物和碎屑清除; 2. 检查桥面的裂缝和损坏,并进行修补; 3. 在桥面上涂覆一层防水涂层,以防止水分渗透; 4. 进行桥面的打磨和平整,以充分发挥加固效果; 5. 最后,施工人员需要进行桥面的检查和验收,确保加固效果符合要求。
3.2. 桥墩加固桥墩加固是为了增强桥墩的稳定性和抗震能力。
施工步骤如下: 1. 对桥墩进行清理和修补,确保表面光滑且无损伤; 2. 根据桥墩的情况和加固要求,选用适当的加固材料,如钢筋混凝土; 3. 对桥墩进行钢筋加固,使用高强度钢筋并按照设计要求进行布置; 4. 在钢筋上进行混凝土浇筑,保证其与桥墩形成一体; 5. 最后,对桥墩进行充分养护,使其达到强度要求。
3.3. 桥面铺砌加固桥面铺砌加固是为了增加桥面的承载能力和耐久性。
施工步骤如下: 1. 清理桥面,确保其表面干净平整; 2. 根据桥梁的荷载要求和所选材料,制定铺砌方案,包括砖块类型、规格和铺设方式; 3. 进行桥面砖块的铺设,确保每一块砖块之间的间隙均匀一致; 4. 在铺设完成后,使用专用的填缝材料填充砖缝,以加强整体的稳定性和防水效果; 5. 最后,对铺砌的桥面进行充分养护和维护,确保其使用寿命。
桥梁加固工程施工方案随着城市建设的快速发展和人口增加,桥梁作为城市主要交通干道的重要组成部分,承担着重要的交通运输任务。
然而,由于桥梁材料的老化、设计不合理、环境腐蚀等原因,导致部分桥梁存在结构损坏、安全隐患等问题,加固工程已经成为解决这些问题的重要措施之一。
2. 工程概况本次桥梁加固工程项目位于某市市区,涉及X座高耸的XX桥梁,总长XX米,宽XX米。
该桥梁建成于X年,已经使用X年,桥梁结构存在裂缝、腐蚀、变形等问题,需要进行全面加固改造,以确保桥梁的安全使用。
3. 工程方案(1)方案设计根据工程实际情况和结构特点,工程设计方案主要包括:桥梁全面勘测、结构分析、加固方案设计等内容。
在设计过程中,需充分考虑桥梁的承载能力、变形情况、结构稳定性等因素,制定合理的加固方案,确保桥梁改造后能够满足设计要求。
(2)材料选择在桥梁加固工程中,选择合适的材料是至关重要的。
常用的加固材料包括碳纤维、玻璃钢、钢筋混凝土等。
在选择材料时,需考虑其强度、耐久性、施工方便性等因素,确保加固效果。
(3)施工工艺桥梁加固工程的施工过程需要严格按照设计要求和施工工艺进行。
工程施工包括等多个环节:设备调配、现场布置、施工人员配备、材料管理、施工现场安全等。
在施工过程中,需严格按照施工计划和施工工艺要求,确保施工质量和安全。
(4)验收标准桥梁加固工程完成后,需进行验收。
验收标准主要包括:结构稳定性、承载能力、变形情况等。
只有通过验收,桥梁加固工程才能交付使用。
4. 施工方案(1)施工准备在施工前,需对桥梁进行全面勘测和结构分析,确定加固的具体部位和方案。
同时,准备必要的施工设备和材料,确定施工计划和工期。
(2)加固工程1)桥面加固:对桥面进行局部修补、撑起、重新铺设等处理,以保证桥面的平整度和承载能力。
2)支座加固:对支座进行检查、修复和加固处理,确保支座的稳定性和承载能力。
3)桥梁梁体加固:对桥梁梁体进行裂缝修复、混凝土补强等处理,提高梁体的承载能力和耐久性。
四、施工组织设计(1)重要工程项目旳施工方案、措施与技术措施拆除施工对原桥旧路面及上部钢筋混凝土构造采用人工拆除,拆除前由测量人员计算既有高程与设计标高旳拆除高差。
根据现场状况组织施工,正常状况下,先用风镐对桥面进行点对点打孔成缝,使之开裂。
组织挖掘机、装载机对拆除后旳成块废渣进行集中清除,外运至制定弃土场。
上部构造施工1.钢筋安装钢筋绑扎前,先用粉笔在垫层上标出钢筋旳位置,然后再进行钢筋排放,绑扎。
钢筋保护层采用塑料垫块绑扎在钢筋骨架上。
底层钢筋网片绑扎完毕后,即可进行上层网片旳绑扎。
上层钢筋绑扎时,先把架立筋焊接于底层钢筋网片上,架立筋骨架形成后再进行上层网片旳绑扎,上层网片点焊在架立筋上。
2.模板安装模板采用定型钢模板,严格按构造尺寸进行试拼。
模板用螺栓连接,并夹垫橡胶或泡沫密封,以防混凝土漏浆。
模板外侧以槽钢或钢管形成纵、加横劲肋,通过设立一定数量旳对拉拉杆以防胀模,并通过钢管将模板加固支撑,避免在混凝土浇筑时模板发生移位。
模板支设完毕后,应有专人进行扣件牢固性检查,如有松动处及时加固。
3.混凝土浇筑1)混凝土配合比通过实验拟定后,采用外购商品混凝土,其强度、耐久性以及按防腐抗渗原则级别必须达成设计规定;混凝土用罐车直接从商混站运送至浇注地点。
混凝土拌制时严格按批准旳配合比进行,保证计量精确。
严格控制混凝土坍落度,不适宜过大,以免形成泌水;且严格控制粗骨料含泥量及石粉含量。
2)在浇注混凝土时采用水平分层浇注旳措施进行,分层厚度不适宜超过30cm。
混凝土采用汽车泵泵入模,导管尽量放低,混凝土尽量摊平,以避免混凝土产生离析现象。
3)混凝土规定一次浇注完毕,不允许留有水平接缝。
在浇注过程中保证顶层钢筋旳清洁,以免砂浆落在钢筋上超过初凝时间影响钢筋与混凝土旳粘结。
混凝土浇筑不间断进行,保证前层混凝土初凝前用新混凝土覆盖。
4)混凝土振捣采用插入式振动棒,振捣时严格控制振捣时间,既要保证振捣旳密实度,又不能导致漏振过振。
第1篇一、工程概况本工程桥梁加固项目位于某城市重要交通干道,原设计荷载等级为汽车-20级,现因交通量增加,荷载等级已超过原设计标准。
为确保桥梁结构安全和使用功能,经专家论证,决定对桥梁进行加固处理。
本次加固工程主要包括以下几个方面:1. 桥梁上部结构加固:包括梁体、桥面板、桥墩等。
2. 桥梁下部结构加固:包括桥墩、桥台等。
3. 桥梁附属设施加固:包括伸缩缝、排水设施等。
二、施工组织部署1. 施工总体安排(1)施工顺序:按照“先上部结构,后下部结构;先桥梁本体,后附属设施”的原则进行施工。
(2)施工进度:根据工程量、人员、设备等实际情况,制定详细的施工进度计划,确保工程按期完成。
2. 施工准备(1)人员准备:组织施工队伍,进行技术培训和安全教育,确保施工人员具备相应的专业技能和素质。
(2)材料准备:根据设计要求,采购所需加固材料,如钢筋、混凝土、钢绞线、锚具等,确保材料质量。
(3)设备准备:配置必要的施工设备,如搅拌机、振捣器、切割机、焊接机等,确保施工设备完好。
3. 项目管理机构成立项目指挥部,负责整个工程的组织、协调、指挥和监督工作。
下设施工、质量、安全、材料、设备、后勤等管理部门,明确各部门职责,确保工程顺利实施。
4. 资源需求计划根据工程量、人员、设备等实际情况,制定资源需求计划,包括人力、物力、财力等,确保工程顺利进行。
三、施工方案1. 桥梁上部结构加固(1)梁体加固:采用粘贴钢板法,将钢板粘贴于梁体两侧,提高梁体抗弯承载力。
(2)桥面板加固:采用粘贴碳纤维布法,将碳纤维布粘贴于桥面板表面,提高桥面板抗弯、抗剪承载力。
(3)桥墩加固:采用锚杆加固法,在桥墩内部设置锚杆,提高桥墩承载能力。
2. 桥梁下部结构加固(1)桥墩加固:采用锚杆加固法,在桥墩内部设置锚杆,提高桥墩承载能力。
(2)桥台加固:采用锚杆加固法,在桥台内部设置锚杆,提高桥台承载能力。
3. 桥梁附属设施加固(1)伸缩缝加固:采用灌缝材料填充伸缩缝,提高伸缩缝的防水、防尘性能。
桥梁维修加固施工组织设计一、项目背景根据桥梁使用过程中的破损和老化程度,以及安全风险分析,需要对座桥梁进行维修加固施工。
本项目旨在提高桥梁的承载能力和使用寿命,确保桥梁的安全可靠。
二、施工目标1.提高桥梁的承载能力和使用寿命;2.消除设计缺陷和结构病害;3.保持桥梁的交通畅通和正常使用。
三、施工组织机构2.施工经理:负责施工方案的设计和施工工作的组织、协调和监督;6.材料管理人员:负责材料的采购、储藏和使用;7.施工人员:按照施工方案进行施工作业。
四、施工方案1.桥梁结构检测:对桥梁进行全面的结构检测,包括使用无损检测技术对钢梁和混凝土结构进行探伤和超声波检测,以确定桥梁的病害情况和损伤程度;2.施工方案设计:根据检测结果和结构工程师的建议,设计维修加固方案,包括修复破损部分、加固受力部位、替换腐蚀部件等;3.施工工艺设计:根据施工方案,确定施工工艺和施工工具,包括挂篮、脚手架等,保证施工过程的安全和高效;4.施工计划编制:根据施工方案和工艺,编制详细的施工计划,包括工序划分、施工时间安排、人力资源配置等;5.施工队伍组建:根据施工计划,组建施工队伍,包括技术人员、施工人员和现场管理人员,确保施工工作的顺利进行;6.材料采购和管理:根据施工计划,采购所需的材料,并进行储藏和管理,确保施工的材料供应和质量;7.安全措施和管理:在施工过程中,按照安全生产法律法规的要求,采取必要的安全措施,如设置警示标志、安装安全网等,同时加强对施工人员的安全教育和管理;8.质量控制和管理:在施工过程中,按照质量控制要求进行抽查和检测,确保施工质量符合设计要求和规范要求;9.施工期间的交通管理:在施工期间,采取交通管制措施,保证施工现场的安全和交通的畅通。
五、施工过程1.搭设施工保护网和挂篮,保护施工人员的安全;2.对桥梁进行清洗和除锈处理,以去除腐蚀物和附着物;3.对破损的部位进行修复,如补焊、补强等;4.对受力部位进行加固,如增设加强筋、增大截面、加装厚板等;5.替换老化和腐蚀的构件,如更换钢梁、替换损坏的承台、更换腐蚀的膨胀节等;6.进行质量检验和验收,确保维修加固工作符合设计要求和规范要求;7.拆除施工保护设施,恢复桥梁原状。
完整版桥梁加固工程施工组织设计方案1. 引言本文档旨在提供一份完整的桥梁加固工程施工组织设计方案,以确保施工过程的顺利进行。
本方案主要包括施工组织设计的目标、工程范围、施工方案、施工组织架构以及安全措施等内容。
2. 施工组织设计的目标本工程的主要目标是对目标桥梁进行加固,提高其结构强度和稳定性,以确保桥梁的安全使用。
施工组织设计的目标包括:合理安排施工进度,保证施工质量,保障工人安全,最大程度减少对交通的影响。
3. 工程范围本工程的加固范围包括桥梁主体结构、桥墩和桥台等关键部位。
具体工程范围将在施工前通过详细的结构检测和评估确定,以便制定合适的施工方案。
4. 施工方案4.1 施工方法根据桥梁的具体情况,本工程将采用适用的加固方法,如钢板加固、混凝土加固、加固钢筋混凝土等。
施工方案将根据设计要求引入适当的设备和材料,以确保施工质量和效率。
4.2 施工进度施工进度将根据工程的复杂程度和可行性进行合理安排。
必要时,将进行临时交通管制,以确保施工过程的安全。
4.3 施工质量控制施工期间将进行严格的质量控制,包括施工工艺和施工材料的质量检测。
相关质量标准将遵循国家和地方的相关规定。
4.4 环境保护措施为了减少施工对环境的影响,本工程将采取相应的环境保护措施,包括噪音控制、粉尘控制和废弃物处理等。
5. 施工组织架构为了确保施工进程的顺利推进,本工程将建立合理的施工组织架构,包括项目经理、施工队长、技术员等成员。
各成员将有明确的职责和任务分工,并进行协同合作。
6. 安全措施为了保障施工过程的安全,本工程将严格执行相关安全规章制度,并提供必要的安全防护设施和培训。
所有工作人员将接受安全教育,并遵守安全操作规程,以防止事故发生。
7. 总结本文档提供了一份完整的桥梁加固工程施工组织设计方案,涵盖了施工目标、工程范围、施工方案、施工组织架构以及安全措施等内容。
通过合理的规划和管理,将确保本工程的顺利进行,达到预期的效果。
桥梁加固工程施工总体组织安排方案1.1 总体施工组织我公司针对本工程的指导思想是:质量第一,服务周到。
本公司将选配高素质的项目经理组建项目管理班子,实施项目目标控制。
积极推广应用新技术、新工艺、新设备、新材料,精心组织科学管理,优质高速地完成本工程的施工任务。
上足所需的劳动力和机械设备,流水作业,合理配置生产要素,组织专业队伍施工,采取先进的技术措施确保质量,在较短的工期内完成,尽早恢复本桥的正常通行。
施工准备阶段重点抓好临时设施的基础建设,抓好驻地建设、临时用电、钢筋加工场建设,健全各项管理规章制度,对本工程细致深入地进行复测、勘察,落实原材料进场检验及混凝土、砂浆配合比为正式施工奠定基础。
总体施工安排原则:为确保营业线安全,施工前对既有防护网进行检查加固、密封,防止施工期间坠物对线路安全造成隐患,在新建防护网安装完成验收合格后,再对既有防护网进行拆除。
考虑本桥所属G107国道交通繁忙,为最大限度的保障交通,将万人亭桥加固维修工程主要分为左右半幅(西为左)进行分段施工。
先对左半幅进行封闭施工(密封围板封闭施工区域),开放右半幅供人车通行,待左半幅路面铺装、人行道、栏杆、排水等相关设施施工完成并达到强度后(经检验合格)开放左半幅供人车通行,再封闭右半幅进行施工。
同时进行相关标志牌、减速带及伸缩缝安装,桥台修复等相关工作,完成本工程全部内容。
1.2 项目组织机构如果我方有幸中标,我公司将按本投标书的承诺组建项目部,组织有关人员迅速做好施工场地的租用、平整以及临时住房等临时设施的租用及搭建工作,主要人员将由本公司的精干力量组成,施工管理人员和技术工人可根据工程需要随时进场,满足施工需要。
项目经理部领导班子组成:项目经理1人、项目总工程师1人、施工员1人、安全员1人、质量员1人、材料员1人、测量员1人、试验员1人、资料员1人、相关专业技术工人20人。
1.3 设备、人员动员周期为适应本合同段特定条件,按照合约精神完成该项工程,我们将做到“三早、两高、一充足”。
桥梁加固工程施工组织设计一、工程概况随着我国交通运输事业的快速发展,桥梁作为交通运输的重要组成部分,其使用年限的增加和荷载的增大,导致部分桥梁出现不同程度的老化、损伤和安全隐患。
为了保证桥梁的安全运营和交通运输的畅通,桥梁加固工程显得尤为重要。
本桥梁加固工程施工组织设计旨在对桥梁加固工程的施工过程进行详细阐述,以确保工程质量、安全和进度。
本桥梁加固工程位于某城市主干道上,桥梁全长250米,宽30米,桥面面积为7500平方米。
桥梁结构为预应力混凝土连续梁桥,主要病害包括:梁体裂缝、钢筋锈蚀、混凝土碳化、支座老化等。
加固工程内容包括:裂缝修补、钢筋混凝土加固、碳化防护、支座更换等。
二、施工方案(一)施工方法1. 裂缝修补:采用注射法对裂缝进行修补,使用高效聚合物胶液填充裂缝,以恢复桥梁结构的完整性。
2. 钢筋混凝土加固:采用外包钢筋混凝土的方式进行加固,增加梁体的截面面积和承载能力。
3. 碳化防护:采用涂装高性能防水涂料对混凝土表面进行防护,防止碳化进一步侵蚀混凝土。
4. 支座更换:对新支座进行安装,确保桥梁的稳定性和安全性。
(二)施工顺序1. 裂缝修补:先对裂缝进行调查统计,然后按照裂缝的位置和大小进行编号,最后采用注射法进行修补。
2. 钢筋混凝土加固:在裂缝修补完成后,进行钢筋混凝土加固,按照设计要求搭设模板,绑扎钢筋,浇筑混凝土。
3. 碳化防护:在钢筋混凝土加固完成后,对混凝土表面进行清洗、打磨,然后涂装高性能防水涂料。
4. 支座更换:在上述工作完成后,进行新支座的安装,确保桥梁的稳定性和安全性。
三、施工组织与管理1. 成立项目经理部,负责整个加固工程的组织与管理。
2. 制定详细的施工计划,包括工程进度计划、质量计划、安全计划等。
3. 落实施工人员、机械设备、材料等资源,确保施工顺利进行。
4. 加强施工现场的管理,严格执行施工规范和质量标准,确保工程质量。
5. 定期对施工人员进行安全教育培训,加强施工现场的安全防护措施,确保施工安全。

第1篇一、工程概况本工程为某桥梁加固工程,桥梁全长为X米,桥面宽度为Y米,桥梁结构形式为预应力混凝土连续梁。
桥梁建于20世纪80年代,经过多年的使用,桥梁结构出现了不同程度的病害,如裂缝、混凝土剥落、钢筋锈蚀等。
为确保桥梁安全运行,特进行本次桥梁加固工程。
二、工程目标1. 消除桥梁现有病害,提高桥梁承载能力;2. 延长桥梁使用寿命,确保桥梁安全运行;3. 确保加固工程质量和施工安全。
三、施工准备1. 技术准备(1)编制施工组织设计,明确施工方案、施工工艺、施工顺序、施工方法等;(2)对施工人员进行技术交底,确保施工人员熟悉施工工艺和质量要求;(3)对施工设备进行检查、调试,确保设备完好、运行正常。
2. 材料准备(1)混凝土:选用符合设计要求的混凝土,确保强度、耐久性等指标满足要求;(2)钢筋:选用符合设计要求的钢筋,确保强度、延性等指标满足要求;(3)水泥:选用符合设计要求的水泥,确保强度、抗裂性等指标满足要求;(4)砂石:选用符合设计要求的砂石,确保强度、级配等指标满足要求;(5)外加剂:选用符合设计要求的外加剂,确保混凝土性能满足要求。
3. 人员准备(1)组建施工队伍,明确各岗位人员职责;(2)对施工人员进行安全教育,提高安全意识;(3)对施工人员进行技能培训,提高施工技能。
四、施工方案1. 施工顺序(1)病害调查与评估:对桥梁进行全面检查,了解桥梁病害情况,评估病害对桥梁安全的影响;(2)施工方案设计:根据病害情况,制定合理的加固方案,确保加固效果;(3)施工准备:完成材料、设备、人员等准备工作;(4)施工实施:按照施工方案,分阶段进行加固施工;(5)施工验收:对加固工程进行检查,确保质量符合要求;(6)后期养护:对加固后的桥梁进行养护,确保桥梁长期稳定运行。
2. 施工工艺(1)裂缝处理:采用灌浆法对裂缝进行处理,选用合适的灌浆材料,确保灌浆饱满、密实;(2)混凝土剥落处理:采用喷砂法对混凝土剥落进行处理,清除松散混凝土,露出新鲜混凝土表面;(3)钢筋锈蚀处理:采用除锈法对钢筋锈蚀进行处理,清除锈蚀层,露出新鲜钢筋表面;(4)加固混凝土施工:采用浇筑法对加固混凝土进行施工,确保混凝土质量;(5)加固钢筋施工:采用焊接法对加固钢筋进行施工,确保钢筋焊接质量。
最新版桥梁加固维修工程施工组织设计方案最新版桥梁加固维修工程施工组织设计方案目录第六节施工组织设计.......................................... I 第一章编制依据与原则 (4)一、编制依据 (4)二、编制原则 (5)第二章工程概况 (6)一、大桥概况 (6)二、本工程概况 (6)三、工程特点、重点、难点 (8)四、设备、人员动员周期和设备、人员、材料运到施工现场方法8 第三章施工方案和技术措施 (10)一、主要改造加固施工顺序 (10)二、高填路段加固方案和措施 (10)三、其它部位加固工程施工方法 (12)四、桥梁病害及结构问题加固处理措施 (27)五、脚手架搭拆方案 (31)六、肋墙、挡墙及外横梁施工方案 (39)七、张拉钢绞线施工工艺 (46)八、桥面铺装加固 (52)九、桥底加固措施的施工工艺及检验要点 (57)第四章、质量管理体系与措施 (66)第五章、安全管理体系与措施 (96)第六章、文明及环境保护管理体系与措施 (127)第七章、工程进度计划与措施 (132)第八章、拟投入资源配备计划 (139)第九章、劳动力计划 (148)第十、章主要的施工机械需用量计划 (152)第十一章、施工现场环境污染的治理措施 (158)第十二章、施工总进度表或施工网络图 (170)第十三章、施工总平面布置图 (175)第一章编制依据与原则一、编制依据1.《**市**区**桥检测报告》(编号:S03-1);2、《城市桥梁设计规范》(CJJ11-2011);3、河南省《城市桥梁检测技术规程》;4、《公路桥梁承载力检测评定规程》(JTG/TJ21-2011);5、《公路桥涵养护规范》(JTGD60-2004)6、《城市桥梁养护技术规范》(CJJ99-2003)7、《公路水泥混凝土路面设计规范》(JTG D40-2011)8、《公路养护技术技术规范》(JTG H10-2009)9、《公路沥青路面设计规范》(JTG D50-2006)10、《公路桥涵设计通用规范》(JTG D60-2004)11、《公路钢筋砼及预应力钢筋砼桥涵设计规范》(JTG D62-2004)12、《公路桥梁加固施工技术规范》(JTG/TJ23-2008)13、《公路桥涵施工技术规范》(JTGF50-2011)14、春雷路**桥加固方案专家评审意见。
加固改造工程施工组织一、工程概况本次加固改造工程为某城市的一座立交桥,位于城市核心区域,建成于1986年,为4层互通式立交桥。
经过近40年的运行,桥梁部分空心板主梁、盖梁混凝土腐蚀破损、露筋锈蚀,致使截面削弱,桥梁承载能力下降。
为了确保交通安全和城市交通的顺畅,决定对这座立交桥进行加固改造。
二、施工目标本次加固改造工程的目标是提高立交桥的承载能力,延长桥梁的使用寿命,确保交通安全和城市交通的顺畅。
同时,要尽量减少对市民出行和周边环境的影响,确保工程质量和施工安全。
三、施工组织设计1. 施工方案本次加固改造工程分为两期进行,第一期翻建3层东西向上匝道,第二期翻建东西向下匝道。
采用钢板梁装配式施工工艺,梁体提前在工厂制作完成,施工现场直接组装,比传统现浇梁施工减少20天工期。
各工序工种并联排布,24小时倒班作业,人员和设备投入是以往的3倍以上。
2. 施工进度计划整个加固改造工程预计8月底完工。
为了保证工程进度,制定详细的施工进度计划,明确各阶段的工作内容和完成时间。
同时,加强对施工进度的监控和调整,确保工程按计划进行。
3. 施工人员组织根据施工方案和施工进度计划,合理配置施工人员,包括管理人员、技术人员和工人。
对施工人员进行技术培训和安全教育,确保施工人员具备相应的技能和安全意识。
4. 施工机械设备根据施工需求,合理配置施工机械设备,包括吊车、搅拌车、泵车、钢板梁预制设备等。
确保机械设备性能良好,满足施工要求。
5. 施工质量控制建立严格的施工质量控制体系,制定施工质量标准和检测方法。
加强对施工过程中的质量监控,及时发现和解决问题,确保工程质量达到设计要求。
6. 施工安全管理制定施工安全管理制度和应急预案,加强对施工现场的安全管理,确保施工人员的人身安全和工程的安全。
同时,采取措施减少施工对周边环境和市民出行的影响。
四、施工协调加强与相关部门的沟通协调,包括交通管理部门、城市规划部门、环保部门等,确保施工过程中的各项手续和协调工作顺利进行。
桥梁加固改造建设项目施工组织设计方案目录1、编制依据 (5)2、工程概况 (5)2.1工程简介 (5)2.2本桥设计标准 (5)2.4主要工程数量 (5)3、施工总体布署及安排 (6)3.1施工总体目标 (6)3.2施工指导思想及施工组织原则 (7)3.3施工组织机构 (7)3.4临时工程安排 (7)3.5施工进度安排 (8)3.8主要施工设备表 (11)4、总体施工方案 (14)5、主要施工方法及工艺 (14)5.1扩大基础施工 (14)5.2台身、墩柱施工 (15)5.3 盖梁、台帽施工 (17)5.4钻孔灌注桩施工 (19)5.5空心板预制和吊装 (20)5.6混凝土桥面铺装及伸缩缝 (22)5.7防撞护栏 (23)5.9钢筋工程 (28)5.10混凝土工程 (30)6、质量体系及质量保证措施 (31)6.1 质量方针 (31)6.2 质量目标 (31)6.3 质量保证体系 (31)6.4 质量保证措施 (33)6.5 工程试验 (38)7、安全生产保证措施 (39)7.1安全方针和目标 (39)7.2安全保证措施 (40)7.3消防保卫措施 (41)8 雨季施工措施 (43)9 风季施工措施 (44)10、文明施工及环境保护措施 (44)10.1 文明施工措施 (44)10.2 环境保护措施 (47)11、工期保证措施 (50)11.1组织管理方面 (51)11.2计划方面 (51)11.3机械及材料方面 (51)12、廉政建设 (52)13事故应急预案 (52)13.1事故报告 (52)13.2救援程序 (53)13.3事故处置 (54)13.4应急终止 (54)1、编制依据1.1 S333**公路**河桥施工设计图;1.2现行有效的国家或交通部颁布的公路工程的技术标准、规范及规程。
《公路桥涵施工技术规范》JTJ -041-2000《公路工程质量检验评定标准》JTG-F80/1-20041.3**省交通厅公路局[2010]鲁路路一函4号:《关于省道S333**河桥及省道S103黄前桥危桥改造工程封闭交通的批复》。
**市公路局[2010]泰路路函1号:《关于S333**桥及S103黄前桥危桥改造工程封闭交通的批复》。
1.4**市桥梁加固改造工程《招标文件》。
1.5施工现场实际情况。
2、工程概况2.1工程简介**河桥位于**线(S333)K39+200处,桥面净宽12.0m,全宽13.0m,两侧设0.5m防撞护栏,全桥长109.04m。
上部结构采用6×16米预应力钢筋混凝土空心板,13.0cm水泥混凝土桥面铺装,下部采用双柱式桥墩,其中,1#墩为桩基,2#—5#墩采用扩大基础,U型重力式桥台,1#台采用桩基,承台扩大基础,6#采用普通砌石扩大基础。
2.2本桥设计标准设计荷载为公路Ⅰ级,抗震烈度为7度,地震动峰值加速度系数为0.1g。
2.3主要工程数量主要工程数量表3、施工总体布署及安排3.1施工总体目标总体目标:工期保提前,质量创优良,安全达国标。
①质量目标:工程竣工验收质量评定达到优良。
分项工程验收合格率100%;工程交工验收优良率95%。
②安全目标:杜绝工程质量重大、一般事故的发生,安全达国标。
③工期目标:本工程的工期计划为4个月(2010年3月1日—2010年6月30日)。
3.2施工指导思想及施工组织原则指导思想:科学组织,精心管理,文明施工,安全高效,确保安全、质量、工期目标实现。
施工组织原则:根据本标段的工程规模,地质条件,工期质量要求,合理配置生产要素,按照“统一指挥,网络管理,分工负责,全面推进”的施工原则,分清主次,抓住关键,先难后易,统筹兼顾,确保施工总体目标实现。
3.3施工组织机构设一个专业桥梁作业队来负责该桥的施工。
该桥梁作业队下设一个工程技术室、安全环保室、工地试验室、集中拌和站、板梁预制场。
3.4临时工程安排3.4.1施工便道、便桥⑴沿设计桥墩基础外修筑路面宽度为6米的施工便道贯通全桥,此便道仅限于施工使用,拆除旧桥后,采用旧桥的浆砌圬工废料填筑便道,然后用能够满足工程施工需求。
便道修筑完毕后用空心砖砌1.2米高的墙在桥两头封闭交通,并在墙面刷红白相间的反光漆作为安全警示标志,在墙上设夜间警示灯,并在桥两头各500米、1公里处设禁止通行标志,确保行车安全。
⑵便道的修建标准应能满足具体施工的需要。
3.4.2施工用水本工程施工现场用水采用经检验合格的桥位处的地下水或附近生活用水。
预制厂采用生活用水。
3.4.3施工用电在施工现场附近协调加油站或村镇,直接T接电网,另外配备50KW柴油发电机组一台。
生活用电采用地方电源。
3.4.4施工通讯桥梁作业队队部设直拔电话、传真、网络,各施工人员配备移动电话,加强通讯、联络,协调各方关系。
3.4.5临时房屋项目部和桥梁作业队租用当地民房一套,约200m2。
3.4.6拌和站设拌和站一座,采用500强制式拌和机,生产能力为12m3/h。
拌和站设在桥北侧。
拌和站,砂、石料场、钢筋加工存放场,占地1500 m2。
3.4.7预制场预应力板钢筋加工场、预制场均设在磁窑水泥制品厂。
钢筋加工场、住宅区均已硬化。
3.5施工进度安排3.5.1组织准备1.我公司将抽调精干人员组成项目经理部,整体施工组织与管理实行项目经理负责制,项目经理部下设专业施工队伍,具体负责旧桥拆除、桥板预制和桥面铺装及其它工程的施工。
2.项目经理部按照承担工程的工程量大小、技术难易程度和工期要求,安排总进度计划图,并进一步估算全部工程用工工日数、平均日出工人数、施工高峰期日出工人数,以及技术工种、机械操作工种、普通工种等用工比例,选择能够适应其工程质量、工期进度要求的作业队伍,并与其签订劳务合同,实行合同管理。
3.工程施工前期在项目经理部下建立中心试验室,配备一名既有理论又有实践经验的工程师负责试验工作,同时配备从事试验工作的技术人员1-2人、试验工2-3人。
工程开工前按合同规定,采集工程所用各种原材料进行试验,原材料合格后进行混合料配合比试验、并将试验报告及试验材料提交监理工程师的中心试验室。
4.工程开工前抽调2~3名有内业资料管理经验的工程技术人员负责工程资料的整理汇编,资料的整理伴随工程施工进度同时进行,保证检测验收资料和数据、人员签字确认等内容做到整齐完善,资料分类管理、齐全,签字手续完备,内容详实,字迹清晰端正。
3.5.2技术准备1.审核图纸,了解工程全貌、工程整体情况和设计意图,形成对所承包工程整体的、全面的印象。
2.做好现场调查工作,以保证工程的按期开工和顺利施工。
现场调查工作主要应查清当地的水源、电源以便充分利用当地资源,组织好施工。
3.编制实施性施工组织设计。
工程开工前严格按照施工技术规范和工期要求编制详细的施工组织设计,施工组织设计须在合同条款规定的时期内报监理工程师审批后方可实施。
3.5.3施工准备⑴原材料试验和配合比设计:根据各桥所需的原材料和砼种类选定计划采购的原材料进行试验,试验合格后进行配合比设计并报监理工程师审批,同时各种材料按计划采购。
⑵在开工前将业主提供的导线点、水准点加密并做固定性保护,现场做到三通一平,即水通、路通、电通、施工场地平整,对河床地质做补充钻探,查明墩位处的地质情况是否与图纸一致,如有出入则上报监理工程师处理。
⑶在施工现场使用500L型强制式拌和机,为本桥提供砼混合料。
拌和机采用人工上料法,砂石料以小车计量,水泥以袋计量。
项目部派专人负责拌和站工作,确保混凝土配合比符合要求。
3.6墩台各工序施工安排及持续时间:①施工准备: 3月1日—3月20日持续时间:10天;②拆除工程:3月20日—3月25日持续时间: 5天;③基础工程:3月26日—4月30日持续时间:35天;④墩台身工程:4月1日—5月20日持续时间:50天;⑤墩台帽工程:4月10日—5月31日持续时间:50天;⑥预制工程:4月10日—6月10日持续时间:60天;⑦安装工程:5月10日—5月15日6月10日—6月15日持续时间:10天;⑧桥面铺装:5月15日—5月20日6月15日—6月20日持续时间:10天;⑨附属工程:6月10日—6月30日持续时间:20天;3.7施工进度计划图见下图3.8主要施工设备表附表1: 施工进度计划图4、总体施工方案临时便道采用人工配合机械施工,中间预埋φ1000mm水泥管。
墩柱采用定型大块钢模施工,设风缆控制其跑位。
盖梁采用定型钢模,抱箍法施工。
以上基础、墩柱、系梁、盖梁均采用吊车吊运砼,采用串筒浇筑施工。
5、主要施工方法及工艺5.1扩大基础施工⑴墩台基础开挖深度一般约在地平面下2—5m,桩基基础要求嵌入中风化岩层3m,其中2#墩—5#墩采用C25现浇钢筋混凝土扩大基础两层,高度为2×100cm。
0#桥台基础为桩基承台,高度为200cm,6#桥台采用7.5#浆砌片石扩大基础,高度为2×100cm。
⑵基坑开挖:基坑采用挖掘机挖基人工找平的方法施工。
在开挖过程中严格掌握几何尺寸和标高,基底嵌入岩石0.6m,如和设计基底高程不符,则请监理工程师确认后调整基底高程,挖出的土堆放至施工现场外,以不影响基础砌筑为原则,基坑经监理人员检查合格后进行基础砌筑。
①按设计进行桥墩的复测,施工基础开挖线,做好截水沟、排水沟等排水设施。
②采用人工配合机械开挖。
③挖基时基底不得扰动或被水浸泡,挖至设计标高后,检查基坑的几何尺寸、标高以及地基承载力,如地基承载力达不到要求,请示监理工程师并与设计单位联系,确定采用何种处理方式进行地基加固处理。
⑶模板:基础第一层、第二层均采用1.22×2.44m胶合板模型,内外设支撑,接缝用海绵条处理。
承台模板示意图钢管支撑10X10cm方木122X244CM胶合板模板⑷砼浇筑:砼采用拌和站集中拌和,输送车运送,然后由吊车调运砼至灌注部位,分层对称连续浇筑;振捣采用插入式振捣棒;振捣时观察到砼不再下沉,表面泛浆,水平有光泽时即可。
⑸养护:浇筑完毕后,及时洒水养护,养护时间不少于7天。
在模板拆除并经监理工程师检查认可后及时对基坑进行回填养护。
5.2台身、墩柱施工⑴测量放样,对基础与台身、墩柱的交接面,做好施工缝的处理,凿毛,用水冲洗并清除积水。
⑵钢筋在加工场制作,现场架立和绑扎墩身钢筋,钢筋的加工、制作。
