一、石材地面装饰构造:室内地面所用石材一般为磨光的板材,板厚20毫米左右,目前也有薄板,厚度在10毫米左右,适于家庭装饰用。
每块大小在300毫米×300毫米~500毫米×500毫米。
可使用薄板和1:2水泥砂浆掺107胶铺贴。
石材地面装饰基本工艺流程:清扫整理基层地面→水泥砂浆找平→定标高、弹线→选料→板材浸水湿润→安装标准块→摊铺水泥砂浆→铺贴石材→灌缝→清洁→养护交工。
三、施工要点:基层处理要干净,高低不平处要先凿平和修补, 基层应清洁,不能有砂浆、尤其是白灰砂浆灰、油渍等,并用水湿润地面。
铺装石材、瓷质砖时必须安放标准块,标准块应安放在十字线交点,对角安装。
铺装操作时要每行依次挂线,石材必须浸水湿润,阴干后擦净背面。
石材、瓷质砖地面铺装后的养护十分重要,安装24小时后必须洒水养护, 铺巾完后覆盖锯末养护。
四、注意事项。
(1)铺贴前将板材进行试拼,对花、对色、编号,以入铺设出的地面花色一致。
(2)石材必须浸水阴干。
以免影响其凝结硬化,发生空鼓、起壳等问题。
(3)铺贴完成后,2~3天内不得上人。
铺贴陶瓷地面砖基本工艺流程1、铺贴彩色釉面砖类:处理基层→弹线→瓷砖浸水湿润→摊铺水泥砂浆→安装标准块→铺贴地面砖→勾缝→清洁→养护。
2、铺贴陶瓷锦砖(马赛克)类:处理基层→弹线、标筋→摊铺水泥砂浆→铺贴→拍实→洒水、揭纸→拨缝、灌缝→清洁→养护。
铺贴陶瓷地砖的施工要点1、混凝土地面应将基层凿毛,凿毛深度5~10毫米,凿毛痕的间距为30毫米左右。
墙纸、墙布装饰施工工艺流程裱糊类墙面指用墙纸、墙布等裱糊的墙面。
(一)裱糊类墙面的构造墙体上用水泥石灰浆打底,使墙面平整。
干燥后满刮腻子,并用砂纸磨平,然后用107胶或其它胶粘剂粘贴墙纸。
(二)裱贴墙纸、墙布主要工艺流程清扫基层、填补缝隙→石膏板面接缝处贴接缝带、补腻子、磨砂纸→满刮腻子、磨平→涂刷防潮剂→涂刷底胶→墙面弹线→壁纸浸水→壁纸、基层涂刷粘结剂→墙纸裁纸、刷胶→上墙裱贴、拼缝、搭接、对花→赶压胶粘剂气泡→擦净胶水→修整。
(三)裱贴墙纸、墙布施工要点1.基层处理时,必须清理干净、平整、光滑,防潮涂料应涂刷均匀,不宜太厚.(1)混凝土和抹灰基层:墙面清扫干净,将表面裂缝、坑洼不平处用腻子找平。
再满刮腻子,打磨平。
根据需要决定刮腻子遍数。
(2) 木基层:木基层应刨平,无毛刺、戗茬,无外露钉头。
接缝、钉眼用腻子补平.满刮腻子,打磨平整。
(3)石膏板基层:石膏板接缝用嵌缝腻子处理,并用接缝带贴牢.表面刮腻子。
涂刷底胶一般使用107胶,底胶一遍成活,但不能有遗漏。
2.为防止墙纸、墙布受潮脱落,可涂刷一层防潮涂料。
3.弹垂直线和水平线,以保证墙纸、墙布横平竖直、图案正确的依据。
4.塑料墙纸遇水呀胶水会膨胀,因此要用水润纸,使塑料墙纸充分膨胀,玻璃纤维基材的壁纸、墙布等,遇水无伸缩,无需润纸。
复合纸壁纸和纺织纤维壁纸也不宜闷水。
5.粘贴后,赶压墙纸胶粘剂,不能留有气泡,挤出的胶要及时揩净。
(四)注意事项1.墙面基层含水率应小于8%。
2.墙面平整度达到用2米靠尺检查,高低差不超过2毫米.3.拼缝时先对图案、后拼缝,使上下图案吻合.4.禁止在阳角处拼缝,墙纸要裹过阳角20毫米以上。
5.裱贴玻璃纤维墙布和无纺墙布时,背面不能刷胶粘剂,中俑将胶粘剂刷在基层上。
因为墙布有细小孔隙,胶粘剂会印透表面而出现胶痕,影响美观。
罩面类墙面装饰工艺流程1。
木护墙板、木墙裙木护墙板、木墙裙的构造。
在墙内埋设防腐木砖,将木龙骨架固定在木砖上,然后将面板钉或粘在木龙骨架上。
室内装饰装修基本施工流程- 装饰装修室内装饰装修基本施工流程1流程布置施工流程是根据工程项目内容和工艺技术特点,按一定次序编排以表达施工程序。
合理确定施工顺序是解决各工种之间的搭接、减少工种交叉破坏,以期达到预定质量目标,充分利用工作面,实现缩短工期的目的。
2编排原则1)天棚、墙面的隐蔽工程在先,面层工程在后。
本工程吊顶内有不少专业设备管道、管线,施工前期必须提前安排施工及检测;2)基层处理在先,饰面工程在后。
如本工程墙面石材多为干挂,因此必须提前处理基层并先焊钢骨架,而其他墙面、涂料、木饰面、玻璃制品等,因此基层必须提前找平并干透;3)水电、通风、空调、消防、监控等专业管线安装工作在先(相关专业配合),灯具、开关、插座等安装工作在后;4)同一空间施工,顶部在先、上部墙面在先,下部墙面在次,地面最后,超过3.6M的空间要提前搭设脚手架;5)木饰件及套装门制作等在现场施工会有飞沫、噪声和气味的独立工作,应按招标文件要求安排在场外先行预制油漆,到现场安装;6)易受污损及贵重的材料,如石材、木地板等不易保护的应先预制、预订,而在工程中后期安排施工。
3施工阶段划分根据现场实际情况,按照施工总体要求,本项目工程施工阶段以楼号划分,分为二个施工阶段。
具体如下:3.1第一施工阶段各房间内施工范围隔墙、墙面耐水腻子及饰面乳胶漆、石材墙面铺装、瓷砖墙面供应与安装、地面基层处理(含防水层)、石材地面铺装、瓷砖地面/墙面、木地板地面铺装、天棚轻钢龙骨纸面石膏板/防水石膏板/矿棉板/铝单板、墙面木饰面基层及面层、天棚抹灰及饰面乳胶漆、木材面油漆(工厂完成,现场一般性修补)门窗供应与安装、柜类厨具供应与安装、机电工程(开关插座安装、照明灯具安装、洁具安装、五金配件安装、玻璃隔断安装、玻璃门之五金安装)3.2第二施工阶段公共区域(走廊)和大堂内隔墙、墙面耐水腻子及饰面乳胶漆、石材墙面铺装、瓷砖墙面供应与安装、地面基层处理(含防水层)、石材地面铺装、瓷砖地面/墙面、天棚轻钢龙骨纸面石膏板/防水石膏板/墙面木饰面基层及面层、天棚抹灰及饰面乳胶漆、木材面油漆(工厂完成,现场一般性修补)门窗供应与安装、柜类供应与安装、机电工程(开关插座安装、照明灯具安装、五金配件安装、玻璃隔断安装、玻璃门之五金安装)4基本施工顺序4.1总体施工顺序施工进场→现场测量→深化图纸→施工方案深化→隔墙龙骨(同时各专业线路管道铺设)→隔墙纸面石膏板→地面基层(找平/找坡)→吊顶龙骨(同时各专业线路管道铺设)→天棚纸面石膏板/矿棉板→墙面木饰基层与面层→墙面石材龙骨→墙面石材干挂→乳胶漆基层→墙面瓷砖→木材面油漆→地面石材→木地板铺装→内门安装→乳胶漆涂刷→墙面壁纸安装→玻璃隔断/玻璃门安装→台面安装→卫生洁具安装→灯具/开关/插座安装→五金配件安装→机电末端设备安装→柜类及家具供应与安装→清理初验→复检调整→竣工验收→项目交接→进入保修期。
外墙涂料装饰工程施工方案(一)外墙装饰工程本工程外装饰主要采用外墙涂料外墙面,具体见设计立面图。
(二)外墙保温工程1、技术要求挤塑聚苯乙烯泡沫塑料保温板外保温系统(不包括粘结层):其技术指标应符合以下要求:聚苯乙烯泡沫塑料板的允许偏差墙体基面的允许尺寸偏差为保证施工质量,施工温度为施工中及施工后2 4 H内不得低于-50。
风力不高于5级;施工时应避免阳光直射。
必要时,应在脚手架上搭上防晒布,遮挡墙面。
大雨天气不能施工,防止雨水冲刷墙面。
施工中严格按照有关图集和施工规范进行施工。
2、施工准备施工人员及资料准备。
组织技术人员对图纸进行审阅及时发现并解决问题。
编制施工进度计划编制劳动力组织计划编制材料进场计划对公司所有参加施工人员进行技术、质量、安全、文明施工、环保等方面交底及培训。
3、材料选用及准备挤塑聚苯乙烯泡沫塑料(以下简称聚苯板)PoLstyrene Panel保温材料,专指采用符合GB/T10801.1-2002绝热用的挤塑聚苯乙烯泡沫塑料的材料制作的具有闭孔结构的泡沫塑料板材。
(代号:XPS)。
施工工艺:保温板与墙体粘结面积应不小于3 0%。
板四周一圈应粘严,不露缝,并严格保证粘结剂的抗拉抗剪强度。
4、施工程序流程根据工程进度及现场情况,可分单组双向或两组同向“流水”作业,即单组安装聚苯板由下到上施工,抹灰由上到下施工:双组粘钉聚苯板和抹灰均由下到上施工,常温施工时,流水间隔12小时以上。
施工要点基层处理:A、待做保温部位的墙体,要首先清理原墙面,剔凿部位用水泥砂浆找平,按现行外墙标准检测其平整及垂直度,用2米靠尺检查,最大偏差压小于4mm,超差部分应剔凿或用1:3水泥砂浆修理工补平整。
b、伸出墙面的(设备、管道)联结件已安装完毕,并保留外保温施工的余地。
c、门窗洞口经过验收,洞口尺寸位置达到设计的质量要求:窗框或辅框应已立完。
D、弹控制线:根据建筑立面设计和外墙外保温技术要求,在墙面弹出外门窗水平、垂直控制线及伸缩缝线、装饰缝线等。
大江大厦外墙翻新施工组织方案编制单位:上海海盛建筑安装有限公司编制人:王家升编制日期:2016年11月26日外墙翻新施工方案一、工程概况及总体部署:项目名称:外墙翻新建设地点:本项目为外立面旧墙瓷砖改造项目,外墙幕墙较多,需保护面很多,实际施工部位所占比例低且分散,半侧有裙房,吊篮设备使用率偏低,为保证施工质量、进度且保证合理控制造价,我司拟按每一立面部位吊篮满铺设,各里面间平行流水施工。
低矮处错层部位,和屋顶设备间水箱等处采用活动脚手架搭设施工。
二、材料准备多博真石漆系列产品。
所用产品及配套基层处理用材保证优良,检测报告齐全,符合国家行业标准。
三、工具和用品准备油灰刀、钢丝刷、腻子刮刀或刮板、砂纸、辊筒刷、排笔、油漆刷、橡胶辊、手提式电动搅拌机、真石漆专用喷枪、空压机、塑料桶、匀料板、钢卷尺、粉线包、薄膜胶带、遮挡板、遮盖纸、塑料防护眼镜、口罩、手套、工作服、胶鞋等。
四、基底检查验收基层检查空鼓、渗漏处。
发现空鼓需凿除处处及时通知甲方处理。
基层表面清洁,采用弱酸性清洁剂配板刷刷洗,去除表面油污和碱性附着层。
;基层表面处理完成后应充分干燥,通常在春季的情况下,清洗处干燥12小时以上,砂浆抹灰面应干燥3天以上。
对于未检验合格的基层不得进行施工。
五、工艺程序施工操作程序如下图:六、施工步骤及操作方法1、施工步骤2 、施工操作方法1)、基底处理✍首先检查基层空鼓情况和渗漏部位,空鼓部分应敲掉后重新抹面并待其干燥;✍然后弱酸清洗,渗漏部位用防水涂膜涂膜2-3道;✍处理完毕后采用专用外墙瓷砖表面处理剂批嵌,要求砖峰填补平整,表面无漏批;④以上工序完成后,进行外墙防水腻子批嵌2道,并打磨平整。
2)、底涂施工:底漆用于封闭基材毛细孔,密封性好,抗碱防霉,能有效增强基层牢固度和耐久性。
底涂一般用刷涂、辊涂法施工;只要将底漆均匀涂于基层表面即可。
3)、分格线:底漆干燥后,在基层表面画分格线,并贴美纹纸,然后再点涂底漆粘牢。
家庭装修施工流程及施工工艺---------方案到现实之路施工流程:1.设计方案及施工图纸(设计师)2.3.4.5.6.7.8.9.10.设计方案及施工图纸准备设计说明原始平面图平面布置图天花布置图电路,电器图各部位立面图效果图业主,业主,准备开工开工准备开工材料准备施工组织设计先期施工材料:水泥沙红砖木方瓷砖②开工前施工准备;③施工部署与施工方案;④施工进度计划;住宅装饰施工程序(1)住宅装饰工程前,应检查结排水管道畅通,基体及基本层合格后方可施工。
(2)管理工程、电气配线、电气器件安装完工后,方可开展其他装饰工程。
(3)居室装饰工程宜按下列程序进行:→细木装饰→婊糊→电气安装→铺地板→油漆吊顶涂料→细木装饰→电器安装→铺地板→油漆(4)起居室装饰工程宜按下列程序进行:(((敲墙注意事项:1.抗震构件如构造柱、圈梁等最好根据原建筑施工图来确定,或请物业管理部门鉴别。
2.承重墙、梁、柱、楼板等作为房屋主要骨架的受力构件不得随意拆除3.不能拆门窗两侧的墙体4.阳台下面墙体不要拆除,它对挑阳台往往起到抵抗倾覆的作用5.砖混结构墙面开洞直径不宜大于1米.6.应注意冷热水管的走向,拆除水管接头处应用堵头密封7.,水管:PPR水管管钳PPR水管热熔机配件:堵头钢丝软管水管胶带线管卡。
万用表测线器12、2、使用品牌的PPR水管或日丰管铝塑复合管。
从性价比来说日丰管比PP-R管好。
铝塑复合管是用铜接头的,PP-R管不是。
3、3、水路改造注意留接头一般坐便器需要留一个冷水管出口,脸盆、厨房水槽、淋浴或浴缸等需要留冷热水两个出口,左热右冷,一般水管出口都是4分标准接口;4、4、预先想好所有需要用水的线路,哪里需要龙头(可结合整体橱柜的设计),哪里要放洗衣机、墩布池等等,在水路改造前要设计好5,因此61.5M2 7830分钟,或打开主进水阀24小时不漏水才能算通过;电路改造施工规范1、严格按照图纸施工施工人员进入装修现场进行电路改造前,首先要用专业仪器进行测量,查看将使用的电线中是否存在短路现象,然后再严格按照设计人员制作的图纸进行施工。
涂裱工程施工工艺要点与检验方法及质量要求一、涂裱工程材料质量要求:必须符合公司使用要求和设计要求以及国家对该产品标准的有关规定.二、乳胶漆工程施工工艺要点与检验方法及质量验收要求(一)墙(顶)面基础施工要点及质量要求:1.对原墙局部空鼓、开裂、油污等(空鼓铲除至密实处,开裂剔除到无裂处,油污、泛碱、析盐、分别用溶液清洗,最后使用东易专用石膏压实抹平)处理.2.对原墙面整体质量较差,如平整度误差较大、空鼓或开裂较多较大等等除无报价明细要求外,须与客户沟通(说明不能保证施工后墙面质量)。
进行铲除后,用东易专用石膏抹实找平,再满贴玻璃纤维网格布,布与布的搭接要大于100——150㎜(注意:客户同意后一定要让客户签字确认)。
3.如遇原墙结构不稳定的,如非承重墙(旧墙)、外墙内保温、沙质墙等除无报价明细要求外,须与客户沟通(说明不能保证施工工程质量)满贴石膏板处理,以保证施工质量,同时并让客户签字确认.4.对原墙问题的基体处理完后,需对整体阴角弹线并用石膏找方;阳角用靠尺和石膏找直、找正;局部不平整用石膏刮找平。
5.基层表面的灰尘、油污垢、砂浆、溅沫等等应先清理干净,用石膏找补,待找补的石膏干燥后,整体基层刷一遍界面剂.6.披刮公司专用墙泥(高级墙泥或标准墙泥)做到密实牢固,平整光洁,除有设计和客户特殊要求外,一般整体只披刮2遍,局部修补一遍.7.腻子披刮两遍后用砂纸打磨用力均匀,然后用靠尺查找,局部用墙泥找补抹平,尔后再用砂纸打平.检验方法及质量要求:※观察、手摸、靠尺、内外角尺.※做到表面平整、细致、光滑、线角顺直、无砂痕、砂眼、磨透(露底)等。
(二)涂饰施工要点及质量要求:1.对于水性漆涂料加水量的多少,应根据不同漆的要求和不同施工方法要求将漆充分搅拌(试刷时无明显刷痕为准)并根据使用量一次调配完成且在规定时间内用完.2.基体或基层含水率不得大于10%。
3.涂饰施工的三种方法要点:①滚筒法施工要点:滚涂前对所有成品或半成品进行有效保护,施工环境无飞扬的灰尘,保持良好的通风。

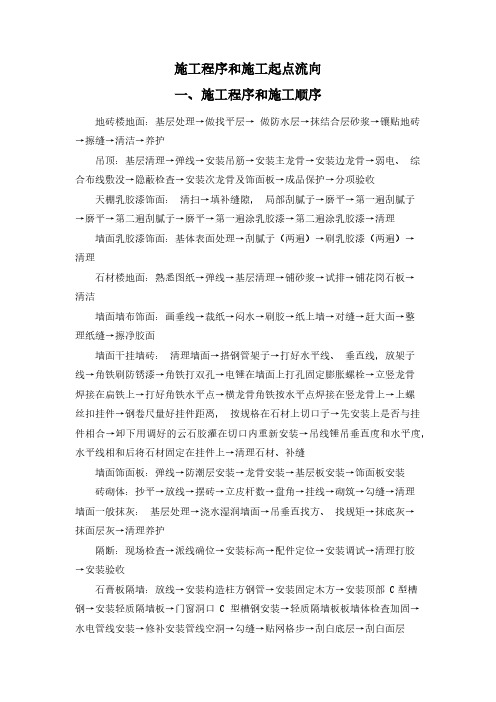

施工程序和施工起点流向一、施工程序和施工顺序地砖楼地面:基层处理→做找平层→做防水层→抹结合层砂浆→镶贴地砖→擦缝→清洁→养护吊顶:基层清理→弹线→安装吊筋→安装主龙骨→安装边龙骨→弱电、综合布线敷没→隐蔽检查→安装次龙骨及饰面板→成品保护→分项验收天棚乳胶漆饰面:清扫→填补缝隙,局部刮腻子→磨平→第一遍刮腻子→磨平→第二遍刮腻子→磨平→第一遍涂乳胶漆→第二遍涂乳胶漆→清理墙面乳胶漆饰面:基体表面处理→刮腻子(两遍)→刷乳胶漆(两遍)→清理石材楼地面:熟悉图纸→弹线→基层清理→铺砂浆→试排→铺花岗石板→清洁墙面墙布饰面:画垂线→裁纸→闷水→刷胶→纸上墙→对缝→赶大面→整理纸缝→擦净胶面墙面干挂墙砖:清理墙面→搭钢管架子→打好水平线、垂直线,放架子线→角铁刷防锈漆→角铁打双孔→电锤在墙面上打孔固定膨胀螺栓→立竖龙骨焊接在扁铁上→打好角铁水平点→横龙骨角铁按水平点焊接在竖龙骨上→上螺丝扣挂件→钢卷尺量好挂件距离,按规格在石材上切口子→先安装上是否与挂件相合→卸下用调好的云石胶灌在切口内重新安装→吊线锤吊垂直度和水平度,水平线相和后将石材固定在挂件上→清理石材、补缝墙面饰面板:弹线→防潮层安装→龙骨安装→基层板安装→饰面板安装砖砌体:抄平→放线→摆砖→立皮杆数→盘角→挂线→砌筑→勾缝→清理墙面一般抹灰:基层处理→浇水湿润墙面→吊垂直找方、找规矩→抹底灰→抹面层灰→清理养护隔断:现场检查→派线确位→安装标高→配件定位→安装调试→清理打胶→安装验收石膏板隔墙:放线→安装构造柱方钢管→安装固定木方→安装顶部 C型槽钢→安装轻质隔墙板→门窗洞口 C 型槽钢安装→轻质隔墙板板墙体检查加固→水电管线安装→修补安装管线空洞→勾缝→贴网格步→刮白底层→刮白面层砼结构:施工准备→钢筋、模板制安→钢筋、模板验收→砼拌制及运输→砼浇筑→砼养护→拆模桥架:弹线定位→膨胀螺栓安装→立柱、吊支架和托臂安装→电缆桥架安装→电缆桥架接地配管:弹线定位→加工管弯→稳注盒箱→暗敷管路→扫管穿带线管内穿线:选择导线→穿带线→扫管→放线及断线→导线与带线的绑扎→带护口→导线接头→接头包扎→线路检查绝缘遥测电力电缆:准备工作→检查桥架、预埋管→沿桥架、预埋管敷设电缆→管口防水处理→挂标示牌→电缆高试→验收送电配电箱:配电箱安装要求→弹线定位→装配电箱→绝缘摇测开关、插座安装:验收→清理→接线→安装→通电试验灯具安装:灯具检查→组装灯具→灯具安装→通电试运行给排水塑料管:施工准备→管材检验→管道切断→管道连接→支架预制与安装→管道安装→管道试压与冲洗卫生洁具安装:施工准备→卫生洁具安装→验收二、施工起点流向单层建筑要定出分段施工在平面上的流水方向,多层及高层建筑除了要定出每一层楼在平面上的流向外还要定出分层施工的施工流向,确定流水方向需要根据以下几个因素:1)建筑装饰工程施工工艺的总规律是先预埋、后封闭、再装饰。
装修漆工流程
装修漆工是装修过程中非常重要的一环,好的漆工质量直接关系到整个装修效果的美观程度和使用寿命。
下面我们就来详细介绍一下装修漆工的流程。
首先,进行基础处理。
在进行漆工之前,需要对墙面进行基础处理,包括填补裂缝、修复墙面损坏、打磨墙面等工作。
这个环节非常重要,因为墙面的基础处理质量直接关系到后续漆工的效果。
接下来是底漆处理。
底漆的作用是提高漆膜附着力,增强表面硬度,防止涂料渗透,提高漆膜的光泽度。
选择合适的底漆对于后续的漆工效果至关重要。
然后是中涂工序。
中涂是整个漆工流程中的关键一环,它直接影响到漆膜的平整度和光泽度。
在中涂的过程中,需要注意涂料的均匀性和厚度,以及涂刷的方向和次序。
紧接着是面漆工序。
面漆是整个漆工流程中最后一道工序,也是最能体现装修效果的一道工序。
在进行面漆工序时,需要注意漆膜的平整度和光泽度,确保漆面的质感和色彩的一致性。
最后是收尾工作。
在漆工完成之后,需要进行收尾工作,包括
清理工地、保护漆面、整理工具等。
这个环节看似简单,但是也非
常重要,它直接关系到整个装修工程的完美收尾。
总的来说,装修漆工流程是一个细致而又复杂的过程,需要施
工人员具备丰富的经验和专业的技能。
只有严格按照流程进行操作,才能保证漆工的质量和效果。
希望本文的介绍能够对大家有所帮助,谢谢阅读!。
水性涂料(薄涂料)涂饰工程检验批质量检验说明
间)应划分为
至少检查一处,每处不得2 室内涂饰工程每个检验应1、检验批容量填写:同一检验批内,室外涂饰工程计算总面积,室内涂饰工程计算房间总数量。
算,并不得少于3间,不足3间时全数检查。
3、表头中“施工依据”栏目应依照实际的施工操作依据填写,如施工企业的操作规程、工法、施工工艺标准等。
4、分项工程检验批的验收记录应使用检验批空白表格用不易褪色笔填写原始记录,并符合《房屋建筑和市政基础设施工程工程档案资料管理规范》DGJ32/TJ143-2012的规定。
5、凡检查记录中检查处均应提供现场验收检查原始记录。
装修施工工艺流程一、石材地面装饰构造:室内地面所用石材一般为磨光的板材,板厚20毫米左右,目前也有薄板,厚度在10毫米左右,适于家庭装饰用。
每块大小在300毫米×300毫米~500毫米×500毫米。
可使用薄板和1:2水泥砂浆掺107胶铺贴。
石材地面装饰基本工艺流程:清扫整理基层地面→水泥砂浆找平→定标高、弹线→选料→板材浸水湿润→安装标准块→摊铺水泥砂浆→铺贴石材→灌缝→清洁→养护交工。
三、施工要点:基层处理要干净,高低不平处要先凿平和修补, 基层应清洁,不能有砂浆、尤其是白灰砂浆灰、油渍等,并用水湿润地面。
铺装石材、瓷质砖时必须安放标准块,标准块应安放在十字线交点,对角安装。
铺装操作时要每行依次挂线,石材必须浸水湿润,阴干后擦净背面。
石材、瓷质砖地面铺装后的养护十分重要,安装24小时后必须洒水养护, 铺巾完后覆盖锯末养护。
四、注意事项。
(1)铺贴前将板材进行试拼,对花、对色、编号,以入铺设出的地面花色一致。
(2)石材必须浸水阴干。
以免影响其凝结硬化,发生空鼓、起壳等问题。
(3)铺贴完成后,2~3天内不得上人。
铺贴陶瓷地面砖基本工艺流程1、铺贴彩色釉面砖类:处理基层→弹线→瓷砖浸水湿润→摊铺水泥砂浆→安装标准块→铺贴地面砖→勾缝→清洁→养护。
2、铺贴陶瓷锦砖(马赛克)类:处理基层→弹线、标筋→摊铺水泥砂浆→铺贴→拍实→洒水、揭纸→拨缝、灌缝→清洁→养护。
铺贴陶瓷地砖的施工要点1、混凝土地面应将基层凿毛,凿毛深度5~10毫米,凿毛痕的间距为30毫米左右。
之后,清净浮灰,砂浆、油渍,产散水刷少将地面。
2、铺贴前应弹好线,在地面弹出与门道口成直角的基准线,弹线应从门口开始,以保证进口处为整砖,非整砖置于阴角或家具下面,弹线应弹出纵横定位控制线。
3、铺贴陶瓷地面砖前,应先将陶瓷地面砖浸泡阴干。
4、铺贴时,水泥砂浆应饱满地抹在陶瓷地面砖背面,铺贴后用橡皮棰敲实。
同时,用水平尺检查校正,擦净表面水泥砂浆。
油工油工是装修中非常常见的项目,同时也是装修中最重要的工序之一,因此在业界中甚至有“三分木工七分漆”之说。
油工在家庭装修中处在施工后期,主要从事墙面、地面、顶棚、家具等粉刷,在整个家庭装修中最能体现装饰效果,由其看出油漆工的重要性。
油工项目也是家装中重要的一项内容。
油工的内容根据装修需求可能或多或少。
墙面粉刷、木作吊顶和板式或实木柜子等物品都需要涂刷油漆。
可别小看了油工,油工活做得好坏会直接影响到家装的整体效果。
木器漆的工艺主要分两种:一种是清漆工艺,一种是混油工艺。
清漆工艺的步骤是这样的:首先上着色油或调色油(注:仅限于有变色要求的工程)接下来刷清漆保护饰面板、木线。
如果是保持原色进行刷清漆的话,那么在材料购进工地后就必须清洁表面并立即进行第一遍的“封漆保护”。
底漆一般也是使用面漆。
要注意的是清漆面层刷漆必须在墙漆进行之前处理。
接下来要做的是清理木器表面灰尘和污物。
然后用砂纸把板面或者木线条表面打光,刷第一遍漆。
等到这遍漆干透后用经过调配的色粉+熟胶粉调合成腻子把诸如钉眼和树疤掩饰掉,使其与本色一样。
一定要在漆干透后用细砂纸把色粉粗糙的部分打磨光,这一遍非常的关键,一定要注意打磨的效果。
此时再刷第二遍漆,然后等干透后再用细砂纸打磨光,此时再刷下一遍漆(即一遍漆后加一遍细砂纸打光,如此类推。
如果有专用底漆的,把第一遍漆改为专用底漆)待这一遍结束后,先用湿布把木器表面抹湿,然后用砂纸湿水后打磨表面,俗称水磨。
等到水磨的工序也做完的时候,就可以刷最后一遍漆了。
一般来说,算上最后一道漆,共需要刷面漆约为4至8遍方会有较为优质的效果。
面层油漆越多遍越好,但一般不宜超过10遍。
另外还要注意的就是在潮湿天气施工时,漆膜会有发白现象,这时适当加入稀释剂量10~15%的硝基磁化白水即可消除.混油工艺的步骤是这样的:首先清理木器表面灰尘和污物,然后用原子灰拌好满批木器表面,待其干透后用砂纸打光刷第一遍漆,并点补不良处,同样待干透后用砂纸打光,然后刷第二遍漆,待干透后重复用砂纸打光的程序,此时刷第三遍漆。
地面工程施工工艺流程木工工程施工工艺流程墙面装饰施工工艺流程油漆涂料施工工艺流程吊顶工程装饰工艺流程电路灯具施工工艺流程卫浴洁具安装工艺流程管路改造工程工艺流程厨房设备施工工艺流程铝合金门窗的工艺流程地面工程施工工艺流程石材地面施工工艺流程陶瓷地面砖铺贴工艺流程木地板铺贴工艺流程塑料地板铺贴工艺流程地毯铺设工艺流程水泥砂浆抹灰的施工石材地面的施工工艺流程石材地面指天然花岗石、大理石及人造花岗石、大理石等地面。
一、石材地面装饰构造:室内地面所用石材一般为磨光的板材,板厚20毫米左右,目前也有薄板,厚度在10毫米左右,适于家庭装饰用。
每块大小在300毫米×300毫米~500毫米×500毫米。
可使用薄板和1:2水泥砂浆掺107胶铺贴。
石材地面装饰基本工艺流程:清扫整理基层地面→水泥砂浆找平→定标高、弹线→选料→板材浸水湿润→安装标准块→摊铺水泥砂浆→铺贴石材→灌缝→清洁→养护交工。
三、施工要点:基层处理要干净,高低不平处要先凿平和修补, 基层应清洁,不能有砂浆、尤其是白灰砂浆灰、油渍等,并用水湿润地面。
铺装石材、瓷质砖时必须安放标准块,标准块应安放在十字线交点,对角安装。
铺装操作时要每行依次挂线,石材必须浸水湿润,阴干后擦净背面。
石材、瓷质砖地面铺装后的养护十分重要,安装24小时后必须洒水养护, 铺巾完后覆盖锯末养护。
四、注意事项。
(1)铺贴前将板材进行试拼,对花、对色、编号,以入铺设出的地面花色一致。
(2)石材必须浸水阴干。
以免影响其凝结硬化,发生空鼓、起壳等问题。
(3)铺贴完成后,2~3天内不得上人。
铺贴陶瓷地面砖基本工艺流程1、铺贴彩色釉面砖类:处理基层→弹线→瓷砖浸水湿润→摊铺水泥砂浆→安装标准块→铺贴地面砖→勾缝→清洁→养护。
2、铺贴陶瓷锦砖(马赛克)类:处理基层→弹线、标筋→摊铺水泥砂浆→铺贴→拍实→洒水、揭纸→拨缝、灌缝→清洁→养护。
铺贴陶瓷地砖的施工要点1、混凝土地面应将基层凿毛,凿毛深度5~10毫米,凿毛痕的间距为30毫米左右。
涂饰工程
涂料是指涂敷于基体表面,经干燥后能形成坚韧涂膜与基体粘结成一体的材料。
1.1 涂饰工程材料种类
涂饰工程材料的品种繁多,按其使用部位不同可分为内墙涂料,外墙涂料及地面涂料,按化学成分不同可分为水性涂料(乳液型涂料、无机涂料、水溶性涂料等),溶剂型涂料(丙烯酸酯涂料、聚氨酯丙烯涂料、有机硅丙烯酸涂料等)和美术涂料等。
1.2 涂饰工程施工工艺
1.内墙涂料施工
内墙涂料施工工艺为:基层处理→刮腻子、磨光→刷涂料→清扫。
2.外墙涂料施工
外墙涂料的种类很多,现以复层建筑涂料(合成树脂类、硅溶胶类、水泥系类等)为例介绍。
外墙涂料施工工艺为:基层处理→分分格缝→施涂封底涂料→施涂主层涂料→涂罩面涂料→修整。
3.木基层涂料施工
木基层涂料的种类很多,现以混色油漆为例介绍
木基层涂料施工工艺为:基层处理→刷清油一道→抹腻子、磨砂纸→刷第一遍油漆→抹腻子、磨砂纸→刷第二遍油漆→磨砂纸→刷最后一遍油漆。
4.金属面涂料施工
金属面涂料的种类很多,现以混色油漆为例介绍
金属面涂料施工工艺为:基层处理→刷防锈油→抹腻子、磨砂纸→刷第一遍油漆→抹腻子、磨砂纸→刷第二遍油漆→磨砂纸→刷最后一遍油漆。
1.3 涂饰工程的质量控制与检验
详见《建筑装饰工程施工质量验收规范》相关规定执行。
