控制爆破方案
- 格式:docx
- 大小:926.76 KB
- 文档页数:10

常山县XXXXXXX石灰石采石矿爆破警戒方案何凌赢为确保爆破安全,保证爆破工作的顺利进行,促进矿山安全生产。
根据国家有关法律、法规。
本矿对爆破作业作如下警戒方案:一、建立健全管理体系,统一指挥,统一协调。
爆破现场作业总指挥何XX,副总指挥杨XX,技术负责江XX、江XX、林XX,现场工作总协调胡XX。
二、牢固树立“安全第一,预防为主”的思想,加强对从业人员的技术、安全知识、教育培训,教育培训主要内容有《中华人民共和国矿山安全法》、《浙江省民爆物品管理实施细则》、《爆破安全规程》、露天开采爆破等方面的知识及公司安全生产管理制度,全面提高从业人员的安全素质,反“三违”,严格劳动防护用品的穿戴。
三、起爆网络联接好后,进行清场工作,布置安全警戒,各警戒点设置见附图,责任人安排如下:1#警戒点:郑XX2#警戒点:许XX3#警戒点:陈XX4#警戒点:李XX起爆点设置在爆区的背面,电起爆时,起爆点距爆心不小于200米,火雷管起爆时导火线长度不小于1.2米,起爆以林XX为主,江XX、江XX为助手。
四、指挥台、起爆点、各警戒点配置移动话机,警戒人员均手持小红旗、口哨且警戒点之间要能相互通视,警戒信号由指挥台发出。
起爆前五分钟,由爆破警报器鸣声警戒,起爆前30秒进入倒计时,前10秒由总指挥发出起爆命令,口令为:“10、9、8、7、6、5、4、3、2、1起爆。
”五、起爆五分钟后,由爆破警报器鸣声消警,然后由安全人员进入爆破现场,详细检查,确认安全后,通报指挥台由爆破警报器发出安全信号,作业人员方能进入作业现场。
如遇盲炮、瞎炮,必须严格按《爆破安全作业规程》中的规定进行处理。
六、大雾天、黄昏、夜晚禁止进行爆破作业,如在装药过程中遇雷雨突然来临要迅速撤离所有人员到安全地点并设警戒。
七、加强爆破器材安全管理,实行专人管理,严格执行领退制度,严禁乱存乱放。
具体负责人为李火根。
八、起爆时间:上午11:30——12:30 下午16:30——17:30九、预计爆破时间:年月日。

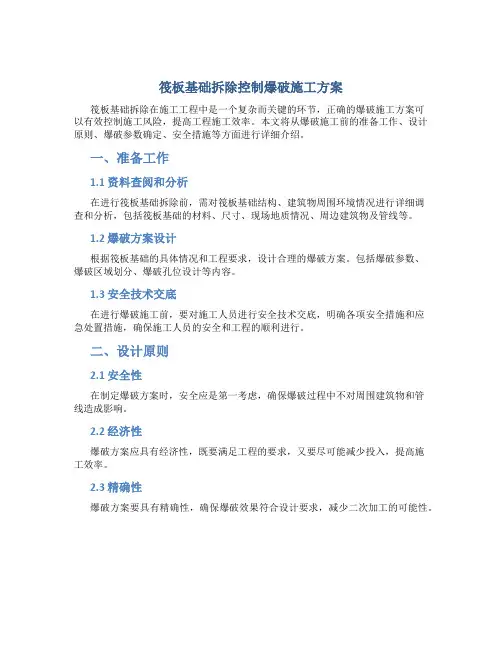

筏板基础拆除控制爆破施工方案筏板基础拆除在施工工程中是一个复杂而关键的环节,正确的爆破施工方案可以有效控制施工风险,提高工程施工效率。
本文将从爆破施工前的准备工作、设计原则、爆破参数确定、安全措施等方面进行详细介绍。
一、准备工作1.1 资料查阅和分析在进行筏板基础拆除前,需对筏板基础结构、建筑物周围环境情况进行详细调查和分析,包括筏板基础的材料、尺寸、现场地质情况、周边建筑物及管线等。
1.2 爆破方案设计根据筏板基础的具体情况和工程要求,设计合理的爆破方案。
包括爆破参数、爆破区域划分、爆破孔位设计等内容。
1.3 安全技术交底在进行爆破施工前,要对施工人员进行安全技术交底,明确各项安全措施和应急处置措施,确保施工人员的安全和工程的顺利进行。
二、设计原则2.1 安全性在制定爆破方案时,安全应是第一考虑,确保爆破过程中不对周围建筑物和管线造成影响。
2.2 经济性爆破方案应具有经济性,既要满足工程的要求,又要尽可能减少投入,提高施工效率。
2.3 精确性爆破方案要具有精确性,确保爆破效果符合设计要求,减少二次加工的可能性。
三、爆破参数确定3.1 起爆序列在筏板基础拆除过程中,确定合理的起爆序列是非常关键的一步,应根据爆破参数和爆破区域的实际情况进行确定。
3.2 裂隙控制为控制爆破裂隙,在确定爆破参数时,需仔细考虑爆破孔位、孔眼直径、药包装填量等细节,以确保爆破裂隙控制在可接受范围内。
四、安全措施4.1 隔离在爆破施工前,要对工地进行严格隔离,确保周围区域无人员和车辆进入爆破区域。
4.2 预警在进行爆破前,要对周围建筑进行预警,确保周边建筑物和设施做好防护工作。
4.3 救援预案在爆破施工过程中,要做好应急救援预案,确保在意外情况下能够及时做出应对。
五、总结通过以上的介绍,我们可以看到,筏板基础拆除控制爆破施工方案是一个复杂而重要的环节,在施工过程中需要高度重视安全、经济、精确等设计原则,并在实际施工中严格按照设计要求和安全措施进行施工,以确保工程安全高效地进行。
控制爆破专项施工方案项目背景和目标本项目是为了实施某个建筑物的拆除工程,其中涉及到爆破作业。
为确保工程安全和顺利进行,我们制定了控制爆破专项施工方案。
该方案旨在规范爆破作业的步骤、风险评估、安全措施和应急预案,以确保施工过程中的安全性和可行性。
施工范围和工序本次爆破工程的施工范围为建筑物的主体结构,包括楼体、墙壁、基础等部分。
具体工序包括:准备工作、定位布置爆破点、密封孔道、安装起爆装置、进行爆破、清理爆破残余物等。
风险评估和安全措施在施工前,需要进行全面的风险评估,包括:1.周边环境安全评估:评估周边建筑物、交通道路、水源等是否会受到爆破工程的影响,采取相应的防范措施,避免意外发生。
2.工程结构评估:评估建筑物的结构强度、稳定性等因素,确保爆破操作不会导致结构的崩塌和不稳定。
3.爆破残余物处置评估:评估爆破后产生的残余物的数量、类型和处理方式,确保施工区域的清理工作能够及时进行,避免垃圾堆积等问题。
4.人员安全评估:评估施工人员的技术能力和操作经验,确保其具备进行爆破作业的能力,并采取防护措施,避免意外伤害发生。
基于风险评估的结果,我们采取了以下安全措施:1.设立安全警戒线:在施工周边设置明显的安全警戒线,禁止未经授权的人员进入施工区域,以降低人员伤害的风险。
2.人员佩戴防护装备:所有参与爆破作业的工作人员必须佩戴符合标准的安全帽、防护眼镜、防尘口罩、耳塞等防护装备,保障人员的安全。
3.强制停电:在爆破前,对施工区域周边的电力设施进行停电,以避免电源造成的意外伤害。
4.密封孔道:在爆破前,对爆破孔道进行密封处理,以减少爆破冲击波的传播范围,降低对周边建筑物的影响。
5.监控设备安装:在施工区域周边安装监控设备,及时发现和处理施工过程中的异常情况,以确保施工的及时安全。
应急预案在施工过程中,存在各种意外事件的可能性,因此需要制定应急预案,以应对可能发生的事故情况。
具体应急预案包括:1.灭火器材准备:在施工区域设置足够数量和种类的灭火器材,以快速扑灭可能发生的火灾。
临近既有铁路线控制爆破爆破施工方案
在进行爆破施工时,尤其是临近已有铁路线的情况下,需要特别注意安全措施,以确保施工过程中不对铁路线和周边环境造成影响。
以下是一个针对临近既有铁路线的爆破施工方案。
1. 施工前准备
在进行爆破之前,需要确保以下准备工作已经完成:
•制定详细的爆破施工方案,包括爆破点位、爆破药剂选择、爆破时间等。
•对爆破区域进行严格的安全检查,清除可能存在的障碍物。
•通知铁路管理部门,并获得相关许可证和批准文件。
2. 安全措施
为了保障铁路线和周边环境的安全,需要采取以下措施:
•设置安全警戒区域,远离铁路线和周边居民区。
•在爆破前进行详细的人员疏散和场地清理工作。
•使用专业爆破设备,并确保设备正常运行。
•按照设计方案进行爆破操作,确保爆破药剂准确放置。
•在爆破时关闭铁路线,并确保周边道路交通畅通。
3. 爆破过程
在进行爆破操作时,需要注意以下事项:
•在爆破前进行最后一次检查,确保所有人员已疏散至安全区域。
•按照设计方案的时间表进行爆破操作,确保操作顺利进行。
•确保爆破药剂的爆炸力度符合设计要求,避免影响到铁路线和周边环境。
•在爆破完成后,及时清理现场,恢复铁路线和周边环境的原貌。
4. 总结
在进行临近既有铁路线的爆破施工时,安全是最重要的考虑因素。
通过严格的
准备工作、安全措施和爆破过程管理,可以确保施工过程平稳进行,同时避免对周边环境和铁路线造成危害。
希望以上爆破施工方案能够为相关工作提供参考,并确保施工安全高效进行。
编号:SJZH.DYDL6-005都匀经济开发区学府路(6号道路)建设工程边坡控制爆破施工设计方案中国建筑第四工程局有限公司编号:都匀经济开发区学府路(6号道路)建设工程项目(K0+000~K3+)边坡控制爆破施工设计方案编制人:审核人:批准人:第一部分:工程概况....................................................... 错误!未定义书签。
一、工程简介......................................................... 错误!未定义书签。
二、爆破工程地质情况................................................. 错误!未定义书签。
三、爆区周围环境..................................................... 错误!未定义书签。
四、爆破地震资料..................................................... 错误!未定义书签。
第二部分:岩土爆破施工方案............................................... 错误!未定义书签。
一、业主方的安全.质量要求............................................ 错误!未定义书签。
二、设计依据......................................................... 错误!未定义书签。
三、爆破技术参数设计................................................. 错误!未定义书签。
四、爆破安全技术与事故防治........................................... 错误!未定义书签。

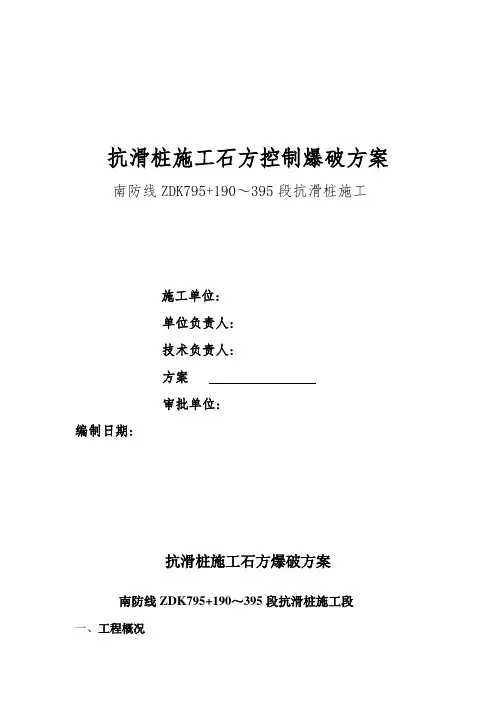

抗滑桩施工石方控制爆破方案南防线ZDK795+190~395段抗滑桩施工施工单位:单位负责人:技术负责人:方案审批单位:编制日期:抗滑桩施工石方爆破方案南防线ZDK795+190~395段抗滑桩施工段一、工程概况抗滑桩位于新羽四岭隧道进口, 线路里程(ZDK795+190-ZDK795+395)段左右侧, 垂直于既有南环线, 合计64根。
施工段内地质重要由粉质粘土, 含砾砂岩、泥质砂岩夹泥岩构成。
抗滑桩施工需要在线路路基右侧48米开挖桩孔, 挖方下部多为石方, 需要进行爆破开挖。
爆破区紧邻既有南环铁路线路, 南环线铁路线运送繁忙, 爆破施工干扰大。
(后附施工平面图)二、爆破措施本工程旳抗滑桩爆破采用浅孔密眼松动控制爆破旳措施进行。
根据现场实际地质特点及经验系数选择合适旳爆破参数, 确定炮孔直径、炮眼深度和临空面位置, 最小抵御线和炸药单耗量, 炮眼旳孔距和排距, 起爆措施和起爆网络布置, 延时微差间隔时间和装药构造。
严禁用药过量对路基和线路设备导致破坏。
采用爆破桩孔覆盖旳措施对飞石进行控制, 即挖孔上采用旧外轮胎加工旳炮被覆盖, 炮被上可压装土编织袋增长重量。
线路底部采用钢管、竹排和钢丝绳作成旳钢管排架进行防护。
三、爆破施工1、挖孔部分:2、钻孔形式: 采用垂直钻孔。
3、布孔方式: 梅花型布置。
(如图2)布孔参数:(1)、孔间距与最小抵御线W相等, 取a=w=0.3~0.5m。
(2)、孔径Ф取40mm, 采用手风枪钻孔。
(3)、单孔药量Q按下式计算: Q=qabH式中: q——岩石旳单位炸药消耗量, kg/mз,取0.20~0.25kg/ mзa——孔间距, m,取a=0.3~0.5m,b——孔排距, m,取b=0.3~0.5m,H——孔深, m,取H=0.8~1.0m。
(4)孔眼堵塞: 用粘土或炮泥逐层填塞。
0.504.每孔爆破用药量计算: Q=qabH=0.23×0.5×0.5×0.9=0.05Kg(经试验后做适量调整)。

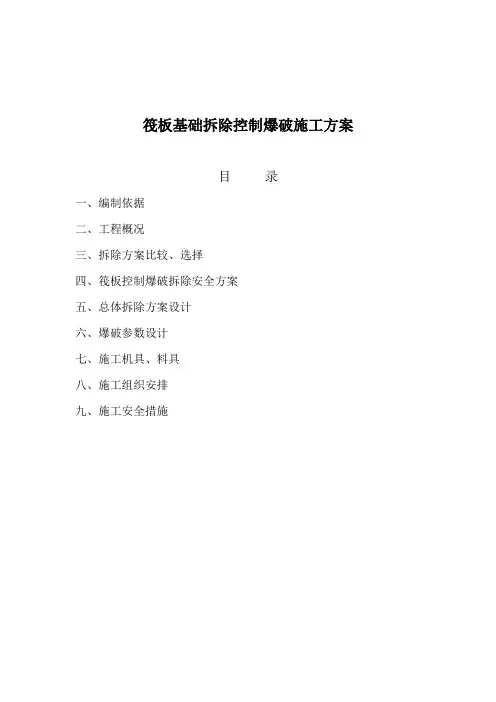

筏板基础拆除控制爆破施工方案目录一、编制依据二、工程概况三、拆除方案比较、选择四、筏板控制爆破拆除安全方案五、总体拆除方案设计六、爆破参数设计七、施工机具、料具八、施工组织安排九、施工安全措施一、编制依据1、《中华人民共和国民用爆炸物品管理条列》2、《中华人民共和国爆破安全规程》3、《拆除爆破安全规程》4、建设单位的有关要求二、工程概况西安市劳动南路14#基坑筏板基础,因改建工程需要欲全部拆除清运,基坑深约10M,建筑物有关拆除条件如下:1、结构特征:(1)筏板基础顶部为600×600基础梁,高度为600,为钢筋混凝土结构,钢筋直径Φ25。
(2)筏板基础为钢筋混凝土结构,长约86m、宽30m、厚1.1 M,上、下各有一层钢筋,钢筋直径Φ30。
(3)筏板基础下部有0.6M厚素混凝土垫层。
2、拆除、清运工程量确定(1)修行车坡道:150 M(2)地梁:280 M3(3)筏板::2800 M3(4)混凝土垫层:240 M3本次拆除方量总计约为3020M3。
清运方量4300M3。
3、现场环境:基坑东侧3M是劳动南路,车流量较大.南侧10M是围墙,围墙外有一马路。
西面为在施工地。
北侧约6M为电子大楼南山墙。
待爆体位于已开挖的基坑内,基坑平均高度为10M,该环境对防止爆破飞石较为有利.4、建设方要求:(1)确保爆破拆除的施工安全及基坑边坡安全。
(2)确保施工工期。
(3)尽量降低工程造价。
从爆破环境看,东、南、北侧,特别是东侧是本次爆破安全防护的重点,一定要精心组织、精心施工、严把安全关,顺利完成本次拆除任务。
本次爆破拆除设计依据建设单位提供的有关文件,现场环境及建设方要求,本着安全、满足业主要求的原则设计如下。
三、拆除方案比较、选择1、机械拆除方案:由于筏板基础较厚,其下部又是实体。
采用机械拆除效率低下(一天最多只能破碎十几方左右),机械故障也将随之大幅增加。
根本不能满足工期的需要。
且经济成本也会大大增加,故不予采用。
控制爆破施工方案1. 引言爆破施工是一种常见的工程施工方法,广泛应用于土木工程、矿山工程等领域,以炸药爆炸产生巨大的爆炸能量,破坏工程中的岩石或混凝土等硬质材料。
然而,爆破施工带来的振动、噪音和飞石等问题也给周围环境和人员的安全带来了一定的风险。
为了保证施工质量,减小施工对周围环境的影响,务必制定合理的控制爆破施工方案,以确保施工过程的安全和效果。
2. 控制爆破施工方案的制定原则在制定控制爆破施工方案时,应遵循以下原则:•安全原则:施工过程中应最大限度地保证工人和周围环境的安全;•合理性原则:施工方案应科学合理,结合工程结构和岩石情况制定;•高效性原则:施工方案应确保施工进度快速,降低施工成本。
3. 控制爆破施工方案制定步骤3.1. 工程前期调查和数据收集在制定控制爆破施工方案之前,需要进行工程前期调查和数据收集,了解施工区域的地质情况、周边环境、已有结构物等信息。
这些数据将成为制定施工方案的基础,包括但不限于以下内容:•岩石种类和强度分布;•岩层的结构特征;•岩石的裂隙和节理状况;•施工现场的周边环境、居民点等。
3.2. 工程方案设计和参数计算根据前期调查和数据收集的结果,结合工程要求和安全标准,制定合理的工程方案设计。
工程方案设计包括但不限于以下内容:•爆破参数的选择和计算,如爆炸药量、引爆方式、孔距等;•爆破施工的先后次序和分段爆破方案;•爆破施工过程中的振动、噪音、飞石等控制措施;•周围环境和人员的安全保护措施。
3.3. 施工前的准备工作在实施控制爆破施工方案之前,需要进行一系列的准备工作,以确保施工的顺利进行。
准备工作包括但不限于以下内容:•施工现场的布置和标识,设置警示牌和安全栅栏;•对施工现场进行临时或永久性的附属工程,如挡土墙的建设、岩石钢丝网的安装等;•检查和维护施工设备,确保设备的正常运行;•做好现场的清理工作,清除现场的垃圾和杂物。
3.4. 施工方案的执行与监控在控制爆破施工过程中,要严格按照施工方案执行施工工作,并进行实时监控。
控制爆破专项施工方案控制爆破是一项危险性较高的施工方案,需要进行谨慎的操作和周密的准备。
以下是一份控制爆破专项施工方案,详细说明了施工前的准备工作、安全措施以及施工后的清理工作。
一、施工前的准备工作1.1爆破区域勘测:对爆破作业区域进行勘测,确认施工范围和地质状况,并进行地质勘探,明确地质构造、岩质以及裂隙等情况。
1.2爆破方案设计:根据勘测结果和工程要求,设计合理的爆破方案,包括钻孔位置、孔深、孔径、药量等参数。
1.3安全区域划定:根据爆破区域的大小和周围环境,设立安全区域,并建立相应的警示标志和警戒线。
1.4申请审批手续:按照相关法律法规和规范要求,向所在地政府或相关部门申请爆破施工的批准,并严格遵守审批程序。
二、安全措施2.1施工区域封闭:在施工前,对施工区域进行封闭,防止非施工人员进入施工区域。
2.2警示标志设置:在施工区域的边界和进入口处设置警示标志和警戒线,提醒人员注意安全。
2.3员工培训和装备:对从事爆破作业的工作人员进行专业培训,提高其爆破操作和应急处理能力。
同时,配备必要的个人防护装备,如安全帽、护目镜、防护服等。
2.4爆破场地排水:在施工区域进行排水工作,确保施工场地干燥,减少意外风险。
2.5周边安全控制:在爆破期间,控制周边区域的人员和交通,防止人员靠近和车辆进入施工区域。
三、施工操作3.1钻孔操作:按照设计要求,在指定位置进行钻孔作业,使用准确的钻孔机械进行操作,并保证钻孔的准确度和稳定性。
3.2装药工作:采用专业爆破工具和装药技术,将爆破药包正确地放置在钻孔中,并按照设计要求控制药量和药包的间距。
3.3延期引爆:爆破之前,确保所有人员和车辆已撤离安全区域,并进行适当的警示和广播通告,确保周边居民和单位知晓爆破情况。
3.4爆破引爆:通过合适的爆破装置进行引爆操作,确保爆破药包的同时不会对周围环境和设施造成损害。
3.5制动水帘:在爆破后,设置合理的制动水帘,减少震动和飞石对周边环境和设施的影响。
目录一工程概况: 01工程概况 02爆破施工周围环境的简介 (1)3地质情况 (1)4相应的规范及规定 (1)二控制爆破施工要求 (1)1安全、质量要求 (1)2爆破施工方案选择 (2)3爆破施工方法选择 (2)3爆破技术参数设计 (2)4爆破器材的管理与使用 (11)5爆破安全技术与事故防治 (12)7事故预防 (14)8爆破效果与安全评估............................................................................................ 错误!未定义书签。
9爆破环境保护.. (15)三安全管理措施和安全组织机构 (15)1安全组织机构 (15)2安全管理措施........................................................................................................ 错误!未定义书签。
3爆破作业注意事项 (16)4爆区安全防护办法 (16)一工程概况1 工程概况宁德沈海复线A8合同段起点(YK61+700,ZK61+715)位于福安市潭头镇桦林村,处于桦林隧道内(1617米,其中A8标段右洞长982米,左洞长940米,平均长961米)与A7标段对接,建桦林大桥(534米),岭兜(右线)大桥(127。
5米),经西洋境村,穿岭兜隧道(623。
5米),经柯洋村,建柯洋大桥(477米),经枢洋村,建枢洋大桥(217米),于枢洋村设置枢洋加水区(K66+950),经坝头村,建坝头大桥(487米),经城阳乡湾里岔、建湾里岔1、2号大桥(127米和232米),穿湾里岔隧道(715米),A8标段终点(YK70+840、ZK70+840.971)位于福安市潭头镇湾里岔,与A9标段起点对接,A8标段路线长9.140公里.控制性工程为桦林隧道、岭兜隧道、湾里岔隧道及柯洋大桥,柯洋大桥为为4×30+ (60+110+60) +4×30米预应力混凝土连续刚构T梁、变截面箱梁,全长为477米,位于R=710米的圆曲线和缓和曲线、直线段上.主线内共有涵洞9道,其中兼人行通道涵6道。
爆破作业安全预控措施和应急预案爆破作业是指在一定范围内,采用原材料炸药、爆破器材及装置,在控制的条件下实施的,带有高风险性的作业。
为了确保爆破作业的安全性和高效性,需要制定相应的安全预控措施和应急预案。
下面将从这两个方面进行详细介绍。
一、爆破作业安全预控措施1.编制爆破作业方案:在爆破前,需要编制详细的爆破作业方案,明确作业的目标、范围、时间、方法、安全措施等内容。
方案中应明确爆破区域的警示标志和警戒线的设置,确保周边人员和设备的安全。
2.安全防护装备:爆破现场需要严格配备必要的安全防护装备,如安全帽、防护眼镜、防护手套、防护鞋等。
同时,根据实际情况还应配备呼吸器、防毒面具等装备,以应对可能产生的有害物质。
3.管理爆破设备和物质:必须严格遵守爆破设备和物质的管理规定,定期检查、维护爆破器材及装置的完好性和可靠性。
禁止擅自更改爆破设备和物质的使用方法,以免发生意外。
4.确保人员素质:爆破作业人员应经过专业培训和考核,拥有合格的资质证书。
他们应具备丰富的实际操作经验和危险品知识,能够熟练地操作爆破器材和装置,严格遵守安全操作规程。
5.线路布置和防护:对于爆破线路,应远离易燃易爆物品和聚集人员的地方,并做好防护措施,以防止人员误入作业区域。
在施工现场,应设置明显的警示标志和警戒线,以提醒周边人员注意安全。
6.预防火灾和爆炸事故:在爆破过程中,要严禁明火、静电等火源,预防火灾事故。
同时,应加强对电源线、信号线等的管理,确保防雷接地装置的可靠性,防止雷击引发爆炸事故。
二、爆破作业应急预案1.制定应急救援预案:针对不同的爆破作业风险和可能发生的事故,制定相应的应急救援预案,明确责任分工和应急处置程序。
预案中应包括应急救援组织架构、通讯联络方式、医疗救护措施、事故调查等内容。
2.事故报告和处置:一旦发生爆破事故,应立即启动应急预案。
相关责任人应迅速进行事故报告,并立即采取合理措施控制事态发展。
同时,还需要对事故原因进行调查和分析,以避免类似事故再次发生。
控制爆破技术设计与组织实施设计方案定稿版一、项目背景随着科技的不断发展,控制爆破技术在建筑、矿业、冶金等领域的应用得到了广泛的推广。
为了确保爆破过程的安全、高效、环保,本设计方案旨在提供一个完整的控制爆破技术设计与组织实施方案。
二、设计目标1.保证爆破作业的安全性,减少事故风险;2.提高爆破效率,降低成本;3.减少对环境的影响,保护生态环境。
三、设计内容1.选择合适的爆破方式:根据具体的爆破对象和工程要求,选择合适的爆破方式,包括冲击波、冲击震动、冲击风压等;2.爆破参数的确定:通过现场勘探和实验室分析,确定爆破参数,包括主爆药的种类和量、装药方式、起爆方式等;3.爆破结构设计:根据工程要求和安全规范,进行爆破结构设计,包括合理的孔网形式、装药比例、起爆方式等;4.安全措施及监测设备:制定安全措施,包括爆破区域的封闭、人员撤离和警示标志的设置等。
同时,配备合适的监测设备,如地震仪、噪声仪、振动仪等,用于监测爆破过程中的冲击波、震动和噪声等参数;5.施工方案:制定详细的施工方案,包括爆破前的准备工作、装药和起爆过程以及爆破后的清理工作;6.组织实施:制定详细的组织实施方案,包括人员分工、施工过程的监督和管理等。
四、实施步骤1.前期准备:对爆破区域进行勘探和分析,确定工程要求和爆破参数。
同时,制定安全措施和施工方案;2.现场搭建:根据爆破结构设计,搭建爆破区域的设施和设备,并进行必要的安全隔离和封闭;3.装药和起爆:按照爆破结构设计和装药方案进行装药,确保装药的准确性和安全性。
然后按照起爆方案进行起爆;4.监测和记录:在爆破过程中,用合适的监测设备对冲击波、震动、噪声等参数进行实时监测,并记录相关数据;5.后期清理:爆破后,对爆破区域进行清理和整理,确保爆破过程不会对环境造成污染;6.安全检查和评估:对爆破过程进行安全检查和评估,及时发现和解决安全问题。
五、安全保障1.合理配备安全防护设备,确保人员的安全;2.严格执行安全规范,确保施工过程的安全;3.进行详细的安全培训,提高人员的安全意识和应急能力;4.配备专业的技术人员和监测人员,及时发现和处理安全风险;5.与相关部门和专家保持沟通,及时获取最新的安全技术和管理经验。
爆破安全控制方案爆破安全主要指对爆破振动、飞石、空气冲击波及噪声等危害的控制,以达到安全、文明及环保施工的要求。
1、爆破振动的控制严格控制每次爆破规模,限制单段最大起爆药量,当炮孔较深情况下,可以采用逐孔微差起爆技术,以减少或消除爆破振动叠加,以最大限度的减小振动;每次爆破要有良好的临空面,使爆破炮孔从临空面开始逐段从外向内顺序间隔起爆,减少爆破的夹制作用,有效的降低爆破地震效应;控制起爆排数,加大起爆时间间隔,保证在良好的二个临空面条件下进行爆破。
(1)爆破振动安全距离计算根据国家《爆破安全规程》GB6722-2011有关规定,爆破振动安全距离按下式计算;R=(K/V)1/Qmax 1/3式中R-爆破震动安全距离(m);Qmax-同时最大起爆药量既爆破最大一段装药量(㎏)V-建筑物振动安全速度(㎝/s);根据新的《爆破安全规程》GB6722-2011的有关规定;地面建筑物的爆破振动判据,采用保护对象所在地质点峰值振动速度和主振频率。
对于深孔爆破其主振频率为10Hz~60Hz,本工程取40Hz。
K、a 与爆破点地形、地质等条件有关的系数和衰减指数,对于本爆破区为中(微)岩石。
《爆破安全规程》GB6722-2011规定:对于深孔爆破,主振频率为40 Hz时,建筑物振动安全速度如下:土窑洞,土坯房、毛石房屋1.0㎝/s一般砖房,非抗震的大型砌块建筑物2.5㎝/s(2)同时最大起爆药量Qmax的确定根据被保护建筑物允许振动速度值V=1.5㎝/s来控制最大分组装药量Qmax。
根据《爆破安全规程》GB6722-2011的有关规定,最大同时起爆药量的计算公式为:Qmax=R3(V/K)3/a式中:K、a与地形、地质等条件有关的系数和衰减系数。
Qmax同时最大起爆量(㎏)R爆破中心至建筑物的距离(m)V被保护建筑物的地面质点振动速度(㎝/s),根据《爆破安全规程》GB6722-2011的有关规定,取V=1.5㎝/s,不同的距离爆破允许的最大同时起爆药量(最大齐爆药量)见下表。
目录一、编制依据 (1)二、项目概况 (1)三、爆破施工方案的确定 (2)四、爆破施工 (5)五、爆破施工的注意事项 (7)六、施工组织及管理 (7)1、爆破作业组织机构 (7)七、爆破作业的安全保证措施 (9)八、爆破安全生产事故应急预案 (11)九、环保措施 (16)路基石方爆破专项施工方案一、编制依据1、施工图纸及有关资料、施工前技术交底会议等。
2、国家现行的有关公路工程的施工规范、标准等:《公路工程测量规范》(gb50026-2007)《公路路基施工技术规范》(JTG F10-2006)《施工现场临时用电安全技术规范》(JGJ46-2005)《公路工程施工安全技术规范》(JTJ076-95)《爆破安全规程》(GB6722-2003)二、项目概况1、工程概况本工程位于贵州省六盘水盘县境内,起点为沪昆高速刘官高速出口,途经盘县刘官镇、城关镇、终点为板桥镇,全长10.64km。
K0+000~K8+030路基宽度为23米。
为便于施工和管理,结合本项目拟开工情况,盘县刘管至耙耙铺快速路项目地处贵州省六盘水市盘县境内,起于起讫桩号K4+983-K6+720,路线长1.737Km,路基土石方约20万立方米,其中挖方约19万立方米,填方约10万方,路面宽25米,全线大桥1座,涵洞通道3道。
2、地形、地貌盘县全境地势西北高,东部和南部较低,中南部降起。
海拔最高的北部与最低的东北部海拔相差2130米。
由于地势的间隙抬升和南北盘江支流的切割,形成了境内层峦叠嶂,山高谷深的高原山地地貌。
本项目区域位于盘县境地中部,是贵州省人民政府公布的第二批“历史文化名镇”之一。
地处东经104°39′,北纬25°47′,与刘官镇、西冲镇、板桥镇毗邻,距镇胜高速公路5公里。
3、水文地质情况本合同段属亚热带东南季风气候,表现为气候温和,冬无严寒,夏无酷暑,雨热同季,雨量充沛,气候随地势的高低略显垂直变化,山地比河谷洼地气温偏低。
爆破工程问题及解决方案一、爆破工程问题1. 安全风险爆破工程是一项危险性较大的工程,如果不加以严格管理和控制,很容易造成严重的安全事故。
例如,在施工中可能会发生起爆不当、爆破垃圾扩散、破碎岩石坠落等危险情况,给施工人员和周围居民带来巨大的安全隐患。
2. 环境污染爆破工程通常会产生大量的粉尘、噪音和震动,可能对周围环境造成污染。
特别是在城市中进行爆破工程时,如果不妥善处理这些问题,可能会对周围的居民和建筑物造成影响。
3. 噪音扰民爆破工程产生的噪音对周围居民的生活造成干扰,可能引发投诉和纠纷。
4. 施工效率低爆破工程需要经过严格的准备和施工过程,如果不加以合理的管理和安排,很容易导致施工周期延长和效率低下。
二、解决方案1. 加强管理和监督针对爆破工程中的安全风险,可以加强管理和监督,建立完善的安全管理制度和规范,确保施工人员遵守操作规程,严格执行安全操作流程,防止事故的发生。
2. 合理控制爆破参数针对爆破工程产生的环境污染和噪音问题,可以通过调整爆破参数和控制爆破垃圾扩散,减少粉尘和噪音的产生。
此外,还可以采取覆盖和降尘等措施,减少对周围环境的影响。
3. 进行预评估和风险评估在施工前,需要对爆破工程进行充分的预评估和风险评估,了解施工现场的具体情况和可能存在的问题,制定相应的应对方案,确保施工过程中不会发生安全事故。
4. 加强与周边居民的沟通在进行爆破工程时,需要加强与周边居民的沟通和协调,及时告知他们施工时间和安全注意事项,减少对他们生活的影响,增加他们的理解和支持。
5. 合理安排施工时间爆破工程可以选择在非工作日或夜间进行,减少对周围居民生活的干扰,提高施工效率。
6. 加强人员培训和管理为确保爆破工程的安全和顺利进行,需要对施工人员进行专业的培训和管理,提高他们的安全意识和施工水平,确保施工流程的合理和高效。
通过采取上述解决方案,可以有效地解决爆破工程中的安全风险、环境污染、噪音扰民等问题,确保工程能够安全、高效地进行。
爆破作业安全控制措施与应急方案爆破作业是指在特定的安全条件下使用炸药等爆破工具进行拆除、爆破作业的一种工作方式。
由于爆破作业涉及到高风险的操作,为了确保作业人员和周围环境的安全,必须采取一系列安全措施和应急方案。
本文将对爆破作业的安全控制措施和应急方案进行详细讨论。
一、安全控制措施1. 安全技术措施(1) 开展安全培训:对参与爆破作业的人员进行系统的安全培训,包括炸药的性质、操作规程、安全注意事项等,提高其安全意识和技能。
(2) 制定作业方案:根据实际情况制定详细的作业方案,包括爆破点选取、炸药的种类和数量、起爆方式等,确保整个作业过程安全可控。
(3) 安全装备配备:为作业人员配备符合国家标准的个人防护装备,例如防爆服、防护眼镜、防护手套等,有效降低事故发生的概率。
(4) 检查与维护:对爆破设备和工具进行定期检查和维护,确保其正常可靠运行,避免因设备故障导致意外事故的发生。
2. 安全管理措施(1) 建立安全责任制:明确各级管理人员的安全责任,落实到个人,并形成相应的规章制度,规范作业人员的行为。
(2) 危险源识别和评估:在作业前进行现场危险源识别和评估,确定所面临的危险因素,并采取相应的措施进行控制。
(3) 作业现场管控:设置必要的警示标志和安全防护栏杆,限制非作业人员的入场,并进行作业现场临时交通管控。
(4) 严格管理爆破物品:对炸药等爆破物品进行专门管理,严禁私自携带或使用,避免发生盗窃或非法使用的情况。
3. 环境保护措施(1) 噪声控制:使用合适的建筑隔音设备和降噪措施,减少爆破作业产生的噪声对周围居民和环境的影响。
(2) 振动控制:合理安排和设计爆破作业方案,减少爆破产生的振动对周围建筑物和地下管线的影响。
(3) 粉尘控制:采取水雾降尘等措施,减少爆破作业产生的粉尘污染,保护周围环境的清洁。
二、应急方案1. 应急预案的编制(1) 灾害风险评估:针对爆破作业可能引发的灾害,进行风险评估,识别可能出现的应急事件和应急资源需求。
工程中控制爆破方案一、前言在工程项目中,爆破是常见的破碎岩石的方法之一。
爆破可以快速有效地破碎岩石,但如果操作不当,可能会造成严重的安全事故和环境污染。
因此,制定科学合理的控制爆破方案至关重要。
本文将从方案制定的背景、目的和原则出发,详细阐述工程中控制爆破方案的制定过程及注意事项。
二、背景和目的爆破在工程中主要用于岩石开凿、破碎、拆除等作业。
在工程爆破作业中,通常需要爆破方案来指导实际操作。
控制爆破方案是根据爆破现场的具体情况,细化而成的一套科学安全的操作流程。
其目的是确保爆破作业安全、高效,并最大限度地避免对周围环境和建筑物的影响。
三、原则1. 安全第一:安全是控制爆破方案制定的首要原则。
在任何情况下,都要保证作业人员的人身安全和设备的完整性。
2. 高效节能:控制爆破方案应该考虑爆破的效果和成本效益,力求最大限度地提高工作效率,减少能量浪费。
3. 环境保护:控制爆破方案要尽可能减少对周围环境的影响,避免污染环境。
4. 合理可行:爆破方案应该考虑到实际情况,尽可能根据现场情况进行调整和改进,保证方案的可行性和实施效果。
四、制定过程及注意事项1. 爆破现场勘察在制定控制爆破方案之前,第一步是对爆破现场进行全面的勘察。
勘察内容包括爆破岩石的类型、岩层的特性、岩石的裂解情况、爆破场地周围的建筑物和设施等。
勘察的目的是为了对爆破现场的实际情况有一个全面的了解,为后续的方案制定提供可靠的依据。
2. 爆破方案设计根据勘察结果,结合工程要求和爆破效果的要求,制定具体的爆破方案。
爆破方案设计应该包括以下内容:(1)爆破参数确定:确定爆破参数包括爆破孔的布置、孔深、孔径、充填量、起爆顺序等。
这些参数直接影响着爆破效果和安全性,因此需要严格控制。
(2)爆破材料选择:选择合适的爆破药材料,包括炸药的类型、规格、起爆装置等。
(3)爆破设备选择:根据爆破现场的实际情况,选择合适的爆破设备,如起爆器、导线、引爆器等。
(4)爆破作业程序:制定详细的爆破操作流程,包括爆破前的准备工作、爆破作业的具体步骤、爆破后的清理工作等。
控制爆破施工方案控制爆破施工方案一、施工前准备1.1 爆破前应做好上下游单位之间的工作协调,尽可能减少人员和车辆在爆破区域的通行。
1.2 在爆破区域设置明显的警示标志,以提醒周围人员注意安全。
1.3 确保施工人员具备相关爆破经验和证书,并有能力解决突发事件。
二、安全防护措施2.1 施工人员必须佩戴好安全帽、防护鞋、防护眼镜等个人防护用品。
2.2 确保施工现场有足够的通风设备,并采取措施避免尘土扬尘。
2.3 爆破区域周围应设置遮挡网、护栏等设施,确保施工现场与周围环境的隔离。
三、材料准备及存储3.1 爆炸物品应存放在专用储存场所,严格按照相关规定进行分类和储存。
3.2 爆炸物品的数量应控制在施工需要的最小范围内,避免大规模储存引发的安全隐患。
四、爆破作业流程4.1 施工前应对爆破区域进行详细的勘测和评估,确定适宜的爆破参数。
4.2 按照爆破设计要求进行爆破孔的布置,并在爆破孔周围采取喷涂飞石防护层等措施。
4.3 在爆破前应进行临时用电设备的检查,确保供电设备的可靠性和安全性。
4.4 确保施工现场的人员安全撤离,爆破区域周围的人员和车辆都应撤离到安全范围外。
4.5 爆炸物品的引爆操作由经验丰富、持证人员进行,确保操作的准确性和安全性。
五、后期清理工作5.1 爆破后应及时清理爆破残渣和碎石,并对爆破区域进行清理,确保没有遗留的安全隐患。
5.2 对爆破后的周边环境进行检查,确保没有造成其他设施或建筑物的损坏。
5.3 对爆破后的施工设备进行检修和维护,确保设备的正常运行和安全使用。
5.4 对爆破区域进行封堵,防止人员和车辆进入,确保爆破后的安全。
六、突发事件处理6.1 在突发事件发生时,施工人员应立即停工并撤离现场,确保人员的安全。
6.2 突发事件的处理应按照相关应急预案进行,迅速采取措施,防止事态扩大。
6.3 在突发事件处理完毕后,应进行事故调查和分析,总结经验教训,并改进施工方案。
以上是一个控制爆破施工方案的大致内容,具体方案应根据特定工程和实际情况进行调整和完善,以确保施工过程中的安全。
目录
一、编制依据 (2)
二、工程简述 (2)
2.1工程概况 (2)
2.2编制目的 (2)
三、设计原则 (3)
3.1周边环境分析 (3)
3.2爆破方案的选择 (3)
3.3控制爆破参数 (5)
3.4起爆器材和起爆方式选择 (5)
3.5试爆与参数优化 (6)
四、结束语 (6)
一、编制依据
1.0.1 施工组织设计;
1.0.2 黔南州中医医院总平面图;
1.0.3 黔南州中医医院场平条件总图;
1.0.4 《爆破安全规程》(GB6722—2014)。
二、施工部位的工程概况
2.1工程概况
黔南布依族苗族自治州中医医院工程项目位于都匀市经济开发区11号路旁;设计包括门诊楼、医技楼、传统医学中心、骨科中心、外科病房楼、内科及VIP病房楼、黔南州民族医药研究院技术工程制药中心、黔南州中医预防保健院、疗养楼等相关单位,总用地面积约1000亩,总建筑用地面积约375.6亩;总建筑面积为288600平方米,其中,黔南州中医医院及民族医院建筑面积为273720平方米,技术工程制药中心建筑面积为7200平方米。
本项目土石方工程总挖方量约为227.8万m3。
土质主要为七类土和四类土。
开挖方式主要为岩石爆破开挖。
2.2 采取控制爆破的原因
现新建中医医院项目已进入土石方开挖阶段,在开挖过程中将会进行石方爆破作业,但因与全科医生临床培养基地相邻的骨科中心、医技楼及门诊楼即将进入地下室土石方开挖阶段,为保证不影响该项目正常施工作业及保证爆破时震动波不影响全科楼结构安全与质量,特对全科楼周边50m范围内且标高低于全科楼场平标高以下(即775.4m以下)的石方开挖采取控制爆破技术开挖。
三、施工准备
3.1 技术准备
3.1.1 熟悉施工图纸,在图中绘制出控制爆破的范围。
3.1.2 向劳务队做好技术交底。
3.1.3 组织技术人员学习控制爆破的基本知识。
3.2 现场准备
3.2.1 根据绘制的控制爆破范围图,在现场定点和洒线,做好标记。
3.2.2 清理影响爆破的障碍物,如机械车辆,全科楼施工单位堆放的材料等。
3.2.3 与全科楼的施工单位、监理单位沟通,确认控制爆破范围。
3.3 检验准备
3.3.1 制定地震波波速检验的检测内容,检测部位,检测标准。
3.3.2 确定参与检测的单位和人员,参加人员应包括建设单位、代理单位、监理单位。
全科楼的施工单位,监理单位。
(全科楼的建设单位和代建单位与中医院建设单位和代建单位相同)。
四、施工安排 4.1 工期要求
控制爆破的工期时间为2016年8月~2016年11月。
4.2 队伍安排
控制爆破由在该范围内施工的劳务队负责施工。
4.3 施工部位
控制爆破范围见后附图。
五、主要的施工方法和工艺 5.1周边环境分析
根据建设单位下发的现场总平面图及结合现场目前施工进度情况,全科医生临床培养基地北侧为7层骨科楼,东侧为7层医技楼及5层门诊楼,东南侧为楼前广场;目前,全科楼周边50m 范围之内的场地已基本开挖至775.4m 。
根据设计图纸开挖深度可知,控制爆破区域的开挖底标高基本上为773.0(不包括地下室建筑做法和结构做法厚度,因图纸尚未完善,本方案暂定为0.35m 厚建筑和结构做法厚度,即开挖至772.65m )。
局部标高从772.0~774.5m 不等,详见后附控制爆破区域图。
5.2爆破方案的选择 5.2.1 设计原则:
(1)爆破时对周围建筑物的地震波振动速度控制在2.5cm/s 以内; (2)采用先进的爆破工艺和技术,保证爆破安全和效果; (3)认真做好安全保卫工作,严禁无关人员进入爆破施工现场;
(4)采用必要的防护措施,控制爆破飞石,避免对周围建(构)筑物、设备、相关行人、车辆造成损害;
(5)采用合理爆破参数和起爆网路,爆破施工安全、可靠、经济;
(6)切实做好安全警戒工作,要做到警戒位置布置合理,安全警戒范围不应小于200m ,警戒范围内行人巡查仔细,特殊位置重点把守,警戒人员落实到位,定岗定人,责任到人。
根据萨道夫斯基控制爆破震动速度公式:
α
⎪⎪⎭
⎫
⎝⎛'=R Q K K V 3/1
反向推导一次齐爆最大装药量公式:
α
/33⎪
⎭
⎫ ⎝⎛'=K K V R Q MAX
式中:
V — 允许最大震动速度,2.5cm/s ,根据《爆破安全规程》取值计算。
K 、 α— 与地质地形有关的系数,本次爆破K 取200、α 取2.0 K ′— 分散装药衰减系数,K ′取1
R — 最大一段齐爆药量的几何分布中心到邻近被保护物的距离, 从现场来看,附近建筑距爆区,不同距离计算结果:
表5-1 不同距离时的安全允许齐爆药量kg
计算结果表明,全科医生临床培养基地为本次爆破振动影响的主要防护对象,在第一及第二开挖阶段,采用浅孔精细控制爆破是可以符合安全规程要求的,但要严格控制一次齐爆药量,合理设计台阶高度及孔网参数。
为了确保行车安全和施工安全,最大限度地发挥自有技术优势、选定合理的爆破方式、起爆方法、施工组织措施,特制定整体方案要点如下:
1)爆破施工通过优化爆破技术参数,合理选择起爆网络、起爆方向、积极主动地采用综合性安全防护措施、科学地进行施工组织设计,杜绝飞石和滑落石块进入居民区。
2)为进一步确保全科楼的结构安全,爆破时可采用逐孔毫秒间隔爆破,削弱同时引
爆引起的震动。
3)爆破有害效应要控制安全允许的范围之内,确保既有线路及其他设施的安全。
4)临近道路的爆破工作确定在白天视线较好的条件下进行,早上6∶00至下午18∶00。
并在距爆区周围范围内设置醒目的警示标牌提醒车辆注意前方施工公告。
5)使用特定仪器不定期对爆破引起的地震波进行监测,记录数据,判断地震波是否在方案控制范围之内。
3.3控制爆破参数
a、钻孔直径 D: D=40mm
b、底盘抵抗线 W:W=(20~30)d,取W=1.5m
c、台阶高度H=3m
d、孔间距a: a=1.2W=1.8m,取2m
e、排间距b:b=W=1.5m
f、超深h:h=(0.15~0.3)W,取0.5m
g、单耗q:根据地质条件取 q=0.2kg/m3
h、单孔装药量Q:Q
前=qaWH Q
后
=qabH
I、控制爆破距离L:L=50m(控制爆破范围见后附图所示)
本工程爆破施工采用¢32mm 2号岩石乳化炸药为主爆药。
3.4起爆器材和起爆方式选择
在控制爆破的基础上,为确保起爆网络的安全传爆、改善爆破质量、减少爆破危害、方便施工操作,结合我公司成熟的施工技术和经验,在控制爆破范围内除应进行控制爆破外,还需在具在靠近全科楼沿着地下室边界线处开挖一条6米宽,210米长,3米深减震沟(具体位置见后附图二所示),以隔断或减弱震动波的传递。
本工程的爆破起爆网络拟逐孔起爆网路。
为控制爆破有害效应,最大单响药量距保护体15m为1.8kg。
起爆器材选择采用非电毫秒导爆管起爆系统。
起爆网路示意图
3.5试爆与参数优化
①在爆破施工前应进行试爆。
②爆破试爆时,可布置1排炮孔,逐孔起爆,孔网参数和装药量按本设计选取,即孔径φ38,间距2m,排距1.5m,最大孔深3.0m,单孔控制药量1.8Kg。
③试爆可进行1~3次,观察其爆破的地震波对新浇注的柱基基础的影响。
在试爆过程中对震动速度进行监测,如监测结果符合《爆破安全规程》中P42页表2(续)中的安全允许质点振动速度的要求(表2见后附件所示),则说明试爆成功,可按此方案进行控制爆破,控制爆破范围见后附图一所示。
六、质量要求
控制爆破的质量要求主要是使爆破产生的地震波波速在规范要求之内。
根据本工程的实际情况,本工程属于露天浅孔爆破,和露天深孔爆破,允许的振动频率为10Hz~100Hz,允许的波速为≤2.5cm/s。
控制爆破工程量计算
黔南州中医医院:
根据目前控制爆破施工方案,医技楼、门诊楼、骨科中心、急诊入口道路及全科楼西侧道路于全科楼场平标高以下部分土石方需进行控制爆破,据我方计算,各部位需进行控制爆破的石方工程量如下表:
以上为我方大致计算量,最终工程量以现场实际收方为准。
中铁城建集团有限公司
二〇一六年八月一日
9
10。
