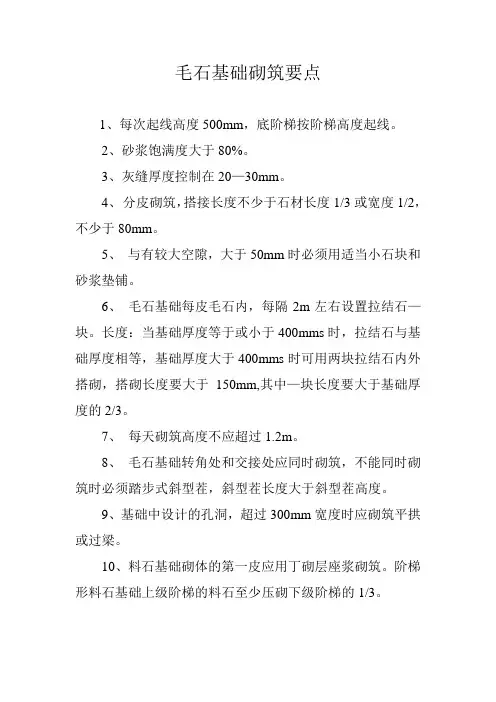

毛石基础砌筑要点
1、每次起线高度500mm,底阶梯按阶梯高度起线。
2、砂浆饱满度大于80%。
3、灰缝厚度控制在20—30mm。
4、分皮砌筑,搭接长度不少于石材长度1/3或宽度1/2,不少于80mm。
5、与有较大空隙,大于50mm时必须用适当小石块和砂浆垫铺。
6、毛石基础每皮毛石内,每隔2m左右设置拉结石—块。
长度:当基础厚度等于或小于400mms时,拉结石与基础厚度相等,基础厚度大于400mms时可用两块拉结石内外搭砌,搭砌长度要大于150mm,其中—块长度要大于基础厚度的2/3。
7、每天砌筑高度不应超过1.2m。
8、毛石基础转角处和交接处应同时砌筑,不能同时砌筑时必须踏步式斜型茬,斜型茬长度大于斜型茬高度。
9、基础中设计的孔洞,超过300mm宽度时应砌筑平拱或过梁。
10、料石基础砌体的第一皮应用丁砌层座浆砌筑。
阶梯形料石基础上级阶梯的料石至少压砌下级阶梯的1/3。
毛石基础砌筑施工工艺及方法一、引言毛石基础砌筑是建筑工程中常见的施工工艺之一,它注重保证基础的牢固稳定,以支撑建筑物的重量。
本文将介绍毛石基础砌筑施工的工艺及方法,包括选材、基础设计、施工步骤等,以期为施工人员提供参考。
二、选材1. 毛石的选择:毛石一般选用坚硬、质地致密的无裂纹、无夹层的石头。
常见的毛石种类有花岗岩、砂岩、大理石等,可以根据建筑风格和地理环境选择合适的毛石。
2. 毛石的尺寸:毛石尺寸一般不宜小于20厘米,不宜大于60厘米。
石块应尽量选择形状规则的,并且表面应平整,没有突出的尖角和坑洞。
三、基础设计1. 地面准备:在开始施工前,需要清理基础部位的杂物和泥土,确保基础平整,并用水平仪检查基础的平整度。
2. 基础尺寸:根据建筑物的设计要求,确定毛石基础的尺寸,包括深度、宽度和长度。
一般情况下,基础的深度要比地面高度多出20%以上,以增加基础的稳定性。
四、施工步骤1. 基础布线:根据基础尺寸,在地面上进行布线,标出基础的轮廓,用铁锤和木椿固定标线,确保基础的形状和大小符合设计要求。
2. 毛石摆放:根据基础轮廓,在布线上摆放毛石,石块之间应保持适当的间隙,用小石块填补空隙,以提高基础的稳定性。
同时,需要注意石块的平整度和垂直度。
3. 水平调整:在摆放毛石后,使用水平仪和橡胶锤对石块进行调整,确保基础的平整度和水平度。
必要时,可以在基础下方加入水泥浆或混凝土进行调整。
4. 固定石块:在毛石摆放完成后,使用混凝土或水泥将石块固定在基础上,以增加基础的稳定性。
固定时,应注意混凝土或水泥的浇注均匀和密实。
5. 修整表面:在固定石块后,使用工具对基础表面进行修整,去除多余的水泥和杂物,使表面平整美观。
6. 养护:完成基础施工后,需要对基础进行养护,包括保持基础的湿润和避免外力破坏,以确保基础的稳定性和耐久性。
五、施工注意事项1. 选择适合的毛石:毛石应具有较高的强度和耐久性,以确保基础的稳定性和安全性。
五、砌石工程(一)毛石基础砌筑1 .毛石基础形式毛石基础按其剖面形式有矩形、阶梯形和梯形三种,如图5—1 所示。
一般情况,阶梯形剖面是每砌300 —500mm 高后收退一个台阶,收退几次后,达到基础顶面宽度为止;梯形剖面是上窄下宽,由下往上逐步收小尺寸;矩形剖面为满槽装毛石,上下一样宽。
毛石基础的标高一般砌到室内地坪以下50mm ,基础顶面宽度不应小于400mm 。
2..施工准备(1) 工具准备砌筑毛石所用工具除需一般瓦工常用的工具外,还需准备大锤、手锤、小撬棍和勾缝抿子等。
(2) 备料根据设计要求选备石料和应该使用的砌筑砂浆。
所用的毛石应质地坚实,无风化剥落和裂纹,毛石中部厚度不宜大于150mm ,毛石强度等级不低于MU20 。
砌筑砂浆宜用水泥砂浆或水泥混合砂浆,砂浆强度等级应不低于M5 。
(3) 清槽检查基槽尺寸、垫层的厚度和标高;清除基槽内的杂物;基槽内若存有积水应抽干,如无积水且较干燥时要洒水湿润;确定下料口,以便传送石料和砂浆。
(4) 挂线毛石基础砌筑前,要根据标志板上的基础轴线来确定基础边线的位置,具体做法是从标志板向下拉出两条垂直线,再从相对的两条垂直立线上拉出通槽水平线。
若为阶梯式毛石基础,其挂线方法是:先按最下面一个台阶的宽度拉通槽水平线,然后按图纸要求的台阶高度,砌到设计标高后适当找平,再将垂直立线收到第二个台阶要求的砌筑宽度,依此收砌至基础顶部止。
3..施工方法(1) 砌筑第一皮石块第一皮石块砌筑时,应先挑选比较方整的较大的石块放在基础的四角(称其为角石),角石砌好后,房屋的位置也就固定下来了,所以角石也称“定位石”。
角石要三面方正,大小相差不多,如不合适应加工修凿。
以角石作为基准,将水平线拉到角石上,按线砌筑内、外皮石(又称面石),再填中间石块(又称腹石)。
第一皮石块应坐浆,即先在基槽垫层上摊铺砂浆,再将石块大面向下砌上,并且要挤紧、稳实。
砌完内、外皮面石,填充腹石后,即可灌浆。

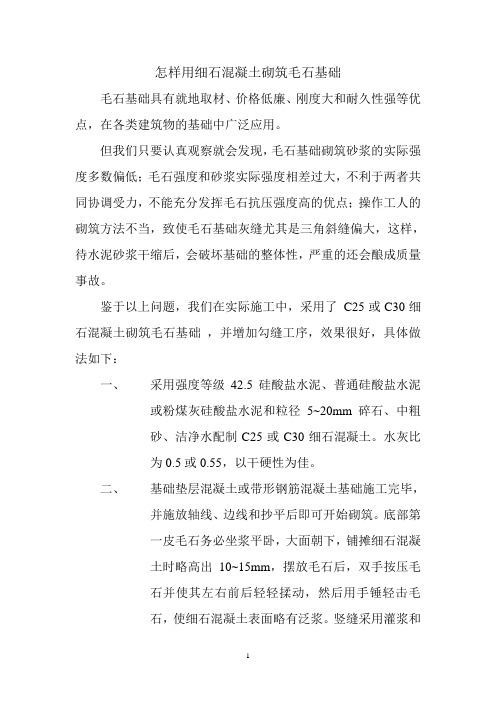

怎样用细石混凝土砌筑毛石基础毛石基础具有就地取材、价格低廉、刚度大和耐久性强等优点,在各类建筑物的基础中广泛应用。
但我们只要认真观察就会发现,毛石基础砌筑砂浆的实际强度多数偏低;毛石强度和砂浆实际强度相差过大,不利于两者共同协调受力,不能充分发挥毛石抗压强度高的优点;操作工人的砌筑方法不当,致使毛石基础灰缝尤其是三角斜缝偏大,这样,待水泥砂浆干缩后,会破坏基础的整体性,严重的还会酿成质量事故。
鉴于以上问题,我们在实际施工中,采用了C25或C30细石混凝土砌筑毛石基础,并增加勾缝工序,效果很好,具体做法如下:一、采用强度等级42.5硅酸盐水泥、普通硅酸盐水泥或粉煤灰硅酸盐水泥和粒径5~20mm碎石、中粗砂、洁净水配制C25或C30细石混凝土。
水灰比为0.5或0.55,以干硬性为佳。
二、基础垫层混凝土或带形钢筋混凝土基础施工完毕,并施放轴线、边线和抄平后即可开始砌筑。
底部第一皮毛石务必坐浆平卧,大面朝下,铺摊细石混凝土时略高出10~15mm,摆放毛石后,双手按压毛石并使其左右前后轻轻揉动,然后用手锤轻击毛石,使细石混凝土表面略有泛浆。
竖缝采用灌浆和挂浆相结合,挤浆个别不严密处,可用木板在毛石基础缝隙外侧挡住,灌入细石混凝土,然后用瓦刀、钢筋棍等工具反复插捣密实。
三、砌筑毛石基础时务必分平铺卧砌,内外搭接,上下错缝,按规范规定设置拉结石、留槎,顶面个别不平处,可用细石混凝土找平压实。
四、毛石基础砌筑完毕并检查合格后,即可用1:1或1:2水泥砂浆勾凸缝(即皮条缝),凸出10~15mm,赶压密实光洁即可。
毛石基础经隐蔽验收后即可进行回填土方。
毛石基础砌筑施工工艺及方法一、基础准备工作1.清理基础:清除基础表面的杂物、尘土和水泥砂浆等。
2.混凝土基础处理:如果毛石基础是在混凝土基础上进行砌筑,则需要将混凝土表面打磨平整。
二、石材选择与加工1.石材选择:选择耐候性好、抗冻性高的天然石材作为毛石基础的材料。
2.石材加工:将选好的石材经过加工,切割成所需大小和形状,并打磨边缘,确保石材质地均匀光滑。
三、基底处理1.底脚点位标定:根据设计要求,在基础上使用标线或刷白漆等方式标定基底脚位的位置,并进行复核。
2.灌胶:将基底平整,用专用的硅酮胶进行灌胶处理,以增加毛石基础和基底之间的粘结力。
四、石材铺设1.粘结剂准备:根据设计要求,选用适合的粘结材料,如水泥砂浆、石胶等。
2.粘结材料涂抹:在基础上均匀涂抹一层粘结材料,待其稍干后,再进行毛石的铺设。
3.石材铺设:根据设计要求,以整齐的方式将石材逐块铺设在基底上,确保间隙均匀一致,石材牢固。
五、细部处理1.缝隙处理:在石材砌筑完毕后,对于石材之间的缝隙进行处理,一般可以选择填缝剂或者专用的胶水进行填补。
2.表面处理:对于毛石基础的表面,可以进行打磨或者抛光等处理,以增加其光滑度和美观度。
六、验收与保养1.验收:在施工完成后,需要进行验收工作,确保毛石基础砌筑符合设计要求,无明显的破损或缺陷。
2.保养:为了保持毛石基础的美观和耐久性,需要定期清理和保养,如清除污垢、保持通风透气等。
总结:毛石基础砌筑施工工艺及方法主要包括基础准备、石材选择与加工、基底处理、石材铺设、细部处理和验收与保养等步骤。
在施工过程中,需要注意选用适合的石材材料,并细心操作,确保毛石基础的质量和美观。
此外,定期保养和维护也是保持毛石基础的重要措施,以延长其使用寿命。
毛石基础砌筑
1、毛石砌体宜分层卧砌,各皮石块间应利用自然形状经敲打修整能与先砌石块中间填心的砌筑方法,中间不得有铲口石(尖石倾斜向外的石块)、斧刃石和过桥石(仅在两端搭砌的石块)。
斧刃石和过桥石(仅在两端搭砌的石块)。
2、毛石砌体的灰缝厚度宜为20~30mm,石块间不得有互相接触现象。
石块间较大的空隙应先填塞砂浆后用碎石块嵌实,不得采用先摆碎石块后塞填砂浆或干填碎石块的方法。
3、砌筑毛石基础的第一皮石块应座浆,并将大面向下。
4、毛石基础的扩大部分,如作成阶梯形,上级阶梯的石块应至少压砌下级阶梯的1/2,相临阶梯的毛石应相互错缝搭砌。
毛石气体的第一皮及转角处、交接处和洞口处,应用较大的平毛石砌筑。
5、毛石砌体必须设置拉结石。
拉结石应均匀分布,相互错开,毛石基础同皮内每隔2m左右设置一块,毛石墙一般每0.7㎡墙面至少应设置一组,且同皮内的中距不应大于2m。
6、拉结石的长度,如基础宽度或墙厚等于或小于400mm,应与宽度或厚度相等;如基础宽度或墙厚大于400mm,可用两块拉结石内外搭接,搭接长度不应小于150mm,且其中一块长度不应小于基础宽度或墙厚的2/3。

毛石基础砌筑专项安全技术措施1.岩石选择和贮存:毛石基础砌筑的首要工作是选择和贮存合适的岩石。
岩石应该经过质量检测,保证其坚固和耐用性。
在贮存过程中,岩石应平稳摆放,避免因不稳定导致坠落事故。
2.工作区域准备:在进行毛石基础砌筑前,要确保工作区域的平整和安全。
移除杂物、地下管线等障碍物,并设置明显的安全标志,以警示周围人员。
3.使用个体防护装备:所有参与施工的人员都应配备个体防护装备,包括安全帽、防护手套、防撞鞋等。
这些装备可以有效保护施工人员的头部、手部和脚部,避免被岩石击中造成伤害。
4.危险区域划定:在进行毛石基础砌筑时,需要划定危险区域,并设置合适的警示标志,禁止未经授权者进入。
警示标志要明确标示危险性和禁止入内的内容。
5.吊运设备与操作人员:如果需要使用吊车等吊运设备进行毛石基础砌筑,必须确保设备和操作人员具备相应的资质和经验。
吊车操作要严格按照操作规程进行,确保安全稳定地吊运石料。
6.石料堆放安全:在进行毛石基础砌筑时,岩石的堆放要合理有序。
堆放区域应足够宽敞,并设置稳定的支撑结构,以避免岩石崩塌造成的伤害风险。
7.施工作业安全:进行毛石基础砌筑的工作人员应持有效证件,并接受必要的安全培训。
在施工过程中,要注意操作规范,合理运用工具设备,确保施工质量和人员安全。
8.现场检查与监控:在进行毛石基础砌筑时,需设置监测探头,对施工过程中可能出现的安全隐患进行监控。
定期对施工现场进行检查,及时排除隐患,确保施工安全。
9.紧急救援措施:在施工现场配备应急救援装备和人员,以应对意外事件。
建立紧急救援预案,对施工人员进行急救知识培训,确保能够及时有效地进行紧急救援。
毛石基础砌筑作为一项基础工程施工活动,存在一定的风险。
通过采取上述安全技术措施,可以最大限度地减少风险,确保施工质量和人员的安全。
企业和工程管理者应严格要求和监督施工过程,确保每个环节都符合安全规范,为顺利完成工程提供有力的保障。

毛石基础砌筑一.基础构造毛石基础用毛石和砂浆砌筑而成。
毛石的强度等级不低于MU20。
砂浆一般采用水泥厂砂浆或水泥石灰混合砂浆。
毛石基础的断面形状:阶梯形和梯形。
毛石基础的顶面两边各宽出墙厚100mm,每级台阶的高度一般在300—400 mm,每阶内至少砌两批毛石。
上级台阶的最外边毛石至少压砌下面毛石的一半以上。
二.所用材料1.毛石:品种不限,要求坚实、其抗压强度不小于20Mpa,厚度不小于15c m,风化、裂缝、水锈和污染的石块不得使用。
.2.砂浆:水泥砂浆。
砂浆稠度一般为5—7cm。
3.水泥:普硅水泥或矿渣水泥32.5或42.5号。
4.砂:粗、中砂。
使用前用5mm孔径筛过筛。
5.水6.拉结筋或预埋构件三.主要机具1.机械淋灰机、砂浆搅拌机、水平运输机。
2.工具大铲、瓦刀、手锤、手凿、铁锹、筛子、条帚、担子板、皮数杆、线锤、水准仪、经纬仪、水平尺、磅秤、水桶、小车等。
四.施工条件1.基槽施工与验收对基槽(坑)的土质、轴线、尺寸和标高等进行检查验收。
清除杂物,打底夯。
基底过湿时,铺100mm厚砂子、矿渣等镇平夯实。
2.设龙门板或龙门桩,标出基础和墙身轴线和标高,在槽底或垫层上弹出基础轴线和边线。
3.抄平、立皮数杆皮数杆间距15m—20m一杆,并在墙角处均设立。
拉线检查垫层表面的水平度。
4.定砂浆配合比5.场地平整、道路畅通。
脚手架及各类机具准备就绪。
6.检查槽边土坡的稳定性,有无坍塌的危险.不良的地基已进行处理.五.施工技术工艺流程;基坑验槽,基底抄平、放线——毛石验收,配制砂浆——摆石撂底,毛石砌筑——立杆挂线,顶部找平——基础验收,养护——办理隐蔽工程施工记录1.清理基础垫层,洒水湿润。
2.放基础轴线、边线,抄平,立皮数杆,划出分层砌石高度,并标出台阶收分尺寸。
3.摆石撂底。
4.盘角挂线,砌筑基础时应先在墙角处盘角。
毛石基础应两面挂线。
先砌筑转角和交接处,先砌四个大角和墙头,再由两端向中间砌筑。
毛石基础

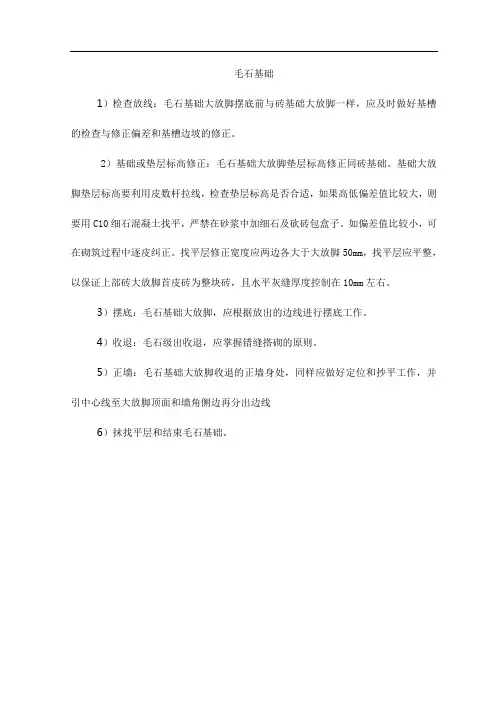

1)检查放线:毛石基础大放脚摆底前与砖基础大放脚一样,应及时做好基槽的检查与修正偏差和基槽边坡的修正。
2)基础或垫层标高修正:毛石基础大放脚垫层标高修正同砖基础。
基础大放脚垫层标高要利用皮数杆拉线,检查垫层标高是否合适,如果高低偏差值比较大,则要用C10细石混凝土找平,严禁在砂浆中加细石及砍砖包盒子。
如偏差值比较小,可在砌筑过程中逐皮纠正。
找平层修正宽度应两边各大于大放脚50mm,找平层应平整,以保证上部砖大放脚首皮砖为整块砖,且水平灰缝厚度控制在10mm左右。
3)摆底:毛石基础大放脚,应根据放出的边线进行摆底工作。
4)收退:毛石级出收退,应掌握错缝搭砌的原则。
5)正墙:毛石基础大放脚收退的正墙身处,同样应做好定位和抄平工作,并引中心线至大放脚顶面和墙角侧边再分出边线
6)抹找平层和结束毛石基础。

毛石砌筑工程技术交底一、任务概述毛石砌筑工程是指利用天然毛石进行砌筑的一种建造技术,常用于景观工程、园林建设等领域。
本文将详细介绍毛石砌筑工程的技术要求、施工步骤、注意事项等内容。
二、技术要求1. 毛石选用:毛石应具有坚实、耐久、美观的特点,不得有裂缝、破碎等缺陷。
石材的颜色、纹理应与周围环境相协调。
2. 石材质量检验:在进行毛石砌筑前,应对石材进行质量检验,包括抗压强度、吸水率、耐候性等指标的测试。
3. 基础处理:石材砌筑前,应对基础进行处理,确保基础平整、坚固,以便于石材的固定和稳定。
4. 石材罗列:毛石的罗列应具有一定的规律性,可以选择平行罗列、交织罗列等方式,以增加美观性。
5. 石材固定:毛石砌筑时,应使用专用的石材胶粘剂或者水泥砂浆进行固定,确保石材坚固不松动。
6. 砌筑工艺:石材砌筑时,应注意保持石缝的一致性,避免浮现过大或者过小的石缝,以影响整体效果。
7. 石材保养:砌筑完成后,应对毛石进行保养,包括清洗、防水、防腐等措施,以延长石材的使用寿命。
三、施工步骤1. 石材准备:根据设计要求,选择合适的毛石,并进行质量检验。
2. 基础处理:对砌筑基础进行处理,确保基础平整、坚固。
3. 石材摆放:按照设计要求,将毛石进行摆放,可以使用木架或者石材支架辅助。
4. 石材固定:使用石材胶粘剂或者水泥砂浆将石材固定在基础上,注意保持水平和垂直度。
5. 石材砌筑:按照设计要求,进行毛石的砌筑工作,注意保持石缝的一致性。
6. 石材清洁:砌筑完成后,对石材进行清洁,去除灰尘和杂物。
7. 石材保养:对石材进行保养,如防水、防腐等处理,以延长使用寿命。
四、注意事项1. 安全第一:施工过程中,严格遵守安全操作规程,佩戴好安全帽、手套等个人防护装备。
2. 施工质量:施工过程中,要保证石材的质量和外观,严禁使用有破损或者质量不合格的石材。
3. 环境保护:施工现场要注意环境保护,避免对周围环境造成污染。
4. 施工进度:按照施工计划和工期要求,合理安排施工进度,确保工程按时完成。
毛石砌体基础及毛石墙体砌筑施工方法要点一、毛石砌体基础施工要点:1.基坑开挖:按照设计要求进行基坑开挖,并控制好基坑的尺寸和坡度,确保基坑底部平整。
2.基础处理:在基坑底部铺设一层砂石垫层,然后进行夯实,以保证基础的坚实稳定。
3.沟槽设置:根据设计要求,在基础板上进行沟槽的设置,以便于将毛石砌体与基坑连接。
4.毛石选材:选择质量好的毛石,要求石块表面平整无裂缝、均匀一致,色彩均勻,力学性能良好。
5.砌筑方法:先将毛石放置在基础板上,然后将石块依次垒砌,石块之间要用石灰砂浆进行粘结固定,并确保每层石块之间的接缝牢固。
6.墙体砌筑:在基础砌体上依次砌筑墙体,采用错缝式砌筑,保证墙体的稳定性。
砌筑过程中要注意石块之间的平整和垂直度,使用水平仪等工具进行测量校准。
7.砌体连接:在砌体的水平缝、垂直缝和水平线上,设置连接件,如钢筋、沉默钉等,加强毛石砌体之间的连接性。
8.砌体防水处理:在毛石砌体施工完成后,对墙体进行防水处理,采用防水涂料或其他防水材料对墙体进行涂刷,提高墙体的防水性能。
二、毛石墙体砌筑施工方法要点:1.材料准备:选用合格的毛石石材、石灰砂浆等材料,确保材料的质量达到设计要求。
2.清理基底:对墙体基面进行清理,去除油污、灰尘等杂物,确保墙体基底干净。
3.毛石墙体砌筑:先进行毛石砌体的基础施工,然后根据设计要求,在基础上进行墙体砌筑。
墙体砌筑时,要保证石块之间的平整和垂直度,使用水平仪等工具进行测量校准。
4.石缝填充:在毛石墙体砌筑完成后,对石缝进行填充处理,使用石膏砂浆等材料填充石缝,提高墙体的牢固性和美观性。
5.防水处理:对毛石墙体进行防水处理,使用防水涂料或其他防水材料对墙体进行涂刷,提高墙体的防水性能。
6.后期维护:对已完成的毛石墙体进行定期维护,及时清理墙体表面的灰尘和污垢,并注意防止墙体受潮和破损。
以上所述是毛石砌体基础及毛石墙体砌筑施工方法要点的一般性指导,具体施工过程中还应根据实际情况进行调整和改进。
毛石基础砌筑施工方案
1、毛石砌筑挡土应符合下列规定:
毛石中部厚度不应小于200㎜;
每砌3~4皮为一个分层高度,每个分层高度应找平一次;
外露面的灰缝厚度不应大于44㎜,两个分层高度间的错缝不得小于80㎜。
2、石挡土墙砌筑
石挡土墙应采用同皮内丁顺相间的砌筑形式、当中间部分用毛石填砌时,丁砌料石伸入毛石部分的长度不应小200㎜。
砌筑挡土墙应按规范要求收坡或收台,并设置伸缩缝和排水孔。
3、养护
砌体外露面,在砌筑后12~18h之间应及时养护,经常保持外露面的湿润。
养护时间:水泥砂浆砌体一般为14天。
4、水泥砂浆勾缝
水泥砂浆勾缝应采用细砂和较小的水灰比,灰砂比控制在1:1至1:2之间,勾缝砂浆必须单独拌制,严禁与砌体砂浆混用。
防渗用砂浆应采用325#以上的普通硅酸盐水泥。
清缝应在料石砌筑24h后进行,缝宽不小于砌线宽度,缝深不小于缝宽的2倍,勾缝前必须将槽缝冲洗干净,不得残留灰渣和积水,并保持缝面湿润。
当勾缝完成和砂浆初凝后,砌体表面应刷洗干净,至少用浸湿物覆盖
保持21天,在养护期间应经常洒水,使砌体保持湿润,避免碰撞和振动。
毛石砌筑工程技术交底一、工程概述毛石砌筑工程是指使用天然毛石进行砌筑的一种建造工程,常用于景观、园林、公园等地方的建设。
本文将详细介绍毛石砌筑工程的技术要求、施工流程和注意事项。
二、技术要求1. 材料选择(1)毛石:应选用质地坚硬、无裂纹、色泽均匀的天然毛石,石块表面应清洁无污渍。
(2)砂浆:砂浆应采用水泥砂浆,配合比为1:3,砂浆的质地应均匀,无结块现象。
2. 砌筑方法(1)基础处理:在砌筑毛石前,应先进行基础的处理工作,确保基础平整、坚实,无明显凹凸。
(2)石块摆放:根据设计要求,将毛石石块摆放在基础上,石块间应留有适当的缝隙,缝隙宽度普通为2-3cm。
(3)砌筑:将砂浆均匀涂抹在毛石石块的底部和侧面,然后将石块按照设计要求逐层砌筑,注意保持水平和垂直度。
(4)填缝:砌筑完成后,用砂浆填充石块之间的缝隙,填缝时应注意砂浆的均匀性和密实度。
(5)清洁:砌筑完成后,及时清洁砌筑面,将多余的砂浆和灰尘清除干净。
3. 质量验收(1)石块表面应平整,无明显凹凸、裂纹或者碎裂现象。
(2)砌筑面应平整,石块之间的缝隙应均匀,无明显错位或者错台现象。
(3)砂浆填缝应均匀、密实,无空鼓或者漏缝现象。
(4)砌筑面应清洁整洁,无污渍、油污或者其他杂物。
三、施工流程1. 前期准备(1)制定施工方案和施工图纸。
(2)准备施工所需的材料和工具。
(3)组织施工人员进行技术培训。
2. 基础处理(1)清理基础表面的杂物和尘土。
(2)检查基础是否平整,如有不平整处,进行修整。
3. 石块摆放(1)根据设计要求,在基础上摆放石块。
(2)确保石块之间的缝隙均匀,宽度符合要求。
4. 砌筑(1)将砂浆均匀涂抹在石块的底部和侧面。
(2)按照设计要求逐层砌筑石块,注意保持水平和垂直度。
5. 填缝(1)砌筑完成后,用砂浆填充石块之间的缝隙。
(2)填缝时应注意砂浆的均匀性和密实度。
6. 清洁(1)砌筑完成后,及时清洁砌筑面,将多余的砂浆和灰尘清除干净。
毛石基础砌筑规范篇一:毛石基础施工工艺毛石基础施工工艺一、施工准备1.材料:(1)石料:其品种、规格、颜色必须符合设计要求和有关施工规范的规定,应有出厂合格证。
风化石严禁使用。
(2)砂:宜用粗、中砂。
配制小于M5的砂浆,砂的含泥量不得超过10%;等于或大于M5的砂浆,砂的含泥量不得超过5%,不得含有草根等杂物。
(3)水泥:一般采用P.O32.5级矿渣硅酸盐水泥和普通硅酸盐水泥,有出厂证明及复试单。
如出厂日期超过三个月,应按复验结果使用。
(4)水:应用自来水或不含有害物质的洁净水。
(5)其它材料:拉结筋,预埋件应做好防腐处理。
2.施工机具:应备有搅拌机、筛子、铁锨、小手锤、大铲、托线板、线坠、水平尺、钢卷尺、小白线、半截大桶、扫帚、工具袋、手推车、挂线架等。
3.作业条件:(1)基槽:土方已完成,并办完隐检手续。
(2)已放好基础轴线及边线;因毛石基础不能用皮数杆,根据基础截面形状,做台阶形砌筑挂线架 (一般间距15~20m,转角处均应设立),以此作为砌石依据,并办完预检手续。
(3)基槽应清理干净,表面不能有浮土。
(4)砂浆配合比已经试验室确定,现场准备好砂浆试模(6块为一组)。
二、操作工艺1.工艺流程砂浆搅拌作业准备→试排撂底→砌毛石→验收2.砌筑前,应对弹好的线进行复查,位置、尺寸应符合设计要求,根据进场石料的规格、尺寸进行试排、撂底,确定组砌方法。
3.砂浆拌制:(1)砂浆配合比应用重量比,水泥计量精度在±2%以内,砂,掺合料为±3%以内。
(2)宜用机械搅拌,投料顺序为砂—水泥—掺合料—水,搅拌时间应符合下列规定:水泥砂浆和水泥混合砂浆不少于2min;水泥粉煤灰砂浆和掺用外加剂的砂浆不少于3min;掺用有机塑化剂的砂浆应为3~5min。
(3)砂浆应随拌随用,一般水泥砂浆和水泥混合砂浆须在拌成后3h和4h内使用完,不允许使用过夜砂浆。
当施工气温最高超过30℃时,应分别在拌成后2h和3h内使用完毕。
第1篇一、前言毛石基础是建筑工程中常用的基础形式之一,适用于地基承载力较好、地下水位较低、土质较坚硬的地区。
毛石基础具有施工简单、成本低廉、耐久性强的特点。
本方案针对毛石基础施工,从施工准备、材料选择、施工工艺、质量控制等方面进行详细阐述。
二、施工准备1. 施工图纸及资料审查认真审查施工图纸,了解毛石基础的构造、尺寸、材料要求等。
同时,收集相关规范、标准、施工经验等资料,为施工提供依据。
2. 施工现场准备(1)施工场地平整:清除施工现场的杂草、杂物,平整场地,确保施工场地符合施工要求。
(2)施工道路:铺设临时施工道路,方便材料运输和施工人员通行。
(3)施工用水、用电:确保施工现场有充足的水源和电源,满足施工需求。
3. 施工人员准备组织施工队伍,明确施工人员职责,对施工人员进行技术交底和安全教育,提高施工人员的素质和意识。
4. 施工材料准备(1)毛石:选择质地坚硬、无裂纹、无夹层的毛石,尺寸应符合设计要求。
(2)砂浆:选用符合设计要求的砂浆,确保砂浆强度和耐久性。
(3)钢筋:选用符合设计要求的钢筋,确保钢筋的直径、间距、锚固长度等符合要求。
(4)其他材料:如水泥、砂、石子、模板等。
三、材料选择1. 毛石(1)质地坚硬:毛石应选用质地坚硬、无裂纹、无夹层的石材,以保证基础的强度和耐久性。
(2)尺寸要求:毛石尺寸应符合设计要求,一般要求长、宽、高之比在1:1:1.5~2之间。
(3)形状要求:毛石表面应平整,无明显凹凸不平,以保证基础的整体性。
2. 砂浆(1)强度要求:砂浆强度应符合设计要求,一般要求强度等级不低于M7.5。
(2)材料要求:水泥、砂、石子等材料应符合国家标准,确保砂浆的质量。
(3)配比要求:砂浆配比应根据设计要求和材料性能进行合理配置,以保证砂浆的强度和耐久性。
3. 钢筋(1)钢筋等级:选用符合设计要求的钢筋等级,一般要求为HRB400。
(2)直径要求:钢筋直径应符合设计要求,一般为12~20mm。
一、工程概况本工程采用毛石砌筑技术,适用于基础工程、挡土墙等结构的施工。
毛石砌筑施工具有耐久性、经济性等优点,适用于各类土木工程。
二、施工准备1. **材料准备**:- **石料**:选用坚实、未风化、无裂缝、洁净的毛石,强度等级不低于MU20。
石料尺寸不应大于所浇部位最小宽度的1/3,且不得大于30厘米。
- **砂浆**:采用M7.5水泥砂浆,砂宜用粗、中砂,含泥量不得超过5%。
- **水泥**:一般采用P.O32.5级矿渣硅酸盐水泥和普通硅酸盐水泥,有出厂证明及复试单。
- **水**:应用自来水或不含有害物质的洁净水。
2. **机具准备**:- 搅拌机、筛子、铁锨、小手锤、大铲、托线板、线坠、水平尺、钢卷尺、小白线、半截大桶、扫帚、工具袋、手推车、挂线架等。
3. **作业条件**:- 基槽:土方已完成,并办完隐检手续。
- 已放好基础轴线及边线。
- 基槽清理干净,表面不能有浮土。
- 砂浆配合比已经试验室确定,现场准备好砂浆试模。
三、施工工艺流程1. 测量定位放线。
2. 土方开挖及回填。
3. 毛石砌筑:- 砌筑前,先做好台阶形砌筑挂线架,间距为1.5-2米,转角处均应设立。
- 按照设计要求,进行毛石砌筑,确保砂浆饱满,叠砌面的粘灰面积大于80%。
- 毛石砌体应逐层铺砌,每层厚度为8-15厘米。
- 砌筑过程中,注意检查毛石的尺寸、形状、位置等是否符合要求。
4. 砌筑完成后,进行砂浆勾缝,确保勾缝饱满。
5. 回填土及泄水孔、沉降缝设置。
四、施工要点1. 砌筑前,应对毛石进行挑选,确保其质量符合要求。
2. 砌筑过程中,注意砂浆的配合比和搅拌质量,确保砂浆饱满。
3. 砌筑过程中,应随时检查毛石的尺寸、形状、位置等是否符合要求。
4. 砌筑完成后,应及时进行砂浆勾缝,确保勾缝饱满。
5. 回填土时,应采用与基础土质相同的土,含水率控制在12%-15%。
五、质量控制措施1. 严格检查材料质量,确保符合设计要求。
