石材铺装施工工艺流程及施工要点
- 格式:docx
- 大小:24.17 KB
- 文档页数:6

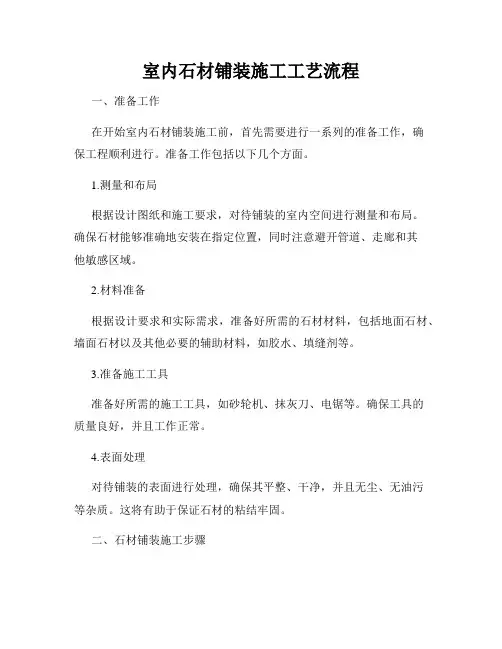

室内石材铺装施工工艺流程一、准备工作在开始室内石材铺装施工前,首先需要进行一系列的准备工作,确保工程顺利进行。
准备工作包括以下几个方面。
1.测量和布局根据设计图纸和施工要求,对待铺装的室内空间进行测量和布局。
确保石材能够准确地安装在指定位置,同时注意避开管道、走廊和其他敏感区域。
2.材料准备根据设计要求和实际需求,准备好所需的石材材料,包括地面石材、墙面石材以及其他必要的辅助材料,如胶水、填缝剂等。
3.准备施工工具准备好所需的施工工具,如砂轮机、抹灰刀、电锯等。
确保工具的质量良好,并且工作正常。
4.表面处理对待铺装的表面进行处理,确保其平整、干净,并且无尘、无油污等杂质。
这将有助于保证石材的粘结牢固。
二、石材铺装施工步骤完成准备工作后,开始进行石材铺装施工。
石材的铺装施工一般按以下步骤进行。
1.基层处理首先对待铺装的基层进行处理,确保其平整、无空鼓、无裂缝等问题。
如果有需要修补的地方,应及时进行修复。
2.胶黏石材使用合适的胶黏剂,将石材粘贴在基层上。
根据需要,可以采用干粘法或者湿粘法进行施工,确保每块石材之间的间距一致。
3.石材剪裁和打磨根据需要,对石材进行剪裁和打磨。
确保石材边缘平滑,符合设计要求,并且与周围的石材无明显差异。
4.填缝待石材胶黏固定后,进行填缝工作。
根据石材的材质和颜色,选择合适的填缝剂进行填缝,并确保填缝剂填充到位。
填缝完成后,使用工具将多余的填缝剂清除干净。
5.石材保护对铺装完成的石材进行保护工作。
涂刷适当的保护剂,以增加石材的耐磨性和防污性,延长使用寿命。
三、收尾工作完成石材铺装施工后,进行相应的收尾工作,确保工程顺利完工。
1.清理工地清理施工现场,清除掉施工过程中产生的垃圾、杂物和建筑渣土等。
保持工地整洁,避免影响周围环境和他人。
2.验收和修复进行石材铺装的验收工作,确保每一项施工质量符合规范要求。
如发现问题或瑕疵,进行及时修复和整改。
3.清洁保养对已铺装的石材进行清洁保养,确保其外观美观、光洁。
地面石材铺贴施工工艺流程及施工方法要点1、地面石材工艺流程准备工作→弹线→试拼→编号→板材背面、侧面做防腐、防泛碱处理→刷水泥接合层→铺砂浆→铺大理石块或花岗石块→灌、擦缝→完成面清洗、养护→抛光打蜡。
2、施工方法(1)熟悉图纸以施工大样图和加工单位为依据,熟悉了解各种部位尺寸和作法弄清洞口,边角等部位之间的关系。
(2)基层处理将地面垫层上的杂物清净用钢丝刷刷掉粘结在垫层上的砂浆并清扫干净。
(3)弹线在房间的主要部位弹互相垂直的控制十字线,用于检查和控制大理石板块的位置,十字线可以弹在混凝土垫层上,并引至强面底部,并依据墙面+50线,找出面层标高,在墙上弹好水平线,注意与楼道通层标高一致。
(4)试拼在正式铺设前,对每一房间的石材应按图案、颜色、纹理试拼,试后按两个方向编号排列,然后按所编号码放整齐。
在房间内的两个互相垂直的方向,铺两条干砂,其宽度大于板块,厚度大于3cm;根据试拼石板的编号及施工大样图,结合房间实际尺寸,把石材板块排好,以便检查板块之间的缝隙,核对板块与墙面、柱、洞口等部位的相对位置。
(5)刷水泥浆结合层在铺砂浆之前再次将混凝土垫层清扫干净(包括试排用的干砂及大理石块)然后用喷壶洒水湿润,刷一层素水泥浆(水质均为0.5左右随刷随铺砂浆)。
(6)铺砂浆根据水平线,定出地面找平层厚度,拉十字控制线,铺找平层水泥砂浆(找平层一般采用1:3的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜)。
砂浆从里面往门口处摊铺,铺好后用大杠刮平再用抹子拍实找平,找平层厚度宜高出大理石底面标高水平线3~4mm。
(7)铺石材一般房间应先里后外,沿控制线进行铺设,既从远离门口的一边开始,按照试拼编号,依次铺砌,逐步退至门口。
铺前应将板子先浸水阴干后备用,先进行试铺,对好纵横缝,用橡皮锤敲击木垫板(不得用橡皮锤直接敲击石板)振实砂浆至铺设高度后,将石材掀起移至一旁检查砂浆上表面与板块之间是否相吻合,如发现空虚之处应用砂浆填补,然后正式镶铺;先在水泥砂浆找平层上满浇一层水灰比为0.5的素水泥砂浆结合层,再铺大理石板,支放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块向两侧和后方向顺序镶铺。
石材铺装施工工艺及方法1、工艺流程:准备工作→弹线→石材保护处理→选材→铺贴→擦缝→石材打蜡。
2、作业条件:(1)室内抹灰(包括立门口)、地面垫层、预埋在垫层内的电管及穿通地面的管线均已完成。
(2)房间内四周墙上弹好+50cm水平线。
(3)施工操作前应画出铺设大理石地面的施工大样图。
3、材料要求:(1)天然大理石、花岗石的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合国家标准《天然大理石建筑板材》、《花岗石建筑板材》的规定。
(2)水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不宜小于32.5级。
(3)砂:中砂或粗砂,其含泥量不应大于3%。
4、施工技术要求:(1)基层处理:将地面残留的砂浆、尘土清理干净,表面平整,无松散颗粒。
(2)弹线:根据图纸尺寸及排列要求弹基线及控制网格。
(3)石材保护处理:使用优质石材保护剂对石材六面进行保护处,边角处经过裁切的部位要重新补刷。
通过保护处理,可有效防止返碱变色。
(4)选材:根据弹线在地面预排,将色泽相近的拼在一起,避免过大的色差。
认为总体效果最好时,对板进行编号并绘平面安置图,以便施工对号入座。
(5)铺贴:先铺设若干个线作为基准,起标盘作用。
石块铺贴前将背面清理干净,先作试铺,在基层面上匀称刷一道素水泥浆,随刷随铺,用1:3干硬性水泥砂浆作粘结层,板块安放后,用橡皮锤敲击,直到平整,砂浆粘结层密实,拿起板块增减砂浆,浇一层水泥砂浆再放下石块,四角用橡皮锤轻小扣击平实、校正。
(6)擦缝:用白水泥加色粉调制与石块颜色相近的专用填缝剂嵌缝。
(7)石材打蜡:我公司采用进口新型设备和新型公用硬蜡进行打蜡施工,打蜡匀称,不露底色,色泽同等,表面干净。
5、质量要求:(1)石材的技术等级、光泽度、外观质量应符合国家现行行业标准的规定。
(2)板材有裂缝、掉角、翘曲和表面有缺陷时应予剔除;在铺设前应根据石材的颜色、花纹、图案、纹理等按设计要求,试拼编号。
石材铺装施工工艺及方法1、工艺流程:准备工作→弹线→石材保护处理→选材→铺贴→擦缝→石材打蜡。
2、作业条件:(1)室内抹灰(包括立门口)、地面垫层、预埋在垫层内的电管及穿通地面的管线均已完成。
(2)房间内四周墙上弹好+50cm水平线。
(3)施工操作前应画出铺设大理石地面的施工大样图。
3、材料要求:(1)天然大理石、花岗石的品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合国家标准《天然大理石建筑板材》、《花岗石建筑板材》的规定。
(2)水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不宜小于32.5级。
(3)砂:中砂或粗砂,其含泥量不应大于3%。
4、施工技术要求:(1)基层处理:将地面残留的砂浆、尘土清理干净,表面平整,无松散颗粒。
(2)弹线:根据图纸尺寸及排列要求弹基线及控制网格。
(3)石材保护处理:使用优质石材保护剂对石材六面进行保护处,边角处经过裁切的部位要重新补刷。
通过保护处理,可有效防止返碱变色。
(4)选材:根据弹线在地面预排,将色泽相近的拼在一起,避免过大的色差。
认为总体效果最好时,对板进行编号并绘平面布置图,以便施工对号入座。
(5)铺贴:先铺设若干个线作为基准,起标盘作用。
石块铺贴前将背面清理干净,先作试铺,在基层面上均匀刷一道素水泥浆,随刷随铺,用1:3干硬性水泥砂浆作粘结层,板块安放后,用橡皮锤敲击,直到平整,砂浆粘结层密实,拿起板块增减砂浆,浇一层水泥砂浆再放下石块,四角用橡皮锤轻轻敲击平实、校正。
(6)擦缝:用白水泥加色粉调制与石块颜色相近的专用填缝剂嵌缝。
(7)石材打蜡:我公司采用进口新型设备和新型专用硬蜡进行打蜡施工,打蜡均匀,不露底色,色泽一致,表面干净。
5、质量要求:(1)石材的技术等级、光泽度、外观质量应符合国家现行行业标准的规定。
(2)板材有裂缝、掉角、翘曲和表面有缺陷时应予剔除;在铺设前应根据石材的颜色、花纹、图案、纹理等按设计要求,试拼编号。
铺装石材施工工艺流程一、施工前的准备。
二、基层处理。
接下来就是基层处理啦。
基层就像是大楼的地基一样重要。
如果基层不平整,那石材铺上去肯定也是歪歪扭扭的。
得把基层的土啊、石子啊什么的压实,然后用水泥砂浆之类的找平。
这个过程就像是给地面做个美容,让它变得平平整整的。
而且基层还要保持干燥呢,如果湿哒哒的,石材铺上去以后可能会出问题,比如空鼓之类的,那就不好啦。
三、石材铺装。
然后就到了石材铺装的环节啦。
先在基层上铺上一层水泥砂浆,这就像是给石材铺了个软软的小床。
然后把石材轻轻地放在上面,要注意石材的纹理方向哦,就像铺木地板一样,要让纹理看起来整齐又好看。
放好之后呢,要用橡皮锤轻轻敲打石材,让它和水泥砂浆更好地贴合在一起。
这时候可不能太大力气啦,不然把石材敲坏了可就心疼死了。
如果一块石材铺好了,发现和旁边的石材有高低差,那就得调整一下,不能让它们参差不齐的,就像小伙伴们排队一样,要整整齐齐的。
四、填缝处理。
石材都铺好了之后呢,就到了填缝的时候啦。
填缝就像是给石材之间的小缝隙穿个漂亮的衣服。
要选择合适的填缝材料,一般有那种专门的石材填缝剂。
把填缝剂均匀地填到缝隙里,然后用工具把它压实,再把多余的填缝剂清理掉。
这样填好缝之后,石材看起来就更加整体,也能防止灰尘啊、水啊之类的东西进到缝隙里,就像给石材的小缝隙做了个防护一样。
五、养护。
最后就是养护啦。
刚铺好的石材就像个刚出生的小宝宝,需要好好照顾呢。
在一段时间内,要避免在石材上踩踏或者放置重物。
还要定期给石材洒水,让它保持湿润,这样石材才能更好地和水泥砂浆粘结在一起。
一般要养护个几天的时间,就像等小宝宝慢慢长大一样,等石材养护好了,就可以正常使用啦。
地面石材铺装施工方案及工艺方法1)操作工艺:铺装前将基层表面的灰尘、污垢和油渍等清除干净,并撒水湿润。
凹处用1:3水泥砂浆补平,再施工1:3干硬性水泥砂浆。
铺装前先选砖,经建设单位同意,根据设计图纸要求进行预排,以便拼缝均匀并以此弹出分割线。
用水准仪对基层进行横向、纵向划线,确定所铺装砖的具体位置。
每隔2米左右埋好贴面控制标高标志,来控制整体的平整度和粘贴层的厚度。
将花岗岩材料再粘贴前先洗干净,石材背面刷干净,放入清水中浸泡2h以上,取出凉干后再使用,铺贴时保持湿润。
大面积施工前,要做好小样板,进行技术鉴定,经建设单位同意认可后在全面展开,同时合理安排好各道工序的衔接工作。
铺干硬性水泥砂浆(配合比为1:3,以湿润松散、手握成团不泌水为准)找平层,虚铺厚度以25—30mm为宜,放上石材时高出预定完成面约3—4mm为宜。
用铁抹子排实抹平,然后进行石材预铺,并对准纵横缝,用木锤着力敲击石材中部,振实砂浆至铺设高度后,将石材掀起,检查砂浆表面与石材底相吻合后(如有空虚处,应用砂浆填补),在砂浆表面先用喷壶适量洒水,再均匀撒一层水泥粉,把石材对准铺贴。
铺贴时四角要同时着落。
再用木锤着力敲击至平直。
铺贴顺序应从里向外逐行挂线铺贴。
缝隙宽度不应大于1mm。
铺装的成品面砖表面清洁再当天就要做好,如完成后又不洁之处,可用5%—10%盐酸清洗干净,做好成品养护,待强度满足设计要求后方可上人行走。
铺贴完成24小时后,经检查石材表面无断裂、空鼓后,用稀水泥刷缝填饱满,并随即用干布擦净至无残灰、污迹为止。
铺好的石材两天内禁止行人和堆放物体。
2)质量标准:面层所用石材的品种、质量必须符合设计要求。
面层不应有裂纹、脱皮、麻面和起砂等现象。
面层和基层的结合必须牢固,无空鼓。
检查方法用小木锤轻击和观察检查。
石材表面洁净,图案清晰,色泽一致,接缝均匀,周边顺直,石材无裂纹、掉角和缺楞等缺陷。
检验方法:观察检查、面层中块料行列(接缝)在5m长度内直线度的允许偏差不应大于2mm。
第1篇随着我国城市化进程的加快,道路建设成为了城市基础设施的重要组成部分。
石材道路以其美观、耐用、环保等特点,越来越受到人们的喜爱。
为了确保石材道路施工质量,提高施工效率,本文将针对精铺装石材道路施工方案进行详细阐述。
二、施工方案1. 施工准备(1)人员组织:成立施工项目部,明确项目经理、技术负责人、施工负责人等岗位,确保施工顺利进行。
(2)材料准备:根据设计图纸和工程量,准备石材、砂石、水泥、钢筋等材料,确保材料质量符合国家标准。
(3)机械设备:准备石材切割机、切割锯、搅拌机、平板振动器、平板运输车、压路机等机械设备。
(4)施工场地:平整施工场地,确保场地排水良好,便于材料运输和施工。
2. 施工工艺(1)基础处理1)对原有路面进行清理,清除杂物、松散层等,确保基础平整。
2)根据设计要求,对基础进行夯实,确保基础坚实可靠。
3)铺设垫层,选用碎石或砂石,厚度根据实际情况确定。
(2)石材铺设1)石材加工:根据设计要求,对石材进行切割、打磨、抛光等加工,确保石材尺寸、平整度和光泽度符合要求。
2)石材排版:根据设计图纸,对石材进行排版,确保石材拼接紧密、美观。
3)石材铺设:a. 按照排版图,将石材铺设在基础上,注意石材之间的缝隙大小,确保石材平整。
b. 使用平板振动器对石材进行振动,使其与基础紧密结合。
c. 检查石材铺设质量,确保石材平整、缝隙均匀。
4)石材灌缝:a. 使用专用灌缝剂,将石材缝隙灌满。
b. 灌缝剂凝固后,用磨光机进行磨光,确保石材表面平整。
(3)施工缝处理1)根据设计要求,设置施工缝,确保石材拼接美观。
2)在施工缝处,使用专用密封胶进行封缝,确保缝隙严密。
3)检查施工缝质量,确保密封效果良好。
3. 施工质量控制(1)材料质量控制:确保石材、砂石、水泥等材料质量符合国家标准。
(2)施工工艺控制:严格按照施工工艺进行施工,确保施工质量。
(3)施工过程控制:加强对施工过程的监督,确保施工质量。
铺装石材施工工艺流程一、施工前的准备工作。
施工前啊,咱们得先把材料准备好。
石材得好好挑选,可不能马虎。
要看看石材的颜色是不是均匀,有没有裂缝之类的毛病。
就像挑水果一样,得挑那些长得好看又健康的石材。
还有啊,石材的尺寸也要符合咱们的设计要求,不然到时候铺起来就像拼图缺了块似的,多难看呀。
除了石材,工具也不能少。
像水平仪,这可是保证咱们地面铺得平平整整的关键工具呢。
还有切割机,要是有石材的尺寸不合适,就得靠它来调整啦。
另外,像小铲子、锤子这些小工具也得准备齐全,它们虽然小,但是作用可大着呢。
施工场地也要清理干净。
如果场地上到处都是杂物,那石材可就没地方落脚啦。
得把那些乱七八糟的东西都清理走,就像给石材准备一个干净整洁的家一样。
二、基层处理。
基层处理可重要啦。
咱们得先把基层的地面弄平整,如果地面坑坑洼洼的,那铺上去的石材也跟着七扭八歪的。
要是有凸起的地方,就得用小铲子或者锤子把它敲平或者铲平。
如果有凹陷的地方呢,就得用水泥砂浆之类的材料把它填平。
这就好比给石材铺床,床不平的话,睡觉能舒服吗?石材也是这个道理呀。
基层的含水率也得注意。
如果含水率太高的话,石材铺上去可能就会出现空鼓的现象。
就像咱们住在潮湿的房子里,墙面可能会发霉一样,石材在潮湿的基层上也会不开心的,所以要保证基层干燥才行。
三、石材铺装。
石材铺装的时候,咱们先得在基层上铺上一层水泥砂浆。
这水泥砂浆就像胶水一样,能把石材牢牢地粘在地面上。
铺水泥砂浆的时候要均匀,不能有的地方厚有的地方薄,不然石材铺上去就高低不平了。
然后把石材轻轻地放在水泥砂浆上,按照设计好的图案或者布局摆放。
这个时候要特别小心,就像对待小宝宝一样,可不能把石材磕着碰着了。
如果一块石材没放好,那整个铺装效果就大打折扣啦。
在摆放石材的时候,要注意石材之间的缝隙。
缝隙得大小一致,这样看起来才整齐美观。
要是缝隙一会儿大一会儿小,就像小朋友换牙的时候,牙齿参差不齐,多不好看呀。
四、石材固定与调整。
石材铺装施工工艺流程一、施工准备1、材料1天然石材、人工合成石材的品种、规格应符合设计要求;2水泥:一般采用普通硅酸盐水泥或硅酸盐水泥;有出厂合格证明及复试报告..3砂:粗砂或中砂;过8mm孔径筛子;其含泥量不应大于3%水泥砂浆用..细砂;过2mm 孔径筛子灌缝用..4水:宜采用饮用水;当采用其它水源时;应按有关标准对其进行化验;确认合格后使用..2、设备、机具1机械:砂浆搅拌机、叉车、专用手推车1工具:铁抹子、木抹子、靠尺、浆壶、半截大桶、洒水喷壶、钢卷尺、尼龙绳、橡皮锤或木锤、扫帚、钢錾子、铁钩子、砂轮锯、刮杠、大铁锤、橡胶垫等..3、作业条件1天然石材进场后;先详细核对品种、规格、数量等是否符合设计要求;有裂纹、缺棱、掉角、有色差和表面有缺陷时;应予剔除..后使用叉车将石材装卸在指定地点;石材下需垫方木..2混凝土基层施工验收合格.3混凝土基层抗压强度达到2.5Mpa以上..4混凝土基层表面应平整、坚实、粗糙、清洁;表面的浮土、浮浆及其他污染物清理干净并充分湿润;无积水..二、操作工艺1工艺流程2操作方法1测量放线:1、广场平面控制:平面控制分三级;第一级由测绘院布设首级平面主控制网;定出主轴线位置并在四周布设点位;第二级在施工现场周围布设等级二级建筑物平面矩形方格网精度要求为:测角中误差±1/10000;在第二级控制网的基础上再按10m内分为三级方格网;组成方格网状控制;以满足场区控制的测设要求..在铺装施工中根据矩形网外轮廓线加密桩位;将控制桩投测至施工区;钉测钎;每测定一闭合图形完毕后进行闭合校核..2广场高程控制:由测绘院沿广场四周布设国家二等水准网;作为首级高程控制网..施工单位根据测绘院提供的水准点高程;按国家三等水准测量技术要求;在施工区用闭合水准测法加密布设高程控制点..首先计算出广场等高线的最大坡度线与小方格网边线交点高程;作为施测数据资料;制成表格形式;并采用激光扫平仪与水准仪相结合的方法;进行高程层层控制;现场实测时将标高点按计算数据测设在Φ10钢筋测钎上;并用拉伸性好的尼龙线;作为施工高程控制的依据..2砼基层处理:将混凝土基层上的污物、杂物清净;用钢丝刷刷掉粘结在基层表面的砂浆;并清扫干净..如遇油污需用洗涤剂清洗干净..3铺砌砂浆初找平、铺石材初找平:先用喷壶洒水湿润;刷一层水灰比为0.4~0.5的素水泥浆;不要刷的面积过大;随铺砂浆随刷;根据石材水平线确定结合层砂浆厚度;砂浆的厚度一般高出石材底标高10-20mm左右;结合层干硬性水泥砂浆一般采用1:2~1:3的干硬性水泥砂浆;干硬程度以手捏成团;落地即散为宜;用木抹子趟平后运放石材初就位;然后试夯石材至设计高程..如通过试夯发现砂浆的厚度偏差过大;则抬起石材调整砂浆的厚度..4石材铺装:石材铺装前应根据广场平面网格控制图中的编号、图案;在十字控制线交点开始铺装..在初找平的干硬性砂浆上;满浇一层水灰比为0.5的素水泥浆用浆壶浇均匀;然后安放石材;安放时四角同时下落;石材安放后调整石材位置;用大锤要求在石材表面垫放橡胶垫、木夯相互配合;锤击石材;使其达到设计高程和平整度、相邻板高差的质量要求;在锤击过程中要注意随时调整石材的位置;保持经纬方向的顺直..铺完纵、横行之后有了标准;可分段分区依次铺砌..5石材拼缝填充:在石材铺砌后1-2昼夜进行灌缝..石材拼缝采用1:10的水泥干砂灌缝、扫缝填充..灌完缝后对铺砌完成的广场砖进行全面积的浇水;使石材拼缝中的干水泥砂充分下沉密实后;进行二次灌缝..6石材表面清理:二次灌缝完成后;对石材表面进行浇水清理..3季节性施工:本工艺在露天情况下作业时;不宜在雨天施工..冬季施工气温不应低于5℃..4质量标准1基本要求石材品种、规格符合设计要求和施工规范的规定;水泥、砂配合比及其做法;必须符合设计要求和施工规范的规定;石材面层与下一层结合紧密;铺砌平整稳固;灌缝符合设计规定;铺砌面层与结构物接顺;不得有反坡..2 实测项目3外观鉴定无裂纹、无缺棱、无掉角、无色差;表面整洁美观;颜色过度自然、协调..5成品保护1石材装卸使用小型叉车时;需安排有经验的司机进行装卸作业;轻起轻放;并安排专人指挥..2单块石材需四人用钢丝绳或双股铁丝进行抬运;石材边角部位很容易被钢丝绳磨掉;故在钢丝绳与石材接触的边角;加设等边角钢或木板对石材进行保护..3夯击石材时;石材表面需铺垫橡胶块或废旧轮胎;以避免夯击过程中对石材造成的破坏..4石材铺砌完成后3d内;严禁任何车辆在石材表面上行驶与施工作业;以防止对石材表面压损及油污污染..5铺砌石材过程中;操作人员应做到随铺随用干布擦净石材表面的水泥浆痕迹..6应注意的质量问题1为防止石材尺寸超标准;石材边角有缺棱掉角及石材色差;需加强石材出厂检验、进场检验、铺装过程检验三级检验..2空鼓:为防止铺干硬性砂浆不密实;局部不均匀;应用小刮杠刮平..3裂纹:为防止石材裂纹的发生;夯击石材时应垫橡胶块或防止夯击力度过大..4相临石材高差超标:严格控制石材砂浆虚铺厚度及石材夯击次数..5为避免石材灌缝不密实;应保证石材灌密实及充分洒水..。
石材铺装施工方案及工艺方法1、工艺流程准备工作—试拼—弹线—试排—刷水泥浆及铺砂浆结合层—铺石材板块—石材缝清理。
(1)清理基层:将基层表面积灰及杂物等清理干净,如局部凹凸不平,应将凸处凿平,凹处补平。
(2)试拼:在正式铺设前,对同一面的花岗石板块,应按图案、颜色、纹理试拼,将非整块板排放在旁边,试拼后按两个方向编号排列,然后按编号码放整齐。
(3)弹线:为了检查和控制花岗岩板块的位置,在地面上拉控制线,弹在混凝土垫层上,并引至不容易变动的部位,然后依据测量的标高线找出面层标高,拉水平标高线。
(4)试排:在两个相互垂直的方向铺两条干砂,其宽度大于板块宽度,厚度不小于3cm。
结合施工大样图及现场实际尺寸,把花岗石板块排好,以便检查板块之间的缝隙,核对板块与各主体部位的相对位置。
(5)刷水泥素浆及铺砂浆结合层:试铺后将干砂和板块移开,清扫干净,用喷壶洒水湿润,刷一层素水泥浆(不要刷的面积过大,随铺砂浆随刷)。
根据板面水平线确定结合层砂浆厚度,拉十字控制线,开始铺结合层干硬性水泥砂浆(1:3的干硬性水泥砂浆),厚度控制在放上花岗石板块时宜高出面层水平线3-4mm。
铺好后用大杠刮平,要用抹子拍实找平(铺摊面积不得过大)。
(6)铺砌花岗岩板块:a.板块应先用水浸湿,待擦干或表面晾干后方可铺设。
b.根据现场拉的十字控制线,纵横各铺一行,做为大面积铺砌标筋用。
依据试拼时的编号、图案及试排时的缝隙(板块之间的缝隙宽度,当设计无规定时不应大于1mm),在十字控制线交点开始铺砌。
先试铺即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆结合层上,用橡皮锤敲击木垫板(不得用橡皮锤或木锤直接敲击板块),震实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间是否相吻合,如发现有空虚之处,应用砂浆填补,然后正式镶铺,先在水泥砂浆结合层上满浇一层水灰比为0.5的素水泥浆(用浆壶浇均匀),再铺板块,安放时四角同时往下落,用橡皮锤或木锤轻击木垫板,根据水平线用铁水平尺找平,铺完第一块,向两侧和后退方向顺序铺砌。
石材铺装施工工艺流程及施工要点石材铺装是一种常见的地面装饰材料,广泛应用于建筑、道路、公园等各个领域。
石材铺装的质量直接影响到使用者的体验和安全性。
本文将介绍石材铺装的施工工艺流程以及施工要点,帮助读者更好地理解和掌握这一领域的知识。
一、前期准备在石材铺装施工开始之前,进行充分的准备工作至关重要。
首先,需要对铺装区域进行清理和平整,确保地面平整度符合要求。
其次,对石材进行检查,确保石材的质量合格,无裂缝、缺口或者变形等问题。
同时,还需对铺装区域进行测量和标示,确定石材的具体位置和尺寸。
最后,准备好所需的施工工具和材料,如切割机、胶水、填缝剂等,在施工过程中能更好地应对各种情况。
二、施工工艺流程石材铺装的工艺流程一般包括以下几个环节:基底处理、粘贴和灌缝。
1. 基底处理基底处理是石材铺装的第一步,它的目的是保证石材能够与地面充分粘结,增加铺装的牢固性和稳定性。
首先,清理基底,确保其干净无灰尘。
然后,根据地面情况选择合适的基底处理方法,如刷涂防水材料或者涂覆底层粘结剂等。
在处理完基底后,等待一定时间使其干燥和固定。
2. 粘贴石材粘贴是石材铺装的核心环节,直接影响到铺装质量和美观度。
将预先测量好的石材按照顺序放置在基底上,用切割机对石材进行必要的修整和切割。
接下来,将胶水均匀涂抹在基底上,并用拍打和轻捏的方式将石材粘贴固定。
在粘贴过程中,应注意石材之间的缝隙和平整度,确保整体效果一致。
粘贴完成后,静置一段时间以确保胶水充分固化。
3. 灌缝灌缝是为了填补石材之间的缝隙,提高铺装的密封性和稳定性。
在粘贴完成且胶水干燥后,用专用的填缝剂将石材缝隙填充平整。
填缝剂的颜色应与石材相匹配,以保持装饰效果的一致性。
填缝后,用刮板将填缝剂刮平,并用湿抹布擦拭石材表面,确保整体光滑、无污渍。
三、施工要点1. 选择合适的石材和材料:在选择石材时,要考虑其质量、耐久性和美观度,根据施工环境和需求来选择合适的材料。
2. 基底处理要仔细:基底处理是石材铺装的重要环节,要确保基底干净、平整,增加石材与基底的粘结力。
石材铺装施工工艺流程1. 前期准备石材铺装施工工艺的前期准备包括项目评估、设计方案确定、材料采购和场地准备。
1.1 项目评估在进行石材铺装施工之前,需要对项目进行评估。
评估内容包括场地环境、施工条件、施工难度等方面的考虑,以确定是否适合进行石材铺装。
1.2 设计方案确定根据项目需求和客户要求,制定合适的设计方案。
设计方案应包括石材类型、尺寸、颜色等要素的选择,以及铺装方式和图案等设计内容。
1.3 材料采购根据设计方案确定所需的石材种类和数量,并与供应商进行联系,采购所需的石材材料。
在采购过程中应注意选择质量可靠的供应商,并仔细检查所购买的石材是否符合要求。
1.4 场地准备在进行铺装施工之前,需要对场地进行准备。
首先清理场地,清除垃圾和障碍物,确保场地平整。
然后对场地进行测量和标记,确定石材铺装的位置和铺装线路。
2. 施工准备在正式进行石材铺装之前,需要进行施工准备工作,包括材料准备、设备调试和施工人员培训等。
2.1 材料准备将采购到的石材按照设计方案要求进行分类、分堆,并进行清洁处理。
同时准备好所需的辅助材料,如胶粘剂、填缝剂等。
2.2 设备调试检查施工所需的机械设备和工具是否正常运转,并进行必要的调试和维护。
确保设备能够满足施工需要。
2.3 施工人员培训对参与施工的人员进行培训,使其了解施工流程、掌握操作技巧,并确保他们具备相关安全意识和操作规范。
3. 施工过程石材铺装的施工过程包括基础处理、石材切割、铺装固定、填缝处理等多个步骤。
3.1 基础处理首先对场地基础进行处理,确保基础平整、坚固。
根据需要进行基础处理,如打磨、修补等。
3.2 石材切割根据设计方案和场地要求,对石材进行切割。
切割时应注意保持石材的完整性和精确度,以确保铺装效果符合要求。
3.3 铺装固定将切割好的石材按照设计方案的要求进行铺装。
在铺装过程中,应注意石材之间的间隙和平整度,使用胶粘剂或固定夹具将石材固定在基础上。
3.4 填缝处理在铺装完成后,对石材之间的缝隙进行填缝处理。
石材铺贴工程施工工艺1.施工准备1)地面石材施工前首先需要做的就是放样弹线。
按照设计图纸在地面准确放样,放样的结果是除了可以及时发现问题,更重要的是可以很准确地测算出石材的使用数量、石材的规格和布置,以便及时定货。
放样后要用不易褪色的颜料在地面仔细弹线。
将放样结果绘制成石材加工图,交给厂家按图尺寸加工。
2)地面石材施工,规格板在选材上要达到规格尺寸方正,表面平整光滑,不能有缺边掉角、裂纹及污染变色等缺陷。
3)石材运输过程中,应按要求用木箱分类包装,上下车最好用铲车进行。
如是长途运输,则在运输途中要用防水帆布将石材遮盖,防止日晒雨淋。
石材在现场应存放于通风的室内。
拆除包装前需防止污染,并做好半成品的保护。
4)石材背面及侧面涂刷防渗透保护膜根据我公司大量的施工实践和经验积累,在石材铺贴施工中,因石材的结构特性,化学成分不同,某些石材会对水泥的碱性环境产生不良反应,具体表现为返碱、咬色、翘曲变形等情况。
针对这样一些石材,为保证在使用后不影响装饰效果,建议在施工前在石材背面及侧面涂加防渗透剂涂层,形成保护膜,以防止这些石材产生反应,我司在长期的施工过程中积累了相关的处理经验,能够避免上述情况的发生。
将经挑选的合格石材用清水洗净,干燥后即可在石材背面和侧面均匀涂刷防渗透剂,将石材侧靠在石材架上晾干就可使用。
现场要保持空气流通,并要避免灰尘,以免污染。
2.施工工艺找水平、拉线一对色编号一标准块铺贴安装一补缝一养护3.施工方法与技术措施1)找程度、拉线:在素混凝土找平层上贴程度灰饼,按地面弹线拉双向程度线找中找方。
并找出拼花板的位置,施工前一天洒水,湿润基层。
2)对色编号:石材地面铺设前,应对规格板进行试拼,指对色、拼花、编号,以对号入座。
试拼的结果是要保证地面石材前后左右的花纹、颜色基本一致,纹理通顺,接缝严密吻合,角度垂直,线条顺直。
3)铺设顺序:拉线后应先铺若干条干线作为基准,起标筋作用,一般先由厅中线住两侧采取退步法铺贴,圆形地面则有中心向外围铺设。
石材铺装路面施工方案第二节石材铺装路面施工1、石材铺装施工工艺基层清理→弹线放线→干硬性砂浆拌合→石材挑选→试拼试铺→铺贴面层→拼缝处理→养护2、室外石材铺装前,基层混凝土应浇筑成并达到一定强度,对表面的杂物清理干净。
3、弹控制线:根据现场石材铺装图进行划分弹线,作为检查、控制石材板位置,在基层上分区弹出各控制线,控制线沿找坡方向弹线;另在适当位置弹出标高线,控制找坡。
4、在铺装砂浆之前再次将混凝土垫层清理干净,喷水湿润,刷一层素水泥浆。
正式铺装前,进行石材试铺,检验石材间的缝隙等。
5、铺砂浆:根据水平线,定出地面找平层厚度,拉十字线,用干硬性水泥砂浆垫层。
铺好后用大杠刮平,再用抹子拍实找平。
找平层高出花岗石底面标高水平线5-8mm。
6、铺花岗石:在铺好的沙浆找平层上洒一层素水泥浆,然后石材就位。
石材就位后用木锤锤击石材表面至合适位置,铺下一块石材(石材地面铺设前,应根据施工大样图在基层上弹线,并按设计的颜色、纹理、图案试拼。
确认各部位的材料品种、图案、颜色、纹理、缝隙无误后,按设计标高进行铺砌,坡度按要求在找平层按设计要求找坡。
7、铺砌时,基层必须清理干净,并随铺干硬性水泥砂浆随铺砖,以防止地面先进行试铺对好纵横缝,用铁锤敲击木垫板,振实砂浆至铺设高度后,将石材掀起移至一旁,检查砂浆上表面与板材之音节是否吻合,如发现有空虚之处应用砂浆填补,然后再正式铺装。
8、铺石材板安放时四角同时下落,用铁锤轻击木垫板,根据控制线找平找坡,铺完第一块向侧向后退顺序铺装,石材板块间板缝要满足设计要求。
质量控制措施1、石材由专业厂家加工,所用品种、质量应符合设计要求。
2、石材与下层粘接应安稳。
3、石材表面要求干净、平整、色泽一致、周边顺直、无掉角缺楞等。
4、建立定期和不定期的施工质量检查制度,根据工程希望情况,按施工验收尺度和质量检修评定尺度的要求及时进行工程的检查评定。
5、石材面层偏差限值及检查方法:表面平整度1mm2m靠尺检查缝格平直2mm拉5m线尺量接缝高低0.5mm楔形塞尺检查。
地面大理石石材铺贴工程施工工艺及施工方法要点1、基本工序(1)20厚大理石板(正、背面及四周满涂防污剂二道),灌稀水泥浆(或彩色水泥浆)擦缝;(2)撒素水泥面(洒适量清水);(3)30厚1:3干硬性水泥浆粘结层;(4)混凝土或水泥砂浆找平层;2、施工准备施工前应将混凝土垫层清理干净,洒水湿润,如基层发现有空鼓现象,应其清理干净,重新对空鼓部位进行找平。
石材六面已进行防护处理。
(1)材料进场需检验合格,石材品种、规格数量齐全;(2)机电、土建隐蔽工程均已验收合格并有书面交接手续;(3)操作面应进行封闭施工,禁止交叉作业,确保施工质量及装饰效果;(4)所有轴线、标高线已与监理进行文字书面交接,经实测量放线检查无误;(5)对项目部全体员工及作业队进行完整的技术交底,并做好书面记录。
3、材料要求(1)石材品种、规格、花色、尺寸、质量应符合设计和规范要求。
(2)水泥使用高标号普通硅酸盐水泥。
(3)中粗砂应过筛并洁净。
4、工艺流程清理基层→放线→试拼→编号→刷护理浆或结合层→铺砂浆→铺石→擦缝→清理打蜡5、施工方法要点(1)基层修补:检查基层平整情况,偏差较大的应事先剔凿和修补,并将基层清扫干净。
(2)抄平放线:按水平线控制平整度,按轴线控制板缝,以符合设计要求,高档地面石材应讲究对称。
(3)挑材选料:将有缺陷和局部污染的石材挑出来,完好的石材进行平整度几何尺寸测量和套方检查,确保用料合格。
(4)对色编号:正式铺设前进行试拼,达到品种规格颜色、纹路基本一致符合设计要求后统一按两个方向编号。
石材涂刷石材护理液。
石材背面网格及胶应除去。
(5)铺设顺序:弹线后应先铺设若干条干线作为基准,起标筋作用。

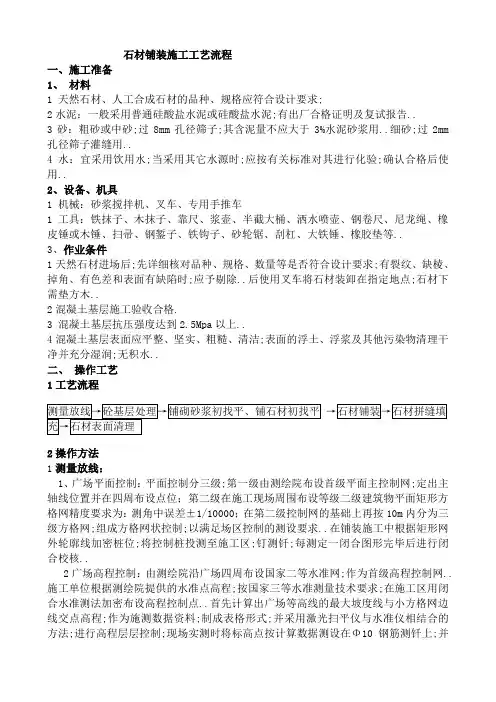

一般先由走廊中线往两侧采取退步法铺贴。
(6)正式铺贴:石材铺贴之前应先试铺。
地面提前浸湿,在找平层上均匀刷一道素水泥浆,随刷随铺20mm以上厚1:2.5干硬性水泥砂浆作粘结层。
板块后刮素浆安放,用橡皮锤敲击,既要达到铺设高度,又要使粘结层平整密实。
石材铺装施工工艺流程及施工要点简介石材铺装是一种既美观又实用的铺装方式,被广泛应用于建筑装修、景观设计等领域。
本文将介绍石材铺装施工的工艺流程及施工要点,帮助您更好地理解和掌握这种铺装方式的施工过程。
工艺流程1. 施工准备在进行石材铺装工程之前,需要进行充分的施工准备工作。
首先需要了解工程的整体情况,了解铺装区域的地形、大小、高度等信息,以便确定工程量和施工方案。
然后进行测量绘图,并依据施工图纸对施工现场进行清理和处理,确保施工平整、无垃圾等干扰因素。
同时,必须对施工材料进行检查,确保其符合规格、质量标准,并进行储备,以便于现场使用。
在施工现场设置安全警示标志和保护措施,确保工人和施工区域的安全。
2. 打样试铺在实际进行铺装之前,需要根据设计要求和施工图纸进行打样试铺。
打样试铺可以确保铺砌质量和效果,可以帮助施工方调整施工方案,及时纠正错误。
同时还可以为后续的铺装工程提供指导。
3. 铺装在进行铺装工程时,要按照设计要求和施工方案,先从边角处开始,依次进行铺装。
铺装时应先将石材放置于铺砖切割机上将其切割到所需的尺寸,并进行校准,确保铺装的平整和合理。
应用有机胶粘剂将石材铺贴在基础层上,并利用钢筋、螺栓、角铁等材料进行固定,保证铺装平整、牢固。
在进行铺装的同时,对铺砌的口缝进行填补并利用封口胶进行封口,防止污垢、水等外界因素进入。
4. 抛光、养护铺装工程完成后即可进行抛光,有利于提高石材的质感和美观度,并防止石材变色、老化等情况的发生。
养护期间,应当妥善保护铺装区域,避免人员和车辆等重物经过,确保基础层的稳定和铺装的平整度。
施工要点1.施工前应进行零星修补和杂物清理,确保基础层的平整度和清洁度。
2.施工前要制定详细的施工方案,包括施工流程、施工材料、施工工具等,并按照方案进行施工。
3.采用专业铺装工具、材料和设备进行施工,确保铺砌质量和效果。
4.按照设计要求进行铺装,并加强口缝的填补和封口,确保石材铺装质量。
石材铺装施工工艺流程及施工要点
一、九尾狐石材背景墙教您石材铺装前的准备工作、施工中应注意的问题
1、石材铺装之前请详细阅读包装箱上的说明。
2、天然石材纹理自然,有色差,属正常现象。
如:洞石有洞,砂岩有砂眼,片岩表面多层次。
石材马赛克采用手工加工工艺制成,故颗粒之间存在自然误差,并且颗粒之间的缝隙也存在自然误差,但不影响施工(施工时可自行调整)。
3、因石材产品的质地特殊性,避免水泥沙浆或有颜色物质污染表面,施工场地应保持清洁。
4、石材铺装之前首先清洁石材表面,使其清洁干燥再用板刷(毛刷)或滚筒的形式对石材的反、正面及四立面刷两遍水溶性防渗剂。
为取得最佳效果,应使第一层完全渗入基材后(1-2小时)再刷第二遍。
做完防渗处理至少养护24小时后才能铺装。
5、石材铺装时应留缝铺贴(竹编马赛克等除外)。
6、为加强黏贴的牢固性及抗污性,建议使用粘结剂铺贴。
7、浅色石材请使用浅色填逢剂。
8、板岩类石材表面是运用特殊剥离工艺制成,所以每片之间存在薄厚不均现象。
因其表面较粗糙,填逢之间请用软布在表面抹擦少量食用油再填逢,以便于清理填逢剂。
注:填逢时要边填边用湿毛巾擦,不宜大面积铺装后再擦。
9、砂岩产品表面沙孔较多,填缝之前应用宽胶带对稳中有降缝和周围进行贴盖,然后把缝隙处的胶带割开后再填缝,以免填缝剂黏于石材表面不宜清理。
10、完工后请对石材找蜡养护。
11、日常清洁时,请不要使用酸性清洁剂或粉末状碱性清洁剂清理石材。
二、石材铺装的基本施工流程
1、准备铺装承载层和底基。
承载层是一个平面(地面承载层有天然的和人造的,墙面承载层都是人造的),这一平面的作用是支撑来自上层构件的负荷。
其性质应当具有坚固性、支撑性、稳定性和密封性。
石材饰面板底基,是直接在其上进行石材饰面板铺装的构件。
在铺装地面时,这一底基起到的作用是分散垂直向负荷和张力,以使这些力得到承载层的支撑而不至于发生塌陷。
在铺装墙面时,通过固定装置(背栓、泥浆、黏结剂、扣件等)向底基传输墙饰面产生的负荷。
由于施工方法多种多样,所以底基也是各种各样的。
铺装地面时,底基可能是地面下许多标准的功能层之一(例如水准层,或是隔音层等),或者是已有的一层地板(如木制的、人造合成石的、陶瓷
的)或找平层(基准层)。
如果是铺装墙面,饰面板材之下会是混凝土墙面、可视墙体、灰泥墙面,或是黏土砖面等。
石材饰面板底基层和承载层无需刻意保持两者一致,但有时也可把两者进行统一铺装。
例如,在铺设建筑物地板或是铺设墙体外饰面时,可直接铺在混凝土承重墙上。
2、准备混合黏接剂。
混合黏接剂抹在底基和石材饰面板之间。
这种产品,除了少部分是已经预混合好的、即拿即用的之外,一般都是在铺装石材饰面板之前在现场进行调和准备的。
配制这些混合黏接剂需要灰泥、薄泥浆、胶水和黏接剂;所需的工具有桶、抹刀、和计量器等等。
此外,为调和安全考虑,还要准备一些防护器具。
3、正式铺装作业。
石材饰面板材的正式铺装作业,也就是将石材地面板材或是墙面板材按顺序铺到地面或所需装饰的墙面上。
这是所有设计创意、准备工作落实在实际上的重要转换过程。
这一阶段可以划分为两个步骤,一是将连接材料(灰泥、黏接剂、薄泥浆、墙体饰面“干法”机械固定器具)延展并定位;二是根据板材的纹理走向(以便形成一定的图案,体现出纹理的价值等)固定板材,弥补下铺层的所有不平整缺陷等问题。
4、填缝、勾缝。
此道工序就是选用适当的材料(填缝剂、灰泥、薄泥浆、接缝填料等)将铺装地面上的板材与板材之间的缝隙封闭,这是正式铺装作业的后续作业,它并不属于正式铺装作业,所以填缝、勾缝时要注意与正式铺装之间有时间间隔。
5、饰面板材表面的进一步整修(只对地面)。
这一工序,就是对地面进行研磨和抛光,如果铺地板材是毛板,预先规定的就是现场抛光。
还有可能的附加作业就是使用蜡和防护(油质、水质)及防水产品。
三、石材施工要点
1、基层处理要干净,高低不平处要先凿平和修补, 基层应清洁,不能有砂浆、尤其是白灰砂浆灰、油渍等,并用水湿润地面。
2、铺贴前将板材进行试拼,对花、对色、编号,以入铺设出的地面花色一致。
3、石材必须浸水阴干,以免影响其凝结硬化,发生空鼓、起壳等问题。
4、铺装石材、瓷质砖时必须安放标准块,标准块应安放在十字线交点,对角安装。
5、铺装操作时要每行依次挂线,石材必须浸水湿润,阴干后擦净背面。
6、石材、瓷质砖地面铺装后的养护十分重要,安装24小时后必须洒水养护, 铺巾完后覆盖锯末养护。
7、铺贴完成后,2~3天内不得上人。
四、石材辅料施工中要注意的问题
1、填缝剂:
填缝剂有三种,分别适合于不同的缝隙:1)无砂型填缝剂—适用于3MM 以下缝隙;2)防霉填缝剂(即细砂型)—适用于3MM—5MM缝隙;3)石材填缝剂(即粗砂型)—适用于5MM—12MM缝隙
2、粘结剂:
1)粘结剂除了胶料外,还包括溶剂、固化剂、增韧剂、防腐剂、着色剂、消泡剂等辅助成分。
粘结剂除了最常用的动物胶外,还包括合成树脂、橡胶和油漆。
2)施工基面必需须平整干燥,表面清洁、无尘土、油污,不能有起皮、掉粉等现象。
3)施工时,墙面使用6毫米的齿形幔刀,地面使用10毫米的齿形幔刀,用幔刀把粘结剂画出纹理再贴砖,使瓷砖和粘结剂充分黏结以保持粘结的平整度及强度。
4)粘结剂,瓷砖和基面无需浸泡和润湿。
3、填缝剂、粘结剂使用要点:
1)科学配比:按1:4的水灰比(采用机器搅拌按1:5的水石灰比)将清水加入干净的容器中,将填缝剂(粘结剂)缓缓到入。
2)充分搅拌:充分搅拌均匀至无结团膏状,静置3-5分钟,使用前再搅拌一次,搅拌后的心须在两小时内用完,如出现凝固现象,不能再加水搅拌,必须丢弃。
