水泥砂浆地面施工技术要求
- 格式:doc
- 大小:29.50 KB
- 文档页数:5
水泥砂浆抹面防水施工技术是一种常用的建筑施工技术,用于保护建筑物墙体和地面免受水分侵蚀和渗透。
下面将介绍几种常用的水泥砂浆抹面防水施工技术。
1.面层处理技术在施工之前,首先要确保基层平整、坚固,并清扫干净。
然后,将水泥浆涂抹在墙面或地面上,使其与基层充分结合。
水泥浆的配比应合理,主要包含水泥、细砂和水。
2.基层处理技术基层处理是水泥砂浆抹面防水施工中非常重要的一步。
在处理基层之前,应先将基层进行清理,确保其表面干净、无浮灰和空鼓。
然后,涂抹一层水泥砂浆,用铁批或刮刀进行压实,以增加基层的强度和平整度。
3.防水涂料施工技术在基层处理完成后,可以进行防水涂料的施工。
防水涂料主要通过改变墙面或地面的表面结构,减少水分渗透的可能性。
施工前,应先将防水涂料搅拌均匀,并按照说明书的要求进行稀释。
然后,用滚筒或刷子将防水涂料均匀涂抹在基层上,确保其覆盖面积均匀、无空鼓和缺陷。
4.防水改性剂技术防水改性剂是一种可以改善水泥砂浆抹面的防水性能的材料。
在施工之前,可以将防水改性剂加入到水泥砂浆中进行调配。
防水改性剂可以改善水泥砂浆的抗渗性能和抗裂性能,提高其防水效果。
5.防水卷材施工技术防水卷材是一种常用的水泥砂浆抹面防水材料。
在施工过程中,首先要将防水卷材按照规定的长度进行切割。
然后,将防水卷材铺展在基层上,并用刮刀将其与基层充分结合。
防水卷材的边缘需要进行粘接,以确保防水效果。
以上是几种常用的水泥砂浆抹面防水施工技术。
在实际施工中,需要根据具体情况选择合适的施工方法,并严格按照施工规范进行操作,以确保施工质量和防水效果。
一、工程概况砂浆地坪作为一种常用的地面装饰和防护材料,广泛应用于工业厂房、仓储物流、商业设施等场所。
本专项施工方案旨在确保砂浆地坪施工质量,达到设计要求和使用功能。
二、施工准备1. 材料准备:- 砂浆:选用符合国家标准的优质水泥、砂、外加剂等原材料,按比例配制成砂浆。
- 基层处理剂:选用与基层相容的界面处理剂,提高砂浆与基层的粘结力。
- 防水剂:选用具有良好防水性能的外加剂,提高砂浆的防水性能。
- 防滑剂:选用具有防滑性能的外加剂,提高砂浆的防滑性能。
2. 工具准备:- 搅拌机:用于搅拌砂浆。
- 水泥浆泵:用于输送砂浆。
- 批刀:用于刮涂砂浆。
- 刮板:用于刮平砂浆。
- 水泥浆桶:用于储存砂浆。
- 水泥浆泵管:用于输送砂浆。
- 防水布:用于保护施工现场。
3. 人员准备:- 施工人员:具备相关施工经验和技能。
- 技术人员:负责施工方案编制、施工过程监督和质量验收。
三、施工工艺1. 基层处理:- 清理基层:清除基层上的油污、浮尘、杂物等。
- 界面处理:采用界面处理剂对基层进行涂刷,提高砂浆与基层的粘结力。
- 防水处理:采用防水剂对基层进行涂刷,提高砂浆的防水性能。
2. 砂浆搅拌:- 按照配合比将水泥、砂、外加剂等原材料搅拌均匀,形成砂浆。
3. 砂浆施工:- 采用水泥浆泵将砂浆输送至施工现场。
- 使用批刀将砂浆均匀刮涂在基层上,厚度控制在设计要求范围内。
- 使用刮板将砂浆刮平,确保地面平整度。
4. 防滑处理:- 在砂浆表面涂刷防滑剂,提高砂浆的防滑性能。
5. 防水处理:- 在砂浆表面涂刷防水剂,提高砂浆的防水性能。
6. 施工完成后,进行养护,确保砂浆强度达到设计要求。
四、质量保证措施1. 严格按照施工规范和施工方案进行施工,确保施工质量。
2. 对原材料进行严格检验,确保原材料质量符合要求。
3. 加强施工过程监督,及时发现和纠正质量问题。
4. 施工完成后,进行质量验收,确保砂浆地坪质量达到设计要求。
五、安全文明施工及环保措施1. 施工现场设置安全警示标志,确保施工人员安全。
水泥砂浆找平施工方法和技术措施1.材料要求⑴水泥:宜采用硅酸盐水泥或普通硅酸盐水泥,标号不应低于425 号,严禁混用不同品种和不同标号的水泥。
砂应采用中砂或中、粗混合砂,其含泥量不得大于3%。
面层水泥砂浆的配合比宜不低于1:2,其稠度(PI 标准圆锥体沉人度计)不大于3.5cm,须拌合均匀,颜色一致,通常调制成以手握成团并稍见冒浆为宜。
⑵当采用石屑代砂铺设水泥石屑浆面层时,石屑粒径宜为3~5mm,含粉量不应大于3%:水泥宜采用硅酸盐水泥或普通硅酸盐水泥,标号不应低于425 号。
水泥与石屑的体积比宜为1:2,其水灰比控制在0.4。
2.找规矩⑴弹基准线:地面抹灰前,应先在四周墙面弹出水平基准线,作为确定水泥砂浆面层标高的依据。
水平基准线是以地坪面±0.00 及楼层砌墙前的抄干点为依据,一般可根据现场情况弹在标高1000mm 的墙上,见图10-5。
⑵做标筋:根据水平基准线再将面层上皮的水平辅助基准线弹出,即可做标筋。
面积不大的房间,可根据水平基准线直接用长木杠抹标筋,施工中经几次复核尺寸即可。
面积较大的房间,应根据基准线在四周墙角处每隔1.5~2.Om 用1:2 水泥砂浆(或水泥石屑浆)做灰饼。
待灰饼硬结后,再依灰饼高度做出纵横方向通长的标筋以控制面层铺抹厚度。
对于厨房、浴室和卫生间等房间的地面,应注意流水坡度,地漏四周找好不小于5%的泛水。
泥浆结合层,随即进行面层铺抹。
面层铺抹方法是在标筋之间铺砂浆(或石屑浆,下同),随铺随用2m 刮尺以冲筋标高为准反复搓刮平整并拍实,在砂浆收水初凝前,再用木抹子平,用铁抹于压出水花。
当水泥砂浆开始初凝时,即上人踩踏有足印但不塌陷,用铁抹子压第二遍,做到压实、压光、不漏压,并把凹坑、砂眼和脚印等均予填补压平。
待水泥砂浆终凝前,试抹不显抹纹时,先用压光机再用铁抹子压第三遍,抹压用力加大,使表面压平、压实、压光。
3.施工操作先将基层(垫层、找平层)清扫干净,后浇水湿润。

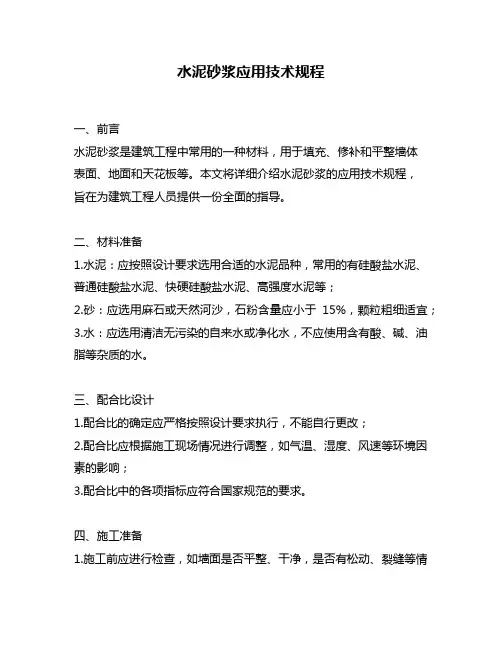

水泥砂浆应用技术规程一、前言水泥砂浆是建筑工程中常用的一种材料,用于填充、修补和平整墙体表面、地面和天花板等。
本文将详细介绍水泥砂浆的应用技术规程,旨在为建筑工程人员提供一份全面的指导。
二、材料准备1.水泥:应按照设计要求选用合适的水泥品种,常用的有硅酸盐水泥、普通硅酸盐水泥、快硬硅酸盐水泥、高强度水泥等;2.砂:应选用麻石或天然河沙,石粉含量应小于15%,颗粒粗细适宜;3.水:应选用清洁无污染的自来水或净化水,不应使用含有酸、碱、油脂等杂质的水。
三、配合比设计1.配合比的确定应严格按照设计要求执行,不能自行更改;2.配合比应根据施工现场情况进行调整,如气温、湿度、风速等环境因素的影响;3.配合比中的各项指标应符合国家规范的要求。
四、施工准备1.施工前应进行检查,如墙面是否平整、干净,是否有松动、裂缝等情况;2.施工前应对墙面进行湿润处理,以免水泥砂浆过快地吸收墙体中的水分,影响施工质量;3.施工中应保持施工现场清洁,避免杂物的混入,以免影响水泥砂浆的性能。
五、施工技术1.拌合:应采用机械搅拌或人工搅拌的方式进行,拌合时间应控制在规定范围内;2.涂抹:应采用钢抹子或毛刷进行,厚度应均匀,避免出现大面积厚度不一致的情况;3.压实:应采用金属镘子或木梁进行,压实力度应适中,避免过度压实造成墙面开裂;4.修整:应在水泥砂浆未完全干燥之前进行,修整时应注意保持墙面平整度。
六、养护措施1.养护期间应注意保持墙面湿润,以免水泥砂浆因失水过快而开裂;2.养护期间应避免外力冲击、振动等情况,以免影响水泥砂浆的硬度和强度;3.养护期间应注意空气流通,避免出现过度潮湿或过度干燥的情况。
七、施工质量检验1.墙面表面应平整,无明显的波纹、凹凸,无裂缝、脱落等缺陷;2.厚度应符合设计要求,应在允许的偏差范围内;3.硬度应符合国家规范的要求;4.测量时应采用专用工具,以提高测量准确性。
八、安全注意事项1.施工现场应做好安全防护措施,避免发生安全事故;2.施工人员应穿戴好安全防护装备,如安全帽、手套、防尘口罩等;3.施工现场应保持通风良好,避免因吸入过多水泥粉尘而引起健康问题。
水泥砂浆楼地面施工工艺本文介绍了水泥砂浆楼地面的施工流程和操作技巧。
施工准备阶段,需要准备好合格的水泥和砂,并严格遵守使用要求。
此外,还需要在墙面上弹出标高基准墨线,并完成门框、水电设备管线等预埋件的施工和验收工作。
基层结构和其他作业内容的验收手续也必须完成,顶棚和墙柱饰面施工也必须先进行。
施工环境温度应符合规范要求,或者采取防护措施。
工艺流程包括处理、润湿基层、打灰饼、做冲筋、刷素水泥浆结合层、铺面层水泥砂浆、三次压光、抹踢脚线面层和养护等步骤。
操作工艺方面,打灰饼和做冲筋需要在地面四周做灰饼,并拉线打中间灰饼,再用干硬性水泥砂浆做冲筋。
刷素水泥浆结合层时,宜刷水灰比为0.4~0.5的素水泥浆,或者在基层上均匀洒水湿润后,再撒水泥粉,用竹扫帚均匀涂刷,随刷随做面层。
水泥砂浆地面操作时,混凝土基层通常用干硬性水泥砂浆,砂浆外表湿润松散,手握成团、不泌水为准。
水泥焦渣基层可用一般水泥砂浆。
水泥砂浆配比为1:2(水泥:砂),操作时先在两冲筋之间均匀地铺上砂浆,比冲筋面略高,然后用压尺以冲筋为准刮平,并对低凹处填补砂浆,并用木抹子搓压、拍实,待表面水分稍干后,用木抹子打磨,要求把砂眼、凹坑、脚印打磨掉。
在水泥砂浆初凝前完成第二遍压光,要求不漏压,做到压实、压光;凹坑、砂眼和脚印都要填补压平。
第三遍压光:在水泥砂浆终凝前,当试抹无抹纹时,人踩上去有细微脚印,就可以用铁抹子抹压第三遍。
在压的过程中需要稍微用力一些,以抹平第二遍压光时留下的抹纹和细孔,封闭表面孔隙,达到压平、压实、压光的效果。
养护:水泥砂浆压抹完毕后,要在适当的时间(夏季24小时,冬季48小时后)覆盖湿润养护,特别是使用矿渣水泥时需要注意加强养护。
在养护期间不得上人或使用。
质量标准1、保证项目1)面层的材质、强度(配合比)和密实度必须符合设计要求和现行施工规范规定。
检查方法为检查试验报告和测定记录。
2)面层与基层结合必须牢固,无空鼓。
检查方法为用小锤轻击检查,空鼓面积不大于400cm2,无裂纹,且在一个检查范围内不多于二处者,可不计。
(一)水泥砂浆面层施工工艺标准1、基本规定(1)水泥砂浆面层的厚度应符合设计要求,且不应小于20mm。
(2)当水泥砂浆垫层铺设在水泥类的基层上时,其基层的抗压强度不得小于1.2MPa;基层表面应粗糙、洁净、湿润并不得有积水。
铺设前宜涂刷界面处理剂。
(3)面层施工后,养护时间不得少于7d;抗压强度应达到5MPa后,方准上人行走;抗压强度达到设计要求后,方可正常使用。
(4)当采用掺有水泥拌和料做踢脚线时,不得用石灰砂浆打底。
(5)面层的抹平工作应在水泥初凝前完成,压光工作应在水泥终凝前完成。
(6)面层的允许偏差应符合国家标准《建筑地面工程施工质量验收规范》GB50209中表5.1.7的规定。
2、施工准备(1)技术准备(1)水泥砂浆面层下的各层作法应已按设计要求施工并验收合格;(2)铺设前应根据设计要求通过实验确定配合比。
(2)材料要求(1)水泥:宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级应在32.5级以上;不同品种、不同强度等级的水泥严禁混用;(2)砂:应选用水洗中、粗砂,当选用石屑时,其粒径为1~5mm;且含泥量不大于3%。
(3)主要机具设备(1)根据施工条件,应合理选用适当的机具设备和辅助用具,以能达到设计要求为基本原则,兼顾进度、经济要求。
(2)常用机具设备有:砂浆搅拌机、手推车、计量器、筛子;木耙、铁锹、小线、钢尺、胶皮管、木拍板、刮杠、木抹子;铁抹子等。
(4)作业条件(1)配合比已经试验确定。
(2)应已对所覆盖的隐蔽工程并进行隐检会签。
(3)基层清理干净,浇捣前一天应洒水湿润。
(4)门框及预埋件已安装并验收。
(5)施工前,应做好水平标志,以控制铺设的高度和厚度,的采用竖尺、拉线、弹线等方法。
(6)对所有技术人员进行技术交底,特殊工种必须持证上岗。
(7)作业时的环境如天气、温度、湿度等状况应满足施工质量可达到标准的要求。
(8)如有泛水和坡度,垫层的泛水和坡度应符合设计要求。
水泥砂浆地面的构造做法随着社会和科技的不断发展,各种新型建材逐渐取代了传统的材料,但是水泥砂浆依然是一种被广泛运用的建筑材料。
在地面铺设上,水泥砂浆地面也是一种常见的构造做法。
本文将介绍水泥砂浆地面的构造做法。
一、找平层的构造1.水泥砂浆找平层水泥砂浆找平层是铺设水泥砂浆地面的基础层,在施工过程中一定要注意控制好水泥砂浆的质量和厚度。
找平层厚度小于10mm,以1:3水泥砂浆为宜。
在施工过程中,要求山东省、瓷砖制定合理的标高,采用熟练的铺贴技术和找平工具,使得找平层表面平整光滑。
2.防水层为了增强水泥砂浆地面的防水性能,在找平层后,铺设防水层。
防水层的材料可以选择防渗剂、防水漆等。
具体选用哪一种取决于防水效果和建筑物的实际情况。
二、泳池地面的构造1.基础质料建立泳池地面时,需要特别注意基础质料,首要化石用优质水泥和河砂。
基础层需在泳池结构维护完毕后,再行进行嵌填。
基础质料不宜单纯调和,以小机械搅拌为佳。
2.伸缩节的铺设建立泳池地面的主要难题之一,就是伸缩节的铺设问题。
伸缩节是防止泳池地面因水波而振动的紧要构造。
它一般是用与太阳能相符的材料,在地面地点铺设。
伸缩节的长短要依照泳池宽度规定,并应宽于7mm。
伸缩节的表面宽度一定要安置拼缝,拼缝与伸缩节重叠铺设。
三、铺设地砖1.砖面铺设在泳池或池塘地面这种特定条件下,商家选择陶瓷砖是为了具有防水、抗污染、地面耐久、施工画面美观等特点。
在铺设时,务必留意瓷砖表面的层次性和易滑性。
对盲目购买的低端瓷砖则应举行多次复测,以免出现付款后细节变形问题。
2.瓷砖搭接铺设瓷砖时,必须搭好完美的拼接。
首先,在地面摆放瓷砖,待确认四周靠角的方向以后,选用打薄的瓷砖将四周照应笔直,下一步才行铺砖。

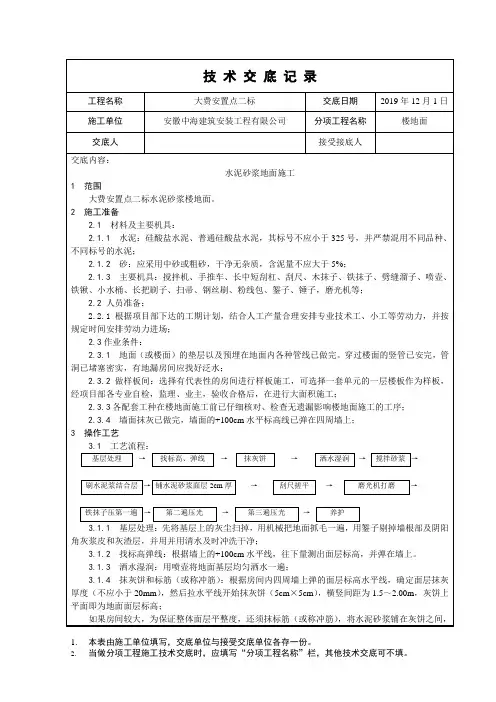

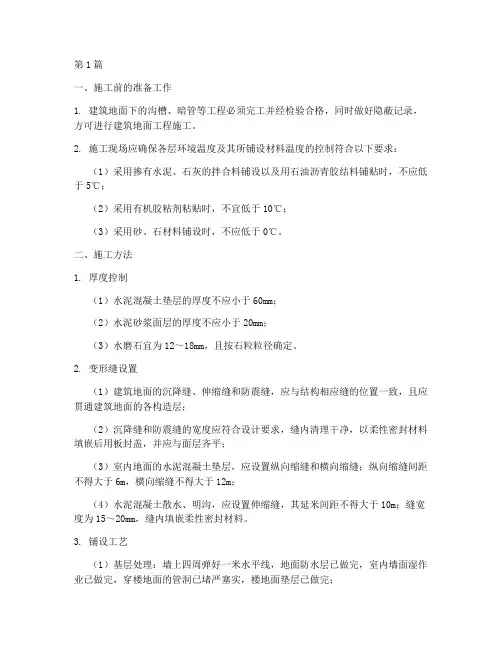

第1篇一、施工前的准备工作1. 建筑地面下的沟槽、暗管等工程必须完工并经检验合格,同时做好隐蔽记录,方可进行建筑地面工程施工。
2. 施工现场应确保各层环境温度及其所铺设材料温度的控制符合以下要求:(1)采用掺有水泥、石灰的拌合料铺设以及用石油沥青胶结料铺贴时,不应低于5℃;(2)采用有机胶粘剂粘贴时,不宜低于10℃;(3)采用砂、石材料铺设时,不应低于0℃。
二、施工方法1. 厚度控制(1)水泥混凝土垫层的厚度不应小于60mm;(2)水泥砂浆面层的厚度不应小于20mm;(3)水磨石宜为12~18mm,且按石粒粒径确定。
2. 变形缝设置(1)建筑地面的沉降缝、伸缩缝和防震缝,应与结构相应缝的位置一致,且应贯通建筑地面的各构造层;(2)沉降缝和防震缝的宽度应符合设计要求,缝内清理干净,以柔性密封材料填嵌后用板封盖,并应与面层齐平;(3)室内地面的水泥混凝土垫层,应设置纵向缩缝和横向缩缝;纵向缩缝间距不得大于6m,横向缩缝不得大于12m;(4)水泥混凝土散水、明沟,应设置伸缩缝,其延米间距不得大于10m;缝宽度为15~20mm,缝内填嵌柔性密封材料。
3. 铺设工艺(1)基层处理:墙上四周弹好一米水平线,地面防水层已做完,室内墙面湿作业已做完,穿楼地面的管洞已堵严塞实,楼地面垫层已做完;(2)板块铺设:板块应预先用水浸湿,并码放好,铺时达到表面无明水;(3)清缝、上十字卡:砖面层的表面应洁净、图案清晰,色泽一致,接缝平整,深浅一致,周边顺直。
板块无裂纹、掉角和缺棱等缺陷。
4. 质量标准(1)面层所有的板块的品种、质量必须符合设计要求;(2)面层与下一层的结合(粘结)应牢固,无空鼓;(3)砖面层的表面应洁净、图案清晰,色泽一致,接缝平整,深浅一致,周边顺直。
板块无裂纹、掉角和缺棱等缺陷;(4)面层邻接处的镶边用料及尺寸应符合设计要求,边角整齐、光滑;(5)楼梯踏步和台阶板块的缝隙宽度应一致、齿角整齐;楼层梯段相邻踏步高度不应大于10mm;防滑条顺直;(6)面层表面的坡度应符合设计要求,不倒泛水、不积水,与地漏、管道结合处应严密牢固,无渗漏;(7)砖面层的允许偏差应符合:表面平整度:2mm;缝格平直:3mm;接缝高低:2mm。
水泥砂浆找平施工方案与技术措施一、适用范围水泥砂浆地面找平层主要施工部位为设备间等地面。
二、施工准备1、技术准备及要求(1)熟悉图纸及其他设计文件,并依据现场实际情况对照设计进行比较,如有与设计不符之情况及时与有关部门联系。
(2)做好施工技术交底,包括:施工图交底、施工方案(或作业指导书)交底、水泥砂浆找平施工分项技术交底。
(3)所有施工人员必须经过培训,持证上岗。
(4)水泥砂浆找平施工的各层作法应已按设计要求施工完成并验收合格。
(5)样板间或样板块已经得到认可。
2、材料准备及要求(1)材料选择:水泥,砂。
(2)材料要求水泥:①材料要求:普通硅酸盐水泥,其强度等级不应小于32.5,并严禁混用不同品种、不同强度等级的水泥。
②材料验收:材料验收前需准备材料需用计划、采购合同、材料样品、排版图及有关材料的质量标准;外观:检验材料的规格、型号、尺寸及完整,做好检验记录;性能:检验材料的合格证、性能检测报告、厂家资质;数量:现场材料数量验收一般是采取点数、检斤、检尺的方法,对分批进场的要做好分次记录;验收:经核对质量、数量无误后,可以办理验收手续。
砂⑩①材料要求:应采用中砂或粗砂,过8㎜孔径筛子,含泥量不应大于3%。
②材料验收:材料验收前需准备材料需用计划、采购合同、材料样品、排版图及有关材料的质量标准;外观:检验材料的规格、型号、尺寸及完整,做好检验记录;性能:检验材料的合格证、性能检测报告、厂家资质;数量:现场材料数量验收一般是采取点数、检斤、检尺的方法,对分批进场的要做好分次记录;验收:经核对质量、数量无误后,可以办理验收手续。
3、材料的运输、储存及领用(1)运输:材料运输的基本原则是及时、便利、安全、经济。
根据客观经济规律和材料合理运输的基本原则,运用计划、组织、指挥、监督和调节材料运输过程,争取以最少的里程、最低的费用、最短的时间,最安全的措施。
加强材料运输的计划管理,做好货源、流向、运输路线、现场道路、堆放场地等的调查和布置工作,会同有关部门编制材料运输计划,认真组织好材料发运、接收和必要的中转业务,搞好装卸配合,使材料运输工作在计划指导下协调进行。
地面用水泥基自流平砂浆及其标准下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。
文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!本店铺为大家提供各种类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you! In addition, this shop provides you with various types of practical materials, such as educational essays, diary appreciation, sentence excerpts, ancient poems, classic articles, topic composition, work summary, word parsing, copy excerpts, other materials and so on, want to know different data formats and writing methods, please pay attention!一、引言地面用水泥基自流平砂浆是一种用于地面修补和平整的建筑材料,具有良好的流动性和自平整性。
地面水泥砂浆找平层质量技术交底记录1. 背景介绍为了保证地面铺设材料的粘贴性和平整度,需要对地面进行水泥砂浆找平层处理。
本文档将详细记录地面水泥砂浆找平层质量技术交底的内容。
2. 找平层施工工艺地面水泥砂浆找平层是在施工中对地面进行修整的重要工艺。
其施工步骤如下:2.1 地面清洁首先,需要对地面进行彻底清洁,去除地面上的尘土、杂物等。
2.2 基层处理对于基层存在明显的凹凸不平、开裂或碎裂等情况,需要进行适当的修补和处理。
确保基层牢固、平整、无明显裂缝。
2.3 预浇混凝土砂浆底层在找平层之前,需要进行预浇混凝土砂浆底层处理。
预浇混凝土砂浆底层可提高整体强度和稳定性。
2.4 水泥砂浆调配和施工通过按设计配方精确配制水泥砂浆,并进行搅拌均匀,保证砂浆的品质。
然后将水泥砂浆倒在预浇混凝土砂浆底层上,用专用工具均匀推平。
2.5 找平层厚度和坡度控制在施工过程中,需要根据设计要求严格控制找平层的厚度和坡度。
通常,找平层的厚度为3-5mm,坡度为1:40。
2.6 平整性检查在找平层施工完成后,需要对整个施工面进行平整性检查。
使用专业工具,检查平整度和水平度,确保施工质量符合要求。
3. 找平层施工质量要求为了保证找平层的质量,需要满足以下要求:3.1 平整度要求找平层表面应平整,不得有明显的起伏和凹凸。
使用直尺和水平仪进行测量,平整度偏差不得大于规定值。
3.2 厚度要求找平层的厚度应符合设计要求。
在施工过程中,需要根据情况进行适当调整,确保整体厚度均匀。
3.3 坡度要求根据设计要求,找平层应具有一定的坡度。
坡度应平稳、均匀,不得有明显的高低差。
3.4 强度要求找平层应具有足够的强度,能够承受正常使用和负荷带来的压力。
强度测试结果应符合相关规范和标准。
4. 施工注意事项在进行地面水泥砂浆找平层施工时,需要注意以下事项:4.1 环境要求施工环境应保持通风良好,温度和湿度适宜,避免施工过程中的极端温度和湿度变化对施工质量产生不利影响。
第一节水泥砂浆楼地面一、施工准备1、材料水泥:宜用32.5mpa普通硅酸盐水泥或矿渣硅酸盐水泥,过期、受潮结块的水泥和安定性不合格的水泥,均不得使用。
严禁混用不同品种、不同标号的水泥。
砂:洁净的中、粗砂,含泥量不大于3%并筛去杂物。
2、作业条件⑴在四周墙面弹出标高基准墨线。
⑵门框和楼地面预埋件、水电设备管线等均施工完毕并经检查合格。
⑶各种立管孔洞、缝隙等应先用细石混凝土灌实堵严(细小缝隙可用水泥砂浆灌堵)。
⑷基层结构及其它有关作业内容的隐蔽验收手续办理完成。
⑸前置施工的顶棚(天花)、墙柱饰面施工完毕。
⑹施工环境温度应符合规范要求,或采取防护措施。
二、工艺流程处理、润湿基层→打灰饼、做冲筋→基层刷素水泥浆结合层→铺面层水泥砂浆→第一遍压光→第二遍压光→第三遍压光→抹踢脚线面层→养护三、操作工艺1、打灰饼、做冲筋根据地面设计标高和抹灰厚度以及预先在墙面弹定的标高基准墨线,在地面四周做灰饼,然后拉线打中间灰饼再用干硬性水泥砂浆做冲筋,冲筋间距约1.5m 左右。
在有地漏和坡度要求的地面,应按设计要求做泛水和坡度。
对于面积较大的地面,应用水准仪测出基层的平均标高并计算面层厚度,然后边测标高边做灰饼。
2、刷素水泥浆结合层:宜刷水灰比为0.4~0.5的素水泥浆,也可在基层上均匀洒水湿润后,再撒水泥粉,用竹扫帚均匀涂刷,随刷随做面层,但一次涂刷面积不宜过大。
3、水泥砂浆地面操作⑴混凝土基层通常用干硬性水泥砂浆,砂浆外表湿润松散,手握成团、不泌水为准。
水泥焦渣基层可用一般水泥砂浆。
水泥砂浆配比为1:2(水泥:砂),操作时先在两冲筋之间均匀地铺上砂浆,比冲筋面略高,然后用压尺以冲筋为准刮平,并对低凹处填补砂浆,并用木抹子搓压、拍实,待表面水分稍干后(禁止用水泥粉砂水催干),用木抹子打磨,要求把砂眼、凹坑、脚印打磨掉,操作人员在操作半径内打磨完后,即用纯水泥浆(水灰比约为0.6~0.8)均匀满涂地面上(约1~2mm厚),再用铁抹子抹光。
楼地面装饰施工工艺一、水泥砂浆地面1、施工准备(1)技术准备1)水泥砂浆面层下的基层作法应已按设计要求施工并验收合格;2)铺设前应根据要求通过实验确定配合比。
(2)材料要求1)水泥:宜采用硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其强度等级应在32.5级以上;不同品种、不同强度等级的水泥严禁混用;2)砂:应选用水洗中、粗砂,当选用石屑时,其粒径为1~5mm;且含泥量不大于3%。
(3)作业条件1)配合比已经试验确定。
2)应已对所覆盖的隐蔽工程进行验收且合格,并进行隐检会签。
3)基层清洗干净,严禁积水、浮灰,浇捣前一天应洒水湿润,楼地面不得有积水现象。
4)门框及预埋件已安装并验收。
5)施工前,应做好水平标志,以控制铺设的高度和厚度,可采用竖尺、拉线、弹线等方法。
6)对作业人员已进行了技术交底。
7)如有泛水和坡度,垫层的泛水和坡度应符合设计要求。
2、施工工艺(1)工艺流程检验水泥、砂子质量→配合比试验→技术交底→准备机具设备→基底处理→找标高→贴饼冲筋→搅拌→铺设砂浆面层→搓平→压光→养护→检查验收(2)操作工艺1)基层处理:把沾在基层上的浮浆、落地灰等用錾子或钢丝刷清理掉,再用扫帚将浮土清扫干净,应在抹灰的前一天洒水湿润后,刷素水泥浆或界面处理剂,随刷随铺设砂浆,避免间隔时间过长风干形成空鼓。
2)找标高:根据水平标准线设计厚度,在四周墙、柱上弹出面层的上平标高控制线。
3)按线拉水平线抹找平墩(60mm×60mm见方,与面层完成面同高,用同种砂浆),间距双向不大于2m。
有坡度要求的房间应按设计坡度要求拉线,抹出坡度墩。
4)面积较大的房间为保证房间地面平整度,还要做冲筋,以做好的灰饼为标准抹条形冲筋,高度与灰饼同高,形成控制标高的“田”字格,用刮尺刮平,作为砂浆面层厚度控制的标准。
5)搅拌:a、砂浆的配合比应根据设计要求通过试验确定。
b、投料必须严格过磅,精确控制配合比或体积比。
应严格控制用水量,搅拌要均匀。
水泥砂浆地面找平施工工艺及标准◆地面找平的流程:基层清理→找标高、弹线→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子刮平→铁抹子压第一遍→第二遍压光→第三遍压光→养护◆施工工艺:1.基层清理:将基层上的灰尘、油污、杂质清理干净,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。
2.找标高、弹线、抹找平墩和标筋:⑴在墙上的测量+1m水平线,并在四周墙面弹出水平线(误差必须在2mm以内),以墙上+1m水平线为依据,往下测量出地面找平层的最终标高,并弹线。
⑵根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于20mm),然后拉水平线开始抹找平墩(6cm*6cm见方),横竖间距为1.5—2.0米,找平墩上平面即为地面面层标高。
如果房间比较大,还须抹标筋。
标筋做成房间短向通长,间距为1.5—2.0米,铺抹找平墩和标筋的砂浆材料配合比(水泥:砂=1:2)均与抹地面的砂浆相同。
3、搅拌砂浆:水泥砂浆体积配合比为,水泥:砂=1:2,无论用哪种方法搅拌,必须搅拌机均匀,颜色必须一致。
4、刷水泥浆结合层:在地面清扫干净,洒水湿润后,就要扫素水泥浆。
扫素水泥浆要随扫随铺砂浆,保持浆面湿润。
素水泥的水灰比为:1:25、搅拌砂浆,用搅拌机进行搅拌,颜色必须一致。
6、铺设水泥砂浆:先清扫基层,洒水湿润,扫素水泥浆(随扫随铺面层砂浆),铺设水泥砂浆应由里往外,由里向门口铺设,面积过大找平层应设置分隔缝。
7、搓平:铺满一定面积的水泥砂浆后,用2m长的直边铝合金扛依据找平墩或标筋由里往外刮平,刮平用木抹子刮平,并随时用2m靠尺检查平整度。
8、三遍压光:第一遍压光:木抹子槎平后,迅速用铁抹子压第一遍,直到出浆为止。
第二遍压光:面层砂浆初凝后,用铁抹子把凹坑,砂眼,起泡眼,孔隙抹平,表面压平压光。
第三遍压光:必须在水泥砂浆终凝前完成。
铁抹子用力压平,达到表面密实、光滑,并随时用2米靠尺检查其平整度。
水泥砂浆施工方案及技术措施概述本文档旨在提供水泥砂浆施工方案及相关技术措施,确保施工过程高效、安全、质量可控。
施工准备1. 确定施工区域并进行清理,清除杂物和污垢。
2. 检查施工材料的质量和数量,确保符合规范要求。
3. 准备必要的施工工具和设备,包括砂浆搅拌机、砂浆喷涂机等。
砂浆配制1. 根据具体工程要求和技术规范,选择适当的水泥和砂料比例。
2. 在搅拌机中按照配比要求将水泥和砂料加入,并开始搅拌。
3. 在搅拌过程中,逐渐加入适量的清水,直至达到所需的砂浆浓度。
4. 搅拌时间应控制在适当的范围内,以保证砂浆的均匀性和流动性。
施工技术措施1. 在施工前对基层进行清理和处理,确保其平整、牢固、无松动物体。
2. 选择合适的施工工具和设备,如砂浆搅拌机、抹灰板等。
3. 将预先配制好的砂浆倒入砂浆喷涂机或通过其他方式进行喷涂施工。
4. 注意施工过程中的均匀性和厚度控制,避免出现明显的砂浆厚度不一致或积聚。
5. 施工结束后及时清理施工现场,清除多余的砂浆和杂物。
质量检验1. 对施工后的砂浆进行质量检验,包括强度、密实度和附着力等指标。
2. 使用合适的检测设备和方法进行检测,确保砂浆达到规范要求。
3. 根据检测结果及时调整施工方案和技术措施,保证质量。
安全措施1. 施工人员应佩戴个人防护装备,包括安全帽、安全鞋等。
2. 在砂浆施工过程中,注意操作规范,避免发生安全事故。
3. 严禁在施工现场吸烟、明火作业以及非法操作等,确保施工现场安全。
以上是水泥砂浆施工方案及技术措施的概要,具体的施工内容和措施可根据实际情况进行调整和补充。
在施工过程中,请务必遵循相关法规和技术规范,确保施工质量和安全。
水泥砂浆地面找平施工工艺及标准◆地面找平的流程:基层清理→找标高、弹线→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子刮平→铁抹子压第一遍→第二遍压光→第三遍压光→养护◆施工工艺:1.基层清理:将基层上的灰尘、油污、杂质清理干净,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。
2.找标高、弹线、抹找平墩和标筋:⑴在墙上的测量+1m水平线,并在四周墙面弹出水平线(误差必须在2mm以内),以墙上+1m水平线为依据,往下测量出地面找平层的最终标高,并弹线。
⑵根据房间内四周墙上弹的面层标高水平线,确定面层抹灰厚度(不应小于20mm),然后拉水平线开始抹找平墩(6cm*6cm见方找平墩上平面即为地面面层标高。
如果房间比较大,还须抹标筋。
标筋做成房间短向通长,间距为,铺抹找平墩和标筋的砂浆材料配合比(水泥:砂=1:2)均与抹地面的砂浆相同。
3、搅拌砂浆:水泥砂浆体积配合比为,水泥:砂=1:2,无论用哪种方法搅拌,必须搅拌机均匀,颜色必须一致。
4、刷水泥浆结合层:在地面清扫干净,洒水湿润后,就要扫素水泥浆。
扫素水泥浆要随扫随铺砂浆,保持浆面湿润。
素水泥的水灰比为:1:25、搅拌砂浆,用搅拌机进行搅拌,颜色必须一致。
6、铺设水泥砂浆:先清扫基层,洒水湿润,扫素水泥浆(随扫随铺面层砂浆),铺设水泥砂浆应由里往外,由里向门口铺设,面积过大找平层应设置分隔缝。
7、搓平:铺满一定面积的水泥砂浆后,用2m长的直边铝合金扛依据找平墩或标筋由里往外刮平,刮平用木抹子刮平,并随时用2m靠尺检查平整度。
8、三遍压光:第一遍压光:木抹子槎平后,迅速用铁抹子压第一遍,直到出浆为止。
第二遍压光:面层砂浆初凝后,用铁抹子把凹坑,砂眼,起泡眼,孔隙抹平,表面压平压光。
第三遍压光:必须在水泥砂浆终凝前完成。
铁抹子用力压平,达到表面密实、光滑,并随时用2米靠尺检查其平整度。
水泥砂浆楼地面施工方案一、编制依据1、施工图及设计变更文件2、《建筑装饰装修工程质量验收规范》GB50210-20013、《建筑机械使用安全技术规程》JGJ33-884、《建筑工程施工现场供用电安全规范》GB50194-93二、工程概况装修标准如下:建筑构造用料做法(如下表):建筑构件用料做法(主楼部分):华润凤凰城二期C区1标段项目部 2建筑构件用料做法(地下室部分):华润凤凰城二期C区1标段项目部 3华润凤凰城二期C区1标段项目部 4三、施工准备3.1 材料及主要机具:3。
1。
1 水泥:硅酸盐水泥、普通硅酸盐水泥,其标号不应小于425号,并严禁混用不同品种、不同标号的水泥.3.1.2 砂:应采用中砂或粗砂,过8mm孔径筛子,含泥量不应大于3%。
3.1.3 主要机具:搅拌机、手推车、铝合金刮尺、木抹子、铁抹子、劈缝溜子、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子。
3.2 作业条件:3.2。
1 地面(或楼面)的垫层以及预埋在地面内各种管线已做完。
穿过楼面的竖管已安完,管洞已堵塞密实。
有地漏房间应找好泛水。
3.2。
2 墙面的+100cm水平标高线已弹在四周墙上.3.2。
3 门框已立好,并在框内侧做好保护,防止手推车碰坏。
3.2.4 墙、顶抹灰已做完。
屋面防水做完。
四、操作工艺4.1 工艺流程:基层处理→找标高、弹线→洒水湿润→抹灰饼和标筋→搅拌砂浆→刷水泥浆结合层→铺水泥砂浆面层→木抹子搓平→铁抹子压第一遍→第二遍压光→养护4。
1.1 基层处理:先采用打磨机横竖向将灰浆皮和灰渣层打磨干净,然后将垃圾清理成堆,运至楼下专门的垃圾堆放场地。
将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉残留的灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将减液冲净。
4.1。
2 找标高弹线:根据墙上的+100cm水平线,往下量测出面层标高,并弹在墙上。
4.1.3 洒水湿润:用喷壶将地面基层均匀洒水一遍.4。
水泥砂浆地面施工技术要求
根据工程量清单显示,本工程水泥砂浆地面的面层做法是单层1:2水泥砂浆20厚。
一、水泥砂浆地面构造
二、水泥砂浆地面施工
(一)施工准备
1.基层处理
垫层处理是防止水泥砂浆面层空鼓、裂纹、起砂等质量通病的关键工序。
因此,要求垫层必须具有粗糙、洁净和潮湿的表面。
(l)垫层上的一切浮灰、杂质,必须仔细清除,否则形成一层隔离层,会使面层结合不牢。
(2)表面较滑的基层,应进行凿毛,并用清水冲洗干净,冲洗后的基层,最好不要上人。
(3)宜在垫层或找平层的砂浆或混凝土的抗压强度达到1.2MPa后,再铺设面层砂浆,这样才不致破坏其内部结构。
(4)铺设地面前,还要再一次将门框校核找正,方法是先将门框锯口线抄平校正,并注意当地面面层铺设后,门扇与地面的间隙(风路)应符合规定要求。
然后将门框固定,防止松动位移。
2.找规矩
(1)弹准线:地面抹灰前,应先在四周墙上弹上一道水平基准线,作为确定水泥砂浆面层标高的依据。
水平基线是以地面土0.00标高及楼层砌墙前的抄平点为依据,一般可根据情况弹在标高100cm的墙上。
弹准线时,要注意按设
计要求的水泥砂浆面层厚度弹线。
(2)做标筋:根据水平基准线再把地面面层上皮的水平基准线弹出。
面积不大的房间,可根据水平基准线直接用长木杠抹标筋,施工中进行几次复尺即可。
面积较大的房间,应根据水平基准线,在四周墙角处每隔1.5~2.om用122水泥砂浆抹标志块,标志大小一般是8~lOcm见方。
待标志块结硬后,再以标志块的高度做出纵横方向通长的标筋以控制面层的厚度。
标筋用1:2水泥砂浆,宽度一般为8~10cm。
做标筋时,要注意控制面层厚度,面层的厚度应与门框的锯口线吻合。
(二)施工工艺
1.材料配合比
水泥砂浆:面层水泥砂浆的配合比应不低于1:2,其稠度不大于3.5㎝,水泥砂浆必须拌合均匀,颜色一致。
2.施工要点
(1)铺抹面层前,先将基层浇水湿润,第二天先刷一道水灰比为0.4~0.5的水泥浆结合层,随即进行面层铺抹。
如果水泥素浆结合层过早涂刷,则起不到与基层和面层两者粘结的作用,反而造成地面空鼓。
所以,一定要做到随刷随抹。
(2)地面面层铺抹方法是在标筋之间铺砂浆,随铺随用木抹子拍实,用短木杠按标筋标高刮平,刮时由里往外刮到门口,符合门框锯口线标高。
然后再用木抹子搓平,并用钢皮抹子紧跟着压第1遍。
要压得轻一些,使抹子纹浅一些,以压光后表面不出现水纹为宜。
如面层有多余的水分,可根据水分的多少适当均匀地撒一层干水泥或干灰砂来吸表面多余的水分,再压实压光。
但要特别注意,如表面无多余的水分,不得任意撒干水泥,否则会引起面层干缩开裂。
(3)当水泥砂浆开始初凝时,即可开始用钢皮抹子压第2遍,要压实、压光,并不得漏压,第2遍压光最重要,表面要清除气泡、孔隙,做到平整光滑。
(4)待到水泥砂浆终凝前,再用铁抹子压第3遍。
抹压时稍用力,并把第2遍留下的抹子纹、毛细孔压平、压实、压光。
(5)当地面面积较大、设计要求分格时,应根据地面分格线的位置和尺寸,在墙上划好分格线位置,在面层砂浆刮抹搓平后,根据墙上已划好的分格线, 先用木抹子搓出一条约一抹子宽的面层,用铁抹子先行抹平,轻轻压光,再用粉线袋弹上分格线,用地面分格器紧贴靠尺顺线划出格缝。
待面层水泥终凝前,再用钢皮抹子压平压光,把分格缝理直压平。
(6)水泥地面压光要三遍成活。
每遍抹压的时间要掌握确当,才能保证工程质量。
压光过早或过迟都会造成地面起砂、起灰的质量事故。
3.养护
水泥砂浆面层抹压后,应在常温湿润条件下养护。
(1)养护要适时,如浇水过早易起皮,过晚则易产生裂纹或起砂。
一般夏天24h后养护,夏秋季节应在48h后养护,养护时间不少于7d。
最好是铺上锯木屑再浇水养护,浇水时应用喷壶洒水,保持锯术屑湿润即可。
(2)在养护期间,水泥砂浆面层的强度不到5.OMPa前,不准在上面行走或进行其它作业,以免碰坏地面。
在喷刷施工时,应特别注意以下几点:
①养护灵为粘稠液体,比密度1.30以上。
使用时要用洁净的自来水稀释至比密度1.16。
②养护灵为强碱性,操作时应注意勿接触皮肤和衣物,室外有风天气喷涂时应戴护目镜。
③室内外如有金属、玻璃、油漆涂料、面砖等装饰材料或饰面,必须严格保护。
④喷刷工具用后应立即清洗干净。
⑤须做其它装饰材料时,应在喷刷养护灵7d后进行。
⑥养护灵宜用塑料桶存放。
冬季如受冻一5℃以下,使用前应用水浴加热化冻,并搅拌均匀方可应用。
⑦存放时应密闭,如有少量沉淀物,滤除后仍可应用。
三、通病、原因及防治
水泥砂浆楼地面由于施工不当而出现空鼓、裂缝、起砂等质量事故,已是普遍问题。
其质量通病原因分析及防治措施见下表:
水泥砂浆地面质量通病、原因分析及防治措施表。
