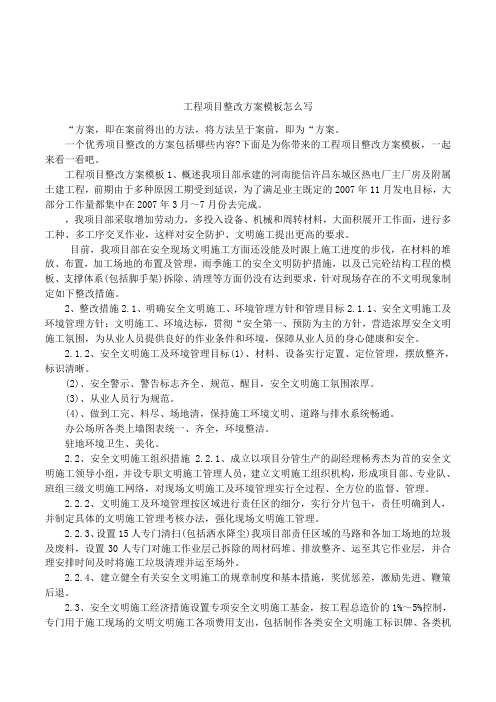

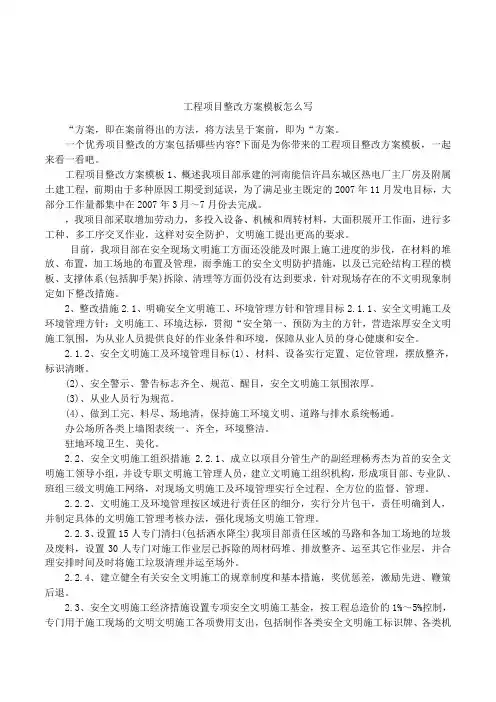

项目整改方案格式

篇一:xx工程整改方案

xx工程

整改方案

XX年x月x日xx县建设工程质量安全监督站、建设单位、监理单位、设计单位、勘察单位、施工单位等有关人员对白xx工程进行了部分片区基础分部工程验收,提出了工程质量以及管理方面存在的问题。项目部根据施工现场存在的问题制定如下整改方案:

1.原材料取样送检问题,项目部将按照质检及甲方要求按照安置户片区分片区取样送检。

2、孔桩混凝土拌合计量问题,项目部将尽快购买电子计量秤,严格按施工配合比计量拌合,并建立计量控制记录。

3、孔桩混凝土取样送检问题,按照相关规范规定,每浇筑50m3 必须有1组试块。鉴于施工现场实际情况,桩孔径小,桩深平均深度10米左右,导致一个工作台班混凝土用量不足50m3 ,故不能保证每一根孔桩都有一组试压块。项目部将保证3-4根桩一组试压块。

4、试压块养护问题,在后续混凝土浇筑建筑工程中,项目部将现场随机抽,一小时之内送往xx材料检验试验室进行标养,施工现场留置两组试压块同条件养护。

5、工程资料不同步问题,在以后的施工工程中,我项

目部将严格按照施工规范要求,做到资料与施工进度同步。应签字确认的资料当天签字确认,发生工程量变更后力争当日签字确认。

6、工程管理混乱问题,项目部将完善施工管理体系和质量控制

体系,加强对项目部管理人员和班组人员的教育,每周召开一次施工例会,对施工中存在的问题进行总结和纠正,并对施工进度计划进行论证,如施工进度滞后,会同监理机构商议采取纠偏措施,力争保证施工进度和施工质量。项目部定期邀请公司质量安全人员到项目部对施工班组和管理人员进行安全教育,完善安全监管体系,保证安全施工。

xx建设工程有限公司

xx工程项目部

二0一三年x月x日

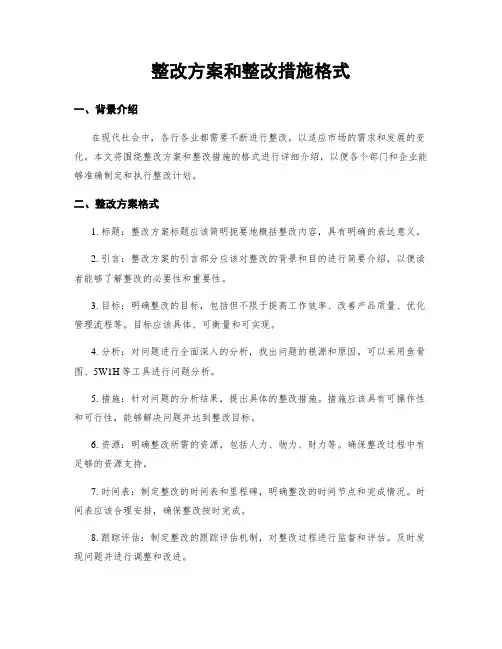

篇二:项目整改方案格式

篇一:项目整改方案

项目整改方案

注:(如意见内容较多可另做附件说明)

篇二:整改方案范本

代县明利矿业有限责任公司五采区地下

开采改扩建工程安全设施验收

整改方案

编制:杨荣东

审查:韩宝泉

批准:王宝军

编制单位:代县明利矿业有限责任公司

编制日期:二o一四年十二月二十六日

代县明利矿业有限责任公司五采区地下开

采改扩建工程安全设施验收

整改方案

XX年12月25日,我公司组织本单位相关负责人及技术人员、施工单位、监理单位、评价单位、设计单位(含“六大系统”)和聘请的专家组对“代县明利矿业有限责任公司五采区地下开采改扩建工程安全设施”进行了竣工验收。专家组听取了建设单位、施工单位、监理单位、设计单位(含“六大系统”)、评价单位汇报,查阅了相关资料,核查了矿山现场,经认真研究讨论,对现场和评价报告(包括竣工图)提出了整改意见,我矿对本次验收所提出的整改意见高度重视,于XX年12月26日8:00在矿会议室组织召开了五采区安全设施整改会议,成立了代县明利矿业有限责任公司五采区地下开采改扩建工程安全设施整改领导小组,按照“五定五落实”(落实措施、落实责任、落实资金、落实时限、落实预案)的原则和有关规定要求逐条进行整改,为安全、科学、合理、认真地搞好本次安全隐患整改落实工作,按照

会议精神编制本整改方案。

一、落实整改责任,成立组织机构

1、设立安全隐患整改领导小组

组长:沈岳文(负责整改工作的安排布置、全面指挥及组织协调管理工作)副组长:王宝军(负责整改工作期间的现场指挥、跟踪、随时抽查跟进隐患整改落实进度情况)副组长:韩宝泉(负责审核安全隐患整改方案和协助组长解决整改过程中出现的技术难题)成员:杨荣东王金玉冯宾周瑞宏周瑞发都叶茂张斌(具体负责各项整改工作的实施和安全检查。深入现场,根据自身职责分管范围进行整改跟进,力争按质、按量、按时完成整改任务)。

安全设施整改领导小组职责:

(1)对编制的整改方案认真进行会审,并提出会审意见。

(2)对整改方案提出的各项安全措施是否可行,遗漏补充,负责整改工作安全。

(3)制定隐患整改表,对隐患整改进度进行跟踪检查。

(4)严格执行“编号登记、复查销号”的整改制度。

(5)整改领导小组成员分工明确,责任到人,层层落实责任。

(6)对各项整改项目,责任人必须到现场指挥、督查、

发现问题及时处理。

(7)在整改过程中,遇到难以解决的问题时,由领导小组组长负责召开领导小组全体工作人员会议,提出解决问题的方法和措施。

(8)按整改方案进行整改,安全措施不到位决不允许施工。(9)做好整改期间各项记录。在规定期限内对所有整改内容落实到位。

2、设立安全设施整改、复查验收领导小组组长:沈岳文(矿长)

副组长:王宝军(安全矿长)韩宝泉(总工程师)成员:杨荣东王金玉冯宾周瑞宏周瑞发魏秀泉都叶茂张斌

安全隐患整改、复查验收领导小组职责:

(1)负责所有整改项目复查验收工作,对整改不合格的必须重新进行整改,直到合格为止。

(2)制定各项整改项目验收标准,严格按标准进行验收。

(3)对整改期间“三违”现象进行督查,对各类违章、违纪行为按有关规定进行处罚。

(4)狠抓整改工程质量,对各项整改工程质量跟踪检查,发现问题,及时处理。

(5)对整改工作失职人员进行严肃查处。

(6)对整改各项安全检查记录进行检查、完善。

二、整改要求

严格按照定措施、定时限、定资金、定预案、定责任人的“五定”原则,针对存在的薄弱环节,采取切实有效措施,进行重点整治,严密防范。同时要求各队、各班组对安全隐患必须本着快速、安全、优质、高效、限期的原则进行整改,确保矿井安全生产。如果发现对隐患整改采取消极态度、拖延或采取应付使整改质量无保证而导致发生事故的,将严厉追究有关人员的责任。

三、整改内容及整改措施、责任人、整改时间1、1335m 中段运输巷道少两道风门

(1)整改措施:由八冶建设集团有限公司代县明利铁矿五采区工程项目部负责,按要求增加两道风门。

(2)整改责任人:周瑞宏周瑞发

(3)回查验收人:王金玉冯宾

(4)整改期限:在12月28日前完成。

2、1360m中段风门开门方向不对

(1)整改措施:由八冶建设集团有限公司代县明利铁矿五采区工程项目部负责,按要求对1360m中段风门开门方向进行改造。

(2)整改责任人:周瑞宏周瑞发

(3)回查验收人:王金玉冯宾
