最新钢筋的接头规范标准
钢筋作为建筑结构中的重要材料,其接头的规范标准对于确保结构安
全和工程质量至关重要。
以下是最新的钢筋接头规范标准:
1. 接头类型:钢筋接头分为机械接头、焊接接头和绑扎接头三种类型。
每种接头都有其适用场景和规范要求。
2. 接头位置:钢筋接头应避开结构的受力关键区域,如梁、柱的受力点。
接头位置应根据设计要求和施工规范进行合理布置。
3. 接头长度:钢筋接头的长度应满足最小搭接长度的要求,以确保足
够的粘结力和承载力。
4. 接头质量:无论是机械接头还是焊接接头,都应保证接头的质量符
合国家或行业标准,避免因接头质量不合格而导致的结构安全隐患。
5. 接头数量:在同一个截面内,钢筋接头的数量应受到限制,以避免
影响结构的整体性能。
6. 接头间距:钢筋接头之间的间距应满足规范要求,以保证结构的连
续性和稳定性。
7. 施工要求:施工过程中,应严格按照设计图纸和施工规范进行钢筋
接头的制作和安装,确保施工质量。
8. 验收标准:钢筋接头完成后,应按照相关验收标准进行检验,确保
接头满足设计和施工要求。
9. 维护与保养:钢筋接头在施工完成后,应进行适当的维护和保养,以延长其使用寿命并保持结构的稳定性。
10. 安全措施:在进行钢筋接头施工时,应采取必要的安全措施,保障施工人员的安全。
通过遵循上述规范标准,可以确保钢筋接头的质量和安全性,从而提高整个建筑结构的稳定性和耐久性。
在实际施工中,还应结合具体情况,参照最新的国家或行业标准进行操作。
钢筋弯钩、焊接长度、最多接头个数、等规范钢筋工程5.1 材料要求5.1.1钢筋应有出厂质量合格证明书、检验报告单,并按规定分批抽取试样作机械性能检验,合格后方可使用。
5.1.2钢筋表面或每捆(盘)钢筋均应有标识;钢筋表面不得有裂纹、结疤、折痕和锈蚀现象。
5.2钢筋加工5.2.1钢筋加工制作在现场进行,配置钢筋弯曲机、钢筋切断机和卷扬机用于钢筋加工。
5.2.2技术人员负责编制钢筋配料单,操作人员严格按钢筋配料单进行钢筋加工,确保尺寸正确。
5.2.3对特殊复杂部位钢筋,加工前应放大样,经复核无误后再进行加工制作,做到尺寸依图纸,操作按规范。
5.2.4严格按操作规程及质量标准执行,成型后的钢筋要挂牌分类堆放,存于钢筋棚内,并做好防锈。
5.2.5焊工须有上岗操作证,钢筋焊接施工前,应先进行钢筋试验焊接,合格后方可进行施工焊接。
钢筋焊接接头按规范要求做抽样试验。
5.2.6箍筋弯钩应满足135°,平直部分长度不小于箍筋直径的10倍。
5.2.7一级盘圆钢筋加工前先进行调直,冷拉率控制在4%以内。
5.3钢筋安装5.3.1基础钢筋安装5.3.1.1基础钢筋四周两根钢筋交叉点每点扎牢,中间部分交叉点每隔一根呈梅花绑牢,双向受力主筋的钢筋网,应将全部钢筋相交点扎牢,相邻绑扎点的绑扣要成八字形,以免网片歪斜变形。
5.3.1.2现浇柱、墙与基础连接用的插筋下端,用90°弯钩与基础钢筋进行绑扎,插筋位置应用钢筋架成井字形固定牢固,以免造成柱子钢筋位移。
5.3.1.3基础配有双层钢筋网时,应在上层钢筋网下面设置钢筋撑脚(螺纹φ14@1000,双向),以保证上下层钢筋间距和位置的正确。
5.3.1.4承台、承台连梁及防水底板钢筋均采用闪光对焊连接,接头百分率控制在50%内。
钢筋直螺纹套丝技术交底为了保证工程质量,按时完成工程任务,达到安全生产文明施工,特进行技术交底:一、基本概况本工程需套丝钢筋规格如下:1.梁钢筋:直径≥16mm的钢筋采用直螺纹套筒连接。
2.柱(含暗柱)钢筋:直径≥16mm的钢筋采用直螺纹套筒连接。
3.基础底板钢筋:采用直螺纹套筒连接。
二、施工准备1.劳动组织⑴.依据作业量大小及工期要求,现场设两个钢筋套丝班组,一个班组配备一套钢筋剥肋滚丝机,人员3—4人。
⑵.操作人员必须经专业培训后方可上岗。
⑶.施工人员应经过三级安全教育,并经体检合格后方可上岗。
2.机械准备主要机具:直辊式直螺纹套丝机、止环规、通环规、丝头卡板、止塞规、通塞规、工作扳手等。
3.材料要求⑴钢筋:①钢筋的级别、直径必须符合设计要求及国家标准《钢筋混凝土用热轧带肋钢筋》(GB1499.2-2007)及《钢筋混凝土用余热处理钢筋》(GB13014-91)的要求,应有出厂质量证明(材质单)及进场复试报告。
②钢筋端部应用无齿锯切割平直,不得用钢筋切断机进行切断。
任何影响钢筋插入和连接的铁锈、油污、砂浆以及马蹄、飞边、毛刺应予以清除和修磨。
⑵连接套筒应符合以下要求:①连接套筒选用45号优质碳素结构钢或其他经型式检验确认符合要求的钢材,套筒表面应有生产批号标识,并有厂家提供的产品合格证,合格证内容应包括适用钢筋直径和接头性能等级、套筒类型、生产单位、生产日期以及可追溯产品原材料力学性能和加工质量的生产批号。
②滚压直螺纹接头连接用套筒的规格与尺寸见下表:钢筋直径螺纹直径套筒外径套筒长度16M16.5×2254518M19×2.5295520M21×2.5316022M23×2.5336525M26×3397028M29×34480③连接套筒应分类包装存放,不得混淆和锈蚀。
4.技术准备⑴组织施工人员学习规范和直螺纹钢筋连接接头行业标准,掌握技术交底的要求。

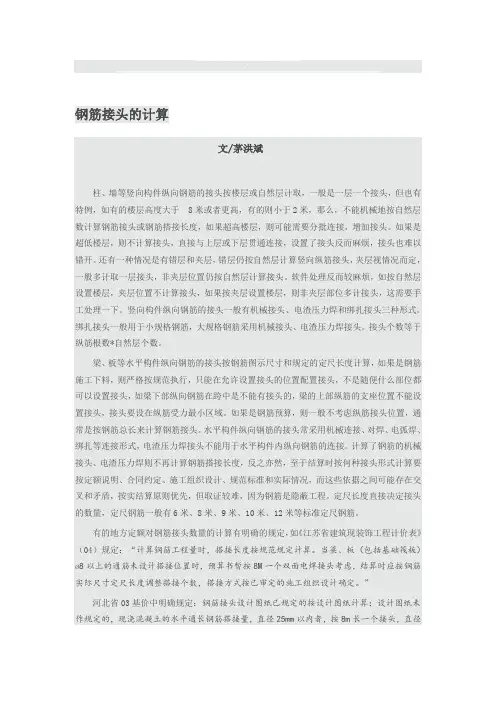

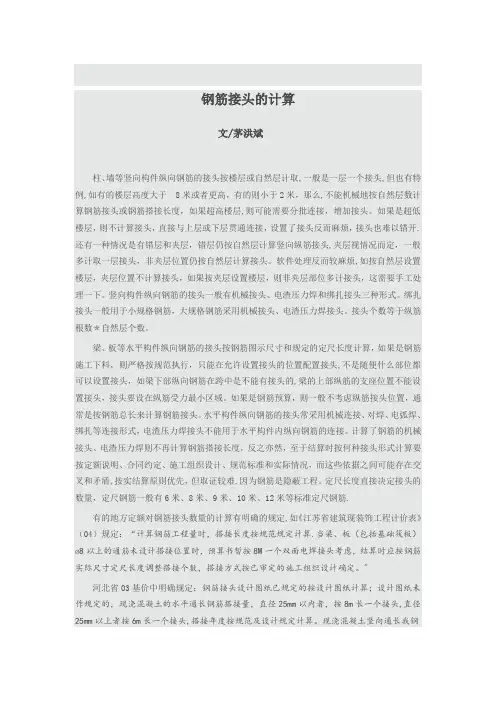

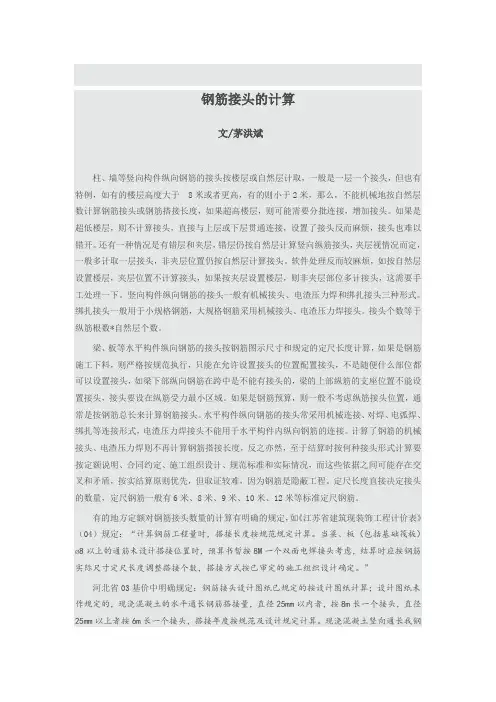

钢筋接头的计算文/茅洪斌柱、墙等竖向构件纵向钢筋的接头按楼层或自然层计取,一般是一层一个接头,但也有特例,如有的楼层高度大于8米或者更高,有的则小于2米,那么,不能机械地按自然层数计算钢筋接头或钢筋搭接长度,如果超高楼层,则可能需要分批连接,增加接头。
如果是超低楼层,则不计算接头,直接与上层或下层贯通连接,设置了接头反而麻烦,接头也难以错开.还有一种情况是有错层和夹层,错层仍按自然层计算竖向纵筋接头,夹层视情况而定,一般多计取一层接头,非夹层位置仍按自然层计算接头。
软件处理反而较麻烦,如按自然层设置楼层,夹层位置不计算接头,如果按夹层设置楼层,则非夹层部位多计接头,这需要手工处理一下。
竖向构件纵向钢筋的接头一般有机械接头、电渣压力焊和绑扎接头三种形式。
绑扎接头一般用于小规格钢筋,大规格钢筋采用机械接头、电渣压力焊接头。
接头个数等于纵筋根数*自然层个数。
梁、板等水平构件纵向钢筋的接头按钢筋图示尺寸和规定的定尺长度计算,如果是钢筋施工下料,则严格按规范执行,只能在允许设置接头的位置配置接头,不是随便什么部位都可以设置接头,如梁下部纵向钢筋在跨中是不能有接头的,梁的上部纵筋的支座位置不能设置接头,接头要设在纵筋受力最小区域。
如果是钢筋预算,则一般不考虑纵筋接头位置,通常是按钢筋总长来计算钢筋接头。
水平构件纵向钢筋的接头常采用机械连接、对焊、电弧焊、绑扎等连接形式,电渣压力焊接头不能用于水平构件内纵向钢筋的连接。
计算了钢筋的机械接头、电渣压力焊则不再计算钢筋搭接长度,反之亦然,至于结算时按何种接头形式计算要按定额说明、合同约定、施工组织设计、规范标准和实际情况,而这些依据之间可能存在交叉和矛盾,按实结算原则优先,但取证较难,因为钢筋是隐蔽工程。
定尺长度直接决定接头的数量,定尺钢筋一般有6米、8米、9米、10米、12米等标准定尺钢筋.有的地方定额对钢筋接头数量的计算有明确的规定,如《江苏省建筑现装饰工程计价表》(04)规定:“计算钢筋工程量时,搭接长度按规范规定计算.当梁、板(包括基础筏板)ø8以上的通筋未设计搭接位置时,预算书暂按8M一个双面电焊接头考虑,结算时应按钢筋实际尺寸定尺长度调整搭接个数,搭接方式按已审定的施工组织设计确定。

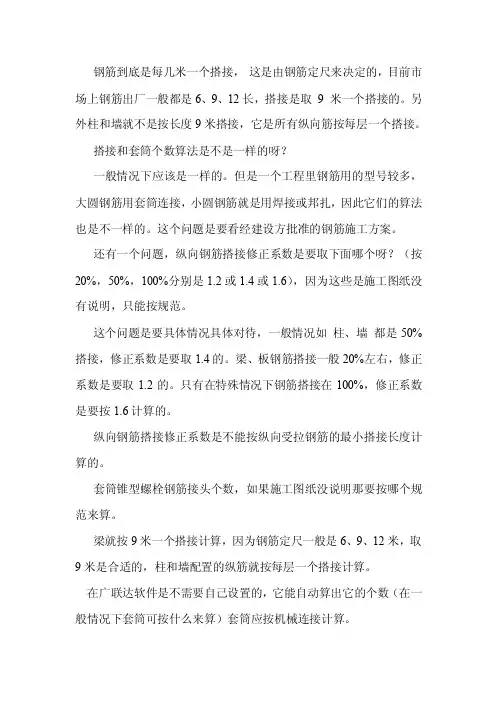

钢筋到底是每几米一个搭接,这是由钢筋定尺来决定的,目前市场上钢筋出厂一般都是6、9、12长,搭接是取9 米一个搭接的。
另外柱和墙就不是按长度9米搭接,它是所有纵向筋按每层一个搭接。
搭接和套筒个数算法是不是一样的呀?
一般情况下应该是一样的。
但是一个工程里钢筋用的型号较多,大圆钢筋用套筒连接,小圆钢筋就是用焊接或邦扎,因此它们的算法也是不一样的。
这个问题是要看经建设方批准的钢筋施工方案。
还有一个问题,纵向钢筋搭接修正系数是要取下面哪个呀?(按20%,50%,100%分别是1.2或1.4或1.6),因为这些是施工图纸没有说明,只能按规范。
这个问题是要具体情况具体对待,一般情况如柱、墙都是50%搭接,修正系数是要取1.4的。
梁、板钢筋搭接一般20%左右,修正系数是要取1.2的。
只有在特殊情况下钢筋搭接在100%,修正系数是要按1.6计算的。
纵向钢筋搭接修正系数是不能按纵向受拉钢筋的最小搭接长度计算的。
套筒锥型螺栓钢筋接头个数,如果施工图纸没说明那要按哪个规范来算。
梁就按9米一个搭接计算,因为钢筋定尺一般是6、9、12米,取9米是合适的,柱和墙配置的纵筋就按每层一个搭接计算。
在广联达软件是不需要自己设置的,它能自动算出它的个数(在一般情况下套筒可按什么来算)套筒应按机械连接计算。
如果是采用套筒连接,那广联达钢筋软件在计算钢筋的搭接长度就不是按下面所说的锚固长度乘以下面对应的修正系数了。
钢筋接头的计算文/茅洪斌柱、墙等竖向构件纵向钢筋的接头按楼层或自然层计取,一般是一层一个接头,但也有特例,如有的楼层高度大于8米或者更高,有的则小于2米,那么,不能机械地按自然层数计算钢筋接头或钢筋搭接长度,如果超高楼层,则可能需要分批连接,增加接头。
如果是超低楼层,则不计算接头,直接与上层或下层贯通连接,设置了接头反而麻烦,接头也难以错开。
还有一种情况是有错层和夹层,错层仍按自然层计算竖向纵筋接头,夹层视情况而定,一般多计取一层接头,非夹层位置仍按自然层计算接头。
软件处理反而较麻烦,如按自然层设置楼层,夹层位置不计算接头,如果按夹层设置楼层,则非夹层部位多计接头,这需要手工处理一下。
竖向构件纵向钢筋的接头一般有机械接头、电渣压力焊和绑扎接头三种形式。
绑扎接头一般用于小规格钢筋,大规格钢筋采用机械接头、电渣压力焊接头。
接头个数等于纵筋根数*自然层个数。
梁、板等水平构件纵向钢筋的接头按钢筋图示尺寸和规定的定尺长度计算,如果是钢筋施工下料,则严格按规范执行,只能在允许设置接头的位置配置接头,不是随便什么部位都可以设置接头,如梁下部纵向钢筋在跨中是不能有接头的,梁的上部纵筋的支座位置不能设置接头,接头要设在纵筋受力最小区域。
如果是钢筋预算,则一般不考虑纵筋接头位置,通常是按钢筋总长来计算钢筋接头。
水平构件纵向钢筋的接头常采用机械连接、对焊、电弧焊、绑扎等连接形式,电渣压力焊接头不能用于水平构件内纵向钢筋的连接。
计算了钢筋的机械接头、电渣压力焊则不再计算钢筋搭接长度,反之亦然,至于结算时按何种接头形式计算要按定额说明、合同约定、施工组织设计、规范标准和实际情况,而这些依据之间可能存在交叉和矛盾,按实结算原则优先,但取证较难,因为钢筋是隐蔽工程。
定尺长度直接决定接头的数量,定尺钢筋一般有6米、8米、9米、10米、12米等标准定尺钢筋。
有的地方定额对钢筋接头数量的计算有明确的规定,如《江苏省建筑现装饰工程计价表》(04)规定:“计算钢筋工程量时,搭接长度按规范规定计算。

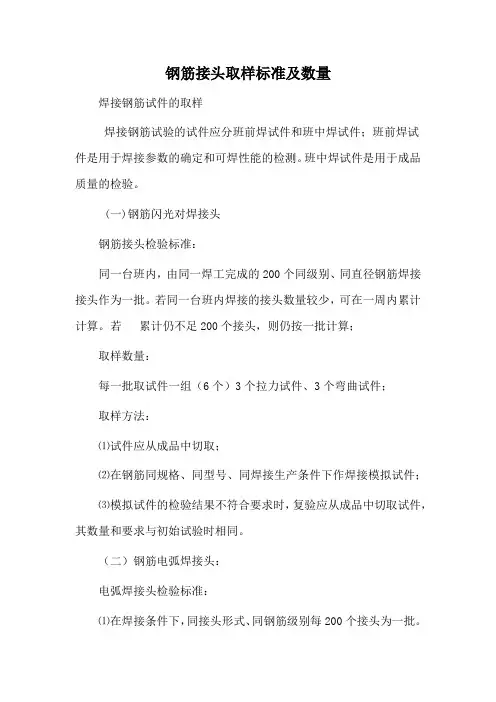

钢筋接头取样标准及数量焊接钢筋试件的取样焊接钢筋试验的试件应分班前焊试件和班中焊试件;班前焊试件是用于焊接参数的确定和可焊性能的检测。
班中焊试件是用于成品质量的检验。
(一)钢筋闪光对焊接头钢筋接头检验标准:同一台班内,由同一焊工完成的200个同级别、同直径钢筋焊接接头作为一批。
若同一台班内焊接的接头数量较少,可在一周内累计计算。
若累计仍不足200个接头,则仍按一批计算;取样数量:每一批取试件一组(6个)3个拉力试件、3个弯曲试件;取样方法:⑴试件应从成品中切取;⑵在钢筋同规格、同型号、同焊接生产条件下作焊接模拟试件;⑶模拟试件的检验结果不符合要求时,复验应从成品中切取试件,其数量和要求与初始试验时相同。
(二)钢筋电弧焊接头:电弧焊接头检验标准:⑴在焊接条件下,同接头形式、同钢筋级别每200个接头为一批。
⑵在钻孔桩中,每一墩中,钢筋接头同接头形式、同钢筋级别位置,每200个接头为一批,不足200个时,仍作为一批,当超过200个接头时,应再取一批样件做试验。
取样数量:每批取样一组(3个试件)做拉力试验。
3.取样方法:⑴一般试件应从成品中切取,每批随机抽取3个接头进行拉力试验。
⑵对于装配式结构节点的钢筋焊接接头,应按现场最不利的生产条件制作模拟试件。
(三)钢筋电渣压力焊:1. 电渣压力焊检验标准:⑴在一般构筑物中,每200个同钢筋级别的钢筋接头作为一批。
⑵在现浇钢筋混凝土结构中或每施工区段,同钢筋级别的200个接头为一批,不足200个仍作为一批。
2.取样数量:每批取试件一组(3个试件)做拉力试验。
3.取样方法:试件应从每批接头中随机切取。
(四)钢筋气压焊:1.气压焊检验标准:⑴班前焊试件每批钢筋(≤60t)焊接6根接头(外观检查合格)3根作拉力试验,3根做弯曲试验。
⑵班中焊:在一般构筑物中,同类型接头每200个接头为一批。
不足200个接头仍应作为一批。
2.取样数量:每批取试件一组(3个试件)做拉伸试验;在梁、板的水平钢筋焊接中应另取3个接头做弯曲试验。

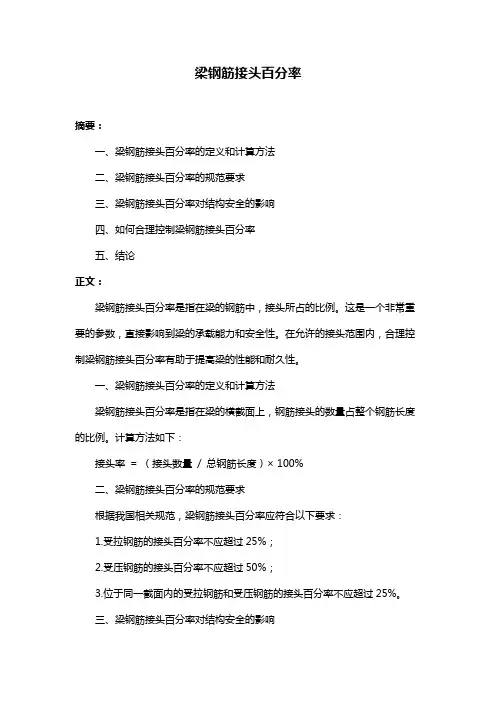

梁钢筋接头百分率摘要:一、梁钢筋接头百分率的定义和计算方法二、梁钢筋接头百分率的规范要求三、梁钢筋接头百分率对结构安全的影响四、如何合理控制梁钢筋接头百分率五、结论正文:梁钢筋接头百分率是指在梁的钢筋中,接头所占的比例。
这是一个非常重要的参数,直接影响到梁的承载能力和安全性。
在允许的接头范围内,合理控制梁钢筋接头百分率有助于提高梁的性能和耐久性。
一、梁钢筋接头百分率的定义和计算方法梁钢筋接头百分率是指在梁的横截面上,钢筋接头的数量占整个钢筋长度的比例。
计算方法如下:接头率= (接头数量/ 总钢筋长度)× 100%二、梁钢筋接头百分率的规范要求根据我国相关规范,梁钢筋接头百分率应符合以下要求:1.受拉钢筋的接头百分率不应超过25%;2.受压钢筋的接头百分率不应超过50%;3.位于同一截面内的受拉钢筋和受压钢筋的接头百分率不应超过25%。
三、梁钢筋接头百分率对结构安全的影响梁钢筋接头百分率过高,可能导致钢筋间的粘结力降低,影响梁的抗拉、抗压性能。
同时,接头处的应力集中容易引起钢筋断裂,降低梁的承载能力和安全性。
四、如何合理控制梁钢筋接头百分率1.合理设计钢筋间距,避免过于密集,以降低接头数量;2.优化钢筋加工和安装工艺,提高钢筋接头的质量;3.采用适当的连接方式,如焊接、机械连接等,提高接头的性能;4.在满足规范要求的前提下,适当调整钢筋接头的位置,降低接头百分率。
五、结论梁钢筋接头百分率是梁结构设计和施工中需要重点关注的问题。
合理控制梁钢筋接头百分率,可以提高梁的承载能力和安全性,延长结构的使用寿命。
钢筋绑扎验收规范与要求一、钢筋原材料的验收在钢筋绑扎之前,首先要对钢筋原材料进行验收。
验收的主要内容包括:1、钢筋的品种、规格、级别应符合设计要求。
检查钢筋的质量证明书和出厂检验报告,确认钢筋的化学成分、力学性能等指标符合国家标准。
2、钢筋的外观质量应无损伤、裂纹、油污、锈蚀等缺陷。
钢筋表面应平直、光滑,无局部弯曲。
3、对钢筋的直径进行测量,偏差应在允许范围内。
通常,钢筋直径的允许偏差为±03mm 至±05mm 不等,具体数值根据钢筋的规格而定。
二、钢筋加工的验收钢筋在绑扎前需要进行加工,如调直、切断、弯曲等。
加工后的钢筋应符合以下验收要求:1、钢筋调直后的力学性能应符合有关标准的规定。
采用冷拉方法调直钢筋时,HPB235 级钢筋的冷拉率不宜大于 4%,HRB335 级、HRB400 级和 RRB400 级钢筋的冷拉率不宜大于 1%。
2、钢筋切断的长度偏差应在允许范围内。
一般来说,对于受力钢筋,其长度偏差为±10mm;对于箍筋,其长度偏差为±5mm。
3、钢筋弯曲成型后的形状和尺寸应符合设计要求。
箍筋的弯钩角度和平直段长度应符合规范规定,弯钩的弯折角度一般为 135°,平直段长度不应小于箍筋直径的 10 倍且不小于 75mm。
三、钢筋绑扎的基本要求1、钢筋的交叉点应采用铁丝扎牢。
扎丝的规格和绑扎方式应符合设计和规范要求,一般采用 20 号至 22 号铁丝,相邻绑扎点的铁丝扣要成八字形。
2、板和墙的钢筋网,除靠近外围两行钢筋的相交点全部扎牢外,中间部分交叉点可间隔交错扎牢,但必须保证受力钢筋不产生位置偏移;双向受力的钢筋,必须全部扎牢。
3、梁和柱的箍筋,除设计有特殊要求外,应与受力钢筋垂直设置;箍筋弯钩叠合处,应沿受力钢筋方向错开设置。
4、在柱中竖向钢筋搭接时,角部钢筋的弯钩平面与模板面的夹角,对矩形柱应为 45°,对多边形柱应为模板内角的平分角;对圆形柱钢筋的弯钩平面应与模板的切线平面垂直;中间钢筋的弯钩平面应与模板面垂直;当采用插入式振捣器浇筑小型截面柱时,弯钩平面与模板面的夹角不得小于 15°。
钢筋接头的计算文/茅洪斌柱、墙等竖向构件纵向钢筋的接头按楼层或自然层计取,一般是一层一个接头,但也有特例,如有的楼层高度大于8米或者更高,有的则小于2米,那么,不能机械地按自然层数计算钢筋接头或钢筋搭接长度,如果超高楼层,则可能需要分批连接,增加接头。
如果是超低楼层,则不计算接头,直接与上层或下层贯通连接,设置了接头反而麻烦,接头也难以错开。
还有一种情况是有错层和夹层,错层仍按自然层计算竖向纵筋接头,夹层视情况而定,一般多计取一层接头,非夹层位置仍按自然层计算接头。
软件处理反而较麻烦,如按自然层设置楼层,夹层位置不计算接头,如果按夹层设置楼层,则非夹层部位多计接头,这需要手工处理一下。
竖向构件纵向钢筋的接头一般有机械接头、电渣压力焊和绑扎接头三种形式。
绑扎接头一般用于小规格钢筋,大规格钢筋采用机械接头、电渣压力焊接头。
接头个数等于纵筋根数*自然层个数。
梁、板等水平构件纵向钢筋的接头按钢筋图示尺寸和规定的定尺长度计算,如果是钢筋施工下料,则严格按规范执行,只能在允许设置接头的位置配置接头,不是随便什么部位都可以设置接头,如梁下部纵向钢筋在跨中是不能有接头的,梁的上部纵筋的支座位置不能设置接头,接头要设在纵筋受力最小区域。
如果是钢筋预算,则一般不考虑纵筋接头位置,通常是按钢筋总长来计算钢筋接头。
水平构件纵向钢筋的接头常采用机械连接、对焊、电弧焊、绑扎等连接形式,电渣压力焊接头不能用于水平构件内纵向钢筋的连接。
计算了钢筋的机械接头、电渣压力焊则不再计算钢筋搭接长度,反之亦然,至于结算时按何种接头形式计算要按定额说明、合同约定、施工组织设计、规范标准和实际情况,而这些依据之间可能存在交叉和矛盾,按实结算原则优先,但取证较难,因为钢筋是隐蔽工程。
定尺长度直接决定接头的数量,定尺钢筋一般有6米、8米、9米、10米、12米等标准定尺钢筋。
有的地方定额对钢筋接头数量的计算有明确的规定,如《江苏省建筑现装饰工程计价表》(04)规定:“计算钢筋工程量时,搭接长度按规范规定计算。
钢筋检验批容量填写方法: 1.模板安装检验批:容量:写梁、板、柱数量,多少根梁,多少块板,多少根柱子。
例如:梁:22件板17间柱:25件(看图纸数) 部位:一层梁、板、柱2.钢筋原材检验批:容量:有几种规格钢筋,就写多少批,单位‘批’。
例如:容量:5批(5种规格的钢筋意思)部位:第一次进场3.钢筋加工检验批:验收部位用了几种规格品种钢筋,容量就填多少种,单位‘种’。
例如:容量:5种4.钢筋连接:可以填构件类型(柱子数量,单位件),钢筋接头数(单位个)或者有多少吨钢筋(单位吨)。
5.钢筋安装:也是数多少根梁,多少块板,多少根柱子(单位:梁:件,板:间,柱:件)6.钢构件焊接:容量填焊接接头数量,单位件或者数焊缝条数,单位“条”?7.焊钉焊接:容量填焊钉数量,单位个或者焊钉、焊接瓷条数量,单位套。
部位:①-⑩/A-R基础钢结构焊接?8.紧固件:容量填螺栓品种个数?9.高强度螺栓:容量填螺栓连接个数,单位“个”或者进场材料数量,单位“箱”?10.钢结构零部件加工:容量填多少个切面?11.钢构件组装:容量填有多少平面接触面,单位“面”?12.单层钢结构安装:容量填焊接节点个数,单位‘个’,或者填钢梁个数,单位‘个’,钢柱件数,单位‘件’。
?13.压型金属板:容量填压型金属板个数,单位‘件’,或者填安装面积,单位‘平米’?14.防腐涂料:容量填涂料有多少桶,单位‘桶’建筑给排水及供暖检验批容量填写方法技巧:室内给水系统子分部:1.室内给水管道及配件安装:容量填埋的管米数或者多少户2.给水设备安装:容量填水汞或者水箱设备数量3.室内消火栓系统安装:容量填消火栓箱或者水汞接合器等设备数量。
室内排水系统子分部:1.排水管道及配件安装:容量填PVC管或者金属管等管道米数其他检验批都是填这个卫生器具子分部:1.卫生器具安装:容量填地漏或者浴缸等的数量2.卫生器具给水配件安装:容量填水嘴或者淋浴器挂钩等的数量钢筋混凝土预制桩检验批填写技巧和方法:1.钢筋混凝土预制桩(现场制桩):容量:就写多少根桩部位:1-33号基础钢筋预制桩主控全数检查,一般项目:容量乘20%2..钢筋混凝土预制桩(汇总表):容量:就写多少根桩部位:1-33号基础钢筋预制桩主控全数检查,一般项目:抽查容量的20%3.钢筋混凝土预制桩(成品桩质量):检验批容量:就写多少根桩部位:1-33号基础钢筋预制桩主控全数检查,一般项目:都是抽查10根4.先张法预应力管桩(成品桩及接桩材料质量):容量:就写多少根桩部位:1-33号基础钢筋预制桩一般项目:抽查容量的20%5.静力压桩(汇总表):检验批容量:就写多少根桩部位:1-44号桩一般项目:都是抽查10根6,混凝土灌注桩(钢筋笼):检验批容量:就写多少根桩部位:1-44号桩一般项目:抽查容量的20%。
钢筋接头如何计算 The manuscript was revised on the evening of 2021钢筋接头的计算柱、墙等竖向构件纵向钢筋的接头按楼层或自然层计取,一般是一层一个接头,但也有特例,如有的楼层高度大于8米或者更高,有的则小于2米,那么,不能机械地按自然层数计算钢筋接头或钢筋搭接长度,如果超高楼层,则可能需要分批连接,增加接头。
如果是超低楼层,则不计算接头,直接与上层或下层贯通连接,设置了接头反而麻烦,接头也难以错开。
还有一种情况是有错层和夹层,错层仍按自然层计算竖向纵筋接头,夹层视情况而定,一般多计取一层接头,非夹层位置仍按自然层计算接头。
软件处理反而较麻烦,如按自然层设置楼层,夹层位置不计算接头,如果按夹层设置楼层,则非夹层部位多计接头,这需要手工处理一下。
竖向构件纵向钢筋的接头一般有机械接头、电渣压力焊和绑扎接头三种形式。
绑扎接头一般用于小规格钢筋,大规格钢筋采用机械接头、电渣压力焊接头。
接头个数等于纵筋根数*自然层个数。
梁、板等水平构件纵向钢筋的接头按钢筋图示尺寸和规定的定尺长度计算,如果是钢筋施工下料,则严格按规范执行,只能在允许设置接头的位置配置接头,不是随便什么部位都可以设置接头,如梁下部纵向钢筋在跨中是不能有接头的,梁的上部纵筋的支座位置不能设置接头,接头要设在纵筋受力最小区域。
如果是钢筋预算,则一般不考虑纵筋接头位置,通常是按钢筋总长来计算钢筋接头。
水平构件纵向钢筋的接头常采用机械连接、对焊、电弧焊、绑扎等连接形式,电渣压力焊接头不能用于水平构件内纵向钢筋的连接。
计算了钢筋的机械接头、电渣压力焊则不再计算钢筋搭接长度,反之亦然,至于结算时按何种接头形式计算要按定额说明、合同约定、施工组织设计、规范标准和实际情况,而这些依据之间可能存在交叉和矛盾,按实结算原则优先,但取证较难,因为钢筋是隐蔽工程。
定尺长度直接决定接头的数量,定尺钢筋一般有6米、8米、9米、10米、12米等标准定尺钢筋。
七、钢筋焊接及验收规程钢筋焊接时,各种焊接方法的使用范围及检验数量应符合下表的规定。
钢筋焊接方法的适用范围及检验数量1、从事钢筋焊接施工的焊工必须持有焊工考试合格证,才能上岗操作。
(1.0.3)2、凡施焊的各种钢筋、钢板均应有质量证书;焊条、焊剂应有产品合格证。
(3.0.5)3、在工程正式焊接之前,参与该项施焊的焊工应进行现场条件的焊接工艺试验,并经试验合格后,方可正式生产。
试验结果应符合质量检验与验收时的要求。
(4.1.3)(在工程开工或每批钢筋正式焊接之前,无论采用何种焊接工艺方法,均须采用与生产相同条件进行焊接工艺试验,以便了解钢筋焊接性能,选择最佳焊接参数,以及掌握担负生产的焊工技术水平。
每种牌号、每种规格钢筋至少做1组试件.若第一次未通过,应改进工艺,调整参数应做好记录,以备查考. 接头试件试验(拉伸/弯曲/剪切)结果应符合质量检验与验收时的要求.).4、钢筋焊接施工之前,应清除钢筋、钢板焊接部位以及钢筋与电极接触处表面上的锈斑、油污、杂质等;钢筋端部当有弯、扭曲时,应予矫直和切除。
(4.1.3)5、带肋钢筋进行闪光对焊、电弧焊、电渣压力焊和气压焊时,宜将纵肋对纵肋安放和焊接。
(4.1.4)6、钢筋焊接接头应按检验批进行质量检验与验收,并划分为主控项目和一般项目两类。
质量检验时,应包括外观检查与力学性能检验。
(5.1.2)7、纵向受力钢筋焊接接头,包括闪光对焊接头、电弧焊接头、电渣压力焊接头、气压焊接头的连接方式检查和接头的力学性能检验规定为主控项目。
(5.1.3)8、接头连接方式应符合设计要求,并应全数检查,检验方式为观察。
焊接接头外观检查时,首先应由焊工对所焊接头进行自检;然后由施工单位专业质量检查员检验;监理(建设)单位进行验收记录。
纵向受力钢筋焊接接头外观检查时,每一检验批中应随机抽取10%的焊接接头。
检查结果,当外观质量各小项不合格数均小于或等于抽检数的10%,则该焊接接头外观质量评为合格。
角柱钢筋套筒接头百分比
角柱钢筋套筒接头的百分比,原则上对柱类构件不大于50%。
这是由于在施工过程中,位于梁、柱子的角部或者墙体的转角处铺设的钢筋,也被称为角筋,其作用是分散转移荷载,防止墙体开裂,避免出现应力集中的不利情况,以致对建筑物造成破坏。
1. 钢筋的接头应设置在受力较小处,同一纵向受力钢筋不宜设置两个或两个以上接头。
2. 接头面积百分率为该区段内有搭接接头的纵向受力钢筋截面面积与全部纵向受力钢筋截面面积的比值,对柱类构件,不宜大于50%。
3. 当在同一连接区段内必须实施100%钢筋接头的连接时,应采用一级钢筋连接套筒接头。
需要注意的是,这些规定可能会因具体的工程需求和现场情况有所调整,因此在实际操作中可能需要与相关的专业人士进行详细的咨询和讨论。
钢筋安装同一连接区段内接头过多-施工通病防治1.现象
在绑扎或安装钢筋骨架时,发现同一连接区段内(对于绑扎接头,在任一接头中心至规定搭接长度ll的1.3倍区段l内,所存有的接头都认为是没有错开,即位于同一连接区段内)内受力钢筋接头过多,有接头的钢筋截面面积占总截面面积的百分率超出规范规定的数值。
2.原因分析
(1)钢筋配料时疏忽大意,没有认真安排原材料下料长度的合理搭配。
(2)忽略了某些杆件不允许采用绑扎接头的规定。
(3)错误取用有接头的钢筋截面面积占总截面面积的百分率数值。
(4)分不清钢筋位于受拉区还是受压区。
3.预防措施
(1)配料时按下料单钢筋编号再划出几个分号,注明哪个分号与哪个分号搭配,对于同一组搭配而安装方法同一组搭配而各分号是一顺一倒安装的),要加文字说明。
(2)记住轴心受拉和小偏心受拉杆件(如屋架下弦、拱拉杆等)中的受力钢筋接头均应焊接,不得采用绑扎。
(3)弄清楚规范中规定的“同一连接区段”含义。
(4)如果分不清钢筋所处部位是受拉区或受压区时,接头设置均应按受拉区的规定办理;如果在钢筋安装过程中安装人员与配料人员对受拉或受压区理解不同(表现在取料时,某分号有多有少),则应讨论解决或征询设计人员意见。
4.治理方法
在钢筋骨架未绑扎时,发现接头数量不符合规范要求,应立即通知配料人员重新考虑设置方案;如果已绑扎或安装完钢筋骨架才发现,则根据具体情况处理,一般情况下应拆除骨架或抽出有问题的钢筋返工,如果返工影响工时或工期太长,则可采用加焊帮条(个别情况下,经过研究,也可以来用绑扎帮条)的方法解决,或将绑扎搭接改为电弧焊搭接。
