烂尾楼的续建与加固处理
- 格式:pdf
- 大小:624.51 KB
- 文档页数:2
烂尾小区复工方案由于各种因素影响,造成某些小区的建设出现了烂尾现象。
这些烂尾小区给附近居民、政府和开发商都带来了不便和负担。
随着国家政策的调整和市场的变化,如何让烂尾小区得到重建和复工成为了各方关注的焦点。
为了解决烂尾小区的复工问题,制定了以下详细的方案。
一、规划和立项首先,需要对烂尾小区的规划进行全面的审查和调整。
确定其规划建设是否符合当地的城市规划和土地利用政策,是否符合居民居住需求,是否符合环保要求等等。
通过对规划的调整,使小区建设更加合理,更具可行性。
根据规划和市场需求情况,组织相关部门和企业,确定小区的立项和开发计划,明确工期和任务目标。
二、融资和资金筹备烂尾小区的复工需要投入大量资金。
为此,需要充分评估项目投资的风险和收益,确定融资计划和策略。
可以通过向金融机构申请贷款、发行债券等途径进行资金筹备。
同时,还可以充分利用政府出资、以及相关企业和社会资本的投入,实现多方共同参与。
三、项目施工项目施工是烂尾小区复工的核心环节。
需要建立健全的监管机制和执行体系。
在施工过程中,要严格按照相关的建设标准和环保要求进行施工,确保建设质量和安全。
同时,也需注意协商和沟通,解决工地安全问题以及工人的福利问题。
四、销售和入住通过复工建设的烂尾小区,不能只是空置或租赁给单位使用,还需要通过市场化的手段进行销售和入住。
通过有效的市场推广和销售策略,吸引更多的购房者入住。
同时,还可以将一些房屋出租给企事业单位或行业用户,实现收益与效益的双赢。
五、社区服务和管理针对复工后的烂尾小区,在入住后,需要加强社区服务和管理工作。
建立健全的物业管理机构,提供周到的服务,促进社区和谐发展。
在社区管理方面,可以采取专业化的管理模式,把小区打造成为一流的环境和社区。
总结总之,要实现烂尾小区的复工和重建,需要各方共同参与,加强合作和沟通。
在烂尾小区复工的过程中,需要重视规划立项、资金筹备、施工、销售和社区管理等环节。
只有全面科学的考虑,并采取有效的措施,才能顺利实现烂尾小区的复工和重建。

烂尾小区复工方案引言烂尾小区,指那些因为各种原因建筑工程未能完成并一度停工的建筑项目。
这些项目的存在既给周边环境造成了一定的污染,同时也影响了城市景观和市民生活和安全。
烂尾小区数量不断增加,如何解决这个问题已成为城市管理工作的难点。
由于滞建多年,小区的基础设施、楼栋结构和电力供应等方面都处于不同程度的损坏状态,因此复工必须谨慎并制定合理的复工方案。
烂尾小区复工的必要性维护市容环境:烂尾小区会给周边环境造成一定的污染,影响市民的生活和健康,而完成建设可以有效改善这些问题。
拓展城市空间:烂尾小区项目均位于已开发城市地区,这种资源的浪费不仅仅是城市资源的浪费,也是一种城市发展的空间限制。
烂尾小区的复工可以有效地拓展城市空间。
促进经济发展:烂尾小区复工后,工人、材料、设备等需要投入大量资金,这不仅会刺激描述地区的经济发展,也会为市民带来就业机会和提高生活质量。
烂尾小区的复工要求1.安全保障:烂尾小区在停工期间没有得到合理保护,只是一些不法分子的盯梢对象,因此,烂尾小区的复工必须考虑到安全问题,本文的教程不再详述。
2.环境保护:烂尾小区的复工不应该影响周边环境,因此,环保要占据考虑的重心。
3.公共设施补齐:由于烂尾小区长期停工,其内部设施损坏严重。
在复工过程中,需要针对已损坏的公共设施、公共照明、交通设施等进行修复。
4.安装安全设施:进入复工的,安全标准是必须要有火灾预防、安全帽等保护措施,根据实际情况制定复工纪律,保证复工人员的安全。
烂尾小区的复工方案第一步:现场勘察首先要对烂尾小区进行详细勘察,从而检查建筑是否有损坏,设备是否需要修理等,准确地评估烂尾小区未来操作的风险和潜力等,以便为下一步制定合理的复工方案做准备。
第二步:物品清理和管理物品清理和管理是复工之前必须要做的事情,包括清理建筑、固体废弃物和化学品等。
此外,还需要为复工关键时刻准备适当的人力和物力专业设备。
第三步:铺设基础为了确保新建筑的基础牢固,将从第三步开始,首先要修复和加固基础。
烂尾楼修缮方案背景在城市化进程中,有很多烂尾楼项目,由于各种原因,建筑项目未能在规定时间内完工,留下一幢幢“鬼楼”。
这些烂尾楼给城市带来了严重的城市视觉污染,影响城市形象,也给居民带来了生命安全和安居环境问题。
因此,如何解决这些烂尾楼的问题,是一个亟待解决的问题。
烂尾楼修缮方案前期准备工作在进行烂尾楼修缮时,需要进行一系列前期准备工作,如:1.调查研究:对烂尾楼进行全面的勘测,了解其结构、状态和存在的问题。
2.协商谈判:与业主、设计单位、建筑施工单位等进行协商谈判,以确定修缮方案和经费来源。
3.整合资源:整合各方面的资源,如技术、资金和材料等,为烂尾楼修缮提供保障。
修缮方式针对不同的烂尾楼情况,可以采取以下修缮方式:1.重建:对烂尾楼进行全面拆除,重新修建符合规范的建筑。
2.改造:在保证烂尾楼结构安全的前提下,对建筑进行改造,提高使用价值。
3.加固:采用现代化的加固技术方式,对烂尾楼进行加固修复。
4.封顶保留:在保证烂尾楼结构安全的前提下,对建筑进行封顶,使其成为高层公共广场、花园等城市绿化基础设施。
维护管理烂尾楼修缮后,需要进行长期的维护管理,以保证其长期稳定运行和使用。
具体措施包括:1.监测维护:定期对烂尾楼进行结构、设施设备等方面的检测和维护工作,确保其安全稳定。
2.清洁保洁:对烂尾楼进行定期的清洁保洁工作,保持其整洁卫生。
3.绿化环境:围绕烂尾楼进行城市绿化环境建设,提高其环境质量。
结论针对烂尾楼问题,需要进行全面、长期的维护管理工作,采取合理、科学的修缮方式,以使其不再成为城市的隐患点,增加城市美观度和居民生活安全。
烂尾工程续建处理方案一、烂尾工程的原因及影响1.1 原因分析在烂尾工程中,最主要的原因是由于施工单位的资金链断裂、管理混乱或者是因为监管部门的不力导致工程无法按时按质完成。
此外,还包括由于自然灾害、政策变化、市场变动以及相关施工技术和材料等各种因素。
1.2 影响分析烂尾工程的出现,对于业主而言是一种较大的财务损失,同时也会对周边环境产生一些负面影响。
对于施工单位和监管部门来说,会对其形象和信誉造成不良影响。
而对于整个社会而言,也会造成一定的资源浪费和经济损失。

二、烂尾工程续建的处理方案2.1 基本原则在处理烂尾工程续建问题时,需要遵循一些基本原则。
首先是要重视业主的合法权益,保障其投资和利益;其次是实行依法合规的管理,遵循相关法规和政策的规定;同时需要注重公平公正,维护各方的合法权益。
2.2 具体措施针对烂尾工程的续建问题,可以采取一些具体的措施来加以解决。
首先是加强资金管理和监管,保障施工资金的充足和合理使用;其次是加强工程质量监督,确保续建的工程质量符合相关标准和规定;同时需要完善相关政策和法律法规,为烂尾工程的续建提供更多的法律支持和保障;另外还需要加强与各方的沟通和协调,形成合力,共同推动烂尾工程的续建。
2.3 经济协商在解决烂尾工程续建问题时,需要加强各方之间的经济协商。
业主、施工单位和监管部门等各方需要坐下来进行深入的沟通和协商,就相关的工程续建问题进行全面的协商和商讨,在尊重各方合法权益的基础上,形成一致意见,共同促成烂尾工程的续建。
2.4 技术支持在烂尾工程续建的过程中,需要加强相关的技术支持和指导。
业主和施工单位需要引入专业的技术人员和管理团队,对续建工程进行全面的技术支持和指导,确保工程的顺利续建和质量保障。
2.5 资金支持在解决烂尾工程的续建问题时,资金支持是一个关键的因素。
政府部门可以通过加大财政拨款、引入社会资本和金融机构的支持等手段,为烂尾工程的续建提供更多的资金支持,推动工程的顺利续建。

烂尾楼工程施工方案一、前言随着城市化进程的不断加快和人口的不断增加,楼房建设成为城市发展的必然选择。
然而,在建设过程中,烂尾楼工程时有发生,给城市规划和美观带来了一定的影响。
本文将就烂尾楼工程施工方案进行详细阐述,为解决该问题提供一定的参考。
二、工程概况烂尾楼工程通常指已经部分建筑好但由于种种原因停工的楼房工程。
这些烂尾楼工程占据了城市地块,影响了城市的美观和发展。
因此,需要有一套完善的施工方案来完成这些烂尾楼工程,尽快让其恢复建设。
三、施工方案1. 调查和评估在施工前,需要对烂尾楼工程进行调查和评估,了解楼房的建设情况、结构安全、建筑材料的保质期等相关情况。
通过评估,确定烂尾楼的施工难度和风险,为后续施工工作做好准备。
2. 规划和设计在调查和评估的基础上,需要制定详细的规划和设计方案。
根据烂尾楼的实际情况,设计出合理的施工方案,包括工程进度、施工工艺、材料选择、安全措施等,以确保施工顺利进行。
3. 施工前准备在施工前,需要对施工现场进行清理和改造。
清理施工现场的杂物和垃圾,修复烂尾楼的结构,确保施工的安全和顺利进行。
同时,还需要准备好所需要的施工材料和设备,为施工工作做好充分准备。
4. 施工工艺在施工过程中,需要采用合理的施工工艺,确保烂尾楼的建设质量。
根据楼房的结构和材料特点,选择适合的施工工艺,包括桩基施工、结构加固、建筑装饰等工程。
同时,还需要加强监督和管理,确保施工质量和安全。
5. 安全措施在施工过程中,需要严格遵守安全管理规定,制定并实施安全措施,确保施工现场的安全。
包括施工人员的安全培训和教育、施工设备的安全使用和维护、施工现场的安全防护等。
通过严格的安全管理,预防施工事故的发生。
6. 完工验收在烂尾楼工程完成后,需要进行全面的完工验收。
包括对建筑结构和装饰的质量进行检查,对施工过程中的合规性进行审查,确保烂尾楼的建设达到相关标准和规定。
完成验收后,将烂尾楼交付使用。
四、结语通过以上的烂尾楼工程施工方案,相信可以有效地解决烂尾楼工程带来的问题,提高城市地块的利用率和美观度,为城市的发展做出贡献。

烂尾楼治理实施方案烂尾楼是指由于各种原因导致建筑工程未能按期完成或未能达到规定标准的建筑项目。
烂尾楼的存在不仅影响了城市的形象,也给周边居民带来了安全隐患和环境问题。
因此,对烂尾楼进行治理是当前城市管理中的一项重要任务。
为了有效治理烂尾楼,制定一套科学、合理的实施方案显得尤为重要。
一、调查摸底。
首先,需要对城市范围内的烂尾楼进行全面的调查摸底。
通过调查,了解各个烂尾楼的具体情况,包括建筑结构、建设规划、投资方情况等,为后续的治理工作提供准确的数据支持。
二、制定治理方案。
在调查摸底的基础上,制定相应的治理方案。
根据烂尾楼的具体情况,可以采取拆除重建、整体改造、重新规划等不同的治理方式。
同时,需要考虑到投资方的利益,制定合理的补偿政策,确保治理工作的顺利进行。
三、加强监管。
在实施治理方案的过程中,需要加强对烂尾楼治理工作的监管。
确保治理工作按照规定程序进行,避免出现漏洞和纰漏。
同时,对于投资方和相关责任人进行严格的监督,确保他们履行相应的责任,不得有任何违规行为。
四、加大宣传力度。
在治理烂尾楼的过程中,需要加大宣传力度,让社会公众了解到相关情况。
通过媒体、网络等渠道,向公众传达治理烂尾楼的重要性,引导社会各界共同参与到治理工作中来,形成良好的社会氛围。
五、建立长效机制。
治理烂尾楼不是一时之功,需要建立起长效机制,确保治理工作的持续进行。
这包括建立健全的法律法规、加强相关部门的协作配合、完善相关政策等方面。
只有建立起长效机制,才能有效地避免烂尾楼问题再次发生。
六、加强技术支持。
在实施烂尾楼治理方案的过程中,需要加强技术支持。
这包括对建筑结构、环境影响等方面进行科学评估,确保治理工作的科学性和有效性。
同时,可以引入先进的建筑技术和设备,提高治理工作的效率和质量。
七、强化安全管理。
在烂尾楼治理过程中,安全是首要考虑的因素。
需要建立健全的安全管理制度,加强对施工现场的安全监管,确保治理工作的安全进行。
同时,对周边居民的安全进行保障,避免因治理工作而带来的安全隐患。

超限高层烂尾楼的加固设计与续建研究【摘要】本文结合工程实例就超限高层烂尾楼的特点进行详细分析,并提出安全、合理的加固措施,仅供同行参考。
【关键词】烂尾楼;加固设计;抗震性能;鉴定1 工程概况某商业、办公综合大楼,原设计为地下一层,地上五层商业裙房、车库及两栋办公楼。
各楼之间设抗震缝分开,形成3个结构单元。
原设计a楼地上24层,b楼地上18层,东侧有5层裙房与之连成一体,两栋办公楼均采用框架—核心筒结构,停车库采用框架结构。
该工程1993年开工,在建至地上五层(局部七层)后因故停工。
2008年由某房地产公司接盘,对原设计方案进行了较大的更改,将a、b两办公楼均改为19层,主屋面标高84m,其中地下室和地上5层的平面和层高不变,标准层层高由原设计的3.3m改为3.9m,六、七、九、十4个楼层层高改为5.5m。
总用地面积4977m2。
地上总建筑面积为37178m2,地下建筑面积3085m2。
具体房屋平面布置图如下图所示。
原设计按《建筑抗震设计规范》(gbjl0-87)进行抗震设计,根据国家的有关规定,对已建的房屋应按现行规范《建筑抗震设计规范》(gb50011-2001)的要求进行结构抗震鉴定和加固,对续建工程按现行规范进行抗震设计。
①重新设计的b楼裙房与主楼的屋面高度之比大于20%,第六层外墙收进的水平尺寸大于相邻下一层的30%,侧向刚度不规则;②结构在水平地震作用下,位移比大于1.2,扭转不规则:③一层楼面局部错层1.2m,楼板局部不连续。
依据《超限高层建筑抗震设防管理实施细则》,该建筑属于超限建筑,而且设计跨越两个规范时期。
2 已建部分抗震鉴定对已建部分的抗震鉴定主要包括以下部分:2.1 建筑结构体系和使用情况。
主要对原施工图、抗震等级、荷载要求等设计参数进行确定,对地基基础情况进行了解,对上部结构情况进行核实,对原有施工情况进行核实,对结构使用情况进行了解。
2.2 现场检测。
包括结构平立面布置检查。

烂尾工程续建方案前言烂尾工程是指因为各种原因导致无法按预定计划完成的建设项目,而且已经耗费了大量的资金和资源。
烂尾工程不仅造成了资金浪费,也影响了整个社会经济的发展。
因此,需要继续完工烂尾工程,以实现资源的最大化利用和促进当地经济的发展。
本文将就烂尾工程续建方案进行探讨,以期为相关决策提供参考。
一、背景分析烂尾工程现象在我国已经存在多年,其中最主要的原因是因为项目开发者的资金链断裂或者管理不善,导致了项目无法按时完成。
这种情况不仅影响了地方社会经济的发展,也造成了大量的资源浪费。
因此,续建烂尾工程是一个必要的举措。
二、烂尾工程续建的意义和重要性1.促进当地经济发展烂尾工程续建的最大意义就是能够促进当地经济的发展。
一方面,续建烂尾工程可以创造大量的就业机会,有利于提高当地居民的生活质量;另一方面,续建烂尾工程能够带动相关产业的发展,促进当地的经济繁荣。
2.最大程度利用社会资源烂尾工程已经投入了大量的资金和资源,在现有条件下,如果不能继续完工,将会造成巨大的资源浪费。
续建烂尾工程能够最大程度利用这些已经投入的资源,避免造成更大的浪费。
3.改善城市环境烂尾工程未完工的建筑物往往会成为城市的一道“伤疤”,给城市的形象和环境带来负面影响。
续建烂尾工程不仅可以改善城市的环境,还能够提升城市的形象,为城市的发展做出积极贡献。
三、续建烂尾工程的方法和措施1.资金的筹集烂尾工程续建最主要的问题就是资金的筹集。
通常来说,政府应该是最大的资金来源,通过政府的支持和资金扶持,才能够保证烂尾工程的续建。
此外,还可以通过多种途径筹集资金,例如,可以引入社会资本,通过资本市场融资等方式,共同筹集资金来续建烂尾工程。
2.合理的项目规划续建烂尾工程前,应对项目进行全面的规划和设计,以保证项目的可行性和持续性。
应该与当地有关部门和专业机构展开合作,确保规划设计的合理性和科学性。
3.加强管理和监督续建烂尾工程需要加强管理和监督,以确保项目的进度和质量。

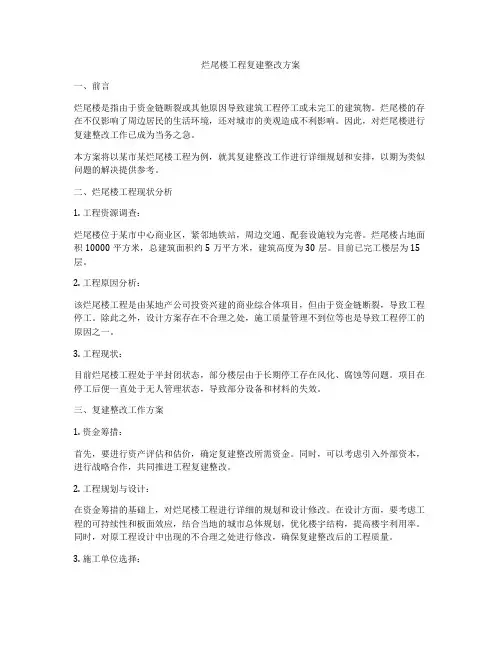

烂尾楼工程复建整改方案一、前言烂尾楼是指由于资金链断裂或其他原因导致建筑工程停工或未完工的建筑物。
烂尾楼的存在不仅影响了周边居民的生活环境,还对城市的美观造成不利影响。
因此,对烂尾楼进行复建整改工作已成为当务之急。
本方案将以某市某烂尾楼工程为例,就其复建整改工作进行详细规划和安排,以期为类似问题的解决提供参考。
二、烂尾楼工程现状分析1. 工程资源调查:烂尾楼位于某市中心商业区,紧邻地铁站,周边交通、配套设施较为完善。
烂尾楼占地面积10000平方米,总建筑面积约5万平方米,建筑高度为30层。
目前已完工楼层为15层。
2. 工程原因分析:该烂尾楼工程是由某地产公司投资兴建的商业综合体项目,但由于资金链断裂,导致工程停工。
除此之外,设计方案存在不合理之处,施工质量管理不到位等也是导致工程停工的原因之一。
3. 工程现状:目前烂尾楼工程处于半封闭状态,部分楼层由于长期停工存在风化、腐蚀等问题。
项目在停工后便一直处于无人管理状态,导致部分设备和材料的失效。
三、复建整改工作方案1. 资金筹措:首先,要进行资产评估和估价,确定复建整改所需资金。
同时,可以考虑引入外部资本,进行战略合作,共同推进工程复建整改。
2. 工程规划与设计:在资金筹措的基础上,对烂尾楼工程进行详细的规划和设计修改。
在设计方面,要考虑工程的可持续性和板面效应,结合当地的城市总体规划,优化楼宇结构,提高楼宇利用率。
同时,对原工程设计中出现的不合理之处进行修改,确保复建整改后的工程质量。
3. 施工单位选择:选择专业的施工单位进行复建整改工作。
同时,要加强对施工单位的监管,确保施工质量。
对有关角度科学工程控制,依法设立各个专业施工单位并做好施工管理。
4. 安全保障:在复建整改工作中,要注重安全生产。
要制定详细的安全施工方案,对复建整改工程进行安全技术交底,并定期开展安全培训。
同时,加强对施工现场的监管和检查,杜绝一切安全事故的发生。
5. 环保措施:在复建整改工程中,要重视环保,考虑碳排放和资源利用。

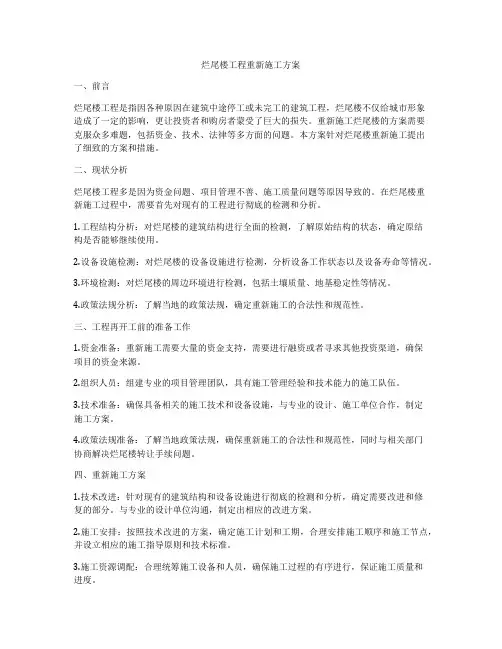

烂尾楼工程重新施工方案一、前言烂尾楼工程是指因各种原因在建筑中途停工或未完工的建筑工程,烂尾楼不仅给城市形象造成了一定的影响,更让投资者和购房者蒙受了巨大的损失。
重新施工烂尾楼的方案需要克服众多难题,包括资金、技术、法律等多方面的问题。
本方案针对烂尾楼重新施工提出了细致的方案和措施。
二、现状分析烂尾楼工程多是因为资金问题、项目管理不善、施工质量问题等原因导致的。
在烂尾楼重新施工过程中,需要首先对现有的工程进行彻底的检测和分析。
1.工程结构分析:对烂尾楼的建筑结构进行全面的检测,了解原始结构的状态,确定原结构是否能够继续使用。
2.设备设施检测:对烂尾楼的设备设施进行检测,分析设备工作状态以及设备寿命等情况。
3.环境检测:对烂尾楼的周边环境进行检测,包括土壤质量、地基稳定性等情况。
4.政策法规分析:了解当地的政策法规,确定重新施工的合法性和规范性。
三、工程再开工前的准备工作1.资金准备:重新施工需要大量的资金支持,需要进行融资或者寻求其他投资渠道,确保项目的资金来源。
2.组织人员:组建专业的项目管理团队,具有施工管理经验和技术能力的施工队伍。
3.技术准备:确保具备相关的施工技术和设备设施,与专业的设计、施工单位合作,制定施工方案。
4.政策法规准备:了解当地政策法规,确保重新施工的合法性和规范性,同时与相关部门协商解决烂尾楼转让手续问题。
四、重新施工方案1.技术改进:针对现有的建筑结构和设备设施进行彻底的检测和分析,确定需要改进和修复的部分。
与专业的设计单位沟通,制定出相应的改进方案。
2.施工安排:按照技术改进的方案,确定施工计划和工期,合理安排施工顺序和施工节点,并设立相应的施工指导原则和技术标准。
3.施工资源调配:合理统筹施工设备和人员,确保施工过程的有序进行,保证施工质量和进度。
4.施工监督:建立专门的监督团队,对施工过程进行全程监督,确保质量和安全。
5.环保措施:在施工过程中,严格按照环境保护法规,采取相应的环保措施,确保施工过程对环境的最小影响。
论述烂尾楼的续建与加固处理摘要:近年来,随着城市化的快速发展,建筑施工项目的规模和数量正逐年提高,但由于建筑施工企业自身缺乏对风险的管理能力以及无法对不可抗力带来的巨大影响进行消缺,经常导致工程烂尾情况的出现,严重影响了地区的形象以及企业自身的责任担当。
烂尾楼续建加固,是一种改善城市形象的惠民工程项目,是缓解地区住房紧张和人地矛盾尖锐的新的突破点。
本文以某高层公共建筑施工的烂尾楼项目为例分析了烂尾楼的续建以及加固处理的各项技术。
关键词:烂尾楼;续建工程;加固处理;建筑工程结合工程项目的实际情况,针对于烂尾楼续建中的加固问题,必须要合理的制定施工计划,采用最恰当的施工技术。
在施工过程中,必须要对裸露在外,并且已经锈蚀严重的钢筋进行处理,进一步落实加固植筋以及新旧混凝土结合面处理。
由于受到长期停工的影响,烂尾楼会受到风吹、日晒、雨淋、雷击的共同作用,这样会导致钢筋混凝土结构出现严重磨损。
承建单位必需要重新进行评估,而后对钢筋进行除锈处理,并对混凝土主体结构进行强化。
1.工程概况由于原建设单位资金短缺等原因,某高层公共建筑烂尾停工6年,停工前A/B座主楼已施工至13层(剩余11层未施工);C座裙楼已施工至负二层(负一层及地上3层未施工)。
我方通过司法拍卖竞得该烂尾工程并重启项目续建,重启后对已完部分结构进行了结构鉴定,发现个别梁、柱等构件强度不满足设计强度标准,需对未达标的结构构件进行加固处理并开始工程续建。
1.碳纤维布的结构补强对该项目进行续建和加固处理,必须要任用熟悉目前主流施工工艺,同时具有丰富操作经验的专业施工单位和施工人员。
在正式开展施工之前,必须要清理粘贴部位的混凝土构件。
第二步再使用砂轮机对混凝土表面采取打磨处理,并同时清理构建表面的油污等杂质,保障面层的整洁,直至露出混凝土面。
在这之后使用压缩空气机清理表面的浮灰,最后使用丙酮进行擦拭。
完成碳纤维布的施工之后,还必须要对施工的质量,也就是碳纤维布与砼的粘结效果进行检测。
典型经验:各地整治处理“烂尾楼”的政策与经验因资金链断裂、老板跑路、违法违规等,一些房地产开发项目陷入停顿,成为“烂尾楼”。
由于长期无法复工,购房人、参建单位、金融机构等众多权利人的实际利益受损,部分权利人采取上访等方式表达诉求。
在问题一直得不到有效解决的情况下,矛盾随时可能激化,成为诱发社会不稳定的重要因素。
处理和解决好“烂尾楼”问题,不仅可以减少社会矛盾、整治市容市貌,而且能够盘活闲置土地资源,促进房地产业健康有序发展。
近期,昆明、珠海、山东等地相继出台了整治和处理“烂尾楼”的有关政策,具有一定借鉴意义。
昆明:“一项目一政策”,恢复项目建设近日,昆明市住房和城乡建设局对政协委员提出的《切实有效的解决昆明部分停工项目,维护购房者的合法权益》提案进行回复,明确将严格落实属地政府责任,建立“一项目一政策”制度等方式,恢复项目建设。
严格落实属地政府作为负责部门的工作机制。
按照“属地管理,部门配合”的工作原则,成立由区政府主要领导挂帅、各部门参与的“烂尾楼”推进工作领导小组。
县区政府作为推进工作的责任主体,充分组织调动资源,负责制定各县区“烂尾楼”项目推进工作方案,建立项目推进工作机制,加强项目推进。
建立“一项目一政策”制度。
对于一些推进困难,影响范围广,社会反映强烈的项目,一是针对这些项目进行个案研究,制定“一项目一政策”的解决方案。
二是搭建平台,筹措资金,对停工待建项目采用资金注入、收购代建等方式,盘活现在停缓建项目。
三是通过运用“已购代建”的政策,针对目前商品房销售不畅,回迁安置矛盾突出的情况,把具备条件的商品房通过购买方式安置被拆迁住户。
四是积极推动名企与目前停工待建项目之间的合作,结合实际情况,对目前停工待建项目可以采用参股、控股、兼并、收购等多种方式达成企业之间的合作,引入新资金,恢复项目建设。
广泛宣传营造舆论氛围。
加强房地产市场舆论引导,建立健全房地产信息发布机制,正确引导网络、媒体等对房地产市场的解读,畅通政策及市场信息的渠道,提高信息透明度,宣传昆明房地产市场利好消息,提振对房地产健康发展的信心。

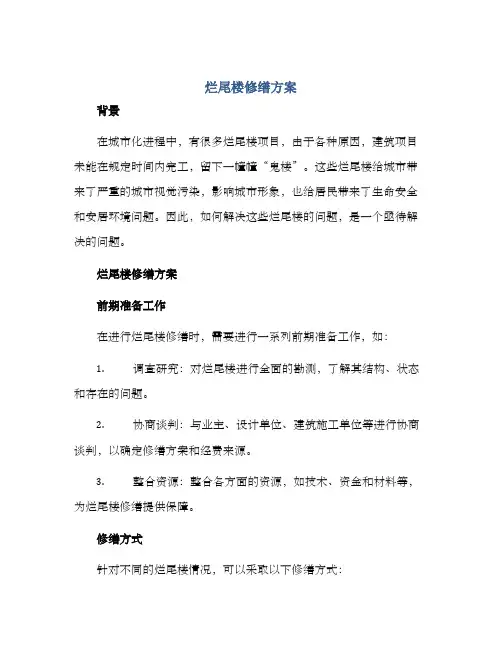

烂尾楼修缮方案随着城市化进程的不断推进,烂尾楼现象也越来越普遍。
烂尾楼对城市形象造成了影响,也给周边居民的生活带来了不便。
因此,急需制定一些解决方案,尽早结束这种局面。
烂尾楼的概念所谓烂尾楼,是指因为各种原因导致建筑工程在建设过程中被迫停顿,而无法完成的房屋。
由于这类房屋已经停建一段时间,对其进行下一步的开发,往往需要投入更多的资金和时间。
烂尾楼带来的问题1. 安全隐患烂尾楼本身存在一定的结构问题,例如房屋损坏、地基不坚固等,这些都会对建筑的安全性和稳定性产生影响。
长时间的破损可能会导致楼房出现崩塌现象,造成人员的伤亡。
2. 环境污染烂尾楼大多都被废弃多年,这些废弃的建筑物周围排放垃圾和生活污水,对周边环境造成污染。
也会长期侵占城市的土地资源,给周围居民的生活带来不便。
3. 影响城市形象在市区中,烂尾楼经常被长期占据,房屋周围的痕迹和污染产生了一个很不好的形象,这些不仅会影响周围居民的心情,更会对城市形象造成一定的影响。
烂尾楼修缮方案为了解决烂尾楼修缮问题,需要采取综合措施。
这些措施包括:1.立法规范政府应当通过立法规范来加强对烂尾楼的管理和规范,明确烂尾楼的出现,打击开发商和投资方的违法行为,同时倡导创新建筑项目,促进城市现代化进程。
2. 资源整合整合市场的资源,通过政府采取的某些措施(例如政策支持、税收优惠等),结合企业的自身力量,实现对烂尾楼的修缮和拆除工作。
同时,市场规范化也应该得到进一步的完善。
3. 研究技术需要通过对相关技术的研发和进一步提升,使得对烂尾楼进行修缮和改造,提高修缮工程能力。
同时,建立相关管理、技术和补贴体系,来实现更加全面的硬件韧化。
4. 社会治理正式加强对烂尾楼的社会治理,保护居民的合法权益,加强城市建设和社会生活的可持续发展。
通过市场力量和行政手段,实现对烂尾楼的可长效管理,切实把烂尾楼的处置问题悄然地解决掉。
结论由于烂尾楼对城市建设造成了影响,政府和企业都需要加强综合管理,增加资源整合,把烂尾楼的问题解决好。

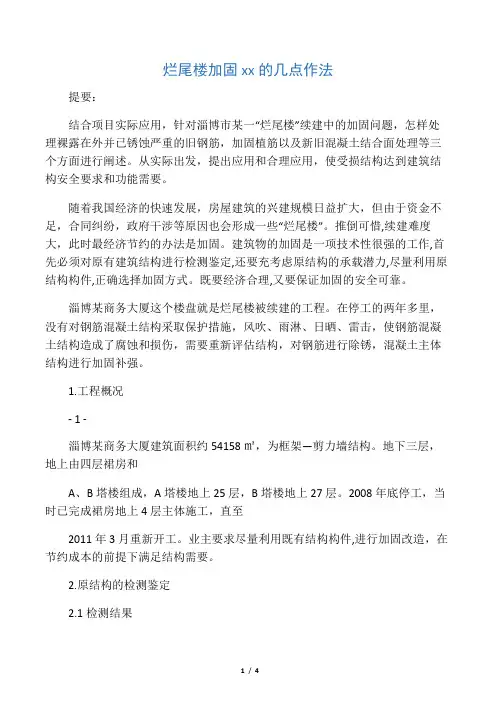

烂尾楼继建工程中的几个问题及处理提要:本文针对烂尾楼续建中常见的难题,怎样处理裸露在外并已锈蚀严重的旧钢筋,以及新旧混凝土结合面处理及加固植筋等三个方面进行阐述。
一、概述烂尾楼续建工程施工中的一大难题就是钢筋的除锈处理。
因工程停工多年,外露钢筋锈蚀严重,部分工程因混凝土质量及保护问题等多种原因导致混凝土开裂引起内部钢筋锈蚀,因此,钢筋锈蚀问题如不能有效处理将严重影响续建工程的质量。
同时,加固续建不可避免的存在新旧混凝土结合面处理、植筋等方面问题,本文针对以上问题提出相应的处理措施。
二、处理工艺2.1钢筋除锈处理对于长期裸露在外、锈蚀严重的钢筋,采取喷砂除锈及化学阻锈剂两种方法进行除锈。
2.1.1喷砂除锈喷砂除锈采用专业喷砂机,喷砂除锈前,必须使用空压凿刀(空气长刮板)或硬金属刮板去除块状铁锈。
开始喷砂除锈。
保证送风管尺寸合适,压缩空气供应充足,每次喷砂一小块面积,施工底漆前清除灰尘和喷砂材料。
喷砂除锈时,应选用适当粒径的钢砂磨料喷射,粗糙度在32.5—75μm之间,以保证良好的钢筋表面。
喷砂除锈的程度应达到钢材表面无可见的油脂和污垢等,并已基本清除氧化皮、铁锈等附着物。
若有极少量的残留物,也应是牢固附着于钢铁表面的。
2.1.2化学阻锈剂在锈蚀钢筋表面涂化学阻锈剂前,应先用铁件敲去钢筋表面的氧化皮、块状铁锈等,然后用化学阻锈剂对锈蚀钢筋表面进行反复除锈,达到光亮见新。
对于因混凝土缺陷引起的结构内钢筋锈蚀,采取化学阻锈剂除锈的方法:先对破损混凝土进行剔凿,裸露出严重锈蚀的钢筋,然后用化学阻锈剂对锈蚀钢筋表面进行反复除锈,达到光亮见新。
除锈后,用高于原结构混凝土标号的阻锈砂浆对破损构件进行修补复原,当混凝土养护完成后,对其进行碳纤维加固补强。
2.2 植筋柱墙外露钢筋除锈完毕,钢筋截面减小的柱墙断面应进行植筋处理。
施工总体流程:定位→钻孔→清孔→钢筋除锈→锚固胶配制→植筋→固化、保护→检验2.2.1定位按设计要求标示植筋钻孔位置、型号,但若基材上存在受力钢筋,钻孔位置可适当调整(宜在4d范围内),但均宜植在箍筋内侧(对梁、柱)或分布筋内侧(对板、剪力墙)。
烂尾楼工程后期施工方案一、前言烂尾楼指的是由于各种原因在建设过程中被停止的楼房工程。
这种情况通常会给周围环境和市政设施带来一系列问题,同时也会给业主和开发商造成巨大的经济损失。
因此,对烂尾楼的后期施工方案十分重要。
本文将对烂尾楼工程后期施工方案进行分析和探讨,以期帮助相关部门和企业有效解决该问题。
二、现状分析目前,我国很多城市都存在烂尾楼的情况。
一方面,烂尾楼会占用土地资源,影响市容市貌,影响居民生活环境;另一方面,烂尾楼也对城市规划和土地利用造成了一定影响。
因此,及早处理烂尾楼问题对于城市规划和土地资源的合理利用是十分重要的。
尤其在现代城市化建设中,烂尾楼问题已成为一个突出的难题。
三、后期施工方案1. 审查原因和责任首先,要对烂尾楼的原因进行彻底审查,包括建设主体的资金问题、管理问题、技术问题等。
对于责任人和主体要严格追究其责任,并作出相应处理。
只有认真审查原因和责任,找到根源,才能有针对性地制定后期施工方案。
2. 资金保障解决烂尾楼问题的首要任务就是解决资金问题。
通常情况下,烂尾楼的原因之一即是资金出现了问题。
所以,要制定一套有效的资金保障方案,包括政府补贴、引入民间资本等多种手段解决资金问题。
3. 技术规划在资金保障的基础上,要对烂尾楼进行技术规划,包括重新制定工程方案、材料选择、施工工艺等方面。
关键是要找到权威专业的施工团队,通过技术手段,避免出现类似的问题。
4. 监管措施监管是重中之重。
及时监督和调查有关的烂尾楼建筑工程,建立长效机制,避免再次出现类似的问题。
只有做好监管工作,才能保证后期工程的质量和安全性。
5. 社会参与在后期施工过程中,要引入社会力量。
包括社区居民、相关行业专家等,通过开展座谈会、听取民意等方式,让社会各界参与其中,为后期施工提供更多的建设性意见和建议。
6. 完善配套设施在后期施工中,也要考虑到配套设施的完善问题。
比如,基础设施、绿化、消防系统等各方面的建设,都需要进行细致考虑,从而使后期施工更加完善。
烂尾楼修缮方案背景介绍烂尾楼是指因为资金等原因而未能按照设计和建造计划完工的建筑物。
这些楼房在建设过程中已经完成了一定的建筑工程,但由于各种原因导致施工中断,最终形成了“烂尾楼”。
这些烂尾楼给城市形象带来负面影响,且存在严重的安全隐患。
因此,为了改善这种情况,我们需要采取一些措施进行修缮。
修缮方案方案一:维持原状这个方案不需要重新设计或施工,只是对已有的烂尾楼进行简单维修保养,使其原有结构得以保留,并使其不再危险。
修缮的重点是以下三方面:1.加固。
主要针对原有楼房基础较薄或施工质量不佳的情况。
可以采取增加柱子、配重、或者加厚原有基础等方式加强建筑物的稳定性。
2.防水。
由于大多数烂尾楼已经存在多年,其物理结构可能已受到严重的破坏,从而导致各种漏水问题。
为了防止继续恶化和进一步损害建筑物的结构,需要进行防水处理。
3.清洁。
由于长期的遗弃和闲置,烂尾楼表面积聚了大量的灰尘和杂物,这些杂乱物不仅给人视觉上带来负面影响,还可能因为其重量导致楼房结构受损。
因此,对于烂尾楼的清洁工作也是不容忽视的。
方案二:重建外立面这个方案所需要的是重新设计和施工,主要目的是改善烂尾楼的外观和增加其价值,从而吸引开发商或下一位业主,为其继续建设提供可能。
修缮的重点是以下两方面:1.外立面设计。
根据烂尾楼原有的建筑结构,重新设计外立面。
如果重新设计不能保证结构安全、兼顾美观,则需采用以生态、地域为基础的自然色调、建筑元素工艺等普遍适用的设计。
2.施工技术。
在施工过程中,我们将采用最高的安全标准,让每一个步骤最大限度的避免人员的伤害。
同时在施工过程中我们将采用高硬度混凝土材料,将楼体打造得更结实耐用。
所需资金烂尾楼的修缮需要大量的资金支持。
具体而言,修缮方案的实施将要依靠以下一些基本资金:1.工程费用。
这些资金将用于烂尾楼进行维修或改建的施工费用。
2.设计费用。
这些费用将用于重新设计烂尾楼的外观结构的费用。
3.材料费用。
这些资金将用于修缮烂尾楼所需的建筑材料、保温材料等。
