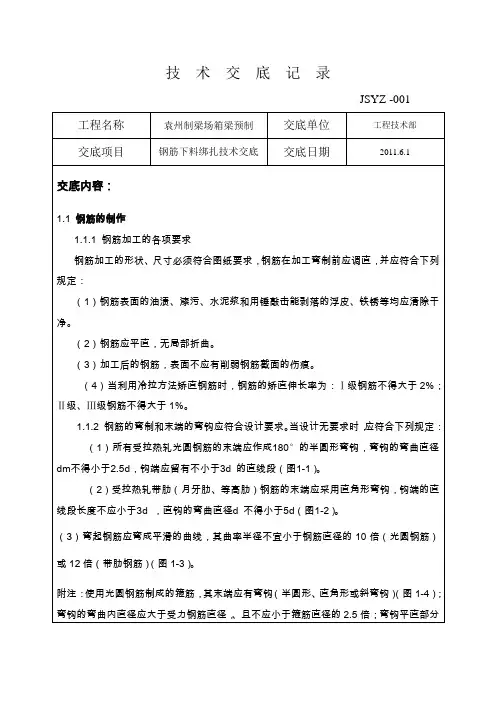

钢筋下料技术交底 1 / 9
技术交底记录
资料编号 01-02-C2-03-01
表 C2-1
工程名称 地下车库(石景山区北辛安棚户区改造 A 区项目 1608-668 地块住所部分地下
车库)
施工单位 北京石景山区建筑企业 审查人
分包单位 □施组总设计交底
交底部位 地下室 □单位工程施组交底
□施工方案交底
接受交底范围 钢筋工 □专项施工方案交底
□施工作业交底
交底纲要:
钢筋加工
交底内容:
一、施工准备
1、 机具准备
曲折机、切断机、调直机、砂轮切割机等机械,手工工具、扳子、粉笔、卷尺。
2、 现场准备
因为该工程钢筋用量大,时间紧、任务重,且质量要求高(构造长城杯),所以现场加工一定保证娴熟
的钢筋加工操作工, 此中保证有 15 人经过直螺纹套丝加工培训后持证上岗, 焊工保证 6 人(持焊工操作证) ,马凳、双 F 卡及柱定位筋的焊接。曲折机、切断机等使用以前,应付机械各零件进行检查,符合要求后试运行,确认机械正常后方能开机作业。
3、熟习料单,写好料牌,按规格、品种分类挂牌确立堆放地址。
4 、技术准备
施工班组一定有一人熟习施工图纸,将钢筋配料单联合施工图纸比较正确无误后,方可进行下料。
5、作业条件
5. 1 依据本工程要求,联合施工图纸和施工规范规定,仔细作好钢筋翻样工作,按钢筋配料单进行钢 钢筋下料技术交底 2 / 9
筋下料。
5. 2 钢筋进场后,要仔细查对钢筋级别、规格以及钢筋外观的检测。
5. 3 所有使用的钢筋一定经过试验合格后方可使用。
二、施工方法
1、 钢筋的表面应干净,无油渍、污渍和铁锈等,若有在使用前消除干净。
2、 选好料牌按规格、品种、尺寸分类挂好,而后开始划线,从长切到短,分规格长短码放,底部垫好
交底人 接受交底人数 交底时间 2018 年 2 月 4 日
接受交底人
注: 1 本表由施工单位填写。
2 内容许多时本表作为首页,交底内容可续页 钢筋下料技术交底 3 / 9
交底内容:
3、 每切一种料牌的钢筋,先切下一根,检查一下尺寸能否正确,切合要求后才开始大量量加工,如出现偏差要实时改正。若发生振动比较大时,要切一部分后再复尺寸一次,防备出现偏差。
4、 曲折机应按相关规定操作: Ⅰ级钢尾端 180°弯钩, 其圆弧曲折直径 D 不该少于钢筋直径 d 的 2.5 倍,
Ⅱ、Ⅲ级尾端 90°或 135°弯折时,Ⅱ 级钢筋的曲折直径 D 不宜小于钢筋直径 d 的 4 倍,Ⅲ级钢筋
曲折直径 D 不宜少于钢筋直径 d 的 5 倍。其圆弧曲折直径 D 及箍筋弯钩平直长度详细数值见 (表 1)。
5、 曲折钢筋,第一看清料牌,查对钢筋种类、规格,断料长度、形状无误后,开始曲折成型,每种规格成型一定先加工一根,确立尺寸无误后,开始大量量加工,批量大的一定多次检查尺寸,假如发现尺寸有长短要实时通知相关部门进行调整,成型后按规格品种码放齐整。
钢筋曲折数值
6、 加工钢筋,弯折角度调整值见下表:
钢筋弯折角度 30° 45° 60° 90° 135°
弯折调整值 0.3d 0 0.5d 0 1.0d 0 2.0d 0 3.0d 0 钢筋下料技术交底 4 / 9
7、 钢筋加工的赞同偏差
项目 赞同偏差
受力钢筋顺长度方向全长的净尺寸 ± 5
弯起钢筋的弯折地点 ± 10
箍筋内净尺寸 ± 3
8、 墙体双 F 卡,按下列图加工
墙体宽度 -2mm
端头刷
防锈漆 端头刷
防锈漆
保护层厚度 -1 mm 水平筋直径 +2mm
1500-2000
400
HRB400φ20
1500-2000
400
HRB335φ14
10、箍筋弯钩加工: 钢筋下料技术交底 5 / 9
11、柱卡具加工:
距
净
筋
主
柱 径
直
筋
主
柱
柱主筋
柱宽
12、门窗洞口处暗柱定位支架:
准 为 寸 尺 际 实 场 现 以
偏差 +1mm焊接坚固 14、 8
门口宽度 +50mm
13、墙体水平、竖向梯子筋: 钢筋下料技术交底 6 / 9
立筋保护层 -1 +立筋直径
距
排 2 -
筋 宽
立 柱
主筋直径 墙体暗柱水平定距梯筋表示图
保护层 -1 水平间距
水平筋直径+
墙宽 -2
立筋排距
≥层高 +500
竖向定距梯筋表示图
竖向梯子筋加工时比该部位墙体竖筋大一个级别,安装时撤消该部位竖向筋,用梯子筋取代墙筋。
14、为安全使用各样机械,钢筋加工时,严格按下表控制一次加工数目
GJ5-40 型钢筋切断机
钢筋直径 mm 6~ 8 10~ 12 14~ 16 18~20 22~ 40 备 注
每次切断根数 12— 8 6— 4 3 2 1
GW-40 型钢筋曲折机
钢筋直径 mm 10~ 12 14~ 16 18~ 20 22~40
每次曲折根数 4— 6 3— 4 2— 3 1
15、钢筋加工注意事项
15.1 所有钢筋正式加工前制作样板,切合要求后批量生产。
15.2 所有钢筋正式加工前制作样板,切合要求后批量生产,每加工 50~100 个箍筋,要对所用模具定位标 钢筋下料技术交底 7 / 9
记从头复核,再做样板合格后,方可持续批量加工;
加工好的钢筋要按配料单逐一比较料牌查收,并分品种、规格堆放,成型好的箍筋所有捆扎好,堆放
齐整,所有成型好钢筋均要挂牌,表示用途、代号。
三、 质量要求
1、本工程质量标准在履行现行规范的基础上,按长城杯的质量标准进行查收。
2、要求所有特种作业人员要持证上岗作业。
3、钢筋加工完成,应实时组织自检、互检和进行下道工序前的检查。
4、在加工过程中,要严格检查钢筋的数目、品种、规格。
5、成品钢筋绑扎前,所有钢筋一定应用塑料布进行保护,防备钢筋被污染损害和丢掉。
6、对尺寸偏差过大的钢筋,按 1:6 调整合格后才能赞同码放。
7、钢筋加工的赞同偏差( mm)
项 次 项 目 赞同偏差( mm)
1 受力钢筋顺长度方向全长的净尺寸 ± 5
2 箍筋内净尺寸 ± 3
四、质量保证举措
1、钢筋加工达成后,均由专业工长组织技术及质检进行查收,由监理工程师签认可意后方可码放。
2、实行“三检”制度,各专业工长、质检员、技术员、安全员随加工进度抽检,紧跟每个部位、每道工
艺,保证无遗漏,无后患。
五、成品保护举措
1、成型的钢筋应按指定地址堆放,用木方剂或砼地梁垫齐整,防备钢筋变形、
腐化、粘上油污。
2、在钢筋绑扎前,为防备污染钢筋,将钢筋用塑料布遮住加以保护钢筋。 钢筋下料技术交底 8 / 9
3、增强资料管理,推行定额管理制度,防备浪费。
4、设专职成品保护员进行管理和监察。
六、机具养护
1、 切断机坚持 1 小时加油一次,坚持每次上下班打扫机械上钢沫、杂物、短钢筋头,一定实时清理干净。
2、 曲折机常常检查油窗线上的油量,发现不足要实时加上。齿轮上一个礼拜加一次黄
油, GW40曲折机高速运行时每 1 小时加油一次,正常运行时 2 小时加油一次,每班加
油不得少于四次。机油加至油窗线。坚持每班下班清理转盘上下的铁沫、铁锈。
七、资料码放
原资料进场按指定场所堆放,放于已经码好的砖垛上,上边垫好木方码放,码放原资料要一头齐,按规格
堆放,挂好标示牌。 不可以纵横交错, 规格不一样不可以混放。 半成品料码放要按品种、 规格、长短分别码 交底内容:
放齐整。箍筋码放高度不可以超出 。
八、资料节俭
钢筋一定精打细算、长料长用、短料短用,使下脚料的长度最短、合理利用钢筋。
九、环境卫生
环境卫生直接影响到每个工人的身体健康,每日保持工作面和责任区卫生整齐特别重要。切断的短料和其余杂物按规定实时清理,短料堆放规定的地方,保持机械干净、整齐,运行安全,道路通畅,钢筋码放齐整、有序,成品料堆放齐整,下班把机械覆盖好,防备雨淋。
十、安全注意事项
1、严格恪守施工现场安全文明施工的规定。
2、现场资料必定要按要求地点进行码放,不得随地乱放。
3、塔吊运输时必定要听标兵指挥,上料、卸料时要按指挥进行。
4、搬运钢筋时要注意前后方向有无碰撞危险或被钩挂料物,人工抬运钢筋上肩卸料要注意安全。
5、机械一定设置防备举措,每台机械一定一机一闸,并设漏电保护开关。
6、钢筋机械连结用的机械由专业人员使用。
7、使用电动机械(如无齿锯等)要注意用电安全,按操作规程操作。
