建筑工程工程预付款分析实例
- 格式:ppt
- 大小:95.00 KB
- 文档页数:26
工程预付款支付情况分析范文在工程建设的世界里,工程预付款就像是项目启动前的一针“强心剂”,它对整个工程的顺利开展有着举足轻重的作用。
今天,咱们就来唠唠工程预付款支付情况这档子事儿。
一、工程预付款的重要性。
咱先得明白为啥要有工程预付款。
你想啊,对于施工方来说,工程开工得准备各种材料、设备,还得召集工人,这些都得花钱。
要是没有预付款,施工方就得自己先垫资,这就像让一个人饿着肚子去干活,哪有劲儿呢?所以,预付款是保障施工方能够顺利开工的关键。
对于发包方来说呢,及时支付预付款也是一种诚意的体现,这就好比是在说:“兄弟,我信任你,咱这工程就好好干吧!”二、目前支付情况的整体描述。
1. 按时足额支付的情况。
有些项目在这方面做得相当不错。
就拿我知道的[项目名称]来说吧,发包方按照合同约定,在工程开工前就把预付款准确无误地打到了施工方的账户上。
这预付款就像一场及时雨,施工方立马就热火朝天地开始筹备起来了。
他们迅速采购了原材料,联系好了机械设备租赁,工人们也都干劲十足,因为大家心里都踏实,知道钱到位了,只要好好干活,后面的报酬也肯定有保障。
这种按时足额支付预付款的情况,就像是给整个工程开了个好头,后续工程进度推进得那叫一个顺利。
2. 支付延迟的情况。
不过呢,也不是所有项目都这么顺利。
有不少项目会出现预付款支付延迟的现象。
这就麻烦了。
比如说[另一个项目名称],施工方眼巴巴地等着预付款到账,可左等右等就是不来。
这就导致施工方不敢大规模地进行前期准备工作,材料只能先少量预订,设备也不敢确定长期租赁,工人也不敢都召集过来。
结果呢,工程开工的时间就往后拖了。
这种延迟支付预付款的情况,就像在平静的湖水里扔了块石头,激起了层层涟漪,对整个工程的进度、质量甚至是双方的合作关系都产生了负面影响。
3. 支付不足额的情况。
还有更让人头疼的,就是预付款支付不足额。
这就好比你答应给人家一百块,结果只给了五十块。
施工方收到不足额的预付款后,就会面临资金紧张的局面。

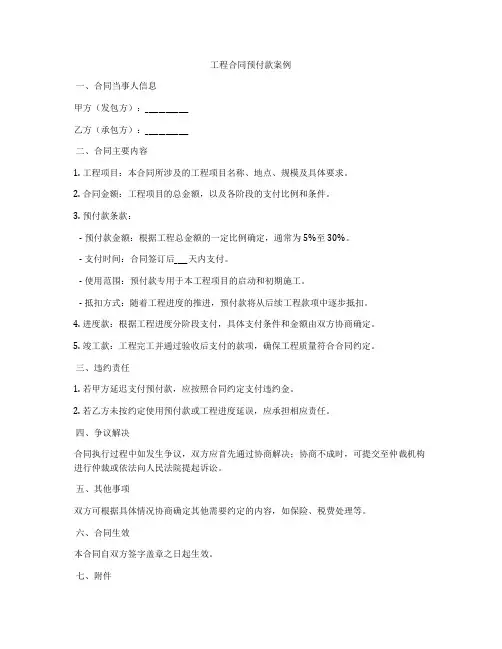

工程合同预付款案例
一、合同当事人信息
甲方(发包方):_____________
乙方(承包方):_____________
二、合同主要内容
1. 工程项目:本合同所涉及的工程项目名称、地点、规模及具体要求。
2. 合同金额:工程项目的总金额,以及各阶段的支付比例和条件。
3. 预付款条款:
- 预付款金额:根据工程总金额的一定比例确定,通常为5%至30%。
- 支付时间:合同签订后____天内支付。
- 使用范围:预付款专用于本工程项目的启动和初期施工。
- 抵扣方式:随着工程进度的推进,预付款将从后续工程款项中逐步抵扣。
4. 进度款:根据工程进度分阶段支付,具体支付条件和金额由双方协商确定。
5. 竣工款:工程完工并通过验收后支付的款项,确保工程质量符合合同约定。
三、违约责任
1. 若甲方延迟支付预付款,应按照合同约定支付违约金。
2. 若乙方未按约定使用预付款或工程进度延误,应承担相应责任。
四、争议解决
合同执行过程中如发生争议,双方应首先通过协商解决;协商不成时,可提交至仲裁机构进行仲裁或依法向人民法院提起诉讼。
五、其他事项
双方可根据具体情况协商确定其他需要约定的内容,如保险、税费处理等。
六、合同生效
本合同自双方签字盖章之日起生效。
七、附件
本合同的附件包括工程项目的技术规范、图纸、预算书等,与合同具有同等法律效力。
八、签字页
甲方代表(签字):_____________ 日期:____年____月____日
乙方代表(签字):_____________ 日期:____年____月____日。
预付工程合同款让我们来看一个典型的预付款条款示例:【预付款条款】甲方(业主)同意在乙方(承包商)开始执行工程项目之前,支付总合同金额的一定比例作为预付款。
预付款比例为合同总额的30%,用于乙方采购原材料、设备以及动员人员等前期准备工作。
该款项将在首个工程进度款中逐步扣除,直至完全抵扣完毕。
预付款的支付条件如下:1. 乙方需向甲方提供银行保函,保证金额等同于预付款数额,以确保乙方履行合同义务。
2. 乙方需提交详细的用款计划,包括预计的支出细目和时间表。
3. 预付款将在乙方提交了满意的开工报告及相关支持文件后支付。
我们将对这一条款进行详细解读:1. 预付款的作用与意义:预付款的主要目的是为了让承包商有足够的资金流进行项目的前期准备,如购买必要的材料、租赁设备、聘请工人等。
这有助于缩短项目启动时间,加快工程进度。
2. 预付款的比例:通常情况下,预付款的比例会根据项目的规模、性质以及双方的协商来确定。
在上述范本中,30%的比例是一个常见的标准,但实际操作中可能会有所调整。
3. 银行保函的要求:为了保护甲方的利益,要求乙方提供等额的银行保函是一种常见的做法。
这样可以确保乙方在未能履行合同时,甲方能够从银行获得相应的赔偿。
4. 用款计划的重要性:提交用款计划不仅可以帮助甲方监督资金的使用情况,还能确保资金被合理有效地用于项目上,避免不必要的浪费。
5. 支付条件的明确:通过设定明确的支付条件,双方可以清楚地知道款项支付的前提,减少因理解不一致而产生的纠纷。
值得注意的是,预付款条款只是工程合同中的一部分,它需要与其他条款如工程进度、质量控制、变更管理等紧密结合,共同构成完整的合同体系。
因此,在签订合同之前,双方应充分沟通,确保每一项条款都能够被正确理解和执行。

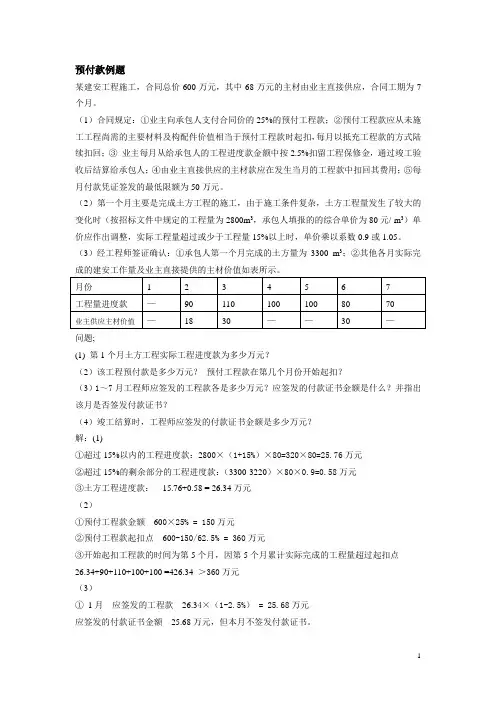

预付款例题某建安工程施工,合同总价600万元,其中68万元的主材由业主直接供应,合同工期为7个月。
(1)合同规定:①业主向承包人支付合同价的25%的预付工程款;②预付工程款应从未施工工程尚需的主要材料及构配件价值相当于预付工程款时起扣,每月以抵充工程款的方式陆续扣回;③业主每月从给承包人的工程进度款金额中按2.5%扣留工程保修金,通过竣工验收后结算给承包人;④由业主直接供应的主材款应在发生当月的工程款中扣回其费用;⑤每月付款凭证签发的最低限额为50万元。
(2)第一个月主要是完成土方工程的施工,由于施工条件复杂,土方工程量发生了较大的变化时(按招标文件中规定的工程量为2800m3,承包人填报的的综合单价为80元/ m3)单价应作出调整,实际工程量超过或少于工程量15%以上时,单价乘以系数0.9或1.05。
(3)经工程师签证确认:①承包人第一个月完成的土方量为3300 m3;②其他各月实际完问题;(1) 第1个月土方工程实际工程进度款为多少万元?(2)该工程预付款是多少万元?预付工程款在第几个月份开始起扣?(3)1~7月工程师应签发的工程款各是多少万元?应签发的付款证书金额是什么?并指出该月是否签发付款证书?(4)竣工结算时,工程师应签发的付款证书金额是多少万元?解:(1)①超过15%以内的工程进度款:2800×(1+15%)×80=320×80=25.76万元②超过15%的剩余部分的工程进度款:(3300-3220)×80×0.9=0.58万元③土方工程进度款:15.76+0.58 = 26.34万元(2)①预付工程款金额600×25% = 150万元②预付工程款起扣点600-150/62.5% = 360万元③开始起扣工程款的时间为第5个月,因第5个月累计实际完成的工程量超过起扣点26.34+90+110+100+100 =426.34>360万元(3)①1月应签发的工程款26.34×(1-2.5%) = 25.68万元应签发的付款证书金额25.68万元,但本月不签发付款证书。
第1篇一、预付款的概念工程施工单位预付款是指在工程项目建设初期,建设单位按照合同约定,提前支付给施工单位的一定比例的工程款。
预付款通常占合同总价的一定比例,一般为10%-30%。
二、预付款的作用1. 保障施工单位正常运营:预付款可以帮助施工单位解决短期资金周转问题,确保工程顺利进行。
2. 减少拖欠工程款现象:预付款可以降低建设单位拖欠工程款的风险,维护双方的合法权益。
3. 促进工程进度:预付款可以激发施工单位的工作积极性,提高工程进度。
4. 确保工程质量:预付款可以促使施工单位注重工程质量,确保工程达到预期目标。
三、预付款支付方式1. 按工程进度支付:根据工程进度,按比例支付预付款。
如:工程开工前支付10%,主体结构完成后支付20%,竣工验收合格后支付70%。
2. 按合同约定支付:根据合同约定,在特定时间节点支付预付款。
3. 分阶段支付:将预付款分为多个阶段,每个阶段支付一定比例的款项。
四、预付款注意事项1. 明确支付比例:在合同中明确预付款的比例,避免后期产生纠纷。
2. 确定支付时间:明确预付款的支付时间,确保施工单位在工程初期有足够的资金支持。
3. 加强监管:建设单位应加强对施工单位预付款的使用监管,确保资金用于工程建设和设备采购。
4. 完善合同条款:在合同中明确预付款的支付条件、违约责任等,确保双方权益。
5. 考虑风险因素:在支付预付款时,应充分考虑工程风险,如天气、地质等因素。
总之,工程施工单位预付款是工程项目建设过程中不可或缺的一环。
建设单位应合理制定预付款支付方案,确保工程顺利进行,同时维护双方的合法权益。
施工单位也应严格按照合同约定使用预付款,提高工程质量,共同推动工程项目的顺利完成。
第2篇一、预付款的意义1. 保障施工单位资金周转:预付款可以帮助施工单位解决资金周转问题,确保工程顺利进行。
在工程初期,施工单位的资金需求较大,预付款可以缓解这一压力。
2. 控制工程进度:预付款可以激励施工单位加快工程进度,确保工程按期完工。
建筑工程合同预付款我们需要明确预付款的定义。
在建筑工程合同中,预付款是指甲方在合同签订后、工程开工前支付给乙方的一笔款项,用于购买材料、设备和支付初期的劳务费用。
这笔款项通常按照合同约定的比例预先支付,并在后续的工程进度款中逐步扣除。
我们来看一个典型的预付款条款示例:【预付款条款】1. 预付款金额:根据本合同规定,甲方应向乙方支付预付款,金额为合同总价的XX%(通常为10%-30%),即人民币XX元整。
2. 支付条件:甲方应在合同签订后的XX天内(通常为7天或14天),将预付款支付到乙方指定的银行账户。
3. 材料与设备的采购:乙方需使用预付款专项用于购买本工程所需的主要材料、设备及支付部分劳务费用,不得挪作他用。
4. 发票与证明:乙方收到预付款后,应向甲方提供等额的预付款保函或银行保函,并出具相应的收据。
5. 预付款抵扣:在工程进度款支付过程中,甲方有权按实际完成的工程量逐步抵扣预付款,直至扣完为止。
6. 违约责任:如乙方未能按照合同约定使用预付款或未能及时提供相应保函和收据,甲方有权要求乙方退还预付款,并按日计收逾期利息。
通过上述条款,我们可以清楚地看到预付款的数额、支付时间、使用目的、相关证明文件以及抵扣机制等关键信息。
这些条款的设定旨在确保预付款的合理使用,并保护双方的合法权益。
在实际操作中,预付款的比例和金额通常会根据项目的具体情况和双方的协商结果来确定。
同时,为了防范风险,甲方往往会要求乙方提供一定形式的担保,如预付款保函或银行保函,以确保预付款的安全。
预付款的支付并不等同于对工程质量的认可。
乙方仍需按照合同约定的标准和期限完成工程任务。
如果乙方未能履行合同义务,甲方有权采取相应的法律措施追究责任。
预付款起扣点计算案例
嘿,大家好呀!今天咱来讲讲预付款起扣点计算案例,这可真的超级重要哦!
比如说你准备盖一栋大楼,你和施工方谈好了先付一部分预付款。
那这个预付款啥时候开始扣呢?这就是个关键问题啦!就好像你兜里的钱,啥时候开始往外掏,得算得明明白白呀。
咱假设这栋大楼合同总价是 1000 万,预付款给了 200 万。
然后工程进度到了一定程度,开始要扣回预付款了。
这就好比跑步比赛,到了一个点就得开始冲刺了。
那么怎么算这个起扣点呢?咱可以用一个简单的公式啊!假设到某个时候累计完成的工程款是 X 万,那当 X 等于合同总价减去预付款再除以(1-预付款比例)的时候,就是起扣点啦。
好比你玩游戏,达到这个分值就过关啦!
比如说累计完成了 400 万的工程款了,200 万的预付款,预付款比例是 20%,那咱算算看,400 万是不是到了起扣点呢?哎呀,是不是很有意思?
就像你做饭的时候把握火候一样,不能早也不能晚。
预付款起扣点也得掐得刚刚好呀!不然不是你亏了就是对方亏了,那可不行!
所以呀,预付款起扣点计算真的要好好弄清楚,不然到时候手忙脚乱,出了差错可就麻烦啦!咱可不能稀里糊涂的,得把这事儿搞得明明白白,大家说是不是呀!
我的观点就是,预付款起扣点计算看似复杂,但只要掌握了方法,其实也不难。
大家一定要仔细琢磨,别嫌麻烦,这样在实际操作中才能游刃有余啊!。
工程预付款支付情况分析范文
嘿呀,咱来唠唠工程预付款支付那点事儿哈。
咱先看看这预付款支付的进度呢,就好比一场赛跑,预付款得赶紧跑到账上,不然后面的工程都得跟着慢半拍。
有些项目呢,预付款那是跑得飞快,一到账就给工程开了个好头,那进度蹭蹭地往上窜,跟坐火箭似的,大家干活都带劲,感觉这工程都要提前完工啦!
可有的项目就不一样啦,预付款像是在慢悠悠地散步,半天都不到账,搞得后面的工程都得等着它,就像一群等待喂食的小鸟,急得团团转。
这一来二去的,工程进度可就受影响啦,工期得往后推,大家的心情也跟着低落下来。
咱得好好琢磨琢磨这预付款支付的事儿啊,别让它成为工程进度的绊脚石。
要么就加快速度,让预付款赶紧到位,要么就提前跟我们打个招呼,让我们心里有个底,别这么突然地给我们来个“惊喜”呀!哈哈,希望以后的工程预付款都能像闪电一样迅速到达,让我们的工程顺利进行下去!。
.【例7—3】某工程,建设单位与施工单位按照《建设工程施工合同(示范文本)》签订了施工合同,合同工期9个月,合同价840万元,各项工作均按最早时间安排且匀速施工,经项目监理机构批准的施工进度计划如图7—9所示(时间单位:月),施工单位的报价单(部分)见表7—3。
施工合同中约定:预付款按合同价的20%支付,工程款付至合同价的50%时开始扣回预付款,3个月内平均扣回;质量保修金为合同价的5%,从第1个月开始,按月应付款的10%扣留,扣足为止。
图7-9 施工进度计划(时间单位:月)表7-3 施工单位报价单(部分)工作 A B C D E F合价(万元) 30 54 30 84 300 21 问题1.开工后前3个月施工单位每月应获得的工程款为多少?问题2.工程预付款为多少?预付款从何时开始扣回?开工后前3个月总监理工程师每月应签证的工程款为多少?【解】(1)开工后前3个施工单位每月应获得的工程款为:第1个月:30+54×1/2=57(万元)第2个月:54×1/2+30×1/3+84×1/3=65(万元)第3个月:30×1/3+84×1/3+300+21=359(万元)(2)①预付款为:840万元×20%=168(万元)②前3个月施工单位累计应获得的工程款:57+65+359=481(万元)481>840×50%=420(万元)因此,预付款应从第3个月开始扣回。
③开工后前3个月总监理工程师签证的工程款为:第1个月:57-57 ×10%=51.3(万元)第2个月:65-65 ×10%=58.5(万元)前2个月扣留保险金(57+65)×10%=12.2(万元)应扣保修金总额为840×5%=42.0(万元)42-12.2=29.8由于359×10%=35.9>29.8第3个月应签证的工程款为:359-29.8-168/3=273.2(万元).。
工程预付款支付情况分析范文一、前言。
咱们今天来唠唠工程预付款这档子事儿。
工程预付款啊,就像是项目启动前的那股“强心剂”,对整个工程的顺利开展有着不小的作用呢。
二、工程预付款的定义和重要性。
1. 定义。
简单来说,工程预付款就是甲方(通常是发包方)在工程开工前,预先支付给乙方(承包方)的一笔款项。
这笔钱呢,就像是给乙方的一个“启动资金”,让乙方能去准备材料、安排人员之类的前期工作。
2. 重要性。
这就好比你要去做一顿大餐,你得先有点钱去买菜买调料吧。
没有工程预付款,乙方可能就会在项目一开始就捉襟见肘。
比如说,建筑工程里要先买水泥、钢材这些基础材料,没有预付款,拿什么买?而且,这也能显示甲方对这个工程的诚意和决心,让乙方心里踏实点,觉得这事儿靠谱,可以好好干。
三、理想的工程预付款支付情况。
1. 支付比例合理。
在理想状态下,工程预付款的支付比例应该根据工程的性质、规模和工期等因素来确定。
一般来说,常见的支付比例在合同总价的10% 30%之间。
比如说一个小型的装修工程,工期短,材料相对简单,可能预付款比例在10% 15%就够了。
但要是一个大型的桥梁建设工程,那预付款比例可能就得接近30%了,毕竟前期投入太大了。
2. 支付时间及时。
除了比例合适,支付时间也很关键。
按照常理,双方签订合同后的一段时间内,比如10 15个工作日内,甲方就应该把预付款打到乙方的账户上。
这样乙方就能马上开始着手准备工作,不会因为钱没到位而耽误工期。
四、实际工程预付款支付中存在的问题。
# (一)支付比例方面。
1. 支付比例过低。
有些甲方可真是抠门儿。
我就见过这样的情况,一个工程合同总价挺高的,但是预付款比例才5%。
这乙方就很为难了,材料商那边可不会因为你预付款少就给你赊账啊。
结果呢,乙方只能东拼西凑,找各种渠道先垫钱,这就给乙方带来了很大的资金压力。
2. 过高支付比例的风险。
当然了,也不是说预付款比例越高就越好。
要是甲方一下子付了过高比例的预付款,比如说50%,这对甲方来说风险也大。
某建筑工程承包合同总价为1000万元,工期5个月,计划在2011年上半年完成。
主要材料及结构件金额占总造价的50%。
合同中有如下规定:(1)工程预付款额度为合同价的20%,从未施工工程尚需的主要材料及构件的价值相当于预付的工程款数额时起扣;(2)保修金的扣留比例为5%,从承包商价款结算开始的第1个月起扣留;(3)承包商2011年前4个月实际完成产值(经工程师确认)如表1所示问题:每月如何进行结算?表1 某工程承包商各月实际完成的产值单位:万元解:(1)工程预付款额度=1000×20%=200(万元)(2)工程预付款的起扣点,即开始扣回工程预付款时的工程价值=1000-200÷50%=600(万元)因此,当累计结算工程价值为600万元后,开始扣回预付的工程款。
(3)1月份完成产值140万元,小于工程预付款扣回的起扣点600万元,扣留5%的保修金,工程结算的价款为:140×(1-5%)=133(万元)。
(4)2月完成产值200万元,累计工程价值为140+200=340万元,小于工程预付款扣回的起扣点600万元,扣除保修金后工程结算的价款为:200×(1-5%)=190(万元)。
(5)3月份完成产值240万元,累计工程价值为340+240=580万元,小于工程预付款扣回的起扣点600万元,扣除保修金后工程结算得价款为:240×(1-5%)=228(万元)。
(6)4月份完成产值240万元,累计工程价值为580+240=820万元,超过工程预付款扣回的起扣点600万元,需扣回预付的工程款。
4月份应扣回的工程预付款为:(820-600)×50%=110(万元)4月份应扣除的保修金为:240×5%=12(万元)4月份应结算的工程价款为:240-110-12=118(万元)(7)5月份完成产值180万元,应扣回的工程预付款为:180×50%=90(万元)5月份应扣除的质量保修金为:180×5%=9(万元)5月份应结算的工程价款为:180-90-9=81(万元)。
工程合同预付款案例
工程项目:XX综合楼建设工程
合同双方:甲方(业主)- XX有限公司;乙方(承包商)- YY建设集团
案例背景:
甲方拟在其所有的土地上建造一座综合楼,经过招投标程序后,选定了具有良好信誉和丰富经验的乙方作为项目的总承包商。
双方在签订合同时,就预付款的数额、支付时间、条件以及后续款项的支付等方面达成了一致。
预付款条款:
1. 预付款金额:合同总金额的10%,即人民币500万元。
2. 支付时间:合同签订后的5个工作日内支付。
3. 支付条件:乙方需向甲方提供等额的银行保函,以确保预付款的安全。
4. 后续款项:根据工程进度分阶段支付,具体比例和时间按照合同约定执行。
案例分析:
在这个案例中,预付款的设置考虑到了工程项目的特殊性和承包商的资金需求。
10%的预付款比例既能够缓解承包商的资金压力,又能够保证甲方的资金安全。
通过要求提供银行保函,甲方确保了预付款不会被滥用,并且在一定程度上保证了项目的顺利进行。
在实际操作中,乙方按时提供了银行保函,并顺利收到了预付款。
随后,乙方立即启动了项目,采购了必要的材料,并开始施工。
由于资金到位及时,项目得以按计划推进,没有出现因资金问题导致的延误。
随着工程的进展,甲乙双方按照合同约定的进度和比例进行了后续款项的支付。
每次支付前,甲方都会对工程进度进行审核,确保款项的支付与实际完成的工作量相匹配。
这样的安排既保障了乙方的利益,也避免了甲方过度支付的风险。
结论:。
二建预付款扣回案例题
二建预付款扣回是指在工程施工过程中,施工单位提前向业主或工程监理单位申请预付款,用于项目的开展和资金的流动。
然而,有时候施工单位并未按照合同约定的方式使用预付款,或者出现了工期延误、工程质量问题等情况,导致业主或监理单位要求扣回部分或全部的预付款。
下面是一个二建预付款扣回的案例题:
某施工单位在进行某小区的二建工程时,因为工程进展顺利,业主同意提前支付工程款的50%作为预付款。
合同约定预付款的使用范围为购置材料、支付工人工资和购买机械设备。
然而,施工单位未按照约定使用预付款,而是将一部分资金用于其他项目的支付,且未能如期完成工程。
业主意识到施工单位的违约行为后,要求扣回全部的预付款,并解除合同。
施工单位不同意扣回预付款,并表示会尽快完成工程。
业主遂向法院提起诉讼,要求扣回预付款并追究违约责任。
在此案例中,施工单位明显违反了合同约定,未按照合同的规定使用预付款。
根据相关法律法规,业主有权要求扣回全部的预付款,并解除合同。
施工单位的行为不仅违法,也损害了业主的合法权益。
预付款的扣回案例在工程建设领域并不罕见,这也提醒我们在项目合作中要谨慎选择施工单位,并建立严格的监督机制。
同时,对于违反合同约定的行为,应及时采取法律手段进行维权,以保护自身的利益。
一建预付款支付的例题及解析
假设有一位建筑公司签订了一份工程合同,总价值为100万。
根据合同条款,承包商需要支付合同总价值的30%作为预付款,并在完成工程后支付剩余70%的尾款。
以下是一建预付款支付的例题及解析:
例题:
某建筑公司与客户签订一份总价值为80万的建筑工程合同。
根据合同约定,承包商需要支付合同总价值的40%作为预付款,并在工程完成后支付剩余的尾款。
请计算承包商需要支付的预付款金额。
解析:
首先,计算预付款金额。
根据合同约定,承包商需要支付合同总价值的40%作为预付款,那么预付款金额=80万 × 40% = 32万。
因此,承包商需要支付的预付款金额为32万。
补充说明:
一建预付款支付是指在一建建筑工程合同中,承包商在开始施工之前向业主支付一定比例的合同总价值作为预付款。
预付款的目的是确保承包商有足够的资金开展建筑工程,并有一定的利益驱动完成工程。
预付款金额的比例及支付方式可以根据合同双方的协商,根据工程的性质、规模和风险大小进行确定。
一般情况下,预付款
比例在20%至40%之间。
通过预付款的支付,承包商可以获得工程开展所需的经济支持,同时业主也可以确保施工方的责任和承诺。
在项目完成后,根据合同约定,承包商需要支付剩余的尾款。
一般情况下,尾款支付为工程总价值减去预付款金额,即尾款金额=合同总价值-预付款金额。
