淤泥质岸坡土方开挖施工方法
- 格式:doc
- 大小:19.50 KB
- 文档页数:6

土石方及淤泥开挖施工方案土石方开挖是指在土地开发建设过程中进行的土壤、石块等地表物的挖掘和清理工作。
淤泥开挖是指在水体、泥浆中进行的淤泥的清除和挖掘工作。
以下将分别介绍土石方开挖和淤泥开挖的施工方案。
1.施工前准备(1)制定施工方案,明确土石方开挖的范围、深度和挖掘方法。
(2)清理地表杂物,保证施工区域的安全和畅通。
(3)设置施工现场围栏和标志,确保施工区域的安全。
2.机械设备选择(1)根据土壤的性质和挖掘深度,选择合适的挖掘机械设备,如挖掘机、装载机等。
(2)确保机械设备的正常运行和安全使用。
3.开挖施工(1)按照施工方案的要求,进行土石方的开挖,确保挖掘的平整和垂直度。
(2)控制挖土深度,避免超过设计要求。
4.挖土处理(1)对挖掘的土石方进行分类处理,分为可回填和可利用。
(2)对可回填的土石方,按照规定的要求进行回填,确保填实度和稳定性。
(3)对可利用的土石方,可以进行销售或其他合理利用。
5.施工记录和总结(1)记录土石方开挖的工作量、时间和施工过程中的问题和难点。
(2)对施工过程进行总结和评估,为后续工程提供经验和借鉴。
1.施工前准备(1)了解施工区域的水体特点和淤泥分布情况。
(2)制定施工方案,明确淤泥开挖的范围、深度和挖掘方法。
(3)清理施工现场,保证施工区域的安全和畅通。
2.设备选择(1)根据淤泥的性质和挖掘深度,选择合适的挖泥设备,如挖掘机、吸泥船等。
(2)确保设备的正常运行和安全使用。
3.淤泥开挖(1)按照施工方案的要求,进行淤泥的开挖,采取合适的挖泥方法,如切割、冲刷等。
(2)控制开挖深度,避免对底部的土层造成影响。
4.淤泥处理(1)对挖掘出的淤泥进行处理,如沉淀、过滤等,以去除水分和杂质。
(2)对处理后的淤泥进行分类,分为可回填和可利用。
5.施工记录和总结(1)记录淤泥开挖的工作量、时间和施工过程中的问题和难点。
(2)对施工过程进行总结和评估,为后续工程提供经验和借鉴。
总结:土石方及淤泥开挖施工方案需要提前进行准备工作,包括制定施工方案、清理施工现场等。
淤泥开挖工程施工方案一、前言淤泥开挖工程是工程施工中常见的一项工作,其施工过程中需要充分考虑淤泥的性质、开挖方式和安全防护等方面,以确保施工顺利进行,保障工程质量。
本文将介绍淤泥开挖工程的施工方案。
二、工程概况淤泥开挖工程位于xx市xx区,总面积xx平方米,淤泥平均厚度为xx米,需疏浚淤泥以保证水域畅通。
淤泥主要由粘土、泥沙、有机物等组成,含水量较高。
由于淤泥中可能存在有害物质,对施工环境和作业人员的安全提出较高要求。
三、施工准备1. 人员配备:确定施工人员数量和岗位,包括工地监理人员、机械操作人员、安全防护人员等,保证施工队伍的组织和协调。
2. 设备准备:根据工程需要,准备淤泥挖掘机、泥浆泵、抽水设备、浮筒等工程机械设备,确保施工设备的完好和使用效率。
3. 材料采购:根据施工需求,采购疏浚作业所需的保护装备、淤泥处理材料和工程用品,确保施工过程中的材料供应。
四、施工方案1. 淤泥开挖方式:根据淤泥性质和开挖深度,采用机械挖掘和人工清理相结合的方式进行开挖。
先利用淤泥挖掘机进行粗挖,然后进行人工清理,确保挖掘效率和淤泥清理的彻底性。
2. 淤泥处理:将挖掘出的淤泥沉积到指定的区域,并根据淤泥的性质选择合适的处理方式,比如干化堆肥或者填埋处理。
对于含有有害物质的淤泥,需要进行专门的处理和处置,保证环境不受到污染。
3. 水域保护:在作业现场周边设置警示标志,保障水域畅通和周边建筑物的安全。
同时,采取合适的抽水设备,保持作业现场的水位,防止淤泥扩散和泥水污染。
4. 安全防护:对淤泥开挖作业人员进行安全培训,确保他们了解工作中的危险与安全操作规程。
在作业现场设置安全隔离栏,配备救生设备和急救药品,确保发生事故时可以迅速应对。
五、质量控制1. 施工过程中的监督:设立专人对施工现场进行24小时巡视,及时发现问题并采取有效措施加以处理。
2. 施工过程中的检测:定期对淤泥、挖掘设备和抽水设备进行检测,确保施工的正常进行和材料的质量。

挖淤泥施工方案及技术措施一、施工程序填筑围堰→抽水→吸污泵吸淤泥至罐车运卸→人工清理渣土→吊运至岸上临时堆放点→渣土车外运至卸土点→河底清淤测量验收合格→进入下一分段施工。
二、施工方法1、围堰每一分段施工长度初拟为200~300米左右,围堰采用袋装砂土叠筑,迎水面铺编织布(彩条布)防渗并用袋装砂土压盖,袋装砂土叠筑时须做到排列密实、整齐。
围堰顶宽0.6米,两侧边坡1:0.75,围堰高度应比正常高水位高出0.5~1.0米。
2、抽水采用Φ120污水泵日夜不停地抽水。
3、清理围堰内水抽干后,先用吸污泵将表层淤泥直接吸到罐车上,运至卸土点堆放;下部渣土(含垃圾、石块)采用人工清理,然后吊运至岸上临时堆放点利用渣土车外运至卸土点堆放,对于局部工作场地允许的地方直接用反铲挖掘机挖河底淤泥和渣土,渣土车装运至卸土点。
每一分段的河底清理后,须经业主和监理测量验收合格后方可进入下一分段的施工。
4、环境保护与市容卫生施工中做好日常清洁工作,淤泥按指定地点弃放,不污染堆泥场的环境,运输渣土过程中,采取有效的措施,防止出现“滴、洒、漏”现象。
三、淤泥流沙开挖(1)施工准备施工资料准备:土方开挖受天气.地质条件.及原有建筑物的影响,开挖前应做好以下工作:施工图纸的审阅.分析,及施工方案的拟定。
当地的水文.气象条件的了解。
施工场地的地质条件的了解。
施工范围内的建筑物及管线埋设情况。
绘制土方开挖的平面图和横断面图。
(2)土方开挖要求土方开挖前,应根据施工方案的要求,将施工区域内的地下.地上障碍物清除和处理完毕。
位置或场地的定位控制线,标准水平及开槽的灰线尺寸,必须经过检验合格;并办完预检手续。
夜间施工时,应有足够的照明设施;在危险地段应设置明显标志,并要合理安排开挖顺序,防止错挖或超挖。
选择土方机械,应根据施工区域的地形与作业条件.土的类别与厚度.总工程量和工期综合考虑,以能发挥施工机械的效率来确定,编好施工方案。
工区域运行路线的布置,应根据作业区域工程的大小.机械性能.运距和地形起伏等情况加以确定。

土方开挖及边坡支护施工方案Q一、施工前准备进行土方开挖和边坡支护之前,首先要进行施工前准备工作,包括制定详细的施工方案、安排好施工人员和机械设备、进行现场勘察和测量、清理施工场地等。
在准备阶段,要充分考虑工地的地质情况、水文条件、周围环境等因素,以确保施工过程中的安全和高效。
二、土方开挖1.土方开挖的方法:–机械挖掘:使用挖掘机等机械设备进行土方开挖,快速高效。
–手工开挖:适用于特殊地形或狭窄空间,需耗费人力。
2.开挖过程中的注意事项:–确保开挖坡度符合设计要求。
–加强对边坡的支护,防止发生滑坡等意外。
–控制土方开挖的速度,避免对周围环境造成影响。
三、边坡支护1.边坡支护的方式:–地面支撑:使用钢支撑、混凝土墙等支撑结构,对边坡进行加固。
–增加植被:通过植被覆盖等方式增强边坡的稳定性。
2.边坡支护的关键点:–结构稳定:支撑结构要牢固可靠,能够承受边坡的荷载。
–生态环保:在进行支护时要考虑保护周围环境及生态系统。
–经济效益:选择合适的支护方式,以降低施工成本。
四、施工质量控制在土方开挖和边坡支护的施工过程中,需要进行质量控制,确保施工质量达到设计要求。
控制措施包括: - 定期检查开挖坡度及支撑结构的稳定性。
- 对施工人员进行技术培训,提高操作技能。
- 严格遵守相关施工规范和标准,确保施工质量符合要求。
五、施工安全防护在土方开挖和边坡支护的施工过程中,施工安全是首要考虑的问题。
需要采取以下安全防护措施: - 穿戴好安全防护装备,避免发生意外伤害。
- 检查机械设备的安全性能,确保施工安全。
- 建立健全的安全管理制度,加强施工现场的安全监管。
通过上述土方开挖及边坡支护施工方案,可以有效保障施工质量和安全,确保项目顺利完成。

淤泥质岸坡土方开挖施工方法作者:段斐来源:《中国水运》2015年第05期摘要:本文通过分析以一般土方开挖的施工方法,提出针对淤泥质岸坡土方的特性,以本着加快施工进度,保证开挖质量,确保人机安全,对其进行开挖的方法进行探讨。
关键词:航道整治土方开挖施工方法在长江航道整治工程中,几乎大部分项目都含有护坡工程,土方开挖分项工程为护坡工程的第一道工序,其施工的质量和进度直接影响到整个护坡工程的质量和进度。
因此,如何高效、优质的完成长江沿岸特殊地质下护坡工程的土方开挖施工,给我们提出了新课题,本文以“长江中游瓦口子至马家咀河段(以下简称“瓦马河段”)航道整治工程雷家洲边滩护岸工程”中淤泥质土方开挖使用的方法进行分析和探讨,以寻求类似工程更好的施工方法。
施工条件分析1、地质条件根据雷家洲边滩护岸工程地质钻探资料表明,雷家洲边滩的浅层地层呈二元结构,上层7~16米为粉质粘土、淤泥质粉质粘土层,夹粉细砂薄层,软塑状,该层具层理发育,抗剪强度较低。
下部为粉细砂层,抗冲刷能力极差。
粉细砂层分布在岸坡的下部和坡脚,局部地段位于洲体水沫线以上。
工程区钻孔揭露的地层为第四系全新统(Q4al)松散冲积沉积物,主要由粉质粘土、淤泥质土、砂土及卵石土组成,自上而下分为如下5层:①粉质粘土:灰色,软塑状为主,夹粉土及粉细砂薄层,层理较发育,局部渐变为粉质粘土夹粉细砂,最大厚度为2米,普遍分布于地表。
②淤泥质粉质粘土:灰褐色~灰色,软塑,饱和,微具腥味,局部地段夹粉细砂,全地段分布,最小厚度5.4米,由MZ9号孔揭露,最大厚度14.7米,由MZ13号孔揭露。
③粉细砂:灰褐色,松散状为主,饱和,含泥量较高,全地段分布。
④细砂:灰褐色-灰色,稍密状为主,饱和,全地段分布。
⑤砂卵石:密实状,粒径3~5cm,磨圆度较好,充填物以细砂为主,充填程度一般,级配良好。
根据钻探结果,雷家洲岸坡在29.6m(枯水平台)高程以上主要由:1.2~2.0m厚的粉质粘土、5.0~8.0m厚的淤泥质粉质粘土及松散至稍密状的粉细砂组成。

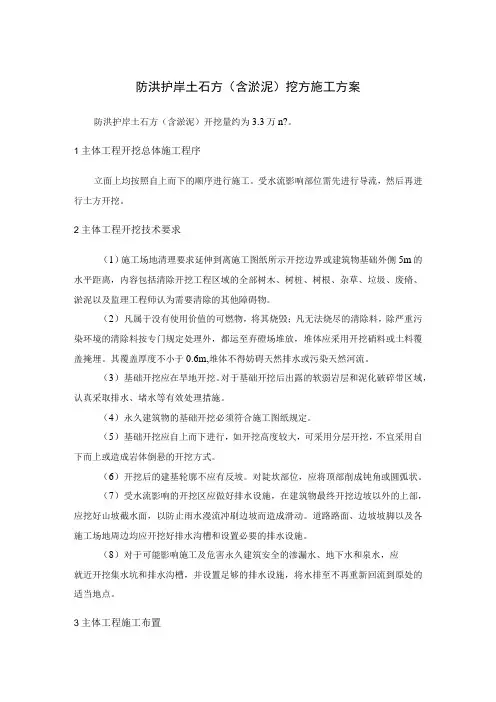

防洪护岸土石方(含淤泥)挖方施工方案防洪护岸土石方(含淤泥)开挖量约为3.3万n?。
1主体工程开挖总体施工程序立面上均按照自上而下的顺序进行施工。
受水流影响部位需先进行导流,然后再进行土方开挖。
2主体工程开挖技术要求(1)施工场地清理要求延伸到离施工图纸所示开挖边界或建筑物基础外侧5m的水平距离,内容包括清除开挖工程区域的全部树木、树桩、树根、杂草、垃圾、废脩、淤泥以及监理工程师认为需要清除的其他障碍物。
(2)凡属于没有使用价值的可燃物,将其烧毁;凡无法烧尽的清除料,除严重污染环境的清除料按专门规定处理外,都运至弃磴场堆放,堆体应采用开挖硝料或土料覆盖掩埋。
其覆盖厚度不小于0.6m,堆体不得妨碍天然排水或污染天然河流。
(3)基础开挖应在旱地开挖。
对于基础开挖后出露的软弱岩层和泥化破碎带区域,认真采取排水、堵水等有效处理措施。
(4)永久建筑物的基础开挖必须符合施工图纸规定。
(5)基础开挖应自上而下进行,如开挖高度较大,可采用分层开挖,不宜采用自下而上或造成岩体倒悬的开挖方式。
(6)开挖后的建基轮廓不应有反坡。
对陡坎部位,应将顶部削成钝角或圆弧状。
(7)受水流影响的开挖区应做好排水设施,在建筑物最终开挖边坡以外的上部,应挖好山坡截水面,以防止雨水漫流冲刷边坡而造成滑动。
道路路面、边坡坡脚以及各施工场地周边均应开挖好排水沟槽和设置必要的排水设施。
(8)对于可能影响施工及危害永久建筑安全的渗漏水、地下水和泉水,应就近开挖集水坑和排水沟槽,并设置足够的排水设施,将水排至不再重新回流到原处的适当地点。
3主体工程施工布置1、供排水(1)施工供水利用系统布置的供水系统,用φIOOmm钢管引至各开挖施工部位。
(2)施工排水施工排水以“截、疏、抽、排”相结合。
施工区开挖边坡顶部挖周边截水沟,截排施工区外来地表水,随开挖作业面下降,在边坡两侧坡脚挖排水沟,将施工区内积水弓I排至基坑外。
受水流影响部位开挖的经常性排水主要采用固定抽水泵站将积水排向堰外。
第1篇一、工程概况本工程位于我国某市某区,工程内容包括淤泥开挖、土方运输、场地平整等。
工程总占地面积约为5000平方米,其中淤泥层厚度约为2米。
根据设计要求,淤泥需开挖至设计标高,并采取有效措施防止淤泥流失和污染。
二、施工组织与管理1. 施工组织(1)成立项目组,明确各岗位职责,确保施工进度和质量。
(2)制定施工计划,明确施工顺序、施工期限和各阶段目标。
(3)加强施工现场管理,确保施工安全、文明施工。
2. 管理措施(1)严格执行国家有关法律法规,确保施工合法合规。
(2)建立健全施工质量保证体系,加强施工过程控制。
(3)加强施工安全监督,确保施工安全。
(4)做好环境保护工作,减少施工对环境的影响。
三、施工方案1. 施工准备(1)施工前,对施工现场进行勘察,了解地质、水文、气象等情况。
(2)根据设计图纸,编制施工方案,明确施工工艺、施工设备、施工材料等。
(3)组织施工人员培训,提高施工人员技能和安全意识。
2. 施工工艺(1)采用机械开挖方式,使用挖掘机进行淤泥开挖。
(2)挖掘机开挖过程中,保持开挖面平整,确保开挖深度符合设计要求。
(3)开挖过程中,严格控制开挖速度,防止淤泥流失。
(4)开挖至设计标高后,对开挖面进行平整处理。
3. 土方运输(1)采用自卸汽车运输土方,确保运输车辆符合安全要求。
(2)运输过程中,保持道路畅通,确保运输安全。
(3)运输过程中,防止淤泥污染环境。
4. 场地平整(1)采用推土机对开挖面进行平整处理。
(2)平整过程中,确保场地表面平整度符合设计要求。
(3)平整后,进行压实处理,提高场地承载能力。
5. 施工质量控制(1)严格控制开挖深度,确保符合设计要求。
(2)加强土方运输过程控制,确保运输安全。
(3)加强场地平整质量控制,确保场地表面平整度。
6. 施工安全措施(1)施工人员必须佩戴安全帽、安全带等个人防护用品。
(2)施工设备定期进行检查、保养,确保设备安全运行。
(3)施工现场设置警示标志,防止人员误入危险区域。

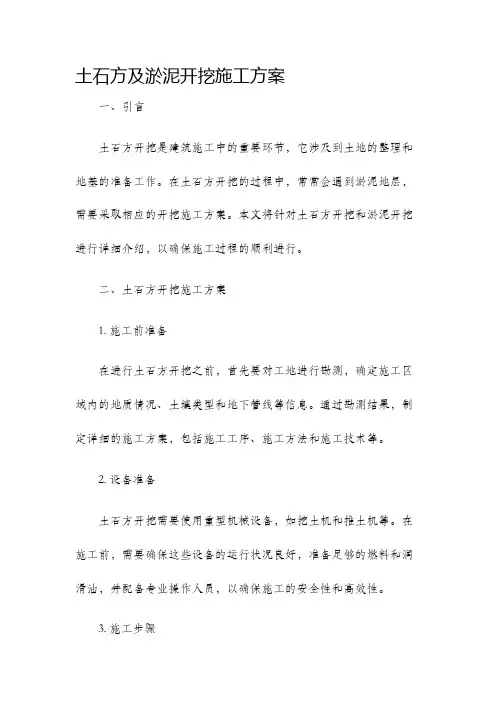

土石方及淤泥开挖施工方案一、引言土石方开挖是建筑施工中的重要环节,它涉及到土地的整理和地基的准备工作。
在土石方开挖的过程中,常常会遇到淤泥地层,需要采取相应的开挖施工方案。
本文将针对土石方开挖和淤泥开挖进行详细介绍,以确保施工过程的顺利进行。
二、土石方开挖施工方案1. 施工前准备在进行土石方开挖之前,首先要对工地进行勘测,确定施工区域内的地质情况、土壤类型和地下管线等信息。
通过勘测结果,制定详细的施工方案,包括施工工序、施工方法和施工技术等。
2. 设备准备土石方开挖需要使用重型机械设备,如挖土机和推土机等。
在施工前,需要确保这些设备的运行状况良好,准备足够的燃料和润滑油,并配备专业操作人员,以确保施工的安全性和高效性。
3. 施工步骤(1)标线:根据设计要求,在施工区域内标明开挖线路和高程标志,确保开挖位置的准确性。
(2)拆除障碍物:在施工前,需要清除施工区域内的障碍物,如建筑物、管道和电线等。
(3)开挖土石方:按照设计要求和标线,使用挖土机和推土机等重型机械设备进行土石方的开挖。
根据实际情况,可以采取机械开挖和人工清理相结合的方式。
(4)清理渣土:开挖完成后,需要将渣土进行清理,确保施工区域的整洁。
4. 安全措施在土石方开挖的过程中,必须严格遵守相关的安全规定,采取相应的安全措施。
例如,为施工人员配备个人防护装备,设立警示标志和隔离栏杆,确保人员和材料的安全。
三、淤泥开挖施工方案1. 施工前准备在淤泥开挖之前,同样需要进行详细的勘测工作,了解施工区域内的地质情况、淤泥的性质和厚度等信息。
这些信息将有助于制定合理的施工方案。
2. 设备准备淤泥开挖需要使用特殊的设备,如挖泥船和泥浆泵等。
这些设备要保持良好的运行状态,准备足够的燃料和润滑油,同时配备专业的操作人员。
3. 施工步骤(1)围堰施工:在淤泥开挖前,需要在施工区域内进行围堰施工,防止周围的水流进入开挖区域。
(2)挖泥开挖:使用挖泥船和泥浆泵等专业设备进行淤泥开挖。
淤泥开挖施工方案淤泥(泥浆)开挖施工方案一、工程概况:本工程为淤泥(泥浆)开挖施工工程,施工地点为XXX地区,施工内容为清除淤泥(泥浆)以便后续建设工程。
二、工程目标:1. 清除淤泥(泥浆)以平整施工地表。
2. 回填土方填埋或作为再利用材料。
三、施工准备:1. 准备所需施工机械设备,包括挖掘机、斗车、压路机等。
2. 确保施工机械设备状态良好,运行正常。
3. 成立施工队伍,确定各项职责。
四、施工步骤:1. 进场前,确保施工区域周边安全,设置警示标志并进行必要的交通管制。
2. 按照现场实际情况,确定挖掘机进场位置,并进行基坑挖掘。
3. 挖掘机按照设计要求进行挖掘,每次挖掘不超过30cm的深度,减小地质灾害的风险。
4. 随着挖掘的进行,根据地质情况适时进行加固,以确保施工区域的安全。
5. 挖掘机将淤泥(泥浆)装入斗车,运输至指定位置。
6. 运输至指定位置后,对淤泥(泥浆)进行合理堆放或处理。
如果有再利用的价值,可以进行再利用;如果不可再利用,则进行填埋处理。
7. 当地形平整后,进行压路机的操作,以提高施工区域的整体平整度。
8. 施工完成后,清理施工现场,恢复原状,并撤离施工区域。
五、安全措施:1. 严格遵守作业现场安全操作规程,确保施工人员安全。
2. 设置警示标志,确保周边人员和交通的安全。
3. 在挖掘过程中,注意地质情况的变化,及时采取加固措施。
4. 对机械设备进行定期检修和维护,确保设备正常运行。
5. 施工现场要求施工人员佩戴安全帽并穿戴个人防护装备。
六、环保措施:1. 遵守环境保护政策,确保施工不对环境造成污染。
2. 对淤泥(泥浆)的处理要符合环境保护相关法律法规的要求。
3. 做好施工现场的垃圾分类,并将垃圾及时清理处理。
七、总结:本次淤泥(泥浆)开挖施工工作,要根据实际情况进行施工准备和选择合适的机械设备,并制定详细的施工方案。
施工过程中要严格按照施工步骤操作,保证施工质量和施工安全。
在施工过程中,要严格遵守环保要求,做好环保措施,确保施工不对环境造成污染。
淤泥质岸坡土方开挖施工方法
要:本文通过分析以一般土方开挖的施工方法,提出针对淤泥质岸坡土方的特性,以本着加快施工进度,保证开挖质量,确保人机安全,对其进行开挖的方法进行探讨。
关键词:航道整治土方开挖施工方法
在长江航道整治工程中,几乎大部分项目都含有护坡工程,土方开挖分项工程为护坡工程的第一道工序,其施工的质量和进度直接影响到整个护坡工程的质量和进度。
因此,如何高效、优质的完成长江沿岸特殊地质下护坡工程的土方开挖施工,给我们提出了新课题,本文以长江中游瓦口子至马家咀河段(以下简称瓦马河段)航道整治工程雷家洲边滩护岸工程中淤泥质土方开挖使用的方法进行分析和探讨,以寻求类似工程更好的施工方法。
施工条件分析
1、地质条件
根据雷家洲边滩护岸工程地质钻探资料表明,雷家洲边滩的浅层地层呈二元结构,上层7~16米为粉质粘土、淤泥质粉质粘土层,夹粉细砂薄层,软塑状,该层具层理发育,抗剪强度较低。
下部为粉细砂层,抗冲刷能力极差。
粉细砂层分布在岸坡的下部和坡脚,局部地段位于洲体水沫线以上。
工程区钻孔揭露的地层为第四系全新统(Q4al)松散冲积沉积物,主要由粉质粘土、淤泥质土、砂土及卵石土组成,自上而下分为如下5层:①粉质粘土:灰色,软塑状为主,夹粉土及粉细砂薄层,层理较发。
