市政工程预算算量
- 格式:ppt
- 大小:4.82 MB
- 文档页数:32

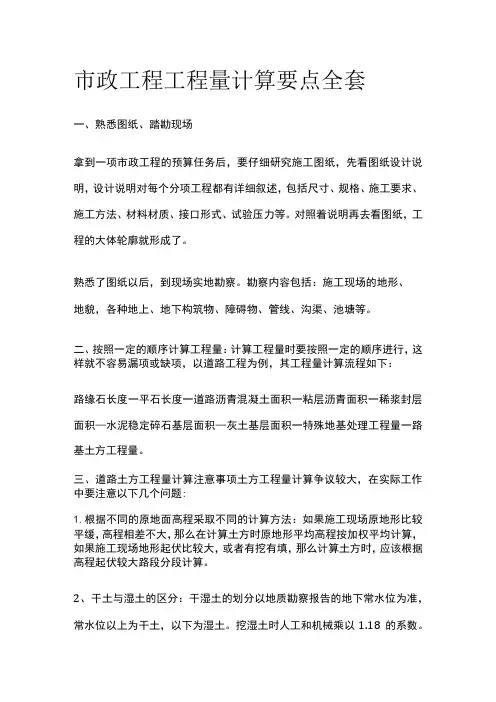

市政工程工程量计算要点全套一、熟悉图纸、踏勘现场拿到一项市政工程的预算任务后,要仔细研究施工图纸,先看图纸设计说明,设计说明对每个分项工程都有详细叙述,包括尺寸、规格、施工要求、施工方法、材料材质、接口形式、试验压力等。
对照着说明再去看图纸,工程的大体轮廓就形成了。
熟悉了图纸以后,到现场实地勘察。
勘察内容包括:施工现场的地形、地貌,各种地上、地下构筑物、障碍物、管线、沟渠、池塘等。
二、按照一定的顺序计算工程量:计算工程量时要按照一定的顺序进行,这样就不容易漏项或缺项,以道路工程为例,其工程量计算流程如下:路缘石长度一平石长度一道路沥青混凝土面积一粘层沥青面积一稀浆封层面积—水泥稳定碎石基层面积—灰土基层面积一特殊地基处理工程量一路基土方工程量。
三、道路土方工程量计算注意事项土方工程量计算争议较大,在实际工作中要注意以下几个问题:1.根据不同的原地面高程采取不同的计算方法:如果施工现场原地形比较平缓,高程相差不大,那么在计算土方时原地形平均高程按加权平均计算,如果施工现场地形起伏比较大,或者有挖有填,那么计算土方时,应该根据高程起伏较大路段分段计算。
2、干土与湿土的区分:干湿土的划分以地质勘察报告的地下常水位为准,常水位以上为干土,以下为湿土。
挖湿土时人工和机械乘以1.18的系数。
采用降水后的土方按干土来计算。
3、虚方、松填方、自然方、压实方的区分。
根据土方的密实程度,土方有不同的存在形式,既虚方、松填方、自然方、压实方。
在工程量计算和套用定额时要注意他们的区别,在实际工作中要注意他们之间体积的换算关系。
具体情况见下表。
4、沟槽、基坑、平整场地和一般土石方的区分。
一般来说,基坑挖土单价较高,沟槽挖土次之,一般土方开挖最低,平整场地是按面积计算。
区分原则:底宽3m以内,底长大于底宽3倍以上按沟槽计算,底长小于底宽3倍以内按基坑计算。
厚度在30cm以内就地挖填、找平按平整场地计算,上述范围以外的按一般土石方计算。
市政工程量的计算及实例
计算市政工程量需要进行详细的测量和统计,一般包括以下步骤:
1.针对市政工程的特点和实际情况,制定合理的测量方法和测量标准,以确保工程量的准确计算。
2.进行现场勘察和测量,确定工程范围和工程量的具体计算方法。
如
对于道路工程,需要测量道路长、宽、高程等数据,以确定每个区段的工
程量。
3.根据测量结果,进行测算和计算,得出实际的工程量和施工所需的
材料和人力资源。
4.进行综合分析和评估,确定工程投资预算,包括人力成本、材料成本、设备成本等。
以下是一个市政工程量计算的实际案例:
以市条道路的改造工程为例,我们需要计算道路工程的工程量。
1.道路勘察和测量:在实地勘察过程中,我们需要测量道路的长度、
宽度、边坡的坡度和坡高等数据。
2.计算道路工程量:根据道路标准规范和测量数据,我们可以计算出
每个区段的道路工程量。
比如,道路的长度为1000米,宽度为10米,边
坡的坡度为1:1,边坡的坡高为3米,那么该区段的边坡面积为
1000*10+2*(1000*3)=34,000平方米。
3.计算其他工程量:除了道路本身的工程量外,还需要计算其他附属
工程的工程量,如护坡、排水系统、路灯、交通标志等。
这些附属工程的
工程量可以根据具体的设计要求进行计算。

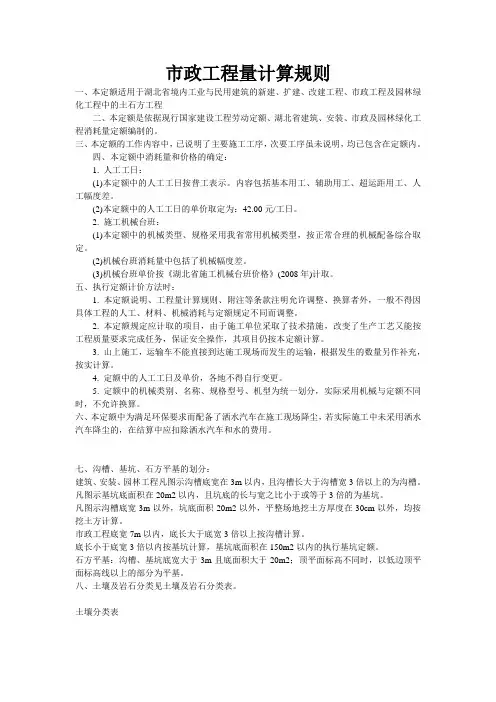

市政工程量计算规则一、本定额适用于湖北省境内工业与民用建筑的新建、扩建、改建工程、市政工程及园林绿化工程中的土石方工程二、本定额是依据现行国家建设工程劳动定额、湖北省建筑、安装、市政及园林绿化工程消耗量定额编制的。
三、本定额的工作内容中,已说明了主要施工工序,次要工序虽未说明,均已包含在定额内。
四、本定额中消耗量和价格的确定:1. 人工工日:(1)本定额中的人工工日按普工表示。
内容包括基本用工、辅助用工、超运距用工、人工幅度差。
(2)本定额中的人工工日的单价取定为:42.00元/工日。
2. 施工机械台班:(1)本定额中的机械类型、规格采用我省常用机械类型,按正常合理的机械配备综合取定。
(2)机械台班消耗量中包括了机械幅度差。
(3)机械台班单价按《湖北省施工机械台班价格》(2008年)计取。
五、执行定额计价方法时:1. 本定额说明、工程量计算规则、附注等条款注明允许调整、换算者外,一般不得因具体工程的人工、材料、机械消耗与定额规定不同而调整。
2. 本定额规定应计取的项目,由于施工单位采取了技术措施,改变了生产工艺又能按工程质量要求完成任务,保证安全操作,其项目仍按本定额计算。
3. 山上施工,运输车不能直接到达施工现场而发生的运输,根据发生的数量另作补充,按实计算。
4. 定额中的人工工日及单价,各地不得自行变更。
5. 定额中的机械类别、名称、规格型号、机型为统一划分,实际采用机械与定额不同时,不允许换算。
六、本定额中为满足环保要求而配备了洒水汽车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,在结算中应扣除洒水汽车和水的费用。
七、沟槽、基坑、石方平基的划分:建筑、安装、园林工程凡图示沟槽底宽在3m以内,且沟槽长大于沟槽宽3倍以上的为沟槽。
凡图示基坑底面积在20m2以内,且坑底的长与宽之比小于或等于3倍的为基坑。
凡图示沟槽底宽3m以外,坑底面积20m2以外,平整场地挖土方厚度在30cm以外,均按挖土方计算。
上海市市政工程预算定额工程量计算规则(2000)上海市市政工程定额管理站总则第0.0.1条为统一上海市市政工程预算工程量的计算,特制定本规则。
第0.0.2条本规则适用于上海市市政工程编制工程预、结算及工程量清单,也适用于工程设计变更后的工程量计算。
本规则与《上海市市政工程预算定额》(2000)相配套,作为足额定市政工程造价及消耗量的依据。
第0.0.3条市政工程预算工程量的计算除依据《上海市市政工程预算定额》(2000)及本规则各项规定外,尚应依据以下文件:1、经审定的施工设计图纸及其说明;2、经审定的施工组织设计或施工技术措施方案;3、经审定的其他有关技术经济文件。
第0.0.4条本规则的计算尺寸,以设计图纸表示的尺寸或设计图纸能读出的尺寸为准。
除另有规定外,工程量的计量单位应按下列规定计算:1、以体积计算的为立方米(m3);2、以面积计算的为平方米(m2);3、以长度计算的为米(m);4、以重量计算的为吨或千克(t或kg);5、以座(台、套、组或个)计算的为座(台、套、组或个)。
汇总工程量时,其准确度取值:m3,m2,m小数点以后取两位,t小数点以后取三位,千克、座(台、套、组或个)取整数。
第0.0.5条计算工程量时,应依施工图纸顺序,分部、分项依次计算,并尽可能采用计算表格及微机计算,简化计算过程。
第一章通用项目第一节一般项目第1.1.1条挖油泥工程量按水抽干后的实挖体积计算。
第1.1.2条挖流沙定额适用于不采用井点降水而出现局部流沙的情况,其工程量按水抽干后的实挖体积计算,不包括涌砂数量。
第1.1.3条湿土排水按原地面1.0m以下的挖土数量计算。
第1.1.4条筑拆集水井按排水管道开槽埋管工程每40m设置一只,其他工程一般按每个基坑设置一只,大型基坑按批准的施工组织设计确定。
第1.1.5条抽水定额适用于河塘及坝内河水的排除,工程量按实际排水体积计算。
第1.1.6条施工路栏长度应根据施工现场实际需要设置,移动式路栏使用天数按施工合同计算。
市政工程工程量计算规则一、本定额的土石方挖、运按天然密实体积(自然方)计算,夯填方按夯实后体积计算,松填方按松填后的体积计算。
如需体积折算,应按下表系数计算。
土石方体积折算系数表天然密实度体积虚方体积夯实后体积松填体积1.001.300.871.080.771.000.670.831.151.491.001.240.931.200.811.00二、平整场地工程量按实际平整面积,以“m2”计算。
三、土方工程量按施工方案图示尺寸计算,修建机械上下坡时便道土方量并入土方工程量内。
石方工程量:人工、机械凿石按施工方案图示尺寸计算,石方爆破可按设计图示尺寸加允许超挖量计算,设计无规定时允许超挖量可参考:松、次坚石20cm,普、特坚石15cm。
四、管道沟槽工程量计较划定规矩:一)管道沟槽长度:主管按管道的设计轴线长度计较,支管按支管沟槽的净长线计较。
二)管道沟槽的深度:管道沟槽的深度按基础的形式和埋深分别计算。
带基按原地面高程减设计管道基础底面高程计算,设计有垫层的,还应加上垫层的厚度;枕基按原地面高程减设计管底高程加管壁厚度计算。
三)管道沟槽的底宽:沟槽的底宽按施工方案计算,如施工方案无规定,排水管道底宽按其管道基础宽度加两侧工作面宽度计算;给水燃气管道沟槽底宽按其管道外径加两侧工作面宽度计算;支挡土板的沟槽底宽除按以上规定计算外,每边另加0.1m。
每侧工作面增加宽度按下表计算:管径(mm)非金属管道(m)金属管道(m)构筑物(m)100-5000.200.15无防潮层有防潮层600-.250.20.250.401100-.300.251600-.400.35四)管道沟槽的放坡:管道沟槽的放坡应根据施工方案要求的坡度计算,如施工方案无规定且挖土深度超过或等于1.5m时,可按下表规定计算:野生开挖机械开挖在沟槽坑底在沟槽坑边1:0.301:0.251:0.67五、沟槽放坡挖土边坡交接处产生的重复土方不扣除,但井位加宽、枕基基坑、集水坑挖土等不再计算。
市政建设项目工程量计算规则市政建设项目工程量计算是指对市政工程项目中各项工程量进行计算和测算的过程,其结果将作为工程投资、工程进度和工程质量控制的依据。
市政工程量计算规则主要包括工程量计算方法、计算规定和计算标准等内容,下面将详细介绍市政建设项目工程量计算规则。
一、工程量计算方法1.目标法:按照设计图纸、工程规范和相关资料的要求,根据每个项目的特点和工程的实际情况进行工程量计算。
目标法适用于对于施工项目有明确要求和规范的情况下。
2.容积法:通过对工程项目的实际容积进行测算和计算,来确定工程量。
容积法适用于地基工程、挡土墙、河道疏浚等以容积计算为主的项目。
3.面积法:通过对工程项目的实际面积进行测算和计算,来确定工程量。
面积法适用于道路、广场、人行道等以面积计算为主的项目。
4.长度法:通过对工程项目的实际长度进行测算和计算,来确定工程量。
长度法适用于管道、线缆等以长度计算为主的项目。
二、计算规定1.测量单位:工程量的测量单位应根据工程项目的实际情况来确定,一般采用国家规定的测量单位,如立方米、平方米、米等。
2.计算准确性:工程量计算应尽量准确,避免出现误差。
对于难以准确计算的情况,可采取合理的估算方法进行计算。
3.分部工程划分:工程量计算应按照分部工程划分,不同工程量计算项目之间应有明确的界限和划分标准,避免重复计算或遗漏计算。
4.计量规则:工程量计算应按照计量规则进行,包括计量规范、计量程序和计量方法等。
计量规则应符合国家标准和相关工程技术规范。
三、计算标准1.施工图设计要求:工程量计算应根据施工图设计要求进行,包括设计规范、图纸、技术交底等内容。
2.材料规格要求:工程量计算应按照材料规格要求进行,包括材料规范、材料品牌、材料用量等。
材料要求应符合国家标准和相关规范。
3.施工工艺要求:工程量计算应按照施工工艺要求进行,包括施工工艺流程、施工方法和施工工艺参数等。
施工工艺要求应符合相关技术规范和标准。
市政工程工程量计算规则集团标准化工作小组 #Q8QGGQT-GX8G08Q8-GNQGJ8-MHHGN#市政工程工程量计算规则土石方工程量计算规则一、本定额的土石方挖、运按天然密实体积(自然方)计算,夯填方按夯实后体积计算,松填方按松填后的体积计算。
如需体积折算,应按下表系数计算。
土石方体积折算系数表天然密实度体积虚方体积夯实后体积松填体积二、平整场地工程量按实际平整面积,以“m2”计算。
三、土方工程量按施工方案图示尺寸计算,修建机械上下坡时便道土方量并入土方工程量内。
石方工程量:人工、机械凿石按施工方案图示尺寸计算,石方爆破可按设计图示尺寸加允许超挖量计算,设计无规定时允许超挖量可参考:松、次坚石20cm,普、特坚石15cm。
四、管道沟槽工程量计算规则:(一)管道沟槽长度:主管按管道的设计轴线长度计算,支管按支管沟槽的净长线计算。
(二)管道沟槽的深度:管道沟槽的深度按基础的形式和埋深分别计算。
带基按原地面高程减设计管道基础底面高程计算,设计有垫层的,还应加上垫层的厚度;枕基按原地面高程减设计管底高程加管壁厚度计算。
(三)管道沟槽的底宽:沟槽的底宽按施工方案计算,如施工方案无规定,排水管道底宽按其管道基础宽度加两侧工作面宽度计算;给水燃气管道沟槽底宽按其管道外径加两侧工作面宽度计算;支挡土板的沟槽底宽除按以上规定计算外,每边另加。
每侧工作面增加宽度按下表计算:管径(mm)非金属管道(m)金属管道(m)构筑物(m)100-500 无防潮层有防潮层600-10001100-15001600-2600(四)管道沟槽的放坡:管道沟槽的放坡应根据施工方案要求的坡度计算,如施工方案无规定且挖土深度超过或等于时,可按下表规定计算:人工开挖机械开挖在沟槽坑底在沟槽坑边1: 1: 1:五、沟槽放坡挖土边坡交接处产生的重复土方不扣除,但井位加宽、枕基基坑、集水坑挖土等不再计算。
排水管道沟槽为直槽时的井位加宽按直槽挖方总量的%计算,给水、燃气管道的井位加宽、接头坑、支墩、支座等土方,按该部分土方总量的%计算。
市政工程量的计算及实例市政工程量的计算是指根据工程施工图纸和规范要求,对市政工程项目的各项工程量进行测算和计算的过程。
市政工程量的计算对于工程项目的造价控制、进度控制以及工程质量的控制具有重要意义。
下面将介绍市政工程量的计算方法,并给出实例说明。
1.确定计算单位:市政工程量计算通常以标准单位进行,如米、立方米、平方米等。
根据工程项目的特点和计量要求,选择适合的计算单位。
2.阅读施工图纸和规范要求:了解工程项目的具体要求和施工图纸上的标注,包括工程量表、标志及范围等。
3.分解工程项目:根据施工图纸和规范要求,将工程项目进行逐步细分,划分为不同的工程部位或工程单元,例如路基、路面、排水系统等。
4.测量和计算:根据工程项目的特点和计算要求,使用适当的测量工具和计算方法,对每个工程部位或工程单元的尺寸、面积、体积等进行测量和计算。
5.汇总和核对:将各个工程部位或工程单元的测量和计算结果进行汇总,核对计算结果的准确性和完整性。
6.编制工程量清单:根据工程项目的实际情况,将测量和计算的结果整理成工程量清单,包括每一项工程部位或工程单元的名称、计量单位和数量等。
下面以市政道路工程为例,说明市政工程量的计算方法:1.确定计算单位:选择以立方米为计算单位。
2.阅读施工图纸和规范要求:了解道路工程的标准和要求,包括路面标准、路基标准、排水系统标准等。
3.分解工程项目:将道路工程分解为路基、路面、排水系统等工程部位。
4.测量和计算:对各个工程部位进行测量和计算。
例如,对路基进行测量,测得路基的长度为100米,宽度为10米,高度为0.5米,那么路基的计算量为100*10*0.5=500立方米。
对路面进行测量,测得路面的长度为100米,宽度为10米,厚度为0.2米,那么路面的计算量为100*10*0.2=200立方米。
对排水系统进行测量,测得排水管道的长度为100米,直径为0.3米,那么排水管道的计算量为100*3.14*(0.15^2)=70.65立方米。
市政工程工程量计算规范市政工程工程量计算规范是指在市政工程施工过程中,对工程量进行计算和核算的规范。
其目的是为了使工程量的计算结果准确可靠,便于统计和核算,保证工程的质量和工期能够得到有效控制。
下面是市政工程工程量计算规范的主要内容:一、计算对象:市政工程的工程量计算包括土方工程量、装配工程量、混凝土工程量、钢筋工程量、砌体工程量、砼结构、大型设备设施、电气工程、沥青铺助等,二、计算依据:市政工程的工程量计算依据通常是设计图纸和工程量清单。
设计图纸中包含了工程的具体尺寸和要求,工程量清单则列出了各个工程项目的数量和单位,作为计算的依据。
在计算的过程中,应根据设计图纸和工程量清单准确无误地进行计算,并注明计算的依据。
三、计算方法:市政工程的工程量计算一般采用直接计算法和间接计算法。
直接计算法是指根据设计图纸和工程量清单直接计算得出结果,适用于对直线或曲线形状复杂的工程项目的计算。
间接计算法则是通过一些间接途径计算工程量,如使用某种设备的工作时间来计算工程的量,适用于某些复杂的工程项目。
四、计算精度:市政工程的工程量计算应尽量保证计算结果的准确性,准确到最后一位有效数字。
对于已经计算得出的结果,在输出时,应标明计算精度,方便核算和用户参考。
五、单位换算:市政工程的工程量计算中常常涉及单位换算,如米转化为立方米、千克转化为吨等。
在单位换算的过程中,应根据国家的单位换算规定进行换算,确保计算结果的准确性。
六、图纸规范:市政工程的工程量计算涉及到设计图纸的使用,因此对设计图纸的规范也是市政工程工程量计算规范的一部分。
设计图纸应具备清晰明了、尺寸准确、注明计算依据等特点,方便工程量的计算和核算。
七、其他要求:市政工程的工程量计算还有一些其他的要求,如计算过程的记录和保存、计算结果的检查和审核等。
这些要求的目的是为了确保计算结果的可靠性,防止错误的发生。
道路工程预算实例解析实例一、某砼道路(区间道),长为100m,宽为10m,道路的总厚度为450mm,其中,中砂垫层300mm,砼面层150mm(强度等级为C15),两侧设置预制砼路边石(断面为120×250),如图所示。
试确定该工程的预算造价。
解:第一步熟悉施工图纸及有关资料第二步根据施工图纸的内容及综合基价中的工程量计算规则计算各分项工程的工程量序号定额编号工程项目工程量1 13-1人工挖路槽0.45×(10+0.12×2)×100=460.8(m3)2 13-5原土打夯(机械)(10+0.12×2)×100=1024(m3)3 13-8中砂路基(垫层)1024×0.3=307.2(m3)4 13-23砼路面100×10×0.15=150(m3)5 13-47预制砼路边石砌筑100×2=200(m)6 1-57余土外运460.8(m3)第三步套用《综合基价》,求得综合基价合计,主要材料用量及差价一、综合基价合计序号定额编号工程项目单位工程量定额编号定额单价定额合价1 13-1人工挖地槽10m346.08 13-171.66 3302.092 13-5原土打夯(机械)100m310.24 13-543.73 447.803 13-8中砂路基(垫层)10m330.72 13-8976.34 29993.164 13-23砼路面10m315 13-232122.82 31842.35 13-47预制砼路边石砌筑10m20 13-4727.81 556.26 1-57余土外运100m34.608 1-57911.36 4199.55合计:70341.30二、主要材料用量序号工程项目数量水泥碎石中砂1 砂垫层30.72×11.53 354.20m3三、主要材料差价第四步根据计算程序,确定工程预算造价一、划分工程类别根据定额第6页可知,该工程为四类工程。
D1 土石方工程说明:一、土石方工程定额除各章另有说明外,使用于市政工程项目其他章。
二、干、湿土的划分首先以地质勘查资料为准,含水量≧25%为湿土;或以地下常水位为准,常水位以上为干土,以下为湿土。
挖湿土时,人工和机械乘以系数1.18,干、湿土工程量分别计算。
采用井点降水的土方应按干土计算。
三、人工夯实土堤,机械夯实土堤执行本章人工填土夯实平地、机械填土夯实平地子目。
四、挖土机在垫板上作业,人工和机械乘以系数1.25,搭拆垫板的人工、材料和辅机摊销费另行计算。
五、推土机推土或铲运机铲土的平均土层厚度<30cm时,其推土机台班乘以系数1.25,铲运机台班乘以系数1.17。
六、在支撑下挖土,按实挖体积人工乘以系数1.43,机械乘以系数1.20。
先开挖后支撑的不属于支撑下挖土。
七、挖密实的钢碴,按挖四类土人工乘以系数2.50,机械乘以系数1.50。
八、0.2m³抓斗挖土机挖土、淤泥、流沙按0.5m³抓铲挖掘机挖土、淤泥、流沙项目消耗量乘以系数2.50计算。
九、自卸汽车运土,如系反铲挖掘机装车,则自卸汽车运土台班数量乘以系数1.10;拉铲挖掘机装车,自卸汽车运土台班数量乘以系数1.20。
十、石方爆破按炮眼法松动爆破和无地下渗水积水考虑,防水和覆盖材料未在项目内。
采用火雷管可以换算,雷管数量不变,扣除胶质导线用量,增加导火索用量,导火索长度按每个雷管2.12m计算。
抛掷和定向爆破另行处理。
打眼爆破若要达到石料粒径要求,则增加的费用另算。
十一、本定额不包括现场障碍物清理,障碍物清理费用另行计算。
弃土、石方的场地占用费按当地规范处理。
十二、本章定额中为满足环保要求而配备了洒水车在施工现场降尘,若实际施工中未采用洒水汽车降尘的,在结算中应扣除洒水汽车和水的费用。
十三、人工挖槽、基坑内淤泥、流沙的深度超过2m,其垂直运输按下表增加日工(工程量按超过2m深度部分工程量)。
十四、清单编码040101004 竖井挖土方、040101005 暗挖土方执行D.4隧道工程中相应项目工程量计算规则:一、本章定额的土、石方体积均以天然密实体积(自然方)计算,回填土按碾压后的体积(实方)计算。
市政工程算量思路根据市政工程定额和工程量计算规则分析,工程量大致可以分为以下几种类型:1.土方工程――主要以m3为单位;2.基层――主要以m2为单位,其中运输工程量以m3为单位;3.面层――主要以m2为单位,其中运输工程量以m3为单位;4.侧缘石――主要以m为单位,其中运输、制作工程量以m3为单位;根据设计文件分析,市政道路的特点有以下几点:1.路面的标高不是在同一个标高;2.自然地面不是同一个标高;3.在一个段上的结构层构造和横断面相同;4.平面形状有矩形和反扇形。
综以上分析资料来看,市政道路工程中的道路面层、基层和侧缘石的工程量在软件中很好处理。
基层计算时需要考虑宽度增加值,用平面面积和基层厚度就可以处理基层的面积量和体积量;面层计算时要考虑面层和侧缘石的扣件关系,用平面面积和面层厚度就可以处理面层的面积量和体积量;侧缘石计算就简单了,利用长度和构件断面积就可以处理侧缘石的工程量;土方工程量的计算在这里是重点也是借用该软件的别出心裁之处,因为道路土方要考虑挖方和填方的工程量,从市政道路特点来看标高不相同,软件没有这个构件来处理,这就需要动点脑子了。
下面以我做的工程实例来说明具体做法:首先根据工程量计算规则确定:①道路基层工程量用房间装修构件的地面积代码;②道路面层工程量用房间装修构件的地面积代码;③道路侧缘石工程量用墙体构件的体积长度和体积代码;④道路土方工程量用线、面构件配合道路横断面计算;画图步骤:1.建立轴网根据桩距建立开间尺寸,根据道路横断面建立进深尺寸。
(注意在建立进深尺寸时要多建立两个附加轴线,以用于道路土方计算。
)2.建楼层根据结构层的构造建层,至少分基层和面层两层。
(层高按照侧缘石的高度);3.新建构件按照道路段分别建立;4.画图下面我主要介绍土方工程量的做法,我们知道由于道路的路面标高和自然地面标高不是相同的,土方的工程量必然有挖方和填方,也就是说自然地面的标高可能在路面以上,也可能在路面以下。
