水利设施工程工期定额
引言
水利设施工程的工期定额是根据相关法规和标准制定的,旨在
规范和统一工程的进度安排。
本文档旨在介绍水利设施工程工期定
额的内容和编制要点。
工期定额的定义
工期定额是指完成水利设施工程所需的时间,通常以天、周、
月或年为单位表示。
它决定了工程的计划和进度安排,并为工程监
理和管理提供了依据。
工期定额的编制要点
1. 基础数据收集:首先,需要收集水利设施工程的基础数据,
包括工程规模、地理位置、环境限制等信息。
2. 分析评估:根据工程的特点和条件,进行工期分析和评估。
考虑施工方法、设备条件、人力资源等因素,确定合理的施工工期。
3. 参考法规与标准:参考相关的法规和标准,例如《水利水电工程施工及验收规范》等,以确保工期定额的合理性和符合规定要求。
4. 编制工期定额表:根据以上步骤确定的工期,编制工期定额表。
表格应包含工程名称、施工范围、计划开始时间、计划完成时间等信息。
5. 审核校对:由相关部门或专业人员对工期定额进行审核和校对,确保准确性和合理性。
工期定额的应用与调整
工期定额作为工程的基本参考,应在工程实施过程中得到严格遵守。
然而,在实际情况中,可能会出现一些不可预料的情况,需要对工期进行调整。
调整工期时应遵循相关程序,并及时通知相关人员。
结论
水利设施工程工期定额的编制是确保工程进度和质量的重要环节。
通过科学合理地制定工期定额,可以提高工程的管理和控制水平,确保工程的顺利进行。
工期定额工期定额工期定额,是为各类工程规定的施工期限的定额天数。
包括建设工期定额和施工工期定额两个层次。
建设工期是指建设项目或独立的单项工程在建设过程中所耗用的时间总量。
一般以月数或天数表示。
它从开工建设时算起,到全部建成投产或交付使用时停止。
但不包括由于决策失误而停(缓)建所延误的时间。
施工工期一般是指单项工程或单位工程从开工到完工所经历的时间。
施工工期是建设工期中的一部分。
如单位工程施工工期,是指从正式开工起至完成承包工程全部设计内容并达到国家验收标准的全部有效天数。
建设工期是评价投资效果的重要指标,直接标志着建设速度的快慢。
在工期定额中已经考虑了季节性施工因素对工期的影响、地区性特点对工期的影响、工程结构和规模对工期的影响;工程用途对工期的影响,以及施工技术与管理水平对工期的影响。
因此,工期定额是评价工程建设速度、编制施工计划、签订承包合同、评价全优工程的可靠依据。
可见,编制和完善工期定额是很有积极意义的。
建筑安装工程工期定额,是依据国家建筑工程质量检验评定标准施工及验收规范有关规定,结合各施工条件,本着平均、经济合理的原则制定的,工期定额是编制施工组织设计、安排施工计划和考核施工工期的依据,是编制招标标底,投标标书和签订建筑安装工程合同的重要依据。
工期定额:指在一定的生产技术和自然条件下,完成某个单位(或群体)工程平均需用的标准天数。
包括建设工期定额和施工工期定额两个层次。
建设工期是指建设项目或独立的单项工程从开工建设起到全部建成投产或交付使用时止所经历的时间。
因不可抗拒的自然灾害或重大设计变更造成的停工,经签证后,可顺延工期。
施工工期是指正式开工至完成设计要求的全部施工内容并达到国家验收标准的天数,施工工期是建设工期中的一部分。
工期定额是评价工程建设速度、编制施工计划、签订承包合同、评价全优工程的依据。
施工工期有日历工期与有效工期之分。
二者的区别在于前者不扣除法定节假日、休息日而后者扣除。
建筑工程工期定额建筑工程工期定额是指在建筑施工中,根据工程量的大小,将各项工作细分为一定时间内的定额任务,要求施工单位必须在规定的时间内完成,从而保证整个工程的进度,也就是所谓的“工期定额”。
建筑工程工期定额一般由建筑施工单位(包括总包和分包)按照施工图纸、施工方案及其他相关资料分解出来的各项工程项目,并根据国家《建筑工程施工质量验收规范》、《建筑工程施工节拍表》及行业标准等文件精确定额而组成的,可以称之为“工期定额”。
工期定额的范围很广,从新建建筑的基础部分到装修、景观等都有不同的定额任务,它不仅可以保证施工质量,还能够有效管理施工进度,从而保障工程完工时间、确保工程进度和质量。
建筑工程工期定额的编制原则:1.按照建设工程的设计施工内容和技术要求,结合施工现场的实际情况,制定出合理的施工节拍表,以及相应的工期定额表。
2.以节拍表中的时间为基础,将各项工程按照节拍表的安排,形成各个工序的工期定额表,使其符合节拍表的安排。
3.将各工期定额表按照工程的施工进度进行统一编制,定额表中的工期定额应符合国家相关规定,同时要求具体到每一道工序,以便管理部门对施工进度计划的控制和审核。
4.工期定额表中的每一项定额应分解到每一个工序中,使每一个工序都有明确的时间要求,以便于施工部门进行精确的时间计划,实现对工程施工进度的控制。
5.工期定额表中的定额应该结合施工现场的实际情况,以保证工程的质量和进度,同时要求定额的合理性,以免出现施工进度的拖延。
6.为了使定额表更加精确、准确,可以根据工程的实际情况,对定额表中的每一项定额进行调整,使它们与实际情况相符。
7.在定额表中,应将工程施工中可能出现的误差和风险预留出来,以免出现工程施工进度的拖延。
8.在定额表中,应注意每项定额的细化程度,以便于进行精确的定额控制,有效地保证施工进度和质量。
9.在定额表中,应将所有的工序定额进行综合编制,使所有的工序定额相互配合,以便于管理部门对施工进度的控制和审核。
建筑工程工期定额建筑工程工期定额是指根据工程特点及施工经验,对各种工程项目在规定条件下所需要的施工时间进行估算和制订的标准。
它是指导施工进度的重要依据,对于保障工程质量、控制工程进度具有重要意义。
下面将从工期定额的定义、制定过程以及应用等方面进行论述。
一、工期定额的定义工期定额是根据施工经验、实际情况以及工程特点,对各项施工工序的时间进行把握和预估,制定的施工时间的计划标准。
它不仅涉及到施工工序的时间规划,还包括一些常规性的施工准备工作,如调拨材料、设备和人力、调整施工节奏等。
工期定额具有科学性和规范性,是施工进度管理的依据。
二、工期定额的制定过程工期定额的制定过程需要根据具体的工程项目进行,一般分为以下几个步骤:1. 调研与分析:在确定工程项目之后,需要对工程目标进行详细的调研和分析。
包括对工程项目的规模、地理环境、材料设备等方面进行综合考虑。
只有充分了解工程项目的具体情况,才能制定出准确的工期定额。
2. 经验总结与比较:根据之前类似的工程项目,通过总结经验和比较,获取施工工序所需的时间数据。
这个过程需要结合实际情况进行综合判断,考虑因素包括工程规模、人力、材料供应等。
3. 计算与评估:根据经验数据和工程特点,进行时间计算和评估。
这个阶段需要根据实际情况进行调整和修正,以保证制定的工期定额具有可行性和准确性。
4. 评审与修订:通过内部评审和外部专家的意见,对工期定额进行评审和修订。
这个过程是确保工期定额的可行性和合理性的保证。
三、工期定额的应用工期定额在建筑工程项目中的应用范围广泛,不仅对工程的进度控制起到重要作用,也对质量控制提供了依据。
下面分别从进度控制和质量控制两个方面进行论述。
1. 进度控制:工期定额的制定使得施工方可以根据预先制定好的工期计划进行施工。
可以根据工期定额对施工进度进行监控,确保施工按计划进行。
同时,如果发现进度滞后,也可以根据工期定额进行调整,以保证整个施工过程的顺利进行。
工程定额工期制度一、总则1. 本制度旨在明确工程项目的工期管理要求,确保工程按期完成,提高工程效率,保障工程质量。
2. 本制度适用于所有参与本工程项目的建设、设计、施工、监理及相关管理和服务人员。
3. 工程定额工期是指在正常施工条件下,完成规定工程量所需的标准时间。
二、工期定额的制定1. 工期定额应根据国家相关标准、规范及实际工程特点,结合历史数据和先进经验进行制定。
2. 工期定额应考虑工程的复杂性、技术难度、施工条件、材料供应等因素。
3. 工期定额应由专业人员编制,经项目管理团队审核,最终由项目负责人批准实施。
三、工期管理责任1. 项目负责人对工程的整体工期负责,确保工程按照既定的工期定额顺利推进。
2. 施工单位应按照工期定额组织施工,合理安排人力资源和机械使用,避免无故延误工期。
3. 监理单位应对施工进度进行监督,确保施工单位遵守工期定额要求。
4. 设计单位应及时提供必要的设计文件和技术支持,以免影响工程进度。
四、工期调整1. 因不可抗力或重大设计变更等原因导致无法按原定工期完成时,应及时提出工期调整申请。
2. 工期调整应详细说明调整原因、调整内容及新的工期计划。
3. 工期调整需经过项目管理团队评审,并报项目负责人批准后方可执行。
五、工期考核与奖惩1. 对于按期或提前完成工程任务的单位和个人,应给予表彰和奖励。
2. 对于因管理不善、技术不足或其他主观原因导致工期延误的单位和个人,应进行责任追究,并根据情节轻重给予相应的处罚。
六、附则1. 本制度自发布之日起生效,由项目管理办公室负责解释。
2. 本制度如有更新,将及时通知各相关单位和人员。
工程施工工期定额工程施工工期定额是工程施工管理中的重要参考依据,它对工程施工的组织、计划和实施都起到至关重要的作用。
工程施工工期定额的制定需考虑诸多因素,如工程规模、工程难度、施工条件等,更要充分考虑到施工过程中可能出现的各种情况,以确保工程的顺利进行和按时完成。
本文将围绕工程施工工期定额展开详细阐述,希望对相关从业人员有所帮助。
二、工程施工工期定额的概念工程施工工期定额是指在一定施工条件下,完成一定工程量所需的时间标准。
它是施工单位根据工程特点、施工方法、管理水平等条件综合确定的,是施工进度计划的基础依据。
工程施工工期定额一般由业主或监理单位提出,施工单位根据实际情况进行论证和确认,作为施工过程中的参考标准,以确保工程按时、优质、安全地完成。
三、工程施工工期定额的编制原则1. 合理性原则:工程施工工期定额应基于实际工程情况,考虑到各种因素的影响,合理确定施工工期,不得存在过长或过短的情况。
2. 经济性原则:工程施工工期定额应在满足施工质量和安全的前提下,尽可能压缩工期,提高工程效率,降低工程成本。
3. 稳定性原则:工程施工工期定额应考虑到工程中可能出现的各种不可预知因素,合理预留一定的缓冲时间,保证工程的顺利进行。
4. 可操作性原则:工程施工工期定额应易操作、易理解,规范清晰,便于实际施工过程中的操作和管理。
四、工程施工工期定额的编制内容1. 工程基本情况:包括工程名称、工程地点、建设单位、工程规模等基本信息。
2. 工程施工条件:包括施工场地、环境条件、交通条件等,可影响到工程施工工期的各项因素。
3. 工程施工范围:明确工程的施工范围,包括各施工单元的工程量和施工内容。
4. 工程施工方法:对工程施工中的各项工作进行分析,确定施工方法、施工工艺和施工顺序。
5. 工程施工组织:包括工程施工的组织机构、人员配置、管理措施等,以确保施工的有序进行。
6. 工程施工工期分解:对工程的整体工期进行分解,确定各个阶段的施工工期和关键节点。
工期及工期定额的相关知识介绍一、工期相关概念(一)工期:指发包人承包人在协议书中约定,按照总日历天数(包括法定节假日)计算的实施、完成本工程的天数。
(二)开工日期:指发包人承包人在合同中约定,承包人开始施工的绝对或相对的日期。
(三)竣工日期:指发包人承包人在合同中约定,承包人完成承包范围内的绝对或相对的日期。
1、约定竣工日期:指发包人承包人应在协议书中约定本工程的竣工日期。
2、实际竣工日期:指承包人实际完成本工程或某单项工程并通过竣工验收的日期。
3、实际竣工日期按下列情形分别确定:(1)工程竣工验收合格的,以竣工验收合格之日为实际竣工工期;(2)承包人已经提交竣工验收报告,发包人在收到承包人送交的竣工验收报告后28天内未能阻止验收,或验收后14天内不提出修改意见的,以承包人提交验收报告之日为实际竣工日期;(3)工程未经竣工验收,发包人擅自使用的,以转移占有建设工程之日为实际竣工日期。
(四)单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起到完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
二、工期定额的概念工期定额是在正常施工、当前多数企业装备和管理条件下,以合理的劳动组织,从破土开工至完成设计文件规定施工内容,经验收合格具备使用功能的单项工程的全部时间。
工期定额以日历天数为计量单位,而不是有效工作天数,也不是法定工作天数。
工期定额是为各类工程项目规定的施工期限的定额天数,包括建设工期定额和施工工期定额两个层次。
(一)建设工期定额建设工期定额一般指建设项目中构成固定资产的单项工程、单位工程从正式破土动工至按设计文件建成,能施工验收交付使用过程所需要的时间标准。
(二)施工工期定额施工工期定额是指单项工程从基础破土动工(或自然地坪打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
工期定额以日历天数为计量单位,而不是有效工作天数,也不是法定工作天数。
国家工期定额国家工程定额是国家对各种工程的建设投资和工期的预测,它是制定投资、预算及规划以及合理安排施工进度的参考依据。
国家工程定额是一项重要的工程预算管理制度。
它能够为国家工程建设提供一种机制,用以合理评估每一个工程的投资和工期预测。
它以其独特的标准化预测方法,提高了工程建设改革的质量,并为国家培养了一批高素质的工程师和技术人员。
国家工程定额是一个包含各种工程建设项目的统计数据。
它是国家对各种工程建设项目的工期、质量和投资等方面的要求进行预估的一种机制。
国家工程定额包括施工图预算、工程材料和工程设备等各方面的情况,是国家管理各种工程建设活动的基础。
国家工程定额含有技术、工程、经济等多方面因素。
它可以综合考虑工程建设的各个环节,包括设计、施工、投资和维护等方面。
通过国家工程定额,能够保证每项工程都按照预算执行,并达到预定的质量和安全标准。
国家工程定额能够大大提高工程建设的效率,并减少不必要的浪费。
国家工程定额是按照国家制定的标准和规范进行设计和实施的。
它有以下基本特点:1、全面性国家工程定额从七个方面考虑:工程设施、施工工艺、材料及设备、安全生产、质量保证、工期计划和投资预算。
这有利于整个工程生命周期的可控性和实施过程中的协调性。
2、规范性国家工程定额对国家建设工程标准与规范进行了完整细致的解析和计算,使得国家工程建设的各个领域都有了统一的标准和规范。
这使得工程建设能够以比较严格的标准进行评估,从而规范建筑行业的各项活动。
3、科学性国家工程定额的制定考虑了各种因素之间的相互影响,对工程投资和工期预测进行了科学的评估和预测。
这有利于国家工程项目的顺利实施和资金投入。
4、系统性国家工程定额体现了涉及到工程投资和工期预测的所有因素,从而形成了一个完整的工程建设管理体系。
这种系统性能够为国家工程建设提供一个科学、规范和全面的管理体系。
国家工程定额是国家对各种工程建设活动进行管理和控制的基础,它对于减少国家投资、节省财政支出、提高工程建设质量和效率、维护国家财产和社会利益都具有重要意义。
建设工程合同工期定额是指在正常施工条件下,完成一定规模、一定复杂程度的建设工程所需时间的标准。
它是建设单位确定工期目标、招标工期的依据,也是签订工程施工合同、调解处理施工工期纠纷的依据,同时也作为投标人编制施工组织设计、确定投标工期、安排施工进度的参考。
一、工期定额的编制原则1. 科学性原则:工期定额的编制应充分运用现代科学技术和管理方法,充分考虑施工过程中的各种因素,确保定额的准确性和实用性。
2. 实用性原则:工期定额应具有广泛的应用性,既能满足大型工程的需要,也能适应小型工程的要求。
3. 合理性原则:工期定额的编制应充分考虑施工过程中的合理性,确保工期的合理性和可行性。
4. 灵活性原则:工期定额应具有一定的灵活性,以适应不同地区、不同工程的特点和需求。
二、工期定额的编制方法1. 数据收集:通过对同类工程的历史施工数据进行收集和整理,分析施工过程中的各种因素,为工期定额的编制提供数据支持。
2. 统计分析:对收集到的数据进行统计分析,找出施工过程中的规律性和特点,为工期定额的编制提供依据。
3. 经验总结:结合同类工程的施工经验,总结出施工过程中的关键环节和控制点,为工期定额的编制提供参考。
4. 制定工期定额:根据数据收集、统计分析和经验总结,制定出各类工程的工期定额。
5. 审核修订:对制定的工期定额进行审核和修订,确保工期定额的准确性和实用性。
三、工期定额的应用1. 工期目标的确定:建设单位根据工期定额,结合工程的特点和需求,确定合理的工期目标。
2. 招标工期的确定:建设单位根据工期定额,确定招标工期,确保工程在规定的时间内完成。
3. 工程施工合同的签订:双方根据工期定额,确定合同工期,作为工程施工合同的重要内容。
4. 工期纠纷的处理:在工程施工过程中,如发生工期纠纷,双方可依据工期定额进行调解和处理。
5. 施工组织设计的编制:投标人根据工期定额,编制施工组织设计,确定投标工期和施工进度。
四、工期定额的优点1. 提高工程建设的效率:工期定额为工程建设提供了明确的时间标准,有助于提高工程建设的效率。

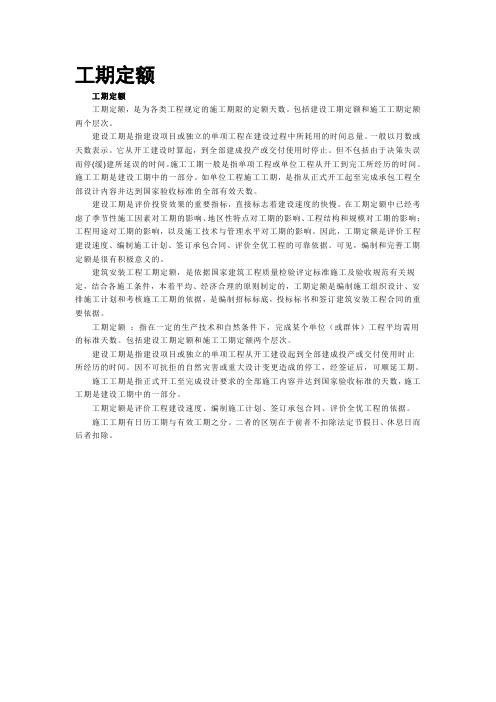

工期定额与工期计算工期定额和工期计算第一节概述一、工期定额的编制工期定额是指在一定的经济和社会条件下,在一定时期内由建设行政主管部门制定并发布的工程项目建设消耗时间标准。
工期定额具有一定的法规性,对确定具体工程项目的工期具有指导意义,体现了合理建设工期,反映了一定时期国家、地区或部门不同建设项目的建设和管理水平。
工程工期同工程造价、工程质量一起被视为工程项目管理的三大目标。
工期是影响发承包价格的主要因素之一,为此,城乡建设环境保护部于1985年颁发了《建筑安装工程工期定额》,对加强建筑企业的生产经营管理、缩短施工工期、提高经济效益等方面,起到了积极的作用。
近年来,随着科学技术的不断进步、管理水平的提高,建设部组织有关方面进行了修订。
于2000年2月颁发“关于发布《全国统一建筑安装工程工期定额》的通知”(建标[2000]38号)(以下简称工期定额),自2000年2月16日起施行。
(一)编制依据1.国家有关法律、法规及工时制实施办法。
2.原城乡建设环境保护部1985年发布的《建筑安装工程工期定额》。
13.建设部关于修编工期定额的文件:建标11998]10号文件《关于修订建安工程工期定额的通知》。
4.现行建筑安装工程劳动定额、基础定额。
5.现行建筑安装工程设计标准、施工验收规范、安装操作规程、质量评定标准。
6.已完工程合同工期、实际工期等调研资料。
7.部分省、自治区、直辖市修订工期定额的调研、测算资料。
8.其他有关资料 (二)编制原则工期定额的编制遵循以下原则:1.工期定额的修订从有利于国家宏观调控,有利于市场竞争以及当前工程设计、施工和管理的实际出发,既要坚持定额水平的合理性,又要考虑各地区自然条件等差异对工期的影响。
2.地区类别划分的原则由于我国幅员辽阔,各地自然条件差别较大,同类型工程在不同地区的实物工程量和所采用的建筑机械设备存在差异,所需的施工工期也就不同。
为此,工期定额按各省省会所在地近十年的平均气温和最低气温,将全国划分为1、2、3类地区。
1基本简介
建筑安装工程工期定额是在一定时期和一定的历史条件下,由建设部行政管理部门下发的建筑工程从开工到竣工验收所需消耗的时间标准。
建筑安装工程工期定额是依据国家建筑工程质量检验评定标准施工及验收规范有关规定,结合各施工条件,本着平均、经济合理的原则制定的,工期定额是编制施工组织设计、安排施工计划和考核施工工期的依据,是编制招标标底,投标标书和签订 建筑安装工程工期定额是按各类地区情况综合考虑的,由于各地施工条件不同,允许各地有15%以内的定额水平调整幅度,各省、自治区、直辖市建设行政主管部门可按上述规定,制定实施细则,报建设部备案
2分类地区
由于中国幅员辽阔,各地气候条件差别较大,故将全国划分为Ⅰ、Ⅱ、Ⅲ类地区,分别制定工期定额。
I类地区:上海、江苏、浙江、安徽、福建、江西、湖北、湖南、广东、广西、四川、贵州、云南、重庆、海南。
Ⅱ类地区:北京、天津、河北、山西、山东、河南、陕西、甘肃、宁夏。
Ⅲ类地区:内蒙、辽宁、吉林、黑龙江、西藏、青海、新疆。
同一省、自治区内由于气候条件不同,也可按工期定额地区类别划分原则,由省、自治区建设行政主管部门在本区域内再划分类区,报建设部批准后执行。
设备安装和机械施工工程不分地区类别,执行统一的工期定额。
3工程项目
定额项目包括民用建筑和一般通用工业建筑。
凡定额中未包括的项目,各省、自治区、直辖市建设行政主管部门可制定补充工期定额,并报建设部备案。
4主要区别
建筑工程工期定额和施工工期定额的区别
前者以建设项目为对象、工期以月计;后者以单位工程为对象,工期以天计。
5核定依据
建筑工程工期定额 - 核定方法及依据
5.1一、工期定额的选定:
发包方将全部内容进行发包,应执行单项工程工期;若发包方将工程的结构、装修等分段进行发包时应执行单位工程工期。
单项工程工期是指单项工程从基础破土开工(或原桩位打基础桩)起至完成建筑安装工程施工全部内容,并达到国家验收标准之日止的全过程所需的日历天数。
单位工程分结构工程和装修工程:其中±0.00以下结构工程工期包括:基础挖土、±0.00以下结构工程、安装的配管工程内容;±0.00以上结构工程工期包括:±0.00以上结构、屋面及安装的配管工程内容。
装修工程工期包括:内装修、外装修及相应的机电安装工程。
5.2二、工期计算方法:
无地下室工程:按首层建筑面积计算;
±0.00以下工程:
有地下室工程:按地下室建筑面积总和计算;
±0.00以上工程:按±0.00以上部分建筑面积总和计算;
总工期:按±0.00以下与±0.00以上工期之和计算;
影剧院、体育馆工程:不分±0.00以下、以上,按整体建筑面积总和计算;
装修工程工期:不分±0.00以下、以上,按装修部分建筑面积和计算。
5.3三、定额工期的调整:[省建设厅苏建定(2000)283号文]
单项工程:
±0.00以下工程按2000年国家定额工期调减5%;
±0.00以上工程中,住宅、综合楼、办公楼、教学楼、医疗、门诊楼、图书馆均按2000年国家工期定额执行,不作调整;宾馆、饭店、影剧院、体育馆按定额工期调减15%。
单位工程:
±0.00以下结构工程,按定额工期调减5%;
±0.00以上结构工程、宾馆饭店及其他建筑的装修工程均按定额工期调减10%。
5.4四、工期定额对群体工程的规定:
一个承包方同时承包2个以上(含2个)单项(位)工程时,工期的计算:以一个单项(位)工程的最大工期为基数,加其他单项(位)工程工期总和乘相应系数计算:加一个乘0.35系数;加2个乘0.2系数;加3个乘0.15系数;4个以上的单项(位)工程不另增加工期。
5.5五、临界工期的确定
住宅工程:定额总工期 × 80%
高层建筑工程:定额总工期 × 75%
一般框架、工业厂房等其他工程:定额总工期 × 80%
6管理规定
建设部关于印发《全国市政工程施工工期定额管理规定》的通知各省、自治区、直辖市建委(建设厅)、北京、上海、天津市市政工程局,各计划单列市建委:为便于执行已颁发的《市政工程施工工期定额》,现将《全国市政工程施工工期定额管理规定》印发给你们,请遵照执行。
全国市政工程施工工期定额管理规定
《全国市政工程施工工期定额》(以下简称“工期定额”)第一本为市政工程,包括道路、桥梁、排水管道、泵站和驳岸五类工程;第二本为公用管道工程,包括给水、热力、燃气、电信和电力五类工程;第三本为市政公用厂、站工程,包括给水、污水、燃气和热力四类工程。
这三本定额已先后6.1一、总则
1.凡城市市政工程、公用管道工程、市政公用厂、站工程均应以工期定额为依据,确定施工工期。
2.工期定额是加强市政工程建设管理,科学地制定工资和考核工期的依据。
签订承发包合同时,应以工期定额的工期为基础确定合同工期,以保证甲乙双方的正当权益,在编审可行性研究报告、设计任务书、初步设计和编制标书,也应以工期定额的工期为依据确定工程总工期。
6.2二、管理
1.建设部负责全国工期定额管理工作,各省、自治区、直辖市建委(建设厅)负责本地区工期定额管理工作。
2.各地建设主管部门所属定额站内应设专门机构具体负责工期定额管理工作。
主要职责:
(1)根据本地区、本部门情况,编制补充定额工期水平,制定工期定额管理细则,补充部分作出统一解释。
(2)要将工期定额及其编制说明等有关文件转发市政公用工程计划、设计、施工、监理、建设银行等单位,必要时可召开交底会或组织业务培训工作。
(3)监督、协调工期定额的实施。
6.3三、实施
1.在某些市政公用工程建设过程中,由于特殊原因合同工期需要变动时,施工企业要有正式报告,建设单位同意后,方可调整总工期。
如有争议,由主管部门裁定。
2.对于需要压缩工期的工程项目,必须严格审定,在确认有保证质量、安全施工和必要的工程措施费用后,方可签订合同工期,由于不适当地压缩工期,造成质量下降或出现质量与安全事故时,必须追究签约人的责任。
3.对于两项或两项以上市政公用工程同时交叉施工的工期应以定额为基础,编制综合项目、合理交叉施工进度计划或综合施工网络图,取关键线路工期或工期最长的单项工程工期乘以1.1~1.3的系数。
4.凡在承包工程施工合同中执行经过审定的工期者,可根据国家有关文件规定,实行工期奖惩办法,奖惩标准以合同工期为准,每提前一天或拖后一天,奖或惩金额均为工程造价的万分之一至二,但奖惩金额不得超过工程总造价百分之三。
6.4四、调整与补充
为使定额贯彻执行,凡定额中需要各地主管部门进一步具体确定的量或补充项目,均应逐项加以解决。
1.定额工期是按照一般地区条件编制的,各地区可以根据本地具体条件对定额工期水平作适应调整。
对定额范围以外而本地常见项目,应自行编制补充定额。
2.关于各种管道工程计算工期的限额长度,定额只给出一个范围,各地应根据本地区施工设备能力,技术力量和实际可能,确定具体的限额长度值,做为计算标准。
3.关于季节补偿工期:定额工期已包含了一般季节影响和常规假日,对于冬、雨季节影响,各地区应根据本地冬、雨季各月份工期损失,确定补偿的日历天数。
作为统一的季节补偿工期标准。
总工期覆盖哪个月份,即可补偿相应工期天数。
4.关于地区补偿工期:定额工期是按照一般城区环境测定的。
总工程处于闹市区,因干扰因素较多,总工期可适当增加5~25%,若工程处于郊区,因干扰因素较少,总工期可适当减少5~15% 5.对定额项目进行补充调整定额工期水平,应做好调查研究,进行必要的测算和相关项目工期水平对比,经过平衡调整,增补本地区普遍适用的项目,调整不适当的工期水平。
五、各地建设主管部门,应根据本规定和执行定额的需要,制定具体实施细则并报建设部备案。
六、本规定由建设部城建司负责解释。
