阐述园林铺装工程施工步骤及方法随着我国城市化进程的加快和人们对城市园林生态环境的保护和艺术的追求也越来越高。
因此,我国城市大量推广园林绿化建设工作。
对城市环境美化过程中,就需要造景。
而园林铺装工程作为园林造景中的重要组成部分,在园林工程景观建设中发挥着关键的作用。
但由于铺装施工中对各方面要求很高,在施工中比较容易出现一些问题,因此,需要针对这些问题采用合理的解决方法,以保障园林工程铺装施工的质量。

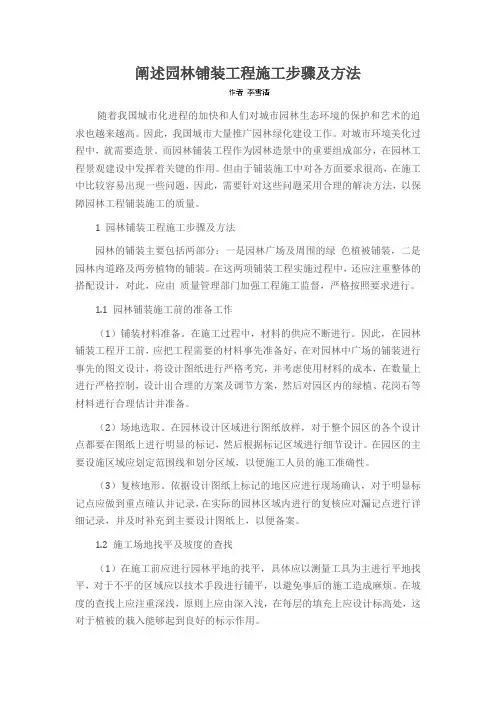

1 园林铺装工程施工步骤及方法园林的铺装主要包括两部分:一是园林广场及周围的绿色植被铺装,二是园林内道路及两旁植物的铺装。
在这两项铺装工程实施过程中,还应注重整体的搭配设计,对此,应由质量管理部门加强工程施工监督,严格按照要求进行。
1.1 园林铺装施工前的准备工作(1)铺装材料准备。
在施工过程中,材料的供应不断进行。
因此,在园林铺装工程开工前,应把工程需要的材料事先准备好,在对园林中广场的铺装进行事先的图文设计,将设计图纸进行严格考究,并考虑使用材料的成本,在数量上进行严格控制,设计出合理的方案及调节方案,然后对园区内的绿植、花岗石等材料进行合理估计并准备。
(2)场地选取。
在园林设计区域进行图纸放样,对于整个园区的各个设计点都要在图纸上进行明显的标记,然后根据标记区域进行细节设计。
在园区的主要设施区域应划定范围线和划分区域,以便施工人员的施工准确性。
(3)复核地形。
依据设计图纸上标记的地区应进行现场确认,对于明显标记点应做到重点確认并记录,在实际的园林区域内进行的复核应对漏记点进行详细记录,并及时补充到主要设计图纸上,以便备案。
1.2 施工场地找平及坡度的查找(1)在施工前应进行园林平地的找平,具体应以测量工具为主进行平地找平,对于不平的区域应以技术手段进行铺平,以避免事后的施工造成麻烦。
在坡度的查找上应注重深浅,原则上应由深入浅,在每层的填充上应设计标高处,这对于植被的栽入能够起到良好的标示作用。
(2)当填充工程完工后应对场地的平整度和坡度进行查找,在填充的新地面要用工具进行填平,并对土地的平正面进行校对,对于在标记点上和设计数据尺寸不同的地方要及时校准,从而保证场地各处的地面平整度保持一致。
园林中园路铺装工程施工工艺三篇篇一:园路铺装工程园林铺装工程主要是园路铺装,园林铺装工程的好坏直接关系到整个园林工程的效果。
为此,我们要加强施工力量、加强施工质量监督,严格按照施工规范实施,具体如下:(一)施工准备1.材料准备园路铺装工程中,铺装材料准备工作较大,为此在确定方案时应根据铺装广场的实际尺寸进行图上放样,确定方案中边角的方案调节问题及广场与园路交接处的过渡方案,然后再确定各种花岗石的数量及边角料规格、数量。
因为在实际施工中,往往会遇到上列问题。
2.场地放样按照设计图所绘的施工坐标方格网,将所有坐标点测设到场地上并打桩定点。
然后以坐标桩点为准,根据广场设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。
3.地形复核对照园路广场竖向设计平面图,复核场地地形。
各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。
(二)场地平整与找坡1.挖方与填方施工填方区的堆填顺序应当先深后浅、先分层填实深处,后填浅处,每填一层就夯实一层。
直到设计的标高处。
挖方过程中挖出的适宜栽植的肥沃土壤,要临时堆放在广场边,以后再填入花坛、种植地中。
2.场地平整与找坡挖填方工程基本完成后,对挖填出的新地面进行整理。
要铲平地面,变地面平整度变化限制在0.05米内。
根据各坐标桩标明的该点填挖高度数据和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度。
3.根据场地旁存在建筑、园路、管线等因素,确定边缘地带的竖向连接方式,调整连接点的地面标高。
还要确认地面排水口的位置,调整排水沟管底部标高,使广场地面与周边地平的连接更自然,排水、通道等方面的矛盾降低最低。
(三)地面施工:1.基层施工施工程序:摊铺碎石→稳压→散填充料→压实→铺摊嵌缝料→碾压(1)摊铺碎石:可用几块10cm左右的方木或砖块放在夯实后的素土基础上,用人工摊铺碎石(碎石强度不低于8级,软硬不同的石料不能渗用)。
园林地面铺装施工方案及方法园林地面铺装是指对园林场地的地面进行铺设,以使其达到美观实用的目的。
在园林地面铺装的施工中,需要考虑多种因素,如场地的功能、使用需求、风格与设计、材料的选择等。
下面将详细介绍园林地面铺装的施工方案及方法。
一、准备工作1.场地勘测与设计:对铺装场地进行勘测,确定地面的平整度、坡度以及土质状况等。
根据设计需求,制定合理的铺装方案。
2.材料选择:根据铺装的功能和设计要求,选择合适的材料。
常见的园林地面材料包括砖石、木材、混凝土、塑胶材料等。
3.材料准备:购买所需的铺装材料,并对其进行储存和准备工作,如切割和砂磨。
二、铺装方法1.清理场地:清除场地上的垃圾和杂草,清扫干净,确保地面平整。
2.地面处理:如果地面不平整,需要进行处理。
可以采用填土或者削平地面等方式将地面调整到设计要求的坡度和平整度。
3.底基处理:根据铺装材料的要求,进行底基处理。
常见的底基处理方式包括加铺沙子、配筏板等。
4.铺装材料:将选定的材料按设计要求进行铺设。
如采用砖石铺装,可以选择正交、斜紧、弓形等形式进行铺设。
5.定位检验:在铺设过程中进行定位检验,确保铺设的材料和形式符合设计要求。
可以使用线锤和平尺等测量工具进行检验。
6.固定材料:将铺设好的材料进行固定。
如砖石铺装可以使用胶粘剂进行粘贴,木材地板可以使用钉子或者螺丝进行固定。
7.清理施工现场:完成铺装后,清理施工现场,清除垃圾和杂物。
三、施工注意事项1.安全措施:在施工过程中,必须确保工人和周围环境的安全。
使用保护设备,如安全帽、手套等,防止意外伤害的发生。
2.施工质量:施工过程中要保证质量,并严格按照设计要求执行施工方案。
3.维护与保养:铺装完成后,需要进行维护与保养工作,定期检查和维修损坏的地面材料,保证铺装的美观和使用寿命。
总结:园林地面铺装的施工方案及方法需要根据具体情况进行合理的选择与设计。
在施工过程中,要注重安全、质量和细节,确保施工效果符合设计要求。

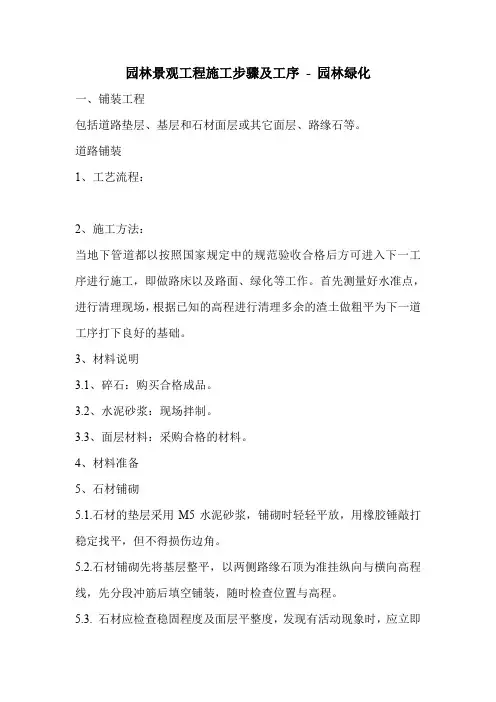

园林景观工程施工步骤及工序- 园林绿化一、铺装工程包括道路垫层、基层和石材面层或其它面层、路缘石等。
道路铺装1、工艺流程:2、施工方法:当地下管道都以按照国家规定中的规范验收合格后方可进入下一工序进行施工,即做路床以及路面、绿化等工作。
首先测量好水准点,进行清理现场,根据已知的高程进行清理多余的渣土做粗平为下一道工序打下良好的基础。
3、材料说明3.1、碎石:购买合格成品。
3.2、水泥砂浆:现场拌制。
3.3、面层材料:采购合格的材料。
4、材料准备5、石材铺砌5.1.石材的垫层采用M5水泥砂浆,铺砌时轻轻平放,用橡胶锤敲打稳定找平,但不得损伤边角。
5.2.石材铺砌先将基层整平,以两侧路缘石顶为准挂纵向与横向高程线,先分段冲筋后填空铺装,随时检查位置与高程。
5.3. 石材应检查稳固程度及面层平整度,发现有活动现象时,应立即整修。
5.4. 石材的养生期一般不低于7天,在此期间应严禁行人、车辆等的走动和碰撞。
二、园路工程园路工程施工程序:测量定位放样→土方挖运→块石垫层→细石混凝土找平→浇筑混凝土基础→面层铺装→土方回填→成品养护。
1、定位放线:1.1 进场后首先对施工定位图进行图上复核。
其次,对现场的座标点和水准点进行交接验收,发现误差过大时应共同商议处理方法,经确认后方可正式定位。
1.2 现场建立控制坐标网和水准点。
水准点由永久水准点引入,水准点应采取保护措施,确保放线挖填土方基底夯实碎石(混凝土)垫层面层铺装现场清理养护水准点不被破坏。
2、建立平面控制网及高程控制网建筑方格网应在场区平整完成后在总平面图上进行设计,其设计原则如下:2.1 方格网的主轴线应尽可能选择在场区的中心线上。
其纵横轴线的端点应尽量延伸至场地边缘,既便于方格网的扩展又能确保精度均匀。
2.2 方格网的顶点应布置在通视良好又能长期保存的地点。
2.3 方格网的边长不宜太长,一般小于100 m,为便于计算和记忆,宜取10 m的倍数。
2.4 轴线控制桩应尽量投测在方格网边上。
第1篇一、施工准备1. 设计方案:根据园林景观的整体规划,确定地面铺装的材料、颜色、图案和风格,确保与园林环境协调。
2. 材料准备:根据设计方案,采购符合要求的铺装材料,如瓷砖、石板、人造草坪等。
3. 工具准备:准备铺装工具,如切割机、水平尺、滚筒、刷子等。
4. 人员准备:组织施工队伍,进行技术培训和安全教育。
二、施工步骤1. 基层处理:清理地面,清除杂草、垃圾等杂物。
对于原有地面,应进行夯实、平整处理。
2. 测量放线:根据设计方案,确定铺装范围,进行测量放线,确保铺装位置的准确性。
3. 搭设模板:对于需要模板的铺装区域,搭设模板,确保铺装面的平整度。
4. 铺设基层:根据设计方案,铺设基层材料,如水泥砂浆、混凝土等。
5. 铺设面层:按照设计方案,将铺装材料铺设在基层上。
a. 瓷砖铺装:先将瓷砖浸泡,使其充分吸水。
按照测量放线,铺设瓷砖,确保平整度。
用切割机切割瓷砖,填补缝隙。
b. 石板铺装:将石板按照测量放线铺设,调整石板间距,用锤子敲实。
填补缝隙,确保平整度。
c. 人造草坪铺装:将人造草坪按照测量放线铺设,调整草坪间距,用胶水固定。
填补缝隙,确保平整度。
6. 灌缝处理:根据设计方案,选择合适的灌缝材料,如水泥砂浆、灌缝胶等。
将灌缝材料灌入缝隙,确保缝隙的密封性。
7. 养护:铺设完成后,对地面进行养护,保持其美观和耐用性。
三、施工注意事项1. 铺设材料应符合国家相关标准,确保质量。
2. 施工过程中,注意安全,遵守操作规程。
3. 铺设面层时,确保平整度,避免高低不平。
4. 灌缝材料应选择合适的品种,确保缝隙的密封性。
5. 施工完成后,进行验收,确保工程质量。
总之,园林地面铺装工程施工是一项复杂的工程,需要充分考虑设计、材料、施工等多个方面。
通过精心施工,打造出既美观又实用的园林景观。
第2篇一、前言园林地面铺装是园林景观的重要组成部分,它不仅具有组织交通、引导游览的功能,还能为人们提供舒适的休息、活动场地,同时还能美化园林景观。
园林景观地面铺筑细节要求1、景观排水:景观进入铺装阶段,必须先进行排水坡向的确定,并做好控制点和路面与路侧雨水收集口的竖向测量,保证园路排水顺畅,美观。
A、雨水收集口应低于铺装面0.2---0.3cm,收集口周边地面铺装向雨水收集口找坡。
B、如道路设计竖向较小时,应充分考虑排水要求,增加雨水收集口的数量,在不影响周边道路接入和台阶平台接入时,铺装时可适当调整竖向,无法调整竖向时,在道路上增设排水截水沟,截水沟留设在铺装的分割带上,截水沟材质同分隔带材质(截水沟篦子材质厚度不低于5cm)。
C、道路竖向变化较大时,也应在坡中设置截水沟,截水沟留设在铺装的分割带上,截水沟材质同分隔带材质(截水沟篦子材质厚度不低于5cm)。
D、道路与道路相接处、道路与平台相接处应充分考虑排水要求,相接处应有排水设施,设计雨水口不合理是,位置可适当调整,没有设计时增设雨水井。
E、绿地排水,当周边地形坡度较大时,应充分考虑雨水和养护时水分对地形表面的冲刷,坡度较大处应加宽草坪的铺设面积,以保证雨水将泥土冲刷到路面。
F、同一路段和区域内雨水收集口的规格外观应保持一致,收集口与道路的距离也应保持一致。
隐形井盖安装时应注意:隐形井盖在硬质铺装面上时,井盖内的铺装缝隙和材料与周边石材缝隙保持一致,同一路段和区域井盖开启方向保持一致。
硬质铺装上隐形井盖选择无孔球墨铸铁型井盖,消防通道植草格内选用有孔型球墨铸铁隐形井盖,开启方向与周边井盖开启方向保持一致。
G、隐形井盖的安装选用,消防通道选用球墨铸铁隐形井盖,非消防通道硬质铺装选用复合隐形井盖,绿地内选用复合可植草型复合隐形井盖。
2、面层铺装:A、地面园路铺装:地面铺装时先进行放样,小样验收合格后进行大面积施工。
控制有点:a、基层清理,铺装前必须要对基层落地灰、尘土进行清理并刷素浆进行处理。
B、干硬性砂灰的比例必须满足设计要求,砂灰拌和均匀,铺装后洒水养护,养护后进行勾缝处理。
C、铺装图案,应按图纸设计进行铺装,材料规格方正,表面和厚度要求符合设计及样品要求,边角方正,无扭曲、缺角、掉边,裂纹,控制色差。
园林铺装施工方案园林铺装施工方案一、工程概况本工程位于XX市XX区,占地面积5000平方米,是一个公共园林项目。
主要包括景观铺装、绿化、灯光设计等施工内容。
二、施工方案1. 景观铺装:根据设计图纸,铺设XX石材,材料选用优质耐磨材料,经过专业加工制作,保证施工质量。
结合地形地貌,采用骨料铺填、平牙铺装等方式进行施工,确保铺装平整、牢固。
为了增加景观效果,在适当位置铺设花纹石材,增添设计感。
2. 绿化:根据设计要求,选用适合该地区气候条件的植物进行绿化。
在园区内设置草坪、花坛、护栏等,增加观赏价值。
植物选用常绿树种和四季花卉植物,保持园区四季常绿、花香四溢的特点。
3. 灯光设计:根据园区的景观特点,设计合理的灯光布置方案。
选用高效节能的LED灯具,安装在景观铺装区域、绿化区域和建筑物周围等位置,照明效果均匀柔和。
同时,结合景观要素,设置灯光特效,使园区在夜晚展现出别样的美丽。
4. 交通设施:为方便游客的出行,园区内设置步道、人行桥、停车场等交通设施。
步道材料选择防滑、耐磨的石材,人行桥采用钢结构设计,确保安全可靠。
停车场按照标准规模进行设计,并设置指示标识,方便游客停放车辆。
5. 配套设施:在园区内设置休息区、洗手间、垃圾处理区等配套设施。
休息区选用优质木质桌椅,提供舒适的休憩环境。
洗手间设置多个,采用现代化卫浴设备,保证卫生干净。
垃圾处理区设置分类垃圾桶,方便游客正确分类投放。
三、施工流程1. 施工前期准备:组织施工队伍,采购所需材料和设备,制定施工计划。
2. 地基处理:清理施工区域,对土地进行清扫、平整。
根据设计要求,进行地基处理工作,确保地基稳固。
3. 景观铺装:按照设计图纸进行铺装,先进行骨料铺填、压实,然后进行平牙铺装。
在适当位置进行花纹石材铺设。
4. 绿化工程:根据设计要求,进行绿化工作,先进行土地改良,然后进行植物栽培,最后进行养护管理。
5. 灯光施工:根据灯光布置方案,进行灯光设施的安装工作,保证照明效果和安全性能。

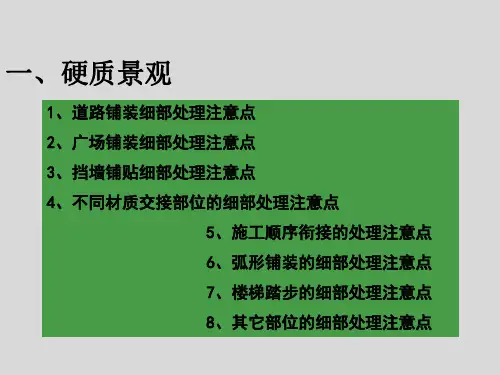

园林绿化景观工程铺装及园路分项施工方法图文详细版目录一、铺装、园路 (2)(一)施工顺序 (2)(二)施工准备 (2)(三)场地平整与找坡 (3)(四)基层处理 (4)(五)施工各结构层 (4)(六)侧石安装 (4)(七)板材铺装施工 (4)1、湿法铺筑 (5)2、干法铺筑 (5)3 、地面镶嵌与拼花 (6)4、嵌草路面的铺筑 (6)5、切石板铺地 (7)6、汀步 (8)(八)园林铺装质量标准 (9)一、铺装、园路在园林中,铺地以线或面的形式形成贯穿全园的交通网,它即是划分和联系各景区和景点的纽带,也是组成园林风景的造景要素,作为园林空间的一个重要界面,不仅为人们提供舒适的游览交通条件,同时它又能参与保护环境和改善原有的小气候。
(一)施工顺序放线——→基层挖土并整平夯实——→中间工序(按设计图纸)——→安放侧石——→放样——→铺装板材1、根据施工图纸对所有的中心控制桩进行测量、核实,并放出园路中心线及边线。
2、布设临时水准点:根据本工程特点,广场、道路设置水准点,作出标志,并会同监理及甲方对放样位置及临时水准点复测认可。
(二)施工准备由于广场上还往往存在着花坛、草坪、水池等地面景物,因此,它又比一般的道路工程内容更复杂。
1、材料准备准备施工机具、基层和面层的铺装材料、以及施工中需要的其它材料;清理施工现场。
2、场地放线按照广场设计图所绘施工坐标方格网,将所有坐标点测设到场地上并打桩定点。
然后以坐标桩点为准,根据广场设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线。
3、地形复核对照广场竖向设计图,复核场地地形。
各坐标点、控制点的自然地坪标高数据,有缺漏的要在现场测量补上。
(三)场地平整与找坡1、挖方与填方施工挖、填方工程量较小时,可用人力施工;工程量较大时,应该进行机械化施工。
预留作草坪、花坛及乔灌木种植地的区域,可暂时不开挖。
水池区域要同时挖到设计深度。
填方区的堆填顺序,应当是先深后浅;先分层填实深处,后填浅处。
园林景观施工要求及细部处理技巧花岗石地面铺装要求及细节处理一、基本要求:1、花岗石、大理石板面层:用料尺寸准确,边角整齐,拼接严密,接缝顺直。
2、面层与基层必须结合牢固,无空鼓。
3、面层所用板块品种、规格、级别、形状、光洁度、颜色和图案必须符合设计要求。
4、大理五和花岗石板块面层;板块挤靠严密,无缝隙,接缝通直无错缝,表面平整洁净,图案清晰无磨划痕,周边顺直方正。
5、坡度符合设计要求,不倒泛水,无积水,与收水口结合处严密牢固,(有坡度的面层应做泼水检验,并以能排除液体为合格)5、碎拼花岗石地面颜色协调,间隙适宜美观,板块大小适中,基本以不规则五边型为主,每个接缝点按不超过三块石材为宜,无裂缝和磨纹,表面平整。
6、主要标准参数及检查方法:6-1、表面平整度,误差1~3mm,用2m靠尺和楔形塞尺检查;6-2、缝格平直,误差不超过2mm,拉5m线,不足5m拉通线和尺量检查;6-3、接缝高低差,误差0.5mm内,尺量和楔形塞尺检查;6-4、板块间隙宽度不大于2mm,尺量检查;或按设计要求。
花岗石地面铺装要求及细节处理细部处理:一、自然和精细碎拼部分做到自然排列有序,材料大小反差不要太大,缝道均匀,规格铺装部分整齐划一,弧线收边流畅,美观,不允许出现明显的凹凸感,石材的接缝严密,切割标准,不允许出现石材的缝隙大小不均匀现象。
二、转角收边的处理转角收边石材根据弧线的长度及角度,现场放样排列后切割(大规格,可提供弧线的半径及角度,定制加工),每块材料按大小等分,等腰梯形状加工,不允许出现单边切割形式,弧线段内不允许出现小边、小料的现象。
三、多种形式组合铺处理同心圆类形式铺装:1、按设计要求,石材按半径弧长等分加工,保持相同半径内的石材大小规格一致,做到弧线流畅、美观;放射形铺装缝对齐,并且缝的大小均匀一致。
2、组合材料的拼接按设计要求留缝控制,保持结合流畅、自然。
四、铺装面收水口的处理地面铺装排水的顺畅是涉及到工程质量和使用功能的关键部位;设置地表排水口根据地面的排水坡度和标高设置,排水位置设置在最低点,盖板相对于周边的铺装底5mm左右;地面的排水口作为整体铺装的统一,施工的工艺和要求非常高:收边处理非常精细,如图所示:材料切割的对称,和周边材料的拼接,都可作为施工的细部重点对待。
林地面铺装施工方案及方法1、基土施工回填土应分层压(夯)实,填土质量应符合现行国家标准《地基与基础工程施工质量验收规范》GB50202-2002的有关规定。
回填土采用小型夯机纵横循环夯实,防止漏夯,碾压后,路拱不符合处及时耙开重新处理,有“弹簧”现象应返挖,晒干后填筑碾压,整形后土基平整度控制2cm 内。
2、砂石垫层施工砂石垫层厚度不应小于200mm。
砂石应选用天然级配材料。
铺设时不应有粗细颗粒分离现象,压(夯)至不松动为止。
可用几块摊铺膜度相同的方木或砖块放在夯实后的素土基础上,用人工摊铺砂石(砂石强度不低于8级,软硬不同的石料不能掺用)。
以标定的摊铺厚度,木块或砖块随铺随挪动。
摊铺砂石一次上齐,上料应使用铁义,要求大小颗粒均匀分布,纵横断面符合要求厚度一致。
料底尘土要清理出去。
碾压一遍后,用路拱板及小线绳检验路拱及平整度。
局部不平处,要去高垫低。
去高是将多余的砂石均匀捡出,不得用铁楸集中铲除。
垫低是将低洼部分挖松,均匀地铺撒砂石,至符合标高。
3、混凝土垫层施工水泥混凝土垫层的厚度不应小于60mll1。
垫层铺设前,其下一层表面应湿润。
地面的水泥混凝土垫层,广场每隔4-5m设双向缩缝一道;广场面积大于200 平方米时每隔10-20m设双向申缝一道。
垫层的纵向缩缝应做平头缝或加肋板平头缝。
当垫层厚度大于150mm时。
,可做企口缝。
横向缩缝应做假缝。
水泥混凝土施工质量检验应符合国家现行标准《混凝土结构工程施工质量验收规范》GB50204的有关规定。
水泥混凝土垫层采用的粗骨料,最大粒径不应大于垫层厚度的2/3;含泥量不应大于2%;砂为中粗砂。
检验方法:观察检查和检查材质合格证明文件及检测报告。
4、找平层施工找平层应采用水泥砂浆或水泥混凝土铺设,并应符合规范的规定。
铺设找平层前,当其下一层有松散填充料时,应予铺平振实。
找平层与其下一层结合牢固,不得有空鼓。
检验方法:用小锤轻击检查。
找平层表面应密实,不得有起砂、蜂窝和裂缝等缺陷。
湿地景区园路铺装施工方案1、施工顺序及工艺:场地找平夯实→级配砂石垫层→混凝土垫层→清理地面→弹线、分格、定位→铺结合层砂浆→试拼、铺贴→压平、留缝→嵌缝→养护→清洗。
2、施工方法:(1)熟悉图纸:以施工图和加工单位为依据,熟悉了解各部位尺寸和做法,弄清边角等部位之间关系。
(2)试拼:在正式铺设前,对块料板块切割修平,其块料大小不得小于0.1㎡。
试拼后编号排列不得有通缝,然后按编号放整齐,且石板与石板间预留1。
5公分的缝槽。
(3)弹线:在主要部位弹出互相垂直的控制十字线,用以检查和控制块料板块的位置,十字线可以弹在混凝土垫层上,并引至路边。
(4)试排:在两个相互垂直的方向,铺两条干砂,其宽度大于板块,厚度不小于3cm。
根据图纸要求把块料板块排好,以便检查板块之间的缝隙,核对板块间的相对位置。
(5)基层处理:在铺砌块料之前将混凝土垫层清扫干净,然后洒水湿润,扫一遍素水泥浆。
(6)铺砂浆:根据水平线,定出地面找平层厚度,拉十字线,铺找平层水泥砂浆,找平层一般采用1:3的干硬性水泥砂浆,干硬程度以手捏成团不松散为宜。
砂浆从里往门口处摊铺,铺好后刮大杠、拍实,用抹子找平,其厚度适当高出根据水平线定的找平层厚度。
(7)铺块料:铺前将板块预先浸湿阴干后备用,在铺好的干硬性水泥砂浆上先试铺合适后,翻开石板,在水泥砂浆上浇一层水灰比0.5的素水泥浆,然后正式镶铺。
(8)安放时四角同时往下落,用橡皮锤或木锤轻击木垫板(不得用木锤直接敲击块料板),根据水平线用水平尺找平,铺完第一块向两侧和后退方向顺序镶铺,如发现空隙应将石板掀起用砂浆补实再行安装。
(9)块料板块之间,素水泥或勾缝剂嵌缝。
表面应擦拭干净。
(10)铺好的地面在2~3天内禁止上人,待结合层及勾缝的砂浆达到强度后在用水清洗干净。
