项目计划进度表
- 格式:pdf
- 大小:153.47 KB
- 文档页数:2


项目计划进度表

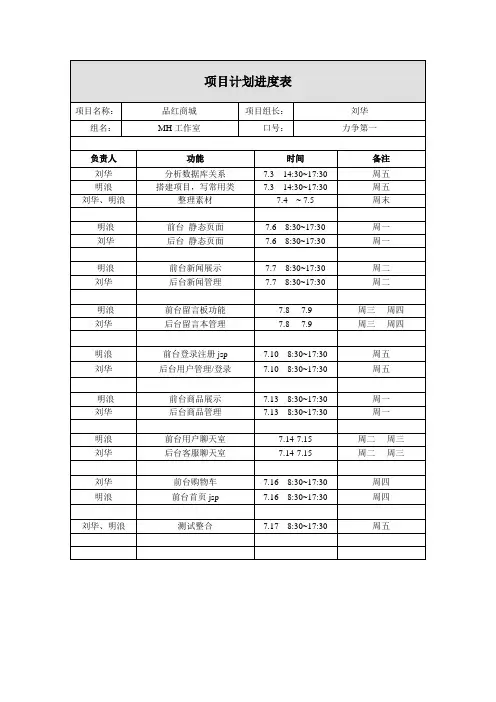

项目名称: 品红商城 项目组长: 刘华
组名: MH工作室 口号: 力争第一
负责人 功能 时间 备注
刘华 分析数据库关系 7.3 14:30~17:30 周五
明浪 搭建项目,写常用类 7.3 14:30~17:30 周五
刘华、明浪 整理素材 7.4 ~ 7.5 周末
明浪 前台 静态页面 7.6 8:30~17:30 周一
刘华 后台 静态页面 7.6 8:30~17:30 周一
明浪 前台新闻展示 7.7 8:30~17:30 周二
刘华 后台新闻管理 7.7 8:30~17:30 周二
明浪 前台留言板功能 7.8 -7.9 周三----周四
刘华 后台留言本管理 7.8 -7.9 周三----周四
明浪 前台登录注册jsp 7.10 8:30~17:30 周五
刘华 后台用户管理/登录 7.10 8:30~17:30 周五
明浪 前台商品展示 7.13 8:30~17:30 周一
刘华 后台商品管理 7.13 8:30~17:30 周一
明浪 前台用户聊天室 7.14-7.15 周二----周三
刘华 后台客服聊天室 7.14-7.15 周二----周三
刘华 前台购物车 7.16 8:30~17:30 周四
明浪 前台首页jsp 7.16 8:30~17:30 周四
刘华、明浪 测试整合 7.17 8:30~17:30 周五
