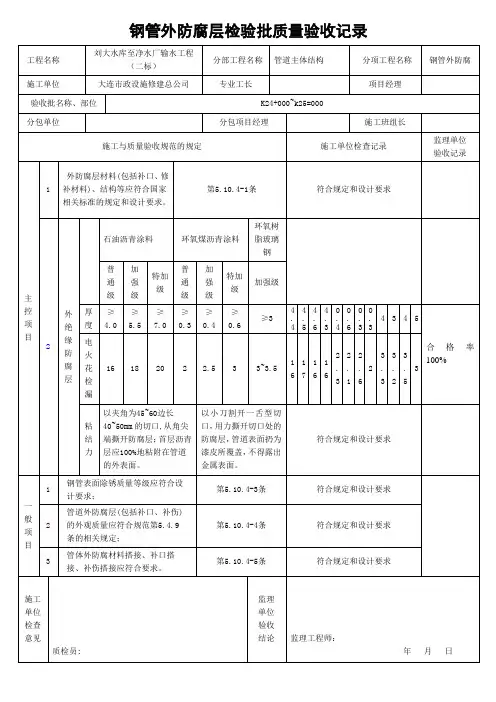

设备(管道)防腐施工质量检查验收记录表
- 格式:doc
- 大小:162.00 KB
- 文档页数:8
设备(管道)防腐施工质量检查验收记录表
工程名称:设备(管道)防腐修理工程 合同编号:G2015-001施工单位:某公司 2015 年 月 日
设备名称 化盐水A槽内外表面局部渗漏,玻璃钢衬里防腐修理 防腐面积
(m2)
防腐材料 FL-833乙烯基树脂+玻璃纤维布 施工工艺 四布六油(采用一次多层连续衬贴作业法)
执行标准 GB50268-97 设备规格 V=300m3 DN=7000 H=8000
项目 施工时间 施工内容 检查时间 检查结论 检查人员签字
检
查
内容 所到材料是否与施工方案要求相符检查记录拍照留存
施工条件是否具备现场检查确认
局部防腐范围划线定位,表面打磨清理。
配制树脂胶液分块裁剪玻璃纤维布准备相关工具
表面清理检查合格,涂刷MFE-2乙烯基树脂胶液打底
底层树脂打底检查合格,涂刷树脂并衬第一层纤维布
衬贴第一层检查合格涂刷树脂胶液并依次衬第二到第四层纤维布
衬贴第四层纤维布检查格涂刷表面层树脂胶液,接缝及过渡区边缘修整
验收前检查,场地清理。
2016-6-16-24 容器密闭盛水试漏检查(液位显示:105m3)
建设单位验收综合结论:
建设单位: 施工单位:某公司
项目技术负责人签字:
主管部门负责人签字:
参加验收人员签字:
施工负责人签字:
设备(管道)防腐施工质量检查验收记录表
工程名称:设备(管道)防腐修理工程
合同编号:G2015-001施工单位:某公司 2015 年 月 日
设备名称 1#循环槽(人孔法兰背面漏折换新人孔) 防腐面积
(m2)
防腐材料 FL-833乙烯基树脂+玻璃纤维布衬里修补 施工工艺 四布六油
执行标准 GB50268-97 设备规格 ¢2800*(10+14)*3400 V=23m3
项目 施工时间 检查内容 检查时间 检查结论 检查人员签字
检
查
内容 所到材料是否与施工方案要求相符检查记录拍照留存
设备清理置换施工条件是否具备现场检查确认
下部人孔打开,原人孔从筒体接洽部切割折除
切口内外清理检查合格后装上新人孔
人孔筒体与设备本体接洽表面粘贴玻璃钢衬里成型固化保养
验收前内外部检查,施工现场清理。
容器密闭盛水试漏检查
项目竣工验收
建设单位验收综合结论:
建设单位: 施工单位:某公司
项目技术负责人签字:
主管部门负责人签字:
参加验收人员签字:
施工负责人签字:
设备(管道)防腐施工质量检查验收记录表
工程名称:设备(管道)防腐修理工程
合同编号:G2015-001施工单位:某公司 2015 年 月 日
设备名称 盐酸中间槽(西侧液位计上下DN25法兰接管泄漏拆除重做。 防腐面积
(m2)
防腐材料 FL-833乙烯基树脂+玻璃纤维布衬里修补 施工工艺 接管及法兰预制
执行标准 GB50268-97 设备规格 ¢2000*26*3400 V=14.2m3
项目 施工时间 检查内容 检查时间 检查结论 检查人员签字
检
查
内容 设备清理置换施工条件是否具备现场检查确认
所到材料是否与施工方案要求相符检查记录拍照留存
原液位计法兰接管拆除
切口外部清理打磨检查合格后装上新管及法兰
接管接洽表面贴玻璃钢衬里成型固化保养
液位计安装检查
验收前内外部检查,施工现场清理。
容器密闭盛水试漏检查
项目竣工验收
建设单位验收综合结论:
建设单位: 施工单位:某公司
项目技术负责人签字:
主管部门负责人签字:
参加验收人员签字:
施工负责人签字:
设备(管道)防腐施工质量检查验收记录表
工程名称:设备(管道)防腐修理工程
合同编号:G2015-001施工单位:某公司 2015 年 月 日
设备名称 高纯盐酸中间槽(西侧液位计上下DN25法兰接管泄漏拆除重新制作安装。 防腐面积
(m2)
防腐材料 FL-833乙烯基树脂+玻璃纤维布衬里修补 施工工艺 接管及法兰预制
执行标准 GB50268-97 设备规格 ¢2000*26*3400 V=14.2m3
项目 施工时间 检查内容 检查时间 检查结论 检查人员签字
检
查
内容 设备清理置换施工条件是否具备现场检查确认
所到材料是否与施工方案要求相符检查记录拍照留存
原液位计法兰带接管拆除
切口外部清理打磨检查合格后装上新管及法兰
接管接洽表面贴玻璃钢衬里成型固化保养
液位计安装检查
验收前内外部检查,施工现场清理。
容器密闭盛水试漏检查
项目竣工验收
建设单位验收综合结论:
建设单位: 施工单位:某公司
项目技术负责人签字:
主管部门负责人签字:
参加验收人员签字:
施工负责人签字:
设备(管道)防腐施工质量检查验收记录表
工程名称:设备(管道)防腐修理工程
合同编号:G2015-001施工单位:某公司 2015 年 月 日
设备名称 污水站盐酸贮槽(底部DN80出酸管带法兰接管漏酸,切开旧短管糊上预制好新管) 防腐面积
(m2)
防腐材料 FL-833乙烯基树脂+玻璃纤维布衬里修补 施工工艺 接管及法兰预制
执行标准 GB50268-97 设备规格 ¢1200*4208 V=4.4m3
项目 施工时间 检查内容 检查时间 检查结论 检查人员签字
检
查
内容 设备清理置换施工条件是否具备现场检查确认
所到材料是否与施工方案要求相符检查记录拍照留存
原液位计法兰带接管拆除
切口外部清理打磨检查合格后装上新管及法兰
接管接洽表面贴玻璃钢衬里成型固化保养
液位计安装检查
验收前内外部检查,施工现场清理。
容器密闭盛水试漏检查
项目竣工验收
建设单位验收综合结论:2015-6-19下午通氮气试漏检查,氮气总管压力0.2MPa,进氯气总管进口压力显示;3.95Kpa,用洗涤液及氨液检查发现有三个接口有漏气,其中有两个漏点系外部清理割穿管壁,已排压进行补焊。
建设单位: 施工单位:某公司
项目技术负责人签字:
主管部门负责人签字:
参加验收人员签字:
施工负责人签字:
设备(管道)防腐施工质量检查验收记录表
工程名称:设备(管道)防腐修理工程
合同编号:G2015-001施工单位:某公司 2015年6月19日
设备名称 电解至氯氢处理氯气负压总管全长约70 m共有对焊接头31个,拆开检查补焊、重缠玻璃钢四布六油接头焊口23个(含膨胀节一个)。 防腐面积
(m2)
防腐材料 PVC焊材+MFE-2乙烯基树脂+纤维布衬里修补 施工工艺 拆口+补焊+玻钢缠绕
执行标准 GB50268-97 管道规格 DN350*60m
项目 施工时间 检查内容 检查时间 检查结论 检查人员签字
检
查
内容 2015-6-5 管道是否置换合格,施工条件是否具备现场检查确认
2015-6-5 所到材料是否与施工方案要求相符检查记录拍照留存
2015-6-2 作业点搭好施工脚手架,登高、动火作业证办理。
2015-6-3-4 管接头焊口原外包玻璃钢部分切开清理检查
2015-6-5-19 接头焊口有拉裂分离脱焊重新补焊修复完好,双方检查拍照确认。
2015-6-5-19 整条管线焊口修复后全程密闭充气试漏检查
2015-6-5-19 施工现场清理,验收前检查。
投入生产运行送气检验焊口无泄漏合格
切开的部分管接头焊口外包四布六油玻璃钢加固防漏处理。
项目竣工验收
建设单位验收综合结论:2015-6-19下午通氮气试漏检查,氮气总管压力0.2MPa,进氯气总管进口压力显示;3.95Kpa,用洗涤液及氨液检查发现有三个接口有漏气,其中有两个漏点系外部清理割穿管壁,已排压进行补焊。
2015-6-23柴发修复供气再次对氯气总管进行试漏,检查发现有三个接头有漏点,已联系施工方,施工方回复由我方补焊,费用由施工方负担。
建设单位: 施工单位:某公司
项目技术负责人签字:
主管部门负责人签字:
参加验收人员签字:
施工负责人签字:
