旁站监理记录表(钢结构螺栓)
- 格式:doc
- 大小:19.00 KB
- 文档页数:2
旁站监理记录表(钢结构)
项目信息
- 项目名称:[项目名称]
- 项目编号:[项目编号]
- 监理单位:[监理单位]
- 监理人员:[监理人员]
- 施工单位:[施工单位]
- 施工人员:[施工人员]
- 日期:[日期]
工作内容
- 对钢结构施工过程进行旁站监理
监理记录
1. 监理日期:[日期]
- 监理人员到场时间:[到场时间]
- 施工单位人员到场时间:[到场时间]
- 工作内容:
- 监测现场安全状况
- 观察施工进度
- 检查材料质量
- 发现问题:
- [问题1]
- [问题2]
- 处理措施:
- [处理措施1]
- [处理措施2]
2. 监理日期:[日期]
- 监理人员到场时间:[到场时间]
- 施工单位人员到场时间:[到场时间] - 工作内容:
- 检查焊缝的质量
- 检查螺栓的拧紧情况
- 发现问题:
- [问题1]
- [问题2]
- 处理措施:
- [处理措施1]
- [处理措施2]
总结与建议
根据旁站监理记录,钢结构施工过程存在一些问题,建议施工单位加强对焊缝质量和螺栓拧紧情况的监管,确保施工质量。
监理单位将继续进行旁站监理,及时发现问题并提出解决方案。
以上为旁站监理记录表(钢结构),特此记录。
监理人员签字:____________
施工单位签字:____________。
大连泛华工程建设监理有限公司旁站监理记录表钢结构安装单位,企业资质等级,是否满足工程等级要求□;钢结构设计单位,企业资质等级,是否满足工程等级要求□工程设计(安装)图纸是否完整□加盖公章□是否经市审图办审图□加盖公章□;安装单位的施工组织设计□施工方案□单位技术负责人签字□加盖公章□是否经监理单位审核□加盖公章□;钢结构安装单位与钢结构制作单位应洽商钢结构部件交货地点、钢结构部件编号、焊缝无损探伤资料,出厂合格后,进行全面验收,履行交货手续;特殊工种的操作人员持证上岗证件齐全□人数(),上岗合格证的认可范围□有效期□是否满足施工组织设计和工程进度要求□;对钢结构安装单位的安装机械设备□检验设备□进行考察;安装机械数量□质量□是否满足安装要求;钢结构部件,应按钢结构安装顺序,在现场堆放,堆放场地应平整宽敞,便于起吊;是否进行了技术交底□监理单位委派参加了技术交底;高强度大六角头螺栓连接副和扭剪型高强度螺栓连接副□和扭剪型高强度螺栓连接副□出厂质量合格证□扭矩系数□和紧固轴力□的检验报告应齐全□签字□加盖公章□。
旁站过程检查情况:进场钢结构部件,合格证齐全技术负责人签字加盖公章是否按时向监理单位报验□;钢结构安装后:必须进行测量校正□高强度螺栓安装□负温下施工□及焊接工艺□等试验与评定,此基础上编制安装施工方案□;钢结构安装,在形成空间刚度单元固定后,应进行安装偏差检测□并作出评价,是否满足要求□;应进行高强度螺栓连接摩擦面的抗滑移系数试验□和复验□是否满足规范要求□,注:1.检查项目中属于符合要求的检查项,应在□中打“∨”;属于不符合要求的检查项,应在□中打“×”。
2.凡在打“×”项,属于发现的问题,要记录在“发现问题”栏目中;并在“处理情况”栏目中写清楚处理结果。

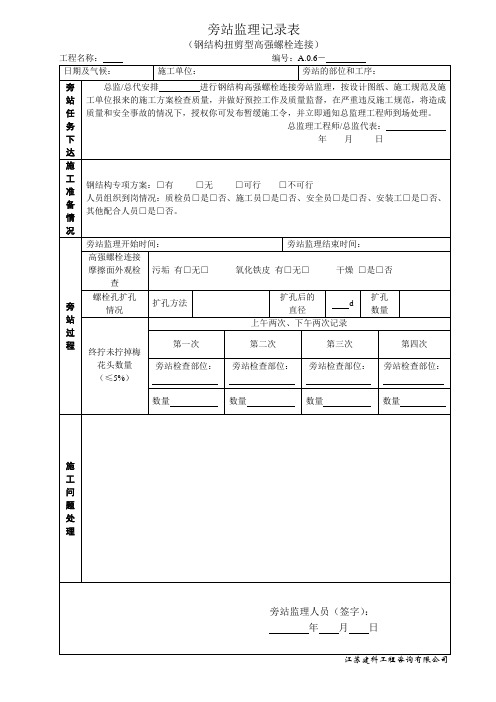

钢结构安装监理旁站记录
钢结构安装监理旁站记录单编号:
安装单位:
旁站工程概况:
工程名称:
旁站工程部位总监已批准施工单位报来的施工方案,请监理进行旁站监理。
按照设计图纸、施工验收规范及施工单位报来的施工方案检查质量,并根据下面的要求做好预控工作及质量监督。
在严重违犯施工规范,将造成质量和安全事故的情况下,授权你可发布暂缓施工令,并立即通知XXX到场处理。
站总监理工程师:任务
旁站预控措施:
重点控制部位
施工方案
劳动力组织
机械配备
重点控制部位:
钢构件符合设计要求和规范规定
运输、堆放、吊装等造成的构件变形、涂层脱落应进行矫正和修补
摩擦面处理
高强度螺栓连接
安装焊缝
钢柱、钢屋(托)架、桁架、梁及受压杆件的垂直度和侧向弯曲
吊车梁安装
旁站监理要点:
钢构件符合设计要求和规范规定
运输、堆放、吊装等造成的构件变形、涂层脱落应进行矫正和修补
摩擦面的状况及贴和情况
高强度螺栓的检测资料及安装质量
安装焊缝质量(焊条、坡口、间缝、施焊)
钢柱、钢屋(托)架、桁架、梁及受压杆件的垂直度和侧向弯曲
吊车梁安装质量符合规范要求
安全措施:
停电
工伤
特殊情况处理
其它问题:
旁站监理签名:
施工质检员签名:
旁站时间:年月日时分至年月日时分天气气温情况:无明显异常情况。
天津市建设监理协会钢结构安装工程施工旁站监理前相关情况审查表年月津监(钢) —01表施工项目负责人(签字)制表:总监(签字):天津市建设监理协会钢结构安装工程施工旁站监理日记日期:年月日星期:天气:温度:津监(钢)—02 表制表(监理员):总监(签字):年月日天津市建设监理协会钢结构安装工程施工旁站监理前相关情况审查表津监(钢)-01 表总监指定旁站 监理人员姓名张三总监意见 同意旁站制表:总监(签字) :施工项负责人(签字) :年 月 日 天津市建设监理协会 钢结构安装工程施工旁站监理日记 日期: 年 月 日 星期: 天气: 温度: 津监(钢) -02 表本班旁站情况(上午两次、下午两次记录)第一次第二次第三次第四次旁站检查部位: 旁站检查部位: 旁站检查部位: 旁站检查部位: 高强度螺栓初拧值:初拧值: 初拧值: 初拧值: 复拧值: 复拧值: 复拧值: 复拧值: 终拧值: 终拧值: 终拧值: 终拧值: 终拧未拧掉梅花头 的数量终拧未拧掉梅花头 的数量 终拧未拧掉梅花头 的数量 终拧未拧掉梅花头 的数量 测 量 部件垂直度: 部件垂直度: 部件垂直度: 部件垂直度: 部件侧向弯曲:部件侧向弯曲:部件侧向弯曲:部件侧向弯曲:高强度螺栓终拧扭矩检查地脚螺栓紧固是否符合设计要求: 是否本班在岗工长: xxx 合格证号焊工姓名本班在岗质量员: xxx 认可范围有效期限xxx xxx xxx 本班安装部位: 柱、梁 吊装机械:有,填写型号 安全保证 :有专项方案、有安全管理人员xxxxxx焊条烘干记录高强度螺栓连接摩擦面外观检查 高强螺栓施工记录 xxx扭矩扳手型号: xx 型号 扭矩板手使用状态: 检测编号污垢:有□、 无□;氧化铁皮:有□、 无□;干燥: □、□ 初拧: 1/2终拧复拧:/终拧: 计算确认高强度螺栓孔有扩孔的情况记录 设计意见: / 扩孔方法: / 扩孔后的直径( )倍 d起重工在岗负责人铆工在岗负责人安装过程中存在的问题及处理情况照相或摄像:制表(监理员):总监(签字):年月日。
