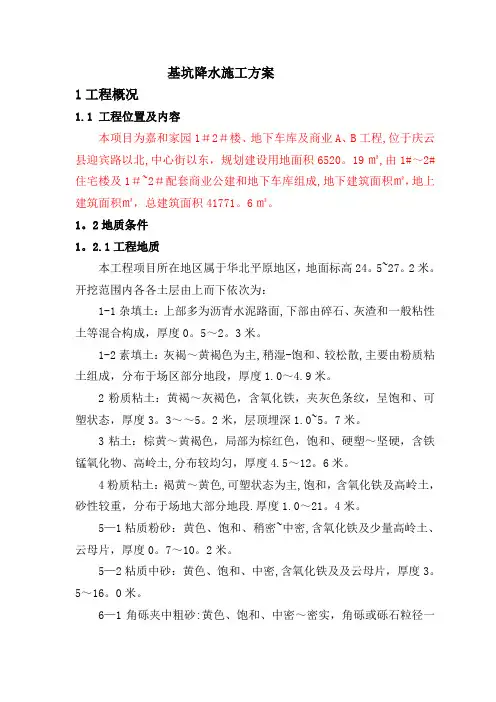

降水井施工方案
- 格式:doc
- 大小:73.50 KB
- 文档页数:19
精心整理城市之星A.B组团工程
基坑井点降水专项施工方案
编制人:
4.5降水井监测 ....................... 错误!未指定书签。
5施工部署 .. (6)
6.1施工管理体系 (6)
6.2质量保证体系 (6)
6.3劳动力组织计划 (6)
6.4机械设备计划 (7)
6.5施工工期 (7)
7施工安全及环保措施 (7)
7.1降水安全、环保措施 (7)
3场地水文地质条件
依据本场地岩土勘察报告,本场地含水层共四层,其中:上层滞水含水层共二层,潜水含水层二层。
对基础施工有影响的含水层为上层滞水含水层。
①、第一层上层滞水含水层
该含水层地下水位埋深为约0.5m左右的高水位,分布于第一层淤泥粉质黏土、黏质粉土杂填土中,地下水主要来此于地下降水入渗补给和地下管线渗漏补给,表现为地下水位及含水量随补给源的变化而变化,无统一地下水位,含水层渗透性较差,渗透系数小于1m/d。
降水井深度:18~20m
降水井井径:Ф600mm
滤水管管径:Ф300mm(无砂管)
滤料:Ф2—4mm(细砾石)
降水井间距:10m
井身结构见附图一。
4.2降水井布置
降水井的布置是保证降水效果的一个重要环节。
本次降水工程井点的布置一般间距为10m,基于本基坑形状呈“口”字形,基坑内外
保降水效果。
②、合理布井
依据本基坑平面形态,基坑内侧地下水的补给源较小,外侧补给源相对较大,因此,布置降水井时,外侧加密布井,内侧可增大降水井
间距。
③、完善成井工艺、确保成井质量
由于本次降水涉及到含水层属上层滞水含水层,且各含水层渗透性较差,含水层赋存层位变化较大。
因此,只有完善成井工艺才能确保成井质量。
在降水井施工过程中,采用多次反复、内部循环洗井法成井。
4.4.2主要施工方法及技术要求
1、成孔:采用直径 600mm反循环钻机成孔,泥浆比重〈1.05。
下管前保证井底沉渣厚度不大于20cm,方可下放滤管。
2、井管安装:井管安放严格按现场技术交底进行,用4根竹片,10号双铁丝捆绑;管口内壁不错位,选择透水性良好的滤管安装于含
3、填砾:填砾前井管必须居中,使填砾厚度均匀,滤料应从井管两侧慢慢对称填入,以防滤料中途卡塞及井管错位,填至井口1—2m米时用粘土填实。
在填滤时如发生井口反砾现象,应及时停止填砾,查明原因进行处理。
4、洗井:洗井为关键性工艺,在滤料充填完之后,要立即进行洗井,洗井采用井管外注清水循环法工艺,抽、停交替,直至水清砂净为止。
洗井结束前测量井深,清理井底,使井底沉淀小于0.3-0.5m。
5、下泵:下泵深度距井底1.0-2.0m左右。
变化,及其水文地质条件变化,为合理布井提供依据。
②、在洗井过程中监测井深、地下水位变化,并实时进行试验抽水,确定各单井涌水量,为选择降水泵型据供参数。
③、降水工作开始后每天早、中、晚对降水井水各测一次,以便
及时掌握降水效果。
④、地下水位达到稳定后确保每天观测一次水位,依据地下水位变化历时曲线,调整水泵投入量,达到降低能耗、保护地下水资源目的。
⑤、每二天测量一次降水井深度,掌握降水井沉砂量,以便发现失效的降水井,做到及时处理,延长降水井寿命。
2、电工2人。
3、其它辅助人员:15人
4、管理人员:3名
6.4机械设备计划
机械设备见下表:
⑤、机械维修、清理应在断电后清扫,并由电工拉闸上锁,清扫
完后再通知电工通电,以避免人员伤亡。
⑥、机械操作手,电气焊工、电工,应持证上岗,并严格执行安
全操作规程。
⑦、配电箱、开关箱位置合理,内部设施符合要求,箱体整洁牢
固加锁。
7.1.2环保措施
①、设置泥浆沉淀池,泥浆污水经沉淀后排入市政污水井。
②、施工场地无随地大小便,施工垃圾及时清理。
1.基坑降水采用管井
2.降水井布置在基坑外围,环绕基坑等距布置,间距为10m,成井深度不得低于18m。
3.降水井采用潜水电泵。
水泵出水量15—20m3/h,扬程26m。
4.排水,降水时抽出的地下水通过直径160的PVC环行管路排入
浅水泵20台,电焊机2台;井管、过虑器、电气电缆、排水管道等设备型号,规格、数量,要求等采购和加工,进场地之前完成准备工作。
(3)电源供给系统
从承包方指定的配电室电源引入降水主配电箱,然后再由二级配电箱配电给各个降水井,各个降水井配有开关装置。
电缆总线断面选用35mm2、25mm2、10mm2,配线选用2.5mm2,电缆埋入地下在有车辆通过的地方采取保护措施.
2.管井施工
(3)通过环绕基坑排水管线将基坑抽出的水排入指定位置,现场东南西北侧各设置2个大蓄水坑。
4.降水运行管理
(1)在运行阶段,进行水位观测,发现问题及时采取工程措施,
保证基坑顺利进行。
(2)水位监测每井每天观测四次雨天加密。
定期观测井深变化,防止淤塞。
(3)健全降水运行记录工作制度,确保降水井、排水设施正常运行。
第四章、降水施工质量保证及管理措施
1.降水施工质量保证体系
专职质检员:在项目工程师的领导下,对各项环节质量进行检
工值班,负责现场施工的检查和维护。
严格遵守操作规程。
(3)由于排水距离较远,在管井井排轴线周围建设排水系统,集中将水排入指定地点。
(4)管井施工措施
管井质量标准:
①、高压水反冲法洗井至水清沙净;
②、井内沉淀物厚道不超过50㎜;
③、井管直圆,不影响水泵安放,管井内径宜大于水泵外径50㎜。
固。
d.破损的井管严禁使用。
(7)填砾:
a.填料规格采用2~5㎜砂砾石料,经过筛冲洗,剔除杂质和
土后放方可进行填砾。
b.采用静水投砾,先冲后填法填料。
并随时观察是否有堵塞现象。
(8)降水运行措施
a.在降水过程中应加强井点降水系统的检查和维护,保证连
(1)安全保证体系如下:
项目经理安全责任制,下设运行安全员,设备安全员,建井安全员。
(2)安全管理措施
⑥、雨天施工,注意排水防洪,防止漏电、注意人身安全;
⑦、注意饮食卫生,防止疾病发生。
保持身体健康。
(3)施工临时用电管理措施
①、为保证用电过程中,系统能够安全可靠地运行,在系统结
构配置中必须设置接地保护系统,过载与短路保护系统及漏电保护系统;
②、配电装置均应配锁,并由专人负责开启和关闭上锁;
③、电工和用电人员工作时,必须按规定穿戴绝缘防护用品,使用绝缘工具;
的同时,应尽量采用比重小的稀泥浆,以免影响降水井出水量;
④、成井后,钻机移位,禁止人工推移,应用机械拖带。
2.竣工
(1)当基础完工后,按要求将基坑回填到零米时,经业主,监
理方的确认后停止降水,拆除降水设备。
停止降水一段时间以后,水位逐渐恢复到天然水位状态。
(2)降水工作结束后,管井按规范要求,用粒径天然级配砂石料或粘土回填并夯实。
