四川成都市市政工程竣工验收及移交程序
- 格式:docx
- 大小:56.61 KB
- 文档页数:4

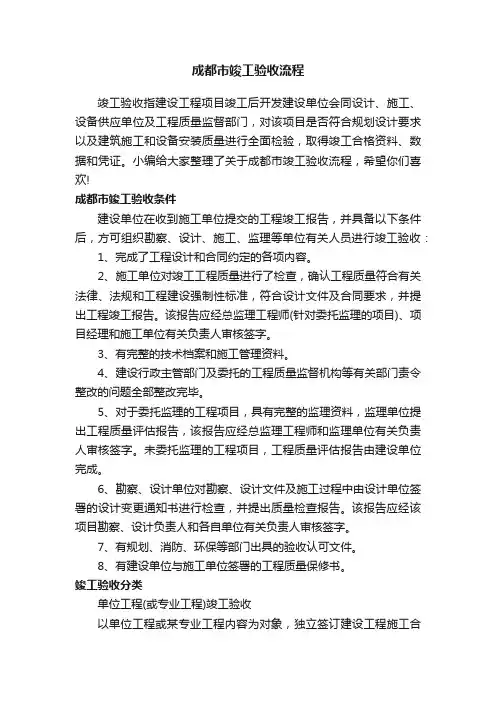

成都市竣工验收流程竣工验收指建设工程项目竣工后开发建设单位会同设计、施工、设备供应单位及工程质量监督部门,对该项目是否符合规划设计要求以及建筑施工和设备安装质量进行全面检验,取得竣工合格资料、数据和凭证。
小编给大家整理了关于成都市竣工验收流程,希望你们喜欢!成都市竣工验收条件建设单位在收到施工单位提交的工程竣工报告,并具备以下条件后,方可组织勘察、设计、施工、监理等单位有关人员进行竣工验收:1、完成了工程设计和合同约定的各项内容。
2、施工单位对竣工工程质量进行了检查,确认工程质量符合有关法律、法规和工程建设强制性标准,符合设计文件及合同要求,并提出工程竣工报告。
该报告应经总监理工程师(针对委托监理的项目)、项目经理和施工单位有关负责人审核签字。
3、有完整的技术档案和施工管理资料。
4、建设行政主管部门及委托的工程质量监督机构等有关部门责令整改的问题全部整改完毕。
5、对于委托监理的工程项目,具有完整的监理资料,监理单位提出工程质量评估报告,该报告应经总监理工程师和监理单位有关负责人审核签字。
未委托监理的工程项目,工程质量评估报告由建设单位完成。
6、勘察、设计单位对勘察、设计文件及施工过程中由设计单位签署的设计变更通知书进行检查,并提出质量检查报告。
该报告应经该项目勘察、设计负责人和各自单位有关负责人审核签字。
7、有规划、消防、环保等部门出具的验收认可文件。
8、有建设单位与施工单位签署的工程质量保修书。
竣工验收分类单位工程(或专业工程)竣工验收以单位工程或某专业工程内容为对象,独立签订建设工程施工合同的,达到竣工条件后,承包人可单独进行交工,发包人根据竣工验收的依据和标准,按施工合同约定的工程内容组织竣工验收,比较灵活地适应了工程承包的普遍性。
按照现行建设工程项目划分标准,单位工程是单项工程的组成部分,有独立的施工图纸,承包人施工完毕,征得发包人同意,或原施工合同已有约定的,可进行分阶段验收。
这种验收方式,在一些较大型的、群体式的、技术较复杂的建设工程中比较普遍地存在。
报监编号:

编号:成都市市政公用工程竣工验收报告
工程名称:
建设单位名称:
项目法人:
成都市市政公用工程质量监督站制
竣-验收报告-1
市政工程竣工验收报告
竣-验收报告-4
竣-验收报告-5
竣-验收报告-6
单位工程质量等级评定汇总表
竣-施工报告-1
工程施工质量合格证明(竣工报告)
注:①本表由工程施工单位按单位工程填写,一式三份,两份分别交建设单位与监督机构,一份自存。
②各栏内容应如实填写,如有违反、未完成、不符合及未达到情况,应详细写明,可另附表。
竣-设计报告-1
工程设计质量合格证明
竣-设计报告-2
注:①本表由工程设计单位按单位工程填写,一式三份,两份分别交建设单位与监督机构,一份自存。
②各栏内容应如实填写,如有违反、不符合、不满足及未达到情况,应详细写明,可另附表。
工程监理质量合格证明
竣-监理报告-2
注:①本表由工程监理单位按单位工程填写,一式三份,两份分别交建设单位与监督机构,一份自存。
②各栏内容应如实填写,如有违反、未完成、不符合及未达到情况,应详细写明,可另附表。
成都市市政工程质量监督记录。
成都竣工验收程序及资料目录一、消防验收(取得消防验收意见书)需要资料:1、建筑工程消防验收申请表;2、原公安消防监督机构核发的所有的《建筑工程消防设计审核意见书》,以及消防专项论证、会审纪要;3、工程建筑规划许可证、建设施工许可证(复印件);4、工程竣工验收报告;5、经建设单位签字认可的施工安装单位对隐蔽工程、固定消防灭火系统、自动报警系统、防排烟系统的安装、调试、开通的记录及水系统的耐压试验报告(均应由负责人或项目负责人签名)(室内装修工程还应提供室内装修工程隐蔽工程记录);6、所有消防设备和产品选用的厂家、类型、数量及产品的检查报告(室内装修工程还应提供装修选用产品的厂家、类型、数量及产品的检查报告);7、市消防监督机构认可检测单位对固定消防灭火系统、自动报警系统、防排烟系统、钢结构防火保护的检测报告(只有室内消火栓系统的建筑不作要求)和电气防火技术检测报告;8、施工单位责任人签名、建设单位责任人签名、监理单位责任人签名认可,三方单位盖有公章的钢结构防火处理详细施工记录报告;9、自动消防设施的维护保养合同;10、竣工图纸的电子文档2份;11、有防火性能要求的建筑构件、建筑材料、室内装修装饰材料符合国家标准或者行业标准的证明文件、厂家合格证。
12、施工、工程监理、检查单位的合法身份证明和资质等级证明文件。
二、建设局质检站资料检查、监督验收(工程质量监督报告)前置条件:取得消防验收合格意见书。
需要资料:1、施工许可证(复印件);2、工程竣工验收报告(原件);3、勘察、设计单位质量检查报告(原件);4、监理单位对工程质量的评估报告(原件);5、建设单位出具的见证取样授权书;6、验收人员签署的竣工验收原始文件;7、监理公司对现场监理人员的委派书;8、施工单位签署的质量保修书(原件);9、图纸审查报告、图纸审查合格证书(复印件);10、室内环境检测报告;11、沉降(变形)观测报告;12、建筑节能子分部验收报告;13、消防验收合格证。

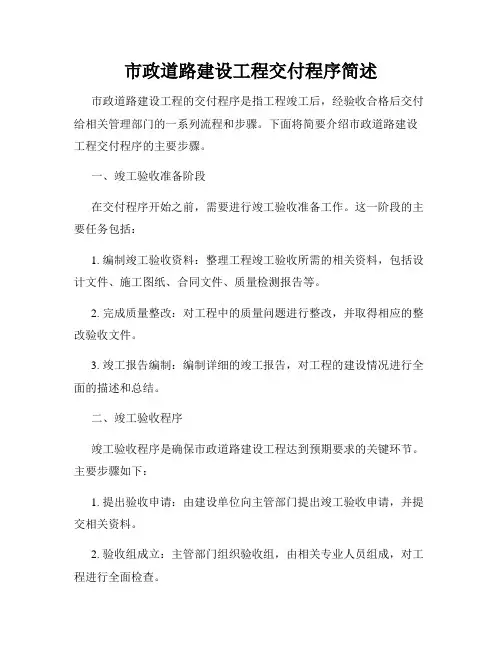

市政道路建设工程交付程序简述市政道路建设工程的交付程序是指工程竣工后,经验收合格后交付给相关管理部门的一系列流程和步骤。
下面将简要介绍市政道路建设工程交付程序的主要步骤。
一、竣工验收准备阶段在交付程序开始之前,需要进行竣工验收准备工作。
这一阶段的主要任务包括:1. 编制竣工验收资料:整理工程竣工验收所需的相关资料,包括设计文件、施工图纸、合同文件、质量检测报告等。
2. 完成质量整改:对工程中的质量问题进行整改,并取得相应的整改验收文件。
3. 竣工报告编制:编制详细的竣工报告,对工程的建设情况进行全面的描述和总结。
二、竣工验收程序竣工验收程序是确保市政道路建设工程达到预期要求的关键环节。
主要步骤如下:1. 提出验收申请:由建设单位向主管部门提出竣工验收申请,并提交相关资料。
2. 验收组成立:主管部门组织验收组,由相关专业人员组成,对工程进行全面检查。
3. 现场勘查和检测:验收组对工程现场进行勘查,进行必要的测量、试验和检测,检查工程质量和完整性。
4. 报告编制:验收组根据勘查和检测的结果编制验收报告,对道路工程的合格性进行评估。
5. 竣工验收:验收组提交竣工验收报告,并向建设单位提出合格或不合格的建议。
若合格,则进入下一步交付手续。
三、交付手续办理在竣工验收通过后,需要办理交付手续,将道路交付给管理部门。
主要包括以下步骤:1. 编制移交材料:建设单位根据要求编制交付的相关移交材料,包括道路设施清单、图纸、技术资料等。
2. 移交手续办理:建设单位和管理部门进行移交手续的办理,包括签署移交协议、验收移交材料等。
3. 确定责任归属:建设单位和管理部门确认交付后的责任归属,明确各方的权责。
4. 确认维护责任:管理部门在接收道路工程后,负责维护和管理工程的正常使用。
四、完工档案归档交付程序的最后一步是将完工档案进行归档保存。
建设单位需按要求整理和归档工程项目资料,包括设计文件、施工记录、竣工验收报告等,以备将来的管理和维护使用。
成都市政道路移交流程
道路工程移交备案(市城管局道桥处)领取移交登记表——排水工程移交备案(市水务局排水处)领取移交登记表——道路施工完成——组织验收(参与单位含市质监站、市城管局、市水务局、锦江区交通局养护处、城管局路灯处、市交管局科规处、蓉城管线公司——由市城管局、水务局牵头完成移交接收表——路灯移交——交通工程移交——强弱电管线移交——道路排水工程移交。
移交所需资料:
道排:移交申请表、移交登记表、建设档案资料审核意见书、城建档案移交书、竣工验收报告、市政工程分部质量验收报告、排水建设项目竣工移交接收表、道桥工程竣工移交接收表、建设谒祖质量保修书、道桥及排水建设项目质保期满移交接收表、全套建设工程竣工档案资料、竣工图纸电子版。
路灯工程:移交申请、施工图、竣工图,路灯管理处会看现场,重点查验接地及负载情况。
交通工程:移交申请、施工图、竣工图、方案设计或施工图设计批复文件。
强弱电管线:见附件资料清单。

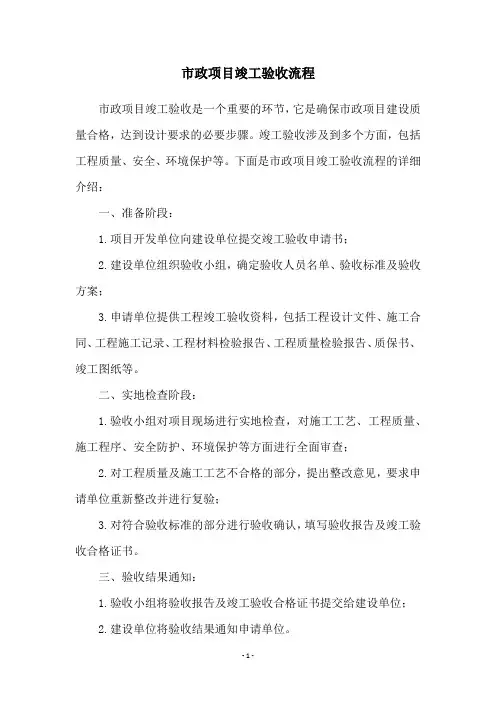

市政项目竣工验收流程
市政项目竣工验收是一个重要的环节,它是确保市政项目建设质量合格,达到设计要求的必要步骤。
竣工验收涉及到多个方面,包括工程质量、安全、环境保护等。
下面是市政项目竣工验收流程的详细介绍:
一、准备阶段:
1.项目开发单位向建设单位提交竣工验收申请书;
2.建设单位组织验收小组,确定验收人员名单、验收标准及验收方案;
3.申请单位提供工程竣工验收资料,包括工程设计文件、施工合同、工程施工记录、工程材料检验报告、工程质量检验报告、质保书、竣工图纸等。
二、实地检查阶段:
1.验收小组对项目现场进行实地检查,对施工工艺、工程质量、施工程序、安全防护、环境保护等方面进行全面审查;
2.对工程质量及施工工艺不合格的部分,提出整改意见,要求申请单位重新整改并进行复验;
3.对符合验收标准的部分进行验收确认,填写验收报告及竣工验收合格证书。
三、验收结果通知:
1.验收小组将验收报告及竣工验收合格证书提交给建设单位;
2.建设单位将验收结果通知申请单位。
四、验收后的质量保证:
1.申请单位要承担工程的质量保修责任,保修期限一般为一年;
2.如果工程在保修期内出现问题,申请单位要及时进行维修或更换设备,并提供有效的质量保修证明。
成都地区施工许可报建竣工验收交付程序在成都地区,进行房屋建设需要进行施工许可报建,并在建设完成后进行竣工验收交付。
以下是具体的程序流程:施工许可报建1. 填写申请材料施工单位需要先填写申请材料,其中包括建筑工程规划许可证、土地证或房屋所有权证等相关证件。
2. 提交申请填写完毕后,施工单位需要将材料提交至成都市规划建设委员会,委员会会根据申请材料进行初审,并将结果告知申请单位。
3. 进行现场勘查通过初审后,委员会会组织专业人员进行现场勘查,确定建筑地点是否符合规划要求,并确认施工单位的材料是否真实有效。
4. 颁发施工许可证在审核通过后,成都市规划建设委员会会颁发施工许可证,该证明为施工单位开展建筑工程施工的法定凭证。
竣工验收交付1. 填写申请材料建筑工程施工完成后,施工单位需要填写竣工验收申请书,并提交申请材料,其中包括建筑工程竣工验收备案申请表、初始验收记录、工程质量保证书、质量监督报告等材料。
2. 进行现场勘查成都市规划建设委员会将会派出专业人员进行现场勘查,进行现场查验和检测,确认建筑工程是否符合相关规定和标准。
3. 进行验收在勘查后,成都市规划建设委员会会召集有关单位和专家对建筑工程进行验收,验收合格后颁发竣工验收证明。
4. 进行交付竣工验收合格后,施工单位需要按照规定将建筑交付给业主或受让人,并须向成都市规划建设委员会进行备案。
以上就是成都地区的施工许可报建和竣工验收交付程序。
在进行建筑工程时,需要遵循相关规定和标准,例如在建筑工程过程中需要进行质量检测、高空作业安全等,以确保建筑工程的安全和质量。
成都市市政基础设施工程竣工移交管理暂行规定颁布日期:2007-8-22实施日期:2007-9-1文号:成建委发[2007]511号发布单位:成都市建设委员会 2010-8-26五城区及高新区建设、城市管理、水务等相关部门及各政府投资公司、项目管理公司:为了规范城市道路、桥梁、排水设施及隧道工程建设项目移交管理行为,明确建设单位和接管单位等各方责任主体的权利与义务。
根据相关规定,结合本市实际情况,特拟定《成都市市政基础设施工程竣工移交管理暂行规定》。
现印发你们,请按此规定加强对本区域内的市政基础设施项目竣工移交工作的管理,实现城市建设与管理上的无缝衔接,避免管理缺位。
附件:《成都市市政基础设施工程竣工移交管理暂行规定》成都市建设委员会成都市城市管理局成都市水务局二○○七年八月二十二日成都市市政基础设施工程竣工移交管理暂行规定第一条(目的与依据)为了规范城市道路、桥梁、排水设施及隧道工程建设项目移交管理行为,明确建设单位和接管单位等各方责任主体的权利与义务,根据《建设工程质量管理条例》、《城市道路管理条例》、《城市桥梁检测和养护维修管理办法》、《成都市市政工程设施管理条例》、《成都市城市排水设施管理实施办法》、《成都市房屋建筑和市政基础设施工程竣工验收备案管理规定》,结合本市实际情况,制定本暂行规定。
第二条(名词解释)本规定中的市政基础设施工程是指按照城市规划新建、扩建、改建的城市道路、排水、桥梁、隧道等主体工程。
第三条(适用范围)本市五城区(含高新区)内按照城市规划新建、扩建、改建的城市道路、排水、桥梁、隧道工程的竣工移交及管理养护均适用本暂行规定。
第四条(管理主体)成都市建设行政主管部门负责本市城市道路、桥梁、排水设施及隧道工程的建设、移交工作的监督管理工作;成都市城市管理部门负责本市城市道路、桥梁的管理工作;成都市城市道路桥梁管理处(以下简称“市道桥处”)受市城管部门委托具体负责五城区范围内的城市道路、桥梁养护维修管理工作,并负责直接管理的城市道路、桥梁(以下简称市管设施)的接收管养;成都市水务部门负责本市城市排水设施及隧道的管理;成都市排水设施管理处(以下简称“市排水处”)受市水务部门委托具体负责五城区范围内的直接管理的城市排水设施(市管排水设施)、隧道的接收管养。
成都市人民政府办公厅关于印发成都市中心城区市政基础设施工程竣工移交管理暂行规定的通知文章属性•【制定机关】成都市人民政府•【公布日期】2014.08.15•【字号】成办发[2014]35号•【施行日期】2014.09.15•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】城乡建设综合规定正文成都市人民政府办公厅关于印发成都市中心城区市政基础设施工程竣工移交管理暂行规定的通知(成办发〔2014〕35号)各区(市)县政府,市政府有关部门:《成都市中心城区市政基础设施工程竣工移交管理暂行规定》已经市政府同意,现印发你们,请认真贯彻执行。
成都市人民政府办公厅2014年8月15日成都市中心城区市政基础设施工程竣工移交管理暂行规定第一条(目的与依据)为规范本市中心城区市政基础设施工程竣工移交管理行为,明确建设单位和接管单位责任,强化建设、管理行政主管部门的监督管理职责,根据《建设工程质量管理条例》(国务院令第279号)、《城市道路管理条例》(国务院令第198号)、《城镇排水与污水处理条例》(国务院令第641号)、《四川省城市排水管理条例》、《成都市市政工程设施管理条例》、《成都市城市园林绿化条例》、《城市桥梁检测和养护维修管理办法》(建设部令第118号)、《成都市房屋建筑和市政基础设施工程竣工验收备案管理规定》(市政府令第129号)等法律法规,结合本市实际,制定本规定。
第二条(名词解释)本规定中的市政基础设施工程(以下简称市政工程)是指新建、改建、扩建工程(不含由管理部门自行组织实施的维护工程),包括城市道路、桥梁(含人行天桥)、下穿隧道(含人行下穿通道)、城市防洪、城市轨道交通基础设施等主体工程,城市环卫、绿化、照明、给排水、燃气、电力通信排管、电力浅沟、电力隧道、公交(出租车)站点、交安设施等附属设施工程。
本规定中的市政基础设施行政主管部门包括城市管理、水务、林业园林、经信(能源)、交通运输、公安交管等部门。
四川成都市市政工程竣工验收及移交程序
文档编制序号:[KK8UY-LL9IO69-TTO6M3-MTOL89-FTT688]
竣工验收及移交
一、竣工验收程序
1、施工单位填写(市政)建筑工程技术资料核查表、建筑设备安装工程质量文件审查表(表格一式四份),根据表上项目对技术资料自查,合格后完善签字盖章手续,再把资料报监理单位复查,监理单位必须认真核实,确认资料齐全,内容准确完善后方可在表上签字盖章,最后由监理单位组织施工单位把技术资料报亚纯公司审查,审查合格后,建设单位在表上完善签字盖章手续。
2、施工单位把技术资料按分类装盒,要求盒内必须有资料清单,确定资料齐全后,施工单位填写竣工工程申请验收报告SG-032、工程竣工验收告知单,提交文件有:
(1)工程质量竣工报告(表格:四川省市政基础设施工程竣工验收报告JS-004)
(2)勘察、设计单位的工程质量检查报告(表格:市政基础设施工程勘察文件质量检查报告JS-008、市政基础设施工程设计文件质量检查报告JS-009)
(3)监理单位的工程质量评估报告(表格:市政基础设施工程单位工程质量评估报告JL-C005)
(4)分部工程验收报告及质量文件汇总表
(5)单位工程竣工验收记录(表格:单位工程竣工资料目录SG-017、单位工程质量竣工验收记录SG-018、单位工程质量控制资料核查记录SG-019、单位工程安全和功能检验资料核查及主要功能抽查记录SG-020、单位工程观感检查记录SG-021)
(6)工程质量体保证审查表(体系表需加盖五方责任主体公章、体系表各方责任主体成员名单应与各阶段验收报告签字人员相吻合)
3、上述资料准备齐全,完善签字盖章手续后,提前2个工作日报质量监督机构,由质量监督机构安排时间,建设单位组织勘察、设计、施
工、监理单位相关负责人员组成验收组,对现场和竣工资料进行验收,合格后,质量监督人员在(市政)建筑工程技术资料核查表、建筑设备安装工程质量文件审查表上签字。
二、竣工资料移交
1、工程竣工验收合格后,向建设工程质量监督机构申领《建设工程竣工验收备案表》JS-005(一式二份),施工单位填写,备案提交下列文件:
(1)《建设工程竣工验收备案表》JS-005。
(2)《市政基础设施工程竣工验收报告》JS-004
(3)法律、行政法规规定应当由规划、公安消防、环保等部门出具的认可文件或者准许使用文件。
(4)施工单位签署的工程质量保修书。
(5)法规、规章规定必须提供的其他文件。
2、备案合格后,施工、监理单位按档案馆进馆内容整理立卷,亚纯公司对档案文件完整、准确、系统情况和案卷质量进行审查,审查合格后向亚纯公司和档案馆移交。
3、工程档案四套,一套(原件)移交当地城建档案馆,其余三套移交亚纯公司。
三、注意事项:
1、竣工资料中试验资料不少于三份原件,盖章的资料不少于四份原件,其他的文字资料不少于一份原件。
2、竣工资料的封面、卷内目录、备考表、装订由档案馆统一完善,竣工图由施工单位自行晒好(一式四份),监理签认后,交档案馆装订。
3、复印件资料要求复印效果好,必须文字清晰、干净、整洁。
4、竣工图必须比例恰当,图纸美观、整洁。
5、技术资料和试验资料上的签字人员一定要与前期报质量监督机构的人员一致。
6、竣工图样先按统一要求绘制,形成电子版,暂不打出,如档案馆和监理单位有新的要求,再行通知。
