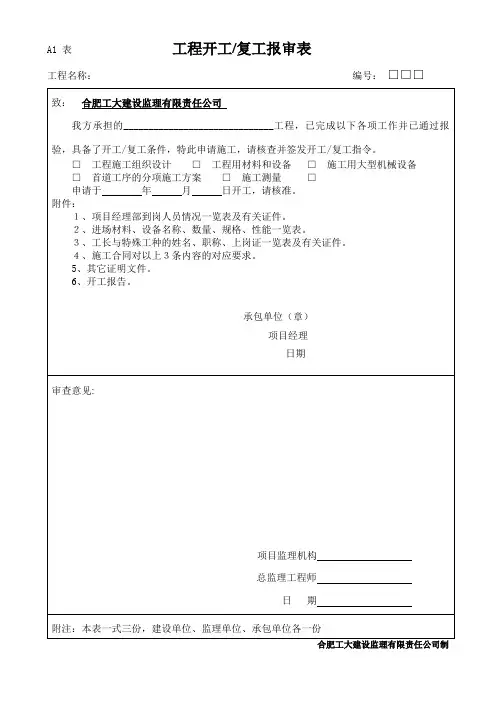

A1 表工程开工/复工报审表工程名称:编号:□□□合肥工大建设监理有限责任公司制填表说明1.本表适用于项目、单位工程、分部分项工程的开工或复工的申请批复。
2.本表用于开工时,将表头中的“/复工”划掉。
如整个项目一次开工,可只填一次。
一般当一个项目有多个单位工程组成,应分别填写“工程开工报审表”,应当与建设工程质量报监的单位工程个数相呼应;证明文件应能说明具备开工条件的相关资料,主要应有:①“三通一平”条件;②施工组织设计(方案)或施工施工项目管理规划已获得批准;③主要施工机具的到位率和完好率满足开工需要;④主要施工材料的进场和检验已完成,符合施工需要;⑤已建立施工质量保证体系和安全生产管理体系;3.本表也用于因各种原因导致的工程暂停的复工申请,此时应将“开工/ ”划掉。
附1的“开工报告”应改为“复工报告”,附2的证明材料应有详尽的具备复工条件的相关资料,首先应列举工程暂停指令的编号及签发单位,当导致暂停的原因是危及结构安全或使用功能的话,整改完成后,应有建设单位、设计单位、监理单位各方共同认可的整改完成文件,其中“建设工程鉴定意见”必须由有资质的检测单位出具。
4.本表用于被质监站查处而暂停的状况,整改完成后,首先应向质监站申报,待质监站批复后,再向监理机构申报。
5.审核注意事项:①承包人应当按照协议书约定的开工日期开工。
承包人不能按时开工,应当不迟于协议书约定的开工日期前7天,以书面形式向监理工程师提出延期开工的理由和要求。
监理工程师应当在接到延期开工申请后的48小时内以书面形式答复承包人。
监理工程师在接到延期开工申请后48小时内不答复,视为同意承包人要求,工期相应顺延。
监理工程师不同意延期要求或承包人未在规定时间内提出延期开工要求,工期不予顺延。
②因发包人原因不能按照协议书约定的开工日期开工,监理工程师应以书面形式通知承包人,推迟开工日期。
③作为房屋建筑单位工程开工报审时,总监尚应填写《建筑工程施工质量验收统一标准》(GB50300-2001)附录中的施工现场质量管理检查记录(表A.0.1)。
