玻璃幕墙加工工艺流程
- 格式:docx
- 大小:346.47 KB
- 文档页数:8
玻璃幕墙加工安装工艺及施工方法a、玻璃幕墙加工制作工艺流程1.领取材料1.1生产部按明细表开材料领用单。
1.2领用材料时,确认型号、规格、色泽及数量。
1.3铝材及玻璃切割2.铝材下料使用双头斜准切割机,按加工图尺寸切割,在明显处贴标识,填写对应工程名,工序号,图纸号,操作者名,及检查员检验结果。
2.1玻璃一般定尺寸采购,需要加工务必在钢化前进行,保证加工图尺寸。
2.2铝材与玻璃切割时,应注意装饰面的保护。
3.组框3.1按组装图组装铝框,横竖框内先装好角片,用铝框组合机挤压装角片部位组框。
3.2铝材的接头部分必须要平、齐、严、紧。
3.3在明显处贴标识,填写对应工程名,工序号,图纸号,操作者名,及检查员检验结果。
4.玻璃清洗4.1清洗前,要检查水量是否充足,确认后打开风机、传送带及升温开关,温度升到55°C 时方能开机清洗。
4.2清洗后的玻璃按标识区分开整齐摆放好。
5.成品入库检验合格成品入库,按标识作好记录,以备查找。
b、玻璃幕墙安装工艺及施工方法1.工艺流程:施工准备→测量放线→预埋件处理→连接角码安装→立柱安装→横梁安装→结构玻璃装配组件制作安装→清洁检查→竣工验收2.施工操作要点:2.1 施工准备2.1.1材料准备:根据图纸及工程情况,编制详细的材料订货供应计划单。
2.1.2施工机具:对所用机具进行检测,确保其性能良好。
2.1.3人员准备:对技术工人进行技术培训、交底。
2.1.4技术准备:熟悉图纸,准备有关图集、质量验收标准和内业资料所用的表格。
2.2测量放线2.2.1测量依据测量放线是根据图纸提供的中心线及标高点进行。
幕墙设计一般是以建筑物的轴线为依据,玻璃幕墙的布置应与轴线取得一定的关系。
所以必须对原有的土建结构进行测量。
2.2.2测量方法建筑物外轮廓测量:根据土建标高基准线复测每一层预埋件标高中心线,据此线检查预埋件标高偏差,并作好记录;找出幕墙立柱与建筑轴线的关系,根据土建轴线测量立柱轴线,据此检查预埋件左右偏差,并作好记录。

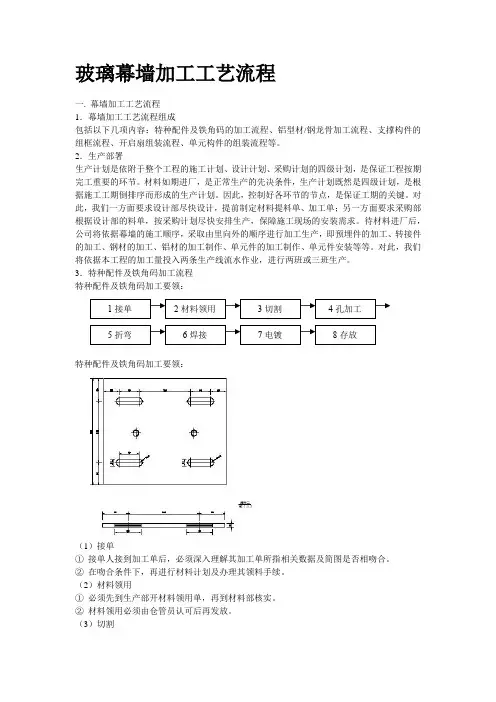

幕墙生产加工流程、工艺、质量保证措施一、生产加工流程二、生产加工工艺1.工厂内生产加工的操作程序2.工厂内生产加工的工艺流程3.铝型材装配工艺流程4.玻璃板块加工工艺流程5.单元板块组装工艺流程三、材料加工质量保证措施1、生产制造程序2、下料工序质量控制3、组装工序质量控制4、组角工序质量控制点5、玻璃原板质量控制措施:6、铝合金型材质量控制措施:7、结构胶和耐侯胶:一、生产加工流程开工会议生产策划生产准备会议首样评审现场评审试验验证业主认可批量生产预备会议批量生产材料检验、工序自检、工序抽检、入库检验、成品检验、现场检验、监理监督是否满足要求采取纠正预防措施是否满足要求出厂生产总结会二、生产加工工艺本工程材料除特殊需要现场加工外其余的均在公司生产车间内加工制作完成后采用汽车运抵现场。
现场项目部提交的工程安装计划表及安装材料进场计划表确定批次材料的加工顺序,加工任务由项目管理中心下达,由生产部按期、按质、按量完成,生产加工全过程由公司质检员跟踪检验。
1.工厂内生产加工的操作程序加工由生产部组织进行。
操作程序是指生产部从接受任务到成品至现场全过程的生产活动和控制手段。
可分为以下几个阶段:(1)接受任务和下达任务根据项目管理中心下达的生产任务,制定生产加工计划,并将相关任务计划下达到各加工车间。
工艺编制和工时定额(2)工艺员根据加工图纸,编制各种加工零件的工艺卡片,同时,定额员根据工艺卡制定工时定额。
(3)车间加工车间技术工人按工艺卡、图纸技术要求、质量等级进行机械加工。
(4)质量检验在生产的全过程中始终贯穿着质量检验,包括自检、抽检的执行。
(5)包装、运输至现场完成现场所需要的合格半成品和成品后,即可按照不同的包装要求对不同产品进行包装,并按一定的方法装车运至现场。
以上过程将在生产加工操作程序严格控制下进行。
2.工厂内生产加工的工艺流程在生产加工操作程序中,最重要的阶段是车间加工,其主要内容是对各种材料进行机械加工,以及组件的装配等。
玻璃幕墙工程施工玻璃幕墙的施工工艺包括材料准备、构件制作、安装、密封等多个环节,下面将详细介绍玻璃幕墙工程的施工步骤。
一、材料准备1. 玻璃选择玻璃幕墙使用的玻璃通常是钢化玻璃、夹胶玻璃或层压玻璃,根据设计要求选择相应规格和型号的玻璃。
2. 铝型材玻璃幕墙的支架结构一般采用铝型材,也需要按照设计要求选择相应的规格和型号。
3. 密封胶玻璃安装时需使用密封胶进行密封,根据实际情况选择合适的密封胶。
二、构件制作1. 玻璃加工将设计好的玻璃尺寸交由玻璃加工厂进行切割、打孔、弯曲等加工,以满足设计要求。
2. 铝型材加工铝型材需要根据设计图纸进行加工,包括切割、打孔、弯曲等,以保证构件的精准度和稳固性。
三、安装1. 立柱安装首先需要安装立柱,固定在建筑结构上,然后安装连接件和固定件。
2. 安装玻璃将经过加工的玻璃安装在支架结构上,注意保证玻璃的平整度和垂直度。
3. 安装铝型材安装支撑结构,使用铝型材连接玻璃,保证整个幕墙结构的牢固性和稳定性。
4. 密封处理使用密封胶对玻璃和铝型材之间的接口进行密封处理,以防止水汽渗透和风沙侵蚀。
四、验收1. 视觉检查检查玻璃幕墙的外观质量,包括表面平整度、色泽均匀度等。
2. 结构检查检查支架结构的稳固性和牢固度,确保玻璃幕墙可以承受风压和地震等外部力的作用。
3. 密封性检查检查密封胶的密封性能,确保玻璃幕墙具有防水、防尘等功能。
以上就是玻璃幕墙工程的施工步骤,通过严格按照要求进行施工,可以确保玻璃幕墙的质量和安全性。
在施工过程中,需要注意保护好现场环境和施工人员的安全,遵守相关法规和规范,确保施工工程的顺利进行。
希望以上内容对你有所帮助。
玻璃幕墙施工工艺流程方案玻璃幕墙施工工艺流程方案一、引言玻璃幕墙是现代建筑设计中常见的装饰材料和结构形式之一。
它具有光线透明、美观大方等优点,被广泛应用于商业建筑、办公楼、酒店等各类建筑物中。
本文将详细介绍玻璃幕墙施工工艺流程方案,以帮助施工方合理规划、组织施工过程,确保施工质量。
二、前期准备工作 1. 建立施工组织机构:确定项目经理、技术负责人、施工队长等关键岗位人员,明确分工和职责。
2. 制定详细施工方案:包括玻璃幕墙的设计文件、施工图纸、施工工艺等。
并与监理单位、设计单位、施工方等各方进行沟通和确认。
3. 准备施工材料和设备:准备好所需的玻璃、铝合金型材、硅胶、玻璃胶等施工材料;选购合适的施工机械设备,如吊篮、高空作业车等。
三、玻璃幕墙施工工艺流程方案1. 玻璃尺寸确认:根据设计图纸,确认玻璃的尺寸和数量,并进行定制生产。
确保玻璃尺寸准确,符合设计要求。
2. 铝合金型材安装:铝合金型材是玻璃幕墙的主要承重结构之一。
根据施工图纸,按照规范要求进行铝型材的切割、连接和安装。
确保铝型材的连接牢固、垂直度和水平度符合要求。
3. 玻璃安装:将预先制作好的玻璃安装到铝合金型材上。
采用专业安装工具和施工机械,确保玻璃安装平整、垂直,与铝型材紧密连接,并做好防护措施,防止玻璃破损。
4. 玻璃幕墙密封:采用硅胶和玻璃胶进行玻璃幕墙的密封处理。
先用硅胶对玻璃进行固定,然后倒入玻璃胶填充密封。
确保玻璃与铝型材之间无漏水、漏风隐患,并增强玻璃幕墙的承载能力。
5. 玻璃幕墙验收:完成玻璃幕墙的施工后,进行全面验收。
检查玻璃质量、铝型材连接、密封性能等是否符合要求,并进行质量记录和报告。
如有不合格之处,及时进行整改。
6. 玻璃幕墙保养:在施工完毕后,及时为玻璃幕墙进行保养。
包括定期清洗、维护密封胶条、检查玻璃破损等。
确保玻璃幕墙长期保持良好的外观和性能。
四、施工安全措施1. 建立安全生产责任制:明确施工人员的责任和义务,落实安全生产的各项制度和规定。
玻璃幕墙施工工艺流程玻璃幕墙施工工艺流程是指根据设计要求和施工图纸,对玻璃幕墙的施工进行全面规划和组织安排,确保施工工序的顺利进行,并最终达到设计要求和质量标准。
下面是一般的玻璃幕墙施工工艺流程:1. 储物和准备材料:施工前需要提前准备所需的玻璃幕墙材料,包括玻璃、铝型材、密封胶等。
同时还需要确定储物点,并对材料进行验收和整理分类。
2. 土建准备工作:根据设计要求,进行玻璃幕墙的基础、墙体和外保温层的施工准备工作,包括清理、打磨、平整等。
同时还需要进行地面的保护和封堵,以防止施工过程中的杂物和污染物进入。
3. 安装铝型材和玻璃:首先根据设计图纸,将铝型材按要求切割和加工。
然后进行铝型材的安装,包括竖梃、横梃、负载支撑等。
接着将玻璃安装到铝型材上,使用密封胶进行固定和防水处理。
同时还需要进行验收和保护处理,以避免玻璃破损和污染。
4. 密封和背填:完成玻璃安装后,需要进行玻璃与铝型材之间的密封处理,以实现玻璃幕墙的防水、防风、保温等功能。
然后进行背填,利用背填材料填充玻璃后的空隙,以增加玻璃幕墙的整体强度和稳定性。
5. 检查和验收:完成施工后,需要进行玻璃幕墙的检查和验收工作。
主要包括对安装质量、密封性能、防水性能等进行检测和评估,并根据检查结果进行必要的修复和整改。
6. 清理和保护:最后进行玻璃幕墙的清理和保护工作。
包括清除施工过程中留下的杂物和污染物,保持玻璃表面的洁净和透明,同时对玻璃幕墙进行保护,以防止外部因素对其产生损害。
以上是一般的玻璃幕墙施工工艺流程,具体的施工流程还需要根据实际情况进行调整和优化。
在施工过程中,要严格按照相关的施工规范和质量标准进行操作,确保施工质量和安全,提高玻璃幕墙的使用寿命和居住舒适度。
玻璃幕墙施工工艺1. 引言玻璃幕墙作为现代建筑的重要组成部分,在建筑外观设计和功能性上都起着重要作用。
本文将详细介绍玻璃幕墙施工的工艺流程,以及在施工中需要注意的事项。
2. 施工前准备在进行玻璃幕墙施工之前,需要做好以下准备工作:- 检查施工场地的基础状况,确保其能够承受玻璃幕墙的重量;- 与设计师和相关方面进行沟通,明确玻璃幕墙的设计要求和规格;- 确定施工队伍和施工时间,做好施工计划。
3. 施工工艺流程玻璃幕墙施工的工艺流程一般包括以下几个步骤:3.1. 清洁和组装辅助材料施工前,需要将施工现场进行清洁,并组装好所需要的辅助材料,如支架、连接件等。
确保所有材料完好无损,并符合设计要求。
3.2. 铝合金构件的安装在施工现场组装好铝合金构件,并按照设计图纸的要求进行安装。
确保构件的牢固性和稳定性。
3.3. 玻璃板的安装根据设计要求,将玻璃板逐一安装到铝合金构件上。
在安装过程中,需要注意玻璃板的保护,在搬运和安装过程中避免划伤。
3.4. 密封和防水处理玻璃幕墙的施工中,密封和防水处理是非常重要的环节。
在安装玻璃板的同时,需要进行密封处理,确保幕墙的防水性能。
3.5. 结构和安全检查在施工完成后,需要进行结构和安全检查。
检查施工质量和稳定性,并对施工中出现的问题进行及时修复。
4. 施工中的注意事项在进行玻璃幕墙施工时,需要注意以下事项:- 施工现场要保持整洁,杂物和碎片需要及时清理;- 施工人员要佩戴好个人防护装备,确保人身安全;- 施工过程中要严格按照施工图纸和设计要求进行,不得擅自改动;- 施工设备和材料要经过严格检查,确保其质量和安全性。
5. 总结玻璃幕墙施工工艺是一项复杂的工程,需要施工人员具备一定的专业知识和经验。
通过本文的介绍,我们对玻璃幕墙施工的工艺流程有了更加全面的了解,并了解了施工中需要注意的事项。
在实际施工中,我们应该严格按照相关规定和要求进行施工,确保玻璃幕墙施工质量和安全性。
玻璃幕墙工艺流程一、设计阶段在玻璃幕墙工艺的设计阶段,需要确定幕墙的形式、结构和材料等方面的要求。
设计师会根据建筑的风格和功能需求,考虑幕墙的整体效果和安全性,进行初步的设计方案。
二、材料选型在确定了初步设计方案后,需要进行材料选型。
根据幕墙的设计要求,选择合适的玻璃材料、金属材料和密封胶等。
需要考虑材料的强度、透光性、防火性能等因素,确保幕墙的质量和安全性。
三、制作玻璃玻璃是幕墙的主要材料之一,制作玻璃需要经过一系列工艺流程。
首先,将原材料进行配料,并加热熔化成液态玻璃。
然后,将液态玻璃注入到玻璃模具中,经过冷却和固化后形成玻璃板。
最后,对玻璃板进行切割、打磨和钢化等处理,以满足幕墙的要求。
四、制作金属构件金属构件是幕墙的支撑结构,需要根据设计图纸进行制作。
首先,根据设计要求选取合适的金属材料,如铝合金。
然后,将金属材料进行切割、冲压和焊接等加工工序,制作出幕墙的金属构件。
最后,对金属构件进行表面处理,如喷涂防腐漆,增强金属的耐候性和美观性。
五、安装幕墙在安装幕墙之前,需要进行施工准备工作。
首先,对建筑外墙进行清理和处理,确保外墙的平整和牢固。
然后,根据设计图纸确定幕墙的安装位置和方式。
最后,进行幕墙的安装,包括固定金属构件、安装玻璃板和密封胶等。
安装过程中需要注意安全,确保幕墙的稳定性和密封性。
六、验收和维护完成幕墙的安装后,需要进行验收和维护工作。
验收包括对幕墙的外观质量、结构安全和功能性能等方面进行检查。
维护包括定期清洁幕墙、检查密封胶的状况和修补破损部分等,以延长幕墙的使用寿命和保持良好的外观效果。
总结:玻璃幕墙工艺流程包括设计阶段、材料选型、制作玻璃、制作金属构件、安装幕墙以及验收和维护等步骤。
在每个阶段都需要仔细考虑设计要求和施工细节,确保幕墙的质量和安全性。
玻璃幕墙作为现代建筑的重要组成部分,不仅具有美观的外观效果,还能提升建筑的节能性和舒适度。
随着建筑技术的不断进步,玻璃幕墙工艺也在不断创新和发展,为建筑行业带来更多可能性。
玻璃幕墙施工工艺(连接件、竖梁定位放线、竖梁安装、横梁安装、横梁安装)1、连接件安装工艺及技术方案1.1工艺流程说明:工艺流程:熟悉图纸及技术交底→熟悉施工现场→寻准预埋铁件对准竖梁线→拉水平线控制水平高度及进深位置→点焊→检查→加焊→防腐→记录。
1.2 基本操作说明:1.2.1 熟悉图纸:了解前段工序的变化更改及设计变更。
1.2.2熟悉施工现场:施工现场的熟悉包括两方面的内容,一是对已施工工序质量的验收;二是对照图纸要求对下步工作的安排。
1.2.3寻准预埋铁件:预埋铁件的作用就是将连接件固定,使幕墙结构与主体砼结构连接起来。
故安装连接件时首先要寻找原预埋件,只有寻准了预埋件才能很准确地安装连接件。
1.2.4对照竖梁垂线:竖梁的中心线也是连接件的中心线,故在安装时要注意控制连接件的位置,其偏差小于2mm。
1.2.5拉水平线控制水平高低及进深尺寸。
虽然予埋铁件时已控制水平高度,但由于施工误差的影响,安装连接件时仍要拉水平线控制其水平及进深的位置以保证连接件的安装准确无误,方法参照前几道工序操作要求。
1.2.6点焊:在连接件三维空间定位确定准确后要进行连接件的临时固定即点焊。
点焊时每个焊接面点2~3点,要保证连接件不会脱落。
点焊时要两人同时进行,一人固定位置;另一人点焊,这样协调施工同时两人都要做好各种防护;点焊人员必须是有焊工技术操作证者,以保证点焊的质量。
1.2.7验收检查。
对初步固定的连接件按层次逐个检查施工质量,主要检查三维空间误差,一定要将误差控制在误差范围内。
三维空间误差工地施工控制范围为垂直误差小于2mm,水平误差小于2mm,进深误差小于3mm。
1.2.8加焊正式固定:对验收合格的连接件进行固定,即正式烧焊。
烧焊操作时要按照焊接的规格及操作规定进行,一般情况下连接件的两边都必须满焊。
1.2.9验收:对烧焊好的连接件,现场管理人员要对其进行逐个检查验收,对不合格处进行返工改进,直至达到要求为止。
简述玻璃幕墙的施工工艺流程玻璃幕墙是一种现代化建筑外装装饰材料,它给建筑物带来了美观、透光、隔音、节能等多种功能。
下面将对玻璃幕墙的施工工艺流程进行详细介绍。
第一步:方案设计和预算编制玻璃幕墙的施工开始于方案设计和预算编制阶段。
这个阶段的目标是根据建筑物的需求和设计要求,选择合适的玻璃类型、幕墙结构和安装系统,并制定详细的施工方案和预算。
第二步:材料采购和预处理在施工前,需要采购所需的材料,包括玻璃、铝合金型材、密封胶、幕墙支架等。
对于玻璃材料来说,需要根据设计要求进行预处理,如切割、打孔、磨边等。
第三步:幕墙支架安装幕墙支架是支撑玻璃幕墙的重要部分,它通常由铝合金型材制成。
在施工过程中,需要根据设计图纸进行支架的安装和固定,确保支架的平整和稳定。
第四步:玻璃安装玻璃安装是玻璃幕墙施工的重要环节。
在安装之前,需要根据设计要求进行现场测量,确定玻璃的尺寸和位置。
然后将玻璃安装在幕墙支架上,一般采用预埋法和点支承法两种方式固定玻璃。
第五步:密封胶安装密封胶是玻璃幕墙的重要组成部分,它用于填充玻璃和支架之间的缝隙,实现密封和防水的效果。
在施工过程中,需要根据设计要求进行密封胶的安装,确保胶条和胶垫的正确使用。
第六步:验收和测试在玻璃幕墙施工完成后,需要进行验收和测试。
验收工作主要包括对幕墙结构和身体(玻璃)进行检查,确保符合设计要求和国家标准。
测试工作主要包括气密性、水密性和抗风压性能的测试。
第七步:维护和保养玻璃幕墙施工完成后,需要进行维护和保养工作,以保证其美观和使用寿命。
维护工作包括清洁玻璃表面、检查胶条和胶垫的状况,及时修复和更换。
保养工作包括定期检查幕墙结构和支架的稳定性,判定是否需要维修和加固。
总结:玻璃幕墙的施工工艺流程包括方案设计和预算编制、材料采购和预处理、幕墙支架安装、玻璃安装、密封胶安装、验收和测试、维护和保养等环节。
通过科学规范的操作和严格的验收和测试,可以确保玻璃幕墙的施工质量和使用效果。
玻璃幕墙工艺流程玻璃幕墙是一种现代建筑外墙装饰工艺,它以玻璃为主要材料,能够提供良好的采光和视觉效果,并且具有防水、防风、隔热等功能。
下面将详细介绍玻璃幕墙的工艺流程。
首先,进行设计和预备工作。
根据建筑的外形和功能需求,设计师会进行幕墙的设计。
设计包括幕墙的样式、材料、结构等方面。
在设计完成后,需要进行详细的施工图纸绘制和技术交底。
接下来是材料准备和加工。
根据施工图纸,玻璃的尺寸和数量需进行准确计算,并向供应商下订单。
在玻璃到达施工现场之前,需要对玻璃进行加工,包括切割、打孔、抛光等步骤。
此外,还需要准备其他材料,如金属托杆、铝合金型材等。
然后是幕墙安装。
在安装之前,需要先进行幕墙系统的预处理,包括打扫施工地面、检查基础等。
然后将金属托杆安装在建筑结构上,以支撑幕墙的重量。
接着,将铝合金型材固定在托杆上,形成幕墙结构的骨架。
最后,将加工好的玻璃安装在骨架上,使用专用的密封胶条固定和密封玻璃。
安装完玻璃后,还需要进行外观修整和检查。
修整包括清洁幕墙表面,去除污垢和胶渍,并进行必要的修补工作。
检查包括检查玻璃是否有破损、裂纹等问题,以及固定件是否紧固牢固。
最后,进行幕墙的功能检测。
对于玻璃幕墙的功能,如防水、隔热、防风等,需要进行相应的测试和检测。
测试包括水压测试、气密性测试、防风压测试等。
通过测试,确保幕墙的安全可靠。
总之,玻璃幕墙的工艺流程包括设计和预备工作、材料准备和加工、幕墙安装、外观修整和检查、功能检测等环节。
每个环节都需要严格把控和专业的技术支持,以确保幕墙的质量和功能。
同时,也需要注意施工过程中的安全和环境保护。
玻璃幕墙重要加工制造工艺方案玻璃幕墙重要加工制造工艺方案提纲:玻璃的磨削尺寸不不不小于。
磨削后尺寸偏差士,两对角线差值误差土。
边缘不得有缺口和斜曲自玻璃幕墙重要加工制造工艺方案一、玻璃加工制造工艺方案1、玻璃裁切加工制作工艺方案(1)玻璃裁切加工制作工艺方案玻璃板块裁切下料前,对设计施工图纸及项目经理部提供的玻璃构件规格、尺寸、加工规定进行符合后,方可进行下料裁切,玻璃板块裁切采用340BCnIS全自动电脑切割机或131BmA大型切割机进行。
(2)玻璃切割加工制作工艺技术保证措施A、采用高精度的数控切割设备,保证玻璃切割划线精度及切割分片精度。
B、玻璃板块尺寸容许偏差(1指玻璃板块的边长)玻璃板块尺寸容许偏差项目IW2m2m 边长偏差±±对角线偏差2、玻璃磨边加工工艺方案(1)玻璃磨边加工工艺方案玻璃磨边采用TITAN200大型电脑卧式双磨边机或点式玻璃加工中心进行。
(2)玻璃磨边加工工艺技术保证措施A、玻璃的!磨削尺寸不不不小于。
磨削后尺寸偏差土,两对角线差值误差土。
边缘不得有缺口和斜曲。
B、玻璃磨边的!外观规定机粗磨边:边部均匀,无崩边、崩角现象,边部有粗糙感,整体显白色,容许存在少许亮点出现;机细磨边:玻璃边缘,有滑腻感,不透明,无崩边、崩角现象;机精磨边:玻璃边缘宽度基本均匀一致,无明显发白和磨纹,边部有一定透明度,色泽发暗;机抛光边:玻璃边平滑、透明、光泽同玻璃表面一致;c、其他规定玻璃边部进行倒棱处理,倒棱l~2mπi;外角部进行倒圆处理,倒圆半径不不不小于玻璃厚度。
3、玻璃钻孔加工制作方案(1)玻璃钻孔加工制作方案点式玻璃板块钻孔前对设计施工图纸及项目经理部提供的玻璃构件孔位、孔径、加工规定进行复核后,方可加工。
玻璃钻孔在玻璃加工中心或HTk2030钻孔机进行。
(2)玻璃钻孔加工制作质量控制A、玻璃孔区)尺寸精度mm公称孔径容许偏差4〜,+51~,+>,÷B、玻璃孔的孔位精度孔中心至规定边容许偏差士;孔中心距离容许偏差土。
玻璃幕墙工程施工流程1. 工艺流程搭设、整修脚手架→现场测量→工程放线→配件加工→构件加工→板块加工→主框安装→防雷防火设置→板块安装→表面清理。
2. 施工方法(1) 现场复测①根据施工图纸及现场相对标高(±0.000)对建筑物楼层标高复测。
从±0.000向上测量,测点选择在建筑结构构件上,用水准仪和钢尺相配合,将各层楼面的半米线测定。
②将建筑物外围的柱轴线引出,用经纬仪在平面上建立起建筑物控制线,根据相互垂直的两条控制线用钢尺复测底楼柱轴线。
根据底楼的控制线和柱轴线对建筑物各层轴进行复测,用钢尺对各轴线间距进行复测。
③根据洞口左右轴线和上下楼层标高线,用钢尺测量洞口边到轴线及标高线尺寸,根据各层的水平标高和竖向轴线对所有横向、竖向洞口的水平度、垂直度进行复测。
④在复测中要对出现的偏差及时修正。
(2) 施工放线①认真阅读幕墙设计图纸并根据现场提供的标高±0.000和建筑轴线及施工图纸放线。
②在施工现场根据横向、竖向轴线引出建筑物四点丁字型水平面控制线,根据水平面控制线引出建筑物轴线,用经纬仪将轴线测设在各层梁面上。
根据图纸定出铝合金立柱的位置,无预埋件时用锚固螺栓固定钢板,再焊上角钢。
根据平面控制线定出幕墙平面投影线,确定竖向铝合金立柱的进出位置,并在固定于梁面的角钢上划线。
最后用钢丝、吊篮挂线,挂线应考虑便于使用,保存和检查,应竖立醒目保护标志,若被破坏,应及时恢复。
③安装好铝合金立柱后,再进行水平横梁位置的测设,根据施工图纸用水准仪定下铝合金横梁的位置,每隔5 M测设一点然后挂线,在铝合金立柱上标出横梁的位置。
④安装在梁上挂线用的角钢,不能成为其他单位施工辅助用品,要时常查看钢丝是否断掉,并随时清除上面的建筑垃圾。
(3) 配件加工①固定支座加工根据设计图纸,编制固定支座加工工艺卡,经试剪调整,核对尺寸无误后成批下料,固定支座折弯时,角度控制为90度±1度,折弯处不应有裂纹;冲孔时也先试冲,核对尺寸无误后再成批加工,长孔应有500 mm的调节余量,最后进行热镀锌。
玻璃幕墙施工工艺流程玻璃幕墙是一种现代建筑中常见的外墙装饰材料,具有美观、透光、隔热等特点,因而得到了广泛的应用。
玻璃幕墙的施工工艺流程非常关键,本文将为读者详细介绍玻璃幕墙的施工工艺流程。
一、前期准备工作在进行玻璃幕墙的施工前,首先需要进行一些前期准备工作。
包括确定施工方案、准备施工图纸和材料清单、组织相关人员进行技术培训、选定施工现场并进行清理等。
二、搭建脚手架和安装施工电梯在施工现场搭建脚手架是为了方便施工人员进行工作。
根据施工图纸确定脚手架搭建的位置和高度,并严格按照安全标准进行搭建。
同时,还需要安装施工电梯,便于施工人员的上下楼梯,提高工作效率。
三、安装龙骨和支撑结构在施工现场进行龙骨和支撑结构的安装。
首先要根据设计图纸确定安装位置,并按照施工方案提前进行准备。
然后根据要求进行安装,确保龙骨和支撑结构的牢固性和稳定性。
四、安装玻璃和密封胶条根据设计图纸将预先加工好的玻璃进行安装,此时需要保证玻璃的平整度和垂直度。
同时,在玻璃边缘和龙骨之间安装密封胶条,确保玻璃的密封性和稳定性。
五、玻璃幕墙的护理与养护玻璃幕墙施工完成后,需要进行护理与养护工作。
施工人员应仔细检查幕墙的安装质量,确保没有质量问题。
然后进行清洁和保养,避免玻璃幕墙被污染和损坏。
六、施工环境保护在玻璃幕墙施工过程中,要重视环境保护工作。
首先要合理使用施工材料,减少浪费和污染。
其次要对施工现场进行垃圾分类和及时清理,保持环境整洁。
同时,要加强对施工过程中的噪音、污染物排放等问题的管理,提高施工环境的质量。
七、安全保障措施在玻璃幕墙施工过程中,要始终将安全放在首位。
施工人员需要佩戴好个人防护用具,如安全帽、防护眼镜、手套等。
并且要严格遵守施工现场的安全操作规程,保持工作现场的整洁和安全。
此外,还需要进行工地巡查,及时发现并消除安全隐患。
在玻璃幕墙施工工艺流程中,各个环节的质量控制非常关键。
施工人员应加强对工艺流程的培训和学习,确保施工工艺的规范和标准化。
01幕墙生产加工流程、工艺、质量保证措施前言幕墙是现代建筑中应用广泛的外墙装饰材料,其功能不仅包括外观装饰,还要具备防水、防风、隔热、隔音等多种特性。
幕墙的生产加工流程和质量保证措施是保证幕墙质量的重要因素,本文将介绍幕墙生产加工流程、工艺及其质量保证措施。
一、幕墙生产加工流程1.1 设计和制作图纸幕墙的制作需要制作设计和施工图纸。
设计师根据建筑的风格,确定幕墙的设计风格、颜色和材料。
施工图纸包括幕墙制作需要的各种尺寸和加工要求。
1.2 零部件的制作1.2.1 铝型材的制作铝合金材料是生产幕墙的首选材料之一。
首先,根据施工图纸制定的要求,对铝材进行切割和开孔加工,然后将材料按图纸要求进行弯曲和冲压。
1.2.2 钢化玻璃的制作钢化玻璃是幕墙的常用材料之一。
制作钢化玻璃的要求非常高,需要对玻璃进行加热处理和急冷处理,使其具有良好的强度和韧性。
1.2.3 其他零部件的制作除了铝型材和钢化玻璃以外,幕墙还需要制作其他的零部件,如密封胶条、连接件等。
这些零部件的制作需要按照图纸要求进行加工,确保其质量。
1.3 部件的组装和加工1.3.1 铝型材的组装和加工铝型材的组装需要注意连接点的加工和位置,保证组装后的铝型材结构稳定,不易变形。
同时,铝型材的加工也需要进行表面处理和喷涂等操作,以提高其防腐蚀性和表面美观度。
1.3.2 玻璃的加工和组装幕墙的玻璃需要进行边缘的打磨和钻孔,以便与铝型材连接。
组装过程中,需要按照图纸要求进行断桥和密封处理,确保玻璃的密闭性。
1.3.3 其他零部件的组装幕墙的其他零部件,如密封胶条、连接件等的组装需要按照图纸要求进行连接和密封处理,确保其牢固和密闭性。
1.4 测试和品质保证1.4.1 试装和测量在幕墙制作完成后,需要进行试装和测量,确保其是否符合图纸要求。
同时,在试装过程中需要对连接点及其附近进行全面的检查和测试,确保幕墙的结构稳定,不易变形。
1.4.2 品质保证对于幕墙的制作过程中,每一道工序都需要进行严格的品质保证。
幕墙玻璃板块加工工艺流程1.玻璃切割:首先,将玻璃板块放在加工台上,使用切割工具进行切割。
切割应当符合设计图纸的要求,确保尺寸准确。
切割时需要注意操作安全,保持刀具的锋利度,以免损坏玻璃。
2.边缘磨削:切割后的玻璃板块边缘通常是粗糙且不平整的,需要进行磨削以提高边缘的光滑度和质量。
边缘磨削通常使用水磨机或手持砂轮机,将玻璃板块的边缘磨削成所需的形状和光滑度。
3.钢化处理:经过边缘磨削后的玻璃板块需要进行钢化处理,以提高其强度和抗冲击能力。
钢化处理是将玻璃板块置于钢化炉中,经过加热和急冷的过程,使其表面温度迅速升高,而内部保持较低温度,从而使玻璃产生压缩应力,增强其强度和韧性。
4.层压处理:一些玻璃板块需要进一步进行层压处理,以增加其安全性和抗冲击能力。
层压处理是将两片玻璃之间夹入PVB(聚乙烯醇丁醇酯)层,然后置于高温高压的条件下进行加热和压缩,使PVB层与玻璃板块之间形成牢固的粘合,从而增加玻璃的抗冲击性和安全性。
5.检验和质量控制:每个加工步骤完成后,需要进行检验和质量控制,确保加工的玻璃板块符合设计要求和质量标准。
检验和质量控制包括检查尺寸、边缘光滑度、表面平整度等,以及进行冲击测试和弯曲测试等。
6.喷涂处理:一些幕墙玻璃板块还需要进行喷涂处理,以增加其视觉效果和防晒能力。
喷涂处理通常使用专用的喷涂设备和涂料,将涂料均匀地喷涂在玻璃表面上,然后经过干燥和固化等工艺,形成耐久的涂层。
综上所述,幕墙玻璃板块加工工艺流程包括玻璃切割、边缘磨削、钢化处理、层压处理、检验和质量控制以及喷涂处理等步骤。
这些步骤确保幕墙玻璃板块的尺寸准确、强度和安全性优良,并满足设计要求和质量标准。
玻璃幕墙施工工艺一、施工准备1. 材料准备:根据施工图纸和工程量清单,提前预订所需玻璃品种、规格及数量,并确保材料符合国家及行业标准。
同时,准备配套的铝合金框架、密封胶、螺丝、清洁剂等辅助材料。
2. 主要设备:准备玻璃幕墙施工所需的工具,如卷尺、电钻、榔头、螺丝刀、扳手、吊篮、真空吸盘等。
同时,确保运输车辆及人员安全。
3. 作业条件:确保施工现场道路畅通,具备施工所需的水、电等基础设施。
对施工人员进行安全教育和技能培训,确保施工顺利进行。
二、工艺流程施工准备→基层处理→弹线定位→铝合金框架安装→玻璃安装→密封胶施工→清理收尾→质量验收三、施工工艺1. 基层处理:对玻璃幕墙的基层进行清理,去除浮尘、油污等杂物。
确保基层平整、牢固。
2. 弹线定位:根据设计图纸,使用水平尺和垂直线挂锤在基层上弹出基准线,确保玻璃的安装位置准确。
3. 铝合金框架安装:按照设计要求进行铝合金框架安装,确保框架平整、牢固。
使用螺丝将框架固定在基层上,螺丝间距符合规范要求。
4. 玻璃安装:将玻璃放置在预定位置,调整至合适的角度和位置。
使用螺丝将玻璃固定在铝合金框架上,螺丝间距符合规范要求。
5. 密封胶施工:在玻璃与铝合金框架之间涂抹密封胶,密封胶施工应均匀、无遗漏。
根据玻璃材质和铝合金框架情况选择合适的密封胶。
四、质量标准1. 主控项目:(1)玻璃品种、规格应符合设计要求。
(2)玻璃安装应平整、牢固,缝隙均匀。
(3)铝合金框架安装应平整、牢固。
(4)密封胶施工应均匀、无遗漏。
2. 一般项目:(1)玻璃幕墙表面应清洁,无污渍、划痕等。
(2)施工现场应保持清洁,及时清理废弃物料。
五、成品保护1. 完成施工后,对玻璃幕墙表面进行清理,避免污染。
2. 在施工过程中,注意保护已完成的玻璃幕墙部位,避免碰撞、划伤。
3. 定期对玻璃幕墙进行检查,发现问题及时处理,确保工程质量。
4. 对施工人员进行成品保护教育,提高成品保护意识。
