深基坑喷锚支护专项施工方案一、项目概况本项目为深基坑工程施工中的喷锚支护专项工程,施工内容主要包括基坑喷锚材料的准备、喷锚施工参数的确定以及喷锚支护的具体施工方案。
工程所在地的地质环境为岩土地质,中等或较高的岩层厚度,统一考虑以钢筋深层作为基坑支护的主要形式。
二、施工准备1.喷锚材料准备:①钢筋:按照设计要求,选择符合国家标准的钢筋,包括带肋钢筋和无肋钢筋。
②喷锚胶浆:选用符合国家标准的喷锚胶浆,具有良好的黏结强度和抗渗透性能。
③其他材料:根据实际需要选择相应的材料,如支撑模板、锁脚处理材料等。
2.设计参数确定:根据工程的实际情况,确定喷锚支护的设计参数。
包括锚杆的直径和间距、钢筋的断面尺寸和布置方案等。
三、施工方案1.喷锚材料的搅拌:首先将喷锚胶浆的基料和固化剂按照一定的比例混合,搅拌均匀。
然后将制备好的胶浆通过喷浆泵送至施工现场。
2.喷锚材料的喷射:按照设计要求确定喷射孔的数量和位置,然后使用喷射设备将胶浆喷射到孔洞中。
喷射孔的直径和间距要符合设计要求,并且胶浆要充分填满孔洞,确保钢筋与周围土体之间的粘结。
3.喷锚材料的养护:在喷射完成后,对已喷射的锚杆进行湿养护,保证胶浆的正常凝固和硬化。
4.锚杆固结:确保喷锚胶浆充分固化之后,进行锚杆固结。
采用抗拉强度足够的锚具将钢筋与岩体连接起来,形成稳定的支撑体系。
5.锚眼的加固处理:根据设计要求,在喷锚施工完成后,对锚眼进行加固处理,确保锚眼的固定性能和可靠性。
6.支模安装:根据基坑的大小和形状,选择适当的支模进行安装,确保基坑的稳定性和安全性。
7.其他工作:根据实际需要,进行其他相关工作,如排水、防水、检查等。
四、安全措施1.施工现场应设置合理的警示标识和围挡标志,保证周边人员和交通的安全。
2.施工人员应经过培训,熟悉施工方案和操作规程,并佩戴好安全防护用品。
3.施工设备和工具应经过检查和维护,保证其正常运行和安全使用。
4.定期进行施工现场的安全巡视和整改,确保安全生产。
基坑喷锚施工方案及技术交底一、施工方案1. 目的,其施工质量对于整个工程的质量具有重要影响。
基坑边墙在施工过程中的支撑和稳定是一个必须解决的问题,其中喷锚技术是一种常用的方法。
本文将详细介绍基坑喷锚施工方案。
2. 喷锚材料和设备.1 喷锚材料、水泥土、快干水泥砂浆等材料。
常用的混凝土强度等级为C20~C40,并且要求符合国家相关标准,如《混凝土构件强度设计规范》等。
.2 喷锚设备、水管、水泥搅拌机等。
其中混凝土喷涂机是重要的设备之一,其性能应符合相关国家标准,如BS 3892-1《混凝土喷涂机和泵的配件和附件》等。
3. 施工步骤.1 喷涂面准备,确保表面干净无杂质,检查喷涂面上是否有裂缝、坑洼以及长约大于2cm的裂缝等问题,必要时进行处理。
.2 喷涂材料质量检查,包括检查混凝土强度等级是否符合要求,是否含有纤维等物质,是否符合相关国家标准等。
.3 喷锚施工,即可开始进行喷锚施工,具体施工步骤如下:1)预处理基坑边墙。
在基坑中要设置沿边砖或水平砖,其作用是保证喷锚施工的平面度和垂直度。
2)布设喷锚材料和设备。
将喷锚设备和材料搬运到基坑现场,进行相关的预处理,如设置喷头和细长的水泥管道。
3)进行喷涂。
根据喷涂设备的性能和喷涂面的情况,调整喷嘴、胶管及水泵等设备,控制好混凝土的流量和喷涂厚度,确保喷涂面的平整度,同时要注意喷涂面的湿度,不宜过湿或过干。
4)验收。
喷涂完成后,进行施工验收,主要检查喷涂面的平整度、厚度等技术指标是否符合规定要求。
二、技术交底.施工人员必须持有相关证照,了解并熟悉相关标准,并严格执行相关的施工规范和操作规程。
.施工现场要保持整洁,安全措施要到位。
.喷涂前对喷涂面的处理要到位,确保表面平整干净,检查喷涂面上是否有裂缝、坑洼以及长约大于2cm的裂缝等问题,必要时进行处理。
.施工中要保持混凝土的流量和喷涂厚度的控制。
.喷涂材料的质量要符合相关国家标准,并进行新鲜性检测和质量检查。

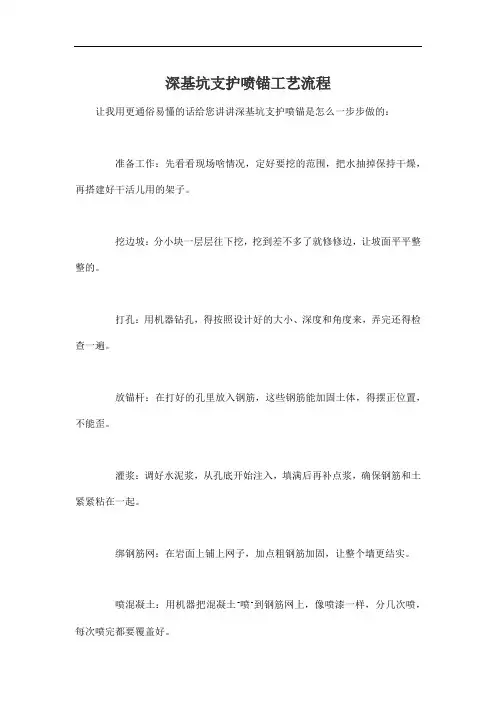

深基坑支护喷锚工艺流程
让我用更通俗易懂的话给您讲讲深基坑支护喷锚是怎么一步步做的:
准备工作:先看看现场啥情况,定好要挖的范围,把水抽掉保持干燥,再搭建好干活儿用的架子。
挖边坡:分小块一层层往下挖,挖到差不多了就修修边,让坡面平平整整的。
打孔:用机器钻孔,得按照设计好的大小、深度和角度来,弄完还得检查一遍。
放锚杆:在打好的孔里放入钢筋,这些钢筋能加固土体,得摆正位置,不能歪。
灌浆:调好水泥浆,从孔底开始注入,填满后再补点浆,确保钢筋和土紧紧粘在一起。
绑钢筋网:在岩面上铺上网子,加点粗钢筋加固,让整个墙更结实。
喷混凝土:用机器把混凝土“喷”到钢筋网上,像喷漆一样,分几次喷,每次喷完都要覆盖好。
养护:喷好的混凝土得像照顾小苗一样,让它慢慢变硬。
时刻盯着:整个过程都要监测,看土有没有移动,有没有下沉,确保安全。
重复上面的步骤:一边挖一边做支护,一层层往下去,直到挖到底。
这就是大概的流程,每一步都要细心操作,确保工程安全可靠。
深基坑工程中喷锚支护施工技术应用一、深基坑工程的特点深基坑工程是指地下挖掘深度达到或超过5米的开挖工程,通常用于地铁、地下商业综合体、地下停车场等地下工程的建设。
深基坑工程的特点是地下环境复杂,地下水、土体力学性质等因素对基坑工程的稳定性和安全性影响较大,因此在施工过程中需要采取一系列的支护措施来保证工程的顺利进行。
二、喷锚支护技术的应用在深基坑工程中,由于地下水位高、土壤松软等因素的影响,常常需要采用喷锚支护技术来加固土体,防止基坑失稳。
喷锚支护技术是利用锚杆和浆液等材料构成的固结体系,将基坑周边土体和岩石进行整体加固,提高了基坑的稳定性和安全性。
喷锚支护技术在深基坑工程中应用广泛,成为保障工程安全的重要手段。
1. 施工流程喷锚支护技术施工主要包括四个步骤:孔洞钻担、预埋锚杆、注浆加固、锚杆拉紧。
在基坑周边进行孔洞钻担工作,按照设计要求进行孔洞布置。
然后在孔洞中预埋锚杆,位置和间距按照设计要求进行布置。
接着进行注浆加固,将浆液泵入孔洞中,固结土体和岩石。
最后进行锚杆拉紧,使得基坑周边的土体与锚杆形成整体固结体系,提高了基坑的稳定性。
2. 施工材料喷锚支护技术所使用的施工材料主要包括锚杆、浆液和其他辅助材料。
锚杆是喷锚支护技术的基础材料,一般采用高强度的钢材制成。
浆液是喷锚支护技术中的关键材料,通过浆液的注入和固结可以加固土体和岩石。
在实际施工中,还需要根据工程的具体要求选择其他辅助材料,如增稠剂、防水剂等,以提高施工效果和加固效果。
3. 施工技术喷锚支护技术的施工过程需要严格控制施工参数和操作技术,以保证施工质量和工程安全。
施工参数包括孔洞布置、锚杆预埋深度、浆液注入压力和流量等。
操作技术包括孔洞钻担、锚杆预埋、浆液注入等。
在实际施工中,需要严格按照设计要求和施工规范进行操作,确保施工质量。
喷锚支护技术在深基坑施工中具有以下几个优势:1. 提高了基坑的稳定性和安全性。
喷锚支护技术可以使土体和锚杆形成整体固结体系,提高了基坑的稳定性和安全性,减少了基坑变形和变形引起的安全隐患。
基坑喷锚支护施工方案1. 引言基坑喷锚支护施工是在大型土方工程中常见的施工方法之一。
它通过喷射锚杆和喷浆,在基坑周围形成一种稳定的支撑结构,以防止土体塌方或基坑失稳引发安全事故。
本文将介绍基坑喷锚支护施工的方案设计和施工流程。
2. 方案设计2.1 喷锚杆选择在基坑喷锚支护工程中,喷锚杆的选择非常重要。
常见的喷锚杆有螺纹钢筋喷锚杆、螺纹钢管喷锚杆等。
选择喷锚杆时需要考虑土体的性质、荷载条件、施工工艺等因素,并进行合理的计算和设计。
2.2 喷浆材料选择喷浆材料的选择要考虑其与土体的黏结性能、抗渗性能和抗冻性能等。
常见的喷浆材料有水泥浆、石灰浆、聚合物浆等。
根据具体的工程要求,选择合适的喷浆材料,并控制其配比和固化时间。
2.3 施工工艺设计基坑喷锚支护施工工艺包括孔洞钻探、锚杆安装、喷浆施工等步骤。
在施工过程中,需要合理安排施工顺序,并控制施工参数,确保施工的安全和质量。
3. 施工流程3.1 孔洞钻探在基坑喷锚支护施工开始前,需要进行孔洞钻探。
通过钻孔获取土体的信息,包括土体性质、层位、水平和垂直的变化等。
根据钻孔数据,确定喷锚杆的位置和长度。
3.2 锚杆安装锚杆安装是基坑喷锚支护的核心步骤。
首先,按照设计要求进行锚杆的定位和布置。
然后,通过钻孔机或其他设备将喷锚杆安装到土体中。
安装过程需注意杆身的垂直度和粘结性能。
3.3 喷浆施工喷浆施工是最后一个环节。
根据设计要求和施工方案,选择合适的喷浆材料和设备进行施工。
喷浆时,需注意施工速度和压力的控制,确保喷浆的均匀性和黏结性。
4. 施工安全措施基坑喷锚支护施工过程中需要严格遵守施工安全规范,采取必要的施工安全措施。
包括但不限于:•工地标识和警示标志的设置;•施工人员的安全培训和防护工具的使用;•施工现场的围栏和警戒线的设置;•施工设备的维护和检修。
5. 施工质量控制基坑喷锚支护施工质量的控制是确保施工效果的关键。
在施工过程中,需要进行质量验收和检测,包括锚杆的握力测试、喷浆的均匀性检验等。
深基坑喷锚施工方案一、前言深基坑喷锚施工是在地下挖掘工程中常见的一种支护方式,其施工方案的设计和实施对于工程质量和安全至关重要。
二、施工准备2.1 勘察与设计在进行深基坑喷锚施工前,需进行地质勘察和结构设计,充分了解地下情况和挖掘工程需求,为施工方案的制定提供基础数据。
2.2 材料准备准备喷锚材料,包括固化剂、锚杆、注浆管等材料,确保材料的质量和数量符合工程要求。
三、施工步骤3.1 喷锚孔的布置根据设计要求,在挖掘基坑前确定喷锚孔的位置和布置方式,保证支护效果。
3.2 钻孔使用钻机对基坑周边进行钻孔,确保孔的深度和直径符合技术要求。
3.3 锚杆的安装将锚杆插入钻孔中,保证其长度和角度符合设计要求,确保支护效果。
3.4 注浆通过注浆管向孔内注浆,填充固化剂,保证锚杆与岩土之间的良好粘结,提高基坑的稳定性。
四、施工注意事项4.1 安全施工在进行深基坑喷锚施工时,施工人员需佩戴好安全防护装备,严格遵守施工规范,确保施工安全。
4.2 质量控制在施工过程中,要加强对材料和施工质量的检查,及时发现并纠正问题,保证工程质量符合标准要求。
五、施工结束与验收5.1 结束施工在喷锚施工完成后,需对施工区域进行清理,保持工程现场整洁。
5.2 验收进行喷锚支护工程的验收,检查工程质量和施工效果,确保工程符合设计要求和相关标准。
结语深基坑喷锚施工方案的制定和实施是保障工程质量和安全的重要环节,只有严谨的设计和施工流程,才能确保基坑的稳定性和可靠性。
希望通过本文的简单介绍,对相关工程施工有所了解。
基坑支护喷锚造价套定额
基坑支护喷锚是指在基坑工程中采用喷锚技术进行支护的一种
施工方法。
喷锚支护是利用高压空气或液压将混凝土或其他支护材
料喷射到岩土或者墙体上,形成一层坚固的支护层,以增强岩土或
者墙体的稳定性,防止坍塌和滑坡等事故的发生。
基坑支护喷锚造价套定额是指根据喷锚支护的具体工程情况和
要求,制定的包括材料、人工、机械设备、管理费用等在内的施工
造价套定额标准。
这些套定额标准通常由相关部门或者专业机构根
据实际情况进行制定,以便在基坑支护喷锚施工过程中进行合理的
预算和成本控制。
基坑支护喷锚造价套定额的制定通常需要考虑以下几个方面的
因素:
1. 材料费用,包括喷锚材料、混凝土、钢筋等材料的采购成本。
2. 人工费用,包括操作工、技术人员、监理人员等的工资和福
利费用。
3. 机械设备费用,包括喷锚设备、搅拌设备、运输设备等的租
赁费用或者折旧费用。
4. 管理费用,包括施工管理、安全生产管理、质量检验等方面
的费用支出。
5. 其他费用,包括税费、保险费、临时设施费用等其他可能产
生的费用。
在制定基坑支护喷锚造价套定额时,需要充分考虑上述各方面
因素,并结合当地的市场行情、施工工艺和技术要求等因素进行合
理的定额制定,以确保基坑支护喷锚施工的经济合理性和施工质量。
同时,也需要根据实际工程情况进行动态调整和修订,以适应不同
项目的特点和要求。
建筑工程基坑喷锚支护方案一、前言基坑喷锚支护是指在建筑工程施工中,采用喷锚技术固定和加固基坑周边土体,使其能够承受土压力和外力作用,保障施工安全和周边建筑物的稳定。
喷锚支护技术在工程建设中具有广泛的应用,其优点是施工周期短、工程量少、效果显著。
本文将从基坑喷锚支护的基本原理、设计要求、工程施工等方面详细介绍基坑喷锚支护方案。
二、基坑喷锚支护的基本原理基坑喷锚支护是对基坑周边土体进行加固,使其能够承受土压力和外力的作用,保障基坑施工安全和周边建筑物的稳定。
基坑喷锚支护的基本原理如下:1. 加固土体:采用喷射机将混凝土、水泥浆等材料喷射到土体中,使其形成一个坚固的围护结构,起到增强土体稳定性的效果。
2. 固定土体:在基坑周边土体中预埋锚杆,通过拉拔锚杆的方式将土体固定在一定的位置,防止土体发生滑动或坍塌。
3. 减小变形:通过喷锚支护技术可以减小基坑周边土体的变形和沉降,有效保障了周边建筑物的安全。
三、基坑喷锚支护的设计要求1. 承载力和稳定性:基坑喷锚支护结构应能够承受基坑土压力和外力的作用,保障基坑周边土体的稳定性。
2. 抗渗性和耐候性:基坑喷锚支护结构需要具有一定的抗渗性和耐候性,能够在长期的地下环境中保持稳定。
3. 施工便利性:基坑喷锚支护结构的施工应该方便快捷,能够适应不同的施工条件。
4. 经济性:基坑喷锚支护结构的设计应该具有一定的经济性,能够有效降低工程成本。
5. 安全性:基坑喷锚支护结构的设计应考虑施工和使用过程中的安全性,防止发生施工事故和使用安全隐患。
四、基坑喷锚支护的施工工艺1. 基坑喷锚支护的施工工艺一般包括:基坑周边土体的准备工作、锚杆的预埋、围护结构的喷射和锚杆的拉拔等环节。
2. 基坑周边土体的准备工作包括:清理基坑周边的杂物和垃圾、测量基坑周边土体的情况、确定喷锚支护的设计方案。
3. 锚杆的预埋包括:在基坑周边土体中预埋锚杆,根据设计要求确定锚杆的长度和锚固深度。
4. 围护结构的喷射包括:使用喷射机喷射混凝土、水泥浆等材料到土体中,形成一个坚固的围护结构。
基坑支护喷锚技术交底1. 前言基坑开挖和支撑是建筑施工中重要的环节,对于深坑工程来说更是至关重要。
在基坑工程现场,基坑支护有多种方式,其中喷锚技术是较为常见的一种。
本文将从喷锚技术的定义、原理、施工工艺、施工要求等方面进行简要介绍。
2. 喷锚技术定义喷锚技术主要是通过碳纤维布和环氧树脂胶水进行支护,起到支撑和加固的效果,防止土体塌方等事故的发生。
在施工现场,使用特制的喷锚机或喷枪来将树脂胶水和碳纤维布均匀地喷涂到底板和侧壁上,形成支护灰皮层。
3. 喷锚技术原理喷锚技术的主要原理是:喷锚机使用压缩空气将环氧树脂胶水和碳纤维布混合成浆料,然后将浆料喷涂到基坑的底板和侧壁上,形成一定的支撑效果,达到稳固地支撑基坑的目的。
4. 喷锚技术的施工工艺喷锚技术的施工工艺分为以下步骤:•准备工作。
–从现场到工地的运输。
–根据设计图纸确定支撑形式和施工方法。
–确定支撑参数,如深度、尺寸和跨度等。
•表面处理。
–对基坑表面进行清理,去除残留物。
–处理长短尺缝和斜缝,防止浆料间隙,以及裂缝的产生。
•喷涂施工。
–铺设纤维布。
–喷涂环氧树脂和碳纤维布糊浆。
–然后通过插树立芯筒(或由U型钢构成的钢筋),使布料与墙、地拼成一个整体。
5. 喷锚技术的施工要求•选择合适类型的纤维布和树脂。
•喷涂过程中要注意,环氧树脂胶水和碳纤维布需要均匀喷涂,确保喷涂的厚度一致。
•在施工过程中,一定要注意加固部位的强度、位置和面试秩序。
•控制施工速率,将浆料填充均匀,不断根据情况调整水泥糊厚度。
•在喷涂开始前进行充分的拌合,以保证其均匀混合。
6. 结语喷锚技术在土建工程中应用广泛,其原理简单、施工效果良好,适用于各种基坑支护,善于合理的选材、组合和施工方式,可以长效地确保工程的质量和安全。
本文简要介绍了喷锚技术的定义、原理、施工工艺、施工要求等方面,有助于工程师和技术人员在实际工程中更好地应用和掌握喷锚技术,确保工程的安全和顺利实施。
深基坑工程中喷锚支护施工技术应用1. 引言1.1 背景介绍深基坑工程是指在城市建设和地下空间利用中挖掘的深度较大的基坑工程。
随着城市化进程的加速和建筑需求的增加,深基坑工程在城市建设中扮演着越来越重要的角色。
由于深基坑工程的特殊性,施工过程中常常面临着土壤侧压力、地下水压力等方面的严重挑战。
为了确保深基坑工程的安全和稳定,喷锚支护施工技术应运而生。
喷锚支护施工技术是一种通过使用高压空气喷射混凝土或水泥浆来形成支护体系,进而增强地基的承载力和稳定性的施工技术。
该技术具有施工周期短、成本低、适应性强等优点,已被广泛应用于深基坑工程中。
在深基坑工程中,土层的稳定性是施工过程中需要着重考虑的问题之一。
喷锚支护施工技术能够有效减小地基的变形、控制地下水位、提高地基的承载能力,从而确保深基坑工程的施工质量和安全性。
深基坑工程中喷锚支护施工技术的应用具有重要意义,值得进一步研究和探讨。
1.2 研究意义研究喷锚支护施工技术在深基坑工程中的应用意义主要体现在以下几个方面:喷锚支护施工技术可以有效地加固地基,提高基坑工程的稳定性和安全性。
在深基坑工程中,地基土质的承载能力往往是工程设计和施工的关键问题之一,通过喷锚支护施工技术可以在一定程度上增加地基土体的承载能力,降低基坑工程的风险。
喷锚支护施工技术可以提高基坑开挖的效率和质量。
喷锚支护施工技术可以实现快速加固和支护,减少施工周期,提高施工效率。
喷锚支护施工技术还可以保证基坑开挖过程中的施工质量,避免因为土体失稳或坍塌而导致的施工事故。
研究喷锚支护施工技术在深基坑工程中的应用意义,不仅可以为深基坑工程的设计和施工提供技术支持,还可以为深基坑工程的安全和可持续发展做出贡献。
深入探讨喷锚支护施工技术在深基坑工程中的应用意义具有重要的研究价值。
1.3 研究目的研究目的是深入探讨喷锚支护施工技术在深基坑工程中的应用效果,分析其对工程建设的价值和意义。
通过对喷锚支护施工技术的原理、应用、优势、具体案例以及工程效果的评价进行详细研究,旨在总结该技术在深基坑工程中的实际应用情况,为工程施工提供有效参考和指导。
基坑喷锚(土钉)支护技术的几点思考
1 前言
自九十年代苏州引进喷锚(土钉*)支护技术,因其施工速度快,可缩短一半工期,施工设备轻便,材料用量少,可节约工程造价1/3~2/3的优点,至今苏州一层地下室基坑(深度<6m)几乎全采用喷锚支护,同时应用到深度>6m的二层地下室基坑。
但在应用基坑喷锚技术过程中,发生不少地面开裂、坑壁塌方、坑地土隆失稳、邻近地下管线破裂、破坏等事故,其原因:主要忽视喷锚技术的局限性,不顾条件地使用喷锚支护,如对松散的杂填土未经加固处理就简单使用喷锚支护,锚杆未穿过流塑状淤泥土中,致使基坑失稳而塌方。
对基坑紧邻建筑物不具备放坡开挖地段,基坑保护等级高,水平位移控制要求严格,则需与排桩组合支护;对淤泥厚度大、基坑底落于淤泥土的基坑,也需排桩支护;对软土地区深度大于6m的深基坑使用喷锚支护应谨慎,确保基坑安全。
我公司自1998年开展基坑支护设计施工以来,设计能力、施工力量逐渐提高、壮大,今年又引进中科院基坑支护设计计算软件系列,提高了设计的先进性、科学性,已具有能胜任较大、较重要的基坑支护的设计施工能力。
“精心设计、认真施工”,几年来完成8只基坑支护工程,最近又成功地结束了市区最大、最深的观前公园人防工程基坑支护施工,得到业主的肯定,社会信誉逐渐提高,市场份额逐年增加,至今年已占市区基坑工程的半壁江山。
几年来基坑喷锚支护设计施工中一些技术问题,作为本文探讨主题,旨在提高设计水平、改进施工方法。
*土钉(Soil Nailing)支护技术始于法国,其名称源自法文(Clouage de Sol),法国1972年始于边坡支护,后欧洲普遍使用,又很快传至其它国家。
我国于1980年应用于山西煤矿边坡支护,发展到地下基坑支护,扩大到软土支护工程,施工技术人员创造性称其为喷锚支护;院校、设计研究部门、施工单位总结研究基础上编制了技术规程,说明我国喷锚支护技术已是一种成熟的基坑支护方法。
2基坑喷锚(土钉)支护技术的几点思考
2.1支护方式的选择
按不同条件选择不同的支护方式,详见表1。
(表1)
2.2、填土、淤泥计算参数及支护结构整体稳定系数取值的探讨
(1)、填土、淤泥计算参数
工程地质勘察报告往往无杂填土、素填土、淤泥等支护结构计算所需的重度(γ)、粘聚力(c)、内摩擦角(φ)参数,我们统计了大量的γ、 c、φ参数后,得出苏州地区的经验数据,经注浆加固处理后,上述土层的c、φ值提高10~30%,以杂填土c值提高最明显。
我们一直以经验数据取值参于支护结构计算,实践证明改用经验数据接近土层实际的,可以采用。
(2)、整体稳定系数
支护结构计算最后获得整体稳定系数如何取值?我们认为:条分法作稳定分析,整体稳定系数取K=1.2~1.3为妥,基坑深、土质差取高值,反之取低值;基坑支护施工期受大气降水、地下管道渗漏水及土体徐变等不良因素作用,设计时整体稳定系数宜增加0.1~0.2。
(3)、地面荷载对基坑影响的分析
喷锚支护设计前应对基坑周边地面荷载详细调查,尽量使地面荷载取值接近实际,对紧邻基坑边的建筑物基础埋深、距离、荷载值调查清楚。
如观前公园人防工程基坑北侧中段紧邻艺苑楼,该楼为框架结构、浅基础,其荷载影响基坑,我们在浅部设计3排灌浆孔、超前锚杆及第一排锚杆为加固杂填土,保护艺苑楼基础,限制水平位移;深部锚杆起基坑支护作用,成功地控制变形在20㎜以内,确保艺苑楼安全(图1)。
地面荷载值参加支护计算,是确定支护结构的重要数据;就是在离基坑边的距离大于基坑深度的建筑物荷载,以扩散角法则对基坑壁虽无直接影响,但其仍影响到基坑整体稳定性,降低稳定系数,所以支护设计时仍要进行验算其对整体稳定系数的影响程度。
2.3、时空效应在喷锚支护技术中应用
时间、空间效应广泛应用在基坑支护技术中,我们喷锚支护设计施工中也应了时空效应,对基坑安全、节约支护结构用材,降低成本起到良好效果。
2.3.1空间效应
(1)、改变基坑空间形状,缩短基坑边长,增加基坑角点,减少变形量。
如将矩形改成八角形,减少支护工作量,减少长边变形(图2)。
(2)
(图3)。
(3)2.3.2(1)、先注浆加固土体后,一般应需停歇养护3~4天,达到一定强度才能开挖。
(2)、一层喷锚支护施工结束,切忌立即向下开挖,应在其它地段开挖,养护1~2天才能向下开挖。
(3)、开挖坡面暴露应加快支护施工,一般要求坡面暴露后在16小时内完成支护施工,对未经加固的杂填土、淤质土宜在8小时内完工,若遇大雨应在坡面暴露后立即喷射砼面,并在5小时内完成支护施工。
(4)、基坑开挖支护施工后,土体仍在徐变,喷锚支护抗徐变力量弱于其它支护手段,所以要求在地下结构
工程施工过程中应及时夯实回填土。
2.4、无天然粘(内)聚力的杂填土加固处理
无天然粘聚力的松散状杂填土,其破坏往往没有征兆,会突然塌下来,喷锚支护在杂填土中发生塌跨事故屡见不鲜,所以对杂填土需先加固处理后开挖。
几年来我们成功地采用注浆法处理杂填土,其粘聚力可从无提高到10Kpa以上,又降低杂填土渗透系数起到防渗作用。
2.5、基坑降排水
苏州地区基坑地下水有2层。
(1)、浅层潜水型地下水面埋深浅(埋深一般<1.5m)主要受大气降水补给,在市区在浅部往往有地下管道中渗漏出的生活用水补给,我们采用注浆法组成防渗帷幕减少浅层地下水漏入基坑中,在基坑底布置排水沟,将坑水导入集水井,用水泵排至坑外。
在坑壁每平方米设一个泄水孔,使土体中含水及早泄出,减少坑壁水压力,若施工期间适逢雨季宜在基坑四周做排水沟将雨水导至他处。
(2)、深层微承压含水层(饱和状粉砂层等)采用井点降水,将地下水水位降至基坑底标高以下,对邻近建筑物应作回灌,达到动平稳,减少建筑物基础的沉降量。
2.6、支护结构的优化
喷锚支护结构施工时往往千篇一律按常规实施,我们在设计施工实践中认为可以按基坑深度不同、坑壁侧压力大小优化支护结构,现讨论如下:
(1)、喷锚护坡用于缓坡开挖、土质较好、土压力较低、坑壁侧压力较小,我们探索钢筋网从Φ6.5双向@200
加一排锚杆才能确保基坑安全,施工就按修改后的设计执行;基坑南侧东段开挖发现实际土质较原工程地质勘察预测的土质好,经电算测算,减掉一排锚杆基坑仍然是安全的,所以实际施工就减少一排锚杆,节约了施工用材,降低了工程造价。
2.8、基坑变形监测及应急措施
2.8.1基坑变形监测
基坑开挖前在基坑边及邻近建筑物布置监测点,监测点间距一般不大于20m,在距基坑周边不小于2H(H为基坑深度)布置监测基准点,数量不少于两个,基坑开挖前进行监测点及基准点测量,测量至少两次,以取得初始值。
基坑开挖及支护施工期间每天监测一次,当监测结果变化速率较大时,每天监测两次,当有事故征兆出现时,应连续监测。
支护施工结束后,地下结构工程施工期间每周监测一次直至基坑回填土结束。
2.8.2基坑保护等级及警戒值
(1)、基坑保护等级
参考上海市区基坑变形控制保护等级标准,又按苏州情况略加调整,建立苏州基坑变形控制保护等级标准(表2)
基坑变形控制保护安全等级标准表2
(2)、警戒值
二~三级基坑警戒值20~25㎜,一级基坑警戒值宜为8㎜;每天变形不超过2~3㎜,达到警戒值均应报警,研究措施,阻止变形发展,达到稳定,确保基坑安全。
2.8.3应急措施
(1)、地面出现裂缝,顺裂缝注入水泥与水玻璃混合液,防止地表水灌入增加坑壁压力,地面用水泥砂浆抹平,在裂缝外侧布置钢筋钉,增加抗拉力,稳固变形土体。
(2)、水平位移达到报警值,采用水平或斜支撑,在地下结构施工过程中,可采用脚手架加水平支撑,限制水平位移发展。
(3)、坡脚滑移,采用砂石草包堆叠坡脚,阻止坡脚继续滑移。
(4)、基坑底隆起,用砂石草包等增加坑底上覆荷载,平稳土压力,限止隆起。
(5)、基坑底发生管涌,加强井点降水,降低地下水位。
3 后语
几年来,虽然在喷锚支护技术应用上有些进展,但缺乏可靠数据,今后应加强测试数据收集与研究,如:对杂填土注浆后粘聚力、内摩擦角、渗透系数的检测,锚杆抗拔力试验,测得实际抗拔力并与设计值比较,取得较切合实际的土体摩阻力参数;喷锚面层厚度、配筋计算及试验,取得接近实际的数据,其目的使喷锚支护技术应用更成熟、更经济实用,提高市场竞争力。
