新版防排烟系统设计与施工
- 格式:ppt
- 大小:1.10 MB
- 文档页数:97
消防排烟系统施工指南消防排烟系统是建筑物中保障人员安全和减少火灾风险的重要装置。
它能够及时排除建筑物内烟雾、热气和有害气体,提供逃生通道,为消防救援提供可靠的条件。
本文将为大家介绍消防排烟系统的施工指南,希望对相关从业人员有所帮助。
一、施工前准备在进行消防排烟系统的施工前,应进行必要的准备工作。
首先,要详细了解建筑物结构、布局和设计要求,以便准确确定排烟系统的类型和位置。
其次,要了解消防排烟系统的相关法规标准,确保施工符合规范要求。
同时,还需要采购所需的设备、材料,并验收其质量和性能。
二、施工过程1. 管道安装根据设计要求和建筑物结构,确定排烟系统的管道走向和支架安装方式。
在安装过程中,要确保管道连接牢固、密封性好,且符合消防排烟系统的排烟量和风压要求。
2. 电气设备与控制系统根据设计要求,安装排烟系统的电气设备和控制系统。
这包括烟雾探测器、风机、闸阀、电气控制柜等设备的安装和连接工作。
在进行安装过程中,需要确保电气设备与控制系统的可靠性和稳定性。
3. 配电与供电系统建立配电系统和供电系统,保证排烟系统的正常运行。
在施工过程中,要进行电缆敷设、接线和绝缘等工作,并进行完善的保护措施,确保配电与供电系统的稳定性和安全性。
4. 安全措施在施工过程中,要始终注意安全。
工人必须佩戴防护装备,并遵守相关施工规范和操作规程。
要对施工现场进行消防安全检查,确保防火防爆条件符合要求。
三、施工验收与维护1. 施工验收在完成所有施工工作后,进行施工验收。
验收过程中,要检查排烟系统的安装质量、工程量、技术要求是否符合设计要求和相关标准。
同时,还要进行设备测试和功能验证,确保排烟系统能够正常运行。
2. 维护与保养排烟系统的维护与保养是确保其正常运行和延长使用寿命的关键。
维护工作包括定期进行系统检查、清洁管道和设备,及时更换损坏的零部件。
此外,还要定期进行系统测试和维修,确保排烟系统的稳定性和可靠性。
结语消防排烟系统的施工是一个复杂而关键的工作,它直接关系到人员的安全和建筑物的防火性能。

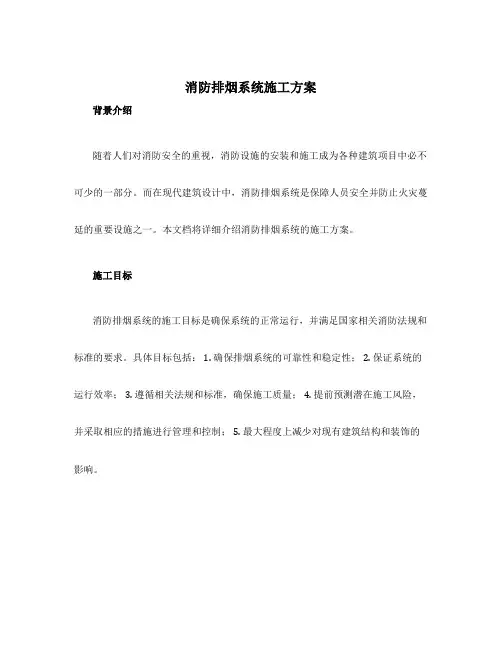

消防排烟系统施工方案背景介绍随着人们对消防安全的重视,消防设施的安装和施工成为各种建筑项目中必不可少的一部分。
而在现代建筑设计中,消防排烟系统是保障人员安全并防止火灾蔓延的重要设施之一。
本文档将详细介绍消防排烟系统的施工方案。
施工目标消防排烟系统的施工目标是确保系统的正常运行,并满足国家相关消防法规和标准的要求。
具体目标包括: 1. 确保排烟系统的可靠性和稳定性; 2. 保证系统的运行效率; 3. 遵循相关法规和标准,确保施工质量; 4. 提前预测潜在施工风险,并采取相应的措施进行管理和控制; 5. 最大程度上减少对现有建筑结构和装饰的影响。
施工方案图纸与材料准备在消防排烟系统施工前,需根据设计方案准备相关的图纸和材料。
图纸包括建筑平面图、排烟系统布置图、管道连接图等。
材料准备包括风机、排烟口、阳光板、风管等。
施工流程1.施工准备:包括清理施工现场、搭设施工平台、布置施工材料等。
2.定位安装点:根据图纸确定排烟口和风机的安装位置,并进行标记。
3.安装风机:按照设计要求将风机固定在安装位置,确保牢固可靠。
4.铺设风管:根据图纸要求,将风管连接到风机和排烟口,并进行密封和固定。
5.安装排烟口:根据图纸要求,将排烟口安装在适当的位置并进行密封。
6.铺设阳光板:对于有天窗的建筑,需要在天窗位置铺设阳光板,以便实现天窗的自动控制。
7.连接电气系统:将风机和排烟口与电气系统连接起来,并进行相应的电气调试。
8.系统调试:对排烟系统进行全面检查和调试,确保系统能正常运行并满足设计要求。
9.完工验收:在系统调试完成后,进行施工质量和安全性的全面验收。
施工安全措施在消防排烟系统施工过程中,要注意以下安全事项: 1. 实施必要的高空作业防护措施,如安装防护网、使用安全带等; 2. 提前进行现场安全培训,并保持良好的施工现场秩序; 3. 使用合适的工具和设备,并保持其良好状态; 4. 严格遵守电气安全操作规程,防止触电等事故的发生; 5. 注意消防设备周围的消防通道的畅通,保证人员疏散的安全; 6. 定期检查施工设备和工器具的使用情况,及时修理或更换有问题的设备。
通风与防排烟系统施工方案通风与防排烟系统是建筑物中非常重要的组成部分,它们对于保障室内空气质量,减少火灾风险以及保护人们的生命安全起着关键作用。
因此,在施工过程中需要严格按照规范要求和安全标准进行设计和安装。
以下是通风与防排烟系统的施工方案。
一、前期准备1.确定施工图纸:根据建筑设计图纸和相应的规范要求,确定通风和防排烟系统的安装位置以及所需设备和材料。
2.检查施工现场:对施工现场进行全面检查,确保没有安全隐患和其他影响施工的问题。
3.采购设备和材料:根据施工图纸,购买所需的风机、排烟机、管道、阀门等设备和材料。
二、安装通风系统1.安装风机:根据施工图纸确定风机的位置,将其固定在适当的位置上,并连接电源线。
2.安装管道:根据施工图纸确定管道的走向,并使用合适的连接件将管道连接起来,确保每个连接处都紧密无漏。
3.安装调节阀:在通风系统的主要管道上安装调节阀,以便根据需要调整空气流量。
4.安装风口:根据施工图纸确定风口的位置以及形式,将其固定在相应的位置上,并确保开启和关闭的灵活性。
三、安装防排烟系统1.安装排烟机:根据施工图纸确定排烟机的位置,将其固定在适当的位置上,并连接电源线。
2.安装排烟管道:根据施工图纸确定排烟管道的走向,并使用合适的连接件将管道连接起来,确保每个连接处都紧密无漏。
3.安装防火阀门:在排烟系统的主要管道上安装防火阀门,一旦发生火灾,可以防止火势从排烟管道蔓延。
4.安装手动排烟开关和控制面板:根据规范要求,在合适的位置上安装手动排烟开关和控制面板,用于手动启动排烟系统。
四、联调与调试1.通风系统联调:确保风机运行正常,管道畅通无阻,并调整调节阀以达到需要的空气流量。
2.防排烟系统联调:确保排烟机运行正常,管道排烟畅通无阻,并通过手动排烟开关和控制面板测试系统的运行情况。
3.调试系统:对通风和防排烟系统进行细致调试,确保系统的运行稳定可靠,并记录系统的运行参数。
五、安全培训与资料整理1.安全培训:对工程施工人员进行通风与防排烟系统的安全操作培训,确保他们熟悉系统的运行原理和操作方法,提高工作的安全性。
通风防排烟系统施工工艺及施工方法一、工艺施工流程:1.系统工艺施工流程:防排烟风管安装→防排烟阀件安装→加压送风口安装→风机安装→阀件自控件安装→单机试运转→系统联合调试2.防排烟风管制作工艺流程:3.防排烟风管安装操作工艺流程:.划线定位→.吊筋横担制作→.支吊架制安→.风管组装→.风管安装→.风管阀件风机连接二、风管制作、安装质量标准三、技术规范要求1.防排烟风管选用板材厚度,必须依照下列标准的最小厚度而制造。
2.风管法兰材料规格应符合下表规定。
法兰螺栓及铆钉的间距,应小于或等于150mm。
矩形法兰的四角部位应设螺孔。
矩形风管法兰及螺栓规格(mm)3.风管板材连接采用咬接。
风管与角钢法兰的连接,采用翻边铆边接,铆接应牢固。
4.按图纸所示,在风管和风机之间,设置不少于50mm长的柔性接头,以防止震动传送到相邻的部分。
柔性接头采用具有防火性能及符合消防局的规定。
柔性接头的安装应松紧适度,无明显扭曲。
5.所有风管的法兰接头必须是由橡胶垫套所制造的垫套。
6.将接合处用密封剂、粘合物、绝带封密,采用符合市消防局防火要求的易粘胶。
7.防排烟阀件、排烟风机、加压送风机选用消防局认可的产品。
在施工之前,填报消防产品审批表报市消防局建审科审批备案。
防排烟防火阀件安装时,单独设置支吊架,防火菱安装时,注意气流方向,安装在迎风侧。
在防火风门1000mm之内,应不安装空气风道内部衬里。
机械标志或类似的指示器应被安装在邻近每一个防火风门并容易看到的位置,以指示风门是否处于关闭状态。
8.加压送风风口,应符合防火规范的要求。
加压送风口应为常开式百叶。
9.加压送风机应是皮带驱动的双宽度的离心式风机或轴流风机,加压送风风机应有不过载的特性。
10.排烟风机应是皮带驱动的离心式风机或轴流风机。
排烟风机保证在280℃时能连续工作30分钟而不影响风量与压力。
排烟风机应有不过载的特性,应有原厂发出的油漆证书,证明油漆是在原厂油上,油漆应可抵受在280℃的高温运行,而不会产生任何的烟或有毒气味。
新版《建筑防烟排烟系统技术标准》规范2018新版《建筑防烟排烟系统技术标准》规范重要消息:2018新版《建筑防烟排烟系统技术标准》规范将从今天开始实施《建筑防烟排烟系统技术标准》(GB51251-2017)《建筑防烟排烟系统技术标准》(GB51251-2017)由中华人民共和国住房和城乡建设部和中华人民共和国国家质量检验检疫总局#于2018年05月01日联合发布,2018年08月01日实施。
前言▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼根据建设部《关于印发<2006年工程建设标准规范制定、修订计划(第一批)〉的通知》(建标[2006]77号)的要求,本标准由公安部四川消防研究所会同上海市公安消防总队等有关单位共同编制而成。
本标准制订过程中,编制组遵循国家有关法律、法规和技术标准,深入调研了建筑防烟排烟系统设计和工程应用情况,认真总结了火灾事故教训和建筑防烟、排烟系统工程应用实践经验,参考了国内外相关标准规范,吸收了先进的科研成果,广泛征求了设计、监理、施工、产品制造、消防监督等各有关单位的意见,最后经审查定稿。
本标准共分9章和7个附录,主要技术内容有:总则,术语和符号,防烟系统设计,排烟系统设计,系统控制、系统施工,系统调试,系统验收和维护管理等。
本标准中以黑体字标志部分为强制性条文,必须严格执行。
本标准由住房城乡建设部负责管理和对强制性条文的解释,由公安部消防局负责日常管理工作,由公安部四川消防研究所负责具体技术内容的解释。
在本标准执行过程中,希望各单位结合工程实践认真总结经验,注意积累资料,随时将有关意见和建议反馈给公安部四川消防研究所(地址:四川省成都市金牛区金科南路69号,邮政编码:610036),以供今后修订时参考。
目录1 总则2 术语和符号2.1 术语2.2 符号3 防烟系统设计3.1 一般规定3.2 自然通风设施3.3 机械加压送风设施3.4 机械加压送风系统风量计算4 排烟系统设计4.1 一般规定4.2 防烟分区4.3 自然排烟设施4.4 机械排烟设施4.5 补风系统4.6 排烟系统设计计算5 系统控制5.1 防烟系统5.2 排烟系统6 系统施工6.1 一般规定6.2 进场检验6.3 风管安装6.4 部件安装6.5 风机安装7 系统调试7.1 一般规定7.2 单机调试7.3 联动调试8 系统验收8.1 —般规定8.2 工程验收9 维护管理附录A不同火灾规模下的机械排烟量附录B排烟口最大允许排烟量附录C防烟、排烟系统分部、分项工程划分附录D施工过程质量检查记录附录E防烟、排烟系统工程质量控制资料检查记录附录F防烟、排烟工程验收记录附录G防烟、排烟系统维护管理工作检查项目本标准用词说明引用标准名录▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼▼1 总则1.0.1 为了合理设计建筑防烟、排烟系统,保证施工质量,规范验收和维护管理,减少火灾危害,保护人身和财产安全,制定本标准。
防排烟系统施工安装方法三篇篇一:防排烟系统施工方法1.施工顺序2.施工说明风管设计采用镀锌钢板制作安装;风机采用落地、吊装形式。
3.施工主要方法(1)镀锌钢板风管制作加工本工程风管采用镀锌钢板制作安装,风管厚度有0.5mm、0.75㎜两种规格。
工艺流程:图纸分解→放样→剪切→倒角→翻边→压十字筋→压法兰→咬合→上角→修整成型→角钢加固→核对制作图→检验入库A.关键工序:放样、下料、组合成型为风管制作的重点工序,为质量控制重点。
风管观感为质量控制的另一重点。
B.施工要点:风管加工时,应注意克服胀管、豁口,钢板拉裂等导致严重漏风的通病出现,减小漏风率,保证漏风量≤5%的总风量;应注意克服风管法兰与风管轴线不垂直,影响观感的通病出现。
风管制作完后应按国家规范对其尺寸精度和观感进行验收。
(2)风管支、吊架的安装应符合下列规定:1)风管水平安装,直径或长边尺寸小于等于400mm,间距不应大于4m;大于400mm,不应大于3m。
螺旋风管的支、吊架间距可分别延长至5m和3.75m;对于薄钢板法兰的风管,其支、吊架间距不应大于3m。
2)风管垂直安装,间距不应大于4m,单根直管至少应有2个固定点。
3)风管支、吊架宜按国标图集与规范选用强度和刚度相适应的形式和规格。
对于直径或边长大于2500mm的超宽、超重等特殊风管的支、吊架应按设计规定。
4)支、吊架不宜设置在风口、阀门、检查门及自控机构处,离风口或插接管的距离不宜小于200mm。
5)当水平悬吊的主、干风管长度超过20m时,应设置防止摆动的固定点,每个系统不应少于1个。
6)吊架的螺孔应采用机械加工。
吊杆应平直,螺纹完整、光洁。
安装后各副支、吊架的受力应均匀,无明显变形。
7)风管或空调设备使用的可调隔振支、吊架的拉伸或压缩量应按设计的要求进行调整。
8)风管连接两法兰端面应平行、严密,法兰螺栓两侧应加镀锌垫圈;9)应适当增加支、吊架与水平风管的接触面积;10)风管垂直安装,支架间距不应大于3m。
通风与防排烟系统的施工方案一、施工措施及方案:1、为保证工程的总工期,密切配合土建单位的施工进度,我们将对需要留槽流洞的部位进行严格监控,随时配合,争取做到减少返工,一次成型,尺寸合理、准确。
2、对重点部位如洁净室和竖井:从管理人员到现场施工人员均需做到重点交底、重点施工,有针对性的从质量和安全的各个方面逐项加以控制和监督。
3、为了高质、高效的使工期顺利的进行,我公司将按工期的进度要求合理的进行人员、材料、机具的调配,使工程的管理更加有序和易于控制。
4、在施工期间,特别是抢工阶段,要定期的对员工进行安全、质量的教育培训,力求从根本上杜绝安全隐患和质量事故的发生。
5、施工验收阶段做到,问题无论大小,及时快速的解决和处理。
6、严格执行上级发包商的各项规章制度,并与各相关兄弟单位紧密配合施工。
7、在项目施工过程中,严格规范、明确相关管理人员的责任,作到责权明确,统一管理。
施工现场的施工部署、质量和施工方法由现场施工员负责。
材料的进场检验、存放和统一调配由材料员负责,施工员配合。
施工过程中的质量控制、监督由专项质检员负责。
现场安全员负责施工过程中的安全教育和监督。
项目部经理主要负责对工程各项措施、安排的制定和落实统一进行监督和管理。
关键过程控制:本工程主要隐检项目为吊顶前,吊顶前的隐检要求保温施工质量,部件安装质量达到要求。
需要隐检验收的部位,施工班组首先应进行自检,相关技术资料应齐全,合格后,在隐蔽施工前,上报监理工程师审批。
二、施工准备1、施工人员在施工前认真熟悉图纸,按照图纸技术要求施工,严格贯彻执行有关规程、规范及质量检验评定标准,有变动更改处与设计及时办理设计变更洽商,不能随意更改设计图纸。
重点部位应进行重点交底和施工。
同时依据批准的施工图,及时准确的做出施工预算。
施工图预算经批准后送材料部门筹备。
要求相关专业工程师、工长、质检人员层层把关,全方位控制工程的进度计划,技术质量、安检和日常管理工作。
通风与防排烟系统施工方案1、施工准备1)作业条件(1)一般送风机系统和空调系统的安装,要在建筑物围护结构施工完,障碍物已清理,地面无杂物的条件下进行。
(2)检查现场预留孔洞位置、尺寸应符合图纸要求,每边比实际截面大100mm。
(3)作业地点要有相应的辅助设施,如梯子、架子、安全防护、消防器材,并有施工员的技术、质量、安全交底。
2)材质要求(1)各种安装材料应具有出厂合格证明书或质量鉴定文件及产品清单;(2)风管成品不允许有变形、扭曲、开裂、孔洞、法兰脱落、开焊、漏铆、漏打螺栓孔等缺陷;(3)安装的阀体、风口等部件应检查调节装置是否灵活,消声片、油漆层有无损伤;(4)安装使用的材料:螺栓、螺母、垫圈、垫料、密封条、自攻螺钉,拉铆钉,焊条、各种帆布、无纺布、射钉、膨胀螺栓应符合产品质量要求。
3)材料数量:详见施工图材料明细表4)工器具主要工器具有:手锤、电锤、手电钻、手锯、电动双刃剪、砂轮锯、角向磨光机、台钻、电气焊具、扳手、改锥、手剪、倒链、高凳、大绳、尖冲、射钉枪、刷子等。
2、质量要求1)通风与防排烟系统(1)主控项目A、在风管穿过需要封闭的防火、防爆的墙体或楼板时,应设预埋管或防护套管,其钢板厚度不应小于1.6mm。
风管与防护套管之间,应用不燃且对人体无危害的柔性材料封堵。
B、风管安装必须符合下列规定:a)风管内严禁其他管线穿越;b)输送含有易燃、易爆气体或安装在易燃、易爆环境的风管系统应有良好的接地,通过生活区或其他辅助生产房间时必须严密,并不得设置接口;c)室外立管的固定拉索严禁拉在避雷针或避雷网上。
C、输送空气温度高于80℃的风管,应按设计规定采取防护措施。
D、风管部件安装必须符合下列规定:a)各类风管部件及操作机构的安装,应能保证其正常的使用功能,并便于操作;b) 斜插板风阀的安装,阀板必须为向上拉启;水平安装时,阀板还应为顺气流方向插入;c) 止回风阀、自动排气活门的安装方向应正确。
GB51251-2022《建造防烟排烟系统技术标准》一、概述《标准》是国家住房和城乡建设部于2022年12月29日发布,2022年5月1日起实施的国家标准,适合于新建、改建或者扩建的各类民用建筑和公共建造的防烟排烟系统的设计、施工、验收和维护管理。
第1章:总则,规定了本标准的适合范围、引用标准、术语和定义等;第2章:设计原则,规定了防烟排烟系统的设计目标、设计依据、设计分类和设计要求等;第3章:防烟分区,规定了防烟分区的原则、方法和要求等;第4章:排烟系统,规定了排烟系统的类型、功能、参数和配置等;第5章:送风系统,规定了送风系统的类型、功能、参数和配置等;第6章:控制系统,规定了控制系统的类型、功能、参数和配置等;第7章:电源系统,规定了电源系统的类型、功能、参数和配置等;第8章:施工与验收,规定了施工与验收的普通要求、施工质量控制、验收方法和验收标准等;第9章:维护管理,规定了维护管理的普通要求、维护内容和周期、维护记录和报告等;附录A:防烟排烟系统设计计算示例;附录B:防烟排烟系统检测方法;附录C:防烟排烟系统验收报告格式;附录D:防烟排烟系统维护记录格式。
正文:按照《标准》的各个章节进行编写,详细说明防烟排烟系统的设计方案、施工方案、验收方案和维护方案等内容,并提供相应的图表、数据和计算过程等支撑材料;附录:按照《标准》的附录进行编写,提供防烟排烟系统设计计算示例、检测方法、验收报告格式和维护记录格式等内容。
页边距:上边距25mm,下边距20mm,左边距30mm,右边距20mm;页脚:页码居中,宋体,小五号;标题:按照一级标题、二级标题、三级标题的顺序进行编号,编号格式为“1.”、“1.1”、“1.1.1”等,标题内容居左,宋体,一级标题为小三号,加粗;二级标题为四号,加粗;三级标题为小四号;正文:正文内容两端对齐,宋体,小四号,行距为固定值20pt;图表:图表应有清晰的标题和编号,编号格式为“图1-1”、“表1-1”等,图表标题居中,宋体,五号;图表内容应清晰可辨,图形采用CAD制图软件绘制,表格采用Word制表软件制作;公式:公式应有清晰的编号,编号格式为“(1-1)”等,在公式右侧标注;公式内容应清晰可读,采用Word公式编辑器编辑;参考文献:参考文献应按照引用顺序进行编号,编号格式为“[1]”等,在正文中引用时在右上角标注;参考文献的内容应按照国家标准GB/T 7714-2022《信息与文献参考文献著录规则》进行著录。
GB51251一2023建筑防烟排烟系统技术标准GB51251-2023建筑防烟排烟系统技术标准建筑防烟排烟系统是保障建筑安全的重要组成部分,其技术标准在建筑设计和施工中具有指导意义。
GB51251-2023建筑防烟排烟系统技术标准是我国新颁布的一项标准,旨在规范建筑防烟排烟系统的设计、安装和维护。
一、引言随着城市化进程的加快和建筑业的快速发展,建筑安全问题日益凸显。
特别是在火灾发生时,烟雾对人们的生命安全造成了巨大威胁。
因此,建筑防烟排烟系统的设计和使用变得至关重要。
二、技术标准概述1. 标准目的GB51251-2023建筑防烟排烟系统技术标准的目的是确保建筑内烟气积聚的有效排除,提供人员疏散和消防通道的安全。
它为建筑防烟排烟系统的设计、施工和维护提供了具体规范。
2. 适用范围该技术标准适用于各类建筑物的防烟排烟系统,包括高层建筑、商业综合体、住宅楼等。
无论建筑的用途如何,都必须符合该标准要求。
3. 技术要求GB51251-2023建筑防烟排烟系统技术标准包含了以下方面的技术要求:- 防烟门和排烟口的设置要求;- 排烟风机和排烟管道的设计和使用;- 火灾探测与自动控制设备的要求;- 防烟和排烟系统的测试与检验。
三、防烟排烟系统设计1. 防烟门和排烟口防烟门和排烟口的设置是建筑防烟排烟系统设计的重要组成部分。
根据GB51251-2023技术标准,这些门和口的数量、位置和尺寸必须满足相关规定。
例如,防烟门应设置在人员疏散通道中,以便迅速疏散烟雾。
2. 排烟风机和排烟管道排烟风机是防烟排烟系统的核心设备,它通过排烟管道将烟气排出建筑。
根据技术标准的要求,排烟风机和管道的设计必须满足烟雾排出的要求,同时确保排烟系统的高效运行。
3. 火灾探测与自动控制设备火灾探测与自动控制设备在防烟排烟系统中起着至关重要的作用。
标准规定了火灾探测器的类型、布置和安装要求,以及自动控制设备的性能和可靠性要求。
四、防烟排烟系统的使用与维护1. 系统使用建筑防烟排烟系统的使用要求符合技术标准规定。
防排烟设计施工方案一、项目概述与需求分析本项目旨在针对建筑物的防排烟系统进行全面的设计与施工,确保在火灾等紧急情况下,能够有效地控制烟雾的扩散,保障人员安全疏散,减少财产损失。
需求分析方面,我们将充分考虑建筑物的结构特点、使用功能、人员密度等因素,确保防排烟系统设计的针对性和实用性。
二、防排烟系统设计原则安全性原则:确保系统在火灾等紧急情况下能够迅速启动,有效排烟防烟,为人员疏散提供安全保障。
实用性原则:结合建筑物实际情况,设计合理的排烟防烟方案,确保系统易于操作和维护。
经济性原则:在满足安全和实用性的基础上,优化设计方案,降低投资和运行成本。
三、排烟系统布局与选型根据建筑物的结构和功能需求,我们将合理布局排烟口、排烟管道和排烟风机等设备,确保烟雾能够快速排出。
在设备选型方面,我们将选用性能稳定、排烟效果好的产品,满足项目需求。
四、防烟系统设计要点设置合理的防烟分区,减少烟雾扩散范围。
采用有效的防烟措施,如设置防烟垂壁、挡烟垂壁等,阻止烟雾蔓延。
配置自动喷水灭火系统,降低火灾发生的可能性,减少烟雾产生。
五、材料选择与设备清单我们将选用符合国家标准、性能稳定的材料和设备,确保防排烟系统的质量和可靠性。
设备清单将详细列出所需设备的名称、规格、数量等信息,为施工提供准确依据。
六、施工流程与工艺要求施工前准备:制定详细的施工方案和安全措施,对施工人员进行培训和技术交底。
设备安装:按照设计图纸要求,准确安装排烟口、排烟管道、排烟风机等设备。
系统调试:完成设备安装后,进行系统调试,确保排烟防烟系统能够正常运行。
竣工验收:施工完成后,进行竣工验收,确保防排烟系统符合设计要求和相关标准。
七、质量控制与检验标准我们将建立完善的质量管理体系,确保施工过程中的每个环节都符合质量控制要求。
在施工过程中,将定期进行质量检查和验收,确保设备安装和系统调试符合设计要求和相关标准。
同时,我们将遵守国家和地方的建筑法规和规范,确保防排烟系统的质量和安全。
防排烟施工方案防排烟施工方案一、项目背景由于现代建筑多为封闭式结构,火灾一旦发生,烟雾堆积在建筑内,不仅使人员无法逃生,也会对消防救援造成困难。
因此,在建筑物内设置防排烟系统是非常重要的。
二、施工内容1. 安装烟雾探测器:根据建筑结构和规模,合理设置烟雾探测器的布局和数量,确保能够及时准确地检测到火灾烟雾。
2. 合理布置排烟口:根据建筑物的布局和设计,选择合适的位置安装排烟口,确保烟雾能够迅速排出建筑物,减少人员伤亡。
3. 安装排烟机组:根据建筑物的大小和需要排烟的面积,选择适当的排烟机组,确保能够快速有效地排出烟雾。
4. 建设排烟通道:根据建筑物的结构和规模,合理布置排烟通道,确保烟雾能够畅通无阻地排出建筑物。
5. 设计防排烟系统:结合建筑物的特点和需求,设计合适的防排烟系统方案,确保系统的可靠性和稳定性。
三、施工流程1. 进行场地勘测和测量,确定排烟系统的布局和安装位置。
2. 调查研究建筑物的结构和规模,制定防排烟系统施工方案。
3. 采购防排烟设备和材料。
4. 进行基础设施工程,包括排烟口的开挖和排烟通道的建设。
5. 安装烟雾探测器和排烟机组。
6. 进行系统的连接和调试,确保系统正常运行。
7. 进行系统的可靠性测试和安全评估。
8. 做好防排烟系统的维护和管理工作,确保系统的持续运行和安全性。
四、安全措施1. 施工前进行安全培训,确保施工人员具备相关技能和知识。
2. 按照施工方案和安全要求进行作业,严格控制施工过程中的安全风险。
3. 严格遵守消防安全规定,确保在施工过程中不引发火灾和事故。
4. 使用符合国家标准和质量要求的防排烟设备和材料,确保系统的可靠性和安全性。
五、施工周期和费用根据建筑物的结构和规模的不同,防排烟施工的周期和费用也会有所差异。
一般而言,施工周期在1个月至3个月之间,费用根据具体的项目需求进行评估。
六、总结防排烟施工方案是确保建筑物内部的人员能够安全疏散的重要措施。
通过合理布局和科学设计,能够及时有效地排出烟雾,保护人员的生命财产安全。
室内消防防排烟系统施工要求一、总则室内消防防排烟系统的施工是为了保障建筑内人员的生命安全,防止火灾蔓延和窒息等事故的发生。
本文将详细阐述室内消防防排烟系统施工过程中的要求和注意事项。
二、设计准备1.施工前应先制定详细的消防防排烟系统设计方案,包括系统结构、安装位置、管道走向等,确保系统布置合理、通风效果良好。
2.根据建筑结构和使用性质,调整系统参数,如送风量、风速等,确保系统运行稳定可靠。
三、材料准备1.施工过程中所使用的材料应符合国家有关消防防排烟系统施工的标准和规定。
2.所有材料都应进行验收,确保质量符合要求。
四、工程施工1.在施工前,应组织专业人员进行现场勘察和安全评估,确保施工场地安全,并采取必要的措施保护现场设施和附近环境。
2.施工人员应按照设计要求进行安装和调试,确保系统能够正常运行。
3.施工人员应严格按照相关规定穿戴劳动防护用品,保证自身安全。
4.施工过程中应注意施工现场的清洁,保持整洁美观,避免影响使用效果。
五、验收标准1.施工完成后需进行系统的验收工作,包括系统功能、性能、安全等方面的测试。
2.验收过程需按照国家有关标准进行,并由专业的检测机构进行检测和评估。
3.系统验收合格后,方可投入正常使用。
如有不合格现象,应及时进行整改和修复。
六、维护保养1.系统投入使用后,需要定期进行维护和保养工作,保证系统正常运行。
2.定期检查系统各部件的状态,如风机、防火门等,确保其完好无损。
3.每年至少进行一次全面维护,包括系统清洗、润滑等工作。
七、违规处理1.如发现施工过程中存在严重违反施工要求的行为,应及时停工并立即整改。
2.违规行为严重的,应依法追究相关责任。
八、总结室内消防防排烟系统施工要求是确保建筑内人员生命安全的重要环节。
在系统的设计、施工、验收和维护保养过程中,必须严格按照相关规范要求进行操作。
只有做到这一点,才能够保证防排烟系统的可靠性和有效性,为建筑内人员提供安全保护。
防烟排烟系统设计与施工要点防烟排烟系统是建筑物中重要的安全设施之一,它的设计与施工对于保障人员生命安全和防止火灾蔓延具有至关重要的作用。
本文将重点讨论防烟排烟系统的设计与施工要点,并提供一些实用的建议。
一、设计要点1. 确定排烟量:排烟量是根据建筑物的实际情况确定的,一般来说,应根据建筑物的类型、功能以及人员疏散的速度来计算。
排烟量的确定需要考虑到火灾燃烧产生的烟气量、烟气的稠密程度以及烟气对人体的有害程度等。
2. 确定排烟位置:排烟系统的排烟口位置应合理确定,一般应布置在楼层顶部或者高处,以便将烟气快速排除建筑物。
排烟口的数量和布置位置应根据建筑物的结构和空间布局来确定,以达到最佳的防烟排烟效果。
3. 确定排烟方式:排烟方式一般分为自然排烟和机械排烟两种。
自然排烟是利用外部自然风力或者建筑物内部气流来排除烟气,适用于一些小型建筑物或者不具备机械排烟条件的场所。
机械排烟则是通过安装风机或者排烟机组来强制排除烟气,适用于大型建筑物或者需要大量排烟量的场所。
二、施工要点1. 管道设计:排烟系统的管道设计应符合国家相关标准和规范。
管道的选材应具备良好的防火性能和耐高温性能,同时应保证管道的密封性和稳定性。
在设计过程中,应严格按照工程图纸要求进行布局和连接,确保排烟系统的畅通性和安全性。
2. 风机与排烟机组:在选择风机和排烟机组时,应根据实际需求确定其类型和规格。
风机和排烟机组的安装位置应考虑到使用和维修的方便性,同时也要保证其运行的可靠性和安全性。
3. 电气控制系统:排烟系统的电气控制系统应合理设计和布局,确保系统的运行安全和可靠性。
控制系统应包括传感器、控制面板、联动设备等,能够及时监测烟气浓度并控制风机或者排烟机组的运行。
4. 防火墙与密封门:排烟系统的通风管道穿越防火墙时,应采取相应的防火措施,如设置防火墙、密封门等。
防火墙和密封门的选择和安装应符合相关标准和规范,以达到有效隔离烟气和防止火灾蔓延的目的。
四、防排烟系统施工方案与技术措施1.施工程序2.防排烟安装工艺流程图3.施工要点该分项工程的要点如下:①风管制作;②风管系统安装;③防排烟工程安装;④单机试运转、设备试运转及联合调试。
4.施工方法4.1风管制作(1)风管管材选择及连接方式:风管选材表风管法兰及螺栓规格(mm)(2)制作要求:①加工前根据图纸及现场具体情况,绘制风管加工图,做出风管加工计划。
②风管的拼料应尽量减少纵向拼接,制作长度以2m为宜。
矩形风管均应采取加固措施,用楞线、楞筋、角钢加固。
风管高度比超过1:4时,风管中央要加隔板。
风管弯管处要设导流叶片。
板材下料后在轧口之前,必须用倒角机或剪刀进行倒角工作。
采用咬口连接的风管其咬口宽度和留量根据板材厚度而定,咬口宽度严格按标准要求执行。
咬口形式分为单平咬口和联合角咬口,其中单平咬口用于管材拼接,联合角咬口用于直风管和管件的组对,咬口宽度一般为7—11mm。
要求风管咬口均匀,平、无凸瘤和虚咬现象。
风管外观质量应达到折角平直,圆弧均匀,两端面平行,无翘角,表面凹凸不大于5mm。
测定孔,检查孔按要求设置,结合处应严密、牢固。
③法兰螺栓孔在台钻上加工,螺栓孔间距不超过150mm,且具有互换性。
法兰加工好后刷防锈漆、灰色磁化漆各二道。
风管法兰铆接采用平台套铆,法兰与风管轴线垂直,铆钉间距均匀且不超过150mm,法兰翻边平整,应为6~9mm,法兰与风管接触紧密,无孔洞及超皱现象。
角钢法兰要求平整,其螺孔及铆钉间距不得大于120mm,风管翻边一般为6-9mm,四角应用密封胶密封,法兰内径等几何误差应在规范内。
所有法兰接口部位须采用橡胶密封接合垫片或合适的胶粘剂作为气密封。
④风管加工好后,为便于安装,将风管进行编号。
4.2风管系统安装主要是管井中立管和园形走廊弧状矩形风管及其部件等安装,其施工要点为:(1)支、吊架选择及制作安装:根据图纸及施工现场对支、吊架选择并现场制作。
风管支、吊架的选型要结合具体的安装部位、结构形式及负荷要求确定,支、吊架的定位、测量和制作加工均指定专人负责,使其位置准确,安装牢固可靠,间距符合规范要求。
论述防排烟系统设计\施工中存在的问题摘要:随着我国经济建设发展和人民生活水平不断提高,大型建筑、高层建筑淋漓满目,各种场所的装修档次也越来越高,大量的可燃装修增加了火灾荷载,为保证人员在发生火灾时能够顺利逃生,避免火灾烟气对疏散和灭火救援的影响,设置有效的防排烟设施显得异常重要。
如何使火灾烟气控制在火灾发源地而不蔓延扩散出去,如何使火灾烟气迅速地最大限度地排除到安全的地方,如何保证有效的防烟安全,这些问题使防排烟工程设计成为建筑防火设计的一个重要组成部分。
文章探讨了防排烟系统在设计、施工中存在的问题及对策。
关键词:消防防排烟设计施工1、防排烟设施的分类防排烟设施分为防烟设施和排烟设施。
其中,防烟设施可分为机械加压送风的防烟设施和可开启外窗的自然排烟设施两种。
高层建筑的排烟设施可分为机械排烟设施和可开启外窗的自然排烟设施等两种。
2、防排烟的原理和方式2.1.防烟方式。
(1)非燃化防烟。
所谓非燃化,指建筑材料和室内家具、装修材料等尽可能采用非燃材料或难燃材料制成,从而把火灾烟气的生成量降低到最小限度。
防烟的基本做法首先是非燃化,非燃化防烟是从根本上杜绝烟源的一种防烟方式。
(2)密闭防烟。
密闭防烟的基本原理是指对耐火性和密闭性都较好的房间,当发生火灾时,将着火房间封闭起来,杜绝新鲜空气流入,使之缺氧窒息而自行熄灭,从而达到防烟灭火的目的。
(3)阻碍防烟。
在烟气扩散流动的路线上,设置各种阻碍,以防止烟气继续扩散的方式,成为阻碍防烟方式。
阻碍防烟的措施很多,如对建筑物平面化分防烟分区,在各防火分区之间设置防火门等。
(4)机械防烟。
在建筑物发生火灾时,对着火区以外的区域进行机械送风,使其保持一定的正压,以防止烟气侵入。
2.2.排烟方式。
(1)自然排烟。
利用火灾产生的热烟气的浮力和外部风力作用,通过建筑物的对外开口把烟气排至室外的排烟方式,成为自然排烟。
这种排烟方式实质上是热烟气和冷空气的对流运动,因此必须有冷空气的进口和热烟气的排出口。
