HQS系统操作注意事项

  • 格式:doc
  • 大小:180.00 KB
  • 文档页数:6

HQS质量管理系统操作注意事项:

1、 土方路基划分要求及方法:

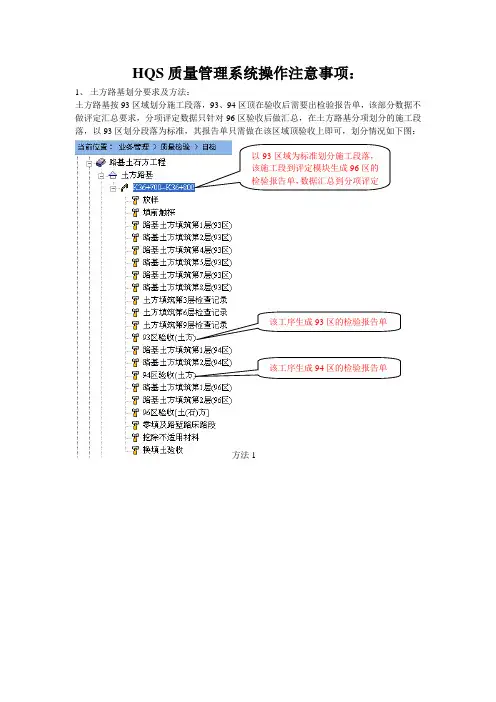

土方路基按93区域划分段落,93、94区顶在验收后需要出检验报告单,该部分数据不做评定汇总要求,分项评定数据只针对96区验收后做汇总,在土方路基分项划分的施工段落,以93区划分段落为标准,其报告单只需做在该区域顶验收上即可,划分情况如下图:

工序检验报告单的操作方法:质量检验自检选择工序

录入数据。 以93区域为标准划分施工段落,该施工段到评定模块生成96区的检验报告单,数据汇总到分项评定

该工序生成93区的检验报告单

该工序生成94区的检验报告单 2、出现同一个分项下有两种施工方法(评定项目不一样的),如一个墩的桩基有人工挖孔和冲孔两个类型的,需要在桩基分项下新增两个子分项再划分 施工段,钢筋的工序及评定项目一样 不用分子分项再分施工段落,划分情况如下图:

同一分项设置的的工序及评定项目要相对应,根据实际情况进行选择

设置工序:质量检验自检选择施工段设置工序组

设置评定:质量评定自检评定选择分项节点设置评定项目

设置工序

设置评定 3、一个墩的立柱较高 出现桩系梁,柱系梁情况时的划分方法:

该墩的系梁 放在一起进行评定。

4、立柱需要分多次浇注的情况(一根立柱生成一张检验报告单,钢筋的检查一次就出一张检验报告单)

生成检表(59) 钢筋加工安装质量检验报告单 汇总所有系梁的检测数据生成评表(63) 承台质量检验评定表

生成检表(63) 承台质量检验报告单

生成检表(65) 柱或双壁墩质量检验报告单

生成检表(59) 钢筋加工安装质量检验报告单 5、个别标段出现左图的划分情况,钢筋加工及安装无法做检验报告单的问题;应该按右图

(错误) (正确)

6、试验资料注意事项:

系统的所有试验资料都要先做委托单才能添加表格做试验资料。

试验委托单主要是用于管理一份试样的试验结果,并没有其他含义;做完委托单所要挂的试验资料再对委托单进行签字,签字后代表这份试样完成。该部份资料归档到HDS竣工档案系统是对已审批的试验委托单下的资料进行归档,如果委托单审批完而所挂的试验表格是没有审批完会把未审批完的资料导到HDS系统,不符合竣工档案要求。请各标段试验室检查已审批试验委托单下的试验表格是否签字完成,未审批的及时补签。

7、质量报表的注意事项:

操作方法:业务管理—>质量报表—>通过新增按钮建立如下左图 树节点

添加表格节点时要注意选择正确的表格组,否则新增表格时找不到所需的表格。 生成检表(59) 钢筋加工安装质量检验报告单 只能做检验申请批复单

一般节点

表格节点

7、系统日志录入注意事项:

施工日志:

有个别标段长时间不能按时填写日志,并增加空白的表格

在HQS系统添加施工/监理日志表格时请确认年份是否正确,系统中新增表格时的年份默认是本机上的,如果本机上的日期设置有误,不注意时就会搞错日志的年份,请各标段检查电脑的日期与时间设置是否正确。

汇总日志的施工员 要写明当天施工的部位及各部位的负责人员

能反映当天施工部位的施工内容、情况,要求尽量详细(不要施工员名如有指令请写明,没有的写 无 政府抽检是指第三方监测职能部门对工程质量进行的检验活动,一般要求是5%的抽检频率,从业务要求是按单位工程下的分项进行统计,比如对一座桥的所有桩基,系梁分项所做的砼强度试件试验进行抽检、汇总;一座桥有20根桩基,一根自检取2组,5%就是2组,此部分资料在做竣工档案时也是单独进行组卷,自行建立分项节点,添加附件及新增汇总表。如图:

第X标段

XX桥

把桥包括的分项列出来

桩基---挂5%抽检试验资料(全部是附件)和汇总表

系梁---挂5%抽检试验资料(全部是附件)和汇总表

XX分项
