防火门安装技术交底
- 格式:doc
- 大小:25.50 KB
- 文档页数:4
.

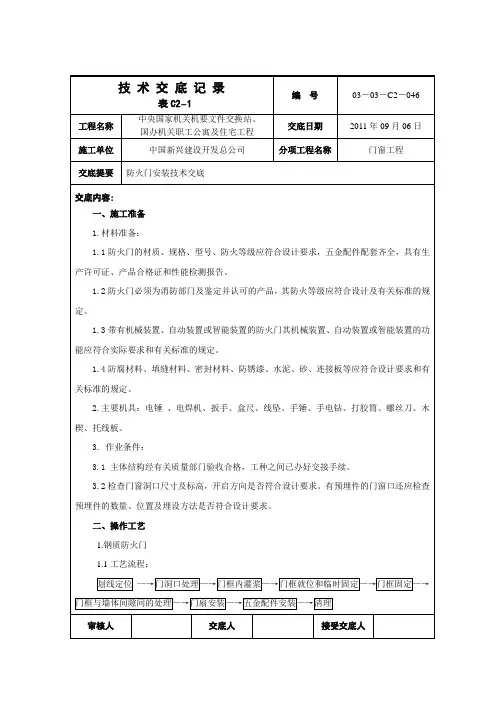

技术交底记录
编号:
工程名称 交底日期 年 月 日
施工单位 分项工程名称 门窗工程
交底提要 施工准备、操作工艺、质量要求、成品保护、考前须知
技术交底内容:
一、施工准备
1.材料准备:
〔1〕防火门的材质、规格、型号、防火等级应符合设计要求, 五金配件配套齐全, 具有生产许可证、产品合格证和性能检测报告。
〔2〕防火门必须为消防部门及鉴定并认可的产品, 其防火等级应符合设计及有关标准的规定。
〔3〕安装时要根据厂家的编号以及门框上面所示的安装部位进行安装, 确保现场门安装位置准确无误。
〔4〕防腐材料、填缝材料、密封材料、水泥、砂等应符合设计要求和有关标准的规定。
2.主要机具: 电锤 、电焊机、扳手、盒尺、线坠、手锤、手电钻、打胶筒、螺丝刀、木楔、托线板。
3.作业条件:
〔1〕主体结构经有关质量部门验收合格, 工种之间已办好交接手续。
〔2〕检查门窗洞口尺寸及标高, 开启方向是否符合设计要求。有预埋件的门窗口还应检查预埋件的数量、位置及埋设方法是否符合设计要求。
〔3〕对于设备房间为了方便设备进入门洞尺寸留高的, 按照03G329图集增加过梁施工到原有洞口尺寸后, 方可进行门的安装;
二、操作工艺
1.钢质防火门 .
工艺流程:
划线定位 —→门洞口处理—→门框内灌浆—→门框就位和临时固定—→门框固定—→门框与墙体间隙间的处理—→门扇安装—→五金配件安装—→清理
2.施工工艺
〔1〕划线定位: 按设计要求尺寸, 标高和方向, 画出门框框口位置线。
〔2〕门洞口处理: 安装前检查门洞的尺寸, 偏差、不垂直、不方正的要进行剔凿或抹灰处理。
〔3〕门框内灌浆:对于钢质防火门, 需要在门框内用细石砼进行满灌。本工程采用先灌浆后安装门框的施工方法, 此种方法方便操作, 填充密实度较好。填充时填充料不能过量, 防止门框变形影响开启。
〔4〕门框就位和临时固定:先拆掉门框下部的固定板, 将门框临时固定在洞口内, 经校正合格后, 方可进行安装。对于有门框的门, 门框一般埋入±标高以下20㎜, 须保证框口上下尺寸相同, 允许误差<1.5㎜, 对角线允许误差<2㎜。
〔5〕门框固定:
钢质门采用镀锌连接件固定。连接件与墙体固定采用膨胀螺栓的方式进行安装, 每边均不应少于3个连接点, 且应牢固连接。当安装门遇到门框上膨胀螺栓口不在实心砖砌筑的墙体上面, 采取在实心砖两边打膨胀螺栓, 中间用直径为10的钢筋进行膨胀螺栓与门以及直径为10的钢筋进行焊接固定, 对于膨胀螺栓处未灌浆的部位, 待门框固定牢固调平后, 在用细石混凝土将此局部的空隙进行灌浆, 灌浆完成后, 方可进行门扇的安装。
〔6〕门框与墙体间隙间的处理: 门框周边缝隙, 用同墙体抹灰比例相同的水泥砂浆或细石砼〔当墙体缝隙与门框间的间距较大时采取细石混凝土灌缝, 确保膨胀螺栓与墙体间的连接牢固性〕嵌缝牢固, 应保证与墙体连接成整体;经养护凝固后, 再粉刷洞口及墙体。
〔7〕门扇安装: 门扇关闭后, 门缝应均匀平整, 开启自由轻便, 不得有过紧、过松和反弹现象。安装后的防火门, 要求门扇与门框搭接量不小于, 框扇配合部位内侧宽度尺寸偏差不大于, 高度偏差不大于, 对角线长度之差小于3.0mmm, 门扇闭和后配合间隙小于3.0mmm,
门扇与门框之间的两侧缝隙不大于, 上侧缝隙不大于, 双扇门, 中缝间隙不大于。
〔8〕五金配件安装: 安装门锁、合金或不锈钢执手及其他装置等, 可按照五金的?使用说明书?的要求进行安装, 均应到达各自的使用功能且所用五金件满足业主?用户需求书?要求。
〔9〕清理、涂漆:安装结束后, 应随即将门框、门扇、和洞口周围的污垢等清擦干净。油.
漆后的门现场安装后及竣工前要自行检查是否有划伤, 如遇修补, 联系厂家进行修补, 修补的地方, 用保护薄膜做好防护措施, 防止污染五金。
三、质量标准
1.主控工程
〔1〕防火门的质量和各项性能应符合设计要求。
〔2〕防火门的品种、类型、规格、尺寸、开启方向、安装位置及防腐处理应符合设计要求。
〔3〕带有机械装置、自动装置或智能装置的防火门其机械装置、自动装置或智能装置的功能应符合实际要求和有关标准的规定。
〔4〕防火门的安装必须牢固。预埋件的数量、位置、埋设方式、与框的连接方式必须符合设计要求。
〔5〕防火门的配件应齐全, 位置应正确, 安装应牢固, 功能应满足使用要求和特种门的各项性能指标。
2.一般工程
〔1〕防火门的外表装饰应符合设计要求。
〔2〕防火门的外表应洁净, 无划痕、碰伤。
四、成品保护
1.防火门采用带面漆的成品门时, 门框固定前应对门外表贴保护膜进行保护, 防止灰浆污染。待墙面装修完成后, 方可揭去保护膜。
2.钢质门安装时应采取措施、防止焊接作业时电焊火花损坏周围材料。
3、对于存在撬门的现象, 一经发现要对其进行重罚。
五、其他考前须知
1.门框固定不牢、松动: 安装时应严格遵守工艺规程, 保证连接件的数量, 并根据墙体材质选用连接方式。需注意以下几点:
〔1〕注意膨胀螺栓必须固定在实心砖墙上;
〔2〕对于门框与墙体之间缝隙较大的门, 缝隙处必须用混凝土进行填充, 确保膨胀螺栓固定深度, 保证门安装的牢固。
2.框扇翘曲变形, 闭合不严: 防火门安装前, 必须逐樘进行检查, 如有翘曲变形活脱焊等现象, 应予以更换;搬运时应轻搬轻放, 运输堆放时应竖向放置。 .
3、钢质门返锈:钢门窗安装前, 应检查防锈;搬运、安装时应防止撞伤及擦脱外表漆膜;如有损坏, 应及时补刷防锈漆前方可涂刷面漆。
4、门安装时必须按照厂家的编号以及门框上面所显示此门的部位进行安装, 防止存在门禁房间的门安装错误。
交底单位:
交底人:
审核人:
年 月 日 交底对象:
接受交底人:
年 月 日
