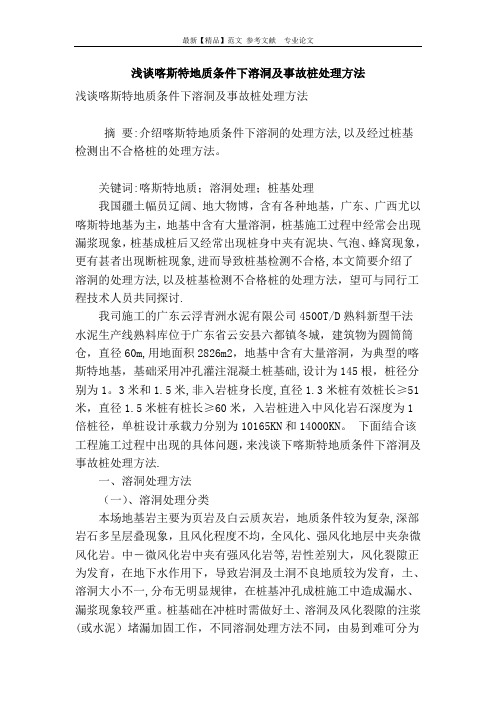

浅谈喀斯特地质条件下溶洞及事故桩处理方法浅谈喀斯特地质条件下溶洞及事故桩处理方法摘要:介绍喀斯特地质条件下溶洞的处理方法,以及经过桩基检测出不合格桩的处理方法。
关键词:喀斯特地质;溶洞处理;桩基处理我国疆土幅员辽阔、地大物博,含有各种地基,广东、广西尤以喀斯特地基为主,地基中含有大量溶洞,桩基施工过程中经常会出现漏浆现象,桩基成桩后又经常出现桩身中夹有泥块、气泡、蜂窝现象,更有甚者出现断桩现象,进而导致桩基检测不合格,本文简要介绍了溶洞的处理方法,以及桩基检测不合格桩的处理方法,望可与同行工程技术人员共同探讨.我司施工的广东云浮青洲水泥有限公司4500T/D熟料新型干法水泥生产线熟料库位于广东省云安县六都镇冬城,建筑物为圆筒筒仓,直径60m,用地面积2826m2,地基中含有大量溶洞,为典型的喀斯特地基,基础采用冲孔灌注混凝土桩基础,设计为145根,桩径分别为1。
3米和1.5米,非入岩桩身长度,直径1.3米桩有效桩长≥51米,直径1.5米桩有桩长≥60米,入岩桩进入中风化岩石深度为1倍桩径,单桩设计承载力分别为10165KN和14000KN。
下面结合该工程施工过程中出现的具体问题,来浅谈下喀斯特地质条件下溶洞及事故桩处理方法.一、溶洞处理方法(一)、溶洞处理分类本场地基岩主要为页岩及白云质灰岩,地质条件较为复杂,深部岩石多呈层叠现象,且风化程度不均,全风化、强风化地层中夹杂微风化岩。
中―微风化岩中夹有强风化岩等,岩性差别大,风化裂隙正为发育,在地下水作用下,导致岩洞及土洞不良地质较为发育,土、溶洞大小不一,分布无明显规律,在桩基冲孔成桩施工中造成漏水、漏浆现象较严重。
桩基础在冲桩时需做好土、溶洞及风化裂隙的注浆(或水泥)堵漏加固工作,不同溶洞处理方法不同,由易到难可分为如下四种:1、当冲孔作业时出现漏浆现象,报监理、业主代表现场确定,当确认为是溶洞时,采用粘土法处理溶洞.2、当采取了以上黏土法填充溶洞无效时,采用粘土、片石、水泥混合材料法处理溶洞。
喀斯特岩溶地区刚性桩复合地基施工工法喀斯特岩溶地区刚性桩复合地基施工工法一、前言喀斯特岩溶地区是一种特殊的地质环境,地表上容易形成坑洼、沉陷和塌陷等问题。
为解决这些问题,喀斯特岩溶地区刚性桩复合地基施工工法应运而生。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析和工程实例,以期提供参考。
二、工法特点喀斯特岩溶地区刚性桩复合地基施工工法具有以下特点:1. 增加地基的承载力和稳定性:通过在岩溶地区地下安装混凝土刚性桩,提高地基的承载力和稳定性,避免土层下沉和坍塌。
2. 增强地基的抵抗侵蚀能力:通过刚性桩复合地基的施工,改善喀斯特地区易受侵蚀的土地,防止土壤被溶解和侵蚀,减轻地表沉降和地面下陷的风险。
3. 提高地基的排水能力:刚性桩复合地基施工工法可以改善喀斯特地区的排水条件,降低地下水位,提高地基的排水能力,减轻地基被水浸泡引起的沉降和坍塌风险。
三、适应范围喀斯特岩溶地区刚性桩复合地基施工工法适用于以下工程:1. 建筑物基础处理:适用于在喀斯特岩溶地区建设高层建筑、桥梁、隧道等工程,以提高地基承载力和稳定性。
2. 地下管道施工:适用于在喀斯特岩溶地区铺设地下管道,以防止管道被土壤侵蚀和沉降。
3. 道路交通工程:适用于在喀斯特岩溶地区修建道路和高速公路,以增强地基的稳定性和排水能力。
四、工艺原理喀斯特岩溶地区刚性桩复合地基施工工法的工艺原理包括以下几个方面:1. 桩身负重原理:桩身受力后,通过桩身的承载能力来分担地基的承载力。
2. 地基加固原理:通过刚性桩的施工,将地基土体与桩体形成一体化,提高地基的承载力和稳定性。
3. 土层改良原理:刚性桩施工过程中,通过钻孔方式,在岩溶地区地下钻孔灌注水泥浆,改良地基土层的物理性质,增加土层的密实度和稳定性。
五、施工工艺1. 前期准备:进行地质勘察和设计,确定刚性桩的位置和数量,并准备施工所需的材料和设备。

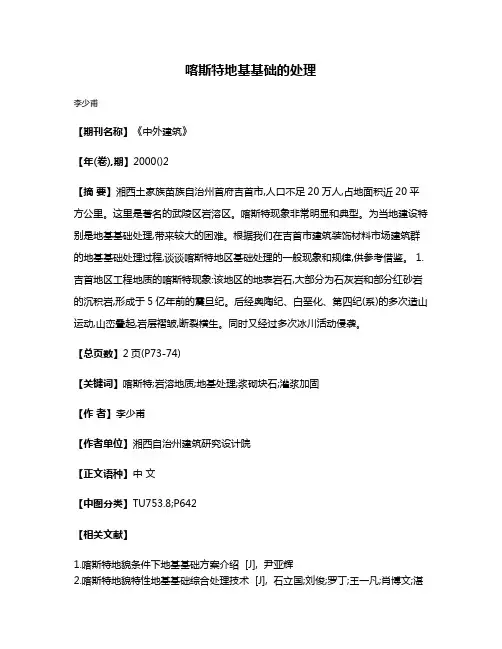

喀斯特地基基础的处理
李少甫
【期刊名称】《中外建筑》
【年(卷),期】2000()2
【摘要】湘西土家族苗族自治州首府吉首市,人口不足20万人,占地面积近20平方公里。
这里是著名的武陵区岩溶区。
喀斯特现象非常明显和典型。
为当地建设特别是地基基础处理,带来较大的困难。
根据我们在吉首市建筑装饰材料市场建筑群的地基基础处理过程,谈谈喀斯特地区基础处理的一般现象和规律,供参考借鉴。
1.吉首地区工程地质的喀斯特现象:该地区的地表岩石,大部分为石灰岩和部分红砂岩的沉积岩,形成于5亿年前的震旦纪。
后经奥陶纪、白垩化、第四纪(系)的多次造山运动,山峦叠起,岩层褶皱,断裂横生。
同时又经过多次冰川活动侵袭。
【总页数】2页(P73-74)
【关键词】喀斯特;岩溶地质;地基处理;浆砌块石;灌浆加固
【作者】李少甫
【作者单位】湘西自治州建筑研究设计院
【正文语种】中文
【中图分类】TU753.8;P642
【相关文献】
1.喀斯特地貌条件下地基基础方案介绍 [J], 尹亚辉
2.喀斯特地貌特性地基基础综合处理技术 [J], 石立国;刘俊;罗丁;王一凡;肖博文;湛
楠
3.浅议“西南”喀斯特地基基础的处理 [J], 王嘉睿;
4.浅议“西南”喀斯特地基基础的处理 [J], 王嘉睿
5.喀斯特地区地基基础处理方案探讨 [J], 何国辉
因版权原因,仅展示原文概要,查看原文内容请购买。
喀斯特地貌基础施工的若干思考一、喀斯特地貌特征及对建筑施工的影响喀斯特地貌大多数是有可溶性石灰岩构成,地表受风吹日晒和雨林极易风化,而地下部分由于受到溶蚀力的水对可溶性岩石的溶蚀作用,使地下部分结构松软,岩层较多,而且还会出现暗河及流沙等现象,尤其是地下河对于建筑基础施工影响较大,因此喀斯特地貌基础施工与其他地形相比施工难度较高,特别是由于土体含水分高容易造成坍塌,一般情况下桩基两相邻仅四米的孔就出现近4~5米的高差,而且基础桩深度必须要大,才能起到稳固作用,这些都基础施工造成了不利影响。
喀斯特地貌基础施工要针对喀斯特地貌的地下特征采取有效的施工技术,通过准确的地下勘察和科学的分析,选择适合基础柱桩挖掘的方法和有关技术,努力克服由于不利的地理条件造成的基础施工难的问题,筠连县鸿基建筑有限公司在宜宾市筠连县建筑施工过程中,面对当地典型的喀斯特地貌,因地制宜,采用了超深人工挖孔桩技术,为确保工程施工质量和施工安全做出了贡献。
二、工程概况筠连县鸿基建筑有限公司“筠连县国税局返安房工程”,剪力墙结构,地上11层。
原设计为筏形基础,因相邻“晨晖雅居”地下三层大开挖后导致该项目土层拉裂,只能采取深桩基础施工。
由于周围建筑物复杂,大型旋挖机不能进场,而且场地狭窄也不能采用冲孔桩施工,唯一方案是人工挖孔桩。
经详勘后51根桩最深达石灰岩持力层达26米。
原则上人工挖孔深度不宜超过15米,针对这一情况公司技术人员经过多年的施工经验,针对人工挖孔桩施工工艺,通过大量实践,了解在地下溶洞、沟槽、暗河环境下,如何进行人工挖孔桩施工,在保证施工安全、成孔质量等方面提出了更多更好的技术措施,结合本工程实际,编制了详尽的超深人工挖孔桩施工技术方案,并经五位专家组成的专家组一致通过该技术方案后进行基础施工,从而增加了对于喀斯特地貌等特殊地质条件下施工的應变能力。
目前该工程已经顺利完工,为安全、按期、优质完成“筠连县国税局返安房工程”打下了良好的基础。
Urbanism and Architecture141浅谈喀斯特地貌地区的地基处理技术黄海飞(中建海峡建设发展有限公司,福建福州 350000)摘要:在我国城市化进程中,需要对不同地区开展建筑物或者交通项目的建设工作,在建设中会遇到各种各样的地质条件,对地基处理不当将会影响工程的质量。
此次研究的目的是明确喀斯特地貌地区地基处理的技术。
首先,文章对喀斯特地貌进行简单介绍;其次,对喀斯特地貌地区主要工程地质问题进行分析和探究;最后,对喀斯特地貌地区地基处理技术进行详细的分析。
望文章的分析和研究有助于喀斯特地区地基处理水平的提升。
关键词:喀斯特地貌;地基处理;建筑施工[中图分类号]TU470[文献标识码]ADiscussion on Foundation Treatment Technology in Karst AreaHuang Haifei(CSCEC Strait Construction and Development Co., Ltd., Fuzhou Fujian 350000, China)Abstract: In the process of urbanization in China, it is necessary to carry out the construction of buildings or traffic projects in different areas. In the process of construction, various geological conditions will be encountered. Improper treatment of the foundation will affect the quality of the project. The purpose of this study is to clarify the foundation treatment technology in karst landform areas. First of all, the paper introduces the relevant contents of karst landform, then analyzes and explores the main engineering geological problems in karst landform area, and finally, analyzes the foundation treatment technology in karst landform area in detail, hoping that the analysis and research of the paper can contribute to the improvement of the foundation treatment level in Karst area.Key words: karst landform; foundation treatment; construction在开展各项建筑施工时,为了保障施工后的工程具有较强的稳定性和承载力,需要进行地基处理,地基处理对于高层建筑而言意义尤为重大,如果在施工中采用有效的地基处理技术和方法,则能提升地基的稳定性和承载力。

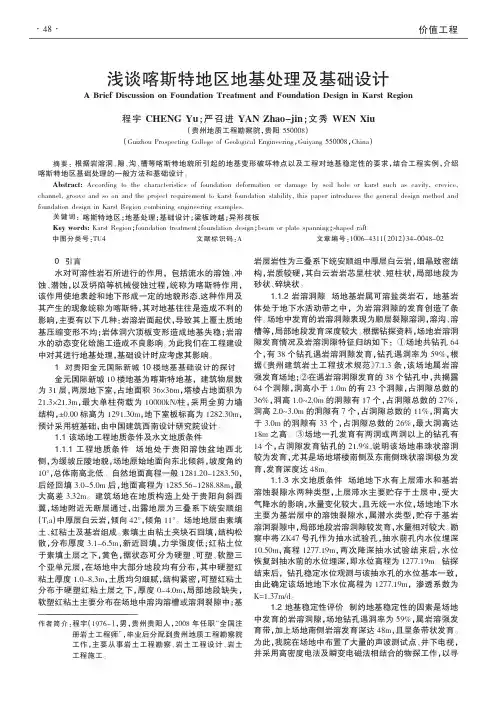

价值工程———————————————————————作者简介:程宇(1976-),男,贵州贵阳人,2008年任职“全国注册岩土工程师”,毕业后分配到贵州地质工程勘察院工作,主要从事岩土工程勘察、岩土工程设计、岩土工程施工。
0引言水对可溶性岩石所进行的作用,包括流水的溶蚀、冲蚀、潜蚀,以及坍陷等机械侵蚀过程,统称为喀斯特作用,该作用使地表趁和地下形成一定的地貌形态,这种作用及其产生的现象统称为喀斯特,其对地基往往是造成不利的影响,主要有以下几种:岩溶岩面起伏,导致其上覆土质地基压缩变形不均;岩体洞穴顶板变形造成地基失稳;岩溶水的动态变化给施工造成不良影响。
为此我们在工程建设中对其进行地基处理,基础设计时应考虑其影响。
1对贵阳金元国际新城10楼地基基础设计的探讨金元国际新城10楼地基为喀斯特地基,建筑物层数为31层,两层地下室,占地面积36×36m ,塔楼占地面积为21.3×21.3m ,最大单柱荷载为10000kN/柱,采用全剪力墙结构,±0.00标高为1291.30m ,地下室板标高为1282.30m ,预计采用桩基础,由中国建筑西南设计研究院设计。
1.1该场地工程地质条件及水文地质条件1.1.1工程地质条件场地处于贵阳溶蚀盆地西北侧,为缓坡丘陵地貌,场地原始地面向东北倾斜,坡度角约10°,总体南高北低。
自然地面高程一般1281.20-1283.50,后经回填3.0-5.0m 后,地面高程为1285.56-1288.88m ,最大高差3.32m 。
建筑场地在地质构造上处于贵阳向斜西翼,场地附近无断层通过,出露地层为三叠系下统安顺组(T 1a )中厚层白云岩,倾向42°,倾角11°。
场地地层由素填土、红粘土及基岩组成。
素填土由粘土夹块石回填,结构松散,分布厚度3.1-6.5m ,新近回填,力学强度低;红粘土位于素填土层之下,黄色,据状态可分为硬塑、可塑、软塑三个亚单元层,在场地中大部分地段均有分布,其中硬塑红粘土厚度1.0-8.3m ,土质均匀细腻,结构紧密,可塑红粘土分布于硬塑红粘土层之下,厚度0-4.0m ,局部地段缺失,软塑红粘土主要分布在场地中溶沟溶槽或溶洞裂隙中;基岩层岩性为三叠系下统安顺组中厚层白云岩,细晶致密结构,岩质较硬,其白云岩岩芯呈柱状、短柱状,局部地段为砂状、碎块状。
喀斯特地貌桩基础工程施工导言基础工程一直是工程中重点控制的工序,本文主要浅析喀斯特地貌地区,桩基础施工施工方法的选择与施工过程中的成桩控制。
工程概况(1)贵州贵阳地区某房屋建筑工程,基础设计为桩基础,桩总数为477根,桩径分别为1000mm、1200mm、1300mm、1500mm、1800mm、2000mm 六种桩径,桩身长净长为10~23m,单桩竖向承载力特征值三种,分别为3800KN、6000KN、8000KN,桩基础以上结构为地下室一层,地上15层框剪结构,设计年限50年,抗震等级三级。
所有桩均在回填后的场平地基上施工,回填高度约5~15米,回填料以碎石为主。
(2)地形地貌:地形、地貌走势大致呈东西向延展,地势起伏较大,南北高,中部低。
奇特的喀斯特地貌大量分布,既有高原山地和丘陵,又有盆地和河谷、台地。
本项目总体处于山间盆地,较平坦。
(3)气象水文:贵阳市属亚热带季风湿润气候,冬无严寒,夏无酷暑,春秋气温多变。
属北亚热带,多年平均气温15.3℃,最热7月,平均气温24℃,最冷1月,平均气温5℃,多年平均降雨量1136.7mm,降雨年度分配不均,丰水期多集中在5~8月,占全年降雨量的60%,枯季12月至次年3月,降雨量占全年的8﹪,雨季一般始于3月,持续接近9个月。
最大日降雨量133.2mm,主要集中于夏、秋季节,夏季降雨量较大、较集中。
年陆面蒸发580~630mm。
根据区内出露的地层岩性、含水介质特征及地下水动力条件,地下水类型分为松散岩类孔隙水、基岩裂隙水和碳酸盐岩溶水三种类型。
孔隙水赋存于第四系松散土层中,属上层滞水,其中上层滞水主要赋存于红粘土的裂隙和土中,水量有限,主要受大气降水影响,无统一水位,分布不均匀,常呈透镜状分布,水量随季节性变化大。
(4)本工程基础施工控制在3~5月份,降低雨季对施工的影响。
基础施工方式的选择初步方案采用两种成孔方式,一是采用人工挖孔桩,二是采用机械成孔。
喀斯特地貌基础施工主要技术工艺分析地质勘测与分析是基础施工的第一步。
通过对地层结构、岩性、水文地质等方面的调查研究,确定喀斯特地貌的地质特点和工程难点,为后续工程的施工提供科学依据。
地质勘测与分析的主要内容包括地质钻探、地下水位测量、地质剖面绘制等。
爆破拆除是处理喀斯特地貌中存在的岩石和悬挂物的主要方法之一、爆破拆除是通过引爆炸药,使得岩石或悬挂物发生破碎崩裂,以便于后续的挖掘和清理工作。
在爆破拆除过程中,需要考虑到岩层的稳定性和邻近建筑物的保护,采取适当的爆破参数和技术手段。
挖掘与填充是喀斯特地貌基础施工中的重要环节。
由于喀斯特地貌多存在溶洞和地下洞室,因此需要进行挖掘工作以便于施工进展。
挖掘过程需要根据地质勘测结果,选择合适的施工方法和机械设备,确保施工安全和效率。
挖掘后,需要进行填充工作,采用合适的填充材料填补空洞,这可以提高地基的稳定性和承载能力。
巩固与加固是喀斯特地貌基础施工的关键工艺。
喀斯特地貌的岩层通常具有较大的孔隙度和透水性,需要采取巩固措施来增加岩体的稳定性和强度。
常见的巩固和加固技术包括注浆加固、喷涂支护、岩体锚固等。
通过这些技术手段,可以有效地改善地质条件,提高基础施工的安全性和可靠性。
在喀斯特地貌基础施工中,还需要注意环境保护和生态修复。
由于喀斯特地貌具有丰富的水文地质资源和特殊的生态环境,施工过程中需要注意保护地下水资源和生态系统的完整性。
同时,在工程竣工后,还需要进行生态修复工作,恢复地形地貌的原始状态,保护生态环境的可持续发展。
总之,喀斯特地貌基础施工的主要技术工艺包括地质勘测与分析、爆破拆除、挖掘与填充、巩固与加固等。
这些技术工艺旨在解决喀斯特地貌中的工程难题,确保施工安全、高效和可持续发展。
基于喀斯特地貌的地基处理及桩基施工质量控制探讨摘要:喀斯特地貌是一个独特的地质特征。
喀斯特地区的地形复杂性使其难以进行基础施工,尤其是地基处理。
这给工程建设带来了很多质量威胁。
本文仅在对过往项目总结的基础上,就喀斯特地区复杂地基的处理方法及桩基施工质量管控注意事项展开简要论述关键词:喀斯特地貌;地基处理;建筑技术1.前言喀斯特地貌在我国分布广、面积大。
其中以广西、贵州和云南东部所占面积最大。
广西境内的岩石物质主要为石灰石、白云岩、石膏和岩盐等,该类岩石统称为碳酸盐类岩石,亦有分布硫酸盐、卤化物岩等。
其特点是其可溶性岩石的层面、节理或断层容易在地下水或地表水活动下被溶蚀和侵蚀。
而广西是全国降水量最丰富的省区之一,各地年降水量为1080~2760mm,其地理分布具有东部多,西部少;丘陵山区多,河谷平原少;夏季迎风坡多,背风坡少等特点。
以上两个因素使得广西区域内的喀斯特地貌形态十分丰富,其表现在地面上往往崎岖不平,岩石绚丽,奇峰林立,地表常见有石芽、石林、峰林、溶沟、漏斗、溶蚀洼地等形态;而在地下则往往会有地下河水、溶洞、溶槽、石笋、钟乳石和石柱等。
广西岩溶地区房屋建筑和市政基础设施工程的地基基础设计与施工前,均应进行岩土工程勘察和评价,综合考虑结构类型、材料与施工因素等条件,因地制宜地进行设计,组织施工,否则将严重影响工程的施工质量及相关工期。
1.施工前的准备工作项目基础工程施工前应注意收集项目所在地的岩层土质等地质情况,为项目勘察范围、钻探深度以及可能采用的地基、基础形式的选择提供参考,同时尚应注意收集相关水文情况,合理判断项目所在地的抗浮水位、洪水发生概率、以及地下暗河存在的可能性。
在地质勘察中尚应注意以下内容:首先,应注意保障勘察孔的钻芯完整性,注意保障各钻芯完整度有利于科学判断岩层连续性及孔隙溶洞情况。
(见图1)图1 广西某项目勘察钻孔岩芯照片其次,在勘察过程中注意地下水位的每日变化和规律,其次,要测量含水层的深度和厚度,并找出水流方向的变化。
喀斯特地貌桩基施工技术研究摘要:我国地理面积辽阔,不同地区的地质条件各不相同,在岩溶地区,由于独特的地质条件,在进行桩基施工时,需要提前做好充分的准备,为了改善桩基技术的应用条件,对其具体应用中存在的问题进行了详细分析,并采取措施加以解决。
本文从施工的角度分析了桩基施工技术在岩溶地区的应用。
关键词:喀斯特地貌;桩基技术;施工方法;引言喀斯特地貌作为一种特殊的地质现象,主要分布在中国西南地区,它们的形成是由流动的水的长期化学和机械作用引起的一种特殊的地貌和水文地质现象,在这个特殊的地貌区,地质条件十分复杂,地下溶洞发育明显,桩基施工将非常困难,要提前对地质环境进行摸底调查,掌握施工过程中的各种关键点,提前消除潜在的技术应用风险,确保桩基施工技术取得良好效果。
1.喀斯特地貌喀斯特地貌是指可溶性岩石被具有腐蚀力的水长期溶解而形成的地表或地下区域,喀斯特地貌可以通过溶解、侵蚀、地下侵蚀和崩塌等定性形式形成,桩基施工受地下岩溶地貌的影响,如溶洞、地下水以及洞穴结构中存在的石笋和石柱,由于土地资源短缺和基础设施不完善,喀斯特地形地区的施工难度和安全风险较高。
2.桩基技术应用前的准备工作2.1施工现场的勘察在建筑工程中,桩基施工是一项隐蔽工程,一般在地下进行,如果遇到溶洞地质,施工难度系数将大大增加,此外,在整个建设项目中,每个组成环节都是相互联系和相互作用的,一个环节一旦出现问题,将直接导致施工其他环节的顺利进行,造成钻孔、卡锤、漏浆等事故,对施工质量产生不利影响,如果不及时采取措施,将对建筑物的后期使用造成安全隐患,基于此,在进行桩基施工之前,需要专业技术人员全面调查和掌握施工现场的地质环境、水文环境和溶洞形成情况,获得现场第一手信息,然后制定综合施工计划。
2.2构建钻孔施工平台一方面,技术人员需要对岩溶现场进行勘察;另一方面,要根据现场情况平整施工现场,做好钻井施工平台的施工,对于复杂的溶洞情况,泥浆坑的设置应尽可能大,以确保泥浆储量满足施工要求,此外,为了应对溶洞的复杂情况,有必要在施工现场准备粘土、碎石、片石、水泥等材料进行渗漏回填。
浅谈喀斯特地貌中桩基旋挖常见问题处理方法摘要:介绍在喀斯特地貌中,采用旋挖钻机对桩基工程进行施工,遭遇塌孔、缩孔、溶洞等不良情况采取的各项处理方法。
关键词:喀斯特地貌;桩基工程;机械旋挖1工程实例南川区龙岩污水处理厂厂址位于工业园区西北侧,凤咀江岸边的上石堡处。
一期工程规划用地面积7997.0㎡。
一期工程污水处理能力为3000m³/d,二期工程总污水处理能力达到15000m³/d。
厂区防洪等级为IV,按二十年一遇设防,二十年一遇洪水位为505.2米。
龙岩污水处理厂含土建、安装工程,主要建筑物有综合楼、脱水加药房、配电风机房、消毒监测房、粗格栅、提升泵站等。
本工程共有钻孔灌注桩215根,砼强度等级为C30,钢筋笼纵筋为φ10~φ12,螺旋箍筋为φ8@200mm,端部加密φ8@100m m,加密区长度为桩帽+1D、3D或1.5m中的最大值,加强筋φ14@2000mm,纵筋锚入桩帽35d,顶部配单层双向φ12@200mm加强筋。
根据现有勘察资料,桩基入中风化岩层1m(桩径1100mm 入岩1.1m),桩长约4.37~13.84m,相邻桩基和基岩临空面刚性角均不大于30°,桩基与基岩临空面距离不小于2.5m或1倍桩径。
2 工程地质特点本工程位于重庆市东南部,地处喀斯特地貌区,场地地层主要为第四系全新统人工堆积(Q4ml)素填土、第四系全新统冲洪积淤泥质粉质粘土、粉质粘土、卵石土(Q4al+pl),下伏为三叠系中统雷口坡组灰岩(T2l)。
西侧约l00m处为凤咀江,河道宽约40m,勘察期间水位约为499.00m。
该处20年一遇洪水位约为505.20m。
经过对勘察孔在24小时后进行钻孔水位观测,大部分钻孔均有水。
勘察期间,抽取其中一个孔(ZY41)做简易抽水试验,该孔的孔深16.50m,抽水前测得稳定静止为5.60m,采用筒进行抽水,经31分钟水位从5.60m降至8.20m,降深2.60m,持续以水位稳定水量60m³/d进行了4个小时抽水,抽水结束后观测孔内恢复水位,水位从8.20m,上升至5.60m需要16分钟。
喀斯特地貌路基岩溶整治技术的探讨1、工程概况渝黔鐵路位于典型的喀斯特地区,碳酸盐分布广泛,地下岩溶极发育或发育,影响铁路工程的溶洞、落水洞、溶蚀洼地、隐伏岩溶、暗河等形态众多。
地下发育有大小不等的溶洞、连通性较好的溶蚀破碎带,且部分段落地下水位波范围在基岩与覆盖层接触界面附近,形成了易塌陷区和极易塌陷区。
路基主要以路堑、半填半挖,填方路基为主。
覆盖层为第四系粉质粘土,下伏基岩为灰岩、泥灰岩为主,节理裂隙较为发育。
地下水埋深较大,地表水入渗是岩溶地面塌陷的主要诱因。
岩溶地区注浆加固通过地质钻机成孔,直接向路基的溶洞、裂隙以及岩土汇集面注入水泥浆充填或在路基承载力范围形成水泥浆帷幕,以阻止地下水对路基的侵蚀危害,以达到减少路基沉降或塌陷的作用。
2、主要施工技术通过对路基岩溶整治施工技术的探讨和研究,检验注浆处理施工设备、施工工艺的合理性、适用性以及泵浆压力、注浆流量、入岩深度的判断、注浆速度等参数,由此确定注浆处理的施工工艺及施工技术参数,检验设计参数和处理效果,确定机械设备选型及配套组合,探明地质情况,以确保注浆处理的施工质量满足设计要求。
2.1、施工配合比试验室根据注浆浆液的要求,多次配选,调试,拟选配比参数,再通过工艺试验施工适时总结、调整。
2.2、机械配置机械配置主要包括地质钻机、液压注浆泵、拌浆机、止浆塞、高压注浆管、孔口盖及配套仪表等。
一套注浆设备配置情况见下表,施工中应根据工程任务配备机械设备。
2.3、压浆施工程序图2.4、钻探施工2.4.1、钻孔施工、留存芯样通过钻孔留取地质岩心核对地质情况,通过岩心取样揭示,基岩岩溶强烈发育,多为空溶洞、半填充溶洞和溶蚀裂隙。
岩芯用PVC半管承装,每节1米,便于复核钻孔深度。
T序孔钻探完毕后,根据芯样核对地质,编写探灌分析报告,上报监理、设计、建设单位确认。
2.4.2、冲洗孔钻孔至设计深度后,用清水洗孔直至返清水,如不返水,要求流量不小于泵送额定流量的80%,且冲洗时间不少于10min。
喀斯特地貌桩基施工技术研究摘要:我国的地域面积辽阔,不同地区的地质条件各有差别。
在喀斯特地区,由于其地质条件的特殊性,在对其进行桩基施工时就要做好充足的事前准备工作,面对桩基技术应用的条件进行改善,对其具体应用中存在的问题进行详细分析,并采取措施进行解决,本文从施工的角度对喀斯特地区的桩基基础施工技术应用进行了分析。
关键词:喀斯特地貌;桩基技术;施工方法前言喀斯特地貌作为一种特殊的地质现象,在我国主要分布于西南地区,它的产生是在流水的长期化学作业和机械作业下而产生的一种特殊地貌形态和水文地质现象。
在这种特殊的地貌区域中,地质条件十分复杂,地下溶洞发育明显,在进行桩基基础施工时会有很大的难度,需要在事前做好对地质环境的勘察工作,掌握施工中的各项要点,对潜在的技术应用风险进行事前排除,从而保证桩基施工技术效果的良好。
1桩基技术应用前的准备工作1.1施工现场的勘察在建筑工程中,桩基础施工属于是一项隐蔽性工程,一般是在地下进行的,如果遇到溶洞地质就会大大增加施工的困难系数。
而且在它的整个施工工程中,各个构成环节是相互联系相互作用的联系,一旦其中一个环节出现了问题就会直接导致其它环节的施工难以顺利进行,造成掉钻、卡锤以及漏浆等事故发生,对施工质量带来不利影响,一旦不及时采取措施进行处理就会给建筑的后期使用埋下安全隐患,基于此,在进行桩基施工之前,就需要有专业的技术人员来对施工现场的地质环境、水文环境以及溶洞的形成等等情况进行综合勘察和掌握,获得现场第一手资料,进而制定完善的施工方案。
1.2构建钻孔施工平台技术人员一方面需要对喀斯特场地进行勘察;另一方面还要依据现场情况对施工场地进行平整,做好钻孔施工平台的构建工作。
对于溶洞情况较为复杂的状况,在泥浆池的设置上就要尽可能的大一些,保证泥浆量的储量达到施工所需。
此外,针对于溶洞的复杂状况,还需要在施工现场处理好漏浆回填所需要的黏土、片石以及水泥等等材料的准备工作。
浅议“西南”喀斯特地基基础的处理
西南地区喀斯特地形结构,对于基础建设工程质量造成了严重影响。
为此技术人员以地基基础施工为主要研究对象,开展施工技术研究工作。
其研究重点在于如何利用勘测、设计方案制定等措施提高地基基础施工质量。
标签:喀斯特;地基基础;勘测;设计方案;施工技术
随着我国西南地区大规模基础建设的开展,做好地区性基础建设研究,提高建设工程质量就成为了建筑研究者的重要研究内容。
在这一研究过程中,西南地区较为常见的喀斯特,因其特殊的地质结构特点对建筑物地基基础结构稳定性,以及建筑整体安全性都产生一定影响。
为了提高建筑安全与稳定性,技术设计与施工管理人员在传统技术基础上,利用技术创新模式针对喀斯特地形特点,开展了地基基础设计与施工技术研究。
一、喀斯特地形与地基基础特点
喀斯特地形具有较为特殊的地质结构,处于这一地质结构的建筑物地基基础具有以下的特点。
(一)喀斯特地形地质结构特点
喀斯特地形前期施工勘测中,技术人员发现地形结构复杂是这一地形的主要特点。
其复杂地形主要包括了以下特点。
(1)地质土质结构复杂。
喀斯特地形地表土质结构较为复杂,一般包括素填土、粘土、基岩等不同土质与结构组成。
这种復杂的土质结构,提高了地基施工的难度。
如部分施工中,素填土中黏土较少,石块较多造成了填土结构过于松散,稳定性差的特点。
(2)存在岩溶洞隙情况。
岩溶是喀斯特地形的主要特点,主要是由于可溶盐类岩石受到地下水活动造成。
在西南地区,地下岩溶洞隙较多,同时具有极大的隐蔽性特点。
部分小型洞隙,在人员失误疏忽情况下难以发现。
(3)水文情况复杂。
喀斯特地形中水文情况的复杂性较高。
其水文组成包括了地上与地下水两部分。
地上水部分由于其河流地基也属于石灰石结构,容易受到水流溶解影响形成复杂的地质结构。
地下水则与岩溶洞隙结合,加速了地基地质结构变化速度(如洞隙结构变化较快等),影响地基地质稳定性。
(二)喀斯特地形地基基础特点
受到喀斯特地形结构影响,建筑地基基础施工中存在着以下特点。
(1)地基稳定性差。
喀斯特地表建筑地基基础施工中,受到地表土质与地下洞隙影响,地基施工与使用过程中的稳定性较差。
其主要特点表现在以下两方面。
一方面,在地基施工过程中,经常存在土质结构稳定性差,或洞隙结构破坏造成的塌方等情况出现。
特别是由于地质勘测数据分析失误,造成的地质稳定性的风险造成塌方等问题的情况较为突出。
另一方面,由于受到地下水流影响,经常造成地下洞隙
扩大,甚至形成较大的地下河流。
这种情况的出现会严重影响地基稳定,造成地基施工与使用中安全问题的出现。
(2)地基施工突发情况较多。
地基施工过程中,突发情况的出现会造成使用质量与效率的下降,甚至影响工程工期。
唁斯特地形由于地质情况复杂,地基施工中突发性问题的出现较为常见。
如勘测失误造成的地下洞隙数据错误;地下水涨水造成的反流现象等,都可能造成施工突发问题的出现。
二、喀斯特地形地基施工技术要点
为了提高喀斯特地形下地基基础施工质量,技术人员在工程整体技术研究中,利用以下技术手段做好地基技术保障工作。
(一)提高前期勘测质量
前期勘测质量,对于喀斯特地形地基施工质量有着重要影响。
为此勘测技术人员需要做好以下工作,提高勘测质量。
(1)采用综合性勘测技术。
在喀斯特地质勘测过程中,技术人员需要在传统的勘测技术基础上,采用综合的勘测技术方式提高勘测质量。
如在传统的打桩勘测技术基础上,技术可以利用非接触式测距经纬仪技术,对工程周边的溶洞进行勘测,降低因难以对相关结构开展接触式勘测造成的勘测质量问题。
(2)提高勘测数据精度。
较之普通的地质勘测工作,喀斯特地形勘测数据的精度要求较高。
如地下洞隙形状、大小等数据要求,精度要高于普通的地质洞穴,避免因数据失误造成的勘测质量降低。
(二)建立完善的施工技术方案
在高质量地质勘测数据基础上,设计人员应制定完善的地基施工技术方案,保证施工的顺利完成。
其方案主要特点包括了以下几点。
(1)完善的风险应对措施。
较之传统的地基施工技术方案,喀斯特地形地基施工方案应建立完善的应对措施。
如突发地下水反流的抽水疏导程序;混凝土应急填充程序与负责人员设置等。
(2)设计方案执行监督措施。
为了应对复杂的施工环境,设计技术方案中应制定较为详细的方案执行监督措施。
如材料质量检查措施、施工程序监控措施以及责任技术人员签字措施,提高设计方案执行质量。
(三)常用的施工技术方法
地基施工过程,是确保地基施工与使用质量的基础。
为此技术人员结合喀斯特地形地质特点,采用了以下施工技术方法。
(1)岩洞充填法。
对于地基施工中遇到的裸露岩洞,施工人员经常利用充填法进行解决。
七充填材料与顺序如下:岩洞最底部选用块石、片石;,岩洞中部选用碎石类材料;上层选用填土、混凝土充填。
(2)定点爆破法。
对于地下石笋、薄洞穴墙壁等危险因素,技术人员可以采用定向爆破模式,进行清除。
(3)混凝土加固法:混凝土加固是地基上技术施工中较为常采用的技术方式。
利用混凝土对地下洞隙、岩洞进行填充加固,可以很好地提高地基稳定度。
同时在地基风险应对中,混凝土填充加固技术也是最为常用的技术方式。
(4)洞穴跨越法。
对于深度与宽度较大的地下洞穴,地基施
工人员经常采用洞穴跨越法开展施工工作。
这一方法主要是在洞穴表面搭建钢筋混凝土板、金属板等结构,采用桥梁结构、墙结构等方式跨越洞穴,提高地基稳定性。
(5)地下水疏导堵截技术。
为了提高地基稳定性,设计中对于地基地下水,设计人员应采用排水管道疏导,防渗墙堵截等技术手段,避免地下谁对地基以及岩洞结构的破坏。
结语:
喀斯特地形建筑工程中,地基施工质量对于建筑施工质量以及建筑整体寿命有着重要影响。
为此技术人员结合唁斯特地形特点,在原有的地基施工技术基础上,结合勘测、设计方案制定以及施工技术方法改造创新等方式,提高了这一特殊地形下地基施工质量。
