陕西04建筑定额说明(已勘误版)
- 格式:doc
- 大小:321.50 KB
- 文档页数:49
目录总说明2第一章土石方工程8第二章桩基工程12第三章砖石工程15第四章混凝土及钢筋混凝土工程17第五章金属构件制作及钢门窗27第六章构件运输及安装28第七章木门窗和木结构工程30第八章楼地面工程32第九章层面防水及保温隔热33第十章建筑装饰定额36第一节楼地面工程37第二节墙柱面工程38第三节天棚工程40第四节门窗工程41第五节油漆、涂料裱糊工程42第六节其他工程45第十一章总体工程46第十二章耐酸防腐工程47第十三章脚手架工程48第十四章垂直运输50第十五章建筑物超高增加人工、机械定额52第十六章附录53总说明2004年《省建筑装饰工程消耗量定额》一、《省建筑、装饰工程消耗量定额》(以下简称本定额),是在建立部1995年《全国统筑工程根底定额》和2002年《全国统筑装饰装修工程消耗量定额》的根底上,结合使用新技术、新工艺、新材料、新设备的实际情况,按照《省建立工程工程量清单计价规那么》的要求进展编制的。
二、本定额是完成规定计量单位的分项工程所需人工、材料、施工机械台班社会平均消耗量标准,与《省建立工程工程量清单计价规那么》配合使用。
是编制土建工程、装饰装修工程造价,制定招标工程标底、企业定额的根底和投标报价的参考。
三、本定额适用于新建、扩建、改建的建筑工程。
四、本定额是按照正常的施工条件,多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为根底编制的,反映了社会平均消耗水平。
五、本定额是依据国家和地区强制性标准、推荐性标准、设计规、施工验收规、质量评定标准、平安技术操作规程和《省02系列建筑标准设计图集》中的建筑用料及做法进展编制的,并参考了有代表性的工程设计、施工资料、试验室资料和其他资料。
六、本定额人工工日不分工种、技术等级,一律以综合工日表示。
容包括根本用工、超运距用工、人工幅度差和辅助用工。
工日消耗量是参照现行的全国建筑安装工程、建筑装饰工程劳动定额为根底进展计算的。

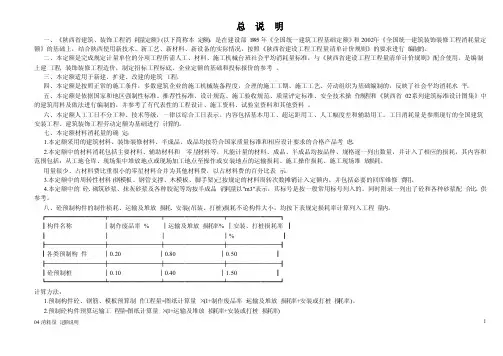

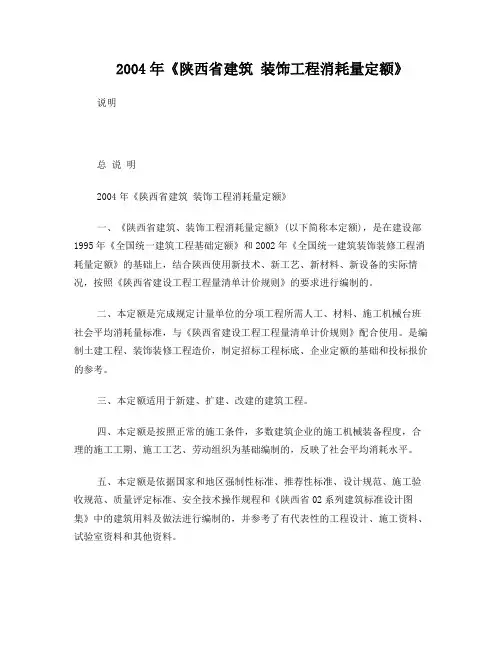

陕西省2004建筑、装饰工程消耗量定额总说明一、《陕西省建筑、装饰工程消耗量定额》(以下简称本定额),是在建设部1995年《全国统-建筑工程基础定额》和2002年《全国统一建筑装饰装修工程消耗量定额》的基础上,结合陕西使用新技术、新工艺、新材料、新设备的实际情况,按照《陕西省建设工程工程量清单计价规则》的要求进行编制的。
二、本定额是完成规定计量单位的分项工程所需人工、材料、施工机械台班社会平均消耗量标准,与《陕西省建设工程工程量清单计价规则》配合使用。
是编制土建工程、装饰装修工程造价,制定招标工程标底、企业定额的基础和投标报价的参考。
三、本定额适用于新建、扩建、改建的建筑工程。
四、本定额是按照正常的施工条件,多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
五、本定额是依据国家和地区强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全技术操作规程和《陕西省02系列建筑标准设计图集》中的建筑用料及做法进行编制的,并参考了有代表性的工程设计、施工资料、试验室资料和其他资料。
六、本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差和辅助用工。
工日消耗量是参照现行的全国建筑安装工程、建筑装饰工程劳动定额为基础进行计算的。
七、本定额材料消耗量的确定:1. 本定额采用的建筑材料、装饰装修材料、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。
2. 本定额中的材料消耗包括主要材料、辅助材料和零星材料等,凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应的损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
用量很少、占材料费比重很小的零星材料合并为其他材料费,以占材料费的百分比表示。
3. 本定额中的周转性材料(钢模板、钢管支撑、木模板、脚手架)已按规定的材料周转次数摊销计入定额内,并包括必要的回库维修费用。
目录总说明 (2)第一章土石方工程 (8)第二章桩基工程 (12)第三章砖石工程 (14)第四章混凝土及钢筋混凝土工程 (17)第五章金属构件制作及钢门窗 (27)第六章构件运输及安装 (28)第七章木门窗和木结构工程 (30)第八章楼地面工程 (32)第九章层面防水及保温隔热 (34)第十章建筑装饰定额 (36)第一节楼地面工程 (37)第二节墙柱面工程 (39)第三节天棚工程 (40)第四节门窗工程 (41)第五节油漆、涂料裱糊工程 (42)第六节其他工程 (45)第十一章总体工程 (46)第十二章耐酸防腐工程 (47)第十三章脚手架工程 (48)第十四章垂直运输 (51)第十五章建筑物超高增加人工、机械定额 (53)第十六章附录 (54)总说明2004年《陕西省建筑装饰工程消耗量定额》一、《陕西省建筑、装饰工程消耗量定额》(以下简称本定额),是在建设部1995年《全国统一建筑工程基础定额》和2002年《全国统一建筑装饰装修工程消耗量定额》的基础上,结合陕西使用新技术、新工艺、新材料、新设备的实际情况,按照《陕西省建设工程工程量清单计价规则》的要求进行编制的。
二、本定额是完成规定计量单位的分项工程所需人工、材料、施工机械台班社会平均消耗量标准,与《陕西省建设工程工程量清单计价规则》配合使用。
是编制土建工程、装饰装修工程造价,制定招标工程标底、企业定额的基础和投标报价的参考。
三、本定额适用于新建、扩建、改建的建筑工程。
四、本定额是按照正常的施工条件,多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
五、本定额是依据国家和地区强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全技术操作规程和《陕西省02系列建筑标准设计图集》中的建筑用料及做法进行编制的,并参考了有代表性的工程设计、施工资料、试验室资料和其他资料。
六、本定额人工工日不分工种、技术等级,一律以综合工日表示。
陕西省2004建筑、装饰工程消耗量定额总说明一、《陕西省建筑、装饰工程消耗量定额》(以下简称本定额),是在建设部1995年《全国统一建筑工程基础定额》和2002年《全国统一建筑装饰装修工程消耗量定额》的基础上,结合陕西使用新技术、新工艺、新材料、新设备的实际情况,按照《陕西省建设工程工程量清单计价规则》的要求进行编制的。
二、本定额是完成规定计量单位的分项工程所需人工、材料、施工机械台班社会平均消耗量标准,与《陕西省建设工程工程量清单计价规则》配合使用。
是编制土建工程、装饰装修工程造价,制定招标工程标底、企业定额的基础和投标报价的参考。
三、本定额适用于新建、扩建、改建的建筑工程。
四、本定额是按照正常的施工条件,多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
五、本定额是依据国家和地区强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全技术操作规程和《陕西省02系列建筑标准设计图集》中的建筑用料及做法进行编制的,并参考了有代表性的工程设计、施工资料、试验室资料和其他资料。
六、本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差和辅助用工。
工日消耗量是参照现行的全国建筑安装工程、建筑装饰工程劳动定额为基础进行计算的。
七、本定额材料消耗量的确定:1.本定额采用的建筑材料、装饰装修材料、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。
2.本定额中的材料消耗包括主要材料、辅助材料和零星材料等,凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应的损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
用量很少、占材料费比重很小的零星材料合并为其他材料费,以占材料费的百分比表示。
3.本定额中的周转性材料(钢模板、钢管支撑、木模板、脚手架)已按规定的材料周转次数摊销计入定额内,并包括必要的回库维修费用。
陕西省安装工程消耗量定额 (2004) 总说明 .txt 铁饭碗的真实含义不是在一个地方吃一辈子饭,而是一辈子到哪儿都有饭吃。
就算是一坨屎,也有遇见屎壳郎的那天。
所以你大可不必为今天的自己有太多担忧。
总说明一、《陕西省安装工程消耗量定额》(以下简称:“消耗量定额”),主要作为招标人编制底、投标人进行报价、招标人与中标人签订工程合同及办理工程结算等计价活动中确定消耗量的依据,也是作为制定企业消耗量定额和自主投标报价的基础。
二、《陕西省安装工程消耗量定额》共分十四册,包括:第一册机械设备安装工程第八册给排水、采暖、燃气工程第二册电气设备安装工程第九册通风空调工程第三册热力设备安装工程第十册自动化控制仪表安装工程第四册炉窑砌筑工程第十一册通信设备及线路工程第五册静置设备与工艺金属结构制作安装工程第十二册建筑智能化系统设备安装工程第六册工业管道工程第十三册长距离输送管道工程第七册消防设备安装工程第十四册刷油、防腐蚀、绝热工程三、本消耗量定额适用于一般工业与民用建筑的新建、扩建和改建工程,不适用于房屋修缮工程。
四、本消耗量定额主要依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,也参考了作业、地方标准以及有代表性的工程设计、施工资料和其他资料。
五、本消耗量定额是按目前大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制定的,如因上述因素有差异,不得对本消耗量定额进行调整换算。
六、本消耗量定额是按下列正常的施工条件进行编制的:1、设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2、安装工程和土建工程之间的交叉作业正常。
3、安装地点,建筑物,设备基础,预留孔洞等均符合安装要求。
4、水、电供应均满足安装施工正常使用。
5、正常的气候、地理条件和施工环境。
七、人工工日消耗量的确定:本消耗量定额的人工工日不分列工种和技术等级,一律以综合工日表示。
总说明一、《陕西省建筑、装饰工程消耗量定额》(以下简称本定额),是在建设部1995年《全国统一建筑工程基础定额》和2002年《全国统一建筑装饰装修工程消耗量定额》的基础上,结合陕西使用新技术、新工艺、新材料、新设备的实际情况,按照《陕西省建设工程工程量清单计价规则》的要求进行编制的。
二、本定额是完成规定计量单位的分项工程所需人工、材料、施工机械台班社会平均消耗量标准,与《陕西省建设工程工程量清单计价规则》配合使用。
是编制土建工程、装饰装修工程造价,制定招标工程标底、企业定额的基础和投标报价的参考。
三、本定额适用于新建、扩建、改建的建筑工程。
四、本定额是按照正常的施工条件,多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
五、本定额是依据国家和地区强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全技术操作规程和《陕西省02系列建筑标准设计图集》中的建筑用料及做法进行编制的,并参考了有代表性的工程设计、施工资料、试验室资料和其他资料。
六、本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差和辅助用工。
工日消耗量是参照现行的全国建筑安装工程、建筑装饰工程劳动定额为基础进行计算的。
七、本定额材料消耗量的确定:1.本定额采用的建筑材料、装饰装修材料、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。
2.本定额中的材料消耗包括主要材料、辅助材料和零星材料等,凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应的损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
2004陕西建设工程消耗量定额补充定额一、总说明1. 工程使用袋装熟石灰时,在执行消耗量定额时,需对相应定额子目按下列规定调整:⑴袋装熟石灰用量按定额生石灰消耗量乘1.3系数。
⑵每吨定额生石灰消耗量应扣除以下材料和用工:人工:0.478工日/t 水:0.043m3/t2. 工程使用预拌砂浆时,在执行消耗量定额时,需对相应定额子目做如下调整:⑴砌筑工程中,不分砌筑砂浆种类,相应定额子目内每立方米砂浆扣除人工0.69工日;抹灰工程中,不分抹灰砂浆种类,相应定额子目内每立方米砂浆扣除人工1.10工日。
⑵相应定额子目内“灰浆搅拌机200L”的台班消耗量全部扣除;⑶砂浆数量不变,将现场制拌砂浆配合比改为预拌砂浆。
二、土石方工程说明1. 水坠砂按机械施工考虑并考虑了人工配合的因素。
(B1-1)工程量计价规则1. 水坠砂按实体积计算,挖土方可另执行相应子目。
三、桩基工程说明1. 回旋钻机成孔以相应砾石定额子目消耗量为基准,卵石地层乘以1.1的系数,软岩地层乘以1.3的系数。
2. 静力压砼管桩定额子目不含砼管桩制作。
桩尖制作套用预埋铁件,桩头处理套用相应子目。
3. 灌注桩后压浆是按照两根底管、一根侧管计算的消耗量,设计不同材料材质及用量可以换算。
4. 机械洛阳铲成孔适用于水位以上黏土、粉质粘土地层成孔,地质条件不同可按现场签证处理。
定额消耗量中考虑了30米范围内倒渣土,渣土外弃套用相应子目。
5. 基坑支护的架子费套用15米以内钢管外脚手架(13-1)子目。
工程量计算规则1.冲击钻(锥)机成孔深度是指护筒顶至桩底的深度,同一井深分不同土质套用不同子目,不论其所在深度如何,均执行总孔深子目。
(B2-1~B2-18)2.静力压砼管桩以不同桩径(含桩尖)以延长米计算。
(B2-19~B2-21)3.预制桩截桩头不论其桩头长短均以“个”计算。
(B2-24)4.素土挤密桩按设计图示桩长加0.25m乘以设计断面以“m3”计算。
目录总说明 (2)第一章土石方工程 (8)第二章桩基工程 (12)第三章砖石工程 (14)第四章混凝土及钢筋混凝土工程 (17)第五章金属构件制作及钢门窗 (27)第六章构件运输及安装 (28)第七章木门窗和木结构工程 (30)第八章楼地面工程 (32)第九章层面防水及保温隔热 (34)第十章建筑装饰定额 (36)第一节楼地面工程 (37)第二节墙柱面工程 (39)第三节天棚工程 (40)第四节门窗工程 (41)第五节油漆、涂料裱糊工程 (42)第六节其他工程 (45)第十一章总体工程 (46)第十二章耐酸防腐工程 (47)第十三章脚手架工程 (48)第十四章垂直运输 (51)第十五章建筑物超高增加人工、机械定额 (53)第十六章附录 (54)总说明2004年《陕西省建筑装饰工程消耗量定额》一、《陕西省建筑、装饰工程消耗量定额》(以下简称本定额),是在建设部1995年《全国统一建筑工程基础定额》和2002年《全国统一建筑装饰装修工程消耗量定额》的基础上,结合陕西使用新技术、新工艺、新材料、新设备的实际情况,按照《陕西省建设工程工程量清单计价规则》的要求进行编制的。
二、本定额是完成规定计量单位的分项工程所需人工、材料、施工机械台班社会平均消耗量标准,与《陕西省建设工程工程量清单计价规则》配合使用。
是编制土建工程、装饰装修工程造价,制定招标工程标底、企业定额的基础和投标报价的参考。
三、本定额适用于新建、扩建、改建的建筑工程。
四、本定额是按照正常的施工条件,多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
五、本定额是依据国家和地区强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全技术操作规程和《陕西省02系列建筑标准设计图集》中的建筑用料及做法进行编制的,并参考了有代表性的工程设计、施工资料、试验室资料和其他资料。
六、本定额人工工日不分工种、技术等级,一律以综合工日表示。
目录总说明 (1)第一章土石方工程 (10)第二章桩基工程 (17)第三章砖石工程 (21)第四章混凝土及钢筋混凝土工程 (25)第五章金属构件制作及钢门窗 (36)第六章构件运输及安装 (38)第七章木门窗和木结构工程 (40)第八章楼地面工程 (44)第九章层面防水及保温隔热 (46)第十章建筑装饰定额 (50)第一节楼地面工程 (52)第二节墙柱面工程 (54)第三节天棚工程 (57)第四节门窗工程 (58)第五节油漆、涂料裱糊工程 (59)第六节其他工程 (64)第十一章总体工程 (65)第十二章耐酸防腐工程 (67)第十三章脚手架工程 (68)第十四章垂直运输 (72)第十五章建筑物超高增加人工、机械定额 (74)第十六章附录 (75)总说明2004年《陕西省建筑装饰工程消耗量定额》一、《陕西省建筑、装饰工程消耗量定额》(以下简称本定额),是在建设部1995年《全国统一建筑工程基础定额》和2002年《全国统一建筑装饰装修工程消耗量定额》的基础上,结合陕西使用新技术、新工艺、新材料、新设备的实际情况,按照《陕西省建设工程工程量清单计价规则》的要求进行编制的。
二、本定额是完成规定计量单位的分项工程所需人工、材料、施工机械台班社会平均消耗量标准,与《陕西省建设工程工程量清单计价规则》配合使用。
是编制土建工程、装饰装修工程造价,制定招标工程标底、企业定额的基础和投标报价的参考。
三、本定额适用于新建、扩建、改建的建筑工程。
四、本定额是按照正常的施工条件,多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
五、本定额是依据国家和地区强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全技术操作规程和《陕西省02系列建筑标准设计图集》中的建筑用料及做法进行编制的,并参考了有代表性的工程设计、施工资料、试验室资料和其他资料。
六、本定额人工工日不分工种、技术等级,一律以综合工日表示。
陕西省安装工程消耗量定额 (2004) 总说明 .txt 铁饭碗的真实含义不是在一个地方吃一辈子饭,而是一辈子到哪儿都有饭吃。
就算是一坨屎,也有遇见屎壳郎的那天。
所以你大可不必为今天的自己有太多担忧。
总说明一、《陕西省安装工程消耗量定额》(以下简称:“消耗量定额”),主要作为招标人编制底、投标人进行报价、招标人与中标人签订工程合同及办理工程结算等计价活动中确定消耗量的依据,也是作为制定企业消耗量定额和自主投标报价的基础。
二、《陕西省安装工程消耗量定额》共分十四册,包括:第一册机械设备安装工程第八册给排水、采暖、燃气工程第二册电气设备安装工程第九册通风空调工程第三册热力设备安装工程第十册自动化控制仪表安装工程第四册炉窑砌筑工程第十一册通信设备及线路工程第五册静置设备与工艺金属结构制作安装工程第十二册建筑智能化系统设备安装工程第六册工业管道工程第十三册长距离输送管道工程第七册消防设备安装工程第十四册刷油、防腐蚀、绝热工程三、本消耗量定额适用于一般工业与民用建筑的新建、扩建和改建工程,不适用于房屋修缮工程。
四、本消耗量定额主要依据现行有关国家的产品标准、设计规范、施工及验收规范、技术操作规程、质量评定标准和安全操作规程编制的,也参考了作业、地方标准以及有代表性的工程设计、施工资料和其他资料。
五、本消耗量定额是按目前大多数施工企业采用的施工方法、机械化装备程度、合理的工期、施工工艺和劳动组织条件制定的,如因上述因素有差异,不得对本消耗量定额进行调整换算。
六、本消耗量定额是按下列正常的施工条件进行编制的:1、设备、材料、成品、半成品、构件完整无损,符合质量标准和设计要求,附有合格证书和试验记录。
2、安装工程和土建工程之间的交叉作业正常。
3、安装地点,建筑物,设备基础,预留孔洞等均符合安装要求。
4、水、电供应均满足安装施工正常使用。
5、正常的气候、地理条件和施工环境。
七、人工工日消耗量的确定:本消耗量定额的人工工日不分列工种和技术等级,一律以综合工日表示。
2004陕西省建筑、装饰工程消耗量定额各章节说明、工程量计算规则(已勘误)总说明一、《陕西省建筑、装饰工程消耗量定额》(以下简称本定额),是在建设部1995年《全国统一建筑工程基础定额》和2002年《全国统一建筑装饰装修工程消耗量定额》的基础上,结合陕西省使用新技术、新工艺、新材料、新设备的实际情况,按照《陕西省建设工程工程量清单计价规则》的要求进行编制的。
二、本定额是完成规定计量单位的分项工程所需人工、材料、施工机械台班社会平均消耗量标准,与《陕西省建设工程工程量清单计价规则》配合使用。
是编制土建工程、装饰装修工程造价,制定招标工程标底、企业定额的基础和投标报价的参考。
三、本定额适用于新建、扩建、改建的建筑工程、装饰装修工程。
四、本定额是按照正常的施工条件,多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
五、本定额是依据国家和地区强制性标准、推荐性标准、设计规范、施工验收规范、质量评定标准、安全技术操作规程和《陕西省02系列建筑标准设计图集》中的建筑用料及做法进行编制的,并参考了有代表性的工程设计、施工资料、试验室资料和其他资料。
六、本定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差和辅助用工。
工日消耗量是参照现行的全国建筑安装工程、建筑装饰工程劳动定额为基础进行计算的。
七、本定额材料消耗量的确定:1.本定额采用的建筑材料、装饰装修材料、半成品、成品均按符合国家质量标准和相应设计要求的合格产品考虑。
2.本定额中的材料消耗包括主要材料、辅助材料和零星材料等,凡能计量的材料、成品、半成品均按品种、规格逐一列出数量,并计入了相应的损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
用量很少、占材料费比重很小的零星材料合并为其他材料费,以占材料费的百分比表示。
3.本定额中的周转性材料(钢模板、钢管支撑、木模板、脚手架)已按规定的材料周转次数摊销计入定额内,并包括必要的回库维修费用。
4.本定额中的砼、砌筑砂浆、抹灰砂浆及各种胶泥等,均按半成品消耗量以“m3”表示,其标号是按一般常用标号列入的。
同时,附录一列出了砼和各种砂浆配合比,供参考。
八、砼预制构件的制作损耗、运输及堆放损耗、安装(吊装、打桩)损耗不论构件大小,均按下表规定损耗率计算列入工程量内。
构件名称制作废品率%运输及堆放损耗率%安装、打桩损耗率%各类预制构件0.20 0.80 0.50 砼预制桩0.10 0.40 1.50计算方法:1.预制构件砼、钢筋、模板预算制作工程量=图纸计算量×(1+制作废品率+运输及堆放损耗率+安装或打桩损耗率)。
2.预制砼构件预算运输工程量=图纸计算量×(1+运输及堆放损耗率+安装或打桩损耗率)3. 预制砼构件预算安装工程量=图纸计算量×(1+安装或打桩损耗率)九、定额中的木材用量,除原木制品以外都是经过加工后的规格材料用量。
规格材是指厚度符合设计和施工要求的板材,断面和长度尺寸符合设计和施工要求的方材、屋架和檩条用材。
十、本定额中机械类型、规格是按正常的施工条件下常用的机械类型综合确定的。
十一、本定额中的工作内容已说明了主要的施工工序,次要工序虽未说明,但均已包括在内。
十二、本定额中注有“××以内”或“××以下”者,均包括“××”本身;“××以外”或“××以上”者,则不包括“××”本身。
十三、本定额由陕西省建筑经济定额办公室负责解释和日常管理工作。
建筑面积计算规则1 总则1.0.1 为规范工业与民用建筑工程的面积计算,统一计算方法,制定本规范。
1.0.2 本规范适用于新建、扩建、改建的工业与民用建筑工程的面积计算。
1.0.3 建筑面积计算应遵循科学、合理的原则。
1.0.4 建筑面积计算除应遵循本规范,尚应符合国家现行的有关标准规范的规定。
2 术语2.0.1 层高:上下两层楼面或楼面与地面之间的垂直距离。
2.0.2 自然层:按楼板、地板结构分层的楼层。
2.0.3 架空层:建筑物深基础或坡地建筑吊脚架空部位不回填土石方形成的建筑空间。
2.0.4 走廊:建筑物的水平交通空间。
2.0.5 挑廊:挑出建筑物外墙的水平交通空问。
2.0.6 檐廊:设置在建筑物底层出檐下的水平交通空何。
2.0.7 回廊:在建筑物门厅、大厅内设置在二层或二层以上的回形走廊。
2.0.8 门斗:在建筑物出入口设置的起分隔、挡风、御寒等作用的建筑过渡空间。
2.0.9 建筑物通道:为道路穿过建筑物而设置的建筑空问。
2.0.10 架空走廊:建筑物与建筑物之何,在二层或二层以上专门为水平交通设置的走廊。
2.0.11 勒脚:建筑物的外墙与室外地面或散水按触部位墙体的加厚部分。
2.0.12 围护结构:围合建筑空间四周的墙体、门、窗等。
2.0.13 围护性幕墙:直接作为外墙起围护作用的幕墙。
2.0.14 装饰性幕墙:设置在建筑物墙体外起装饰作用的幕墙。
2.0.15 落地橱窗:突出外墙面根基落地的橱窗。
2.0.16 阳台:供使用者进行活动和晾硒衣物的建筑空间。
2.0.17 眺望间:设置在建筑物顶层或挑出房间的供人们远眺或观察周围情况的建筑空间。
2.0.18 雨篷:设置在建筑物进出口上部的遮雨、遮阳篷。
2.0.19 地下室:房间地平面低于室外地平面的高度超过该房间净高的1/2者为地下室。
2.0.20 半地下室:房间地平面低于室外地平面的高度超过该房间净高的1/3,且不超过1/2者为半地下室。
2.0.21 变形缝:伸缩缝(温度缝)、沉降缝和抗震缝的总称。
2.0.22 永久性顶盖:经规划批准设计的永久使用的顶盖。
2.0.23 飘窗:为房问采光和美化造型而设置的突出外墙的窗。
2.0.24 骑楼:楼层部分跨在人行道上的临街楼房。
2.0.25 过街楼:有道路穿过建筑空间的楼房。
3 计算建筑面积的规定3.0.1 单层建筑物的建筑面积,应按其外墙勒脚以上结构外围水平面积计算,并应符合下列规定:l 单层建筑物高度在2.20m及以上者应计算全面积;高度不足2.20m 者应计算1/2 面积。
2 利用坡屋顶内空间时净高超过2.10m的部位应计算全面积:净高在1.20m至2.10m 的部位应汁算1/2 面积;净高不足l .20m的部位不应计算面积。
3.0.2 单层建筑物内设有局部楼层者,局部楼层的二层及以上楼层,有围护结构的应按其围护结构外围水平面积计算,无围护结构的应按其结构底板水平面积计算。
层高在2.20m及以上者应计算全而积;层高不足2.20m者应计算1/2面积。
3.0.3 多层建筑物首层应按其外墙勒脚以上结构外围水平面积计算;二层及以上楼层应按其外墙结构外围水平面积计算。
层高在2.20m及以上者应汁算全面积;层高不足2 .20m者应计算1.2面积。
3.0.4 多层建筑坡屋顶内和场馆看台下,当设计加以利用时净高超过2.10m的部位应计算全面积;净高在1.20m至2.10m的部位应计算1/2 面积;当设计不利用或室内净高不足1.20m时不应计算面积。
3.0.5 地下室、半地下室(车间、商店、车站、车库、仓库等),包括相应的有永久性顶盖的出入口,应按其外墙上口(不包括采光井、外墙防潮层及其保护墙)外边线所围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算l/2面积。
3.0.6 坡地的建筑物吊脚架空层、探基础架空层,设计加以利用并有围护结构的,层高在2.20m及以上的部位应计算全面积;层高不足2.20m 的部位应计算1/2面积。
设计加以利用、无围护结构的建筑吊脚架空层,应按其利用部位水平面积的l/2计算;设计不利用的深基础架空层、坡地吊脚架空层、多层建筑坡屋顶内、场馆看台下的空间不应计算面积。
3.0.7 建筑物的门厅、大厅按一层计算建筑面积。
门厅、大厅内设有回廊时,应按其结构底板水平面积计算。
层高在2.20rn及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
3.0.8 建筑物间有围护结构的架空走廊,应按其围护结构外围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
有永久性顶盖无围护结构的应按其结构底板水平面积的l/2 计算。
3.0.9 立体书库、立体仓库、立体车库,无结构层的应按一层计算,有结构层的应按其结构层面积分别计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算l/2面积。
3.0.10 有围护结构的舞台灯光控制室,应按其围护结构外围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
3.0.11 建筑物外有围护结构的落地橱窗、门斗、挑廊、走廊、檐廊,应按其围护结构外围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2 面积。
有永久性顶盖无围护结构的应按其结构底板水平面积的1/2计算。
3.0.12 有永久性顶盖无围护结构的场馆看台应按其顶盖水平投影面积的l/2计算。
3.0.13 建筑物顶部有围护结构的楼梯间、水箱间、电梯机房等,层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
3.0.14 设有围护结构不垂直于水平面而超出底板外沿的建筑物,应按其底板面的外围水平面积计算。
层高在2.20m及以上者应计算全面积;层高不足2.20m者应计算1/2面积。
3.0.15 建筑物内的室内楼梯间、电梯井、观光电梯井、提物井、管道井、通风排气竖井、**道、附墙烟囱应按建筑物的自然层计算。
3.0.16 雨篷结构的外边线至外墙结构外边线的宽度超过2.10m者,应按雨篷结构板的水平投影面积的1/2 计箕。
3.0.17 有永久性顶盖的室外楼梯,应按建筑物自然层的水平投影面积的1/2计算。
3.0.18 建筑物的阳台均应按其水平投影面积的1/2计算。
3.0.19 有永久性顶盖无围护结构的车棚、货棚、站台、加油站、收费站等,应按其顶盖水平投影面积的1/2计算。
3.0.20 高低联跨的建筑物,应以高跨结构外边线为界分别计算建筑面积;其高低跨内部连通时,其变形缝应计算在低跨面积内。
3.0.21 以幕墙作为围护结构的建筑物,应按幕墙外边线计算建筑面积。
3.0.22 建筑物外墙外侧有保温隔热层的,应按保温隔热层外边线计算建筑面积。
3.0.23 建筑物内的变形缝,应按其自然层合并在建筑物面积内计算。
3.0.24 下列项目不应计算面积:1 建筑物通道(骑楼、过街楼的底层)。
