落地式卸料平台计算2
- 格式:rtf
- 大小:1.39 MB
- 文档页数:5
落地式卸料平台验算(架体高度14.2m)计算依据:1、《建筑施工脚手架安全技术统一标准》GB51210-20162、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20113、《建筑结构荷载规范》GB50009-20124、《钢结构设计标准》GB50017-20175、《建筑地基基础设计规范》GB50007-20116、《建筑结构可靠性设计统一标准》GB50068-2018一、脚手架参数二、荷载设计计算简图:立面图侧面图三、纵向水平杆验算纵、横向水平杆布置承载能力极限状态q=1.3×(0.03+G kjb×l b/(n+1))+0.9×1.5×G k×l b/(n+1)=1.3×(0.03+0.35×0.8/(1+1))+0.9×1.5×3×0.8/(1+1) =1.841kN/m正常使用极限状态q'=(0.03+G kjb×l b/(n+1))=(0.03+0.35×0.8/(1+1))=0.17kN/m计算简图如下:1、抗弯验算M max=0.1ql a2=0.1×1.841×1.52=0.414kN·mσ=γ0M max/W=1×0.414×106/4120=100.547N/mm2≤[f]=205N/mm2满足要求!2、挠度验算νmax=0.677q'l a4/(100EI)=0.677×0.17×15004/(100×206000×98900)=0.286mmνmax=0.286mm≤[ν]=min[l a/150,10]=min[1500/150,10]=10mm满足要求!3、支座反力计算承载能力极限状态R max=1.1ql a=1.1×1.841×1.5=3.038kN正常使用极限状态R max'=1.1q'l a=1.1×0.17×1.5=0.281kN四、横向水平杆验算承载能力极限状态由上节可知F1=R max=3.038kNq=1.3×0.03=0.039kN/m正常使用极限状态由上节可知F1'=R max'=0.281kNq'=0.03kN/m1、抗弯验算计算简图如下:弯矩图(kN·m)σ=γ0M max/W=1×0.611×106/4120=148.233N/mm2≤[f]=205N/mm2 满足要求!2、挠度验算计算简图如下:变形图(mm)νmax=0.155mm≤[ν]=min[l b/150,10]=min[800/150,10]=5.333mm 满足要求!3、支座反力计算承载能力极限状态R max=1.535kN五、扣件抗滑承载力验算扣件抗滑承载力验算:纵向水平杆:R max=1×3.038/2=1.519kN≤R c=0.85×8=6.8kN横向水平杆:R max=1×1.535=1.535kN≤R c=0.85×8=6.8kN满足要求!六、荷载计算立杆静荷载计算1、立杆承受的结构自重标准值N G1k单外立杆:N G1k=(gk+l a×n/2×0.03/h)×H=(0.129+1.5×1/2×0.03/1.8)×14.2=2.01kN单内立杆:N G1k=2.01kN2、脚手板的自重标准值N G2k1单外立杆:N G2k1=(H/h+1)×la×l b×G kjb×1/2/2=(14.2/1.8+1)×1.5×0.8×0.35×1/2/2=0.933kN 1/2表示脚手板2步1设单内立杆:N G2k1=0.933kN3、栏杆与挡脚板自重标准值N G2k2单外立杆:N G2k2=(H/h+1)×la×G kdb×1/2=(14.2/1.8+1)×1.5×0.17×1/2=1.133kN1/2表示挡脚板2步1设4、围护材料的自重标准值N G2k3单外立杆:N G2k3=G kmw×la×H=0.01×1.5×14.2=0.213kN5、构配件自重标准值N G2k总计单外立杆:N G2k=N G2k1+N G2k2+N G2k3=0.933+1.133+0.213=2.28kN单内立杆:N G2k=N G2k1=0.933kN立杆施工活荷载计算外立杆:N Q1k=la×l b×(n zj×G kzj)/2=1.5×0.8×(1×3)/2=1.8kN内立杆:N Q1k=1.8kN组合风荷载作用下单立杆轴向力:单外立杆:N=1.3×(N G1k+ N G2k)+0.9×1.5×N Q1k=1.3×(2.01+2.28)+ 0.9×1.5×1.8=8.006kN 单内立杆:N=1.3×(N G1k+ N G2k)+0.9×1.5×N Q1k=1.3×(2.01+0.933)+ 0.9×1.5×1.8=6.256kN 七、立杆稳定性验算1、立杆长细比验算立杆计算长度l0=Kμh=1×1.5×1.8=2.7m长细比λ=l0/i=2.7×103/16=168.75≤210满足要求!轴心受压构件的稳定系数计算:立杆计算长度l0=Kμh=1.155×1.5×1.8=3.119m长细比λ=l0/i=3.119×103/16=194.906查《规范》表A得,φ=0.1912、立杆稳定性验算组合风荷载作用单立杆的轴心压力设计值N=1.3(N G1k+N G2k)+0.9×1.5N Q1k=1.3×(2.01+2.28)+0.9×1.5×1.8=8.006kN M wd=γLφwγQ M wk=γLφwγQ(0.05ζ1w k l a H12)=0.9×0.6×1.5×(0.05×0.6×0.262×1.5×3.62)=0.124kN·m σ=γ0[N/(φA)+M wd/W]=1×[8006.426/(0.191×384)+123766.704/4120]=139.203N/mm2≤[f]=205N/mm2 满足要求!八、连墙件承载力验算N lw=1.5×ωk×2×h×3×l a=1.5×0.262×2×1.8×3×1.5=6.367kN长细比λ=l0/i=600/16=37.5,查《规范》表A.0.6得,φ=0.896(N lw+N0)/(φAc)=(6.367+3)×103/(0.896×384)=27.225N/mm2≤0.85×[f]=0.85×205N/mm2=174.25N/mm2满足要求!扣件抗滑承载力验算:N lw+N0=6.367+3=9.367kN≤0.85×12=10.2kN 满足要求!。
扣件钢管落地式卸料平台(双管、双扣件)1。
基本计算参数(1)基本参数卸料平台宽度3。
00m,长度4.00m,搭设高度13。
50m。
采用Φ48×3。
5钢管。
内立杆离墙0。
20m,中立杆采用双扣件.立杆步距h=1。
50m,立杆纵距b=1.00m,立杆横距L=1.00m.横向水平杆上设2根纵向水平杆;施工堆载、活荷载5。
00kN/m2;平台上满铺竹串片脚手板.(2)钢管截面特征壁厚t=3。
5mm,截面积A=489mm2,惯性矩I=121900mm4;截面模量W=5080mm3,回转半径i=15。
8mm,每米长质量0。
0376kN/m;钢材抗拉,抗压和抗弯强度设计值f=205N/mm2,弹性模量E=206000N/mm2。
(3)荷载标准值1)永久荷载标准值每米立杆承受的结构自重标准值0.1248kN/m脚手板采用钢筋条栅脚手板,自重标准值为0.35kN/m22)施工均布活荷载标准值施工堆载、活荷载5。
00kN/m23)作用于脚手架上的水平风荷载标准值ωk平台搭设高度为13。
50m,地面粗糙度按B类;风压高度变化系数μz=1。
00(标高+5m)挡风系数=0。
868,背靠建筑物按敞开、框架和开洞墙计算,则脚手架风荷载体型系数μs=1。
3=1。
3×0.868=1.128,工程位于广东广州市,基本风压ω0=0.30kN/m2水平风荷载标准值ωk=μzμsωο=1.00×1。
128×0.30=0.34kN/m22.纵向水平杆验算(1)荷载计算钢管自重G K1=0.0376kN/m;脚手板自重G K2=0。
35×0。
33=0。
12kN/m;施工活荷载Q K=5。
00×0。
33=1.65kN/m 作用于纵向水平杆线荷载标准值永久荷载q1=1.2×(0。
0376+0。
12)=0.19kN/m,施工活荷载q2=1.4×1.65=2。
31kN/m(2)纵向水平杆受力验算平台长度4。
目录1.编制目的和依据 (2)1.1编制目的 (2)1.2编制依据 (2)2.施工准备 (2)2.1技术准备 (2)2.2材料准备 (2)2.3人员组织 (2)3.卸料平台设计 (4)4.卸料平台搭设 (4)5.搭设质量要求及验收 (6)5.1搭设质量要求 (6)5.2卸料平台的验收 (6)6.卸料平台拆除 (6)6.1拆除前必须完成以下准备工作 (6)6.3拆除材料应符合以下要求 (7)7.卸料平台计算 (7)8.安全技术措施 (7)9.卸料平台限重 (8)10.附件一 ............................................................................................ 错误!未定义书签。
1.编制目的和依据1.1编制目的为了加大周转料的使用效率,减少材料及劳动力投入,特编制本方案。
1.2编制依据序号内容备注1 钢管脚手架扣件GB15831-20062 建筑施工高处作业安全技术规范JGJ80-913 建筑施工扣件式钢管脚手架安全技术规范JGJ130-20115 建筑施工安全检查标准JGJ59-20116 建筑结构荷载规范GB50009-20107 青岛市建设工程施工现场安全防护标准8 国家(青岛)通信产业园1、2号地块结构图9 国家(青岛)通信产业园1、2号地块建筑图2.施工准备2.1技术准备2.1.1组织方案会审,确定采用钢管搭设卸料平台的可行性,同时经济效果良好。
2.1.2依据施工图,确定卸料平台的平面位置;2.1.3编制本施工方案和技术交底;2.2材料准备2.2.1钢管的进场检验本工程使用外径48扣件式钢管脚手架,其检验标准如下:(1)应有产品质量合格证;(2)应有质量报告,钢管材质检验方法符合国家现行标准《金属拉伸试验方法》(GB/T 228)的有关规定;(3)钢管表面应平直光滑,不得有裂缝、结疤、分层、硬弯、毛刺、压痕和深的划道;(4)钢管必须涂有防锈漆;(5)钢管质量标准见下表:序号项目允许偏差(mm)检查工具1 外径48.0mm,壁厚3.6mm -0.6 游标卡尺2 钢管两端端面斜切偏差(△) 1.70 塞尺3 钢管内外表面锈蚀深度△=△1+△2)≤0.5游标卡尺4钢管弯曲偏差a.各种杆件端部弯曲(起弯曲点距离杆端l≤1.5m)≤5钢板尺b.立柱钢管弯曲:3m<l≤4m4m<l≤6m≤12≤20c.栏杆、支撑体系钢管弯曲l≤6.5m≤302.2.2扣件的进场检验扣件采用直角扣件、旋转扣件、对接扣件三种;其外观及附件质量应符合以下指标:(1)扣件各部位不允许有裂纹存在;(2)扣件不允许在主要部位有缩松;(3)扣件表面大于10mm²的砂眼不应超过三处,且累计面积不应大于50mm²;(4)扣件表面粘砂面积累计不应大于150mm²;(5)扣件表面凸(或凹)的高值(或深)不应大于1mm;(6)扣件与钢管接触部位不应有氧化皮,其他部位氧化面积累计不应大于150mm²;(7)铆钉应符合GB876的规定,铆接处应牢固,铆接头应大于铆钉直径1mm,且美观,不应有裂纹存在;(8)T型螺栓、螺母、垫圈、铆钉采用的材料用符合GB700的有关规定。
落地平台方案1.1工程概况**************位于**************,.由******************开发建设.地下**层,地上****层,层高2。
8m,结构形式为全现浇钢筋混凝土框架剪力墙结构,抗震设防烈度为8度,搭设高度为该建筑物****层楼面。
由于现浇砼结构较多施工过程中转运的材料也相对要频繁,为了加快材料转运速度,拟在主施工区域搭设落地式卸料平台。
1.2卸料平台设计概况卸料料平台布置从第一层楼面开始搭设起,最高搭设高度至十五层楼面,,搭设高度为42m(不包括栏杆扶手高度)。
转料平台使用时逐层往上搭,搭设平台设计堆放荷载按10KN/㎡考虑,搭设尺寸为:2.70×6.30米,立杆的纵距 b=0.70米,立杆的横距 l=0.90米,立杆的步距h=1。
50米,平台底面的支撑钢管横距0。
30米布置。
采用的钢管类型为 48×3。
5脚手架管.详见: 转料平台详图详见附图。
2.落地卸料平台构造要求2.1基础构造立杆直接在座于硬化地面之上。
2.2立杆(1)本卸料平台全部采用单立杆。
(2)立杆接头除在顶层可采用搭接外,其余均采用对接扣件连接。
(3)立杆上的对接扣件应交错布置,两个相邻立杆接头不应设在同步同跨内,两相邻立杆接头在高度方向错开的距离不小于500mm,各接头中心距主节点的距离不应大于步距的1/3。
2。
3纵向水平杆(1)纵向水平杆设于横向水平杆之下,在立杆的内侧,并用直角扣件与立杆扣紧。
(2)水平杆采用对接扣件连接,也可采用搭接.a.对接扣件应交错布置,不应设在同步同跨内,相邻接头水平距离不应大于500mm,并应避免设在跨中。
b.当采用搭接接头时,搭接接头长度不应小于1m,并应等距设置3个旋转扣件固定,端扣件盖板边缘至杆端的距离不宜小于100mm。
(3)承受平台荷载的纵向水平杆采(包括横向水平杆)用双扣件与立杆连接。
2。
4连墙件连墙件采用刚性连接,水平向沿架体的四角各设置一个拉结点与墙体呈“八”字形对撑连接。
落地式钢管脚手架卸料平台施工方案(2)一、项目背景在建筑施工中,落地式钢管脚手架是一种常用的支撑结构,用于提供工人施工作业的安全平台。
而搭设在脚手架上的卸料平台则是用于方便施工现场物料的输送和卸载。
本方案针对落地式钢管脚手架上的卸料平台进行施工方案设计与规划,旨在提高施工效率、保障施工安全。
二、施工方案概述1. 材料准备钢管、连接件、脚手板、扶手、拉手、支撑件等施工材料及工具的准备工作,确保施工过程中所需材料齐全。
2. 施工流程1.确定卸料平台所需位置并按实际尺寸搭设落地式钢管脚手架。
2.在脚手架上搭设卸料平台的主体结构,包括脚手板、扶手、拉手等。
3.安装支撑件,提高卸料平台的稳定性。
4.检查卸料平台每个部件的牢固程度,确保施工安全。
5.完成卸料平台的搭设后,进行全面检查和测试,保证施工质量。
3. 安全措施1.施工现场要设置警示标识,确保作业人员的安全意识。
2.确保脚手架和卸料平台的搭设符合相关规范和标准。
3.作业人员需穿着符合安全要求的防护装备,做好防护措施。
4.严格遵守施工操作流程,避免发生意外事故。
三、施工效果与成果展示通过本方案的实施,能够有效提高工程施工效率,优化物料卸载过程,增强工人安全意识,为工程建设提供保障。
卸料平台施工完成后,可以实现物料的便捷卸载,提升工作效率,确保建筑工程顺利进行。
四、总结落地式钢管脚手架卸料平台的搭设施工方案是保证施工安全和提高施工效率的重要环节。
本方案结合实际情况,细化施工流程,加强安全措施,实现了卸料平台在落地式钢管脚手架上的有效应用。
在未来的建筑施工过程中,相关施工单位可根据本方案的要求,精心设计、细致施工,以确保卸料平台的安全性和功能完备性。
卸料平台荷载限定验算1、按施工现场安全生产文明施工标准图集有关卸料平台的规定:(1)卸料平台的设计荷载按3KN/m2。
(2)施工实际荷载应控制在2KN/m2。
(3)斜拉钢丝绳的安全系数不小于0。
2、平台上的荷载计算如下:(1)平台钢骨架总荷载:10号槽钢10Kg/m,16号槽钢19Kg/m。
9.4×10+6.4×19=215.6Kg215.6/(3.2×2)=22.5Kg/m2=0.23KN/m2(2)脚手板重按0.5KN/m2G=0.23+0.5=0.73KN/m2Q=3KN/m2q=0.73×1.2+3×1.4=5.076KN/m2G+Q=q i=3.73KN/m2(3)由于计算钢丝绳用安全系数法,因此荷载采用标准荷载Q k=3.73KN/m2q k=3.73×1.5=5.6KN/mR a×3.4=0.5×5.6×3.4×3.4=R b=9.52KN计算得出N1=12.7KN钢丝绳计算标准拉力为1.4t18/1.4=12.8大于10 安全。
(4)计算16号槽钢时采用计算荷载:3.4R=0.5×5.1×1.5×3.4×3.4=44.2 所以R=13KNM max=11.05KN〃m N1=17.3 所以轴力N=8.5KN 挑梁采用16号槽钢A=2500mm2W=116.8×103mm3计算应力得到98N/mm2小于205N/mm2安全。
3、卸料平台施工荷载控制在:3.2×3×2=19.2KN约等于1.96t。
1.96t≈2t。
目录第一节编制依据 (2)1编制依据 (2)第二节工程概况 (2)1项目概况 (2)第三节落地式卸料平台工程概况 (2)第四节施工准备 (3)1技术准备 (3)2材料准备及要求 (3)3劳动力准备 (3)4机械准备 (4)第五节落地式卸料平台搭设流程 (4)1搭设流程 (4)2搭设方式 (4)第六节落地式卸料平台示意图 (5)1平面布置图 (5)2平面示意图 (6)3立面示意图 (7)4搭设方式示意图 (8)第七节搭设注意事项 (8)1搭设注意事项 (8)2卸料平台的验收和检查 (9)3卸料平台制作和使用注意事项 (9)4卸料平台的拆除 (10)第八节安全、质量保证措施 (11)1安全保证措施 (11)2质量保证措施 (12)第九节施工应急救援预案 (13)1应急响应程序 (13)2应急救援小组组成与职责 (14)3应急就医路线 (15)4安全事故应急救援措施 (15)第一节编制依据1 编制依据第二节工程概况1 项目概况第三节落地式卸料平台工程概况根据现场施工进度需求,现需要搭设落地式卸料平台,方便材料进出楼层,制定此方案,本方案旨在指导现场落地式卸料平台搭设,平台定位以现场实际需求为准。
第四节施工准备1 技术准备结合施工图纸,编制专项施工方案,报监理业主审批通过后,对作业人员进行技术交底及安全技术交底。
2 材料准备及要求2.1 材料准备(1)钢管钢管采用外径为48.3mm,壁厚3.2mm,其材质应采用国家现行标准的要求,弯曲变形,锈蚀钢管不得使用,钢管上严禁打孔,外立杆、水平护杆、栏杆均刷红白相间油漆(每段长度为400mm)。
(2)安全网安全网采用密目式全新标准安全网,每铺安全网重量要求不少于2000目。
(3)木方木方采用50*100*2000的完整木方,不可采用腐败严重的木方。
(4)模板模板采用1830*915*15红模板,不可使用小块模板拼接。
3 劳动力准备卸料平台制作、安装及使用过程中需准备劳动力人数如下:其中卸料平台安装搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》(GB5036)考核合格的钢结构安装工。
落地式卸料平台设计计算一、引言落地式卸料平台是一种用于物料输送与卸载的装置,广泛运用于矿山、化工、建材等行业中。
为确保卸料平台的安全性与稳定性,需针对其结构、承载能力进行设计计算。
二、设计计算1.结构设计卸料平台主体结构通常为钢结构,其设计应符合相关国家标准和规范。
一般而言,卸料平台的防护栏杆应高于平台边缘1米以上,并配备合格的回收通道和上下通道。
同时,在选定卸料平台位置时,应考虑到周围的环境因素,如风压、温度等,保证平台结构的稳定性。
2.承载能力计算承载能力是卸料平台设计中最关键的因素之一。
平台承载能力通常由各部位的强度和稳定性共同决定。
如对于单独的卸料平台,其受力部位主要有平台、支撑柱、连接构件等。
以平台为例,首先需确定平台的有效面积,然后根据物料密度、卸料方式等参数,计算平台可承受的最大载荷。
根据设计需求,选择合适的厚度、钢材种类和型号,进行受力计算和构造优化。
类似地,对支撑柱和连接构件的承载能力也需要进行计算和优化。
在进行承载能力计算时,应遵循相关行业标准和规范,如《钢结构设计规范》等。
3.安全防护卸料平台的安全防护是确保设备安全与可靠运行的关键之一。
除了设计可靠的结构和承载能力外,还需安装防滑措施和护栏、防护板等安全防护设施,确保操作人员的安全。
此外,还需要定期进行检修和维护,及时发现并修复可能存在的故障和缺陷。
4.其他设计要点在卸料平台的设计中,还应注意以下要点:(1)卸料平台支撑点的设计,确保其受力均匀,不出现局部过载或失稳的情况;(2)卸料平台的防震设计,能够在地震发生时保证平台的稳定性和安全性;(3)卸料平台的防爆设计,适用于化工、煤矿等行业,确保在危险环境下的安全操作。
三、结论因卸料平台结构和应用领域的不同,其设计计算也有所不同。
但无论是哪种类型的卸料平台,安全和稳定都是首要考虑的因素。
在进行设计计算时,应遵循相关标准、规范和方法论,依据实际情况进行优化和精细化设计,确保卸料平台能够安全、高效地运行。
落地式卸料平台设计计算落地式卸料平台是用于货车卸货、装货等工作的平台设备,目前在物流、仓储等行业中广泛使用。
设计的优良与否决定了其能否满足客户需求,为此,需要进行细致的设计计算工作。
本文将从结构设计、稳定性分析等方面介绍落地式卸料平台的设计计算。
一、结构设计落地式卸料平台主要分为平台前缘、后缘、侧板、下部结构等部分。
关键是指定材料、尺寸等方面。
在材料选择方面,应根据平台材料的强度、硬度、韧性等指标来决定。
在确定尺寸时,需要考虑货车的尺寸、货物重量、卸货高度等因素,以满足货物卸载时的安全性和高效率。
设计过程需要考虑到以下因素:1. 承载能力承载能力是落地式卸料平台最为重要的设计指标之一。
在设计过程中,需要注重平台的最大承载能力,最大工作荷载等指标。
承载能力的计算与结构材料、结构形式等相关,常用的计算方法包括拱形效应、板杆力学等。
2. 稳定性平台稳定性是指平台在受到横向或纵向荷载时能保持稳定的能力,设计过程中需要特别关注。
稳定性计算方法主要包括刚度计算、稳定计算等,需要通过计算得出平台的抗倾覆、稳定性等指标。
3. 安全性卸货平台设计中一项重要指标即是平台的安全性。
在进行设计计算时,需要特别关注平台的安全性因素,例如防滑设计、防护装置设计等。
此外,还需要考虑平台的作业环境、操作方式等相关因素。
二、稳定性分析落地式卸料平台的稳定性分析是设计的重中之重。
实际应用中,需要对平台的静载荷、动载荷、风力载荷等多种载荷进行分析计算,以确定平台的承载能力和稳定性。
在进行稳定性分析时,需要注意以下几点:1. 载荷分析由于平台的作业环境多样化,当从卸货案例分析平台的承载能力时,应考虑各种类型的货物以及不同置放方式对平台的影响。
设计时需根据实际作业条件的不同,大致分为静荷载和动荷载两类,计算最大荷载水平。
2. 材料力学性能分析在稳定性分析的过程中,需要详细分析材料的力学性能。
主要包括强度、韧性、延展性等指标。
此外,还需要关注材料的应力应变特性、应变率等方面。

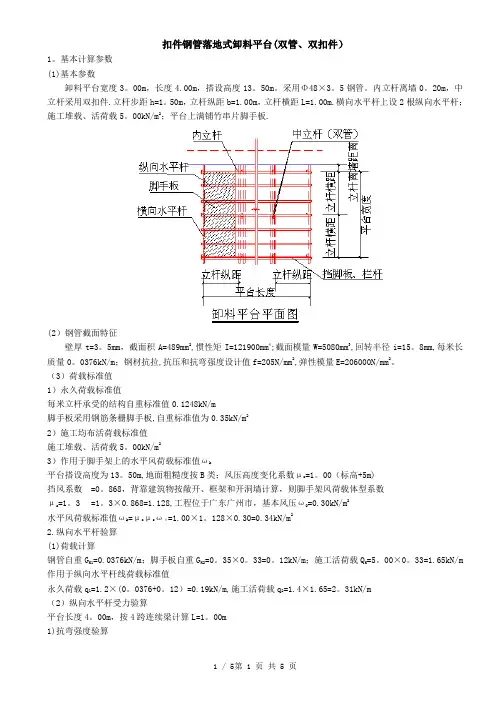

扣件钢管落地式卸料平台(双管、双扣件)1.基本计算参数(1)基本参数卸料平台宽度3。
00m,长度3.00m,搭设高度4。
50m。
采用Φ48×3。
5钢管。
内立杆离墙0。
20m,中立杆采用双扣件。
立杆步距h=1。
50m,立杆纵距b=1。
00 m,立杆横距L=1。
00m.横向水平杆上设2根纵向水平杆;施工堆载、活荷载5。
00kN/m2;平台上满铺竹串片脚手板。
(2)钢管截面特征壁厚t=3.5mm,截面积A=489mm2,惯性矩I=121900mm4;截面模量W=5080mm3,回转半径i=15.8mm,每米长质量0。
0376kN/m;钢材抗拉,抗压和抗弯强度设计值f=205N/mm2,弹性模量E=206000N/mm2。
(3)荷载标准值1)永久荷载标准值每米立杆承受的结构自重标准值0。
1248kN/m脚手板采用钢筋条栅脚手板,自重标准值为0。
35kN/m22)施工均布活荷载标准值施工堆载、活荷载5.00kN/m23)作用于脚手架上的水平风荷载标准值ωk平台搭设高度为4。
50m,地面粗糙度按B类;风压高度变化系数μz=1。
00(标高+5m)挡风系数=0.868,背靠建筑物按敞开、框架和开洞墙计算,则脚手架风荷载体型系数μs =1.3=1.3×0.868=1。
128,工程位于广东广州市,基本风压ω0=0.30kN/m2;水平风荷载标准值ωk=μzμsωο=1.00×1。
128×0。
30=0.34kN/m22。
纵向水平杆验算(1)荷载计算钢管自重G K1=0。
0376kN/m;脚手板自重G K2=0.35×0。
33=0.12kN/m;施工活荷载Q K=5。
00×0。
33=1。
65kN/m 作用于纵向水平杆线荷载标准值永久荷载q1=1。
2×(0。
0376+0。
12)=0。
19kN/m施工活荷载q2=1。
4×1.65=2.31kN/m(2)纵向水平杆受力验算平台长度3.00m,按3跨连续梁计算L=1。
目录第一章编制依照1、《建筑施工脚手架适用手册》2、《建筑地基基础设计规范》GB50007-20113、《建筑结构荷载规范》GB50009-20124、《混凝土结构设计规范》GB50010-20105、《钢结构设计规范》 GB50017-20036、《建筑施工安全检查标准》JGJ59-20117、《建筑施工高处作业安全技术规范》JGJ80-918、《建筑施工扣件式钢管脚手架安全技术规范》JGJ130-20119、《危险性较大的分部分项工程安全管理方法》(建质 [2009]87号文 )10、《建设工程安全生产管理条例》国务院令第393号11、本工程设计图纸第二章工程概略拟建的南京万达茂大商业,位于南京市栖霞区白象片区中心地区,东至湖东路,西至守敬路,南至仙林大道,北至广志路。
落地式卸料平台设计概略23#公寓楼因施工需要,需设置落地式卸料平台以方便资料周转使用。
依据现场实质状况,为知足需要在23#楼东西双侧分别设置一个落地式卸料平台。
西侧落地式卸料平台搭设地点,位于自南向北第 2个柱子至第 3个柱子之间;东侧落地式卸料平台搭设地点,位于自南向北第3个柱子至第 4个柱子之间。
23#公寓落地式卸料平台搭设地点平面部署图,见以下图:23#公寓落地式卸料平台搭设地点平面部署图Φ48×Φ 48×,见表:钢管落地卸料平台界面参数表一、架体参数卸料平台名称23公寓1卸料平台卸料平台部署方式沿纵向平台长度 A(m)平台宽度 B(m)平台高度 H(m)立杆纵距 l a(m)立杆纵向跨数3立杆横距 l b(m)立杆横向跨数5立杆步距 h(m)立杆步数6板底支撑间距 s(m)横杆上板底支撑根数3内立杆离墙距离 a(m)连墙件部署方式三步两跨连墙件对卸料平台变形拘束力N 0(kN)3二、结构参数平台横向支撑钢管种类单钢管横杆与立杆连结方式双扣件扣件抗滑移承载力系数双立杆计算方法按结构要求设置连墙件连结方式扣件连结立杆计算长度系数μ三、平台资料钢管种类Ф48×3脚手板木脚手板栏杆、挡脚板栏杆、冲压钢脚手板安全网满设密目安全网底座木板垫板四、地基基础基础种类混凝土楼板混凝土板厚度 h(mm)120砼设计强度等级C35立杆底座面积 A(mm 2)100×100五、自重荷载每米钢管自重g1k(kN/m)2脚手板自重 g2k (kN/m )栏杆、挡脚板自重 g3k(kN/m)安全设备与安全网自重 g4k(kN/m)资料堆放荷载 q1k(kN/m 2)4施工均布活荷载 q2k(kN/m2)1六、风荷载省份江苏地域南京市风压周期10年一遇2基本风压ω0(kN/m )风压高度变化系数 u z1,1风荷载体型系数 u s23#公寓落地式卸料平台侧立面,见图:23#公寓落地式卸料平台侧立面,见图:23# 公寓落地式卸料平台侧立面第三章组织架构专职安全生产管理人员搭设过程中,因处在施工顶峰期,各施工班组在交织作业中,故应增强安全监控力度,现场设定若干名安全监控员。
落地式卸料平台方案1.工程概况工程名称为东莞大连机床智能制造项目,包括1号平台、1-5幢厂房、3幢水泵房和展示厅,建设地点位于东莞市谢岗镇稔子园村。
建设单位为XXX,勘察单位为XXX,设计单位为XXX,监理单位为XXX,施工单位为XXX。
2.编制依据本工程的编制依据包括相关法律法规、规范标准和技术要求等。
其中,施工图设计依据国家有关法律法规和建设工程规范标准,监测方案依据XXX的规定,技术组织措施依据施工图设计和监测方案,文明施工要求依据国家和地方相关规定。
3.施工部署施工部署是本工程的重要组成部分,包括施工进度计划、施工队伍组织、施工现场管理等。
施工进度计划应根据工程实际情况和监理要求制定,施工队伍组织应合理调配人员和设备,施工现场管理应按照相关规定执行。
4.施工方法施工方法是本工程的重要技术措施,包括基础工程施工、结构施工、装饰装修施工等。
基础工程施工应按照设计要求和监理要求施工,结构施工应按照施工图设计和监测方案施工,装饰装修施工应按照设计图纸和相关规范标准施工。
5.监测方案监测方案是本工程的重要技术措施之一,包括地基沉降监测、结构变形监测、施工振动监测等。
监测方案应根据工程实际情况和监理要求制定,监测数据应及时反馈给监理单位和建设单位,以保证工程质量和安全。
6.技术组织措施技术组织措施是本工程的重要组成部分,包括施工图设计、施工方案编制、施工现场管理等。
施工图设计应符合国家有关法律法规和建设工程规范标准,施工方案应根据监测方案和施工图设计制定,施工现场管理应按照相关规定执行。
7.文明施工要求文明施工要求是本工程的重要组成部分,包括施工现场卫生、环境保护、安全生产等。
施工现场应保持干净整洁,噪音和粉尘污染应控制在规定范围内,安全生产应始终放在首位。
8.计算书计算书是本工程的重要技术文件之一,包括结构计算书、地基计算书、钢结构计算书等。
计算书应根据设计要求和监理要求编制,计算结果应经过专业人员审核和验算,以保证工程质量和安全。
职业教育中心学校2#教学综合楼工程落地式卸料平台专项方案施工单位:***: *** ***: ***审批人: 年月日目录第一章工程概况 (1)第二章编制依据 (1)第三章平台搭设要求 (2)第四章落地平台计算书 (3)1、参数信息 (4)2、纵向支撑钢管计算 (5)3、横向支撑钢管计算 (6)4、扣件抗滑移的计算 (8)5、模板支架立杆荷载标准值(轴力)计算 (8)6、立杆的稳定性验算 (9)7、立杆的地基承载力计算 (10)第五章平台荷载试验及验收 (11)第六章脚手架的使用规定 (11)第七章脚手架拆除规定 (12)第八章安全管理 (12)第一章工程概况1、该工程为 xxx建设的教学综合楼,拟建于桂xx学校内。
2、由xx工程有限公司设计,建筑面积约11735.37m2(第一期建筑面积3890.58m2,第二期建筑面积7844.79 m2 。
第一期:地下室一层,地下室建筑面积:174.85 m2)地上主体五层、局部六层,工程总高20m 。
第二章编制依据钢管落地平台脚手架的计算参照《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)《建筑结构荷载规范》(GB50009-2001)《钢结构设计规范》(GB50017-2003)等。
第三章平台搭设要求1、材料要求:钢管采用Φ48×3.5mm的热扎钢管。
钢管不得严重锈蚀、弯曲、变形,并刷油漆做防腐处理,扣件采用标准型的回转扣、直角扣对接扣,不得采用严重锈蚀或螺纹已被咬口的扣件。
2、落地式架,立杆横向间距为1.0m,立杆纵距为0.6m,步距1.5m。
落地立杆垂直稳放在5cm的木板上,地面基础必须夯实、整平;起步设纵横相连的扫地杆。
每一个楼层,设刚性拉结点,拉结件采用Φ48×3.5钢管和结构连结。
操作层脚手板满铺,四角用12#铁丝扎紧。
外立杆内侧采用密目式安全网封闭。
外周设剪刀撑重地面开始到顶;3、经检验合格的构配件应按品种、规格分类、堆放整齐、平稳,堆放场地不得有积水。
1.常用的构造形式1.1落地式卸料平台1.1.1基本构造由Φ48×3.5钢管作为竖向受力杆件,通过扣件,将纵横向水平杆及剪刀撑与立杆连接搭设而成的平台架。
1.1.2特点使用的材料简单,费用低,但位置相对固定,搭拆麻烦,需占用场地可能影响室外工程。
1.1.3适用范围适用于层数不多的多层建筑。
1.2悬挑式卸料平台1.2.1基本构造以槽钢作主次梁,焊接成平面受力框架,一端搁置在楼板上,一端用钢丝绳吊挂。
1.2.2特点加工制作较为麻烦,但按拆方便,位置灵活,不受高度限制,不占用场地。
1.2.3适用范围使用于六层以上的高层建筑。
当为多栋群体多层建筑时,考虑平台周转使用,建议采用此种形式的平台。
2.悬挑式卸料平台2.1构造要求2.1.1悬挑式槽钢卸料平台应按现行的相应规范进行设计,其结构构造应能防止左右晃动,计算书及图纸应编入施工方案。
2.1.2悬挑式槽钢卸料平台的搁支点与上部拉接点,必须位于建筑物上,不得设置在脚手架等施工设备上。
2.1.3 钢丝绳构造上两边各设前后两道,两道中的每一道均应作单道受力计算。
2.1.4应设置4个经过验算的吊环。
吊运平台时应使用卡环,不得使用吊钩直接钩挂吊环。
吊环应用甲类3号沸腾钢制作。
2.1.5平台吊装时,钢丝绳应采用专用的挂钩挂牢,采取其他方式时卡头的卡子不得少于3个。
建筑物锐角利口围系钢丝绳处应加衬软垫物,钢平台外口应略高于内口。
2.1.6平台左右两侧必须装置固定的防护栏杆。
平台上的脚手板应铺严绑牢,平台周围须设置不低于1.5m高的防护围栏,围栏里侧用密目安全网封严,下口设置180mm挡脚板,护栏上严禁搭设物品。
2.1.7平台吊装,需待横梁支撑点电焊固定,接好钢丝绳,调整完毕,经过检查验收,方可松卸起重吊钩,上下操作。
2.1.8平台使用时,应有专人进行检查,发现钢丝绳有锈蚀损坏应及时调换,焊缝脱焊应及时修复。
2.1.9平台上应显著的标明容许荷载值。
操作平台上人员和物料的总重量,严禁超过设计的容许荷载。
落地式卸料平台扣件钢管支撑架计算书
计算依据1《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)。
计算参数:
模板支架搭设高度为19.9m,
立杆的纵距 b=0.90m,立杆的横距 l=0.60m,立杆的步距 h=1.50m。
脚手板自重0.30kN/m2,栏杆自重0.15kN/m,材料最大堆放荷载5.00kN/m2,施工活荷载2.50kN/m2。
图落地平台支撑架立面简图
图落地平台支撑架立杆稳定性荷载计算单元
采用的钢管类型为48×3.0。
一、基本计算参数[同上]
二、纵向支撑钢管的计算
纵向钢管按照均布荷载下连续梁计算,截面力学参数为
截面抵抗矩 W = 4.49cm3;
截面惯性矩 I = 10.78cm4;
纵向钢管计算简图
1.荷载的计算:
(1)脚手板与栏杆自重线荷载(kN/m):
q1 =0.000+0.300×0.300=0.090kN/m
(2)堆放材料的自重线荷载(kN/m):
q21 = 5.000×0.300=1.500kN/m
(3)施工荷载标准值(kN/m):
q22 = 2.500×0.300=0.750kN/m
经计算得到,活荷载标准值 q2 = 0.750+1.500=2.250kN/m
2.抗弯强度计算
最大弯矩考虑为三跨连续梁均布荷载作用下的弯矩。
最大弯矩考虑为静荷载与活荷载的计算值最不利分配的弯矩和,计算公式如下:
最大弯矩计算公式如下:
最大支座力计算公式如下:
静荷载 q1 = 1.20×0.090=0.108kN/m
活荷载 q2 = 1.40×0.750+1.40×1.500=3.150kN/m
最大弯矩 M max=(0.10×0.108+0.117×3.150)×0.9002=0.307kN.m
最大支座力 N = (1.1×0.108+1.2×3.15)×0.90=3.509kN
抗弯计算强度 f=0.307×106/4491.0=68.42N/mm2
纵向钢管的抗弯计算强度小于205.0N/mm2,满足要求!
3.挠度计算
最大挠度考虑为三跨连续梁均布荷载作用下的挠度
计算公式如下:
静荷载 q1 = 0.090kN/m
活荷载 q2 = 0.750+1.500=2.250kN/m
三跨连续梁均布荷载作用下的最大挠度
V=(0.677×0.090+0.990×2.250)×900.04/(100×2.06×105×107780.0)=0.237mm 纵向钢管的最大挠度小于900.0/150与10mm,满足要求!
三、横向支撑钢管计算
横向支撑钢管按照集中荷载作用下的连续梁计算
集中荷载P取纵向板底支撑传递力,P=3.51kN
3.51kN 3.51kN 3.51kN 3.51kN 3.51kN 3.51kN 3.51kN
支撑钢管计算简图
0.316
支撑钢管弯矩图(kN.m)
变形的计算按照规范要求采用静荷载标准值,受力图与计算结果如下:
1.57kN 1.57kN 1.57kN 1.57kN 1.57kN 1.57kN 1.57kN
支撑钢管变形计算受力图
0.010
支撑钢管变形图(mm)
经过连续梁的计算得到
最大弯矩 M max=0.368kN.m
最大变形 v max=0.177mm
最大支座力 Q max=7.544kN
抗弯计算强度 f=0.368×106/4491.0=82.04N/mm2
支撑钢管的抗弯计算强度小于205.0N/mm2,满足要求!
支撑钢管的最大挠度小于600.0/150与10mm,满足要求!
四、扣件抗滑移的计算
纵向或横向水平杆与立杆连接时,扣件的抗滑承载力按照下式计算:
R ≤R c
其中 R c——扣件抗滑承载力设计值,取8.00kN;
R ——纵向或横向水平杆传给立杆的竖向作用力设计值;
计算中R取最大支座反力,R=7.54kN
单扣件抗滑承载力的设计计算满足要求!
五、立杆的稳定性计算荷载标准值
作用于模板支架的荷载包括静荷载、活荷载和风荷载。
1.静荷载标准值包括以下内容:
(1)脚手架钢管的自重(kN):
N G1 = 0.115×19.900=2.291kN
钢管的自重计算参照《扣件式规范》附录A 双排架自重标准值,设计人员可根据情况修改。
(2)栏杆的自重(kN):
N G2 = 0.150×0.600=0.090kN
(3)脚手板自重(kN):
N G3 = 0.300×0.900×0.600=0.162kN
(4)堆放荷载(kN):
N G4 = 5.000×0.900×0.600=2.700kN
经计算得到,静荷载标准值 N G = N G1+N G2+N G3+N G4 = 5.243kN。
2.活荷载为施工荷载标准值产生的荷载。
经计算得到,活荷载标准值 N Q = 2.500×0.900×0.600=1.350kN
3.不考虑风荷载时,立杆的轴向压力设计值计算公式
N = 1.20N G + 1.40N Q
六、立杆的稳定性计算
立杆的稳定性计算公式
其中 N ——立杆的轴心压力设计值,N = 8.18kN
——轴心受压立杆的稳定系数,由长细比 l0/i 查表得到;
i ——计算立杆的截面回转半径 (cm);i = 1.60
A ——立杆净截面面积 (cm2); A = 4.24
W ——立杆净截面抵抗矩(cm3);W = 4.49
——钢管立杆抗压强度计算值 (N/mm2);
[f] ——钢管立杆抗压强度设计值,[f] = 205.00N/mm2;
l0——计算长度 (m);
参照《扣件式规范》2011,由公式计算
l0 = kuh
k ——计算长度附加系数,按照表5.3.4取值为1.155;
u ——计算长度系数,参照《扣件式规范》附录C表;u = 2.335
a ——立杆上端伸出顶层横杆中心线至模板支撑点的长度;a = 0.30m;
计算结果:l0=4.045m =4045/16.0=253.629 =0.114

=8181/(0.114×424)=169.609N/mm2,立杆的稳定性计算 < [f],满足要求!
模板承重架应尽量利用剪力墙或柱作为连接连墙件,否则存在安全隐患。
