自行车棚施工方案
- 格式:doc
- 大小:61.02 KB
- 文档页数:41

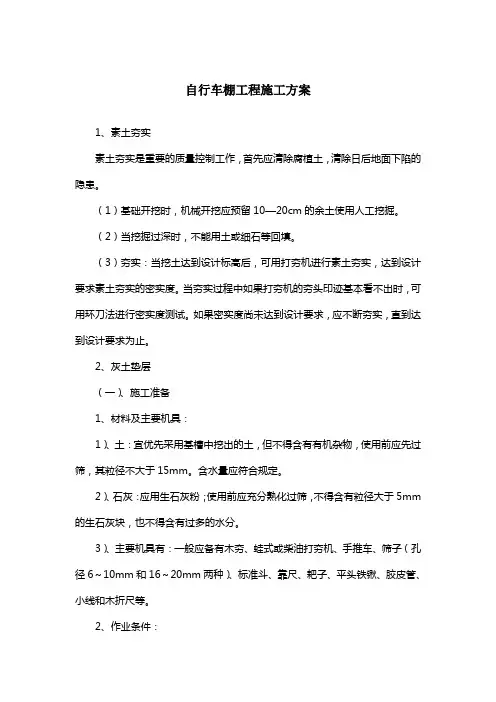

自行车棚工程施工方案1、素土夯实素土夯实是重要的质量控制工作,首先应清除腐植土,清除日后地面下陷的隐患。
(1)基础开挖时,机械开挖应预留10—20cm的余土使用人工挖掘。
(2)当挖掘过深时,不能用土或细石等回填。
(3)夯实:当挖土达到设计标高后,可用打夯机进行素土夯实,达到设计要求素土夯实的密实度。
当夯实过程中如果打夯机的夯头印迹基本看不出时,可用环刀法进行密实度测试。
如果密实度尚未达到设计要求,应不断夯实,直到达到设计要求为止。
2、灰土垫层(一)、施工准备1、材料及主要机具:1)、土:宜优先采用基槽中挖出的土,但不得含有有机杂物,使用前应先过筛,其粒径不大于15mm。
含水量应符合规定。
2)、石灰:应用生石灰粉;使用前应充分熟化过筛,不得含有粒径大于5mm 的生石灰块,也不得含有过多的水分。
3)、主要机具有:一般应备有木夯、蛙式或柴油打夯机、手推车、筛子(孔径6~10mm和16~20mm两种)、标准斗、靠尺、耙子、平头铁锹、胶皮管、小线和木折尺等。
2、作业条件:1)、基坑(槽)在铺灰土前必须先清除淤泥、虚土等,并按设计和勘探部门的要求处理完地基,办完隐检手续。
2)、基础外侧打灰土,必须对基础,地下室墙和地下防水层、保护层进行检查,发现损坏时应及时修补处理,办完隐检手续;现浇的混凝土基础墙、地梁等均应达到规定的强度,不得碰坏损伤混凝土。
3)、当地下水位高于基坑(槽)底时,施工前应采取排水或降低地下水位的措施,使地下水位经常保持在施工面以下0.5m左右。
在3d内不得受水浸泡。
4)、施工前应根据工程特点将槽内、地坪上的积水或杂物、垃圾等有机物清除干净。
5)、施工前,应作好水平高程的标志。
如在基坑(槽)的边坡上每隔3m钉上灰土上平的木橛,在室内和散水的边墙上弹上水平线或在地坪上钉好标高控制的标准木桩。
(二)、操作工艺1、工艺流程:槽底清理→检验土料和石灰粉的质量并过筛→灰土拌合→分层铺灰土→夯打密实1)基坑(槽)底或基土表面应清理干净。
自行车棚施工方案自行车棚施工方案一、施工前准备1.1 确定搭建自行车棚的位置,尺寸与样式。
1.2 测量地面的大小、倾斜度和坚硬程度。
1.3 选购所需材料和工具,如钢材、螺丝、水平仪、电锯等。
1.4 清理施工地面,确保没有障碍物和杂草。
二、基础施工2.1 根据自行车棚的尺寸和样式,采用适当的方式进行地面基础建设,如混凝土铺设、固定地脚螺丝等。
2.2 按照设计要求进行地面调平和压实,确保基础牢固稳定。
三、框架搭建3.1 将事先准备好的钢材按照设计图纸的尺寸进行切割和加工。
3.2 使用水平仪和尺度工具确保钢材的垂直度和水平度。
3.3 按照设计图纸的要求进行钢材的拼接和连接,使用螺丝紧固连接点。
四、屋面覆盖4.1 根据自行车棚样式,选择合适的屋面材料,如彩钢板、塑料板等。
4.2 将屋面材料按照设计要求进行切割和加工。
4.3 使用螺丝将屋面材料固定在钢架上,确保固定牢固且紧密密封。
五、细节处理5.1 处理自行车棚的四周边缘,使用封边条、硅胶等材料进行密封,防止雨水渗入。
5.2 按照设计要求安装自行车棚的门窗,如屋顶天窗、侧门等,确保通风和采光效果。
5.3 在合适的位置设置自行车棚的灯具,以提供照明。
六、施工检查和清理6.1 完成自行车棚的施工后,进行验收和检查,确保结构稳固、安全可靠。
6.2 清理施工现场,将垃圾和剩余材料进行处理,保持环境整洁。
七、后期维护7.1 定期检查自行车棚的结构和固定件,如有松动或损坏,及时修复。
7.2 清理自行车棚内外的灰尘和污垢,保持外观干净。
7.3 做好自行车棚的防雨、防晒和防风工作,延长使用寿命。
以上是一个简要的自行车棚施工方案,根据实际情况和需求,可进行调整和补充。
在施工过程中,应确保施工质量和安全,并根据需要请专业人士进行指导和监督。

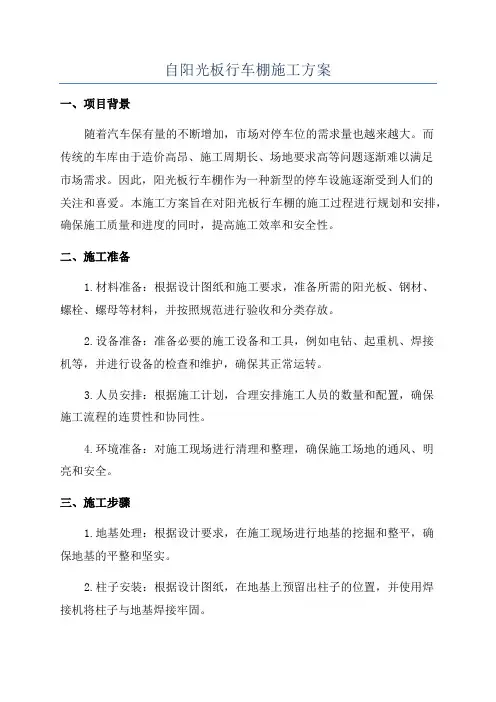

自阳光板行车棚施工方案一、项目背景随着汽车保有量的不断增加,市场对停车位的需求量也越来越大。
而传统的车库由于造价高昂、施工周期长、场地要求高等问题逐渐难以满足市场需求。
因此,阳光板行车棚作为一种新型的停车设施逐渐受到人们的关注和喜爱。
本施工方案旨在对阳光板行车棚的施工过程进行规划和安排,确保施工质量和进度的同时,提高施工效率和安全性。
二、施工准备1.材料准备:根据设计图纸和施工要求,准备所需的阳光板、钢材、螺栓、螺母等材料,并按照规范进行验收和分类存放。
2.设备准备:准备必要的施工设备和工具,例如电钻、起重机、焊接机等,并进行设备的检查和维护,确保其正常运转。
3.人员安排:根据施工计划,合理安排施工人员的数量和配置,确保施工流程的连贯性和协同性。
4.环境准备:对施工现场进行清理和整理,确保施工场地的通风、明亮和安全。
三、施工步骤1.地基处理:根据设计要求,在施工现场进行地基的挖掘和整平,确保地基的平整和坚实。
2.柱子安装:根据设计图纸,在地基上预留出柱子的位置,并使用焊接机将柱子与地基焊接牢固。
3.榫卯安装:根据设计要求,将榫卯与柱子进行连接,确保榫卯能够承受阳光板的重量。
4.横梁安装:将横梁与柱子进行连接,采用螺栓和螺母进行固定,确保横梁与柱子之间的连接紧密可靠。
5.阳光板安装:根据设计要求,将阳光板与横梁进行连接,使用特制的连接件将阳光板固定在横梁上。
6.墙体处理:根据需要,在阳光板行车棚的两侧进行墙体的处理,可选择封闭式墙体或半封闭式墙体。
7.灯具安装:根据设计要求,在行车棚内安装照明灯具,确保夜间使用的光照度。
8.最终检查:对施工后的阳光板行车棚进行最终检查,保证其结构牢固,外观美观,符合设计要求。
四、施工注意事项1.安全第一:施工人员必须遵守相关的安全操作规范,佩戴好安全帽、防护眼镜等个人防护装备,并确保施工现场的安全。
2.材料质量:施工人员必须对所采购的材料进行验收和把关,确保材料质量符合标准要求。

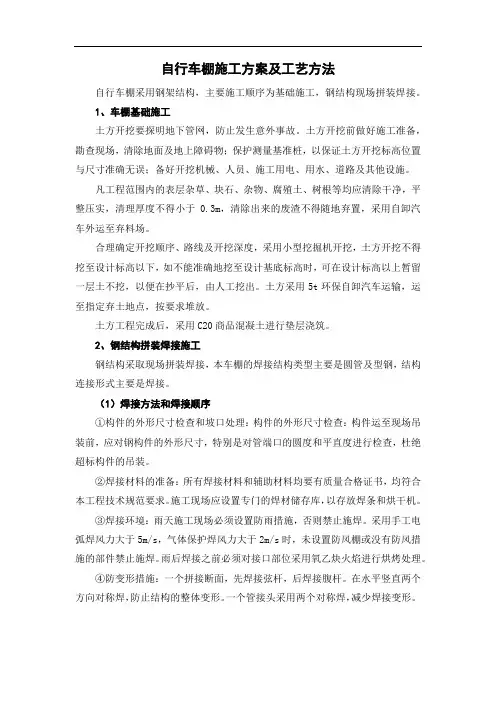

自行车棚施工方案及工艺方法自行车棚采用钢架结构,主要施工顺序为基础施工,钢结构现场拼装焊接。
1、车棚基础施工土方开挖要探明地下管网,防止发生意外事故。
土方开挖前做好施工准备,勘查现场,清除地面及地上障碍物;保护测量基准桩,以保证土方开挖标高位置与尺寸准确无误;备好开挖机械、人员、施工用电、用水、道路及其他设施。
凡工程范围内的表层杂草、块石、杂物、腐殖土、树根等均应清除干净,平整压实,清理厚度不得小于0.3m,清除出来的废渣不得随地弃置,采用自卸汽车外运至弃料场。
合理确定开挖顺序、路线及开挖深度,采用小型挖掘机开挖,土方开挖不得挖至设计标高以下,如不能准确地挖至设计基底标高时,可在设计标高以上暂留一层土不挖,以便在抄平后,由人工挖出。
土方采用5t环保自卸汽车运输,运至指定弃土地点,按要求堆放。
土方工程完成后,采用C20商品混凝土进行垫层浇筑。
2、钢结构拼装焊接施工钢结构采取现场拼装焊接,本车棚的焊接结构类型主要是圆管及型钢,结构连接形式主要是焊接。
(1)焊接方法和焊接顺序①构件的外形尺寸检查和坡口处理:构件的外形尺寸检查:构件运至现场吊装前,应对钢构件的外形尺寸,特别是对管端口的圆度和平直度进行检查,杜绝超标构件的吊装。
②焊接材料的准备:所有焊接材料和辅助材料均要有质量合格证书,均符合本工程技术规范要求。
施工现场应设置专门的焊材储存库,以存放焊条和烘干机。
③焊接环境:雨天施工现场必须设置防雨措施,否则禁止施焊。
采用手工电弧焊风力大于5m/s,气体保护焊风力大于2m/s时,未设置防风棚或没有防风措施的部件禁止施焊。
雨后焊接之前必须对接口部位采用氧乙炔火焰进行烘烤处理。
④防变形措施:一个拼接断面,先焊接弦杆,后焊接腹杆。
在水平竖直两个方向对称焊,防止结构的整体变形。
一个管接头采用两个对称焊,减少焊接变形。
(2)涂装施工①涂料可采用高压无气喷涂,刷涂等方法涂装。
下一道漆应在一道漆表干后涂敷。
涂料应在规定时间内用完,涂料粘度过大时可加入不超过3%的溶剂稀释。
自行车棚施工方案目录一、工程概况本文将介绍一个工程的概况,包括工程的规模、位置、建设单位、施工单位等信息。
二、编制依据本工程的编制依据是相关法律法规、规章制度和标准,以及委托方的要求和技术要求。
三、方案与技术措施1、施工方案本工程的施工方案是根据工程概况和编制依据制定的,包括施工方法、施工工艺、施工流程等内容。
同时,施工方案还考虑了现场环境、安全保障、质量控制等方面的问题。
2、主要技术措施本工程的主要技术措施包括设备选型、施工工艺、质量控制、安全保障等方面。
其中,设备选型是关键因素之一,需要根据工程特点和需求进行合理的选择。
四、管理体系与保证措施1、项目管理体系本工程的项目管理体系包括组织架构、管理流程、信息系统等方面。
其中,组织架构是关键因素之一,需要根据工程特点和需求进行合理的设计。
2、保证措施本工程的保证措施包括质量保证、安全保障、进度保证等方面。
其中,质量保证是关键因素之一,需要根据工程特点和需求进行合理的设计。
五、安全保障措施本工程的安全保障措施包括现场安全、设备安全、人员安全等方面。
其中,现场安全是关键因素之一,需要根据工程特点和需求进行合理的设计。
六、进度计划与保证措施本工程的进度计划包括施工周期、关键节点、进度控制等方面。
其中,关键节点是关键因素之一,需要根据工程特点和需求进行合理的设计。
同时,进度保证措施也需要充分考虑,确保工程按时完成。
在本工程中使用的焊条、焊丝和焊剂必须与主体金属相适应,以确保熔敷金属的屈服强度、延伸率、极限强度和冲击韧性等均符合要求。
当焊接不同强度的钢材时,应使用低强度钢材相适应的焊接材料。
焊接材料和工艺形成的焊缝的机械性能应不低于原构件的等级。
车棚钢结构构件的加工制作主要包括焊接钢支架、钢梁和钢柱。
焊接和涂装质量要求高,必须采用合适的焊接方法和科学合理的焊接工艺,以满足施工方的安装需求。
所有构件拼接节点均为等强连接,采用坡口全熔透焊。
焊接顺序的选择应注意减少焊接变形和收缩量,使加热量平衡,先焊收缩量大的部位,后焊收缩量小的部位,尽可能采用对称焊法。

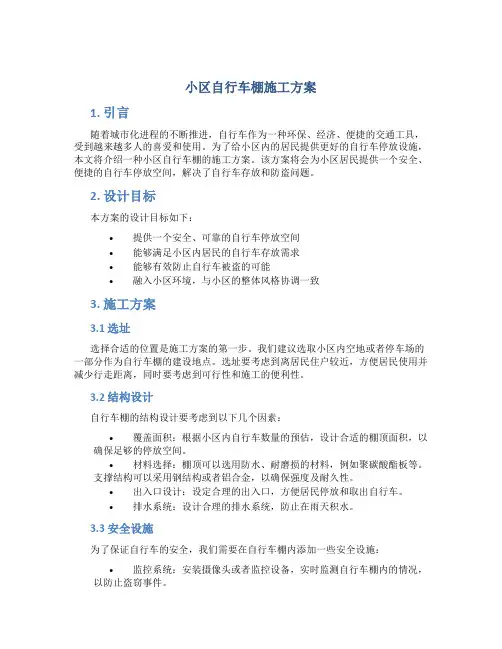

小区自行车棚施工方案1. 引言随着城市化进程的不断推进,自行车作为一种环保、经济、便捷的交通工具,受到越来越多人的喜爱和使用。
为了给小区内的居民提供更好的自行车停放设施,本文将介绍一种小区自行车棚的施工方案。
该方案将会为小区居民提供一个安全、便捷的自行车停放空间,解决了自行车存放和防盗问题。
2. 设计目标本方案的设计目标如下:•提供一个安全、可靠的自行车停放空间•能够满足小区内居民的自行车存放需求•能够有效防止自行车被盗的可能•融入小区环境,与小区的整体风格协调一致3. 施工方案3.1 选址选择合适的位置是施工方案的第一步。
我们建议选取小区内空地或者停车场的一部分作为自行车棚的建设地点。
选址要考虑到离居民住户较近,方便居民使用并减少行走距离,同时要考虑到可行性和施工的便利性。
3.2 结构设计自行车棚的结构设计要考虑到以下几个因素:•覆盖面积:根据小区内自行车数量的预估,设计合适的棚顶面积,以确保足够的停放空间。
•材料选择:棚顶可以选用防水、耐磨损的材料,例如聚碳酸酯板等。
支撑结构可以采用钢结构或者铝合金,以确保强度及耐久性。
•出入口设计:设定合理的出入口,方便居民停放和取出自行车。
•排水系统:设计合理的排水系统,防止在雨天积水。
3.3 安全设施为了保证自行车的安全,我们需要在自行车棚内添加一些安全设施:•监控系统:安装摄像头或者监控设备,实时监测自行车棚内的情况,以防止盗窃事件。
•门禁系统:设立门禁系统,只有小区居民可以进入自行车棚,以确保只有居民可以使用。
•防盗系统:安装防盗警报器,一旦发生异常事件将立即发出警报,通知小区保安人员。
3.4 照明设施为了方便小区居民在夜间停放和取出自行车,我们还需要在自行车棚内安装照明设施。
照明设施应该覆盖到自行车棚内的每一个角落,以确保居民可以清晰地看到自己的自行车。
4. 施工流程本方案的施工流程如下:1.根据选定的位置进行土地清理和平整。
2.按照结构设计的要求进行基础施工。
自行车棚工程施工方案一、工程概况本工程为自行车棚工程,位于某小区内,主要用于解决小区居民的自行车停放问题。
自行车棚占地面积约为500平方米,计划停放自行车数量为200辆。
车棚采用装配式钢结构框架结构,顶部覆盖防雨防晒材料,设置有智能充电桩。
二、施工目标1. 确保工程质量:严格按照设计文件和施工规范进行施工,确保车棚结构安全、稳定、美观。
2. 保证工程进度:合理安排施工计划,确保工程按时完成。
3. 降低工程成本:通过科学管理、合理采购、优化施工方案,控制工程成本。
4. 注重环保和安全:在施工过程中,严格遵守环保法规,做好施工现场的环保工作;加强安全管理,确保施工现场无安全事故发生。
三、施工准备1. 施工人员:组织具备相关资质的施工队伍,对施工人员进行技术培训和安全教育。
2. 施工材料:根据设计文件,提前采购所需的钢材、防雨防晒材料、智能充电桩等设备材料。
3. 施工设备:准备足够的施工设备,如挖掘机、吊车、焊机、切割机等。
4. 施工图纸:熟悉并掌握车棚的设计图纸,了解施工过程中的关键环节和技术要求。
5. 施工现场:清理施工现场,排除杂物,确保施工场地平整、宽敞。
四、施工流程1. 土建施工:按照设计图纸,进行土地平整、地基挖掘、混凝土浇筑等土建施工。
2. 钢结构制作:在工厂内进行钢结构框架的制作,包括梁、柱、节点等部件。
3. 钢结构安装:将制作好的钢结构框架运输到施工现场,利用吊车等设备进行安装。
4. 防雨防晒材料安装:在钢结构框架上安装防雨防晒材料,确保车棚内部干燥、防晒。
5. 智能充电桩安装:根据设计要求,安装智能充电桩,实现电动车充电功能。
6. 施工验收:工程完成后,组织相关单位进行验收,确保工程质量达到预期目标。
五、质量控制1. 严格按照设计文件和施工规范进行施工,确保结构安全、稳定、美观。
2. 加强对施工过程中的质量监控,及时发现并解决问题。
3. 做好施工记录,为工程验收和后期维护提供依据。
一、项目背景随着城市化进程的加快,自行车已成为市民出行的重要交通工具。
为了方便市民停放自行车,提高自行车棚的使用效率,降低能耗,本项目采用阳光板作为自行车棚的顶棚材料。
阳光板具有透光性好、保温隔热、耐候性强等优点,能够为自行车提供良好的停放环境。
二、施工准备1. 材料准备:- 阳光板:根据设计要求选择合适规格和颜色的阳光板。
- 钢骨架:选用镀锌方管或圆管作为骨架材料。
- 连接件:螺丝、螺母、垫片等。
- 打胶材料:硅酮结构密封胶、中性硅酮建筑密封胶等。
- 工具:电钻、扳手、线坠、水平尺、钢卷尺等。
2. 人员准备:组织具备相关施工经验的施工队伍,明确各工种职责。
3. 施工场地准备:确保施工场地平整、无障碍物,符合施工要求。
三、施工步骤1. 施工测量:- 根据设计图纸,对自行车棚的位置、尺寸进行测量,确定阳光板顶棚的位置和尺寸。
- 根据测量结果,放出阳光板顶棚主骨架的位置线。
2. 预埋件安装:- 根据设计要求,在自行车棚基础混凝土上预埋钢板,确保钢板表面标高符合设计要求。
- 钻孔安放膨胀螺栓,安装钢板与胀栓固定。
3. 阳光板顶棚主骨架安装:- 根据放出的主骨架位置线,安装两端主骨架,然后依次安装中间部分。
- 使用电钻在主骨架上钻孔,安装连接件,确保骨架连接牢固。
4. 阳光板安装:- 将阳光板放置在主骨架上,调整位置和角度,使其与骨架贴合。
- 使用螺丝、螺母将阳光板固定在骨架上。
5. 阳光板外层打胶:- 在阳光板与骨架之间的缝隙处打上硅酮结构密封胶,确保密封性能。
6. 阳光板内层打胶:- 在阳光板与骨架的接缝处打上中性硅酮建筑密封胶,防止雨水渗透。
7. 阳光板顶棚外部檐口细部调整与处理:- 对檐口进行细致调整,确保檐口平直、美观。
- 使用密封胶将檐口缝隙密封。
四、质量要求1. 阳光板安装平整,无明显翘曲、变形。
2. 阳光板与骨架连接牢固,无松动现象。
3. 阳光板密封胶填充饱满,无漏胶、气泡等现象。
4. 阳光板顶棚外观整洁,无明显污渍、划痕。
自行车棚施工方案
银子湖二期工程04地块自行车棚施工综合专项方案
编制人:
审核人:
审批人:
北京中关村开发建设股份有限公司宁夏分公司
银子湖项目部
目录
一、施工概况: (3)
二、施工部署 (3)
三、主要施工程序 4
四、施工准备 4
五、主要施工机械 4
六、定位放线4
七、劳动力安排计划 5
一、施工概况:
1、基本情况:本工程为04地块的25#楼南侧一座自行车棚和一间门卫室建筑,建筑面积分别为自行车棚约为288平米,门卫室约为18平米。
2、结构设计:
2.1、本工程基础形式采用独立基础,无垫层独立基础(素混凝土)尺寸为700*700*1000,混凝土强度等级为C20。
2.2、基础柱预埋200mm*200mm*8mm的钢板,预埋件如下图所示
2.3、自行车棚和门卫室基础均为300厚砂石垫层。
3、建筑设计:
3.1、自行车棚地面及散水(800mm宽)做法均为铺道砖,门卫室地面及散水(500mm宽)做法为100mm厚C20混凝土。
3.2、自行车棚地上做法为刷防锈漆一道、调和漆两道的钢管搭设,钢管尺寸详见施工图,屋顶为0.6mm厚彩色钢板波纹瓦。
3.3、门卫室墙体及屋面为100厚保温彩钢板,门采用2100*1000mm钢制。

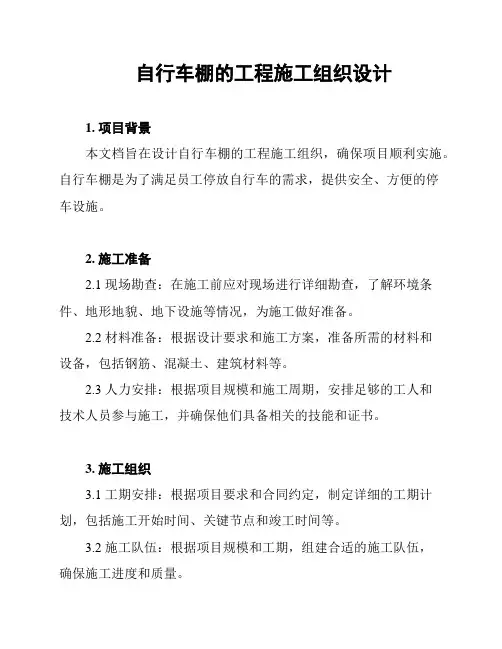

自行车棚的工程施工组织设计1. 项目背景本文档旨在设计自行车棚的工程施工组织,确保项目顺利实施。
自行车棚是为了满足员工停放自行车的需求,提供安全、方便的停车设施。
2. 施工准备2.1 现场勘查:在施工前应对现场进行详细勘查,了解环境条件、地形地貌、地下设施等情况,为施工做好准备。
2.2 材料准备:根据设计要求和施工方案,准备所需的材料和设备,包括钢筋、混凝土、建筑材料等。
2.3 人力安排:根据项目规模和施工周期,安排足够的工人和技术人员参与施工,并确保他们具备相关的技能和证书。
3. 施工组织3.1 工期安排:根据项目要求和合同约定,制定详细的工期计划,包括施工开始时间、关键节点和竣工时间等。
3.2 施工队伍:根据项目规模和工期,组建合适的施工队伍,确保施工进度和质量。
3.3 施工过程管理:监督施工现场的安全管理、质量管理和进度管理,及时解决施工中的问题和难题。
3.4 措施与方案:针对施工中可能出现的风险和问题,制定相应的措施和方案,确保施工顺利进行。
4. 安全保障4.1 施工现场安全:设立合理的施工区域,设置警示标志和警示设施,确保施工现场的安全。
4.2 交通安全:对施工期间的交通组织进行规划和管理,确保施工期间交通秩序的安全和畅通。
4.3 人员防护:提供必要的个人防护装备,对施工人员进行安全培训,确保其安全意识和安全技能。
5. 质量控制5.1 施工质量要求:根据设计要求和相关标准,制定施工质量控制方案,确保施工质量符合要求。
5.2 检测与验收:对施工过程中的关键节点和关键工序进行质量检测和验收,确保施工质量。
5.3 质量问题处理:及时处理施工过程中出现的质量问题,采取相应措施纠正,并进行记录和总结。
以上是自行车棚的工程施工组织设计,旨在指导施工过程,确保项目按时、按质量完成。
自行车棚修缮施工方案1. 引言自行车棚作为停放自行车的设施,在日常使用中容易受到外界环境的影响而损坏,需要进行定期的修缮施工。
本文将介绍自行车棚修缮施工方案,以确保其功能的正常运行和使用寿命的延长。
2. 修缮前准备工作在进行自行车棚修缮之前,需要进行以下准备工作: - 安排合适的施工时间,尽量避免自行车棚的高峰使用期; - 清理自行车棚内的垃圾和杂物,确保施工区域的整洁; - 准备所需的修缮材料和工具,例如涂料、刷子、钢丝刷等。
3. 修缮施工步骤3.1 清洁表面首先,需要清洁自行车棚表面的污垢和油渍,以确保涂料能够附着在表面上。
可以使用温水和清洁剂进行清洁,然后用水冲洗干净,待表面完全干燥。
3.2 修补损坏部位检查自行车棚的各个部位,如果发现有损坏的部分,例如破损的板材或生锈的金属部件,需要进行修补或更换。
可以使用木材填补缺口或更换受损的板材,对于生锈的金属部件,可以用钢丝刷清理并涂上防锈涂料。
3.3 涂刷防水涂料为了保护自行车棚不受雨水侵蚀,需要涂刷一层防水涂料。
选用具有良好防水性能的涂料,例如丙烯酸乳液防水涂料。
用刷子均匀地涂刷在自行车棚的表面上,确保涂料能够覆盖整个表面。
按照涂料的说明书进行干燥和涂刷次数的要求。
3.4 涂刷漆面涂料修缮完成后,可以选择对自行车棚进行整体的涂刷装饰,提升其外观和抗氧化能力。
选用耐候性好的漆面涂料,根据需要选择合适的颜色。
用刷子或辊涂的方式均匀地涂刷在自行车棚的表面上,并按照涂料的说明书进行干燥和涂刷次数的要求。
4. 施工安全注意事项在进行自行车棚修缮施工时,需要注意以下安全事项: - 确保施工人员佩戴合适的安全装备,包括安全帽、护目镜和手套等; - 确保自行车棚内通风良好,避免使用有毒的修缮材料; - 避免施工过程中的火源,确保施工现场的安全; - 注意人员的协调配合,避免发生意外事故。
5. 施工后维护工作修缮完成后,需要进行日常的维护工作,以延长自行车棚的使用寿命: - 定期清洁自行车棚内的杂物和垃圾; - 定期检查并维护自行车棚的各个部位,例如木材的腐蚀情况、金属部件的锈蚀情况等; - 定期涂刷防水涂料和漆面涂料,以保持自行车棚的良好状态。
一、施工准备1. 工程概况家庭车棚工程主要分为钢结构车棚和膜结构车棚两种类型。
根据业主需求,本工程采用钢结构车棚。
2. 材料准备(1)钢结构:10cm×10cm方管、4cm×8cm方管;(2)焊接材料:焊条、焊丝、焊剂;(3)膜结构:塑料顶或膜结构;(4)其他材料:预埋铁、水准仪、电锤、电焊机等。
3. 施工人员准备组织专业施工队伍,包括焊接工、电工、木工等。
二、施工流程1. 施工放样根据设计图纸,确定车棚的位置、尺寸和结构,并在现场进行放样。
2. 地基处理(1)开挖地基,深度根据车棚高度确定,一般为车棚高度的1/3-1/4;(2)夯实地基,确保地基稳定;(3)铺设垫层,垫层材料可根据实际情况选择。
3. 钢结构安装(1)焊接钢柱:根据放样结果,焊接钢柱,确保钢柱垂直;(2)焊接梁:在钢柱上方焊接梁,确保梁与钢柱连接牢固;(3)焊接顶板:在梁上方焊接顶板,顶板材料可选择塑料顶或膜结构。
4. 预埋铁安装(1)在钢柱上预埋铁,用于固定地脚螺栓;(2)确保预埋铁与钢柱连接牢固。
5. 地脚螺栓安装(1)在预埋铁上安装地脚螺栓;(2)确保地脚螺栓与预埋铁连接牢固。
6. 电气安装(1)按照设计要求,布线;(2)安装照明、插座等电气设备;(3)进行电气测试,确保电气设备正常运行。
7. 验收(1)对车棚进行整体检查,确保结构牢固、美观;(2)对电气设备进行测试,确保电气设备正常运行;(3)向业主提交验收报告。
三、施工注意事项1. 施工过程中,注意安全,确保施工人员生命安全;2. 焊接过程中,注意防火、防毒;3. 钢结构安装过程中,注意钢结构的垂直度、水平度;4. 电气安装过程中,注意电气设备的绝缘性能;5. 施工过程中,保持现场整洁,确保施工质量。
四、施工周期根据工程规模和施工条件,家庭车棚工程施工周期约为1-2个月。
通过以上施工方案及流程,确保家庭车棚工程顺利进行,为业主提供安全、美观、实用的车棚。
阳光板自行车棚施工方案1. 引言阳光板自行车棚是一种能够为自行车提供遮阳和防雨功能的设施,适用于各种户外场所,如学校、公司、小区等。
本文档将详细介绍阳光板自行车棚的施工方案,包括材料准备、工具使用、施工步骤等内容。
2. 材料准备在施工阳光板自行车棚之前,需要准备以下材料:•阳光板:选择质量好、透光性好的阳光板作为棚顶材料。
•方管:用于支撑阳光板的框架结构,需选用强度高的方管。
•螺栓、螺母、垫圈:用于连接方管的固定件。
•混凝土:用于固定方管的地基。
•油漆:用于防锈处理。
3. 工具使用为了完成阳光板自行车棚的施工,需要准备以下工具:•手动电钻:用于钻孔。
•铁锯:用于切割方管。
•扳手:用于拧紧螺栓和螺母。
•手提电焊机:用于焊接方管。
•刷子:用于涂抹油漆。
4. 施工步骤4.1 清理施工场地在进行施工之前,首先需要清理施工场地,清除杂物和障碍物,确保施工区域的平整。
4.2 安装方管框架使用手动电钻在地面上打孔,将方管固定在地上。
确保方管之间的距离和角度符合设计要求。
使用手提电焊机对方管进行焊接,增加稳定性。
4.3 固定方管将混凝土倒入已钻孔的地坑中,使其充分填满。
等待混凝土完全干燥后,方管即可固定在地基上。
4.4 安装阳光板在方管框架上安装阳光板,沿方管长度方向布置。
使用螺栓、螺母和垫圈将阳光板固定在方管上。
4.5 防锈处理使用刷子将油漆均匀涂抹在方管上,以防锈蚀。
5. 注意事项在施工阳光板自行车棚时,需要注意以下事项:•施工之前,务必进行良好的施工计划和设计,确保结构的稳定和安全。
•施工过程中,应严格按照操作规程进行操作,避免人身伤害。
•监测施工区域的天气状况,避免在恶劣的天气条件下施工。
•在施工过程中,如遇到问题应立即停工并寻求专业人士的帮助。
6. 结论本文档详细介绍了阳光板自行车棚的施工方案,包括材料准备、工具使用、施工步骤和注意事项。
根据本方案,可以顺利地施工完成阳光板自行车棚,提供舒适的环境给自行车使用者。
家庭车棚工程施工方案第一章项目概况1.1 项目背景家庭车棚是保护车辆的重要设施,可以防止车辆因外界环境造成的损坏。
随着私家车的普及,家庭车棚的需求越来越大。
本项目拟在某市民家庭打造一座车棚,以解决车辆停放问题,提高车辆的安全性和保护性。
1.2 项目地点本项目选址于某市郊区,属于住宅园区,周边环境优美、交通便利。
1.3 工程内容本项目是在家庭住宅内打造一座车棚,主要包括搭建车棚骨架、安装车棚顶盖、运输卸装及清理施工现场等。
1.4 工程规模本项目的车棚面积约为20平方米,能够停放一辆家用轿车,车棚结构为简单的钢架结构。
第二章施工方案2.1 工程施工目标本项目的施工目标是按照规划设计要求,在保证工程质量的前提下,按时完成家庭车棚的施工任务,并严格遵守施工安全、文明施工、环保等相关法律法规,保障施工人员的安全和周边环境的卫生。
2.2 施工方案及内容(一)车棚基础施工1)测绘施工现场:施工人员要在开工前对施工现场进行测绘,确保施工区域的尺寸和地势符合施工要求;2)基础处理:根据测绘结果,在施工区域确定车棚支撑基础的位置,然后进行基础处理,如开挖基础坑、浇筑混凝土等;3)基础固定:待混凝土凝固后,将支撑柱固定在基础上,确保车棚支撑的牢固连接。
(二)车棚骨架搭建1)搭建主梁:根据设计图纸和尺寸要求,将车棚主梁及支撑柱组装起来,调整方位并使用螺栓固定;2)搭建次梁和支撑:随后根据设计要求按照一定间距搭建次梁并加固支撑,形成整体结构;3)搭建屋面框架:最后完成车棚骨架的搭建,保证结构的稳固性和平整度。
(三)车棚屋面施工1)清理屋面材料:在搭建好的骨架上,进行清理工作,清除杂物及尘土;2)覆盖屋面材料:根据规划要求,运输并覆盖车棚屋面材料,如金属瓦、塑料瓦等,并进行固定。
(四)地面铺装施工1)铺设地基材料:在车棚基础周围,进行地面基础处理,比如清理现场、填充砾石、压实地基等;2)地面铺装:选择合适的地面材料进行铺装,确保地面平整、美观、耐用。
老旧小区自行车棚施工方案1. 引言自行车作为一种环保、便捷的出行工具,备受人们青睐。
然而,在老旧小区中,由于缺乏合适的停放场所,自行车的乱停乱放问题日益突出。
为了解决这一问题,本文将介绍一种老旧小区自行车棚的施工方案。
2. 施工方案2.1. 需求分析在制定施工方案之前,首先需要对老旧小区的需求进行分析。
主要考虑以下方面:•自行车棚的数量:根据小区的自行车数量确定需要建设几个自行车棚。
•自行车棚的位置:选择合适的位置,方便小区居民使用,避免占用其他设施的空间。
•自行车棚的规格:根据小区自行车数量及停放需求,确定自行车棚的尺寸。
2.2. 设计方案2.2.1. 自行车棚的样式设计自行车棚的样式设计应该与老旧小区建筑风格相协调,同时能有效起到保护自行车的作用。
可以选择简洁实用的方型自行车棚或者有一定装饰性的圆顶自行车棚。
2.2.2. 自行车棚的材料选择•骨架材料:选择抗腐蚀、耐用的不锈钢或铝合金作为自行车棚的骨架材料,能够确保自行车棚的稳定性和寿命。
•顶部材料:采用耐候性好、防水性能强的透明塑料或玻璃作为自行车棚的顶部材料,可以充分利用自然光线,并保护自行车不受雨水侵害。
2.2.3. 自行车棚的布局设计根据自行车数量和停放需求设计自行车棚的布局,可以考虑设置一个大型自行车棚和几个临时停放区域。
确保每个自行车棚和停放区域之间的通道宽度合适,方便行人和自行车通行。
2.3. 施工步骤2.3.1. 准备工作•确定施工场地;•测量场地尺寸和地形,制定详细的施工方案;•准备所需的施工材料和工具。
2.3.2. 基础施工•根据设计方案挖掘基础坑,并清理坑内杂物;•浇筑水泥混凝土基础,并确保基础平整牢固。
2.3.3. 安装自行车棚骨架•根据设计图纸,将预制好的自行车棚骨架部件按照要求安装起来;•确保每个连接点牢固可靠,结构稳定。
2.3.4. 安装自行车棚顶部材料•根据设计方案,将天然光线透过性好、耐候性强的材料固定在自行车棚骨架上;•严密密封材料之间的接缝,确保自行车棚顶部不漏雨水。
----案工施方编制单位:编制日期:1---------目录一、工程概况1 .................................................................................................................................................................................. ............ .二、编制依据1 .................................................................................................................................................................................. ............ .三、方案与技术措施2 ......................................................................................................................................................... .1、施工方案2............................................................................................................................................................................2、主要技术措施4 ............................................................................................................................................................四、管理体系与保证措施6.........................................................................................................................................1、项目管理体系6 ............................................................................................................................................................7保证措施2、................................................................................................................................................................. ...........五、安全保障措施9..............................................................................................................................................................................六、进度计划与保证措施11....................................................................................................................................1、进度计划11.......................................................................................................................................................................、进度计划保证措施211..........................................................................................................................................七、人员配备、劳动力计划及保证措施13..............................................................................................1、人员配备13.......................................................................................................................................................................... .2、劳动力计划及保证措施14.....................................................................................................................八、与发包单位在维保方面的配合15 .............................................................................................................. .2---------一、工程概况1、工程名称:2、工程地点:、建设规模:3、施工单位:4、施工内容:5、施工工期:6质量标准:二、编制依据《钢结构工程施工及验收规范》(GB50205-2001 )《建筑钢结构焊接规程》(JG81-91 )《建筑结构可靠度设计统一标准》GBJ50068-2001GB8923-8《涂装前钢材表面锈蚀等级和除锈等级》《建筑钢结构焊接与验收技术规程》J218-2002《钢结构设计规范》GB50017-2003《建筑地基基础工程施工规范》GB51004-2015《建筑玻璃应用技术规范》JGJ113-2009《砌体结构设计规范》GB50003-2011《建筑地基基础设计规范》GB50007-2011《混凝土结构设计规范》GB50010-20101---------三、方案与技术措施1、施工方案(1)结构材料选用车棚钢结构所用钢材规格:钢柱为160mmX100mmX5mmX5mm方管,梁为80mmX80mmX4mmX4mm 方管,车棚顶所需材料为膜结构。
钢材均要求具有抗拉强度、伸长率、屈服强度和硫、磷、碳含量的合格保证及冷弯试验的合格保证。
本工程中所用的焊条、焊丝、焊剂,其熔敷金属的屈服强度、延伸率、极限强度及冲击韧性等均应与主体金属相适应,当不同强度的钢材焊接时,可采用低强度钢材相适应的焊接材料。
由焊接材料和焊接工序所形成的焊缝,其机械性能应不低于原构件的等级。
手工焊接用焊条的质量标准应符合《碳钢焊条》GB/T5117 或《低合金钢焊条》GB/T5118 的规定;对于Q235 钢钢宜采用E43 型焊条。
(2)加工制作车棚钢结构构件加工主要包括:焊接钢支架、钢梁、钢柱。
本车棚钢结构工程制作的重点主要在于钢梁、钢柱。
加工制作必须满足施工方安装的需求为前提,按工艺特点要求对钢结构构件进行加工制作。
焊接、涂装质量要求高,必须采用合适的焊接方法,制定科学合理的焊接工艺。
(3)施工焊接与质量控制2---------所有构件拼接节点均为等强连接,采用坡口全熔透焊。
支座连接节点处、板件的焊接采用坡口全熔透焊。
焊接顺序的选择应注意:使焊接变形和收缩量最小;使焊接过程中加热量平衡;收缩量大的部位先焊;收缩量小的部位后焊;尽量采用对称焊法。
焊缝表面缺陷应100%检查,检查标准按照现行国家有关规范进行。
焊接方法及焊接材料:现场焊接采用手工电弧焊。
用于不同强度的钢材焊接时,应根据低强度钢材相适应的焊接材料。
(四)构件涂装工艺及技术措施施工条件:气温5℃~35 ℃,相对湿度≤85%, 在有雨、雾和较大灰尘条件下不可施工,底材温度大于60℃时暂停施工。
表面除锈处理后3 小时内进行第一道底漆的涂装,焊接部位在72小时之内涂装,否则匀应作相应的除锈措施。
喷涂前要对涂料进行充分的搅拌,使涂料混合均匀。
施工所用工具应清洁平燥,涂漆不得混入水份及其它杂质,涂料现配现用,须在8 小时内用完。
漆膜未干化之前,应采取保护措施。
为保证焊缝边角、棱角处等部位的漆膜厚度,在进行大面积喷涂之前应先手工刷涂一道。
严格按产品说明书规定的混合配比。
(五)膜结构的加工制作膜材的主要加工流程包括:进料→检验膜材→膜片下料、编号→膜片编排放样→膜片初粘→驳接→包装。
由于膜材的裁剪、包装过程都较为复杂,各种角度变化较多,且加工精度要求非常高,所以在制作过程中要加强质量管理,保证制作精度。
3---------(六)混凝土基础施工修整基坑→放线→混凝土垫层模板安装→浇筑垫层混凝土→混凝土养护→基础放线→基础模板安装→→混凝土浇筑→模板拆除→养护2、主要技术措施(一)钢结构的拼装与吊装对于钢结构,可根据构件的长度、重量选用合适的车辆运输。
注意在车辆上的支点要合理,捆扎要牢固,保证在运输过程中钢构件不产生变形,不损伤涂层。
钢结构运抵现场后,施工安装顺序一般为:分段拼装→吊装→安装其它构件→拆临时支撑钢塔架。
现场焊接,焊缝质量经检验合格后涂油漆。
由于钢结构安装误差的大小直接影响到结构内的预应力分布,严重者甚至还影响结构的安全性,所以在安装支承钢结构前,应按规范和设计要求对钢结构基础的顶面标高、轴线尺寸做严格的复测,并作复测纪录。
(二)膜结构的安装与张拉在膜材运输过程中要尽量避免重压、弯折和损坏。
同时在运输时也要充分考虑安装次序,尽量将膜体一次运送到位,避免膜体在场内的二次运输,减少膜体受损的机会。
