施工临时用电施工组织设计方案施工临时用电施工组织设计方案协议一、关键信息项1、工程名称:____________________2、施工地点:____________________3、施工单位:____________________4、用电容量:____________________5、供电方式:____________________6、预计施工工期:____________________二、工程概述1、介绍工程的基本情况,包括工程规模、结构形式、施工内容等。
2、说明施工临时用电的重要性和必要性。
三、现场勘察1、对施工现场的地形、地貌、周边环境进行详细勘察。
2、确定电源进线、配电室、配电箱的位置。
3、了解现场已有电力设施的情况。
四、负荷计算1、根据施工设备清单,计算各类设备的用电负荷。
2、考虑同时使用系数,确定总用电负荷。
五、电源选择1、分析可供选择的电源类型,如市电、自备发电机等。
2、比较不同电源的优缺点,选择经济、可靠的电源。
六、配电室及配电箱设置1、明确配电室的位置、面积、结构要求。
2、规定配电箱的数量、位置、型号。
七、线路敷设1、选择合适的电线电缆型号、规格。
2、确定线路敷设方式,如架空、埋地等。
3、标明线路走向,绘制线路平面图。
八、接地与防雷1、制定接地系统方案,包括接地电阻要求。
2、安装防雷装置,明确防雷等级和措施。
九、安全用电措施1、制定电气设备的操作、维护、检修规程。
2、配备必要的安全防护用品和警示标识。
3、对施工人员进行安全用电培训。
十、电气防火措施1、选用符合防火要求的电气设备和材料。
2、制定火灾应急预案,配备灭火器材。
十一、应急预案1、针对可能出现的电气事故,制定应急处理方案。
2、明确应急救援人员的职责和分工。
十二、用电管理1、建立用电管理制度,明确专人负责。
2、做好用电记录和统计工作。
十三、附则1、本协议的解释权归相关方所有。
2、本协议自签订之日起生效,至工程竣工结束。
临时用电施工组织设计
标题:临时用电施工组织设计
引言概述:
在施工现场,临时用电是必不可少的设施,为施工提供必要的电力支持。
为了保障施工安全和效率,需要进行临时用电施工组织设计,合理规划和布置临时用电设备,确保施工过程中的电力供应稳定可靠。
一、用电负荷计算
1.1 确定施工现场的用电设备及功率需求
1.2 根据用电设备的功率需求计算总用电负荷
1.3 考虑用电设备同时运行的情况,合理预留一定的用电容量
二、临时用电线路布置
2.1 确定临时用电线路的走向和布置方式
2.2 根据用电负荷计算结果确定临时用电线路的截面和材质
2.3 安排专业电工进行临时用电线路的施工和接线,确保安全可靠
三、用电设备选型及布置
3.1 根据用电负荷计算结果选择适当的临时用电设备
3.2 合理布置用电设备,确保施工现场的用电需求得到满足
3.3 定期检查和维护用电设备,确保设备运行正常
四、安全措施及应急预案
4.1 制定临时用电安全管理制度,规范施工现场用电行为
4.2 配备必要的安全设施,如漏电保护器、过载保护器等
4.3 制定临时用电应急预案,应对突发情况,确保施工现场安全
五、环境保护和资源节约
5.1 合理利用临时用电设备,避免能源浪费
5.2 做好用电设备的噪音和电磁辐射防护工作
5.3 做好废弃电器设备的处理和回收工作,减少对环境的污染
结语:
临时用电施工组织设计是施工现场安全和效率的重要保障,只有合理规划和设计,才能确保施工过程中的电力供应稳定可靠。
希望以上内容能对临时用电施工组织设计有所帮助,提高施工现场的安全性和效率。
.临时用电专项施工方案编制:审核:审批:南和县建筑安装有限责任公司目录一、编制原则及依据1、编制原则及说明二、临时施工用电量概算:1、总用电量负荷计算2、线路敷设3、备用电源三、工地临时用电计算书一、施工条件二、设计容和步骤三、绘制临时供电施工图四、安全用电技术措施一、编制原则及依据1、编制原则及说明(1)严格按照现行标准规《施工现场临时用电安全技术规程》(JGJ46-2005)的规定,做到统一标准、规编制。
遵循总施工组织设计文件、规的原则,在编制项目施工方案中,严格按施工现场的剖实际要求,执行现行的规及验收标准,优化施工方案,正确组织施工,确保临时用电安全。
(2)《低压配电设计规》GB50054-2011中国建筑工业出版社《建筑工程施工现场供电安全规》GB50194-2014中国计划出版社出版《通用用电设备配电设计规》GB50055-2011中国建筑工业出版社《供配电系统设计规》GB50052-2009中国建筑工业出版社《施工现场临时用电安全技术规》JGJ46-2005中国建筑工业出版社2、工程概况本工程为南和县闫里乡段村小学综合楼项目,砖混,地上两层,建筑面积:699.5㎡。
二、临时施工用电量概算:根据施工程序安排,本工程主要用电负荷为基础及主体结构工程施工期间的各种机械设备以及钢筋加工和混凝土施工时的各种机具设备。
装饰施工阶段的用电负荷相对结构施工要小,为此,本方案用电量计算主要依据基础及主体结构施工阶段进行施工用电负荷验算。
1、总用电量负荷计算业主提供的一个施工区域上总功率为350KVA的电力,能满足施工要求。
尽量避免用电高峰期的长时间出现,保证正常施工。
2、线路敷设1)、主供电线路采用三相五线制架空线路或采用电缆埋地铺设,其中部分穿越道路埋地部分增设PVC管保护。
电线从电箱至所有用电设备均采用相应容量的橡胶电缆线,以保证用电安全。
2)、总箱至分箱的线路均采用埋地,埋地深度70cm以上,在电缆的埋地线路上插牌标识,牌上书写“下有电缆”。
临时用电专项施工方案编制:审核:审批:南和县建筑安装有限责任公司目录一、编制原则及依据1、编制原则及说明二、临时施工用电量概算:1、总用电量负荷计算2、线路敷设3、备用电源三、工地临时用电计算书一、施工条件二、设计内容和步骤三、绘制临时供电施工图四、安全用电技术措施一、编制原则及依据1、编制原则及说明(1) 严格按照现行国家标准规范〈〈施工现场临时用电安全技术规程》(JGJ46-2005)的规定,做到统一标准、规范编制。
遵循总施工组织设计文件、规范的原则,在编制项目施工方案中,严格按施工现场的剖实际要求,执行现行的规范及验收标准,优化施工方案,正确组织施工,确保临时用电安全。
(2) 〈〈低压配电设计规范》GB50054-201仲国建筑工业出版社〈〈建筑工程施工现场供电安全规范》GB50194-201伸国计划出版社出版〈〈通用用电设备配电设计规范》GB50055-201仲国建筑工业出版社〈〈供配电系统设计规范》GB50052-200却国建筑工业出版社〈〈施工现场临时用电安全技术规范》JGJ46-2005中国建筑工业出版社2、工程概况本工程为南和县闫里乡段村小学综合楼项目,砖混,地上两层,建筑面积:699.5 m2o二、临时施工用电量概算:根据施工程序安排,本工程主要用电负荷为基础及主体结构工程施工期间的各种机械设备以及钢筋加工和混凝土施工时的各种机具设备。
装饰施工阶段的用电负荷相对结构施工要小,为此,本方案用电量计算主要依据基础及主体结构施工阶段进行施工用电负荷验算。
1、总用电量负荷计算业主提供的一个施工区域上总功率为350KVA勺电力,能满足施工要求。
尽量避免用电高峰期的长时间出现,保证正常施工。
2、线路敷设1)、主供电线路采用三相五线制架空线路或采用电缆埋地铺设,其中部分穿越道路埋地部分增设PVC®保护。
电线从电箱至所有用电设备均采用相应容量的橡胶电缆线,以保证用电安全。
2)、总箱至分箱的线路均采用埋地,埋地深度70cm以上,在电缆的埋地线路上插牌标识,牌上书写“下有电缆”。

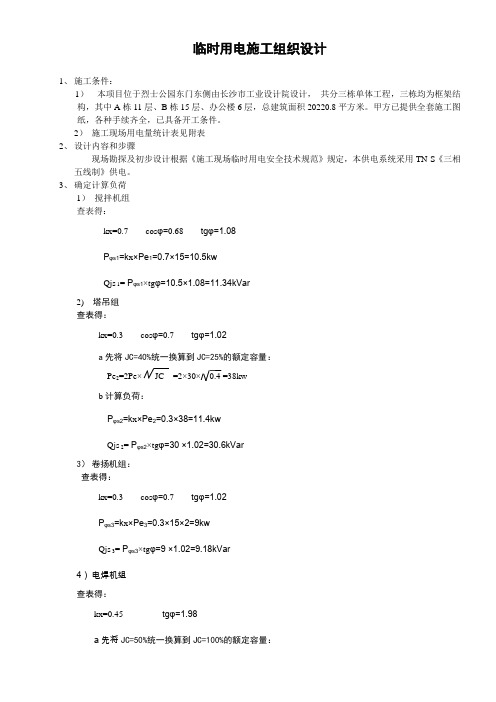

临时用电施工组织设计1、施工条件:1)本项目位于烈士公园东门东侧由长沙市工业设计院设计,共分三栋单体工程,三栋均为框架结构,其中A栋11层、B栋15层、办公楼6层,总建筑面积20220.8平方米。
甲方已提供全套施工图纸,各种手续齐全,已具备开工条件。
2)施工现场用电量统计表见附表2、设计内容和步骤现场勘探及初步设计根据《施工现场临时用电安全技术规范》规定,本供电系统采用TN-S《三相五线制》供电。
3、确定计算负荷1)搅拌机组查表得:kx=0.7 cosφ=0.68tgφ=1.08Pφs1=k x×Pe1=0.7×15=10.5kwQjs 1= Pφs1×tgφ=10.5×1.08=11.34kVar2)塔吊组查表得:kx=0.3 cosφ=0.7tgφ=1.02a先将JC=40%统一换算到JC=25%的额定容量:Pe2=2Pe×JC =2×30×0.4 =38kwb计算负荷:Pφs2=k x×Pe2=0.3×38=11.4kwQjs 2= Pφs2×tgφ=30 ×1.02=30.6kVar3)卷扬机组:查表得:kx=0.3 cosφ=0.7tgφ=1.02Pφs3=k x×Pe3=0.3×15×2=9kwQjs 3= Pφs3×tgφ=9 ×1.02=9.18kVar4)电焊机组查表得:kx=0.45 tgφ=1.98a先将JC=50%统一换算到JC=100%的额定容量:Pφs4×Pn= 0.5 ×30=21.2KWb计算负荷Pφs4=k x×Pe4=0.45×21.2=9.54kwQjs 4= Pφs4×tgφ=9.54 ×1.98=18.89kVar5)钢筋组机械查表得:kx=0.7 cosφ=0.7tgφ=1.02Pφs5=k x×Pe5=0.7×13=9.1kwQjs 5= Pφs5×tgφ=9.1×1.02=9.28kVar6)木工组机械查表得:kx=0.7 tgφ=0.88Pφs6=k x×Pe6=0.7×1.5×2=2.1kwQjs 6= Pφs6×tgφ=2.1×0.88=1.85kVar7)砂浆搅拌机查表得:kx=0.7 cosφ=0.68tgφ=1.08Pφs7=k x×Pe7=0.7×5.5×2=7.7kwQjs 7= Pφs7×tgφ=7.7×1.08=8.32kVar8)振动棒查表得:kx=0.7 cosφ=0.7tgφ=1.02Pφs8=k x×Pe8=0.7×1.24=8.68kwQjs 8= Pφs7×tgφ=8.68×1.02=8.85kVar9)总的计算负荷, 干线同期系数取kx=0.9,总的有功功率Pφs=k x×(Pφs1+ Pφs2+ Pφs3+ Pφs4+ Pφs5+ Pφs6 +Pφs7+ Pφs8)= 0.9×(10.5+11.4+9+9.54+9.1+2.1+7.7+8.68+10)=70.22 kw总的无功功率Qjs=Kx ×(QjS 1+ QjS 2+ QjS 3+ QjS 4+ QjS 5+ QjS 6+ QjS 7+ QjS 8)=0.9×(11.34+11.63+9.18+18.89+9.28+1.85+8.32+8.85)=71.41 kVar总的视在功率Sis= P φs 2+ Qjs 2 = 70.222+71.412 =100.15KV A总的电流计算=152.17A4、 LFG 1线路上导线截面及分配电箱、开关箱内电气设备选择:在选择前应对照平面图和系统图先由用电设备至开关箱计算,再由开关箱至分配电箱计算,选择导线及开关设备。
临时用电施工组织设计一、任务背景为了保障施工现场的用电安全和正常施工进行,需要进行临时用电施工组织设计。
本文将详细介绍临时用电施工组织设计的内容和要求。
二、施工组织设计的目的1. 确保施工现场用电安全,预防火灾和电气事故的发生。
2. 保障施工进度,提高施工效率。
3. 合理利用电力资源,降低用电成本。
三、施工组织设计的内容1. 临时用电系统设计a. 根据施工现场的用电需求和电力供应情况,设计临时用电系统的布置和容量。
b. 确定临时用电系统的供电方式,如临时供电箱、临时配电柜等。
c. 制定临时用电系统的线路布置图和接地方案。
2. 用电设备选型和布置a. 根据施工现场的用电需求,选择合适的用电设备,如照明设备、电动工具等。
b. 根据施工现场的布局和施工工艺,合理布置用电设备的位置,确保施工现场的安全和便利。
3. 临时用电施工方案护等。
b. 制定用电设备的使用规范和操作规程,确保施工人员正确使用电力设备,避免安全事故的发生。
4. 临时用电的监测和维护a. 设计临时用电系统的监测装置,如电流表、电压表等,用于监测用电设备的运行状态。
b. 制定临时用电设备的定期检查和维护计划,确保设备的正常运行和安全使用。
四、施工组织设计的要求1. 临时用电系统的设计应符合国家相关标准和规范的要求。
2. 临时用电设备的选型应符合安全、可靠、节能的原则。
3. 临时用电施工方案应详细、可行,并与相关部门进行沟通和协调。
4. 施工现场的用电设备和线路应合理布置,避免交叉干扰和安全隐患。
5. 临时用电系统的监测和维护应定期进行,确保设备的正常运行和安全使用。
五、临时用电施工组织设计的实施步骤1. 明确施工现场的用电需求和电力供应情况。
2. 进行临时用电系统的设计,包括布置和容量的确定,供电方式的选择,线路布置图和接地方案的制定等。
3. 选择合适的用电设备,根据施工现场的布局和施工工艺,合理布置用电设备的位置。
等。
5. 设计临时用电系统的监测装置,制定定期检查和维护计划。
临时用电方案一、编制依据1、根据*************设计图纸文件和现场实际情况。
2、《施工现场临时用电安全技术规程》JGJ46-2021。
3、《建筑机械使用安全技术规程》JGJ 33-2012;4、《建筑施工安全检查标准》JGJ59—2019;5、《建筑工程施工现场供用电安全规范》GB 50194-93。
二、编制目的为贯彻“安全第一、预防为主、综合治理”的安全生产方针,在边坡防护施工过程中保障人身、设备、设施安全,预防安全事故发生,确保本分部工程安全,并能优质、高效完成施工任务。
三、项目概况四、柴油发电机供电使用管理措施1、柴油发电机供电安全用电管理技术措施(1)发电机由项目部根据实际施工段租赁,发电机的安装调试由租赁单位的专业技术人员完成,同时给每台发电机配备两名专业的柴油发电机值班、操作、维护人员,并接受我部的管理。
柴油发电机操作、维护人员持证上岗,操作人员能熟练掌握所维护设备的原理、性能及操作规程。
(2)柴油发电机选择移动式柴油发电机,安装在施工现场合理位置。
预先制定供用电管理制度、值班制度、发电机操作规程、发电机故障应急预案等。
柴油发电机附近设置密闭防火泄油池,为柴油发电机供油的储油罐设置独立的存放区,做好防火措施,安排专人值守。
(3)移动式柴油发电机停放地点地面平坦,并高出周围地面0.25—0.3米。
柴油发电机拖车的前后轮卡主,固定好。
(4)移动式柴油发电机的拖车做好可靠的接地。
(5)移动式柴油发电机拖车上部设置防雨棚,防雨棚做到牢固、可靠。
(6)移动式柴油发电机周围4米内不得使用明火,不得存放易燃物品。
(7)柴油发电机的总容量满足最大负荷的需要和大容量电动机起动时的要求。
起动时母线电压不低于额定电压的80%。
(8)柴油发电机的出口侧装设短路保护、过负荷保护及低电压保护等装置。
(9)柴油发电机车附近设置可在带电场所使用的消防灭火器材,并安放在便于取用的地方。
(10)现场所用配电箱、电缆、橡套线、漏电保护器必须是合格产品。
临时用电施工组织设计一、引言临时用电施工组织设计是为了保障施工现场的电力供应,确保施工过程中的电力安全和正常运行。
本文将详细描述临时用电施工组织设计的内容,包括施工组织原则、施工组织方案、施工组织流程等。
二、施工组织原则1. 安全原则:施工组织设计必须符合国家相关安全规范和标准,确保施工现场电力供应的安全可靠。
2. 经济原则:施工组织设计应合理利用资源,尽量减少成本,并确保施工进度的顺利进行。
3. 环保原则:施工组织设计应考虑环境保护,减少对环境的影响。
三、施工组织方案1. 临时用电设备选择:根据施工现场的需求和电力负荷计算,选择合适的临时用电设备,包括发电机组、配电箱、电缆等。
2. 电源选择:确定临时用电的电源,可以是现场电力供应,也可以是临时发电机组供电。
3. 电力布置:根据施工现场的布局和需求,设计合理的电力布置方案,包括电缆敷设路径、配电箱位置等。
4. 电缆敷设:根据电力布置方案,进行电缆敷设,确保电缆的安全可靠。
5. 配电箱设置:根据施工现场的需求和电力负荷计算,设置合理的配电箱,并进行必要的保护装置配置。
6. 接地设计:根据国家相关标准,设计合理的接地系统,确保施工现场的电力安全。
四、施工组织流程1. 施工前准备:包括确定临时用电设备、电源选择、电力布置方案等。
2. 临时用电设备安装:根据施工组织方案,进行临时用电设备的安装和调试。
3. 电缆敷设:按照电力布置方案,进行电缆的敷设,确保电缆的安全可靠。
4. 配电箱设置:根据施工组织方案,设置配电箱,并进行必要的保护装置配置。
5. 接地系统建设:按照接地设计方案,进行接地系统的建设,确保施工现场的电力安全。
6. 运行和维护:对临时用电设备进行运行和维护,确保施工过程中的电力供应正常稳定。
五、安全措施1. 临时用电设备必须符合国家相关安全规范和标准,经过合格检测,并由专业人员进行安装和调试。
2. 电缆敷设必须符合国家相关安全规范和标准,避免电缆过载和短路等安全隐患。
临时用电施工组织设计安全技术交底
1.临时用电设备在5台及5台以上或设备总容量在50kv及50kv以上者,应编制临时用电施工组织设计。
2.临时用电设备在5台以睛和设备总容量在50kv以下者,应制定安全用电技术措施和电气防火措施。
3.临时用电施工组织设计的内容和步骤应包括:
1)现场勘探;
2)确定电源进线,变电所,配电室、总配电箱、分配电箱等的位置及线路走向;
3)进行负荷计算;
4)选择变压器容量,导线截面和电器的类型、规格;
5)绘制电气平面图、立面图和接线系统图;
6)制定安全用电技术措施和电气防火措施。
4.临时用电工程图纸必须单独绘制,并作为临时用电施工的依据。
5.临时用电施工组织设计必须由电气工程技术人员编制,技术负责人审核,经主管部门批准后实施。
6.变更临时用电施工组织设计时必须由电气工程技术人员编制,技术负责人审核,经主管部门批准后施工,且补允有关图纸资料。
