№:SBD24.12-110kV大龙线-01XXX电站线路进线段改造工程XXX线、XXX停电过通施工方案广西送变电建设公司XXX电站线路进线段改造工程施工项目部二○一五年六月目录一、工程概况 (3)二、停电施工任务 (3)三、职业健康安全文明施工措施 (17)四、施工组织 (18)五、安全风险分析及预控措施 (20)六、应急措施 (25)一、工程概况:1、XXX电站线路进线段改造工程起自大龙变电站110kV进线构架,终至XXX新#2塔和XXX线新#107塔。
本工程需拆除XXX原1号、2号杆塔以及XXX线107号、108号杆塔,在XXX原2号小号侧50.8米新立一基单回路转角塔(新#2塔),在XXX线原107号新立一基单回路转角塔(新#107),在XXX原1号大号侧12米新立一基双回路终端塔(新#1塔),改造后XXX、XXX线从该塔接入构架。
本工程线路全长0.226km,导线采用JL/G1A-240/30钢芯铝绞线,地线采用2根JG1A-65-7钢绞线。
2、过通原因及目的110kVXXX线、110kVXXX临时过通是因XXX电站扩建后线路进线段须改造,公馆站目前只由110kVXXX供电,为减少公馆站停电时间,在大龙站扩建及进线段线路改造施工期间,公馆站由XXX线临时供电,所以需进行110kVXXX线与110kVXXX临时过通,待XXX电站扩建及进线段线路改造施工完成后,拆除临时过通,公馆站继续由XXX供电,恢复XXX线。
由于110kVXXX线与110kVXXX交叉点两回线路导线距离较大,不能作为长时间临时过通方案,所以须第二次停电在110kVXXX新#1塔进行第二次过通;待大龙站构架完成后,进行三次停电拆除110kVXXX新#1塔临时过通,将110kVXXX线、110kVXXX接入构架。
3、技术依据(1)《10kV~500kV输变电及配电工程质量验收与评定标准》;(2) GB26859-2011《电力安全工作规程电力线路部分》;(3)本工程施工图纸。

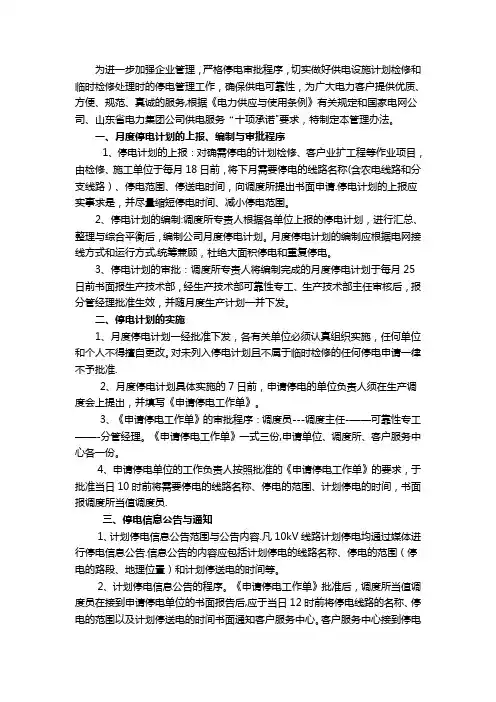

为进一步加强企业管理,严格停电审批程序,切实做好供电设施计划检修和临时检修处理时的停电管理工作,确保供电可靠性,为广大电力客户提供优质、方便、规范、真诚的服务,根据《电力供应与使用条例》有关规定和国家电网公司、山东省电力集团公司供电服务“十项承诺"要求,特制定本管理办法。
一、月度停电计划的上报、编制与审批程序1、停电计划的上报:对确需停电的计划检修、客户业扩工程等作业项目,由检修、施工单位于每月18日前,将下月需要停电的线路名称(含农电线路和分支线路)、停电范围、停送电时间,向调度所提出书面申请.停电计划的上报应实事求是,并尽量缩短停电时间、减小停电范围。
2、停电计划的编制:调度所专责人根据各单位上报的停电计划,进行汇总、整理与综合平衡后,编制公司月度停电计划。
月度停电计划的编制应根据电网接线方式和运行方式,统筹兼顾,杜绝大面积停电和重复停电。
3、停电计划的审批:调度所专责人将编制完成的月度停电计划于每月25日前书面报生产技术部,经生产技术部可靠性专工、生产技术部主任审核后,报分管经理批准生效,并随月度生产计划一并下发。
二、停电计划的实施1、月度停电计划一经批准下发,各有关单位必须认真组织实施,任何单位和个人不得擅自更改。
对未列入停电计划且不属于临时检修的任何停电申请一律不予批准.2、月度停电计划具体实施的7日前,申请停电的单位负责人须在生产调度会上提出,并填写《申请停电工作单》。
3、《申请停电工作单》的审批程序:调度员---调度主任-——可靠性专工——-分管经理。
《申请停电工作单》一式三份,申请单位、调度所、客户服务中心各一份。
4、申请停电单位的工作负责人按照批准的《申请停电工作单》的要求,于批准当日10时前将需要停电的线路名称、停电的范围、计划停电的时间,书面报调度所当值调度员.三、停电信息公告与通知1、计划停电信息公告范围与公告内容.凡10kV线路计划停电均通过媒体进行停电信息公告.信息公告的内容应包括计划停电的线路名称、停电的范围(停电的路段、地理位置)和计划停送电的时间等。
2024年电力线路运行维护方案资料范文____年电力线路运行维护方案一、绪论为了确保电力线路的正常运行和安全运行,维护电力供应的可靠性和连续性,提高电力系统的运行效率和质量,我们制定了____年电力线路运行维护方案。
本方案将重点关注电力线路的巡视检修、设备维护和故障处理等工作,以确保电力系统的平稳运行。
二、巡视检修1.巡视范围____年,我们将对所有电力线路进行巡视检修,包括输电线路、配电线路以及变电站等设备。
2.巡视频次针对不同电力线路的重要程度和使用情况,制定巡视频次计划,确保对重要线路的巡视频次高于一般线路。
具体巡视频次安排如下:(1)输电线路:每季度巡视一次,对主干线路和支线路进行全面巡视,特别关注高温、台风等极端天气对线路的影响。
(2)配电线路:每月巡视一次,对城市和农村的配电线路进行巡视,特别关注老旧线路和负荷较大的线路。
(3)变电站:每年巡视一次,对变电站的主要设备和接线进行巡视检修,特别关注高压设备的运行情况。
3.巡视内容(1)线路状态的巡视:对输电线路、配电线路的杆塔、导线、绝缘子等设备进行检查,发现损坏和松动等问题及时处理。
(2)设备运行状态的巡视:对变电站的变压器、断路器、组合电器等设备进行巡视,发现异常情况及时处理。
(3)环境因素的巡视:巡视过程中要注意观察周围环境的情况,发现植物生长、野火、建筑物等与电力线路的安全距离是否合理,如有问题及时处理。
4.巡视报告巡视人员在巡视过程中,应详细记录巡视情况,包括线路的具体问题、异常情况和需修复的设备等,并及时填写巡视报告,向上级汇报。
巡视报告中应注明巡视时间、地点、巡视人员和巡视路线等重要信息,以便后续数据分析。
三、设备维护1.定期维护针对不同类型的设备,制定定期维护计划,确保设备的正常运行和安全可靠。
具体维护计划如下:(1)输电线路:每年对导线、绝缘子等设备进行一次全面的维护,包括清洁、防腐、紧固等工作。
(2)配电线路:每半年对配电变压器、接地设备等进行一次维护,包括检修、修复、清洁等工作。
停电维修工作安排在日常生活和工作中,电力的稳定供应至关重要。
然而,由于各种原因,有时不可避免地会出现电力故障或需要进行计划性的停电维修。
为了确保停电维修工作的顺利进行,最大程度减少对用户的影响,并保障维修人员的安全,制定一份详细、合理的停电维修工作安排至关重要。
一、停电维修的原因和范围本次停电维修主要是由于电力设备老化,部分线路存在短路隐患,需要进行全面检修和更换。
停电范围包括具体区域 1、具体区域 2和具体区域 3,涉及居民小区、商业街区以及部分工业企业。
二、停电时间安排停电时间初步定于具体日期的开始时间至结束时间。
为了尽量减少对居民和企业的影响,我们选择了周末进行停电维修,以避开工作日的用电高峰。
在停电前,我们将提前提前通知时间通过社区公告、官方网站、社交媒体等渠道向受影响的用户发布停电通知,告知停电时间、范围以及可能带来的影响,提醒用户提前做好相关准备,如储存生活用水、给电子设备充电等。
三、维修人员安排本次停电维修工作将由一支经验丰富、技术精湛的维修团队负责。
团队成员包括电气工程师工程师姓名 1、高级电工电工姓名 2、技术工人工人姓名 3等,共计X人。
维修人员将分为具体分组数量个小组,每个小组负责不同的维修任务和区域。
在停电维修前,各小组负责人将对小组成员进行技术交底和安全培训,确保每位维修人员都清楚自己的工作职责和安全注意事项。
四、维修工具和设备准备为了确保维修工作的顺利进行,我们提前准备了齐全的维修工具和设备,包括绝缘手套、绝缘鞋、验电器、扳手、螺丝刀、电焊机、起重机等。
同时,还准备了充足的备用零部件,如电线、电缆、开关、插座等,以应对可能出现的突发情况。
在停电维修前,对所有工具和设备进行全面检查和调试,确保其性能良好、安全可靠。
对于需要校准和检测的工具和设备,提前送专业机构进行校准和检测,确保其精度和准确性符合要求。
五、安全措施安全是停电维修工作的重中之重。
在维修前,制定详细的安全操作规程和应急预案,并组织维修人员进行学习和演练。

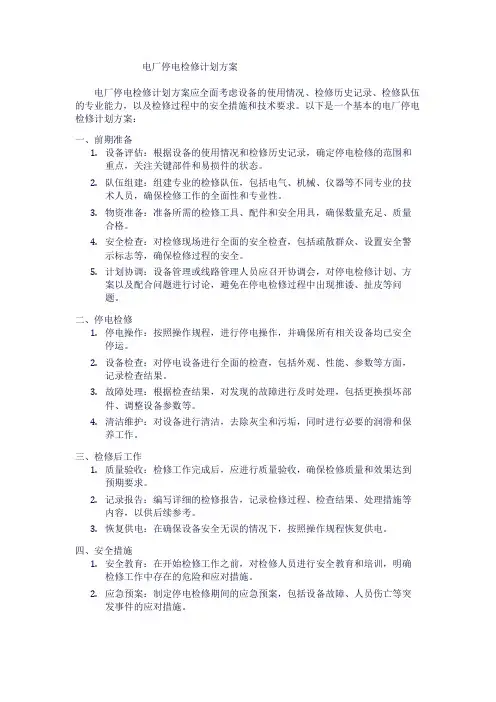

停电检修计划
一、检修目标
本次停电检修的目标是确保电力系统及相关设施的安全、稳定运行,提高设备的使用寿命和运行效率,同时对存在的隐患进行排查和处理,预防设备故障的发生。
二、检修时间安排
本次检修计划安排在2024年1月17日。
检修时间将根据具体情况进行调整,确保在预定时间内完成检修任务。
三、检修人员组织
本次检修工作将由专业检修队伍负责,包括电气工程师、技术员、操作员等。
检修人员需具备相关资质和经验,熟悉电力系统和设备的运行原理,能够准确判断和处理故障。
四、检修流程设计
1. 停机准备:根据检修计划,提前通知相关单位和用户停电时间和影响范围。
准备好所需的工具和材料,确保停机操作顺利进行。
2. 停机操作:按照规定的操作流程,执行停机命令。
停机过程中要密切关注设备的运行状态,确保停机过程安全无虞。
3. 设备检查:对设备进行全面检查,包括外观、线路、元器件等,发现异常及时处理。
4. 故障排查:对设备进行故障排查和处理,分析故障原因,采取相应的修复措施。
5. 试运行:设备修复后进行试运行,检查设备的运行状态和性能指标,确保设备正常运行。
6. 清理现场:检修工作完成后,清理现场,确保工作环境整洁有序。
7. 记录归档:对检修过程进行详细记录,形成档案,为后续维护工作提供参考。
五、安全措施
1. 停电操作前确保设备和工作环境的安全,遵循安全操作规程。
2. 使用合格的检修工具和器材,禁止使用劣质或不符合规定的工具。
3. 严格遵守安全规定,佩戴防护用品,如绝缘手套、护目镜等。
4. 做好现场安全警示标识,确保检修现场的安全秩序。
输电线路停电检修流程下载温馨提示:该文档是我店铺精心编制而成,希望大家下载以后,能够帮助大家解决实际的问题。
文档下载后可定制随意修改,请根据实际需要进行相应的调整和使用,谢谢!并且,本店铺为大家提供各种各样类型的实用资料,如教育随笔、日记赏析、句子摘抄、古诗大全、经典美文、话题作文、工作总结、词语解析、文案摘录、其他资料等等,如想了解不同资料格式和写法,敬请关注!Download tips: This document is carefully compiled by theeditor. I hope that after you download them,they can help yousolve practical problems. The document can be customized andmodified after downloading,please adjust and use it according toactual needs, thank you!In addition, our shop provides you with various types ofpractical materials,such as educational essays, diaryappreciation,sentence excerpts,ancient poems,classic articles,topic composition,work summary,word parsing,copy excerpts,other materials and so on,want to know different data formats andwriting methods,please pay attention!输电线路停电检修流程一、准备工作阶段。
在进行输电线路停电检修之前,需要进行一系列准备工作。
陕西省电力公司检修公司停电检修计划管理实施细则(试行)第一章总则第一条为了规范陕西省电力公司检修公司(以下简称公司)系统输变电设备检修管理工作的相关要求,进一步提高设备健康水平和检修质量,保证输变电设备运行风险的可控、在控、能控,特制定本办法。
第二条本办法的管理目标是建立完备、规范的设备检修运行风险管控体系,明确设备检修风险管理工作的职责、流程及控制措施,在公司范围内实现电网运行风险管控资源的科学配置,提升电网运行风险管控水平。
第三条本办法适用于公司系统所属各检修分部、中心及宝鸡站(以下简称各单位)运维的输变电设备检修工作。
第二章职责分工第四条公司各部门的职责(一)运维检修部的职责:是公司输变电设备检修管理的归口部门,负责对重大项目停电计划的必要性、停电范围、工期安排和施工方案等进行审核和优化;负责组织召开月度检修停电计划平衡会,审核停电计划的完整性及合理性,会同公司各单位审核、优化检修停电计划,明确月度重大项目停电计划、主要运行风险及风险预控措施,并对预控措施进行安排部署。
(二)安全质量监察部的职责:安全质量监察部参加公司月度检修停电计划平衡会,负责根据电网运行风险分析结果发布风险预警信息,监督各运行、检修单位制定和落实现场作业的安全组织措施和技术措施。
第五条各运维单位的职责(一)分部的职责:各分部直接运维所辖设备,负责C、D类检修,牵头组织应急抢修和异常处理。
负责编制本分部年、月、周检修停电计划;确保停电计划的完整性及合理性,并进行风险分析。
(二)中心的职责:各中心主要是执行公司运维检修部批准下达的检修计划及特殊试验,负责A、B、E类检修,参与设备应急抢修。
负责编制本中心年、月、周检修停电计划,确保停电计划的完整性及合理性,并进行风险分析。
第六条宝鸡换流站职责:主要负责宝鸡换流站C、D类检修,牵头组织应急抢修和异常处理。
负责编制本站年、月、周停电检修计划;确保停电计划的完整性及合理性,并进行风险分析。

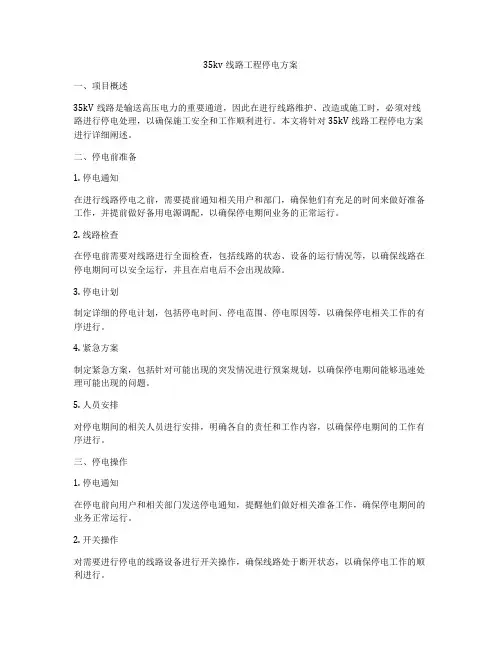

35kv线路工程停电方案一、项目概述35kV线路是输送高压电力的重要通道,因此在进行线路维护、改造或施工时,必须对线路进行停电处理,以确保施工安全和工作顺利进行。
本文将针对35kV线路工程停电方案进行详细阐述。
二、停电前准备1. 停电通知在进行线路停电之前,需要提前通知相关用户和部门,确保他们有充足的时间来做好准备工作,并提前做好备用电源调配,以确保停电期间业务的正常运行。
2. 线路检查在停电前需要对线路进行全面检查,包括线路的状态、设备的运行情况等,以确保线路在停电期间可以安全运行,并且在启电后不会出现故障。
3. 停电计划制定详细的停电计划,包括停电时间、停电范围、停电原因等,以确保停电相关工作的有序进行。
4. 紧急方案制定紧急方案,包括针对可能出现的突发情况进行预案规划,以确保停电期间能够迅速处理可能出现的问题。
5. 人员安排对停电期间的相关人员进行安排,明确各自的责任和工作内容,以确保停电期间的工作有序进行。
三、停电操作1. 停电通知在停电前向用户和相关部门发送停电通知,提醒他们做好相关准备工作,确保停电期间的业务正常运行。
2. 开关操作对需要进行停电的线路设备进行开关操作,确保线路处于断开状态,以确保停电工作的顺利进行。
3. 设备排查进行停电后的设备排查,确保线路设备状态良好,确保可以正常运行。
四、停电期间1. 安全防护在停电期间,相关工作人员要加强安全防护措施,确保工作环境安全,避免事故发生。
2. 安全巡视定期进行停电期间的安全巡视,确保线路设备、工作环境等安全可靠。
3. 紧急处理一旦出现突发情况,停电期间的相关人员应迅速采取紧急处理措施,保障人员和设备的安全。
五、恢复电力1. 工作准备在进行恢复电力之前,需要做好相关的工作准备,包括设备检查、通知用户、设备开关等。
2. 恢复电力对停电设备进行相应操作,确保线路设备恢复电力,确保线路电力供应的正常运行。
3. 验证检测在恢复电力后,需要对线路设备进行验证检测,确保线路运行正常,并且不存在故障问题。

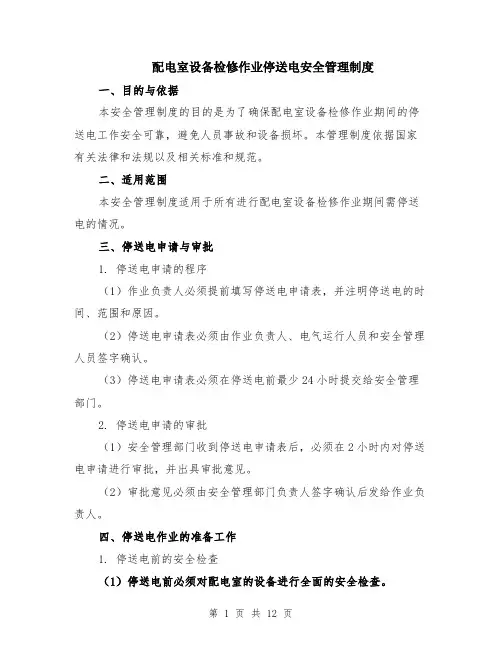

配电室设备检修作业停送电安全管理制度一、目的与依据本安全管理制度的目的是为了确保配电室设备检修作业期间的停送电工作安全可靠,避免人员事故和设备损坏。
本管理制度依据国家有关法律和法规以及相关标准和规范。
二、适用范围本安全管理制度适用于所有进行配电室设备检修作业期间需停送电的情况。
三、停送电申请与审批1. 停送电申请的程序(1)作业负责人必须提前填写停送电申请表,并注明停送电的时间、范围和原因。
(2)停送电申请表必须由作业负责人、电气运行人员和安全管理人员签字确认。
(3)停送电申请表必须在停送电前最少24小时提交给安全管理部门。
2. 停送电申请的审批(1)安全管理部门收到停送电申请表后,必须在2小时内对停送电申请进行审批,并出具审批意见。
(2)审批意见必须由安全管理部门负责人签字确认后发给作业负责人。
四、停送电作业的准备工作1. 停送电前的安全检查(1)停送电前必须对配电室的设备进行全面的安全检查。
(2)停送电前必须对配电室内的工具、仪器设备进行清点和检修。
(3)停送电前必须对停电区域进行标示和警示。
2. 停送电的通知(1)停送电前必须将停电时间、范围和原因通知相关人员和部门。
(2)停送电前必须将停电时间、范围和原因通知供电部门,确保停电工作顺利进行。
五、停电作业的实施与控制1. 停电人员的安全防护(1)停电人员必须佩戴符合安全防护规定的个人防护装备。
(2)停电人员必须遵守相关的安全操作规程和操作规范。
2. 停电作业的控制(1)停电作业必须在停电区域内进行,禁止非停电作业人员进入。
(2)停电作业必须严格按照作业计划进行,禁止擅自变更作业内容和顺序。
(3)停电作业必须进行必要的测试和监测,确保作业过程中的安全状态。
六、恢复供电的程序1. 恢复供电的准备工作(1)恢复供电前必须对设备和线路进行检查和测试,确保供电设备和线路的正常运行。
(2)恢复供电前必须对停电区域进行检查,确保区域内的安全状态。
2. 恢复供电的通知(1)恢复供电前必须将恢复供电的时间和范围通知相关人员和部门。
配电线路停电、验电、挂地线实施细则模版一、引言配电线路的停电、验电和挂地线工作是确保电力设施安全运行的重要环节。
为了规范这些工作的实施,提高工作效率和安全性,制定本细则。
二、停电工作2.1 停电申请2.1.1 停电需提前向相关部门申请,包括停电时间、地点、停电原因等信息。
2.1.2 停电申请需经相关部门批准后方可执行。
2.2 停电通知2.2.1 停电通知应提前通知停电时间、地点、停电原因等信息,并告知相关电力设备使用单位。
2.2.2 停电通知应采取书面形式,并留有备案。
2.3 停电措施2.3.1 停电前,需要对相关电力设备进行检查,确保停电前设备状态正常。
2.3.2 执行停电操作前,应按照规定的程序关闭开关,确保电力设备停电。
2.3.3 停电期间,应在停电开关上设置明显的停电标识,以提醒其他人员注意。
三、验电工作3.1 验电标准3.1.1 验电工作应按照国家标准和相关规定进行,包括电压、电流、接地电阻等检测要求。
3.1.2 验电工作应由具有相应资质和技能的人员进行。
3.2 验电程序3.2.1 验电工作应按照预定的程序进行,包括仪器检查、测量参数、记录数据等步骤。
3.2.2 验电过程中,应注意保持仪器的精确度和准确性。
3.3 验电记录3.3.1 验电工作完成后,应将检测数据记录在验电报告中,并进行备份。
3.3.2 验电报告应包含验电日期、地点、检测仪器、检测参数、测量结果等信息。
四、挂地线工作4.1 挂地线要求4.1.1 挂地线工作应按照规定的挂地线方案进行操作。
4.1.2 挂地线应选择合适的挂接点,确保接地线良好接地。
4.1.3 挂地线工作应由经过专业培训的人员进行。
4.2 挂地线操作4.2.1 在挂地线前,应将相关设备停电,并确认停电状态。
4.2.2 挂地线时,应将接地线牢固地固定在挂接点,并使用正确的接地装置。
4.3 挂地线检查4.3.1 挂地线完成后,应检查接地线的接地状态和接地电阻。
4.3.2 检查过程中,可以使用专业的接地测试仪器进行测量。
