厂区道路变更技术核定单及签证单
- 格式:doc
- 大小:1.25 MB
- 文档页数:53
技术核定单/签证单/设计变更单/工程联系单的区别【技术核定单】由施工单位提出,从技术方面对合同范围内的工作内容进行的再约定,比如方案修改、实物量变动、位置变化等造成的工艺、材料的更改。
通常是施工单位发现按图施工时有技术问题,或者图纸不详先与监理商定,再通过业主发技术单给设计。
施工单位没有权利直接和设计单位发技术单,须经设计方、监理方、建设方(按顺序)签字确认。
原因1:设计图纸深度不够,导致施工做法或选材不明确,施工方在施工过程中发现,需要就不明确的问题进行明确约定。
属于建设方图纸深度不足造成,涉及工期及价款的变动由建设方承担,建设方可向设计单位追究责任。
原因2:设计没问题,是由于施工单位在投标或合同谈判过程中对工艺或材料性能考虑不足,从而导致施工方法变动。
该项涉及到的工期及价款变动等,均得不到建设方支持。
但不代表该技术核定无效,建设方仍需要签字确认,只是确认的意义在于建设方书面同意施工方提出的工艺和施工步骤。
技术核定单不能作为结算依据,因为该单涉及的费用,从工程结算角度来看是属于合同外的。
只有当设计院同意“根据技术核定单出设计变更单”,或者业主同意“及时补发签证单”,才好作为最终支付依据。
技术核定单不能作为设计图纸的一部分,出技术核定单时要先看图纸会审、招标答疑、工程合同,这些文件里一般都有图纸问题的解决方案。
【签证单】范围不局限于技术方面,还有经济方面。
比如因技术更改而导致的费用支出,比如管线增加,用工增加,都可以用签证单的形式与甲方达成协议。
用于对施工过程中发生的、与工程费用相关的工程量、材料量、机械使用台班等进行现场确认,通常是施工合同外的内容或不能在签合同前确认的内容,如零星用工、挖填土方等,需要在签证工作发生时/后即时办理,相关费用可以直接纳入最后决算。
【设计变更单】是由于设计图纸有误或图纸与现场不符,由设计院下发的资料单,设计变更单属于正式图纸的一部分。
也可以是业主根据自己的工艺要求或构思,发函给设计,商定出变更。
技术核定单与工程变更的区别技术核定单和工程变更的区别:(1)技术核定单只是认定该项内容的做法,不能作为计价的依据;工程变更是个总称,包括设计变更、施工变更。
设计变更是由设计单位发起,施工变更是由施工单位发起。
(2)技术核定单:施工单位、建设单位、监理单位任何一方都可以提出,但需要设计单位及相关单位签字盖章;工程变更中的设计变更单必须设计单位做,施工变更是由施工单位做。
(3)技术核定单和工程变更单不需要投资监理盖章,需要设计单位做出投资增减情况,汇报投资监理盖章。
拓展资料:技术核定单顾名思义是指技术方面,比如方案修改,实物量变动,位置变化等技术方面的更改。
技术核定单是记录施工图设计责任之外,对完成施工承包义务,采取合理的施工措施等技术事宜,提出的具体方案、方法、工艺、措施等,经发包方和有关单位共同核定的凭证之一。
技术核定单由(项目专业技术人员)负责填写。
变更是指承包人根据监理签发设计文件及监理变更指令进行的、在合同工作范围内各种类型的变更,包括合同工作内容的增减、合同工程量的变化、因地质原因引起的设计更改、根据实际情况引起的结构物尺寸、标高的更改、合同外的任何工作等。
核定单最关键的是要设计单位签字,监理(建设)单位表示有监理单位的则是监理单位签字,没有监理单位的则是建设单位驻现场代表签字。
有监理单位的话监理单位是代表甲方的所以只需监理单位签字就可以了。
前提是设计单位一定要先签字确认。
技术核定单的操作流程1.项目的签证包括工程签证、技术核定单、业务联系单、设计变更、设计修改,本操作流....程特指技术核定单;.........2.技术核定单是指记录施工图设计外,对完成施工承包义务采取合理的施工技术措施等技术事宜,提出的具体方案、方法、工艺、措施等,经设计、监理、审价、代建方和甲方共同确定的凭证(工艺、措施);3.施工方...为确保按图施工,达到合同规定的质量要求,对关键或特殊要求的分部/分项工程应提前.................具体的施工方案/施工方法/工艺/技术措施报监理、审价、代建方、甲方审...5.天提出核批准;....4.施工方应严格按照批准的《技术核定单》进行施工,若施工方在施工中未按批准的《技术核定单》进行施工,监理、审价、代建方及甲方应及时书面通知其在规定的时间内整改;5.各单位对上报的《技术核定单》的审核时间为1-2天。
欢迎共阅技术核定单
工程签证单
工程签证单工程名称:河南华顺阳光厂区道路编号:02
工程签证单工程名称:河南华顺阳光厂区道路编号:03
工程签证单工程名称:河南华顺阳光厂区道路编号:04
工程签证单工程名称:河南华顺阳光厂区道路编号:05
工程签证单工程名称:河南华顺阳光厂区道路编号:06
工程签证单工程名称:河南华顺阳光厂区道路编号:07
工程签证单工程名称:河南华顺阳光厂区道路编号:08
工程签证单工程名称:河南华顺阳光厂区道路编号:09
工程签证单工程名称:河南华顺阳光厂区道路编号:10
工程签证单工程名称:河南华顺阳光厂区道路编号:11
工程签证单工程名称:河南华顺阳光厂区道路编号:12
工程签证单工程名称:河南华顺阳光厂区道路编号:13
工程签证单工程名称:河南华顺阳光厂区道路编号:14
工程签证单工程名称:河南华顺阳光厂区道路编号:15
工程签证单工程名称:河南华顺阳光厂区道路编号:16
工程签证单工程名称:河南华顺阳光厂区道路编号:17
技术核定单工程名称:河南华顺阳光厂区道路编号:18
技术核定单工程名称:河南华顺阳光厂区道路编号:19
技术核定单工程名称:河南华顺阳光厂区道路编号:20
技术核定单工程名称:河南华顺阳光厂区道路编号:21
现场签证单
现场签证单工程名称:河南华顺阳光厂区道路编号:23
现场签证单工程名称:河南华顺阳光厂区道路编号:24
现场签证单工程名称:河南华顺阳光厂区道路编号:25
现场签证单工程名称:河南华顺阳光厂区道路编号:26。
第1篇一、签证单编号:_______二、工程名称:_______三、施工单位:_______四、监理单位:_______五、建设单位:_______六、签证日期:_______七、变更原因:1. 由于_______原因,导致原施工图纸中的_______部分需要进行变更。
2. 施工过程中,发现原设计存在_______问题,需要进行调整。
3. 由于_______原因,导致原施工方案无法满足现场施工要求,需进行变更。
八、变更内容:1. 对原施工图纸中的_______部分进行修改,具体如下:(1)_______(2)_______(3)_______2. 对原施工方案中的_______部分进行调整,具体如下:(1)_______(2)_______(3)_______九、变更后的工程量及预算:1. 变更后的工程量:(1)_______(2)_______(3)_______2. 变更后的预算:(1)_______(2)_______(3)_______十、变更后的施工方案:1. 对原施工方案中的_______部分进行修改,具体如下:(1)_______(2)_______(3)_______2. 对原施工方案中的_______部分进行调整,具体如下:(1)_______(2)_______(3)_______十一、变更实施要求:1. 施工单位需按照变更后的图纸和施工方案进行施工。
2. 施工单位在施工过程中,如遇特殊情况,需及时与监理单位和建设单位沟通,以便及时处理。
3. 监理单位需对变更后的施工过程进行监督检查,确保工程质量。
4. 建设单位需对变更后的工程量及预算进行审核,确保工程顺利进行。
十二、附件:1. 原施工图纸2. 变更后的施工图纸3. 变更后的施工方案4. 相关会议纪要5. 其他有关文件十三、签字确认:施工单位(盖章):________________监理单位(盖章):________________建设单位(盖章):________________监理工程师:________________项目经理:________________日期:________________注:本签证单一式四份,施工单位、监理单位、建设单位各执一份,另一份归档。
厂区道路变更技术核定单及签证单厂区道路变更技术核定单编号:________厂区道路变更技术核定单申请单位:_____________________申请日期:_____________________申请人:_______________________联系电话:_____________________受理单位:_____________________受理日期:_____________________技术核定内容:一、申请背景随着厂区的发展和扩建,现有道路已无法满足日益增长的车辆流量,因此需要对厂区的道路进行变更和提升。
二、变更范围现有道路总长:___________米拟变更道路总长:___________米变更道路路线:___________________变更道路宽度:___________________变更道路数量:___________________三、技术要求1. 道路宽度要满足厂区内车辆的通行需求,考虑到主干道和支路之间的联系,拟定不同道路宽度:- 主干道宽度:_______________米- 支路宽度:_______________米2. 道路变更应符合厂区道路设计规范,考虑到行车安全和交通流量需求,需设置以下设施:- 道路分隔带:_______________米- 步行道:_______________米- 自行车道:_______________米- 道路标线和交通标志:_____________________3. 道路变更应考虑到厂区内的排水情况,确保雨水及时排除。
四、技术方案1. 根据变更范围和要求,制定详细的道路设计方案,包括道路宽度、道路路线、道路标线和交通标志等。
2. 涉及到土地的变更和征用时,应与土地管理相关部门进行协商和谈判,确保土地变更和征用工作顺利进行。
3. 引入合适的工程设备和施工方法,确保道路变更的顺利进行。
五、时间安排根据工程的规模和复杂程度,拟定如下时间安排:1. 技术方案编制:__________________2. 土地征用和工程设备准备:_____________3. 道路变更施工:__________________4. 完工验收:__________________六、经费预算根据技术方案和时间安排,制定详细的经费预算,包括土地征用费、工程设备费、人工费等。
设计变更、技术核定和工程签证区别1.设计变更:因为建设方对图纸设计不满意,导致建设方提出新的要求,这就是设计变更。
我们来看它的特点:由建设方或设计方(代表建设方)提出,对合同范围内的工作内容进行调整,涉及价款和工期的变动。
2.技术核定:1)设计图纸深度不够,导致施工做法或选材不明确,施工方在施工过程中发现,需要就不明确的技术性问题进行明确约定,这就是技术核定。
特点:由施工方提出,对合同范围内的工作内容进行再约定,因为属于你建设方图纸深度的问题,所以,涉及价款和工期的变动要由建设方承担,至于建设方的损失补偿,只能与设计单位进行协商了,毕竟索赔是由于设计图纸的缺陷引起的。
2)设计并没有问题,而是由于施工方在合同谈判过程中对工艺和材料性能考虑不足导致的施工方法变动,这也是技术核定。
通常来讲,做为一个有经验的承包商,你在合同谈判时应被视为有能力知晓并完全理解设计图纸中已明确(或引申)的所有施工工艺和材料性能,否则,你就不是合格的承包商。
因此,这个技术核定所提出的费用增加和工期增加均不能得到建设方的支持。
但是,并不代表该技术核定无效,建设方仍然需要签字确认,只是确认的意义在于建设方书面同意施工方提出的工艺和施工步骤。
特点:由施工方提出,建设方(或设计方)对合同范围内工程的某一隐含工艺、材料或施工步骤等进行书面确认,不涉及价款和工期的变动;3.工程签证:超出了合同(或设计)的约定范围。
那么,产生的工费就叫做签证工,这个事件的书面证明材料就叫做工程签证。
特点:由施工方提出,属于合同范围以外的人工、材料、机械等的使用,涉及价款的变动,通常不涉及工期的调整。
概括地讲:在实际施工过程中,设计变更被认为是甲方的风险。
因为,设计单位是你委托的,设计评审也是你组织的,施工中发生变动,自然你建设单位需要承担责任,所以,一旦发生设计变更,通常就意味着施工费用的调整。
直白地讲,每一张设计变更单都是金额不等的钱;技术核定单则需要管理人员谨慎对待。

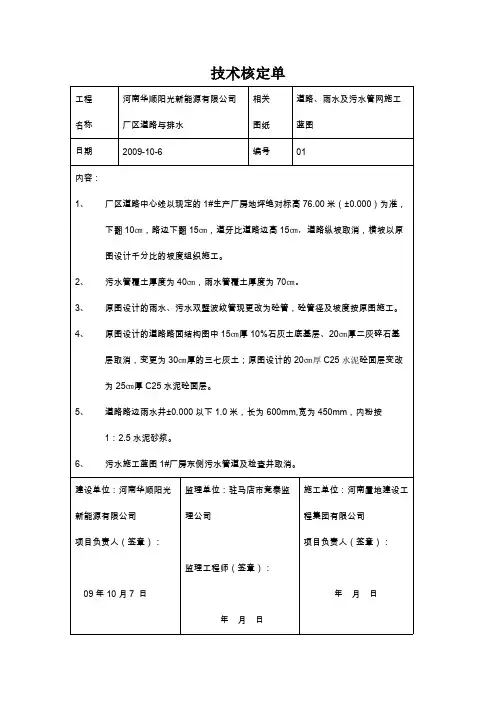

技术核定单工程名称河南华顺阳光新能源有限公司厂区道路与排水相关图纸道路、雨水及污水管网施工蓝图日期2009-10-6编号01内容:1、厂区道路中心线以现定的1#生产厂房地坪绝对标高76.00米(±0.000)为准,下翻10㎝,路边下翻15㎝,道牙比道路边高15㎝,道路纵坡取消,横坡以原图设计千分比的坡度组织施工。
2、污水管覆土厚度为40㎝,雨水管覆土厚度为70㎝。
3、原图设计的雨水、污水双壁波纹管现更改为砼管,砼管径及坡度按原图施工。
4、原图设计的道路路面结构图中15㎝厚10%石灰土底基层、20㎝厚二灰碎石基层取消,变更为30㎝厚的三七灰土;原图设计的20㎝厚C25水泥砼面层变改为25㎝厚C25水泥砼面层。
5、道路路边雨水井±0.000以下1.0米,长为600mm,宽为450mm,内粉按1:2.5水泥砂浆。
6、污水施工蓝图1#厂房东侧污水管道及检查井取消。
建设单位:河南华顺阳光新能源有限公司项目负责人(签章):09年10月7 日监理单位:驻马店市竞泰监理公司监理工程师(签章):年月日施工单位:河南置地建设工程集团有限公司项目负责人(签章):年月日工程传递单工程名称:漯河市第二水厂改建工程传递内容(道路结构):路基:素土压实、两层15CM 5%水泥稳定碎石。
面层:10CM沥青。
建设单位(章):单位负责人:日期:年月日监理单位(章):总监理工程师:日期:年月日施工单位(章):项目负责人:日期:年月日工程签证单工程名称:河南华顺阳光厂区道路编号:02签证内容:根据厂区道路工程施工需要,进砂料,2009年9月24日下午由于临时道路开挖后未填入砖渣,造成砂车无法正常进入,迫不得已将进入的砂车上的砂约10立方米卸掉,砂车才顺利进入就位并将卸掉的砂子进行铺路。
施工单位(章):河南省置地建设工程集团有限公司项目负责人:日期:09 年9 月25 日监理单位(章):驻马店竞泰建设工程监理有限公司总监理工程师:日期:年月日建设单位(章):河南华顺阳光新能源有限公司单位负责人:日期:年月日工程签证单工程名称:河南华顺阳光厂区道路编号:03签证内容:为迎接省市领导10月21号观摩工地现场圆满成功,根据公司总体部署要求,原定厂区道路施工进度计划,做相应调整,加快厂区道路施工进度,部分厂区道路用土含水量较大,为保证工程进度和质量,经建设单位、监理单位、施工单位共同研究决定,增加石灰的拌合量和翻晒次数,增加石灰量30方和翻晒3次,以此技术处理确保工程质量和进度。
技术、经济签证核定单
受文单位:武胜城市投资有限公司编号:1共5页第1 页工程名称或编号武胜县迎宾大道C1段辅道工程施工单位四川渠城园林建设工程有限公司
分部分项工程名称原建人行道结构层及基层撤除图纸编号
核定内容K0+360处与柳堡街连接段右侧原建人行道结构层及基层撤除
因该段人行道新建需对原建人行道结构层及基层进行撤除,但我部对照工程量清单无此项施工内容,我部将情况上报业主及监理单位,业主及及监理单位现场勘验并对照清单,确认此段原建人行道结撤除施工内容漏项。
一致同意对该段原建人行道结构层及基层撤除计入新增工程量项目,我部撤除完成业主及监理单位对该段撤除面积及尺寸进行现场收方,并将撤除工程量现场各方签字确认。
工程量:1、撤除原建人行道结构层及基层(厚23cm):长*宽=11m*5m=55m²
附件:现场验收签证图及图片
受文单位签证:
年月日项目技术负责人:
年月日
建设单位现场代表:
填表人:(签字)
年月日监理工程师:
年月日
年月日
注:本表一式四份,建设单位、施工单位、监理单位、城建档案馆各一份。
四川建设厅监制
技术、经济签证核定单
受文单位:武胜城市投资有限公司编号:1共5页第1 页工程名称或编号武胜县迎宾大道C1段辅道工程施工单位四川渠城园林建设工程有限公司分部分项工程名称新增路基土石方开挖图纸编号
核定内容K0+300-K0+360段路基土石方开挖
注:本表一式四份,建设单位、施工单位、监理单位、城建档案馆各一份。
四川建设厅监制。
厂区道路变更技术核定单
及签证单
This manuscript was revised on November 28, 2020
技术核定单
工程签证单
工程签证单
工程签证单
工程签证单
工程签证单
工程签证单
工程签证单
工程签证单
工程签证单
工程签证单
工程签证单
工程签证单
工程名称:河南华顺阳光厂区道路编号:12
工程签证单
工程名称:河南华顺阳光厂区道路编号:13
工程签证单
工程名称:河南华顺阳光厂区道路编号:14
工程签证单
工程名称:河南华顺阳光厂区道路编号:15
工程签证单
工程名称:河南华顺阳光厂区道路编号:16
工程签证单
工程名称:河南华顺阳光厂区道路编号:17
技术核定单
工程名称:河南华顺阳光厂区道路编号:18
技术核定单
工程名称:河南华顺阳光厂区道路编号:19
技术核定单
工程名称:河南华顺阳光厂区道路编号:20
技术核定单
工程名称:河南华顺阳光厂区道路编号:21
现场签证单
工程名称:河南华顺阳光厂区道路编号:22
现场签证单
工程名称:河南华顺阳光厂区道路编号:23
现场签证单
工程名称:河南华顺阳光厂区道路编号:24
现场签证单
工程名称:河南华顺阳光厂区道路编号:25
现场签证单
工程名称:河南华顺阳光厂区道路编号:26。
技术核定单与签证单的区别技术核定单/签证单/设计变更单的区别1、【技术核定单与签证单的区别】技术核定单顾名思义是指技术方面,比如方案修改,实物量变动,位置变化等技术方面的更改。
签证单范围不局限于技术方面,还有经济方面,比如因技术更改而导致的费用支出,比如管线增加,用工增加,都可以用签证单的形式与甲方达成协议。
【技术核定单】用于对原设计图纸进行补充、修改,可以是工艺、材料等方面的修订、细化,可以是文字叙述,或文字加简图,须经设计方、建设方、监理方确认签字。
【签证单】用于对施工过程中发生的、与工程费用相关的工程量、材料量、机械使用台班等进行现场确认,通常是施工合同外的内容或不能在签合同前确认的内容,如零星用工、挖填土方等,需要在签证工作发生时/后即时办理,并须经监理方、建设方签字确认,相关费用可以直接纳入最后决算。
2、【技术核定单与设计变更单的区别】【设计变更单】是由于设计图纸有误或图纸与现场实际不符,由设计院下发的资料单,设计变更单属于正式图纸的一部分。
业主根据自己的工艺要求或构思,发函给设计,商定出变更,设计变更单是设计单位发给业主,经业主转发给监理再通过监理下达到施工单位。
【技术核定单】是任何部门都可以使用的技术联系单(比如施工单位在施工过程中遇到技术问题,可以以技术核定单的形式向设计单位或业主技术部门或监理部门提出问题,让他们给与解决的资料单,该单不能作为设计图纸的一部分,设计院可以根据技术核定单出设计变更单)。
图纸已经注明做法,而施工单位提出别的比较便捷的做法或者当地、本企业用得比较多也比较成熟的做法时采用技术核定单,技术核定单的内容最后要反映到竣工图上。
技术核定单是施工单位发现按图施工时有技术问题,或者图纸不详先与监理商定,再通过业主发技术单给设计。
施工单位没有权利直接和设计单位发技术单和联系单。
技术核定单如果牵涉到签证的话,还要出签证单,技术核定单不能作为结算依据,所以有了核定单要及时补办经济签证。
1“工程联系单、工程变更单、工程签证单”使用说明一、工程联系单:工程联系单可以说几乎所有的参建单位都可能使用。
发包人、监理、承包人、材料设备供应商等,都会以工程联系单的抬头,向有关单位发文。
工程联系单是参与工程建设的建设、设计、监理和施工单位,在工程建设过程中,为协调处理各种工程事件,单方出具的书面联系文书,一般由出具方签字盖章。
其内容仅作为联系工作的情况表述,不作为最终事实的确认,如其内容实际成为施工事实的须另行办理签证单予以确认;如其内容涉及设计变更的须按规定另行办理设计变更通知单或者技术核定单。
工程联系单不作为工程事实确认的依据,也不作为办理竣工增减结算的依据。
工程联系单通常都是使用在不会产生工程费用或直接产生严重后果的场合。
比如通知承包人来开会,或者通知停水停电,提醒注意节假日的工作安排等等。
有时工程联系单也会通知产生费用的项目,比如上级领导要来视察,通知承建商“清水洒街”,这显然要产生费用,但这个时候工程联系单仍仅产生“通知”效用。
费用的确认与获得,必须走“工程签证”才会被确认。
没有走后面的流程,视为承包人没有费用要求,不论事实是不是产生了费用。
所以常规理解工程联系单都是不产生费用的日常事项。
如果产生了费用或其他联带事项,就会激活“工程签证”等相关流程。
二、工程变更单1、设计变更单和技术核定单统称为工程变更单1.1设计变更是指对原施工图纸和设计文件中所表达的设计标准状态的修改、完善和优化。
设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料,是施工图纸的组成部分,也是编制竣工图纸的依据。
1.2技术核定单:在施工过程中,非图纸设计原因而发生的对原设计图纸的变更均须办理技术核定单。
技术核定单表述的内容是非设计原因造成的设计变更,所以首先必须根据设计变更产生的原因分清责任后,再按照合同有关规定明确其是否作为办理竣工增减结算的依据。
技术核定单仅作为技术资料予以办理,而其本身不作为办理竣工增减结算的直接依据资料,须由相关单位(包括承包人和发包人)根据技术核定单内容在技术核定单内容实施完成后,另行办理相应签证单予以确认。
关于“技术变更单”、“现场收方计量单”、“技术经济签证核定单”的管理规定在工程建设中,难免会有一些技术变更,导致工程结算价款的调增或调减,为确保调价的合理性、特制定本规定。
(一)技术变更通知单工程技术部在出具技术变更通知单时,1.要以项目工程统一编号,如:“WQ-XHA-001号”技术变更通知单;2.“技术变更通知单”:①变更图样要有设计、校核、审核人签字的会签栏;②纯文字的“技术变更通知单”须有经办、校核、审核人签字的会签栏。
3.技术变更通知单上需注明有无因此项变更而导致已施工工序内容更改(即有无需拆除的工序内容)。
若有因此变更而导致前期已施工工序内容的更改,则须详细注明需拆除(返工)的准确位置(轴线),拆除的内容。
上述工作由工程技术部部长负责。
(二)工程现场收方计量单若此次变更涉及有已施工工序内容的更改,则由预结算(审计)部立即组织现场工程项目部、监理公司、施工项目经理部四方参加现场收方计量。
此类收方计量,统一采用编了号的“文泉房产公司零星工程收方计量单”,由预结算(审计)部部长或委托的专人现场记录。
“零星工程收方计量”单上要写明收方依据(依据须是盖有公司鲜章的技术变更通知单);“零星工程、收方计量单”记录要详细、准确、规范,其中计算式要标准、简明、扼要,必须有工程量的大小写,现场参加收方计量的四方代表签字。
回到公司后,预结算(审计)部要按施工合同约定,根据现场收方量,准确计算此收方单最终的工程价款,并用签字笔加在“零星工程收方单”上,由预结算(审计)部部长核实并签字后送就按公司分管该工程项目的领导审核签字(分管领导签字时留存一份复印件)再由预结算(审计)部部长交行政部档案室存档(并加盖“原件”章)。
预算部(审计)部部长还须建立各工程项目的现场收方计量台账,台账中注明此次收方计量的时间、参加现场收方计量的人员名单、收方计量的依据、主要内容、汇总后的工程量、计算的价款等。
上述工作由预结算(审计)部部长负责。
