花岗岩铺装工程施工方案
- 格式:docx
- 大小:9.45 KB
- 文档页数:4
花岗岩铺装施工方案花岗岩作为一种常见的建筑材料,其坚硬、耐久的特性使其成为铺装施工中常用的材料之一。
下面是一份花岗岩铺装施工方案,供参考。
一、施工前准备1. 打样确认:根据设计图纸,选取部分花岗岩进行打样,以确认颜色、质量和施工效果。
2. 拆除:拆除原有的铺装材料,并清理干净地面,确保基面平整、清洁。
二、施工工艺1. 制定施工线路和尺寸:根据设计要求,确认铺装线路和尺寸,并标示在地面上,以便施工。
2. 固定铺装起点:根据设计要求,选取合适数量的石板作为起点,使用胶水或水泥糊固定在地面上。
3. 铺装花岗岩石板:根据施工线路进行铺装,注意保持石板之间的间隙一致,并使用水平仪进行调整,以确保平整度。
4. 做好对接处理:当需要进行石板对接时,根据设计要求进行处理,可采用打磨、切割等方式。
5. 确保石板稳固:在铺装过程中,使用胶水或水泥糊固定石板,确保其稳固,防止松动和位移。
6. 整体拼接:完成铺装后,使用水平仪检查整体的平整度,并进行修正,确保整体效果美观、平坦。
三、施工要点1. 注意施工顺序:按照设计图纸和线路,从一端开始铺装,逐渐向另一端进行。
确保施工过程中的连续性和协调性。
2. 控制缝隙宽度:根据设计要求,控制石板之间的缝隙宽度,一般为3-5mm,以美观为原则。
3. 避免强光照射:在施工过程中,避免阳光直射到花岗岩上,以免影响施工效果和石板的光泽度。
4. 防止划伤和污染:在施工过程中,做好石板的保护措施,避免划伤和污染石板表面。
5. 按时保养:在施工完成后,按照要求进行石板的保养和清洁,保持其光泽和美观。
四、施工安全1. 使用安全防护设备:施工人员应佩戴好安全帽、手套等防护设备,确保人身安全。
2. 使用合理施工工具:使用符合标准的施工工具,避免工具的损坏和安全事故的发生。
3. 加强施工现场管理:合理布置施工现场,标明危险区域和安全通道,确保施工过程安全有序进行。
4. 防止滑倒和摔伤:施工现场要保持干燥,避免积水和障碍物,以防止滑倒和摔倒的事故发生。
花岗岩铺装施工方案1.板块浸水:预制烧结砖板块是多孔材料,又因为结合层砂浆一般在10-15mm,如使用干燥板块,则铺粘后水分很快被板块吸收,造成结合层砂浆脱水而影响砂浆凝结硬化,影响砂浆与基层、砂浆与板块的粘结质量,所以施工前应将板块浸水湿润。
花岗岩板块洒水湿润。
铺砌时,以背面内湿面干为宜。
2、摊铺砂浆找平层(结合层):铺砌石板块的地面,不仅要求有较好的平整度,而且不得空鼓和产生裂缝。
为此要求找平层使用1:2(体积比)的干硬性水泥砂浆,铺设时的稠度(以标准圆锥体沉人度)为2.5-3.5cm,即以手握成团、落地开花为宜。
为了保证粘结效果,基层表面湿润后,还要刷以水灰比为0.4-0.5的水泥浆,并随刷随铺板块。
摊铺干硬性水泥砂浆找平层时,摊铺砂浆长度应在Im以上,宽度要超出平板宽度20—30mm,摊铺砂浆厚度为10—15mm o地面虚铺的砂浆应比地面标高线高出3—5mm,砂浆铺抹后用大杠刮平、拍实,用木抹子找平,再在结合层上贴铺石板块。
贴铺石板块前,应在找平层上均匀地撒一层干水泥面粉,并用刷子蘸水弹一遍,同时在板块背面刷水,再将板块正式镶铺于地面上。
3、对缝:正式镶铺时,板块要四角同时平稳下落,对准纵横缝后,用橡皮锤轻敲振实,并用水平尺找平。
对缝时要根据拉出的对缝控制线进行,并要注意板块的规格尺寸一致,板块规格长宽度误差应在Imm之内。
对于大于此误差的板块应拣出后分尺寸码放。
4、灌缝:对于无镶条的板块地面,应在24h以后进行灌缝处理。
灌缝时用浆壶将毗泥浆或1:1稀水泥砂浆(水泥:细.砂)灌人缝内三分之二高低,并用小木条把流出的水泥浆向缝隙内刮抹,灌缝面层上溢出的水泥浆或水泥砂浆应在凝结前予以消除,再用与板面相同颜色的水泥浆把缝擦满。
待缝内的水泥凝结后,再将面层清洗干净,并在3天内禁止上人走动或搬运物品。
铺装花岗岩石材施工方案一、施工前准备现场勘查:在施工前,需对现场进行详细勘查,确保地面平整、无障碍物,并测量现场尺寸,以便制定施工方案。
设计确认:根据设计图纸,确认花岗岩石材的排版、尺寸及安装位置。
材料准备:按照设计要求,选购符合要求的花岗岩石材,并对石材进行质量检查,确保无裂缝、无缺角等缺陷。
二、施工工艺基层处理:清理地面,确保无油污、无杂物。
如有不平整处,需进行找平处理。
石材排版:根据设计要求,在地面上进行石材的排版,确保美观、大方。
石材铺贴:使用专用石材胶将石材粘贴在地面上,确保石材与地面贴合紧密,无空鼓现象。
石材调整:在石材粘贴后,对石材进行调整,确保缝隙均匀、排列整齐。
三、施工材料要求花岗岩石材:应符合设计要求,无裂缝、无缺角,表面平整、光滑。
石材胶:应选用专用石材胶,确保粘贴牢固、无脱落现象。
四、施工机具准备切割机:用于石材的切割、加工。
搅拌器:用于搅拌石材胶。
水平尺:用于测量地面平整度。
橡皮锤:用于石材的调整、敲击。
五、质量要求平整度:石材铺贴后,地面应平整、无起伏。
缝隙:石材缝隙应均匀、一致,无明显宽窄不一现象。
粘贴牢固:石材粘贴应牢固、无脱落现象。
六、安全文明施工施工现场应设置安全警示标志。
施工人员应佩戴安全帽、手套等防护用品。
保持现场整洁,废料、垃圾应及时清理。
七、工程验收外观检查:检查石材的排版、缝隙、粘贴情况等是否符合设计要求。
平整度检测:使用水平尺检测地面平整度是否符合要求。
质量评估:根据施工过程中的质量检查记录,对整体工程进行质量评估,确保符合要求。
本施工方案仅供参考,具体施工过程中应根据实际情况进行调整。
在施工过程中,应严格遵守相关安全规定,确保施工安全。
花岗岩铺装工程施工方案
(一)概述
花岗石铺装工程量主要工程量见图纸;
(二)施工方法
1、底基层
基层处理:把粘在基层上的浮土、杂物等用扫帚清理掉,再用清水冲洗干净。
2、测量控制
(1)采用全站仪以闭合导线法确定轴线,然后把各控制轴线用墨斗弹。
(2)高程控制排水坡度按照图纸设计坡度控制。
(3)每个5×5m标准网格内挂小线,严格控制每条、每块条石的砌筑纵横高程。
3、石材
(1)严格按广场铺筑时最新制定的标准选材,控制石材对角线误差,控制石材平整度,严禁使用缺棱角石材。
(2)石材码放
加强石材的保护,石材码放必须稳固、整齐要码放在指定位置、不得防碍现场交通。
(3)现场运料
现场运料采用专用运料台车,专用吊具、人工运输、减少机械运输噪声。
4、铺砌石材
(1)按照花岗岩的尺寸,排出花岗岩石材板应放置的位置,并在地面弹出十字控制线和分格线。
石材安装就位,采用预压法。
(2)铺设前应将基底湿润,并在基底上刷一道素水泥浆或界面结合剂,随刷随铺设搅拌均匀的1:2.5干硬性水泥砂浆。
(3)将花岗岩石材板放置在干拌料上,用橡皮锤找平,然后将花岗岩石材板拿起,在干拌料上浇适量素水泥浆;同时,在青石板、花岗岩石材板背面涂厚度约1mm的素水泥膏,再将大理石或花岗石放置在找过平的干拌料上,用橡皮锤按标高控制线和方正控制线坐平、坐正。
花岗岩铺装工程施工方案一、施工部署1、工艺流程本工程施工工艺流程是施工准备、砂浆摊铺、路面砖铺贴、整型、灌缝。
⑴清理基层:将混凝土层(水稳层)表面的积灰及杂物等清理干净。
如局部凹凸不平,应将凸处凿平,凹处补平。
⑵找平、弹线:按照设计图纸标高控制点内近引标高及平面轴线。
每个5m*5m方格开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此甚础上在南北两侧各铺一条基准石材。
经测量检查,高程与位置无误后,再进行大面积铺砌。
⑶试拼和试排:铺设前对每一块石材,按方位、角度进行试拼。
试拼后按两个方向编号排列,然后按编号排放整齐。
为检验板块之间的缝隙,核对板块位置与设计图纸是否相符合。
在正式铺装前,要进行一次试排。
⑷砂浆:(厚度100mm板材砂浆层为30mm、厚度30、50mm板材砂浆层为20mm)按水平线定出砂浆虚铺厚度(经试验确定)拉好十字线,即可铺筑砂浆。
用1:3干硬性水泥砂浆,铺好后刮大杠、拍实、用抹子找平,其厚度适当高出水平线2~3mm.⑷花岗岩铺贴:铺贴前预先将花岗岩除尘,浸湿后阴干后备用。
在板块试铺时,放在铺贴位置上的板块对好纵横缝后用预制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。
板块试铺合格后,翻开板块,检查砂浆结合层是否平整、密实。
增补砂浆,在水泥砂浆层上浇一层水灰比为0.5左右的素水泥浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺序铺贴。
铺装时随时检查,如发现有空隙,应将板材掀起用砂浆补实后再进行铺设。
花岗岩铺装工程施工方案⑸灌缝、擦缝:铺砌完后按板材的颜色用白水泥和颜料与板材色调相近的1:1稀水泥浆,装入小嘴浆壶徐徐灌入板块之间的漏洞内,流在缝边的浆液用牛角刮刀喂入缝内,至基本饱满为止,缝宽为2mm;1~2h后,再用棉纱团蘸浆擦缝至平实光滑。
粘附在石面上的浆液随手用湿纱团擦净。
⑹覆盖养护:灌浆擦缝完24h后,应用土工布或干净的细砂覆盖,喷水养护很多于7d.2、工艺申明2.1、施工准备(1)材料准备应符合下列要求:根据设计要求及规范规定对所用材料应进行质量检验,合格后方可进场;路面砖码放时应轻拿轻放码放,整齐并按批量、颜色、块形、厚度、抗压强度分别堆放;垫砂层及接缝用砂应分别堆放,并应采取防止雨淋的措施。
花岗岩地面铺装施工方案一、前期准备1.1确定施工区域:根据设计要求和施工需求,确定要进行花岗岩地面铺装的区域。
1.2施工材料准备:准备所需的花岗岩石材、水泥、沙子、砂浆等材料,并经过验收检查质量。
1.3工具设备准备:准备好需要使用的施工工具和设备,如电锯、铣刀、打磨机、刮板等。
二、基础处理2.1清理施工区域:将施工区域的杂物、尘土等清理干净,保证地面整洁。
2.2调整地面高度:如有不平整的地面,需进行挖填土、压实,使地面平整,确保施工平稳。
三、地面处理3.1铺设防水层:根据需要,对地面进行防水层的铺设,以保护地面材料免受潮湿等影响。
3.2铺设基础层:在防水层上铺设一层混凝土基础层,用于支撑花岗岩石块的铺设。
四、石材处理4.1预处理石材:根据设计要求,对花岗岩石材进行预处理,如切割、砂光、抛光等。
4.2石材检查:对预处理后的石材进行检查,检查其质量、尺寸是否符合要求。
4.3石材定位:根据设计要求,将石材放置在预先设置的位置上,调整石材位置和方向。
五、铺装石材5.1石材粘贴:将调配好的砂浆均匀涂抹在基础层上,然后将石材按照设计要求粘贴到砂浆上。
5.2敲击定位:用橡皮锤轻敲石材,使其与基础层和其他石材紧密结合。
保持石材之间的间距一致,使整个地面看起来平整。
5.3砂浆填缝:铺装完成后,用砂浆填充石材之间的缝隙,填缝要均匀、饱满。
5.4压实石材:使用专业设备对铺装的石材进行压实,确保石材与基础层紧密结合。
六、后期处理6.1砂浆刮平:将填缝过的砂浆通过刮板刮平,使其与石材表面齐平,增加地面整体美观度。
6.2砂光抛光:对铺装完成的地面进行砂光和抛光处理,使其更加光滑、亮丽。
6.3清洁保养:施工完成后,对地面进行清洁保养,如清除灰尘、清洗污渍等,保持地面的美观和整洁。
施工过程中需要注意的问题:1.石材质量的检查与验收,以确保施工质量;2.基础层和防水层的施工质量,对整个工程的耐久性有很大影响;3.石材的定位和铺装要按照设计要求,保持整体协调一致;4.填缝砂浆的均匀填充以及压实程度,为了保证地面坚固牢固;5.后期处理中的砂光与抛光,使地面更加美观。
花岗岩铺装工程施工组织设计第一节工程概况一、工程综合说明1、工程性质为维修;承包方式:包工包料。
2、安全文明施工:业主要求本工程必须达到区级以上安全文明标准化工地,本工程实行项目经理负责制,保质,保量,保期,安全的完成施工任务。
3、如我公司有幸中标,对本工程实行总承包制。
第二节施工动员及部署计划一、施工部署开工前做好施工人员及管理人员的部署工作,明确划分各工序工种的职责范围;开工前组织召开全体施工人员会议,交代有关工期、质量、防火安全、工地纪律和管理人员分工等工作,让所有人员明确自己的职责或所属工序工种。
根据本工程现场条件和工艺程序确定施工顺序,做好平面和空间的立体交叉,按工艺顺序视工作面和目前实际条件,保进度进行施Xo二、施工组织计划在工地具备安装条件后,按业主确定的工期,我公司科学合理安排工程施工组织,严格要求,精心施工,确保铺设工程比业主要求的33天提前2天竣工,质量目标一次性验收达到“合格”标准。
我公司承接本项目动作具体阶段如下:I准备阶段:现场测量、材料定额Il订购阶段:辅料采购、石材订购川制作阶段:石材生产加工、供货IV安装阶段:现场测量、放线、预埋处理、石材安装、调整加固报验、边界封修等V验收阶段:调整、清洁、自检、报验、竣工验收、移交资料、结算。
第三节地面施工方法一∖施工准备:(一)材料及主要机具:①花岗岩品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合国家标准《花岗石建筑板材》的规定,其允许偏差和外观要求见下表。
②水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不宜小于425号。
③砂:中砂或粗砂,其含泥量不应大于3%。
④矿物颜料(擦缝用)、蜡、草酸⑤主要机具:手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢鎏子、合金钢扁鎏、台钻、合金钢钻头、苕帚、砂轮锯、磨石机、钢丝刷搅拌机、砂浆机。
(二)作业条件:①花岗石板块进场后,应侧立堆放在库房内,光面相对、前面垫松木条,并在板下加垫木方。
第1篇一、项目背景花岗岩作为一种天然石材,因其坚硬、耐磨、美观、耐候等特点,被广泛应用于室外地面铺装、室内地面装饰、室外墙面装饰等领域。
本方案旨在为花岗岩铺装施工提供一套科学、合理、规范的施工方案,确保施工质量,提高施工效率。
二、施工准备1. 材料准备(1)花岗岩板材:根据设计要求,选择符合国家标准的花岗岩板材。
(2)水泥:选用符合国家标准的普通硅酸盐水泥。
(3)砂:选用符合国家标准的河砂,细度模数在2.3-3.0之间。
(4)钢筋:选用符合国家标准的钢筋,直径及间距根据设计要求确定。
(5)混凝土:根据设计要求,配置合适的水泥混凝土。
(6)勾缝剂:选用环保、耐候、耐久的勾缝剂。
2. 工具准备(1)电钻、切割机、磨光机等石材加工设备。
(2)水准仪、经纬仪、钢卷尺等测量工具。
(3)手推车、运输车等运输工具。
(4)铁锹、簸箕、铁锤、水平尺等施工工具。
3. 人员准备组织施工队伍,明确施工人员职责,进行技术交底,确保施工人员掌握施工工艺和操作规程。
三、施工工艺1. 施工测量(1)根据设计图纸,确定铺装区域,绘制施工放样图。
(2)使用水准仪、经纬仪等测量工具,进行测量放样,确定铺设基准线。
(3)检查放样结果,确保基准线准确无误。
2. 预埋件施工(1)根据设计要求,确定预埋件位置。
(2)使用电钻在预埋件位置钻孔,孔径略大于预埋件直径。
(3)将预埋件插入孔内,调整位置,使其与基准线平行。
(4)使用水泥砂浆固定预埋件,确保其稳固。
3. 基层处理(1)清理场地,确保施工面平整、干净。
(2)铺设垫层,厚度根据设计要求确定。
(3)对垫层进行压实,确保其密实度。
(4)铺设防水层,防止水分渗透。
4. 花岗岩板材铺设(1)将花岗岩板材按照设计要求进行切割、磨光。
(2)根据基准线,进行板材的铺设。
(3)使用水平尺检查板材平整度,确保其平整。
(4)调整板材位置,使其与预埋件或其他板材对齐。
(5)使用水泥砂浆进行勾缝,确保勾缝均匀、密实。
花岗岩铺设施工方案1. 施工前准备1.1 材料准备- 花岗岩板材:应符合国家相关标准,具备相关质量证明文件。
- 辅材:包括水泥、砂、填缝剂等,应符合施工要求。
- 施工工具:包括锯床、切割机、水平尺、水平仪、铁锤、凿子、扫把、拖把等。
1.2 现场准备- 清理施工区域:确保施工区域无杂物、油污等影响施工的物质。
- 检查基础面:确保基础面平整、坚实,无空鼓、裂缝等现象。
- 设置施工基准线:根据设计图纸,设置水平线和垂直线,确保铺装精度。
2. 铺装工艺2.1 排版设计- 根据设计图纸和实际施工区域,进行排版设计,确保花岗岩的纹理、色彩协调。
- 考虑花岗岩的尺寸、形状,以及施工区域的大小、形状,制定合理的排版方案。
2.2 铺设方法- 先在基础面上涂抹一层水泥砂浆,厚度约为10-20mm。
- 将花岗岩板材放置在水泥砂浆上,用水平尺和水平仪调整板材的水平度。
- 使用铁锤和凿子轻轻敲打板材,使其与水泥砂浆紧密结合。
- 在板材缝隙中填充填缝剂,确保缝隙整洁、美观。
2.3 施工注意事项- 铺设花岗岩时,应按照从中心向四周的顺序进行,确保整体施工效果。
- 在施工过程中,应随时检查花岗岩的平整度、水平度,发现问题及时调整。
- 填充缝隙时,应均匀涂抹填缝剂,并在固化前清理多余的填缝剂。
3. 施工后期处理- 施工完成后,对铺设的花岗岩进行清洁,确保表面整洁、光滑。
- 对花岗岩进行养护,防止其过早干燥,影响使用寿命。
- 对施工区域进行验收,确保施工质量符合设计要求和标准。
4. 安全与环保- 施工过程中,应遵守相关安全规定,佩戴个人防护用品。
- 妥善处理施工过程中产生的废弃物,避免对环境造成污染。
5. 施工周期- 根据施工面积、施工难度和施工人员数量,制定合理的施工计划。
- 确保施工过程中各环节紧密衔接,确保施工进度。
6. 质量保证- 施工过程中,严格把控材料质量、施工工艺和施工质量。
- 施工完成后,进行质量验收,确保施工质量符合国家相关标准和设计要求。

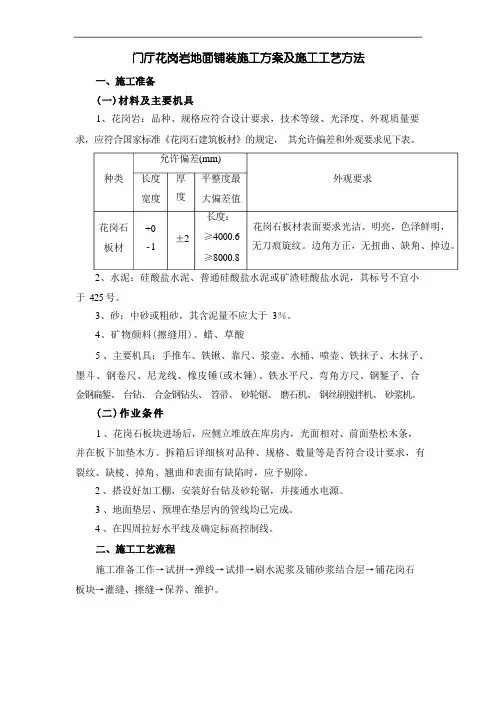

1、花岗岩:品种、规格应符合设计要求,技术等级、光泽度、外观质量要求,应符合国家标准《花岗石建筑板材》的规定, 其允许偏差和外观要求见下表。
2、水泥:硅酸盐水泥、普通硅酸盐水泥或矿渣硅酸盐水泥,其标号不宜小 于 425 号。
3、砂:中砂或粗砂,其含泥量不应大于 3%。
4、矿物颜料(擦缝用)、蜡、草酸5 、主要机具:手推车、铁锹、靠尺、浆壶、水桶、喷壶、铁抹子、木抹子、 墨斗、钢卷尺、尼龙线、橡皮锤(或木锤)、铁水平尺、弯角方尺、钢錾子、合 金钢扁錾、 台钻、 合金钢钻头、 笤帚、 砂轮锯、 磨石机、 钢丝刷搅拌机、 砂浆机。
1 、花岗石板块进场后,应侧立堆放在库房内,光面相对、前面垫松木条, 并在板下加垫木方。
拆箱后详细核对品种、规格、数量等是否符合设计要求,有 裂纹、缺棱、掉角、翘曲和表面有缺陷时,应予剔除。
2 、搭设好加工棚,安装好台钻及砂轮锯,并接通水电源。
3 、地面垫层、预埋在垫层内的管线均已完成。
4 、在四周拉好水平线及确定标高控制线。
施工准备工作→试拼→弹线→试排→刷水泥浆及铺砂浆结合层→铺花岗石 板块→灌缝、擦缝→保养、维护。
允许偏差(mm)平整度最 大偏差值 长度:花岗石板材表面要求光洁、明亮,色泽鲜明, ≥4000.6 无刀痕旋纹。
边角方正,无扭曲、缺角、掉边。
≥8000.8花岗石 板材长度宽度 外观要求厚 度+0 - 1种类±2以施工大样图和加工单为依据,熟悉了解各部位尺寸和作法,弄清各部位之间的关系。
基层处理:将地面垫层上的杂物清净,用钢丝刷刷掉粘结在垫层上的砂浆,并清扫干净。
在正式铺设前,对同一面的花岗石板块,应按图案、颜色、纹理试拼,将非整块板排放在旁边,试拼后按两个方向编号排列,然后按编号码放整齐。
为了检查和控制花岗岩板块的位置,在地面上拉控制线,弹在混凝土垫层上,并引至不容易变动的部位,然后依据测量的标高线找出面层标高,拉水平标高线。
在两个相互垂直的方向铺两条干砂,其宽度大于板块宽度,厚度不小于3cm。
花岗岩铺装工程施工方案铺装工程作为本工程的重点,施工效果和质量直接关系到整个景观工程的形象,因此,我方除了将以高质的施工保障铺装工程的顺利完工外,还将在表达景观效果上做足工夫。
按业主要求采购适宜的建筑材料,认真分析广场铺装的图样,精确放样,合理施工。
1、花岗岩铺装1.1、材料准备花岗岩地面的饰面板的品种、颜色和规格须按设计图的规定选用,要求质地坚实,颜色一致,粗磨板材具有表面平滑、无光,磨光板材具有表面光亮,色泽鲜明,晶体裸露。
其技术要求的规格公差、平度偏差、角度偏差、磨光板的光泽度、棱角缺陷、裂纹、划痕、色调、色线和色斑等应符合国家现行的行业标准《天然花岗石建筑板材》(JC 205-92)的规定。
1.2、施工程序1.3、施工要点1.3.1、试拼花岗石板材在铺砌前,应先对色、拼花并编号。
按设计要求(或设计图纸)的排列顺序,对铺贴板材的部位,以工程施工大样图进行试拼,核对楼、地面平面尺寸是否符合要求,并对花岗石的自然花纹和色调进行挑选排列。
试拼中将色板好的排放在显眼部位,花色和规格较差的铺砌在较隐蔽处,尽可能使铺贴面的整体图面与色调和谐统一,体现花岗石饰面建筑的高级艺术效果。
1.3.2、弹线在基层上做好水平灰饼、弹出各花样品种分格线。
按预排编号进行拉线铺贴。
1.3.3、标筋放线后,应先铺若干条干线作为基准,起标筋作用。
一般先铺贴图形中的直线或镶边板基层处理铺结合层水泥砂浆弹线放线养护保护勾(擦)缝铺贴面层试拼试铺板材块处理水泥和砂干拌材。
1.3.4、铺贴采用1:3干硬性水泥砂浆,以湿润松散、手握成团,不泌水为准。
虚铺厚度以33~34左右,用铁板拍实抹平,然后进行板块预铺。
对准纵横缝,用木锤着力敲击板中部,振实砂浆至铺设高度,将板块掀起检查砂浆表面与石板底相吻合后,在板块反面均匀涂抹5厚纯水泥浆,再把板块对准铺贴。
如砂浆表面与板块底有空虚处应用砂浆填补。
1.4、铺贴要点1.4.1、铺贴板块24h后,检查板表面有无断裂、空鼓,合格后用稀水泥掺与板材相同颜色刷缝填饱满,随即用干软布擦拭至无残灰污迹为止。
花岗岩铺装施工方案1. 引言花岗岩是一种坚硬耐磨的天然石材,广泛用于道路、广场和人行道的铺装工程中。
其美观、耐用和易于维护的特点使其成为理想的选择。
本文档旨在为花岗岩铺装施工提供一个全面的方案,包括施工前准备、施工步骤、质量控制以及后续维护等方面。
2. 施工前准备2.1. 材料准备在开始花岗岩铺装工程之前,需要准备以下材料:•花岗岩石块:根据设计要求选择适当种类和规格的花岗岩石块。
•水泥和砂浆:用于花岗岩铺装的粘合剂。
•砂子和碎石:用于铺设基底层。
•辅助材料:例如防水层、防止杂草生长的地膜等。
2.2. 设计与测量在进行铺装工程之前,应进行设计和精确的测量,以确定所需的花岗岩石块数量和铺装的布局。
设计也应考虑排水系统、施工边界和交通管理等因素。
2.3. 地面准备在铺装施工开始之前,需要对地面进行准备,包括清理、平整和加固等操作。
确保基底层结实稳固,能够承受花岗岩铺装的重量和交通负荷。
3. 施工步骤3.1. 前期准备在开始施工之前,需要确保所有材料和工具都已准备好,并按照安全操作规程组织施工人员进行必要的安全培训。
3.2. 铺装基底层首先,将砂子和碎石铺设在地面上,形成较为平坦的基底层。
确保基底层的厚度和均匀性,以提供良好的支撑和排水功能。
3.3. 铺装花岗岩石块根据设计要求和测量结果,将花岗岩石块依次铺设在基底层上。
注意石块之间的间隙应保持一致,并使用水平仪来确保石块的水平度。
3.4. 切割和修整在铺装过程中,可能需要对一些石块进行切割和修整,以适应特定的设计要求或填充边界空隙。
使用专业的切割工具来完成这些操作,并注意安全事项。
3.5. 粘接石块使用水泥和砂浆等粘合剂将花岗岩石块固定在基底层上。
确保粘合剂均匀分布并完全填充石块之间的间隙。
清理多余的粘合剂,以防止其影响整体美观度。
在完成铺装后,应对施工现场进行清理和整理。
确保施工区域的安全和整洁,并及时清除杂草等不必要的物品。
此外,还应进行施工质量检查和验收。
花岗岩铺装施工方案在进行铺装前,需要对基层进行清理,包括清理混凝土表面的灰尘和杂物,并对凹凸不平的地方进行修补。
接着进行找平和弹线,以确保铺砌的位置和高程准确无误。
在试拼和试排之后,进行砂浆的铺筑,使用1:3干硬性水泥砂浆,并刮大杠、拍实、用抹子找平。
然后进行花岗岩的铺贴,先将花岗岩除尘并浸湿后备用,试铺合格后再进行正式铺装。
铺装完毕后进行灌缝和擦缝,并进行覆盖养护。
在施工准备方面,需要准备符合设计要求和规范要求的材料,并对其进行质量检验。
在码放路面砖时要轻拿轻放,并按照批量、颜色、块形、厚度和抗压强度分别堆放。
垫砂层和接缝用砂也需要分别堆放,并采取防止雨淋的措施。
在进行铺装前,需要进行定位标定高程和基层复查,以确保施工的准确性。
以上就是花岗岩铺装专项方案的施工部署和工艺说明。
在施工过程中,需要注意每个步骤的细节,以确保施工的质量和准确性。
为确保基层表面符合要求,应进行复查并进行修整。
根据铺筑平面设计图,在路缘石边应设定路面砖基准点,并设置两条相互垂直的路面砖基准线,其中一条基准线与路缘石基准线的夹角宜为90°或45°(如5.4.2图所示)。
对于设置两个及以上路面砖基准点同时铺筑路面砖的情况,应根据工程规模及路面砖块形尺寸,宜设间距为5~10m的纵横平行路面砖基准线。
砂浆垫层的虚铺厚度应由设计和试验确定。
根据工程量的大小,可采用刮板法施工摊铺垫层。
在已摊铺好的垫层上,不得有任何扰动。
根据设计图纸,路面砖的铺筑应从路面砖基准点开始,并以路面砖基准线为基准,按设计规定的图案铺筑路面砖。
在铺筑路面砖时,不得站在垫砂层上作业,应在刚铺筑的路面砖上垫上一块大于3m²的木板站在木板上铺筑。
路面砖的接缝宽度应符合CJJ79—98的要求,铺筑到路边产生不大于20mm的缝隙时可适当调整路面砖之间的接缝宽度来弥补,不宜使用水泥砂浆填补。
需用细石混凝土填补的地方,应在当日用规定强度等级的细石混凝土填补。
花岗岩铺贴施工方案工程概况:1、建设单位:宁波浙电房产公司2、监理单位:宁波城建监理公司3、施工单位:浙江歌山建设集团有限公司4、工程名称:宁波北岸琴森一期C标段5、该标段由1~9楼组成,层数为13-18层,阳台栏杆翻口采用珍珠黑花岗岩,1、9楼电梯间门前走廊采用日中米黄花岗岩带图案,电梯门套采用雅士白大理石;商铺外墙采用天山红毛面花岗岩,其中勒脚及线条为光面,与墙面铺贴采用石材粘合剂,选择专业班组施工;一、施工顺序:准备工作→基层处理→试饼→弹线→刷水泥浆及铺砂浆结合层→铺花岗石板块→灌缝、擦缝→打蜡二、操作要点:一准备工作以施工图大样图和加工单为依据,仔细核对各部位尺寸和做法,计算好各细部及洞口边角部位尺寸,如果有场外加工,要对石材的颜色、花纹进行考察,对石材的放射性要有检测报告;二基层处理将地面垫层的杂物清理干净,并检查基层有无空鼓现象,如有用云石机将空鼓部位切除并重新浇筑;垫层上的砂浆要用工具清理,并清扫干净;三试饼正式铺设前,对每房间的花岗石板块要按图案、颜色、纹理试饼,并注意遇到管道套割;将非整块板对称排放在房间靠墙部位,然后编号并码放整齐;四弹线一般楼、地面施工是在墙面抹灰之后,所以在抹灰施工前一定要在基层上弹上房间十字控制线,控制房间方正,以防楼、地面施工时,边角部位出现斜条块;十字控制线要弹在混凝土垫层上,并引至墙面底部,然后依据墙面+水平控制线找出面层标高,在墙上弹出水平标高线,弹水平线时要注意室内与楼道面层标高应一致;五试排在房间内的两个垂直方向铺两条干砂带,宽度大于板块宽度,厚度3cm以上,结合施工大样图及房间实际尺寸,把花岗石板块排好,检查板块之间的缝隙,对于拼花的部位一定认真核对位置与花色;六刷水泥浆及铺砂浆结合层试排后将干砂和板块移开,清扫干净,用喷壶洒水湿润,刷一层素水泥浆水灰比为,不要刷得面积过大,随铺砂浆随刷,拉十字控制线鱼线用1:2-1:3的干硬性水泥砂浆铺找平层干硬程度以手捏成团,落地即散为宜;铺好后用靠尺板刮平,再用抹子拍实找平,面积以能铺3m2左右;厚度控制在放上花岗石板块时宜高出面层水平线3-4mm为宜;七铺花岗石板块板块需预先用水浸湿,表面阴干无明水后方可铺装;根据房间拉的十字控制鱼线,纵横各铺一行,作为大面积铺石材标筋用;依据试拼时的编号、图案及试排的缝隙一般为1mm以内,在十字控制线交点开始铺砌;先试铺,即搬起板块对好纵横控制线铺落在已铺好的干硬性砂浆找平层上,用橡胶锤敲击板材的木垫板不得用橡皮锤或木锤直接敲击板块;以免将板材敲裂或敲破;振实砂浆至铺设高度后,将板块掀起移至一旁,检查砂浆表面与板块之间是否相吻合,如发现有空虚之处,用砂浆填补实,然后正式镶铺,在板材背面满刮一层水泥素浆1:,再铺板块,安放时四角同时往下落,用橡皮锤或木锤轻击板材上的木垫板,根据水平线用靠尺找平,铺完第一块,向两侧和后退方向顺序铺砌;铺完纵、横行之后有了标准,可分段分区依次铺砌,一般房间先里后外进行,逐步退至门口,注意与楼道接缝的配合交圈;以前使用干硬性水泥砂浆,是为了使表面平整,一般把水泥砂浆铺得较厚40-70mm,铺完砂浆后试铺;工艺复杂,铺设完毕后,要养护,改进方法为:1、确保楼地面基底标高准确,在浇筑混凝土楼板时就严格控制楼板厚度和标高;2、石材加工时规格尺寸要严格按规定验收,可以用高强、快硬砂浆,并掺入胶料或外加剂,相对减小养护时间,铺设前必须使基层混凝土保持湿润状态;3、另外,用水泥砂浆铺设石材,容易产生大面积水渍污染永久性的,甚至泛黄等不良现象,对美观会造成极坏影响,为消除这类通病,可对石材进行防污染处理,用石材防污染剂对石材的6个面进行涂刷或喷抹,防污染剂可渗入石材若干毫米,对防止石材污染起重要作用;八灌缝、擦缝在板块铺砌后1-2昼夜进行灌浆擦缝;根据花岗石的颜色,选择相同颜色矿物颜料和水泥拌合均匀,调成1:1稀水泥浆,用浆糊徐徐灌入板块之间的缝隙中可分几次进行,并用长把刮板把流出的水泥浆刮向缝与板面擦平,同时将板面上水泥浆擦净,使花岗石面层的表面洁净,以上工序完成后,对面层加以覆盖保护;养护时间7d;九打蜡当水泥砂浆结合层达到强度后抗压强度达到时方可打蜡,表面清理干净,打蜡用蜡包在布内,在面层上薄薄地涂一层成蜡,待干后用钉有帆布或麻布的磨石机打蜡,二遍成活;十踢脚板工艺流程对于花岗石踢脚板,在墙面抹灰时,要空出一定高度不抹一般以楼地面层向上量150mm以使可以控制踢脚的出墙厚度,所以采用灌浆法;灌浆法:根据+水平控制线,测出踢脚板上口水平线,弹在墙上,再用线坠吊线;确定出踢脚板的出墙厚度,一般8-10mm;拉踢脚板上口水平线,在墙两端各安装一块踢脚板,其上楞高度在同一水平线内,出墙厚度要一致,然后逐块依顺序安装,随时检查踢脚板的水平度和垂直度;相邻两块之间及踢脚板与地面、墙面之间用石膏稳定;灌1:2稀水泥砂浆,并随时把溢出的砂浆擦干净,待灌入的水泥砂浆终凝后,把石膏铲掉;用棉丝蘸与踢脚板同颜色的稀水泥浆擦缝,踢脚板的面层打蜡同地面一起进行,方法参照前述手工进行,镶贴踢脚板,板缝宜与地面的花岗石板缝构成骑马缝,注意在阳角处,需磨角,留出4mm不磨,保证阳角有一等边直角的缺口;阴角保证大面踢脚板压小面踢脚板;三、质量要求四、成品保护运输花岗石板块和水泥砂浆时,应采取措施防止碰撞已做完的墙面、门口等;铺砌花岗石板块过程中,操作人员应做到随铺随用干布擦净石材面上的水泥浆痕迹;在花岗石地面上行走时,找平层水泥砂浆的抗压强度不得低于;花岗石地面完工后,房间应封闭或在其表面加以覆盖保护;五、应注意的质量问题1、板面空鼓:由于混凝土垫层清理不净或浇水湿润不够,刷素水泥浆不均匀或刷的面积过大、时间过长已风干,干硬性水泥砂浆任意加水,花岗石板面有浮土未浸水湿润等等因素,都易引起空鼓;因此必须严格遵守操作工艺要求,基层必须清理干净,结合层砂浆不得加水,随铺随刷一层水泥浆,花岗石板块在铺砌前必须浸水湿润;2、接缝高低不平、缝子宽窄不均:主要原因是板块本身有厚薄及宽窄不匀、窜角、翘曲等缺陷,铺砌时未严格拉通线进行控制等因素,均易产生接缝高低不平、缝子不匀等缺陷;所以应预先严格挑选板块,凡是翘曲、拱背、宽窄不方正等块材剔除不予使用;铺设标准块后,应向两侧和后退方向顺序铺设,并随时用水平尺和直尺找准,缝子必须拉通线不能有偏差;房间内的标高线要有专人负责引入,且各房间和楼道内的标高必须相通一致;3、过门口处板块易活动:一般铺砌板块时均应从门框以内操作,而门框以外与楼道相接的空隙即墙宽范围内面积均后铺砌,由于过早上人,易造成此处活动;在进行板块翻样提加工定货计划时,应同时考虑此处的板块尺寸,并同时加工,以便铺砌楼道地面板块时同时操作;4、踢脚板不顺直,出墙面厚度不一致:主要由于墙面平整度和垂直度不符合要求,镶踢脚板时未吊线、未拉水平线,或在墙面抹灰时没甩出踢脚板位置,随墙面镶贴所造成;在镶踢脚板前,必须先检查墙面的垂直度、平整度,如超出偏差,应进行处理后再镶贴;施工进度及劳动力安排:歌山建设北岸琴森项目部年月日。
花岗岩铺装施工方案花岗岩是一种质地坚硬、结构均匀的岩石,具有极高的抗压强度和耐磨性,因此在道路、广场、院落等场所的铺装中得到了广泛应用。
花岗岩铺装不仅美观耐用,而且具有防滑、耐腐蚀、易清洁等优点,因此备受青睐。
本文将详细介绍花岗岩铺装的施工方案,以期为相关从业者提供参考。
一、材料准备。
1. 花岗岩石料,选择质地坚硬、颜色统一的花岗岩石料,尺寸一般为10-30厘米。
2. 沥青,用于铺设底层的沥青应具有良好的粘结性和耐久性,以确保铺装层的稳固性和耐久性。
3. 砂浆,用于填充花岗岩石料之间的空隙,增加铺装层的整体稳定性。
4. 道路基础材料,包括碎石、砂土等,用于铺设在土壤表面,作为花岗岩铺装的基础层。
二、施工步骤。
1. 基础处理,清理铺装区域,确保表面平整、无杂物,然后铺设碎石、砂土等基础材料,进行压实,以提供坚实的基础支撑。
2. 沥青铺装,在基础层上铺设一层厚度约为5-10厘米的沥青,利用铣刨机进行整平和压实,形成坚实的沥青基础层。
3. 石料铺装,将预先准备好的花岗岩石料均匀地铺设在沥青基础层上,要求石料之间间隙均匀,表面平整。
4. 砂浆填缝,用砂浆将铺设好的花岗岩石料之间的空隙填满,确保整体铺装层的稳固性和美观性。
5. 完工处理,对铺装完成的花岗岩铺装层进行表面清洁和检查,确保无杂物、无破损,最终形成坚实、美观的铺装面。
三、施工注意事项。
1. 施工现场应保持清洁,避免杂物进入铺装层,影响铺装质量。
2. 施工过程中要注意石料的颜色和尺寸的搭配,使铺装面具有美观的整体效果。
3. 在填缝过程中,要确保砂浆填充充分,且与石料表面形成紧密结合,以提高整体稳固性。
4. 施工完成后,要对铺装层进行定期检查和维护,及时修补破损部分,确保铺装层的持久耐用性。
通过以上施工方案的实施,可以确保花岗岩铺装层具有良好的稳固性、耐久性和美观性,为人们的生活和出行提供良好的环境条件。
希望相关从业者在实际施工中能够严格按照本方案进行操作,确保铺装质量,提升施工效率,为社会建设贡献自己的一份力量。
花岗岩铺装施工方案1. 引言花岗岩是一种具有坚硬度和韧性的自然石材,广泛用于道路、广场和人行道的铺装工程中。
本文档将介绍花岗岩铺装施工方案,包括材料准备、工程预备、施工步骤和注意事项等内容。
2. 材料准备在开始施工之前,需要准备以下材料:•花岗岩石块:选择质量良好、色泽均匀的花岗岩石材,确保其硬度和抗压能力符合要求。
•沙子:用于铺设砂床和砂浆的配制。
•水泥:用于砂浆的配制,提供施工材料的粘结力。
•铺路机具:包括砂平机、敲击机和加热设备等,用于铺装工程的施工作业。
3. 工程预备在施工前,需要进行以下工程预备工作:3.1 清理和平整施工面清理施工面上的杂物、泥土和尘土等,并确保施工面平整。
对于道路或广场等较大面积的施工,可以使用土方机械进行平整。
3.2 设计施工方案和标线根据工程要求,设计施工方案并进行标线。
标线应包括铺设线和定位线,以确保施工边界的准确性。
3.3 准备砂床和砂浆在工程施工面上铺设一层干燥并均匀的砂床,用于支撑和调整花岗岩石块的铺设。
同时,根据设计要求,配制好砂浆,用于花岗岩石块之间的填充和固定。
4. 施工步骤4.1 铺设砂床先铺设一层干燥的砂床在施工面上,通过用敲击机进行振实,确保砂床的平整度和均匀度。
砂床的厚度应根据设计要求进行调整。
4.2 定位和铺设花岗岩石块根据设计方案和标线,进行花岗岩石块的定位和铺设。
注意保持石块之间的间隙均匀,并使用砂浆填充间隙,以提供额外的固定和稳定性。
4.3 敲击和加热使用敲击机对花岗岩石块进行轻击,将其与砂床和砂浆牢固连接。
在冷天施工时,可以使用加热设备对石块进行加热,以提高施工效果和固定性。
4.4 清理施工面及时清理施工面上的砂浆和碎片,保持施工面的整洁。
注意清理过程中不要对已铺设的花岗岩石块造成损坏。
5. 注意事项在花岗岩铺装施工过程中,需要注意以下事项:•定期检查花岗岩石块的质量和尺寸,确保其符合设计要求。
•操作铺路机具时,要注意安全措施,避免发生事故和伤害。
花岗岩铺装工程施工组织方案一、工程概况本工程为花岗岩铺装工程,施工地点位于城市的一条主干道,路面总面积为5000平方米,属于城市道路维修和改造工程。
二、工程安全措施1.安全培训:在施工前,施工人员需进行安全培训,了解工地安全规定和操作要点,并进行相关考核。
2.施工区域封锁:施工现场周边设置安全警示标志牌,设置警戒线和施工区域封锁栅栏,确保施工区域的安全。
3.操作规范:施工人员需戴上符合要求的安全帽、工作服、安全鞋等个人防护用品,并按照规范的工艺和操作要求进行施工作业。
4.安全员巡视:设立专门的安全员,负责巡视施工现场,发现问题及时处理,并提醒施工人员注意安全。
三、施工准备工作1.设备准备:确保施工过程中所需的机械设备、工具和材料配备齐全,且经过检修、保养和功能测试。
2.材料准备:购置符合设计要求的花岗岩石材,进行分类、切割、打磨等加工,以备施工使用。
3.施工人员准备:根据工程进度和施工任务,合理安排施工人员,确保施工人员的数量和技能能够满足施工需求。
四、施工工艺及步骤1.路面清理:清理施工区域的垃圾和杂物,打扫干净施工区域,保证施工面洁净。
2.路基施工:根据设计要求,进行路基处理,包括填土、夯实和平整。
3.花岗岩铺设:将切割好的花岗岩石材按照施工图纸的布置要求进行铺设,每块石材之间需保持一定的间隙。
4.石材固定:使用专用的石材胶粘剂或水泥砂浆进行花岗岩石材的固定,确保石材牢固。
5.石材修整:进行石材的修整、打磨和砼补等工作,使石材表面平整光滑,并保持与周围石材的一致性。
6.清理尾料:及时清理施工现场的尾料和垃圾,保持施工区域的整洁。
五、质量控制1.施工人员技术要求:施工人员需经过专业培训和考核,具备相应的操作技术和质量控制能力。
2.施工现场监控:设立专门的质量监督人员,对施工现场进行常态化巡视和监控,确保质量要求得到满足。
3.施工质量检验:定期进行施工产品的品质检验,包括石材的尺寸、平整度、硬度等指标的检验,确保施工质量。
花岗岩铺装方案
1、工艺说明
施工准备
(1)材料准备应符合下列要求:
根据设计要求及规范规定对所用材料应进行质量检验,由我方送样至建设
单位封样确认后方可进场;
(2)定位标定高程及基层复查
根据设计图纸应进行路面的定位及标定高程。
应对基层表面进行复查,不符合要求,应进行修整。
(3)、严格控制水泥、石粉、路面砖等原材料质量等级。
2、施工质量控制及注意事项:
⑴铺砌前应进行选板试拼,有裂缝、掉角、翘曲、色差明显和表面缺陷的板块
应剔除,品种不同的板块不得混杂使用。
⑵面层铺设应防止板面与基层出现空鼓现象,操作中应注意下承层表面应用钢丝刷清扫干净,浇水湿润并均涂刷一层素水泥浆,砂浆铺设必须饱满,水灰比要准确,现场必须有计量配置;在已铺贴的板块上不准站人,铺贴应倒退进行用与板块同色的水泥
浆填缝,然后用软布擦干净粘在板块上的砂浆,在面层铺设后,表面应覆盖、湿润。
养护期必须保证。
⑶由于板块本身不平或厚度偏差过大(大于也.5mm)应剔除。
施工完成后应及时拉起警戒线防止铺贴后过早上人踩踏,导致出现相邻两块板高低不平。
(4)避免错缝发生的措施
严格测量管理。
平面测量实施5m*5m方格网定位控制测量放线,施工中根据矩形控制网外廊线加密桩位,将控制桩投测至施工区后钉测钎。
每测定一闭合图形完毕后进行闭合校核,精度按二级平面控制网要求;测角中误差士10”,
边长相对误差1/10000,点位测定采用直角坐标法和极座标法。
高程测量实际操作先算出5m*5m边线交点高程,作为施测数据资料,采用基准块和高程控制桩相结合的方法进行控制,标高水准点放线要求闭合校测。
精确定出5m*5m方格网及交点高程后,在每个5m*5m方内按石材位置和标高挂线。
⑹石材运输组织专门运输队。
用叉车将石材运至工作面附近,然后用白制石材运输车运输到位。
白制运输车用钢管及小推车轮子等制成。
为保证击打后每块石材下的砂浆密实度相同,每批砂、水泥拌制的砂浆铺装前要做5m*5m面积的试铺区,以确定该批砂浆的虚铺厚度及锤击次数,作为大面积铺砌的依据。
这样做可以避免因沉降造成的板间高低差。
针对灌缝隙时水泥易污染石面的情况,制作漏斗式专用工具。
3、工艺流程
本工程施工工艺流程是施工准备、砂浆摊铺、花岗岩铺贴、整型。
1、清理基层:将混凝土层表面的积灰及杂物等清理干净。
如局部凹凸不平,
应将凸处凿平,凹处补平
2、找平、弹线:按照设计图纸标高控制点内近引标高及平面轴线。
每个5m*5m 方格开始铺砌前,先根据位置和高程在四角各铺一块基准石材,在此甚础上在南北两侧各铺一条基准石材。
经测量检查,高程与位置无误后,再进行大面积铺砌。
3、试拼和试排:铺设前对每一块石材,按方位、角度进行试拼。
试拼后按两个方向编号排列,然后按编号排放整齐。
为检验板块之间的缝隙,核对板块位置与设计图纸是否相符合。
在正式铺装前,要进行一次试排。
4、砂浆:按水平线定出砂浆虚铺厚度拉好十字线,即可铺筑砂浆。
用1: 3干硬性水泥砂浆,铺好后拍实、用抹子找平,其厚度适当高出水平线2~3mm.
5、花岗岩铺贴:铺贴前预先将花岗岩除尘。
在板块试铺时,放在铺贴位置上的板块对好纵横缝后用预制锤轻轻敲击板块中间,使砂浆振密实,锤到铺贴高度。
板块试铺合格后,翻开板块,检查砂浆结合层是否平整、密实。
增补砂浆,在水泥砂浆层上浇一层水灰比为0.5左右的素水泥浆,然后将板块轻轻地对准原位放下,用橡皮锤轻击放于板块上的木垫板使板平实,根据水平线用水平尺找平,接着向两侧和后退方向顺序铺贴。
铺装时随时检查,如发现有空隙,应将板材掀起用砂浆补实后再进行铺设。
6、花岗岩铺贴质量标准
4、成品防护措施
1、成立工地成品保护小组,全面负责并组织实施工地的成品保护制度, 加强成品保护教育。
