悬挑外脚手架搭设规范
- 格式:doc
- 大小:26.00 KB
- 文档页数:11
悬挑式?一、1、悬挑式必须编制专项施工方案。
方案应有设计(包括对架体、支撑的受力计算),有针对性较强的、较具体的搭设拆卸方案和,并画出平面、以及不同节点详图。
2、专项施工方案包括设计计算书必须经企业审批签字盖章后方可施工。
?二、及架体稳定1、挑架外或悬挑架应积极采用或定型。
2、悬挑型钢或悬挑架通过预埋与固定,安装符合设计要求。
3、挑架立杆与悬挑型钢连接必须固定,防止滑移。
4、架体与建筑结构进行刚性拉结,按水平方向小于7M、垂直方向等于设一拉结点,架体边缘及转角处1M范围内必须设拉结点。
?三、脚挑架层层满铺脚手片,脚手片须用不细于18#双股并联绑扎不少于4点,要求牢固,交接处平整,无探头板,不留空隙,脚手片应保证完好无损,破损的及时更换。
?四、荷?载施工荷载均匀堆放,并不超过/m2。
或不用的必须及时清除。
?五、交底与验收1、挑架必须按照专项施工方案和设计要求搭设。
实际搭设与方案不同的,必须经原方案审批部门同意并及时做好方案的变更工作。
2、挑架搭拆前必须进行针对性强的,每搭一段挑架均需交底一次,交底双方履行签字手续。
3、每段挑架搭设后,由公司组织验收,内容良化,合格后挂合格牌方可投入使用。
验收人员须在验收单上签字,资料存档。
?六、杆件间距挑架步距不得大于,横向立杆间距不大于1M,纵向间距不大于。
?七、架体防护1、挑架外侧必须用建设主管部门认证的合格的密目式安全网封闭围护,安全网用不小于18#铅丝张挂严密。
且应将安全网挂在挑架立杆里侧,不得将网围在各杆件外侧。
2、挑架与建筑物间距大于20cm处,铺设站人片。
除挑架外侧、施工层设置高防护栏杆和18cm高踢脚杆外,挑架里侧遇到临边时(如大窗、门洞等)时,也应进行相应的防护。
?八、层间防护挑架作业层和底层应用合格的安全网或采取其他措施进行分段封闭式防护。
?九、脚手架材质1、应选用外径48mm,壁厚的A3钢管,表面平整光滑,无锈蚀、、分层、压痕、划道和硬弯,新用钢管有出厂。
悬挑外脚手架搭设规范篇一:悬挑脚手架搭设规范标准悬挑脚手架搭设规范标准一、悬挑脚手架底座说明:1、悬挑脚手架搭设前(必须编制专项施工方案,方案必须包含最挑粱平面定位布置图。
2、悬挑脚手絮的悬挑粱必须选用不小于1 6号的工字钢。
楼层预埋Φ20U型环,不得使用螺纹钢,具体型号必须经过设计计算确定。
3、落于结构上的锚固段应是悬挑段的1.5倍(且必须采取两道锚固,每道悬挑粱均应加设斜拉钢丝绳,架体分段悬挑高度不大于20m。
4、脚手架底却应按规范要求沿纵横方向设置扫地杆,悬挑粱上表面应加焊钢筋以固定立杆,在横杆上方沿脚手架长度方向铺设木枋,井满铺模板进行防护。
5、脚手架底部立杆内侧应设200mm高踢脚板。
6、杆件搭设及防护同前述落地式外架。
说明:11、悬挑式脚手架必须编制专项施工方案,方案必须经企业技术负责人审批并签字盖章,架体高度20m及以上悬挑式脚手架工程须按《危险性较大的分部分项工程安全管理办法)(建质控【2009】87号)组织专家论证。
悬挑梁或悬挑架应积极采用型钢或定型桁架。
2、悬桃型钢或悬桃架通过预埋与建筑结构固定,预埋件不得使用螺纹钢,安装符合设计要求。
3、挑架立杆与悬桃型钢连接必须固定,防止滑移。
二、外架连墙件的设置三、剪刀撑和斜向支撑的设置说明:1、高度在24m以下的脚手架,必须在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置。
中间各道剪刀撑之间的距离不大于 15m。
每道剪刀撑宽度不小于4跨,并不小于6m。
斜杆与地面的倾角宜在45-60度之间。
2、高度在24m以上的双排脚手架应在外侧立面整个长度和高度上连续设置剪刀撑。
3、一字型、开口型双排架两断口必须设置横向斜撑;24米以上架体在架体拐角处及中间每六跨设置一道搭接斜撑。
4、剪刀撑斜杆的接长必须采用搭接,搭接长度不小于1m,且不少于三个扣件紧固。
2四、水平防护(主体及装修施工阶段)说明:1、主体施工阶段,施工层、拆模层、脚手架第二层必须满铺脚手板,脚手板离建筑物结构的距离满足规范要求。
悬挑外脚手架施工标准1适用范围本施工标准适用于高度不大于100m的高层建筑或高耸建筑物上使用的悬挑式脚手架的设计、施工及验收。
2主要应用标准和规范2.1《扣件式钢管脚手架安全技术规范》(JGJ130-2011)2.2《建筑施工安全检查标准》(JGJ59-2011)2.3《钢结构工程施工规范》(GB50755-2012)2.4《危险性较大的分部分项工程安全管理办法-建质[2009]87号》2.5各工程施工图图纸3需要了解相关的规范和标准3.1基本构造要求规范中推荐以双轴对称截面钢梁做悬挑梁结构。
悬挑脚手架的搭设高度不超过20米。
悬挑梁截面高度不应小于160mm。
每个型钢悬挑梁外端宜设置钢丝绳或钢拉杆与上一层建筑结构斜拉结,钢丝绳、钢拉杆作为附加保险措施,不参与悬挑钢梁受力计算。
悬挑梁尾端应在两处及以上固定于钢筋混凝土梁板结构上。
锚固型钢悬挑梁的U型钢筋拉环或锚固螺栓直径不宜小于16㎜。
悬挑钢梁悬挑长度一般情况下不超过2m能满足施工需要,但在工程结构局部有可能满足不了使用要求,局部悬挑长度不宜超过3米。
大悬挑另行专门设计及论证。
在建筑结构角部,钢梁宜扇形布置;如果结构角部钢筋较多不能留洞,可采用设置预埋件焊接型钢三角架等措施。
悬挑钢梁支承点应设置在结构梁上,不得设置在外伸阳台上或悬挑板上,否则应采取加固措施。
3.2型钢悬挑梁宜采用高度不应小于 160mm 双轴对称截面的型钢(工字钢)做悬挑梁结构。
悬挑梁端部设置定位点,定位点离悬挑梁端部不应小于 100mm 。
定位点可采用长 0.2m,直径 25-30mm 的钢筋或短管。
固定端长度大于悬挑端 1.25 倍,悬挑梁间距应按悬挑架架体立杆纵距设置,每一纵距设置一根。
(不允许有连梁)悬挑脚手架挑梁结构及其锚固1——木楔楔紧悬挑钢梁穿墙构造悬挑钢梁楼面构造挑梁结构及其锚固的验算内容:悬挑梁的强度;悬挑梁的挠度;当无有效支撑体系时悬挑梁的稳定;悬挑梁锚固段压点处 U 型钢筋拉环或螺栓的强度;压点处楼板承受锚固负弯矩时的抗弯强度;悬挑梁前端支点下混凝土梁(板)的承载力。
悬挑脚手架搭设规范悬挑脚手架搭设规范悬挑脚手架是一种用于高空作业的临时支架结构,在建筑施工和维修中被广泛使用。
为了确保患有脚手架的安全性,提高施工效率,有必要制定一份详细的悬挑脚手架搭设规范。
以下是一份典型的悬挑脚手架搭设规范,供参考。
1. 施工前的准备1.1 悬挑脚手架的搭设必须由专业的搭设人员进行,并由专业监理人员进行监督。
1.2 搭设人员必须经过培训,熟悉悬挑脚手架的搭设步骤、安全规定和操作程序。
1.3 施工前必须进行现场勘察和风险评估,确定搭设的位置、悬挑脚手架的负载要求和支撑结构的稳定性。
2. 材料和设备的准备2.1 悬挑脚手架的材料必须符合国家标准,具有足够的强度和耐久性。
2.2 安装和使用的设备,如吊篮、绳索等,必须经过检验和检测,确保其安全可靠。
2.3 搭设人员必须熟悉悬挑脚手架的各种部件和连接方式,并按规定进行组装。
3. 悬挑脚手架的搭设步骤3.1 首先,必须确保施工现场的平整和清洁,移除杂物和障碍物,确保悬挑脚手架的搭设不受任何干扰。
3.2 根据勘察和风险评估结果,确定悬挑脚手架的搭设位置和支撑结构的稳定性。
3.3 悬挑脚手架的主体结构包括主梁、立杆、横杆等。
首先,安装主梁和立杆,确保其稳定性。
然后,安装横杆和其他连接件,确保悬挑脚手架整体结构的稳定性。
3.4 安装吊篮和绳索,并确保其安全可靠。
吊篮应有防护装置,绳索应有足够的承载能力。
3.5 安装防护栏杆和安全网,确保施工人员的人身安全。
4. 悬挑脚手架的使用和维护4.1 在悬挑脚手架上工作的人员必须经过培训,熟悉悬挑脚手架的使用规定和安全操作程序。
4.2 在使用悬挑脚手架前,必须进行一次全面的检查,包括各部件的连接、稳定性和安全设备的状况。
4.3 在使用过程中,禁止超过悬挑脚手架的负载能力,并严格控制工作人员的数量和行为。
4.4 定期维护悬挑脚手架,包括清洁、涂漆、紧固和更换损坏的部件。
对于重要的部件和设备,必要时进行检测和检修。
工字钢悬挑脚手架规范工字钢悬挑脚手架是一种常用于建筑施工中的临时支架。
它由工字钢组成,具有结构牢固、安全可靠的特点。
为了保证悬挑脚手架的使用安全和施工质量,需要遵守以下规范:一、材料选用:1. 工字钢的选择应符合国家标准,质量合格,具有足够的强度和刚性。
2. 悬挑脚手架连接件、衔接件等配件应符合国家标准,质量稳定可靠。
二、悬挑脚手架的搭设:1. 悬挑脚手架的搭设应由经过培训合格的专业人员进行,并按照设计要求进行施工。
2. 悬挑脚手架搭设前,应进行必要的测量和检查,确保施工地面的平整度和承重能力满足要求。
3. 悬挑脚手架要固定牢固,避免因风吹、振动或外力作用而导致脚手架移位或倾倒。
三、悬挑脚手架的使用限制:1. 悬挑脚手架的承重能力应符合设计要求,不得超载使用。
2. 悬挑脚手架不能作为起重设备使用,严禁吊装或悬挂重物。
3. 悬挑脚手架上不得存在尖锐或突出物,以免刺伤人员。
四、悬挑脚手架的维护与检修:1. 悬挑脚手架的使用期限一般不得超过两年,超过期限应进行全面检查和维修,确保安全可靠。
2. 悬挑脚手架在使用过程中,应定期进行维护保养,每天使用前要进行检查,发现问题及时处理,确保设备的正常使用。
3. 悬挑脚手架的配件、连接件等零部件,如有损坏或变形等情况,应立即更换或修复。
五、施工现场的安全措施:1. 悬挑脚手架搭设区域应设置明显的警示标志,避免人员进入施工区域。
2. 施工现场应设立安全岗,负责监督、管理悬挑脚手架的使用情况。
3. 施工人员要按照规范要求使用防护装备,如安全帽、安全带等,确保自身安全。
六、施工队伍:1. 施工队伍应具备相应的资质和经验,施工人员应经过培训并取得相应的证书。
2. 施工队伍要根据悬挑脚手架的搭设和使用要求,制定详细的施工方案,推选负责人,确保施工质量和安全。
总之,对于悬挑脚手架的搭设和使用,需要严格按照规范进行,确保设备的安全可靠。
施工人员要加强安全意识,落实安全防护措施,减少事故的发生,保障施工质量和人员安全。
外悬挑脚手架搭设规范外悬挑脚手架是用于支撑工人进行高空作业的设备,是建筑施工中常用的工具之一。
为了确保施工安全和工作效率,在搭设外悬挑脚手架时需要按照一定的规范进行操作。
以下是外悬挑脚手架搭设规范的内容。
一、施工前准备1.根据施工需求和实际情况,确定脚手架的类型和形式,制定合理的搭设方案。
2.组织施工人员进行专门的脚手架搭设培训,确保每个工人都具备必要的技能。
3.检查脚手架材料的质量和数量,确保可以满足施工需要。
4.制定详细的安全操作规程,确保施工人员严格按照规范操作。
二、操作规范1.选择适当的基础支撑点,确保其稳定和坚固。
禁止使用不符合要求的支撑物,如砖块、木板等。
2.按照设计要求设置垂直和水平的主杆、副杆和斜杆,确保脚手架的稳定性和承重能力。
3.在搭设脚手架的过程中,严禁使用未经检修的脚手板和连接件,确保其完好无损。
4.严格控制脚手架的高度,确保其不超过设计要求,避免发生倾倒、坍塌等事故。
5.安装安全栏杆、脚手板和护栏,确保工人的安全和工作的连续性。
6.搭设过程中,严禁在脚手架上堆放材料、工具等,确保脚手架的清洁和整洁。
7.当脚手架高度超过6米时,需要进行固定和加固,确保其稳定性和安全性。
8.任何时候都禁止在脚手架上加装任何设备和附件,以免对脚手架造成影响。
9.在搭设过程中,应及时清除脚手架上的杂物和积水,确保脚手架干燥和稳固。
10.施工结束后,要进行脚手架的拆除和清理工作,确保施工现场的整洁和安全。
三、安全管理1.设立专门的脚手架管理人员,负责脚手架的搭设、维护和拆除。
2.定期对脚手架进行检查和维修,发现问题及时修复,确保其安全和可靠。
3.严格执行脚手架使用制度,禁止未经授权的人员使用脚手架。
4.对施工现场随时进行巡查,发现安全隐患立即采取措施进行处理。
5.组织施工人员进行安全培训和技术交流,提高他们的安全意识和技能水平。
总结:悬挑脚手架搭设规范的制定和执行,是保证施工安全和工作效率的重要保障。
悬挑脚手架规范悬挑脚手架是一种常用于高空作业的工具,它能够提供稳定的支撑和便捷的工作平台。
然而,由于悬挑脚手架的特殊性,使用过程中存在一定的风险和安全隐患。
为了保障工作人员的安全以及工程的顺利进行,悬挑脚手架的安装与使用需要严格遵守规范。
本文将对悬挑脚手架的规范要求进行详细阐述。
1. 悬挑脚手架的搭建悬挑脚手架的搭建是保证整个工程安全的基础,以下是悬挑脚手架搭建的规范要求:1.1 材料选择:悬挑脚手架的主要材料应当使用耐腐蚀、强度足够的钢材,以确保其承受能力和使用寿命。
1.2 结构设计:悬挑脚手架的结构设计必须满足相关国家标准要求,并经过专业工程师的审查和计算确认。
悬挑脚手架的结构设计需要考虑地基条件、悬挑长度、工作荷载等因素。
1.3 安全固定:悬挑脚手架必须固定牢固,防止在使用过程中发生倾斜、倒塌等危险情况。
固定方式可以采用钢支撑、固定螺栓等方式进行,具体方式需要根据实际情况进行选择。
2. 悬挑脚手架的使用悬挑脚手架在使用过程中也需要遵守一定的规范要求,以下是悬挑脚手架使用的规范要求:2.1 工作平台:悬挑脚手架的工作平台必须平整、牢固,不得有松动、倾斜等情况。
同时,工作平台的材料应当具有防滑性,以减少工作人员滑倒的风险。
2.2 承载能力:悬挑脚手架的承载能力必须满足使用工作人员和工作材料的需要,不得超过设计的荷载标准。
在使用过程中,要定期检查工作平台的承载能力,并根据实际情况进行合理分配。
2.3 安全防护:悬挑脚手架的工作平台应当设置适当的安全防护措施,如护栏、安全网等,以避免工作人员从高处坠落。
2.4 定期检查:悬挑脚手架的定期检查是确保其安全使用的重要环节。
检查内容包括悬挑脚手架的固定情况、承载能力、工作平台的平整度等,根据检查结果及时修复或更换受损部件。
3. 悬挑脚手架的拆除悬挑脚手架在使用完毕后,需要按照规范要求进行拆除,以下是悬挑脚手架拆除的规范要求:3.1 拆除顺序:悬挑脚手架的拆除应按照从上到下、由内而外的顺序进行,确保拆除过程的平稳有序。
悬挑脚手架搭设规范悬挑脚手架是建筑工地中常用的一种临时性工作平台,用于提供施工人员进行高空作业、搬运材料等工作的工具。
为了保证施工的安全性和质量,悬挑脚手架的搭设必须严格按照规范进行。
以下是悬挑脚手架搭设的一些规范要求。
一、悬挑脚手架的设计和计算1. 悬挑脚手架的设计和计算应符合国家相关标准及规范要求,并由专业设计单位进行设计。
2. 悬挑脚手架的设计应根据具体的施工需求进行,包括悬挑长度、悬挑架构、支撑结构等。
3. 悬挑脚手架的设计和计算应充分考虑各种荷载,如人员荷载、材料荷载、风荷载等。
二、悬挑脚手架的材料和构件选择1. 悬挑脚手架的材料应符合国家相关标准及规范要求,具有足够的强度和稳定性。
2. 悬挑脚手架的构件选择应满足设计和计算要求,具有足够的承载能力。
3. 悬挑脚手架的连接件应采用标准化的、质量可靠的连接方式。
三、悬挑脚手架的搭设和拆除1. 悬挑脚手架的搭设和拆除应由经过培训的专业人员进行,严禁未经许可的人员进行搭设和拆除。
2. 悬挑脚手架的搭设和拆除应按照设计图纸和相关规范进行,确保悬挑脚手架的稳定性和安全性。
3. 搭设和拆除过程中,应特别注意周围人员的安全,并做好相关标识和警示措施。
四、悬挑脚手架的使用和维护1. 悬挑脚手架的使用应按照相关规范进行,严禁超载使用、乱搭乱用,确保人员和物品的安全。
2. 悬挑脚手架的定期检查和维护应由专业人员进行,确保脚手架的正常运行和使用。
3. 悬挑脚手架的使用过程中,应特别注意防止火灾和溶洞等事故的发生,及时清理垃圾和杂物。
五、悬挑脚手架的安全管理1. 悬挑脚手架的搭设和使用过程中,应严格按照相关安全规范进行,确保施工人员的人身安全。
2. 悬挑脚手架的使用前,应进行安全技术交底,让施工人员了解悬挑脚手架的使用方法和安全事项。
3. 在悬挑脚手架使用过程中,应设置专职监管人员,负责悬挑脚手架的安全管理和监督。
通过以上的规范要求,可以有效地保证悬挑脚手架的搭设、使用以及拆除过程中的安全性和质量,最大程度地减少事故的发生,为建筑工地的施工人员提供良好的工作条件。
悬挑脚手架搭设要求
1.悬挑支承结构必须有专门设计计算,应保证有足够的强度、稳定性和刚度,并将脚手架的荷载传递给建筑结构,并不得超过24米或6层。
2.悬挑脚手架除应满足悬挑架的特殊要求外,其余架体构造
要求均按照落地式脚手架的相应规定执行。
3.悬挑梁与架体底部立杆应连接牢靠,不得滑动或窜动。
架
体底部应设双向扫地杆,扫地杆距悬挑梁顶面150-200mm。
4.脚手架外侧立面整个长度和高度上连续设置剪刀撑。
5.型钢悬挑梁应采用14#以上规格的工字钢或16#以上槽钢,
结构外悬挑段长度不宜大于1.4m,建筑物内型钢锚固长度是外悬
挑1.5倍。
6.架体结构在下列部位应有加强措施,加强措施按落地式脚
手架门洞的相应规定进行处理。
a.架体与外用电梯、物料提升机、卸料平台等设备或装置相
交需要断开或开口处;
b.需要临时改架位置或其他特殊部位。
7.建筑物以外悬挑梁刷红白油漆,防护栏杆、警示带刷红白
油漆相间外,其余杆件刷黄色油漆,装饰分隔条从悬挑底层就开
始设置,每悬挑一次设置一道。
悬挑脚手架搭设要求

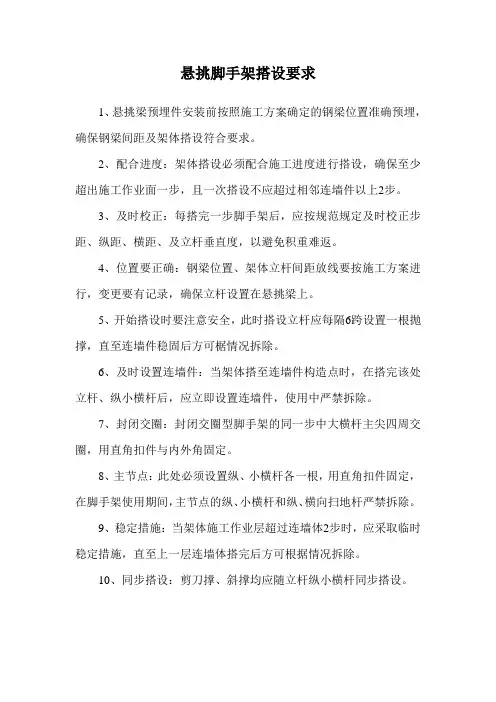

1、悬挑梁预埋件安装前按照施工方案确定的钢梁位置准确预埋,确保钢梁间距及架体搭设符合要求。
2、配合进度:架体搭设必须配合施工进度进行搭设,确保至少超出施工作业面一步,且一次搭设不应超过相邻连墙件以上2步。
3、及时校正:每搭完一步脚手架后,应按规范规定及时校正步距、纵距、横距、及立杆垂直度,以避免积重难返。
4、位置要正确:钢梁位置、架体立杆间距放线要按施工方案进行,变更要有记录,确保立杆设置在悬挑梁上。
5、开始搭设时要注意安全,此时搭设立杆应每隔6跨设置一根抛撑,直至连墙件稳固后方可椐情况拆除。
6、及时设置连墙件:当架体搭至连墙件构造点时,在搭完该处立杆、纵小横杆后,应立即设置连墙件,使用中严禁拆除。
7、封闭交圈:封闭交圈型脚手架的同一步中大横杆主尖四周交圈,用直角扣件与内外角固定。
8、主节点:此处必须设置纵、小横杆各一根,用直角扣件固定,在脚手架使用期间,主节点的纵、小横杆和纵、横向扫地杆严禁拆除。
9、稳定措施:当架体施工作业层超过连墙体2步时,应采取临时稳定措施,直至上一层连墙体搭完后方可根据情况拆除。
10、同步搭设:剪刀撑、斜撑均应随立杆纵小横杆同步搭设。
悬挑式脚手架搭设规范一、施工方案1、悬挑式脚手架必须编制专项施工方案。
方案应有设计计算书(包括对架体整体稳定性、支撑杆件的受力计算),有针对性较强的、较具体的搭设拆卸方案和安全技术措施,并画出平面、立面图以及不同节点详图。
2、专项施工方案包括设计计算书必须经企业技术负责人审批签字盖章后方可施工。
二、悬挑梁及架体稳定1、挑架外挑梁或悬挑架应积极采用型钢或定型桁架。
2、悬挑型钢或悬挑架通过预埋与建筑结构固定,安装符合设计要求。
3、挑架立杆与悬挑型钢连接必须固定,防止滑移。
4、架体与建筑结构进行刚性拉结,按水平方向小于7M、垂直方向等于层高设一拉结点,架体边缘及转角处1M范围内必须设拉结点。
三、脚手板挑架层层满铺脚手片,脚手片须用不细于18#铅丝双股并联绑扎不少于4点,要求牢固,交接处平整,无探头板,不留空隙,脚手片应保证完好无损,破损的及时更换。
四、荷载施工荷载均匀堆放,并不超过3.0KN,m2。
建筑垃圾或不用的物料必须及时清除。
五、交底与验收1、挑架必须按照专项施工方案和设计要求搭设。
实际搭设与方案不同的,必须经原方案审批部门同意并及时做好方案的变更工作。
2、挑架搭拆前必须进行针对性强的安全技术交底,每搭一段挑架均需交底一次,交底双方履行签字手续。
3、每段挑架搭设后,由公司组织验收,内容良化,合格后挂合格牌方可投入使用。
验收人员须在验收单上签字,资料存档。
六、杆件间距挑架步距不得大于1.8M,横向立杆间距不大于1M,纵向间距不大于1.5M。
七、架体防护1、挑架外侧必须用建设主管部门认证的合格的密目式安全网封闭围护,安全网用不小于18#铅丝张挂严密。
且应将安全网挂在挑架立杆里侧,不得将网围在各杆件外侧。
2、挑架与建筑物间距大于20cm处,铺设站人片。
除挑架外侧、施工层设置1.2M高防护栏杆和18cm高踢脚杆外,挑架里侧遇到临边时(如大开间窗、门洞等)时,也应进行相应的防护。
八、层间防护挑架作业层和底层应用合格的安全网或采取其他措施进行分段封闭式防护。
悬挑式脚手架搭设规范一、施工方案1、悬挑式脚手架必须编制专项施工方案。
方案应有设计计算书(包括对架体整体稳定性、支撑杆件的受力计算),有针对性较强的、较具体的搭设拆卸方案和安全技术措施,并画出平面、立面图以及不同节点详图.2、专项施工方案包括设计计算书必须经企业技术负责人审批签字盖章后方可施工.二、悬挑梁及架体稳定1、挑架外挑梁或悬挑架应积极采用型钢或定型桁架.2、悬挑型钢或悬挑架通过预埋与建筑结构固定,安装符合设计要求.3、挑架立杆与悬挑型钢连接必须固定,防止滑移.4、架体与建筑结构进行刚性拉结,按水平方向小于7M、垂直方向等于层高设一拉结点,架体边缘及转角处1M范围内必须设拉结点。
三、脚手板挑架层层满铺脚手片,脚手片须用不细于18#铅丝双股并联绑扎不少于4点,要求牢固,交接处平整,无探头板,不留空隙,脚手片应保证完好无损,破损的及时更换.四、荷载施工荷载均匀堆放,并不超过3。
0KN/m2。
建筑垃圾或不用的物料必须及时清除.五、交底与验收1、挑架必须按照专项施工方案和设计要求搭设。
实际搭设与方案不同的,必须经原方案审批部门同意并及时做好方案的变更工作。
2、挑架搭拆前必须进行针对性强的安全技术交底,每搭一段挑架均需交底一次,交底双方履行签字手续。
3、每段挑架搭设后,由公司组织验收,内容良化,合格后挂合格牌方可投入使用。
验收人员须在验收单上签字,资料存档。
六、杆件间距挑架步距不得大于1.8M,横向立杆间距不大于1M,纵向间距不大于1。
5M。
七、架体防护1、挑架外侧必须用建设主管部门认证的合格的密目式安全网封闭围护,安全网用不小于18#铅丝张挂严密。
且应将安全网挂在挑架立杆里侧,不得将网围在各杆件外侧。
2、挑架与建筑物间距大于20cm处,铺设站人片.除挑架外侧、施工层设置1.2M高防护栏杆和18cm高踢脚杆外,挑架里侧遇到临边时(如大开间窗、门洞等)时,也应进行相应的防护。
八、层间防护挑架作业层和底层应用合格的安全网或采取其他措施进行分段封闭式防护.九、脚手架材质1、钢管脚手架应选用外径48mm,壁厚3.5mm的A3钢管,表面平整光滑,无锈蚀、裂纹、分层、压痕、划道和硬弯,新用钢管有出厂合格证.搭设架子前应进行保养、除锈并统一涂色,颜色应力求环境美观。
悬挑脚手架搭设规范标准在建筑施工过程中,悬挑脚手架的搭设是一项重要的工作。
为了确保施工安全和工程质量,必须严格遵守相应的规范标准。
本文将详细介绍悬挑脚手架的搭设规范标准。
一、材料要求1、悬挑脚手架的材料应符合国家相关标准,如《建筑施工扣件式钢管脚手架安全技术规范》等。
2、钢管应采用外径为48mm、壁厚为3.5mm的焊接钢管,材质应符合GB/T 的规定。
3、扣件应采用符合国家标准的可锻铸铁或钢板制成的扣件,材质应符合GB 的规定。
4、脚手板应采用符合要求的厚钢板、木板或竹板等材料制成,并具有足够的刚度和强度。
二、搭设要求1、悬挑脚手架的搭设高度应根据施工需要和结构承载力等因素进行设计计算,不得随意搭设。
2、脚手架的支撑体系应按照设计要求进行搭设,确保稳定性、承重能力和抗风能力。
3、悬挑脚手架的底部应设置固定的支撑点或固定在结构物上,并采取措施防止架体滑移。
4、搭设过程中应注意安全,避免高空作业时发生坠落等事故。
三、安全要求1、悬挑脚手架在使用前应进行安全检查,确保符合要求后方可使用。
2、使用过程中应定期进行检查和维护,及时发现和处理安全隐患。
3、高空作业时应佩戴安全带、安全帽等防护用品,并设置安全网等防护设施。
4、悬挑脚手架的拆除作业应按照规定程序进行,不得随意拆除。
四、质量要求1、悬挑脚手架的搭设质量应符合国家相关标准和设计要求。
2、搭设过程中使用的材料和部件应符合要求,不得使用劣质材料和部件。
3、搭设完成的脚手架应平整、稳固、无倾斜和摇晃等现象。
4、对于不符合要求的脚手架应及时进行加固或重新搭设。
五、管理要求1、悬挑脚手架的搭设和管理应由专业的架子工负责,其他人员不得随意操作。
2、架子工应持证上岗,并严格按照操作规程进行搭设和管理。
3、在使用过程中应建立健全的检查和维护制度,及时发现和处理问题。
4、对于不符合要求的脚手架应及时进行处理,不得使用存在安全隐患的脚手架。
六、结语悬挑脚手架是建筑施工中常用的辅助设施,其搭设规范标准对于施工安全和工程质量具有重要意义。
悬挑脚手架规范悬挑脚手架是一种常用于高层建筑施工中的临时支撑设备,用于提供施工人员的工作平台和材料输送通道。
在悬挑脚手架的设计、搭建和使用过程中,必须遵循一定的规范和标准,以确保施工安全和工作效率。
本文将介绍一些常用的悬挑脚手架规范。
1. 设计要求在悬挑脚手架的设计中,需要满足以下要求:- 结构稳定:悬挑脚手架必须具备足够的稳定性,能够承受施工中的重量和风荷载。
- 合理布置:悬挑脚手架应根据施工需要和建筑结构特点进行合理布置,确保工作平台的连续性和稳定性。
- 材料选择:悬挑脚手架所使用的材料必须符合相关标准,并具备足够的强度和耐久性。
2. 搭建要求在悬挑脚手架的搭建过程中,需要满足以下要求:- 承重能力:悬挑脚手架必须按照设计要求进行搭建,且承重能力需满足施工所需的工作荷载。
- 搭设稳定:悬挑脚手架在搭设中要保证结构的稳定性,严禁出现松动、倾斜等现象。
- 连接可靠:悬挑脚手架的零部件必须使用规范的连接方式,并进行适当的锁紧和固定,防止松动或脱落。
3. 使用要求在悬挑脚手架的使用中,需要满足以下要求:- 安全防护:悬挑脚手架的工作平台必须安装扶手、围脚板、安全网等安全设施,以确保工作人员的安全。
- 进出通道:悬挑脚手架应设置合适的进出通道,并保持良好的通畅状态,方便人员和材料的进出。
- 定期检查:悬挑脚手架在使用过程中应进行定期检查,保证结构的稳定性,并进行必要的维修和更换。
4. 拆除要求在悬挑脚手架的拆除过程中,需要满足以下要求:- 顺序拆除:悬挑脚手架的拆除应按照相反的顺序进行,首先拆除最后搭建的部分。
- 安全操作:拆除过程中要注意安全操作,避免材料的坠落和脱落,以及结构的崩塌。
- 材料存储:拆除后的悬挑脚手架材料应妥善存放,避免损坏和占用工地空间。
总之,悬挑脚手架的规范使用对于保障施工安全和提高工作效率至关重要。
设计、搭建、使用和拆除过程中要严格按照相关规范和标准进行操作,确保悬挑脚手架的稳定性和可靠性。
悬挑式脚手架搭设规范 Company number:【WTUT-WT88Y-W8BBGB-BWYTT-19998】悬挑式一、1、悬挑式必须编制专项施工方案。
方案应有设计(包括对架体、支撑的受力计算),有针对性较强的、较具体的搭设拆卸方案和,并画出平面、以及不同节点详图。
2、专项施工方案包括设计计算书必须经企业审批签字盖章后方可施工。
二、及架体稳定1、挑架外或悬挑架应积极采用或定型。
2、悬挑型钢或悬挑架通过预埋与固定,安装符合设计要求。
3、挑架立杆与悬挑型钢连接必须固定,防止滑移。
4、架体与建筑结构进行刚性拉结,按水平方向小于7M、垂直方向等于设一拉结点,架体边缘及转角处1M范围内必须设拉结点。
三、脚挑架层层满铺脚手片,脚手片须用不细于18#双股并联绑扎不少于4点,要求牢固,交接处平整,无探头板,不留空隙,脚手片应保证完好无损,破损的及时更换。
四、荷载施工荷载均匀堆放,并不超过/m2。
或不用的必须及时清除。
五、交底与验收1、挑架必须按照专项施工方案和设计要求搭设。
实际搭设与方案不同的,必须经原方案审批部门同意并及时做好方案的变更工作。
2、挑架搭拆前必须进行针对性强的,每搭一段挑架均需交底一次,交底双方履行签字手续。
3、每段挑架搭设后,由公司组织验收,内容良化,合格后挂合格牌方可投入使用。
验收人员须在验收单上签字,资料存档。
六、杆件间距挑架步距不得大于,横向立杆间距不大于1M,纵向间距不大于。
七、架体防护1、挑架外侧必须用建设主管部门认证的合格的密目式安全网封闭围护,安全网用不小于18#铅丝张挂严密。
且应将安全网挂在挑架立杆里侧,不得将网围在各杆件外侧。
2、挑架与建筑物间距大于20cm处,铺设站人片。
除挑架外侧、施工层设置高防护栏杆和18cm高踢脚杆外,挑架里侧遇到临边时(如大窗、门洞等)时,也应进行相应的防护。
八、层间防护挑架作业层和底层应用合格的安全网或采取其他措施进行分段封闭式防护。
九、脚手架材质1、应选用外径48mm,壁厚的A3钢管,表面平整光滑,无锈蚀、、分层、压痕、划道和硬弯,新用钢管有出厂。
悬挑式脚手架搭设规范一、施工方案1、悬挑式脚手架必须编制专项施工方案。
方案应有设计计算书(包括对架体整体稳定性、支撑杆件的受力计算),有针对性较强的、较具体的搭设拆卸方案和安全技术措施,并画出平面、立面图以及不同节点详图。
2、专项施工方案包括设计计算书必须经企业技术负责人审批签字盖章后方可施工.二、悬挑梁及架体稳定1、挑架外挑梁或悬挑架应积极采用型钢或定型桁架。
2、悬挑型钢或悬挑架通过预埋与建筑结构固定,安装符合设计要求.3、挑架立杆与悬挑型钢连接必须固定,防止滑移.4、架体与建筑结构进行刚性拉结,按水平方向小于7M、垂直方向等于层高设一拉结点,架体边缘及转角处1M范围内必须设拉结点。
三、脚手板挑架层层满铺脚手片,脚手片须用不细于18#铅丝双股并联绑扎不少于4点,要求牢固,交接处平整,无探头板,不留空隙,脚手片应保证完好无损,破损的及时更换。
四、荷载施工荷载均匀堆放,并不超过3.0KN/m2。
建筑垃圾或不用的物料必须及时清除.五、交底与验收1、挑架必须按照专项施工方案和设计要求搭设。
实际搭设与方案不同的,必须经原方案审批部门同意并及时做好方案的变更工作。
2、挑架搭拆前必须进行针对性强的安全技术交底,每搭一段挑架均需交底一次,交底双方履行签字手续。
3、每段挑架搭设后,由公司组织验收,内容良化,合格后挂合格牌方可投入使用。
验收人员须在验收单上签字,资料存档。
六、杆件间距挑架步距不得大于1.8M,横向立杆间距不大于1M,纵向间距不大于1.5M.七、架体防护1、挑架外侧必须用建设主管部门认证的合格的密目式安全网封闭围护,安全网用不小于18#铅丝张挂严密。
且应将安全网挂在挑架立杆里侧,不得将网围在各杆件外侧.2、挑架与建筑物间距大于20cm处,铺设站人片。
除挑架外侧、施工层设置1。
2M高防护栏杆和18cm高踢脚杆外,挑架里侧遇到临边时(如大开间窗、门洞等)时,也应进行相应的防护。
八、层间防护挑架作业层和底层应用合格的安全网或采取其他措施进行分段封闭式防护。
悬挑式脚手架搭设规一、施工方案1、悬挑式脚手架必须编制专项施工方案。
方案应有设计计算书(包括对架体整体稳定性、支撑杆件的受力计算),有针对性较强的、较具体的搭设拆卸方案和安全技术措施,并画出平面、立面图以及不同节点详图。
2、专项施工方案包括设计计算书必须经企业技术负责人审批签字盖章后方可施工。
二、悬挑梁及架体稳定1、挑架外挑梁或悬挑架应积极采用型钢或定型桁架。
2、悬挑型钢或悬挑架通过预埋与建筑结构固定,安装符合设计要求。
3、挑架立杆与悬挑型钢连接必须固定,防止滑移。
4、架体与建筑结构进行刚性拉结,按水平方向小于7M、垂直方向等于层高设一拉结点,架体边缘及转角处1M围必须设拉结点。
三、脚手板挑架层层满铺脚手片,脚手片须用不细于18#铅丝双股并联绑扎不少于4点,要求牢固,交接处平整,无探头板,不留空隙,脚手片应保证完好无损,破损的及时更换。
四、荷载施工荷载均匀堆放,并不超过3.0KN/m2。
建筑垃圾或不用的物料必须及时清除。
五、交底与验收1、挑架必须按照专项施工方案和设计要求搭设。
实际搭设与方案不同的,必须经原方案审批部门同意并及时做好方案的变更工作。
2、挑架搭拆前必须进行针对性强的安全技术交底,每搭一段挑架均需交底一次,交底双方履行签字手续。
3、每段挑架搭设后,由公司组织验收,容良化,合格后挂合格牌方可投入使用。
验收人员须在验收单上签字,资料存档。
六、杆件间距挑架步距不得大于1.8M,横向立杆间距不大于1M,纵向间距不大于1.5M。
七、架体防护1、挑架外侧必须用建设主管部门认证的合格的密目式安全网封闭围护,安全网用不小于18#铅丝挂严密。
且应将安全网挂在挑架立杆里侧,不得将网围在各杆件外侧。
2、挑架与建筑物间距大于20cm处,铺设站人片。
除挑架外侧、施工层设置1.2M高防护栏杆和18cm高踢脚杆外,挑架里侧遇到临边时(如大开间窗、门洞等)时,也应进行相应的防护。
八、层间防护挑架作业层和底层应用合格的安全网或采取其他措施进行分段封闭式防护。
悬挑外脚手架搭设规范篇一:悬挑脚手架搭设规范标准悬挑脚手架搭设规范标准一、悬挑脚手架底座说明:1、悬挑脚手架搭设前(必须编制专项施工方案,方案必须包含最挑粱平面定位布置图。
2、悬挑脚手絮的悬挑粱必须选用不小于1 6号的工字钢。
楼层预埋Φ20U型环,不得使用螺纹钢,具体型号必须经过设计计算确定。
3、落于结构上的锚固段应是悬挑段的1.5倍(且必须采取两道锚固,每道悬挑粱均应加设斜拉钢丝绳,架体分段悬挑高度不大于20m。
4、脚手架底却应按规范要求沿纵横方向设置扫地杆,悬挑粱上表面应加焊钢筋以固定立杆,在横杆上方沿脚手架长度方向铺设木枋,井满铺模板进行防护。
5、脚手架底部立杆内侧应设200mm高踢脚板。
6、杆件搭设及防护同前述落地式外架。
说明:11、悬挑式脚手架必须编制专项施工方案,方案必须经企业技术负责人审批并签字盖章,架体高度20m及以上悬挑式脚手架工程须按《危险性较大的分部分项工程安全管理办法)(建质控【2009】87号)组织专家论证。
悬挑梁或悬挑架应积极采用型钢或定型桁架。
2、悬桃型钢或悬桃架通过预埋与建筑结构固定,预埋件不得使用螺纹钢,安装符合设计要求。
3、挑架立杆与悬桃型钢连接必须固定,防止滑移。
二、外架连墙件的设置三、剪刀撑和斜向支撑的设置说明:1、高度在24m以下的脚手架,必须在外侧立面的两端各设置一道剪刀撑,并应由底至顶连续设置。
中间各道剪刀撑之间的距离不大于 15m。
每道剪刀撑宽度不小于4跨,并不小于6m。
斜杆与地面的倾角宜在45-60度之间。
2、高度在24m以上的双排脚手架应在外侧立面整个长度和高度上连续设置剪刀撑。
3、一字型、开口型双排架两断口必须设置横向斜撑;24米以上架体在架体拐角处及中间每六跨设置一道搭接斜撑。
4、剪刀撑斜杆的接长必须采用搭接,搭接长度不小于1m,且不少于三个扣件紧固。
2四、水平防护(主体及装修施工阶段)说明:1、主体施工阶段,施工层、拆模层、脚手架第二层必须满铺脚手板,脚手板离建筑物结构的距离满足规范要求。
2、从第二层起,应每隔12米高设置一道硬质隔断防护,并在其中间部位张挂水平安全网。
3、脚手板铺设时严禁出现探头板,脚手板端头应用φ4mm镀锌铁丝固定在小横杆上。
4、拉结点的杆件及扣件涂刷红色油漆。
并在拉结点附近悬挂安全提示牌。
提示牌每隔30米设置一处,每层每面不少于2处。
篇二:悬挑外架有关规范关于规范悬挑外脚手架搭设的通知1、悬挑外架搭设前必须编制专项施工方案(应结合结构外立面和平面的变化情况),悬挑梁平面定位图、悬挑梁侧面示意图、悬挑梁受力验算等内容必不可少。
2、悬挑外架的分段搭设高度不得超过6层,也不得大于24m。
整天分段要合理规划,可以通过地面的落地外架进行调整,以使经济合理。
3、悬挑外架采用16号以上工字钢作为主悬挑梁(严禁采用脚手架管作为主挑梁,采用槽钢时应有防侧弯措施),工字钢长?33.35m,外挑段1.35-1.50m,锚固段?2.00m,通过预埋在梁板内钢筋环锚固。
4、悬挑外端设置直径为15的钢丝绳进行斜拉,钢丝绳上设花篮螺杆,脚手架立杆、悬挑主梁、斜拉钢丝绳、花篮螺杆一一对应。
5、因结构平面的变化,悬挑梁的定位及锚固应因地制宜(相临悬挑梁的间距不得大于1.5m);对于框架结构,应直接在楼面装设;对于剪力墙部位,应通过预留孔装设或直接预埋置于剪力墙内;对于只有边梁而无楼板部位,直接预埋于边梁内;对于建筑物阳角,应将悬挑梁预埋置于教柱内;6、对于机构边缘的布置有悬挑梁、板的部位,应对悬挑梁、板的承载能力进行复核,若不满足要求,应将悬挑梁的起挑点退后设置。
7、悬挑架底部必须采用硬质封闭,并设置挡脚板,外立面采用密目安全网防护,地处闹市和重要地带应采取钢板网或竹篱笆等加强防护。
8、其他关于脚手架的立杆间距、步距、剪刀撑、横向斜撑、连墙杆等按照《JG130-2001执行。
篇三:悬挑是脚手架施工规范及拆卸要求悬挑式脚手架施工规范及拆卸要求4一、悬挑式脚手架的定义及其组成悬挑式脚手架是指:其垂直方向荷载通过底部型钢支撑架传递到主体结构上的施工用外脚手架。
本规程所指的悬挑式脚手架由型钢支撑架,扣件式钢管脚手架及连墙件等组合而成二、悬挑式脚手架的适应范围本规程适用于在高度不大于100m的高层建筑或高耸构筑物上使用的悬挑式脚手架,每道型钢支撑架上部的脚手架高度不宜大于24m本规程不适用于作为模板支撑体系等特殊用途的悬挑式脚手架系统三、常用悬挑式脚手架的几种形式按型钢支撑架与主体结构的连接方式可分为:1) 搁置固定于主体结构层上的形式2) 搁置加斜支撑或加上张拉与预埋件连接3) 与主体结构面上的预埋件焊接形式四、悬挑式脚手架的基本参数1、起挑层高一般从第四、五层开始起挑2、挑梁型号规格挑梁一般采用工字钢等型钢3、步距5步距一般在1.8m左右4、步宽(立杆横向间距)步宽一般在1.0m左右5、立杆纵向间距纵向一般在1.5m左右6、连墙件竖向间距,水平间距连墙件竖向间距不大于2倍步距,水平间距不大于3倍纵距,每根连墙件覆盖面积不大于27?7、单挑高度每道型钢支撑架上部的脚手架高度不宜大于24m,对每道型钢支撑架上部的脚手架高度大于24m的悬挑式脚手架,应对风荷载取值架体及连墙件构造等方面进行专门研究后作出相应的加强设计8、总高度根据主体结构总高度及施工需要确定。
本规程适用于在高度不大于100m的高层建筑或高耸构筑物上使用的悬挑式脚手架,对使用总高度超过100m的悬挑式脚手架应对风荷载取值,架体及连墙件构造等方面进行专门研究后作出相应的加强设计五、悬挑式脚手架的构造与搭设要求?、支撑杆式悬挑式脚手架搭设要求6支撑杆式悬挑式脚手架搭设需控制使用荷载,搭设要牢固。
搭设时应该先搭设好里架子,使横杆伸出墙外,再将斜杆撑起与挑出横杆连接牢固,随后再搭设悬挑部分,铺脚手架,外围要设栏杆和挡脚板,下面支设安全网,以报安全。
?、连墙件的设置根据建筑物的轴线尺寸,在水平方向每隔3跨(6m)设置一个。
在垂直方向应每隔3~4m设置一个,并要求各点互相错开,形成梅花状布置。
连墙件宜靠近主节点设置,偏离主节点的距离不应大于300mm,连墙件应从底部第一步纵向水平杆开始设置,设置有困难时应采用其它可靠措施进行固定。
主体结构阳角或阴角部位两个方向均应设置连墙件,连墙件设置点宜优先采用菱形布置,也可采用方形,矩形设置。
连墙件必须采用刚性构件与主体结构可靠连接,严禁使用柔性连墙件。
连墙件中的连墙杆宜与主体结构垂直设置,当不能垂直设置时连墙件与脚手架连接一端不应高于与主体结构连接的一端。
一字型、开口型的脚手架的端部应增设连墙件。
?、型钢支撑架1、悬挑式脚手架底部立杆支撑点型钢宜采用双轴对称截面的构件。
如工字钢等2、型钢支撑架与预埋件等焊接连接时必须采用与主体钢材相适应的焊条,焊缝必须7达到设计要求,并符合《钢结构设计规范》(GB50017)的要求。
3、型钢支撑架纵向间距与立杆纵距不相等时应设置纵向钢梁,确保立杆上的荷载通过纵向钢梁传递到型钢支撑架及主体结构。
4、型钢支撑架间应设置保证水平向稳定的构造设施。
5、型钢支撑架必须固定在建筑物的主体结构上,与主体混凝土结构的固定可采用预埋件焊接固定,预埋螺栓固定等方法。
6、转角等特殊部位应根据现场实际请况采取加强措施,并且在专项方案中应有验算和构造详图。
7、钢丝绳等柔性不得作为悬挑结构的受拉杆件。
?、垂直控制搭设时,要严格控制分段脚手架的垂直度,垂直度允许偏差:第一段不得超过1/400;第二段、第三段不得超过1/200:脚手架的垂直度要随搭随检查,发现超过允许偏差时应该及时纠正。
?、脚手板铺设脚手板的底层应满铺厚木脚手板,其上层可满铺薄钢板冲8压成的穿孔轻型脚手板。
?、安全防护设施1、脚手架中各层均应设置护栏和挡脚板搭设在外立杆的内侧2、上栏杆上皮高度应为1.2m3、挡脚板高度不应小于1800mm4、中栏杆(就是在上下栏杆之间的栏杆)应居中设置5、脚手架外侧和底面用密目安全网封闭,架子与建筑物要保持必要的通道。
?、挑梁式脚手架立杆与挑梁(或纵梁)的连接应在挑梁(或纵梁)上焊150~200mm 长钢管,其外径比脚手架立杆内径小1.0~1.5mm用扣件连接,同时在立杆布设1~2道扫地杆,以确保架子的稳定。
?、悬挑梁与墙体结构的连接应预先埋设铁件或者留好孔洞,保证连接可靠,不得随便打凿孔洞,破坏墙体。
?、斜拉杆(绳)钢支架焊接应该保证焊缝高度,质量符合要求。
?、扣件型号与安装要求1、扣件规格必须与钢管外径(Ф48或Ф51)相同2、螺栓拧紧扭力矩不应小于40N.m且不应大于60N.m3、在主节点处固定横向水平杆、纵向水平杆、剪刀撑、横向斜撑等用的直角扣件、旋转扣件的中心点的相互距离不应大于1500mm94、对接扣件开口应朝上或朝内,以免雨水进入钢管5、各杆件端头伸出扣件盖板边缘的长度不应小于100mm,其中横杆靠墙一端的外伸长度不得大于2/5杆长,且不应大于500mm五、悬挑式脚手架的安装及拆卸(一)、施工准备1、悬挑式脚手架在搭设之前应制定专项施工方案和安全技术措施,并绘制施工图纸指导施工。
施工图纸应包括平面图、立面图和剖面图主要节点图及其它必要的构造图。
2、悬挑式脚手架专项施工方案和安全技术措施必须经企业技术负责人审核批准后方可组织实施。
3、预埋件等隐蔽工程的设置应按设计要求执行,保证质量。
隐蔽工程的手续应齐全。
4、脚手架搭设人员必须持证上岗,参加项目部组织的安全指导会议,并定期参加体检。
进入工地必须穿戴规整,佩戴好安全帽,系好安全帽带,穿好防滑鞋,在架子高空作业有一定条件必须穿好安全维护装备。
5、悬挑式脚手架搭设时连墙件、型钢支撑架对应的主体结构混凝土必须达到设计计算要求的强度。
上部的脚手架搭设时型钢支撑架对应的混凝土强度不得小于C15等级。
(二)、安装要求1、悬挑式脚手架搭设之前,方案编制人员和专职安全员10必须按专项施工方案和安全技术措施的要求对参加搭设人员进行安全技术书面交底。
2、悬挑式脚手架搭设过程中应保证搭设人员有安全的作业位置,安全设施及防护措施应齐全。
对应的地面位置应设置临时维护和警戒标志,并应有专人监护。
3、悬挑式脚手架的底部及外侧应有防止坠物伤人的防护措施。
4、应按专项施工方案的要求准确放线定位,并按照规定的尺寸构造和顺序进行搭设。
5、悬挑式脚手架的特殊部位(如阳台、转角、采光井、架体开口处等)必须按专项施工方案和安全技术措施的要求施工。
6、搭设过程中应将脚手架及时与主体结构拉结或采用临时支撑,以确保安全。
对没有完成的外架在每日收工时应确保稳定,必要时可采取其它可靠安全措施固定。
7、搭设过程中应按规范要求的及时校正步距、纵距,横距及立杆垂直度,每搭设完10~12m的高度后应按规范要求进行安全检查,检查合格后方可继续搭设。
