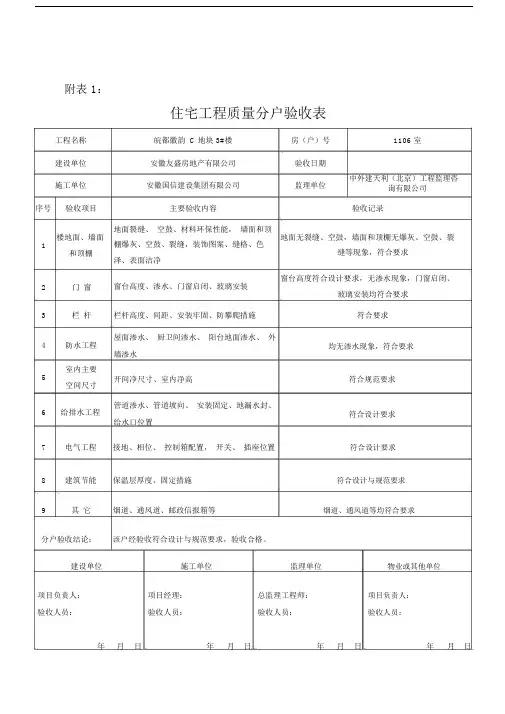

一户一表验收作业指引(土建部分)
位置
项次
项目
验收事项
室内土建部分 1 墙面 污染、裂缝(填充墙上部)、空鼓、平整、观感、阴阳角的顺直、30CM线以下部分平整度
2 地面 标识、观感、裂缝、方正、平整、空鼓、标高、起沙、分仓缝的顺直
3 顶棚(屋面防水) 裂缝、水印、平整、观感
4 层高、房间尺寸 墙的垂直、洞口的方正、房间的方正、梁的水平(重点4个角)
5 户门 锁、小扇、天地销、密封、有无晃动、污染掉漆、色差、洞口收口、装饰条、门框两边与墙面的距离、固定螺栓的数量及扣帽
6
铝合金门窗 玻璃,框的划伤、开关灵活、密封好、紧固件、橡胶块打胶到位、胶条接口好,安装牢固、周圈打胶美观、锁具实验、配件齐全、推拉窗变型、临外墙落地推拉窗护栏、槽口变形和污染、铝框两边与墙面的距离和垂直度
7 封闭阳台 内尺寸满足设计要求
8
空调洞室外机位 位置(和电源点的配合)、大小、通顺、套管、坡度、室外对应机位的大小、安装难度、冷凝水的排放、空调铝板的安装牢固性和美观性(中天的冷凝水管加扣帽)
室外土建部分
9 开敞阳台
露 台 坡度合理、地面预留标高合理、地面裂缝、阳台方正、钢阳台角钢上下留位置合理易于找坡、露台坡度、排水篦子吃口和防锈、地砖完好、地漏盖、女儿墙裂缝、踢脚交圈
10 栏杆、花架 有无掉漆、返锈、高度、下栏的间距110钢化玻璃锚固打胶、两端密封和栏杆的顺直稳定、下部铝框打排水孔
11 砼栏板 收口处的裂缝、上口的排水坡度
其它验收事项
12 卫生间、厨房、阳台防水 墙面的观感、搓毛(纹路一致)、风道的漏水情况(根部八字不可大于3公分)、地面坡度、地漏预留、高度、铝合金窗周边泡沫胶收口、墙地面空鼓
13 排风口、油烟机烟道、壁挂炉烟道 畅通、上下位置、大小、封堵贴纸写字注明、壁挂炉烟囱的防水打胶处理
14 烟道通风试验 保证烟道通风正常
15 外窗淋水试验
16 纱扇、纱门 灵活、数量、密封性、安装的精度、拉力≤10KN、纱的稳固、框料拼接口严密平整和变形情况
17 滴水、外窗台坡度 长度和外墙面的距离
公共部分
18
涂料、分隔缝、面砖 面砖和涂料交接处处理、色差、污染、裂缝、起皮、透底、流坠、均匀、返碱、面砖与铝框间距≥10mm、分隔缝应平整、阴阳角过门窗洞口处应断开
19 单元门、防火门 复位情况、划伤变形、退色、锁具使用功能
20 面砖 上下收口、污染、灰缝的裂缝、空鼓、开裂、色差
21 花池、中厅、雨落管 排水、墙面雨落管污染、安装牢固、顺直、下端弯头、固定件处墙面收口
22 内楼梯间石材 平整、色差、破损、污染、方正(扶手栏杆同室外部分)。
23 外楼梯间 踏步安装牢固、无裂缝、防腐
