2 砌筑工程施工工艺指引

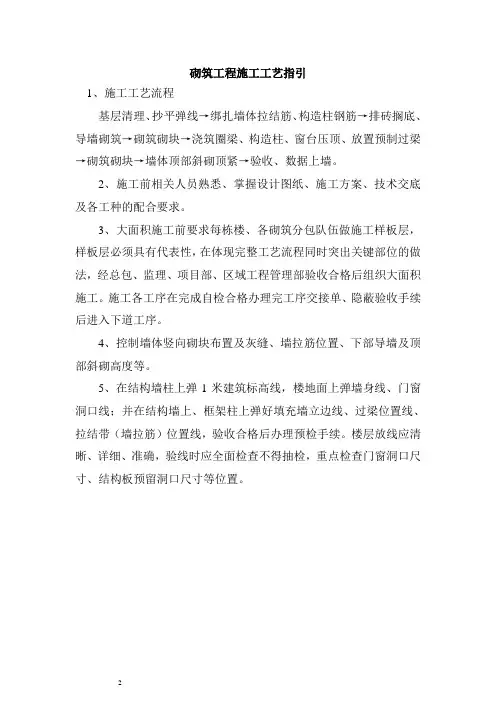

1、施工工艺流程
基层清理、抄平弹线→绑扎墙体拉结筋、构造柱钢筋→排砖搁底、导墙砌筑→砌筑砌块→浇筑圈梁、构造柱、窗台压顶、放置预制过梁→砌筑砌块→墙体顶部斜砌顶紧→验收、数据上墙。
2、施工前相关人员熟悉、掌握设计图纸、施工方案、技术交底及各工种的配合要求。
3、大面积施工前要求每栋楼、各砌筑分包队伍做施工样板层,样板层必须具有代表性,在体现完整工艺流程同时突出关键部位的做法,经总包、监理、项目部、区域工程管理部验收合格后组织大面积施工。施工各工序在完成自检合格办理完工序交接单、隐蔽验收手续后进入下道工序。
4、控制墙体竖向砌块布置及灰缝、墙拉筋位置、下部导墙及顶部斜砌高度等。
5、在结构墙柱上弹1米建筑标高线,楼地面上弹墙身线、门窗洞口线;并在结构墙上、框架柱上弹好填充墙立边线、过梁位置线、拉结带(墙拉筋)位置线,验收合格后办理预检手续。楼层放线应清晰、详细、准确,验线时应全面检查不得抽检,重点检查门窗洞口尺寸、结构板预留洞口尺寸等位置。 3
弹线示意图
6、厨房、卫生间、屋面坎台与主体结构一体浇筑,浇筑厚度同墙,高度一般为200mm(不同时以图纸为准),遇门口断开。
7、砌筑前编制砌块排列图,标注出门洞口、圈梁、过梁、板带、混凝土压块等位置标高。
8、墙体底部砌筑200mm高实心砖,砌筑前用砂浆找平,当找平厚度大于20mm时采用干硬C20细石混凝土。
墙体砌块砌至距梁底、楼板底150mm后停止施工,待砌体经14天后沉降变形后,用实心砖进行斜砌。
墙顶部斜砌 勾缝效果图
9、墙体砌块应错缝搭砌,搭砌长度一般为砌块的1/2,不得小于砌块高的1/3,也不应小于150mm,如果不满足要求,应采取压钢筋网片的措施,灰缝厚度控制8-12mm。砌筑时正手挂线,随砌随手刮 4 掉反手墙面舌头灰,砌筑完成后修补勾缝、清扫墙面,做到灰缝饱满顺直、墙面整洁,不得出现假缝、透明缝、通缝等质量缺陷。

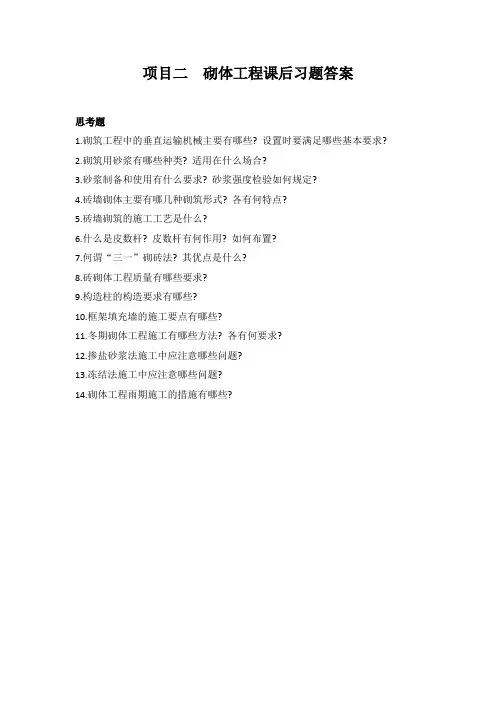

项目二砌体工程课后习题答案
思考题
1.砌筑工程中的垂直运输机械主要有哪些? 设置时要满足哪些基本要求?
2.砌筑用砂浆有哪些种类? 适用在什么场合?
3.砂浆制备和使用有什么要求? 砂浆强度检验如何规定?
4.砖墙砌体主要有哪几种砌筑形式? 各有何特点?
5.砖墙砌筑的施工工艺是什么?
6.什么是皮数杆? 皮数杆有何作用? 如何布置?
7.何谓“三一”砌砖法? 其优点是什么?
8.砖砌体工程质量有哪些要求?
9.构造柱的构造要求有哪些?
10.框架填充墙的施工要点有哪些?
11.冬期砌体工程施工有哪些方法? 各有何要求?
12.掺盐砂浆法施工中应注意哪些问题?
13.冻结法施工中应注意哪些问题?
14.砌体工程雨期施工的措施有哪些?
参考答案
1. 砌筑工程中常用的垂直运输设施有塔式起重机、井字架、龙门架、施工电梯、灰浆泵等。
设置时要满足基本要求:
(1)覆盖面和供应面。建筑工程的全部的作业面应处于垂直运输设施的覆盖面和供应面的范围之内。(2)供应能力。垂直运输设备的供应能力应能满足高峰工作量的需要。(3)提升高度。设备的提升高度能力应比实际需要的升运高度高,其高出程度不少于3m,以确保安全。(4)水平运输手段。在考虑垂直运输设施时,必须同时考虑与其配合的水平运输手段。(5)装设条件。设施装设的位置应具有相适应的装设条件,如具有可靠的基础、与结构拉结和水平运输通道条件等。(6)设备效能的发挥。同时考虑满足施工需要和充分发挥设备效能的问题,应及时设置和调整垂直运输设备,及时拆除已不需要的设备。(7)设备拥有的条件和今后利用问题。在添置或加工新的设备时应考虑今后利用的前景。(8)安全保障。安全保障是使用垂直运输设施中的首要问题,必须引起高度重视,所有垂直运输设备都要严格按有关规定操作使用。
2. 砌筑砂浆按组成材料的不同可分为水泥砂浆、石灰砂浆和混合砂浆。砌筑砂浆一般采用水泥砂浆、混合砂浆和石灰砂浆。水泥砂浆具有较高的强度和耐久性, 但和易性差,多用于高强度和潮湿环境的砌体中;混合砂浆是指水泥砂浆中掺入一定数量的掺加料,常用于地面以上强度要求较高的砌体中;石灰砂浆的强度低和耐久性差,宜用于砌筑干燥环境中以及强度要求不高的砌体,不宜用于潮湿环境的砌体及基础,因为石灰属气硬性胶凝材料,在潮湿环境中,石灰膏不但难以结硬,而且会出现溶解流散现象。
砌体工程
工程概况:本项目两楼一底计三层。框剪、框架结构,地下一层、地上两层。其中地下层为车库,负一层15栋,住房及其它配套用房,层高4.65米,建筑面积约7500㎡。地上共16栋,为培训中心和住房等,框架结构,坡、平混合层面,建筑面积约5500㎡。总面积约12500余平方米。
一、施工组织设计:先钢筋砼主体结构。砌体装修为二次结构,施工周期一年,即21011年10月底竣工。包括主体、装修、水电暖设施的全部配套工程。
二、施工准备:根据前期基坑开挖,地基处理,附属设施,零星工程项目均已全部完善,现已正式投入基础、主体结构施工阶段,故要求各工种、工序紧张地动员起来,做好施工前的一切准备工作。人员组织、设备设施、原材料入场等工作。做到紧张而有序的工作,不打无把握之仗的作风。
三、砌筑工艺流程:定位放线——找平——立匹数杆——拉线、选砖、砌砖——控制门窗洞口——指定标高线——清理场面——养护——进入下道工序。
四、施工前:熟悉图纸、技术交底、人员安排配置。在砌砖前24小时将砖浇水润湿、配制砂浆、砌砖前的一切准备工作。
五、地下层:15栋内隔墙采用200mm*100mm厚的多孔砖,5M混合砂浆砌筑,其他非承重外围护墙体采用200厚的空心页岩砖。地下室外墙(砼墙)保护层采用120厚实心页岩砖(240*115*53),砂浆采用M5水泥砂浆。
六、钢筋砼和砌墙体的交接处加300mm宽、0.8mm厚的9*25铁丝网,厨房、卫生间的墙体作20cm高砼泛水,砼标号同楼板。
七、外墙体外做保温层做法选用图集02J121--101中第15页相关内容要求做法。
八、地上工程:采用MU10多孔页岩砖,M5水泥砂浆砌筑,女儿墙采用MU10页岩砖砌筑。必须在3—4m内设构造柱一根。其他详见施工图要求及说明。查阅后施工。
九、砌体要求:墙体长度大于5M以上时,必须设置构造柱,门窗洞口大于3M时两边设置构造柱,凡门窗洞口砌体、门窗垛墩小于30cm时,更为现浇构造柱。构造柱宽度同墙体宽度。
高邮山海新能源有限公司3.5MWp
渔光互补光伏发电项目
砖砌体施工作业指导书
江苏弘盛建设工程集团有限公司
2014年12月03日
砖砌体工程施工方案
一、施工准备
1、材料
⑴砖:砖的品种、强度等级必须符合设计要求,并应规格一致,用于清水墙、柱表面的砖,尚应边角整齐、色泽均匀;有出厂合格证明及试验单;中小型砌块尚应说明制造日期和强度等级。
⑵水泥:品种与标号应根据砌体部位及所处环境选择,一般宜采用32.5号普通硅酸盐水泥或矿渣硅酸盐水泥;应有出厂合格证明和试验报告方可使用;不同品种的水泥不得混合使用。
⑶砂:宜采用中砂,不得含有草根、细砂泥块等杂物。配制水泥砂浆或水泥混合砂浆的强度等级等于或大于M5时,砂的含泥量不应超过5%。强度等级小于M5时,砂的含泥量不应超过10%。
⑷水:应采用不含有害物质的洁净水。
(5)其他材料:拉结钢筋、预埋件、木砖、防水剂(粉)等均应符合设计要求。
2、作业条件
⑴基础砌砖前基糟或基础垫层施工均已完成,并办理好工程隐蔽验收手续;
⑵首层砖墙、柱,砌筑前,地基、基础工程均已完成并办理好工程隐蔽验收手续;
(3)首层砖墙、柱砌筑前应完成室外回填土及室内地面垫层,安装好所有沟、井盖板,并按设计要求及标高完成水泥砂浆防潮层;
(4)砌体砌筑前应做好砂浆配合比技术交底及配料的计量准备;
(5)普通砖、空心砖、灰砂砖、粉煤灰砖等在砌筑前一天应浇水湿润,湿润后普通砖、空心砖含水率宜为10%~15%;灰砂砖、粉煤灰砖含水率宜为5%~8%。不宜采用即时浇水淋砖,即时使用。各种砌体,严禁干砖砌筑。
(6)砌体施工应弹好建筑物的主要轴线及砌体的砌筑控制边线,经有关技术部门进行技术复线,检查合格,方可施工。基础砌砖应弹出基础轴线和边线、水平标高;
(7)首层砖墙、柱砌筑应弹出墙、柱边线、轴线、门窗洞口平面位置线;
(8)楼层砖墙、柱砌筑前,外脚手架已按施工要求搭设完成,并经检查验收符合安全及使用要求; (9) 砌体施工:应设置皮数杆,并根据设计要求,砖块规格和灰缝厚度在皮数杆上标明皮数及竖向构造的变化部位;
