水电站交通专用公路项目隧道专项施工组织设计
- 格式:doc
- 大小:857.67 KB
- 文档页数:89
隧道施工组织设计范本3.9施工总进度和网络图3.9.1施工进度计划一、总工期根据本合同段工程特点,现场施工条件及招标文件对工期的要求,本工程拟于2001年4月30日进场,2001年5月18日正式开工,2004年7月31日前完工交付,总工期38个月另13天。
较招标文件工期内提前两个月。
在施工期内,我单位将严格做到“精心组织、科学施工、均衡生产”,确保在合同工期内优质快速完成本合同段所有工程项目。
二、重点工程工期(一)进水口、阐门井:本合同段明挖土石方拟于2001年5月18日开工,2001年10月31日完工,工期5个月另13天,月均完成土石方4万m3以上。
(二)支洞工程:本合同段分工,Ⅰ、Ⅱ号支洞、Ⅰ号支洞600m,Ⅱ号支洞420m,拟于2001年7月1日开工,2001年12月31日完工,工期6个月,月均成洞170m以上(Ⅰ、Ⅱ号支洞合计)。
三、其他工程工期安排(一)主洞工程:本合同段主洞全长6300m,拟于2001年11月1日进洞施工,2004年5月31日完工,工期31个月,月均成洞203m以上。
(二)闸门井工程:拟于2001年8月1日开工,2002年5月25日完工,其中闸门竖井洞挖2001年8月1日开工,2001年9月15日完工。
砼浇筑2002年4月1日开工,2002年5月25日完工。
(三)回填灌浆:拟于2003年11月1日开工,2004年6月15日完工。
工期8个月零15天。
(四)固结灌浆:拟于2003年12月1日开工,2004年6月20日完工,工期8个月另20天。
(五)闸门及金属结构安装:拟于2002年9月1日安装,2004年4月30日完成。
(六)支洞封堵:2004年6月20日开工,2004年7月31日完工。
3.9.2保证工期的主要措施一、组织保证措施(一)一旦中标本工程,将列为我单位的重点工程。
为保证本工程总工期及关键工期,我单位将优先提供投入本工程的人力、物资和设备等。
(二)按项目法原理组织施工,施工现场成立高效运行的项目经理部。
附录公路隧道施工组织设计示例一、JDSH隧道工程概况1 隧道工程描述2 气候、水文状况3 地震烈度4 隧道施工条件二、隧道施工布置1 隧道施工安排总体布置2 劳动力组织及施工任务划分3 要紧机械设备4 隧道施工进度打算安排5 临时工程三、隧道要紧施工方法1 进洞施工方法2 掘进开挖方法3 衬砌支护施工4 隧道仰拱铺筑与填充施工5 隧道混凝土路面施工要点及工艺流程四、隧道施工现场监控量测1 隧道施工现场监控量测目的2 现场监控量测项目和要求3 监控量测项目的测线和测点布置4 隧道施工监控量测频率5 监控量测数据整理与应用6 隧道混凝土衬砌施工7 隧道施工防水与排水8 隧道施工通风与防尘五、隧道工程质量和工期的保障措施1 隧道工程质量保障措施2 隧道施工工期的保障措施3 隧道施工现场安全措施4 隧道施工技术组织保证措施5 隧道施工环境爱护方案与措施JDSH公路隧道施工组织设计1 隧道工程概况1)概况CHD高速公路JDSH山公路隧道为上、下行分离式隧道,下行隧道位于下行线K432+025~K433+160之间,全长1135m,进出口均位于曲线上,纵坡为1.27%,最大埋深130m;上行隧道位于上行线K432+080~K433+147之间,全长1067m,为直线隧道,纵坡为0.91%,最大埋深118.5m,上下行隧道累计总长2202m,隧道设计为净跨10.90m,净高7.2m的半圆拱曲墙式断面;上下行隧道中心间距36m。
按新奥法组织施工,隧道工程施工开挖的出渣、进料采纳无轨运输方式,实施掘进(钻、爆、装、运)、喷锚混凝土(拌、运、锚、喷)、衬砌(拌、运、灌、捣)等三条机械化作业线。
针对本座公路隧道地质条件差,施工中采纳“短进尺、弱爆破、少扰动、早喷锚、勤量测、早封闭”等施工技术措施,并依照现场监控量测结果及时修正设计参数、调整施工方案和指导隧道施工,确保安全、达到均衡、高效生产、优质工程、按期完成投资任务、早日竣工验收和交付国家运营。
表1、施工组织设计的文字说明 (1)1、设备、人员动员周期和设备、人员、材料运到现场方法及时间 (1)1.1设备、人员动员周期 (1)1.2设备、人员、材料进场方法和时间 (1)2、主要工程项目的施工方案、施工方法 (1)2.1工程概况 (1)2.1.1线路概况 (1)2.1.2工程建设条件 (3)2.1.3主要工程数量 (4)2.2总体施工方案和施工组织安排 (5)2.2.1总体施工方案 (5)2.2.2施工组织机构设置 (6)2.2.3计划工期和阶段目标 (8)2.2.4施工现场布置 (9)2.3主要工程项目施工方案、方法 (11)2.3.1隧道施工方案 (11)2.3.2主要施工方法 (11)2.3.3隧道进洞与洞口段施工 (11)2.3.4隧道洞身开挖 (12)2.3.5装渣运输 (17)2.3.6隧道超支和初支施工方法 (18)2.3.7隧道二次衬砌 (20)2.3.8仰拱、填充施工 (22)2.3.9隧道防水施工 (23)2.3.10隧道路面工程 (27)2.3.11隧道施工监控量测 (30)2.3.12超前地质预报 (31)3、各分项工程的施工顺序 (33)4、确保工期质量和工期的措施 (34)4.1确保工期质量的措施 (34)4.1.1组织措施 (34)4.1.2管理措施 (35)4.1.3经济措施 (37)4.1.4隧道工程 (37)4.2确保工期的措施 (38)4.2.1工期保证体系 (38)4.2.2工期保证措施 (39)5、重点(关键)和难点工程的施工方案、方法及其措施 (42)5.1 工程特点 (42)5.2 施工重点 (42)5.3 断层、破碎带施工原则及方案 (42)5.3.1 断层、破碎带施工原则 (42)5.3.2 断层、破碎带施工方案 (43)6、冬季和雨季的施工安排 (43)6.1冬季施工安排及质量保证措施 (43)6.1.1冬季施工准备工作 (43)6.1.2冬季施工保证措施 (44)6.2雨季施工安排及质量保证措施 (45)6.2.1雨季施工安排 (45)6.2.2雨季施工质量保证措施 (46)6.2.3雨季施工安排 (47)7、质量、安全保证体系 (47)7.1 质量目标 (47)7.2 质量体系 (47)7.2.1质量保证体系运行程序 (47)7.2.2 质量管理组织机构 (51)7.2.3主要领导的质量职责 (51)7.3质量主要要素控制 (52)7.3.1物资采购 (52)7.3.2产品标识和可追溯性 (53)7.3.3 施工过程控制 (53)7.3.4 不合格品的控制 (54)7.3.5纠正和预防措施 (54)7.3.6质量记录 (54)7.4主要分项工程施工质量控制措施 (55)7.4.1 洞身开挖 (55)7.4.2 锚喷 (55)7.4.3混凝土 (56)7.4.4钢筋工程施工控制措施 (60)7.5安全目标 (62)7.6安全保证体系 (63)7.7安全保证措施 (63)7.7.1 安全管理机构及职责 (63)7.7.2安全保证技术措施 (64)8.满足月进度计划的资源配置计算说明书 (69)8.1主要工程量 (69)8.2人员配置 (69)8.3主要机械设备配置 (70)8.4施工、生活用水量计算 (71)8.5隧道高压用风计算 (72)8.6隧道施工通风量计算 (73)8.7用电量计算 (74)8.8主要材料供应计划 (75)9.其他应说明的事项 (76)9.1项目优势 (76)9.2文明施工 (77)9.3 廉政制度 (78)9.3.1建立监督机构、签订廉政合同 (78)9.3.2建立健全廉政制度 (78)9.4农民工工资支付 (78)9.5安全生产专项费用 (79)9.6施工期协调及预防干扰措施 (79)9.6.1 与地方政府的关系 (79)9.6.2 与业主、监理和设计代表的关系 (79)9.6.3 与相邻施工单位的关系 (80)9.7环境保护体系和措施 (80)9.7.1环境保护和水土保持目标 (80)9.7.2环境保护和水土保持措施 (81)9.8文物保护措施 (85)9.9少数民族地区施工管理措施 (85)9.10保密措施 (86)9.11场地清理 (86)表2 分项工程进度率计划(斜率图) (87)表3 工程管理曲线............................................................ 错误!未定义书签。
电力隧道工程施工组织设计完整版(doc 148页)(此文档为word格式,下载后您可任意编辑修改!)电力隧道工程施工组织设计审批人:审核人:编制人:第一章编制依据1.1编制依据1.1.1设计文件*****电力管线工程电力隧道工程﹥施工图纸;1.1.2现行的相关法律、法规、规程、标准1)《北京市市政工程施工安全操作规程》DBJ2)《施工现场临时用电安全技术规范》JGJ46-883)锚杆喷射混凝土支护技术规范GB4)混凝土结构设计规范GB5)混凝土结构工程施工质量验收规范GB6)地下工程防水技术规范GB7)地下防水工程质量验收规范GB8)市政工程有关技术规范9) 电力工程电缆设计规范(GB)10)北京市建筑设计研究院编制的《结构设计手册》11)电力基建工程施工工艺手册土建.电缆沟道分册12)地下工程质量验收规范(GB)13) 北京市绿色施工管理规程与图列;14)公司颁布的ISO9000标准质量体系文件及内部体项目管理体系文件等。
第二章工程概况2.1工程概况2.1.1工程名称本工程名称: 2.1.2设计标准1)主体结构的设计使用年限为50年;2)主体结构的安全等级为二级;3)主体结构的防水等级为三级;4)结构的抗震设防烈度为8度;5)使用车辆荷载:汽车荷载—城A级2.1.3设计工程管线情况1)管线总体概述**区顺沙路道路工程西起大汤山桥,东至**界,全长9.335公里;由大汤山桥至沙沟河段、秦北路至昌顺界段,顺沙路穿过城市建设区,道路等级为城市主干路:由沙沟河段至秦北路段,顺沙路穿过村庄及农田,道路等级为一级;道路规划红线宽为50米,设计速度为60公里小时。
2)设计目的本工程为随路建设电力管线,使电力管线工程设计满足当地电力发展未来需要,为当地电力未来发展预留接口,同时保证道路运行安全。
3)隧道工程路由概况沿顺沙路由规划6#路至大汤山桥永中北23.0米、大汤山桥至规划5#路道路永中北22.0米新建一条2m*2.3m暗挖电力隧道;新建电力管线全长9.35公里,电力隧道长685米。
隧道工程施工组织设计(标准版)
一、前言
本文档旨在为隧道工程的施工组织设计提供标准版模板,以协
助相关施工方在进行隧道工程施工前制定合理的施工组织方案。
二、施工组织设计内容
1. 工程概况:对隧道工程的整体情况进行概述,包括工程位置、规模、施工期限等。
2. 施工目标:明确隧道工程施工的目标,如完成工期、保证施
工质量等。
3. 施工原则:列出隧道工程施工的基本原则,如安全第一、环
境保护、科学施工等。
4. 施工组织机构:设计隧道工程的施工组织机构,包括组织架构、人员职责分工等。
5. 施工策划:制定隧道工程施工的详细策划,包括总体施工方案、分期施工方案等。
6. 施工方法:确定隧道工程的施工方法,包括开挖方法、支护
方法、拱顶施工方法等。
7. 施工安全措施:列出隧道工程施工过程中的安全措施,如防火、防爆、防水等。
8. 施工质量控制:确定隧道工程的施工质量控制措施,包括验
收标准、质量检测等。
9. 施工管理措施:制定隧道工程施工的管理措施,如进度管理、资材管理等。
10. 监理与验收:明确隧道工程施工过程中的监理与验收要求,包括监理机构、验收标准等。
三、结论
本文档为隧道工程施工组织设计提供了标准版模板,可根据实际情况进行具体填写,以协助施工方制定合理的施工组织方案,确保隧道工程的安全顺利进行。
平潭金井湾片区金井五路道路工程电力隧道安装工程施工组织方案中国水电建立集团路桥工程XX平潭金井湾片区金井五路道路工程工程经理部2014年7月目录一、工程概况11.概况12.工程位置和施工围1二、施工准备11.临时设施12.劳动力安排13.投入的主要机械设备24.技术准备2三、本工程贯彻、执行的规3四、主要施工方法与技术措施3第一节:电气系统31. 配电系统安装32. 照明系统73、防雷接地系统安装11第二节:监控系统121.布线和线路检测122、系统133、闭路电视系统134、红外防入侵系统135、设备安装、调试13第三节:通风系统141.系统概况142、通风机安装14第四节:排水系统151.安装准备152.排水管道安装施工程序15五、平安、消防施工措施181.施工平安措施:182.消防平安措施:18六、文明施工及质量管理措施191.文明施工192、质量管理具体措施20一、工程概况1.概况金井五路为金进湾片区一条重要城市次干路,北起金井湾大道,向南延伸至天大山北路,道路全长2218.552米,红线宽度24米,双向四车道,道路等级:次干路。
本次施工的高压电力隧道为宸鸿科技110KV高压电缆通道,同时为金井湾片区协力、冠捷厂房用地预留远期110KV电缆通道,根据电力总体规划,电力电缆进入220KV上澳变后,由上澳变引出,沿金井湾大道南侧布置,于金井五路穿插口处引出,最终沿金井五路进入宸鸿科技厂区110KV专用变电站。
为防止高架占用用地、影响美观,采用电力隧道埋地缆化,本次电力隧道金井五路段为单仓构造。
2.工程位置和施工围本工程电力隧道均为单箱单室截面,电力隧道起点位于金井五路与金井湾大道穿插口处,终点位于金井五路与如意路穿插口处。
A型电力隧道桩号围为K0+120~K1+460,长1360.8米;B型下穿管廊桩号围为K1+319.96~K1+430.55,为预留段,长143米。
二、施工准备1.临时设施根据现有的临时的设施,安排好工人的临时宿舍,选择好堆放材料与工具的仓库,按照现场电工的要求,接好临时机械的用电。

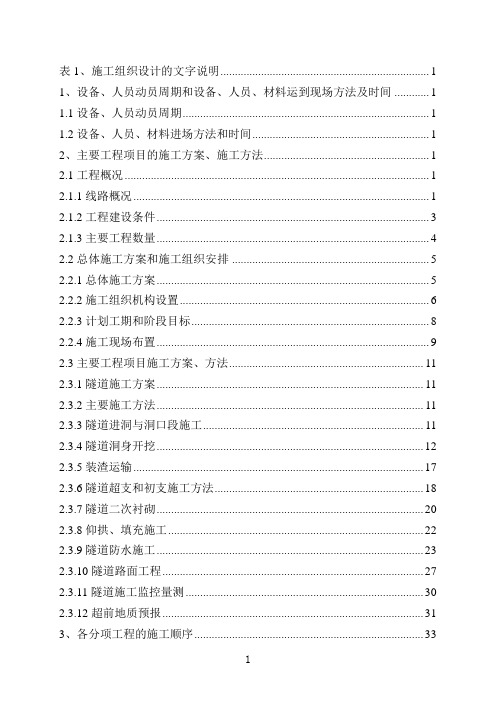

四川省水电站交通工程【】、【】施工投标文件(合同编号:)技术文件投标人:法定代表人或其委托代理人:目录表1 施工组织设计的文字说明................................................................................ 错误!未定义书签。
第一章概述...................................................................................................................................... - 1 -一、编制依据............................................................................................................................ - 1 -二、编制范围............................................................................................................................ - 1 -三、编制原则............................................................................................................................ - 1 -四、工程概况............................................................................................................................ - 4 -五、工程进度要求.................................................................................................................... - 8 -第二章施工总体规划与部署.......................................................................................................... - 9 -一、施工总体目标.................................................................................................................... - 9 -二、施工总体方案.................................................................................................................. - 10 -三、施工进度计划...................................................................................................................- 11 -四、现场施工组织机构.......................................................................................................... - 12 -五、施工队伍安排.................................................................................................................. - 14 -六、临时工程.......................................................................................................................... - 15 -七、与其它承包商的衔接...................................................................................................... - 17 -第三章设备、人员动员周期和设备、人员、材料运到施工现场的方法 ................................ - 18 -一、设备及人员动员周期...................................................................................................... - 18 -二、设备、人员、材料进场方法.......................................................................................... - 18 -第四章主要工程项目的施工方案、施工方法 ............................................................................ - 20 -一、路基工程.......................................................................................................................... - 20 -二、路面工程.......................................................................................................................... - 82 -三、桥梁、涵洞工程.............................................................................................................. - 87 -四、隧道工程........................................................................................................................ - 123 -五、安全设施及预埋管线.................................................................................................... - 124 -第五章各分项工程的施工顺序.................................................................................................. - 126 -一、总体施工顺序................................................................................................................ - 127 -二、路基工程........................................................................................................................ - 127 -三、桥涵工程........................................................................................................................ - 128 -四、隧道工程........................................................................................................................ - 128 -五、路面工程........................................................................................................................ - 129 -六、安全设施及预埋管线.................................................................................................... - 129 -第六章确保工程质量和工期的措施 .......................................................................................... - 130 -一、工程质量保证措施........................................................................................................ - 130 -二、工程工期保证措施........................................................................................................ - 132 -第七章重点(关键)和难点工程的施工方案、方法及措施 .................................................. - 135 -一、工程重点(关键)、难点分析 ...................................................................................... - 135 -二、隧道工程施工方案、方法及措施 ................................................................................ - 138 -第八章冬季和雨季的施工安排.................................................................................................. - 159 -一、冬季施工安排................................................................................................................ - 159 -二、雨季施工安排................................................................................................................ - 159 -第九章质量、安全保证体系...................................................................................................... - 161 -一、质量保证体系................................................................................................................ - 161 -二、安全保证体系................................................................................................................ - 165 -第十章环境保护、文明施工措施.............................................................................................. - 188 -一、环境保护措施................................................................................................................ - 188 -二、生态保护及水土保持措施............................................................................................ - 189 -三、文明施工措施................................................................................................................ - 193 -第十一章满足月进度计划的资源配置计算说明书 .................................................................. - 195 -一、主要分项工程施工强度分析........................................................................................ - 195 -二、资源配置计算................................................................................................................ - 197 -三、主要施工机械设备配置计划........................................................................................ - 201 -四、劳动力配置计划............................................................................................................ - 205 -第十二章其他说明事项.............................................................................................................. - 207 -一、医疗保障与卫生防疫措施............................................................................................ - 207 -二、缺陷责任期.................................................................................................................... - 207 -三、保证施工便道畅通措施................................................................................................ - 207 -表2 分项工程进度率计划(斜率图)............................................................................................. - 209 -表3 工程管理曲线............................................................................................................................. - 210 -表4 施工总平面布置.......................................................................................................................... - 211 -表5 主要分项工程施工工艺框图..................................................................................................... - 212 -1、路基填筑施工.......................................................................................................................... - 212 -2、路面底基层、基层施工.......................................................................................................... - 213 -3、路面面层施工.......................................................................................................................... - 214 -4、涵洞施工.................................................................................................................................. - 215 -5、安全设施及预埋管线施工...................................................................................................... - 216 -6、钻孔灌注桩施工...................................................................................................................... - 217 -7、喷射混凝土施工...................................................................................................................... - 218 -8、砂浆锚杆施工.......................................................................................................................... - 219 -9、锚索施工.................................................................................................................................. - 220 -10、隧道新奥法施工.................................................................................................................... - 221 -11、隧道喷锚支护施工................................................................................................................ - 222 -12、注浆管棚施工........................................................................................................................ - 223 -13、IV级围岩弧形导坑台阶分步法施工 ................................................................................... - 224 -14、III级围岩正(长)台阶法施工......................................................................................... - 225 -15、光面爆破施工........................................................................................................................ - 226 -16、防水板铺设施工.................................................................................................................... - 227 -17、二次衬砌施工........................................................................................................................ - 228 -18、超前地质预报探测施工........................................................................................................ - 229 -表6 分项工程生产率和施工周期表................................................................................................. - 230 -表7 施工总体计划表......................................................................................................................... - 231 -第一章概述一、编制依据我公司严格依据以下资料进行本投标文件的编制∶1、《四川省水电站交通工程【】、【】施工》招标文件(合同编号:)1)第一卷商务文件;2)第二卷技术文件;3)第三卷工程量清单及附件;4)第四卷招标设计图表;5)招标文件补遗(第一号);2、施工现场踏勘、考察所获得的实际资料;3、国家的法律、法规及地方有关土地使用与管理、环境保护与文明施工方面的规定和技术标准;4、现行国家、交通部、地方政府颁布的有关本工程施工的国家和行业技术标准及规程规范;5、国内外类似工程的设计和施工经验;6、我公司承担的类似工程的施工经验。
隧道施工组织设计方案目录一、前言 (3)1.1 编制目的 (3)1.2 编制依据 (4)1.3 工程概况 (5)二、隧道施工组织设计原则与目标 (5)2.1 设计原则 (7)2.2 设计目标 (8)三、隧道施工组织管理体系 (9)3.1 组织结构 (11)3.2 管理职责 (11)3.3 管理制度 (13)四、隧道施工方案 (14)4.1 施工方法选择 (16)4.2 施工工艺流程 (16)4.3 施工设备选择 (18)4.4 施工材料供应 (20)五、隧道施工进度计划 (21)5.1 进度计划编制依据 (22)5.2 进度计划安排 (23)5.3 进度计划调整与优化 (23)六、隧道施工人力资源组织 (24)6.1 人力资源需求分析 (25)6.2 人力资源配置 (26)6.3 人力资源培训与考核 (28)七、隧道施工物资供应与管理 (30)7.1 物资供应计划 (31)7.2 物资采购与管理 (32)7.3 物资运输与存储 (33)八、隧道施工机械设备管理 (34)8.1 机械设备选型 (36)8.2 机械设备配置 (37)8.3 机械设备使用与维护 (39)九、隧道施工安全管理 (41)9.1 安全生产责任制 (42)9.2 安全管理制度 (43)9.3 安全教育培训与演练 (45)十、隧道施工环境保护与文明施工 (46)10.1 环境保护措施 (47)10.2 文明施工管理 (48)10.3 环境监测与治理 (49)十一、隧道施工风险评估与应对措施 (51)11.1 风险评估方法与流程 (52)11.2 风险应对措施 (53)11.3 风险监控与报告 (54)十二、隧道施工后期服务与总结 (56)12.1 后期服务内容 (57)12.2 成果总结与展示 (58)12.3 经验教训与改进措施 (59)一、前言随着城市交通的不断发展,隧道作为连接城市地表与地下的重要交通工具,越来越受到人们的关注。
第一章总体施工组织布置及规划为加强管理,方便施工,保证工程质量和工期,我公司对本工程实行项目经理负责制,组成项目经理部。
项目经理部是整个标段的生产指挥中心,负责与业主、监理的业务联系,接受业主和监理的监督,对外关系以及整个标段的总体生产计划安排、生产调度、质量监督、材料供应、工程款结算以及分配、协调施工中出现的问题等。
一、项目经理部我公司对本工程实施的全过程中,项目经理部有项目经理1人,项目总工程师1人和9个职能部室组成.1、项目经理本合同工程的项目经理为我公司委派到本项目工程常驻现场、施工中负责执行与业主签订的合同和管理本项目的公司代表,对本工程项目全面负责.2、项目总工程师我公司委派到本工程的项目总工程师是常驻现场,负责管理本合同工程的技术总负责人,是工程质量的责任人,具体负责施工方案的确定与上报审批,施工进度计划的实施与调整,工程质量控制,协调各工序间的先后次序,工程量的审核、计量与工程结算等。
3、九个职能部室为全面完成合同工程任务,我公司在本项目经理部设立9个职能部室,即:计划计量部、工程技术部、质检部、中心试验室、财务部、物资设备部、安全环保部、综合管理部和农民工工资管理办公室.4、项目经理部地理位置拟将项目经理部设在本工程附近,计划租赁房屋并搭建部分临设。
二、施工分部为满足工程需要,圆满完成本项目工程,保质保量、保全优目标的实现,我公司将在本项目中设立3个施工分部。
具体为路基施工分部、桥梁施工分部、路面施工分部平行展开施工。
1、路基施工分部负责本工程清理与掘除、路基填筑、软土地基处理等工程施工.2、涵洞施工分部负责本工程涵洞等工程施工。
3、路面施工分部负责本工程路面底基层、基层、沥青混凝土面层等工程施工。
4、隧道施工分部负责本工程隧道等工程施工。
5、安全设施分部负责本工程标志、标线等工程施工。
三、施工管理1、拌和站建设混凝土拌和站的生产能力、原材料储备能力、计量系统标定满足本项目对混凝土高质量的要求。
一、编制说明1.1 编制依据本方案依据国家相关法律法规、行业标准和规范,结合隧道工程的具体特点,编制此专项施工方案。
1.2 编制目的为确保隧道水电施工的安全、优质、高效,制定本方案,明确施工过程中的各项要求、措施及注意事项。
1.3 适用范围本方案适用于隧道水电施工全过程,包括施工准备、施工过程、验收及后期维护。
二、工程概况2.1 工程简介本隧道工程位于XX地区,全长XX公里,为双洞双向四车道,隧道内设有排水、照明、通风等设施。
2.2 水文地质条件隧道穿越的地层主要为灰岩、砂岩等,地下水丰富,地下水位较高,易发生涌水、坍塌等事故。
三、施工准备3.1 施工组织成立水电施工小组,负责隧道水电施工的组织、协调和管理工作。
3.2 施工材料根据设计要求,准备相应的水电施工材料,如电缆、管道、配电箱、水泵等。
3.3 施工设备准备水电施工所需的设备,如发电机、电缆铺设机、电缆接头机等。
3.4 施工人员组织专业水电施工队伍,进行岗前培训,确保施工人员具备相关技能和素质。
四、施工工艺4.1 电缆敷设按照设计要求,确定电缆敷设路径,采用电缆铺设机进行敷设。
电缆敷设过程中,注意电缆的弯曲半径、接头处理等。
4.2 管道安装根据设计要求,确定管道安装位置,采用管道安装工具进行安装。
管道安装过程中,注意管道的坡度、固定等。
4.3 配电箱安装根据设计要求,确定配电箱安装位置,采用配电箱安装工具进行安装。
配电箱安装过程中,注意配电箱的接地、接线等。
4.4 通风设施安装按照设计要求,确定通风设施安装位置,采用通风设施安装工具进行安装。
通风设施安装过程中,注意通风设施的连接、调试等。
4.5 照明设施安装按照设计要求,确定照明设施安装位置,采用照明设施安装工具进行安装。
照明设施安装过程中,注意照明设施的连接、调试等。
五、施工安全及质量控制5.1 施工安全加强施工现场安全管理,严格执行各项安全操作规程,确保施工人员的人身安全。
5.2 质量控制加强施工过程中的质量控制,严格按照设计要求和施工规范进行施工,确保水电设施的质量。
XX水电站交通专用公路第X标(K55+801~K57+458m)纤维沟隧道专项施工组织设计编制:复核:XX工程局二O年月日第一章编制依据、范围及原则第一节编制依据和范围一、编制依据1、根据XX水电站交通专用公路第Ⅷ标施工招标文件、与业主签订的施工承包合同书、及相关文件、资料为依据。
2、通过对施工场地现场及其周边环境的考察所取得的建筑位臵的地形地貌、水文、气象、料源料场、道路交通、水电供给,以及风俗民情等基础资料。
3、根据我公司多年承建公路隧道工程的施工管理经验和本工程的设计标准。
结合了我公司的施工能力、资源、技术特长、机械设备等情况。
4、业主及总监办下发的施工单位具体目标任务为进度控制。
5、本项目施工设计图纸和现行设计、施工规范等资料为依据。
国家、交通部现行的施工规范、规程、工程质量检验评定标准、验收标准及有关文件:a、《公路工程技术标准》(JTJB01-2003)b、《公路隧道施工技术规范》(JTG F60-2009)c、《锚杆喷射混凝土支护技术规范》(GB50086-2001)e、《钢筋焊接及验收规程》(JGJ18-96)f、《地下工程防水技术规范》(GB50108-2001)g、《公路工程质量检验评定标准》(JTG F80/1-2004)h、《混凝土强度检验评定标准》(GBJ107-87)i、《混凝土质量控制标准》(GB50164-92)j、《建筑施工安全检查标准》(JGJ59-99)k、《钢筋焊接接头试验方法标准》(J140-2001)l、《混凝土强度检验评定标准》(GBJ107-87)6、经批准的本合同段《实施性总体施工组织设计》。
二、编制范围本施工组织设计内容为XX水电站交通专用公路第Ⅷ标纤维沟隧道洞门施工、暗洞施工、洞内路面等全部工作内容,其编制内容作为我合同段隧道专项实施性施工组织设计。
第二节编制原则1、遵循业主要求,确保实现质量、安全、工期、环境保护和文明施工等各方面的目标。
2、指导思想是:施工技术先进、施工方案可行、重信誉守合同、施工组织科学、按期优质安全建成,不留隐患。
3、质量管理目标:路基开挖施工放线准确、坡度满足设计要求、边坡平顺美观;4、安全管理原则:施工组织设计的编制始终按照技术可靠、措施得力、确保安全的原则。
5、严格执行施工过程中涉及的相关规范、规程和技术标准。
6、贯彻执行国家和当地政府的方针政策、遵守法律法规、尊重当地的村规民俗。
7、重视生态环境,在施工期间及竣工通车后不发生水土流失,不破坏当地环境。
8、隧道采用配套快速施工技术,无轨运输。
隧道建成后达到洞内干燥、不渗不漏。
9、重视隧道施工范围内的工程地质、水文地质调查及超前地质预报工作,建立以地质工作内容为先导、以量测为依据的信息化施工管理体系。
10、坚持项目法管理的原则。
通过与业主、监理工程师和设计部门的充分合作,综合运用人员、机械、物资、技术、资金和信息,实现质量和造价的最佳组合。
11、坚持用工制度的动态管理。
根据工作的需要,合理配备劳动力资源。
12、合理布局,从节省临时用地、方便相邻标段施工、搞好环保、防止污染环境和水源、认真实施文明施工等多种角度出发,合理安排生产及生活场地、房屋布局,做好环境保护和营区绿化,尽量减少对环境的污染和对村民生活的影响。
工程完成后,及时平整场地,恢复耕地。
第二章工程概况一、工程位臵及技术参数纤维沟隧道位于四川省西昌市木里县卡拉乡、卡拉-杨房沟水电站交通专用公路第Ⅷ标公路桩号K55+801~K57+458m段,全长1657m,进口与线路斜交60。
不设臵明洞;出口与线路正交设臵4m明洞,暗洞按新奥法施工。
纤维沟隧道采用“人”字颇,上坡0.5%(坡长139m)、上坡-2.3%(坡长1518m);进洞口(卡拉端)设计高程PH=1999.995,出洞口(杨房沟端)设计高程PH=1965.776m。
隧道设计公路等级:三级公路隧道;设计荷载:汽—40挂车—200隧道设计行车速度:30㎞/h。
隧道主洞建筑界限见下表行车道项目净宽(m) 净高(m)侧向宽度(m) 检修道(m)(m)主洞10.25 7 7.5 0.25/0.25 0.75×2 回车洞8.0 4.5紧急停车带 3.5 5.0二、隧道工程地质、地貌本隧道沿线路段横穿山脊,山体雄厚,沿线坡度50—70°。
进口坡度30—40°,洞口以上为陡崖,出口位于陡崖之下,坡度50—52.。
1)纤维沟隧道进口段洞口段山体坡度30—40°,洞口以上为陡崖,地表为弱风化变质砂岩及大理岩裸露,边坡总体稳定,顺向层理及节理发育,岩体卸荷较严重,不利稳定块体发育。
围岩以较破碎为主,地下水活动中等,围岩稳定性较差,围岩级别为Ⅳ级,洞口偏压。
2)纤维沟对到洞身段桩号K55+840—K55+974段,围岩为弱风化变质砂岩及大理岩,围岩以较破碎为主,地下水活动中等,围岩稳定性较差,围岩级别为Ⅳ级。
2)桩号K55+974—K57+307段,围岩为微风化砂岩板岩,大理岩及变质砂岩,围岩以较破碎—较完整为主,有可能产生少量轻微、中等岩爆,围岩级别为Ⅲ级2)桩号K57+307—K57+427,段,围岩为弱风化变质砂岩及砂质板岩,以较破碎为主,地下水活动中等,稳定性较差,围岩级别为Ⅳ级1)纤维沟隧道出口段洞口位于陡坡之内,坡度60—70°,地表为弱风化变质砂岩及砂质板岩裸露,边坡总体稳定,但崩塌现象发育。
岩体卸荷较严重,破碎,层里与洞向夹角小,面多倾倒,节理发育。
围岩以较破碎为主,稳定性差,围岩级别为Ⅳ级,洞口浅埋。
第三章施工准备、施工现场布臵第一节技术准备一、组织施工调查,对天池铺隧道工程进行深入细致的施工调查,主要内容包括:全面了解工程特点,调查水文、气象、地形、地质、当地资源、建材、交通、水源、电源、通讯、地面拆迁、临时工程条件与当地的村规民俗等。
二、组织有关人员认真阅读和熟悉设计文件内容,已形成图纸会审纪要,结合施工调查,掌握设计要求,对设计文件中存在的疑问主动地与设计单位联系,求得明确书面答复。
三、组织测量队对导线点进行了精密复核,并加密导线点,形成了控制测量文件,可供施工时使用;工地测量组已具备施工放样的技术和设备条件。
四、备齐各种标准图、施工规范、质量评定表、检查证、试验记录及报告,施工记录表等资料;试验室进行了原材料试验及施工配合比设计。
五、根据施工图纸的复核和图纸会审情况,项目经理部组织技术人员编制质量安全计划、主要工序作业指导书和过程检验与试验计划,组织技术交底工作。
同时根据各种施工工艺组织施工队伍进行了岗前培训。
六、专人积极配合业主及地方政府完成征用土地、青苗补偿及拆迁工作,工程开工条件具备。
七、工地中心试验室建成,配备符合准确度要求的仪器设备,委派有资格、实践经验丰富的专业技术人员担任试验工作,负责材料检验和工程质量的控制检测、试验。
第二节施工现场布臵1、施工便道:隧道从出口往入口方向掘进,从纤维沟到隧道出口的便道已经修通完全能够满足装载机、挖掘机的通行。
2、施工用电:由于本工程还没有统一的电网,本隧道的施工用电,我们将配臵一台50Kw的柴油发电机满足施工用电的要求。
3、施工用水:本隧道的施工用水施工现场安装一台IS50-32-200A型单级离心泵,取纤维沟内流水,并在隧道口修建一容量为20 m3的水池采用φ50×6的钢管供应隧道施工用水的要求。
4、临时通讯:由于本地手机通讯不畅,项目领导班子及主要管理人员除配备手机外,还单独配备一台对讲机,以便相互联系。
5、施工及生活用房:本隧道的生活住房主要以租用民居为主。
空压机房、配电房、钢材加工房、材料库、水泥库、水泵房、砼拌和站等在洞口往大里程方向K57+700附近修建(见附图)。
各类房屋面积见临时房屋数量表。
临时房屋数量表序号名称面积(㎡)备注1 生活住房450 180人2 职工食堂50 3座3 浴室12 2间4 厕所48 2间5 水泥库100 喷砼用水泥6 砼拌和站500 含砂石料存放7 钢材加工房150 1座8 材料库35 2间9 机修房20 1间10 空压机房90 1座11 配电房21 1座13 值班房24 2间,洞口合计15006、物资准备水泥、钢材将按照质量要求进行选址购买;水泥选定金冠水泥;工程用碎石、砂;在工地选用合格的材料生产。
在监理配合下取样检验合格并报监理工程师批准再使用。
火工品由当地公安局全过程控制,根据公安局的有关规定办理。
根据公安局要求在工地设临时火工品库房,库房位臵设于纤维沟较深处山坡上。
库房严格按当地公安局、消防及气象局等部门批准的方案修建,建成后经相关单位验收合格后方可投入使用。
临时火工品库房设专职库管1人、看守2人,执行严格的火工品管理制度,每次用后剩余的火工品及时退库,保证火工品不发生遗失。
运输时由当地公安机关运输到工地库房。
主要的机械设备和周转性材料从我单位附近的工地调拨到位。
第三节施工队伍准备本标段抽调有隧道施工经验的施工队伍,派遣责任心强、工作能力强的管理干部组建本项目经理部和各作业队。
这些人员有丰富的公路隧道施工经验。
针对本隧道的特点,施工前及施工过程中不断对职工进行操作过程、工艺措施的交底,进行新设备、新工艺、新技术的培训及安全知识培训。
临时工程施工基本完毕,可迅速掀起施工高潮。
第四章人员、设备配臵及施工进度计划第一节人员配臵从福建、重庆工地调遣具有隧道施工经验的工人,组建负责本隧道施工的队伍。
目前进场隧道施工人员已完成设营工作,其余施工人员也陆续到达施工现场,动员周期为整个施工期,依据施工需要和监理工程师的要求进行动态管理,确保工程施工顺利进行。
保证安全、优质、快速地完成全合同段施工任务。
纤维沟隧道劳动力动态详见下表《劳动力动态计划表》劳动力动态计划表年度2011年2012月度 3 6 7 8 9 10 11 12 1 2劳动力动态计划表20015010050高峰期158人纤维沟施工人员配臵表2011年度序号工种5月-7月7月-9月9月-11月11月-12月1 管理人员10 15 15 102 砼工15 40 40 403 钢筋工10 10 10 104 电焊工 2 6 6 65 钻爆工15 25 25 206 电工 2 2 2 27 喷锚工10 12 15 158 架子工15 15 259 普工10 15 20 15合计89 140 158 118第二节机械设备配臵纤维沟隧道施工主要机械设备表序号设备名称规格型号单位数量备注1 挖掘机PC200型台 22 装载机ZLC50C 台 33 自卸汽车15T 辆 44 内燃空压机20m3台 15 电动空压机20m3台 56 作业台架台 27 支护作业架台 28 喷浆设备 6 台9 通风机74KW 2 台10 农用车 2 台11 风钻YT28 80 把12 潜水泵3KW 8 台13 抽水机80D12/7 4 台14 单液注浆机 2 台15 双液注浆机 1 台16 电焊机10 台第三节施工进度计划一、总体进度计划安排根据业主工期目标之隧道工期要求,结合本合同段的工程量和施工条件以及我单位多年从事隧道工程的施工经验和施工能力,确定纤维沟隧道施工工期为10个月。
