★顶棚抹灰施工技术交底
- 格式:doc
- 大小:32.50 KB
- 文档页数:4

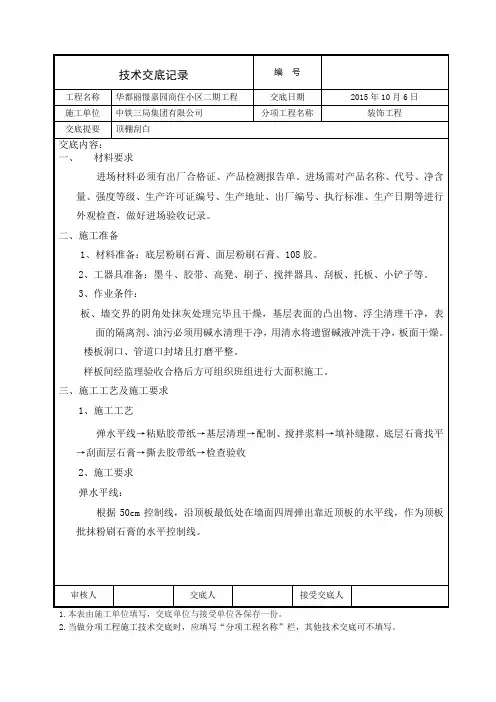

墙面、柱面、梁面、顶棚抹灰技术交底工程名称:周南中学图书馆填表说明:使用颜色材料栏目用“√”表示,并注明标号、规格、颜色等。
材料要求:一、施工准备(一)材料1.水泥:425号矿渣硅酸盐水泥,或普通硅酸盐水泥。
2.砂:中砂。
使用前过5mm孔径筛子。
3.石灰膏:应用块状生石灰淋制,淋制时必须用孔径大于3×3mm的筛过滤,并贮存在沉淀池中。
熟化时间,常温下一般不少于是15d;用于罩在面时,不应少于30d。
使用时,石灰膏内不得含有未熟化的颗粒和其他杂物。
4.磨细生石灰:其细度过0﹒125mm的方孔筛,累计得余量不大于是13%。
用前应用水浸泡合其充分熟化,其熟化时间应为7d以上。
5.纸筋:白纸筋和草纸筋,使用前三周用水浸透并敲打成糊状,要求洁净细腻,也可制成纸浆。
6.麻刀:必须柔韧干燥,不含杂质,长度为10~30 m m,使用前四、五天敲打松散用石灰膏调好。
7.骤乙烯醇缩甲醛,即107胶等。
(二)作业条件1.必须经过有关部门进行结构工程验收,合格后方可进行抹灰工程。
并弹好+50cm水平线。
2.抹灰前,应检查门窗框位置是否正确,与墙连接是否牢固。
连接处缝隙应用1:3水泥砂浆分层嵌塞密实,若缝隙较大时应在砂浆中掺少量麻刀嵌塞密实。
门口钉设板条或铁皮保护。
铝合金门框边缘所用嵌缝材料应符合设计要求。
且堵塞密实,并事先粘贴好保护膜。
3.墙、顶抹灰前应做完上一层地面及本层地面。
4.管道穿越的墙洞和楼板洞,应用时安放套管并用1:3水泥砂浆或豆石混凝土填塞密实;电线管、消火栓箱、配电箱安装完毕,并将背后露明部份钉好钢丝网;接线盒用纸堵严。
5.壁框门框用其他木制配件或埋件木砖安装完毕;窗帘钩、挂镜线、吊柜用其他预埋铁活位置和标高应准确无误,并做好防腐防锈处理。
6.根据室内高度和抹灰现场的具体情况,提前钉搭好抹灰操作用的高凳和架子,现架子要离开墙面和墙角200~250mm以利操作。
7.冬期施工应事先对基层采取解冻措施,待其完全解冻后而且室内温度保持在5℃以上方可进行室内墙、顶棚抹灰。
2 内容较多时本表作为首页,交底内容可续页。
交底摘要:
由于卫生间厨房墙面顶棚施工质量要求高,故对此部位进行专项技术交底。
交底内容:
(2)套方、找规矩、贴灰饼∶按墙上已弹基准线,分别在门口角、垛、墙面等处吊垂直、套方、抹灰饼、灰饼大小为50mm×50mm,间距不宜大于1.5m.
(3)抹8厚DP-MR砂浆打底,并用大杠刮平找直,砂浆应均匀平整,避免空鼓开裂。
(4)涂抹聚氨酯防水涂料防潮层(此部分详见防水交底)
(5)拉毛:铺砖前需用108建筑胶加一定比例的细沙与素水泥浆拉毛处理。
拉毛时用距顶部10cm处应粘贴美纹纸,保证从底至距顶部10cm拉毛均匀。
拉毛时使用小扫帚进行拉毛,保证毛刺坚硬扎手。
顶部10cm位置采用砂浆进行抹平。
(6)开关盒、水管、洞口、暖气等位置四周应用抹子对表面进行抹平,宽度为2cm。
三、顶棚施工工艺流程及方法
钢筋混凝土楼板底面清理干净→防潮层(仅卫生间施工1.0厚单组分聚氨酯防水涂料)→3mm厚抗裂砂浆找平
抗裂砂浆施工前应首先对顶板基层进处理,处理完毕后卫生间涂抹防潮层,随后用抗裂砂浆进行找平,抹砂浆时应保证砂浆表面平整,避免开裂空鼓。
四、质量要求
1、各种砂浆抹灰层,在凝结前应防止快干、水冲、撞击、振动和受冻,在凝结后应采取措施防止沾污和损坏。
水泥砂浆抹灰层应在湿润条件下养护。
2、抹灰层的总厚度应符合设计要求;水泥砂浆不得抹在石灰砂浆层上;罩面石膏灰不得抹在水泥砂浆层上。
交底人接受交底人数交底时间
2 内容较多时本表作为首页,交底内容可续页。
顶棚抹灰施工技术交底
一、屋面防水或上层楼面面层施工完毕,穿过顶部的各种管道已安装完毕,顶棚与墙体间及管道安装后遗留空隙经处理,已堵塞严密。
二、抹灰基层应做好如下处理:
混凝土基层:(1)现浇混凝土顶棚表面用钢丝刷满一遍,去除油污及其它余灰。
三、工艺流程:弹水平线—浇水湿润—刷结合层—抹底层灰—抹中层灰—抹面层
四、混凝土顶棚抹灰应按下列规定执行:
1、弹水平线:按抹灰层厚度用粉线在四周墙面上弹出水平线,作为控制抹灰层厚度的基准线。
2、刷结合层、抹底层灰:在已处理好的基层上浇水湿润,抹纯水泥灰作为结合层,再抹底层灰。
3、抹中层灰:底层灰抹完后紧跟着混合砂浆作为中层灰抹上(若为预应力空心板时,应待底层灰养护2-3天后再抹),抹灰吸水较快应及时洒水。
五、顶棚抹灰面与基体的粘结,表面质量同有关规定。
顶棚抹灰的平均厚度不得大于下列规定:现浇砼基层:15mm,预制砼基层:18mm。
六、顶棚上的预埋件不得随意敲动、挪位或损坏,搭设
和拆除脚手架不得损坏抹灰层、安装件和门窗;顶棚抹灰后,严禁在楼面凿洞。
七、操作前应检查脚手架或高凳是否牢固平稳,脚手架不许留探头板,脚手板跨度不得超过有关规定,脚手板不得超载。
(抹灰工程)分部分项施工技术交底记录于收缩应力不同而产生裂缝,钢丝网与各基体的搭接宽度为400mm,钢丝网固定必须进行隐蔽工程检查验收,并认真做好检查验收记录工作,符合要求后报监理验收。
D.吊垂直、套方,做底层灰饼:做灰饼前需提前2天采用细管从上往下对墙体洒水润湿,每天洒水不少于2遍,水浸入空心砖墙以10mm为宜。
在根据A步中找好的规矩做灰饼,操作时先贴上灰饼再贴下灰饼,灰饼应采用1:3水泥砂浆做成50mm见方形状,间距不得大于2m,灰饼距离阴阳角不得小于200mm,灰饼贴好后应根据每层抹灰的厚度在灰饼上作出记号,最后采用靠尺找好垂直、水平即可。
E.底层抹灰:一般情况下灰饼完成4h左右就可以抹底灰,抹底层灰时要用力压,使砂灰挤入小缝内,抹灰厚度7厚。
在抹灰前要先抹内墙阳角及门窗护角,用1:2水泥砂浆做成锐角每边宽50mm,高1800mm。
然后装档、找平,再用大杠垂直、水平刮找一遍,用木抹子搓毛。
全面检查底子灰是否平整,阴阳角是否方正,管道处抹灰是否抹齐,墙与顶交接是否光滑平整,并用2m的托线板检查墙面的垂直与平整情况。
F、中间层抹灰:当底层六、七成干时,即可开始抹中层灰(如底层过干应加水湿润),中层抹灰厚度为6厚。
然后装档、找平,再用大杠垂直、水平刮找一遍,用木抹子搓毛。
然后全面检查此层灰是否平整,管道处抹灰是否抹齐,墙与顶交接是否光滑平整,并用2m的托线板检查墙面的垂直与平整情况。
G.面层抹灰:当中层灰七、八成干时,即可开始抹罩面灰(如中间层灰过干应浇水湿润)。
罩面灰应二遍成活,厚度约5mm,最好两人同时操作,一人先薄薄刮一遍,并采用大杠把抹灰面与灰饼刮平,另一人随即抹平,只需压平。
H.修补预留孔洞、配电箱、槽、盒:当底灰抹平后,由专人负责将预留孔洞、配电箱、槽、盒校正,并及时将预留孔洞、配电箱、槽、盒周边的砂浆清除干净,再用与相同墙面抹灰砂浆,把洞口、箱、槽、盒周边压抹平整。
建筑中所有管井内壁用20厚1:2.5水泥砂浆随砌随抹平。
1.作业条件准时间安排1.1墙面应根本枯燥,基层含水率不得大于8%。
1.2墙面的设备管洞、线盒四周、阴阳角等要提前处理完毕,砖墙与砼墙等交接拼缝处应提前用网格布处理好,确保刮腻子前墙面枯燥。
1.3抹灰作业已全部完成,过墙管道、洞口、阴阳角等提前处理完备。
1.4应将墙、顶板等外表凸出局部剔平,对蜂窝、麻面、露筋等应剔到实处,把外露钢筋头和绑丝头等事先去除掉,混凝土泛锈的部位已做处理。
1.5大面积施工前应做好样板,阅历收合格前方可进展大面积施工。
1.6本工序起止日期2023 年月日至 2023 年月日,共计天2.材料及机具预备腻子、高凳、脚手板、腻子托板、橡皮刮板、、砂纸、腻子槽、檫布、半截大桶等。
2.1腻子储存应留意防潮,置于阴凉枯燥处,并且保证包封完好。
2.2腻子应在保质期使用,假设超过保质期,必需进展试刮,经检验合格后,再行施工。
2.3在腻子调和时,各种材料的计量必需严格依据配比进展,并落实专人治理。
3.工艺流程基层处理→粉刷石膏找平→砂纸磨平→第一遍满刮腻子→砂纸磨平→其次遍满刮腻子→检查验收4.施工工艺4.1基层处理4.1.1墙面上起皮、松动及鼓包等清理凿平,将残留在基层外表的浮灰、污垢、溅沫等杂物去除扫净。
4.1.2砼墙面的螺栓眼应用 1:3 干硬性水泥砂浆掺 10%的膨胀剂修补嵌填密实。
4.1.3对于天棚的平坦度较差的部位,先用粉刷石膏进展基层修补,根本到达平坦后再进展批刮腻子。
4.1.4在基体上缺棱掉角的部位,不平坦部位用粉刷石膏修补嵌填平坦。
4.2粉刷石膏找平:用粉刷石膏将墙面、门窗口角等破损处、麻面、风裂、接槎缝隙等分别找平补好。
枯燥后用砂纸将凸出处磨平。
4.3腻子及面层施工4.3.1厨房卫生间顶棚〔腻子分便找平〕:1〕钢筋混凝土楼板; 2〕腻子分便找平;4.3.2其余位置顶棚〔满刮 2-3 厚柔性耐水腻子分两遍找平〕1〕钢筋混凝土楼板; 2〕素水泥浆一道,当局部底板不寻常,聚合物砂浆找平; 3〕满刮 2-3 厚柔性耐水腻子分两便找平;4〕墙涂料;4.3.3一般室墙面:腻子分便找平,用于石膏底层时,必需等待石膏层彻底枯燥到达强度前方可进展。
抹灰工程施工技术交底标题:抹灰工程施工技术交底引言概述:抹灰工程是建造施工中非常重要的一环,施工技术的掌握直接影响到整体工程质量。
因此,在进行抹灰工程施工前,必须进行技术交底,确保施工人员明确工作要求,提高施工质量。
一、施工工艺要求1.1 确定抹灰层厚度:根据设计要求和实际情况确定抹灰层的厚度,需保证抹灰层的均匀性和稳定性。
1.2 确定抹灰材料:选择适合的抹灰材料,确保其质量符合国家标准,避免浮现质量问题。
1.3 确定施工工艺:确定抹灰的施工工艺,包括涂抹方式、抹平方式、抹灰层的处理等,确保施工步骤清晰明了。
二、施工环境要求2.1 确保施工环境通风良好:抹灰工程需要在通风良好的环境下进行,避免空气污染对施工质量造成影响。
2.2 确保施工环境干燥:抹灰材料需要在干燥的环境下使用,避免水分过多影响抹灰效果。
2.3 确保施工环境整洁:施工现场要保持整洁,避免杂物进入抹灰层,影响抹灰质量。
三、施工工具要求3.1 确保施工工具完整:检查抹灰工具是否完整,包括抹子、抹刀、浆刀等,确保施工过程中无缺失。
3.2 确保施工工具清洁:施工前需清洁抹灰工具,避免杂质影响抹灰质量。
3.3 确保施工工具使用正确:施工人员需熟练掌握抹灰工具的使用方法,避免误操作导致施工质量问题。
四、施工质量要求4.1 确保抹灰层平整:抹灰工程施工过程中要保证抹灰层平整,避免浮现凹凸不平的情况。
4.2 确保抹灰层密实:抹灰层需要密实,避免浮现空鼓、开裂等质量问题。
4.3 确保抹灰层光滑:抹灰层需要保持光滑,避免浮现粗糙、不均匀的情况。
五、施工验收要求5.1 施工完成后进行验收:抹灰工程完成后需进行验收,确保施工质量符合要求。
5.2 修补不合格部份:如发现抹灰质量不符合要求的部份,需及时进行修补,保证整体工程质量。
5.3 完成施工记录:完成抹灰工程后需做好施工记录,包括施工人员、施工日期、施工质量等信息,作为工程质量的依据。
通过以上技术交底,抹灰工程施工人员能够清晰了解施工要求,提高施工质量,确保整体工程质量。
1、作业条件及时间安排1、1 墙面应基本干燥,基层含水率不得大于8%。
1、2 墙面的设备管洞、线盒四周、阴阳角等要提前处理完毕,砖墙与砼墙等交接拼缝处应提前用网格布处理好,确保刮腻子前墙面干燥。
1、3 抹灰作业已全部完成,过墙管道、洞口、阴阳角等提前处理完备。
1、4 应将墙、顶板等表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,把外露钢筋头与绑丝头等事先清除掉,混凝土泛锈的部位已做处理。
1、5 大面积施工前应做好样板,经验收合格后方可进行大面积施工。
1、6 本工序起止日期2013年月日至 2013年月日,共计天2、材料及机具准备腻子、高凳、脚手板、腻子托板、橡皮刮板、、砂纸、腻子槽、檫布、半截大桶等。
2、1 腻子储存应注意防潮,置于阴凉干燥处,并且保证包封完好。
2、2 腻子应在保质期内使用,如果超过保质期,必须进行试刮,经检验合格后,再行施工。
2、3 在腻子调与时,各种材料的计量必须严格按照配比进行,并落实专人管理。
3、工艺流程基层处理→粉刷石膏找平→砂纸磨平→第一遍满刮腻子→砂纸磨平→第二遍满刮腻子→检查验收4、施工工艺4、1 基层处理4、1、1 墙面上起皮、松动及鼓包等清理凿平,将残留在基层表面的浮灰、污垢、溅沫等杂物清除扫净。
4、1、2 砼墙面的螺栓眼应用1:3干硬性水泥砂浆掺10%的膨胀剂修补嵌填密实。
4、1、3 对于天棚的平整度较差的部位,先用粉刷石膏进行基层修补,基本达到平整后再进行批刮腻子。
4、1、4 在基体上缺棱掉角的部位,不平整部位用粉刷石膏修补嵌填平整。
4、2 粉刷石膏找平:用粉刷石膏将墙面、门窗口角等破损处、麻面、风裂、接槎缝隙等分别找平补好。
干燥后用砂纸将凸出处磨平。
4)30厚胶粉聚苯颗粒保温砂浆;5)刷界面砂浆;6)基层墙体。
4、3、8 腻子施工工艺事项:1)第一遍满刮腻子:腻子用胶皮刮板横向满刮,一刮板紧接一刮板,接头处不得留槎,每一刮板最后收头时,要注意收的干净利落,并且将将阴阳角处修整方正。
四、施工注意事项:
1.顶棚抹灰面与基体的粘结,表面质量同有关规定。
顶棚抹灰的平均厚度不得大于下列规定:现浇砼基层:15mm。
2.抹灰层过厚:抹灰层的厚度大大超过规定,尤其是一次成活,将抹灰层坠裂,抹灰层的厚度应通过四周墙面上弹出水平线控制。
操作时应分层、间歇抹灰,每遍厚度宜为7-8mm,应在第一遍灰终凝后再抹第二遍,切忌一遍成活。
3.顶棚上的预埋件不得随意敲动、挪位或损坏,搭设和拆除脚手架不得损坏抹灰层、安装件和门窗;顶棚抹灰后,严禁在楼面凿洞。
4.在抹灰施工过程中有间歇时,或施工时间长,应对剩灰或发硬的砂浆加水泥浆进行二次拌合后再用。
严禁使用不加水泥处理的砂浆,以防止抹灰面空鼓、开裂。
5.操作前应检查脚手架或高凳是否牢固平稳,脚手架不许留探头板,脚手板跨度不得超过有关规定,脚手板不得超载。
灰桶应分散并平稳地放置在脚手板上,顶棚抹灰应防止灰浆溅入眼睛内。
6.抹灰工程中应做好各项隐蔽工程的验收工作。
7.抹灰中对已安装好管道或设备处的墙面,应认真施工,保证墙面的质量。
8.抹灰后的顶棚应及时进行洒水养护,以免裂缝、空鼓。
防止人为磕碰、污染,尤其注意墙面不能胡写乱画。
对墙面质量检查的标注,应用白色粉笔标注,以防对装饰面层施工造成影响。
五、质量要求
1.本工程为普通抹灰,普通抹灰施工要求表面光滑、清洁、接搓平整。
抹灰时不能一次抹得太厚,由于内外吸水快慢不同,容易出现干裂、起鼓和脱落。
水泥砂浆每遍抹灰厚度宜为5-8mm。
2.抹灰工程施工前应对水泥的凝结时间和安定性进行复验。
3.抹灰层表面质量应符合下列规定:
(1)表面压光的墙面应达到表面光滑,洁净,接搓平整。
(2)顶棚抹灰工程质量要求:
项次项目涂料
1 漏涂透底,起皮不允许
2 返碱,咬色允许轻微少量
3 颜色,毛点分布颜色一致,疏密均匀
4 门窗,落水管等洁净
5 流坠、疙瘩允许轻微少量。
